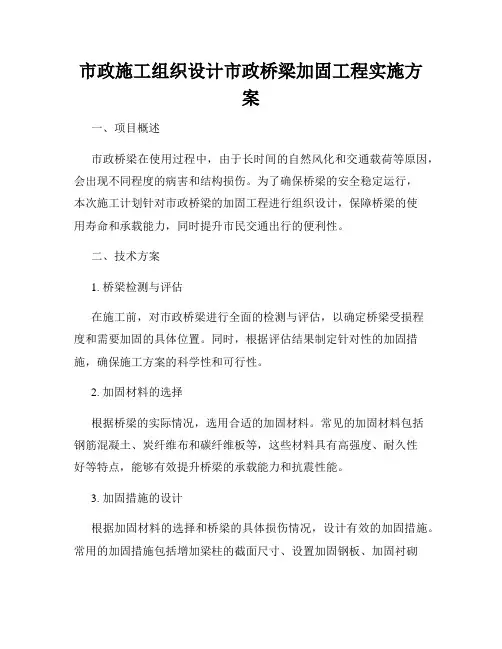

桥梁加固改造建设项目施工组织设计方案

目录

1、编制依据 (5)

2、工程概况 (5)

2.1工程简介 (5)

2.2本桥设计标准 (5)

2.4主要工程数量 (5)

3、施工总体布署及安排 (6)

3.1施工总体目标 (6)

3.2施工指导思想及施工组织原则 (7)

3.3施工组织机构 (7)

3.4临时工程安排 (7)

3.5施工进度安排 (8)

3.8主要施工设备表 (11)

4、总体施工方案 (14)

5、主要施工方法及工艺 (14)

5.1扩大基础施工 (14)

5.2台身、墩柱施工 (15)

5.3 盖梁、台帽施工 (17)

5.4钻孔灌注桩施工 (19)

5.5空心板预制和吊装 (20)

5.6混凝土桥面铺装及伸缩缝 (22)

5.7防撞护栏 (23)

5.9钢筋工程 (28)

5.10混凝土工程 (30)

6、质量体系及质量保证措施 (31)

6.1 质量方针 (31)

6.2 质量目标 (31)

6.3 质量保证体系 (31)

6.4 质量保证措施 (33)

6.5 工程试验 (38)

7、安全生产保证措施 (39)

7.1安全方针和目标 (39)

7.2安全保证措施 (40)

7.3消防保卫措施 (41)

8 雨季施工措施 (43)

9 风季施工措施 (44)

10、文明施工及环境保护措施 (44)

10.1 文明施工措施 (44)

10.2 环境保护措施 (47)

11、工期保证措施 (50)

11.1组织管理方面 (51)

11.2计划方面 (51)

11.3机械及材料方面 (51)

12、廉政建设 (52)

13事故应急预案 (52)

13.1事故报告 (52)

13.2救援程序 (53)

13.3事故处置 (54)

13.4应急终止 (54)

1、编制依据

1.1 S333**公路**河桥施工设计图;

1.2现行有效的国家或交通部颁布的公路工程的技术标准、规范及规程。

《公路桥涵施工技术规范》JTJ -041-2000

《公路工程质量检验评定标准》JTG-F80/1-2004

1.3**省交通厅公路局[2010]鲁路路一函4号:

《关于省道S333**河桥及省道S103黄前桥危桥改造工程封闭交通的批复》。

**市公路局[2010]泰路路函1号:

《关于S333**桥及S103黄前桥危桥改造工程封闭交通的批复》。

1.4**市桥梁加固改造工程《招标文件》。

1.5施工现场实际情况。

2、工程概况

2.1工程简介

**河桥位于**线(S333)K39+200处,桥面净宽12.0m,全宽13.0m,两侧设0.5m防撞护栏,全桥长109.04m。

上部结构采用6×16米预应力钢筋混凝土空心板,13.0cm水泥混凝土桥面铺装,下部采用双柱式桥墩,其中,1#墩为桩基,2#—5#墩采用扩大基础,U型重力式桥台,1#台采用桩基,承台扩大基础,6#采用普通砌石扩大基础。

2.2本桥设计标准

设计荷载为公路Ⅰ级,抗震烈度为7度,地震动峰值加速度系数为0.1g。

2.3主要工程数量

主要工程数量表

3、施工总体布署及安排

3.1施工总体目标

总体目标:工期保提前,质量创优良,安全达国标。

①质量目标:工程竣工验收质量评定达到优良。分项工程验收合格率100%;工程交工验收优良率95%。

②安全目标:杜绝工程质量重大、一般事故的发生,安全达国标。

③工期目标:

本工程的工期计划为4个月(2010年3月1日—2010年6月30日)。

3.2施工指导思想及施工组织原则

指导思想:科学组织,精心管理,文明施工,安全高效,确保安全、质量、工期目标实现。

施工组织原则:根据本标段的工程规模,地质条件,工期质量要求,合理配置生产要素,按照“统一指挥,网络管理,分工负责,全面推进”的施工原则,分清主次,抓住关键,先难后易,统筹兼顾,确保施工总体目标实现。

3.3施工组织机构

设一个专业桥梁作业队来负责该桥的施工。该桥梁作业队下设一个工程技术室、安全环保室、工地试验室、集中拌和站、板梁预制场。

3.4临时工程安排

3.4.1施工便道、便桥

⑴沿设计桥墩基础外修筑路面宽度为6米的施工便道贯通全桥,此便道仅限于施工使用,拆除旧桥后,采用旧桥的浆砌圬工废料填筑便道,然后用能够满足工程施工需求。便道修筑完毕后用空心砖砌1.2米高的墙在桥两头封闭交通,并在墙面刷红白相间的反光漆作为安全警示标志,在墙上设夜间警示灯,并在桥两头各500米、1公里处设禁止通行标志,确保行车安全。

⑵便道的修建标准应能满足具体施工的需要。

3.4.2施工用水

本工程施工现场用水采用经检验合格的桥位处的地下水或附近生活用水。预制厂采用生活用水。

3.4.3施工用电

在施工现场附近协调加油站或村镇,直接T接电网,另外配备50KW柴油发电机组一台。生活用电采用地方电源。

3.4.4施工通讯

桥梁作业队队部设直拔电话、传真、网络,各施工人员配备移动电话,加强通讯、联络,协调各方关系。

3.4.5临时房屋

项目部和桥梁作业队租用当地民房一套,约200m2。

3.4.6拌和站

设拌和站一座,采用500强制式拌和机,生产能力为12m3/h。拌和站设在桥北侧。拌和站,砂、石料场、钢筋加工存放场,占地1500 m2。

3.4.7预制场

预应力板钢筋加工场、预制场均设在磁窑水泥制品厂。钢筋加工场、住宅区均已硬化。

3.5施工进度安排

3.5.1组织准备

1.我公司将抽调精干人员组成项目经理部,整体施工组织与管理实行项目经理负责制,项目经理部下设专业施工队伍,具体负责旧桥拆除、桥板预制和桥面铺装及其它工程的施工。
