风机试车方案

风机试车方案

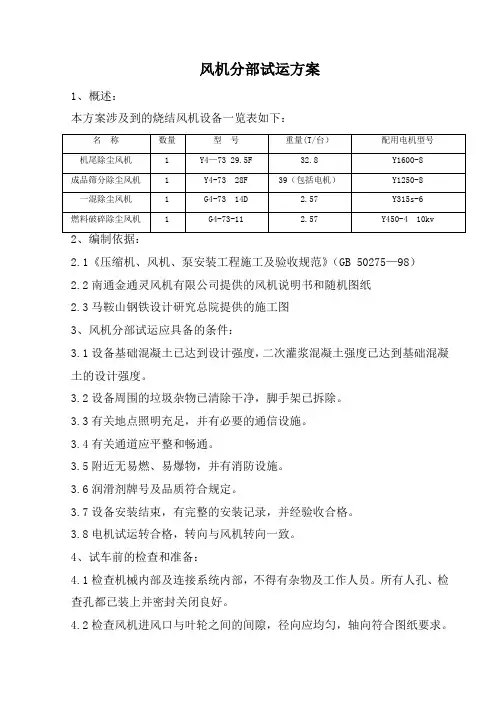

风机分部试运方案1、概述:本方案涉及到的烧结风机设备一览表如下:2.1《压缩机、风机、泵安装工程施工及验收规范》(GB 50275—98)2.2南通金通灵风机有限公司提供的风机说明书和随机图纸2.3马鞍山钢铁设计研究总院提供的施工图3、风机分部试运应具备的条件:3.1设备基础混凝土已达到设计强度,二次灌浆混凝土强度已达到基础混凝土的设计强度。

3.2设备周围的垃圾杂物已清除干净,脚手架已拆除。

3.3有关地点照明充足,并有必要的通信设施。

3.4有关通道应平整和畅通。

3.5附近无易燃、易爆物,并有消防设施。

3.6润滑剂牌号及品质符合规定。

3.7设备安装结束,有完整的安装记录,并经验收合格。

3.8电机试运转合格,转向与风机转向一致。

4、试车前的检查和准备:4.1检查机械内部及连接系统内部,不得有杂物及工作人员。

所有人孔、检查孔都已装上并密封关闭良好。

4.2检查风机进风口与叶轮之间的间隙,径向应均匀,轴向符合图纸要求。

端面间隙如下:4.4检查所有紧固螺栓,不得松动。

特别是用于电机,联轴器,轴承座和基础的螺栓。

4.5手动盘车,转子转动应灵活,无碰撞、刮擦现象。

人工转动叶轮至少一圈保证叶轮与壳体有足够的间隙。

4.6检查联轴器的找正:角向找正0.03mm ;径向找正0.03mm。

4.7检查轴承冷却器冷却水供水保证水路畅通。

风机和管道中应没有积水。

4.8裸露的转动部分安装保护罩或围栏。

4.9轴承箱按规定加注好润滑油,注入油量以不超过轴承室容积的2/3为宜,润滑油型号为N32 GB443-84;试车用油由业主方提供。

4.10试运风机的油杯、油标、温度计等另部件安装齐全,无缺损。

4.11事故跳闸按钮安装完毕,经检查合格,所有电机已正确保险。

4.12上述检查正常后,关闭风机进风调节门或闸阀(稍开隔离挡板),启动正常后逐渐开启。

5、风机试运转和达标要求:5.1风机第一次启动达到全速后,即用事故按钮停下,观察轴承和传动部分,确认无摩擦,轴承的油位正常和无其他异常情况后方可正式启动。
