地铁隧道衬砌施工技术规程
混凝土衬砌施工技术规程
混凝土衬砌施工技术规程一、前言混凝土衬砌作为一种常用的隧道衬砌方式,广泛应用于地铁、隧道、水利工程等领域。
本文将详细介绍混凝土衬砌施工技术规程,以供施工人员参考。
二、材料和设备1.混凝土:采用强度等级不低于C30的混凝土。
2.钢筋:采用HRB400或以上级别的钢筋。
3.模板:采用钢模板或木模板,模板表面应平整、无裂缝。
4.支撑材料:采用钢支撑或木支撑,支撑间距应均匀。
5.施工设备:配备混凝土搅拌机、混凝土输送泵、钢筋剪切机、钢筋弯曲机、电焊机等。
三、施工工艺1.基础准备在进行混凝土衬砌施工前,需对基础进行准备。
1.1 清除基础表面杂物清除基础表面杂物,如沙石、土块、混凝土块等,以确保基础表面平整。
1.2 基础表面处理对基础表面进行处理,如去除锈蚀、积水等。
2.模板安装2.1 模板安装前准备在进行模板安装前,需对模板进行清理、检查。
2.1.1 清理模板清除模板表面杂物,如沙石、混凝土块等。
2.1.2 检查模板检查模板表面是否平整,是否有裂缝、变形等缺陷。
2.2 模板安装2.2.1 安装钢模板将钢模板按设计要求安装到基础上,并进行调整,使其与基础表面接触紧密。
2.2.2 安装木模板将木模板按设计要求安装到基础上,并进行调整,使其与基础表面接触紧密,同时注意防止变形。
3.钢筋安装在模板安装完成后,进行钢筋的安装。
3.1 钢筋加工对钢筋进行剪切、弯曲等加工,以满足设计要求。
3.2 钢筋布置将加工好的钢筋按设计要求布置到模板上,并进行调整,以确保钢筋与模板表面接触紧密。
4.混凝土浇筑在钢筋布置完成后,进行混凝土浇筑。
4.1 混凝土搅拌将混凝土原材料按比例加入混凝土搅拌机中进行搅拌,以保证混凝土质量。
4.2 混凝土输送将搅拌好的混凝土通过混凝土输送泵输送至模板内。
4.3 混凝土均匀将混凝土均匀地倒入模板内,同时采用振动器进行振动,以确保混凝土密实。
5.抹灰在混凝土浇筑完成后,进行抹灰。
5.1 抹灰前准备在进行抹灰前,需对混凝土表面进行处理。
地铁隧道施工工艺
地铁隧道施工工艺地铁隧道施工工艺是指在城市地下进行地铁隧道的建设过程中所使用的一系列技术和方法。
地铁隧道施工工艺直接关系到地铁线路的质量和安全,对于城市交通建设具有至关重要的作用。
本文将介绍地铁隧道施工工艺的主要过程和注意事项。
一、勘探与设计地铁隧道施工的第一步是进行勘探与设计。
这一阶段的工作包括地质勘探、地下水勘探、地下管线勘探等。
通过勘探结果,可以了解地下隧道施工所需的基本情况,包括地质结构、地下水位以及地下管线等。
二、洞口开挖洞口开挖是地铁隧道施工的重要环节。
在洞口开挖阶段,需要使用钻孔机和爆破等设备将地下土层挖掘出来,形成隧道的入口。
此外,还需要对洞口进行加固,以确保施工过程中的安全。
三、盾构施工盾构施工是现代地铁隧道建设中常用的技术。
在此阶段,会使用巨型盾构机进行施工,它能够同时进行掘进和衬砌工作。
盾构施工的主要过程包括推进、掘进、土层处理和衬砌。
四、衬砌施工地铁隧道的衬砌施工是为了保证隧道的结构强度和稳定性。
常用的衬砌材料包括钢筋混凝土和预制混凝土管片。
衬砌施工通常在盾构完成后进行,施工过程中需要严格按照设计要求进行操作。
五、地铁轨道安装地铁隧道施工完成后,需要进行地铁轨道的安装。
这包括铺设轨道、固定路基、安装导轨等工序。
地铁轨道安装需要严格遵循相关标准和规范,确保轨道的平整度和稳定性。
六、收尾工程地铁隧道施工的最后一步是进行收尾工程。
这包括通风设备安装、照明设施调试、消防系统安装等。
同时,还需要对施工现场进行清理和整理,确保地铁隧道的安全和美观。
综上所述,地铁隧道施工工艺是一项复杂而关键的工程,需要经过勘探与设计、洞口开挖、盾构施工、衬砌施工、地铁轨道安装以及收尾工程等多个步骤。
只有科学、严谨地进行施工工艺操作,才能保证地铁隧道的质量和安全,为城市的交通发展做出贡献。

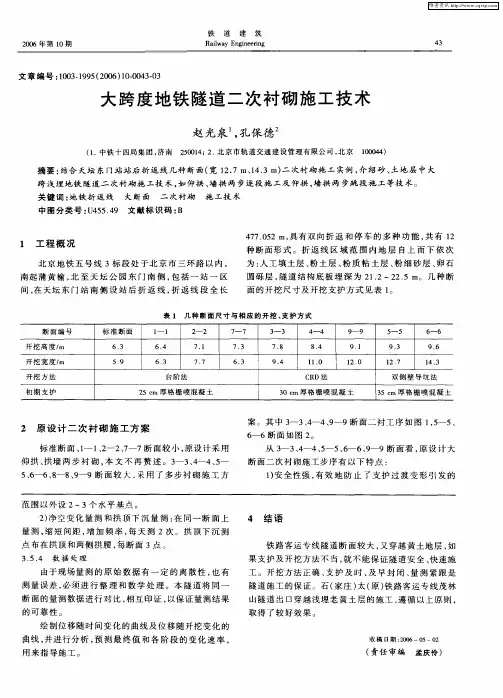

大跨度地铁隧道二次衬砌施工技术
断面 的量 测数据 进行 对 比 , 相互 印证 , 以保 证量 测结 果
的可 靠性 。
绘制 位移 随时 间变 化 的曲线 及位 移 随开挖 变化 的 曲线 , 并进行 分析 , 测 最 终值 和各 阶段 的变化 速 率 , 预
用来 指 导施工 。
3. 4 数 据 处 理 5.
由于现 场量 测 的 原 始 数据 有 一 定 的离 散性 , 有 也 测 量 误差 , 必须进 行 整理 和数 学 处 理 。本 隧道 将 同 一
隧道施 工 的保 证 。石 ( 庄 ) ( ) 路 客运 专线茂 林 家 太 原 铁
山隧道 出 口穿 越浅埋 老黄 土层 的施 工 , 循 以上原 则 , 遵 取 得 了较好 效 果 。
( 责任 审编 孟庆伶)
维普资讯
铁
道
建
筑
O t e,06 c br20 o
Ⅱ部二次衬 次衬砌
① 施作 I部二次衬砌 ,架设临时 支撑
② 拆除临时仰拱 ,施作 I t - 次衬砌 ,架设 临时支 撑 I ¥-
③拆 除中隔壁 ,施 作剩余I a- 次衬砌 , l - i 封 闭成 环,待Ⅲ 部混凝土达 到设计强度 的 7 % 后 ,拆除临时支撑 5
4 7 0 2m, 有双 向折 返 和停 车 的 返 线 区域 范 围 内地 层 自上 而 下 依 次
为: 人工 填 土层 、 土层 、 粉 粉质 粘 土层 、 细 砂层 、 粉 卵石 圆砾层 , 道结 构 底板 埋 深 为 2 . 隧 12~2 . m。几 种 断 25 面的开 挖 尺寸及 开挖 支护 方 式见 表 1 。
开 挖 方 法
台 阶 法
地铁盾构法隧道施工技术方案
地铁盾构法隧道施工技术方案地铁盾构法隧道施工技术方案1。
施工流程图1.1盾构法隧道施工流程图图1盾构隧道施工流程图1.2盾构始发流程图图2 始发流程图 2。
盾构机下井盾构机从盾构工作井吊入,每台盾构机本身自重约200t ,分解为5 块,最大块重约60t.综合考虑吊机的起吊能力和工作半径,安排1 台200t 和一台40t 汽车吊机进行吊入任务。
盾构机下井拼装顺序见图3。
图3盾构机下井拼装示意图在吊入盾构机之前,依次完成以下几项工作:1.将测量控制点从地面引到井下底板上;2.铺设后续台车轨道;3.依次吊入后续台车并安放在轨道上;4.安装始发推进反力架,盾构管片反力架示意图见图4;5.安装盾构机始发托架,盾构始发托架示意图见图5。
图4盾构管片反力架示意图掘进图5 盾构始发托架示意图3.盾构机安装调试3.1盾构机的安装主要工作1。
盾构机各组成块的连接;2.盾构机与后续设备及后续台车之间各种线路、管线和机械结构的连接.3.盾构机内管片安装器、螺旋输送器、保园器的安装;4。
台车顶部皮带机及风道管的连接;5.刀盘上各种刀具的安装。
3.2盾构机的检测调试主要内容1。
刀盘转动情况:转速、正反转;2.刀盘上刀具:安装牢固性、超挖刀伸缩;3。
铰接千斤顶的工作情况:左、右伸缩;4。
推进千斤顶的工作情况:伸长和收缩;5。
管片安装器:转动、平移、伸缩;6。
保园器:平移、伸缩;7。
油泵及油压管路;8。
润滑系统;9。
冷却系统;10.过滤装置;11.配电系统;12.操作控制盘上各项开关装置、各种显示仪表及各种故障显示灯的工作情况。
盾构机在完成了上述各项目的检测和调试后(具体应遵照盾构机制造厂家提供的操作手册进行),即可判定该盾构机已具备工作能力。
4。
盾构进洞1.盾构进洞前50 环进行贯通测量,以确定盾构机的实际位置和姿态.此后的掘进不允许有大的偏差发生,逐渐按偏差方位调整盾构机姿态和位置,满足盾构进洞尺寸要求。
这一调整应在盾构刀盘进入洞前加固土前完成,以避免盾构进洞发生意外.图6 盾构进洞示意图2.洞圈内混凝土分六块凿薄,洞门中心穿孔释放应力.盾构机距井壁混凝土5 米之后掘进中逐步降低正面土压力,最后盾构机头部贴紧井壁时,正面土压力降为零。
混凝土隧道衬砌施工技术
混凝土隧道衬砌施工技术混凝土隧道是一种常见的地下工程构筑物,主要用于交通运输、水利工程、地铁等领域。
在隧道的建设过程中,施工技术是非常关键的一环。
其中,混凝土隧道衬砌施工技术是隧道建设过程中最为重要的一项技术,它直接关系到隧道的稳定性、安全性和使用寿命。
本文将从混凝土隧道衬砌施工技术的流程、施工工艺、质量控制等方面进行详细介绍。
一、施工流程1.准备工作:在进行混凝土隧道衬砌施工前,必须进行充分的准备工作。
首先,需要对施工场地进行清理,清除场地上的杂物、积水等。
其次,需要检查施工设备的状态,确保施工设备完好无损,能够正常工作。
最后,需要准备好施工所需的材料和工具。
2.基础处理:混凝土隧道衬砌的施工必须在基础处理完毕后进行。
基础处理的目的是保证隧道的稳定性和安全性,防止基础出现沉降和滑移等问题。
在基础处理中,需要进行土方开挖、基础填筑、基础处理等工作,并按照设计要求进行加固和加密。
3.衬砌施工:混凝土隧道衬砌施工是整个隧道施工过程中最为重要的一环。
衬砌施工分为主体结构施工和附属结构施工两部分。
主体结构施工包括隧道壁体、隧道拱顶、隧道底板等部分的施工,而附属结构施工包括隧道门洞、出入口、通风井等部分的施工。
二、施工工艺1.混凝土拌合工艺:混凝土拌合工艺是混凝土隧道衬砌施工过程中非常关键的一环。
混凝土拌合工艺的好坏直接影响到混凝土的质量和施工效率。
通常采用现场拌合的方式进行施工,拌合比例为水泥:砂:石子=1:2:3,拌合时间一般为2-3分钟。
2.模板安装工艺:模板安装工艺是混凝土隧道衬砌施工过程中非常重要的一环。
模板安装的质量直接影响到混凝土的均匀性和表面光洁度。
在模板安装过程中,需要按照设计要求进行定位、固定和调整,确保模板的水平度和垂直度符合要求。
3.混凝土浇筑工艺:混凝土浇筑工艺是混凝土隧道衬砌施工过程中最为重要的一环。
混凝土浇筑的质量直接影响到隧道的稳定性和使用寿命。
在混凝土浇筑过程中,需要按照设计要求进行均匀浇筑、震动压实和表面光洁度处理等工作,确保混凝土的质量符合要求。
明挖隧道衬砌工程施工方案
一、工程概况本工程为某城市地铁项目中的一段明挖隧道,隧道全长1000米,采用单洞双线设计,隧道断面为圆形,直径为7.2米。
隧道衬砌采用钢筋混凝土结构,衬砌厚度为0.5米。
二、施工方案1. 施工准备(1)施工人员:组织一支具有丰富经验的施工队伍,包括隧道工程技术人员、施工员、质量员、安全员等。
(2)施工设备:配备挖掘机、装载机、运输车、混凝土搅拌站、钢筋加工设备、模板支架等施工设备。
(3)施工材料:钢筋、混凝土、模板、水泥、砂、石子等施工材料。
2. 施工工艺(1)施工顺序:根据施工图纸和现场实际情况,按照“先支护、后开挖、再衬砌”的原则进行施工。
(2)支护施工:采用锚杆、钢筋网片、喷射混凝土等支护措施,确保隧道开挖过程中的安全。
(3)开挖施工:采用挖掘机、装载机进行隧道开挖,开挖过程中要注意保持隧道内壁的平整度,确保开挖质量。
(4)衬砌施工:1)模板安装:根据隧道断面尺寸,制作圆形模板,安装模板时要注意模板的垂直度和水平度。
2)钢筋绑扎:按照设计要求,对钢筋进行绑扎,确保钢筋间距和位置准确。
3)混凝土浇筑:采用混凝土搅拌车运输混凝土,采用振捣器进行混凝土振捣,确保混凝土密实。
4)养护:混凝土浇筑完成后,进行养护,养护期间注意保持混凝土温度和湿度,防止出现裂缝。
3. 施工质量控制(1)施工前对施工人员进行技术交底,确保施工人员了解施工工艺和质量要求。
(2)对施工材料进行检验,确保材料质量符合设计要求。
(3)施工过程中,对施工质量进行实时监控,发现问题及时整改。
(4)施工完成后,进行验收,确保隧道衬砌质量符合设计要求。
4. 安全措施(1)施工过程中,加强安全教育培训,提高施工人员的安全意识。
(2)施工现场设置安全警示标志,确保施工人员安全。
(3)施工过程中,严格执行安全操作规程,防止事故发生。
(4)加强施工现场管理,确保施工安全。
三、施工进度安排根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
大跨度断面隧道二衬施工技术
大跨度断面隧道二衬施工技术发表时间:2017-10-23T14:22:00.223Z 来源:《建筑学研究前沿》2017年第15期作者:栗虎[导读] 本文以某地铁隧道工程为例,从主要施工工艺流程出发,对大跨度断面隧道二次衬砌施工工序工作进行了全面的介绍。
山东省路桥集团有限公司山东济南 250021摘要:目前,地铁隧道施工过程中主要采用初期支护二次衬砌结构,在地铁隧道施工初期,一般采用钢筋格栅作为主要骨架作为支护结构承受各种压力载荷,然后再通过向其中喷灌混凝土从而形成隧道结构。
本文以某地铁隧道工程为例,从主要施工工艺流程出发,对大跨度断面隧道二次衬砌施工工序工作进行了全面的介绍,并对相关的施工标准及常识性要求进行了必要的阐述。
关键词:大跨度;断面隧道;二衬施工技术1、工程概况某隧道左线全长1010m,右线全长1002m,设计最大开挖宽度21.1m,最大开挖高度13.56m,是目前国内已施工完成的跨度最大的公路隧道。
隧道按上下分离式布置,根据围岩类别不同,洞身开挖施工分别采用了台阶法、中隔壁法、双侧壁导坑法等工法,其中采用双侧壁导坑法施工的洞身长460m。
二衬结构混凝土使用强度等级为C30、抗渗等级为S10的防水混凝土,双侧壁导坑法的断面二衬混凝土厚度分别为:5--5断面650mm,6—6断面650mm,7—7断面700mm,8—8断面750mm。
根据地质勘探资料显示,暗挖竖井所处地层自上而下分别为人工填土层、淤泥质土层、粉细砂层、中粗砂层、淤泥质土层、粉质黏土层、全风化泥质粉砂岩、微风化泥质粉砂岩。
2、主要施工工艺流程地铁隧道二次衬砌施工一般可以分为三大阶段,阶段一主要为前期准备性施工,分别为初期支护背后注浆及堵漏、临时支护的拆除、基面处理、防水层施工等;阶段二则为主体施工工序,分别为钢筋制安、模板及支撑结构安装、混凝土浇筑等;阶段三则为收尾性施工,分别为混凝土养护、模板及支撑结构拆除、混凝土修补、施工后材料清运以及二衬结构堵漏等。
铁路隧道工程施工安全技术规程
05
安全检查与验收
安全检查制度
安全检查制度应明确检查内容 、检查标准、检查方法、检查 频次和责任人等。
定期进行安全检查,及时发现 和处理安全隐患,确保施工安 全。
对检查中发现的问题及时整改 ,并做好记录和信息反馈。
安全验收程序
铁路隧道工程施工安全技术规程 应明确验收程序、验收标准、验
收内容、验收责任人等。
设备检查和维护
对投入使用的设备进行全面检查,确 保其工作状态良好,同时定期进行维 护保养,保证设备的正常运转。
材料采购与储存
选择合格的材料
根据设计要求和相关标准,选择合格的建筑材料,如混凝土、钢材、木材等。
材料储存和管理
建立完善的材料储存和管理制度,确保材料的质量和安全,避免因储存不当而 造成损失或质量下降。
遵循施工规范,确保衬砌施工质 量。
防水层施工安全技术
01
02
总结词:保证防水层施 工质量、加强成品保护 、预防火灾和电气事故
详细描述
03
04
05
保证防水层施工质量, 符合设计要求;
加强成品保护,防止损 坏和污染;
预防火灾和电气事故的 发生,设置消防设施和 安全警示标志。
04
施工安全措施
施工组织措施
面、客观的调查。
收集证据
调查组应收集与事故相关的各 种证据,包括现场照片、视频 、设备检查记录、人员证言等 。
分析事故原因
调查组应对收集到的证据进行 详细分析,找出事故发生的根 本原因。
编写事故报告
根据调查结果,编写事故报告 ,详细描述事故经过、原因分 析、处理措施和改进建议等内
容。
THANKS
感谢观看
隧道通风
(完整版)地铁隧道支护技术交底
(完整版)地铁隧道支护技术交底一、支护技术的介绍地铁隧道的支护技术是确保地铁运营安全的重要环节。
支护技术包括地铁隧道的结构设计、材料选用、施工方法等方面,对于地铁隧道的稳定性和耐久性有着重要影响。
二、地铁隧道支护材料在地铁隧道的支护过程中,我们使用的是高强度钢材、钢筋混凝土、岩石锚杆等材料。
高强度钢材具有较高的抗拉强度和刚性,能够有效支撑隧道结构。
钢筋混凝土是一种常用的构造材料,具有优异的抗压和耐久性能。
岩石锚杆则可以增强土层或岩石的稳定性,防止隧道坍塌。
三、地铁隧道支护施工方法1. 开挖前支护:在进行地铁隧道开挖之前,我们通常会对周围土层进行支护。
支护方法包括钢筋网架、喷射混凝土预支护墙等。
这些支护措施可以有效地减少地下水的渗透,防止土层的塌方。
2. 地铁隧道衬砌:地铁隧道的衬砌是支撑和保护隧道内部结构的重要环节。
我们采用钢筋混凝土衬砌的方式,能够增强隧道的刚度和强度,保证乘客安全。
3. 地铁隧道封闭:隧道开挖完成后,需要进行封闭施工,以确保隧道的密闭性。
封闭施工通常采用预制块、注浆等方式,防止地下水和杂质渗入隧道。
四、地铁隧道支护技术的重要性地铁隧道支护技术的科学和有效应用,可以确保地铁隧道的稳定性、耐久性和安全性。
合理选择支护材料和施工方法,能够有效地减少隧道的损坏和维修成本,延长隧道的使用寿命。
地铁隧道的支护技术也是地铁建设与运营的关键环节,对于保障乘客的出行安全具有重要意义。
以上是地铁隧道支护技术的交底内容,请各工作人员认真研究并遵照执行。
编写人:[你的名字]日期:[日期]。
【doc】硬岩地铁隧道钻爆法开挖结合盾构法衬砌的施工技术
【doc】硬岩地铁隧道钻爆法开挖结合盾构法衬砌的施工技术硬岩地铁隧道钻爆法开挖结合盾构法衬砌的施工技术:瓶南轿矮涸:鼹i.。
-%~iliil:ililiil:i/' 硬岩地铁隧道钻爆法开挖结合盾构法衬砌的施工技术杨书江(上海交通大学船舶与建筑工程学院,200030,上海?硕士研究生)摘要为解决盾构在地铁隧道硬岩插入段中掘进的技术难题,结合广州市地铁3号线大石南一汉市区间的盾构工程项目,采用了如下施工工艺:用钻爆法开挖硬岩隧道并进行初期支护;隧道底部施作弧形钢筋混凝土导向平台;盾构机空载推进拼装管片通过;管片背后与初期支护间的空隙利用吹米石与注浆结合进行回填等。
这种施工工艺拓展了盾构施工的适用范围,解决了在插入段长度超过100nl,抗压强度达118kPa的硬岩地层采用盾构掘进的施工难题.可为类似工程施工提供借鉴。
关键词隧道施工方法,坚硬岩石,钻爆法,盾构法中图分类号U455。
4I)riIlandBlastMethodofTunnelExcavationonHardRockYangShujiangAbstractShieldtunnelingmethodiswidelyadoptedinurbanmetrotunnelconstruction,themethod,however,hasitslimi—tation.Forinstance,incaseoflong—distancehardrockstratumorinmixed(hard&soft)strata,shieldtunnelingisusuallyin—competent.Excavationwlthdrill&blastmethodandtunnelliningwithshieldmethodWascreativelyadoptedforthecon—structionofGuangzhouMetroLine3,whichhelpedtosolvesuccessfullytheproblemoftunnelconstructionin1ong—distance hardrockstratum。
地铁隧道二次衬砌施工方法与技术措施
隧 道二 衬施 工 主 要 包 括 二 衬 结 构 施 工 前 工 序 ( 含 初 支背 后注 浆及 堵 漏 、临 时 支 护 的拆 除清 运 、净 空测
量 、基 面 处 理 及 捡 底 、防 水 层 施 工 ) ,二 衬 结 构 施 工
( 3一1 ) 粉细 砂层 :本层 分布 连续 ,呈浅 灰 、黄 色 ,饱 和 ,松 散 ~稍 密 ,石 英 质粉 细 砂 为 主 ,局部 含 有机 质 ,偶 夹薄 层 淤 泥 质 土 层 厚 1 . 9~7 . 4 m,平 均 厚
为4 . 8 m,层 底埋 深 为 6 . 0~1 2 . 3 m。 标贯 击 数 为 5~
l 9击 。
工序( 含钢筋制安 、模板及 支撑体 系安装 、砼 浇筑 ) , 二 衬结 构施 工 后 工 序 ( 含 砼 养 护 、模 板 及 支 撑 体 系拆
段 位 于越 秀南 路 西侧 呈 南 北 向布 置 ,为 地下 4层 箱 形
框 架 结构 。
( 3—2 )中粗 砂 层 :本 层 局 部 分 布 较 广 泛 ,呈 浅 灰 、灰黄 色 ,饱 和 ,稍 密 ~中密 ,以石 英 质 中粗 砂 为 主 ,局部 含 石 英 细 砾 ,含 有 少 量 粘 粒 。层 厚 为 1 . 0~ 4 . 3 m,平 均厚 为 2 . 1 7 m,层 底埋 深 为 9 . 8~1 2 . 6 m。标
关 键 词 :暗挖 隧 道 :二 次 衬 砌 ;技 术措 施
中 图分 类 号 :U 4 5 5 . 9 1
文 献标 识 码 :B
文 章 编 号 :1 0 0 8— 0 1 1 2 ( 2 0 1 3 ) 0 2— 0 0 4 6—0 5
DG TJ08-2041-2008地铁隧道工程盾构施工技术规范
上海市建设工程规范地铁隧道工程盾构施工技术规范DG/TJ08-2041-2008上海申通地铁集团有限公司上海隧道工程股份有限公司2009年2月1日施行1、总则1.0.1 为加强本市地铁工程区间隧道盾构掘进施工技术管理,保证施工质量和安全,满足技术先进、安全可靠、经济合理的要求,特制定本规范。
1.0.2 本规范适用于上海地区地铁工程采用单圆土压平衡盾构掘进、预制管片拼装的区间隧道施工。
1.0.3 地铁区间隧道的承包合同和施工组织设计、监理合同和工作大纲中应严格执行本规范的规定。
1.0.4 地铁工程盾构法隧道施工质量的验收应按现行上海市工程建设规范《市政地下工程施工质量验收规范》(DG/TJ08-236)执行。
1.0.5 地铁工程盾构法隧道施工除执行本规范外,尚应符合国家和本市现行在关标准的规定。
2、术语2.0.1 盾构 shield盾构掘进机的简称,是在钢壳体保护下完成隧道掘进、拼装作业,由主机和后配套设备组成的机电一体化设备。
2.0.2 工作井 working shaft盾构组装、拆卸、调头、吊运管片和出碴土等使用的竖井,包括盾构始发工作井、盾构接收工作井等。
2.0.3 盾构始发 shield lanuching盾构开始掘进的施工过程。
2.0.4 盾构接收shield arrival盾构到达接收位置的施工过程。
2.0.5 盾构基座 shield cradle用于保持盾构始发和接收等姿态的支撑装置。
2.0.6 负环管片 temporary segment为盾构始发掘进传递推力的临时管片。
2.0.7 反力架 reaction frame为盾构始发掘进提供反力的支撑装置。
2.0.8 管片 segment隧道预制衬砌环的基本单元,管片的类型有钢筋混凝土管片、纤维混凝土管片、钢管片、铸铁管片、复合管片等。
2.0.9 防水密封条sealing gasket用于管片接缝处的防水材料。
2.0.10 壁后注浆 back-fill grouting用浆液填充隧道衬砌环与地层之间空隙的施工工艺。
地铁工程隧道及斜井施工及技术措施
地铁工程隧道及斜井施工及技术措施1施工原则及施工方案本工程隧道包括蛇口西站出入线及试车线区间隧道、蛇口西站—蛇口客运港站区间隧道、斜井等, 蛇口西站出入线区间隧道从出入线出口进洞,单口掘进,蛇口西站—蛇口客运港站区间隧道采用斜井从中间向两头掘进, 斜井长约133m,坡度11.49%,路面采用C20防滑路面,方便车辆出入。
洞口坡面采用喷混植生护坡,施工顺序为:人工清坡坡面锚杆施工挂钢筋网网片固定锚杆施工喷射种植混合基材铺无纺布养护。
由于本区间隧道断面变化复杂,结构跨度大,根据各工法的优缺点并结合隧道本身的实际情况和地质状况,本区间隧道施工方法采用矿山法,矿山法暗挖隧道按喷锚构筑法原理进行施工,应合理地利用围岩的自承能力,尽量减少开挖隧道对围岩的扰动为原则,采用人工或机械开挖技术,以锚杆、钢筋网、喷射砼及钢架作为主要施工支护手段,模筑钢筋砼为二次衬砌,并通过现场监控量测指导设计和施工。
根据衬砌断面型式、地质条件及地面建筑物情况分别采用不同的施工方法。
根据地质超前预报及施工监测情况,开挖方法可做适当调整。
当隧道位于坚硬地层,需采用爆破开挖时,应进行爆破震动速度监测,严格按照监控控制值进行施工,爆破震动速度控制在不大于2cm/s,必要时应采用其他开挖方式。
开挖后,应视地下水情况和掌子面稳定情况,必要时采用喷射砼封闭掌子面和增设临时仰拱。
为控制隧道拱脚沉降,对于软弱围岩隧道,在钢架拱脚设纵向槽钢和锁脚锚管加强支护。
总体施工原则是:“管超前、严注浆、短进尺、弱爆破、早支护、快封闭、勤量测、速反馈”。
在施工过程中严格按该原则组织施工,根据不同的断面形式、不同地层采取相应的施工方案、支护措施,确保施工安全。
2区间隧道开挖方法及技术措施2.1开挖方法(一)施工顺序及施工工艺流程C型、单线D型隧道施工工序图A型、单线B型隧道施工顺序图E形隧道施工顺序图2.2喷射砼(一)工艺流程喷砼采用湿喷工艺,以减少回弹及粉尘,创造良好隧道作业环境。
隧道衬砌施工方案
隧道衬砌施工方案1. 引言隧道衬砌是隧道工程中重要的一部分,用于保护隧道壁面的完整性和稳定性。
本文将详细介绍隧道衬砌施工的方案,包括衬砌材料的选择、施工方法和质量控制等内容。
通过科学合理的施工方案,确保隧道衬砌工程的顺利进行。
2. 衬砌材料选择隧道衬砌材料的选择是施工方案中的关键环节。
根据隧道的具体情况,包括地质条件、隧道用途等因素,需要选择合适的衬砌材料。
常用的隧道衬砌材料有混凝土、砖石和钢材。
2.1 混凝土衬砌混凝土衬砌具有强度高、耐久性好的特点,适用于大多数隧道工程。
在衬砌施工中,可以采用现浇混凝土或预制混凝土片进行施工。
对于混凝土衬砌,需要控制混凝土的配比、浇灌顺序、养护时间等重要参数。
2.2 砖石衬砌砖石衬砌适用于较小规模的隧道工程,具有结构简单、施工方便的特点。
根据隧道的要求,可以选择砌筑整块砖或采用砖石拼接的方式进行施工。
砖石衬砌需要注意砖石质量、砌筑工艺等因素,确保衬砌的稳定性和密实性。
2.3 钢材衬砌钢材衬砌适用于特殊要求的隧道工程,如水利隧道、地铁隧道等。
常用的钢材衬砌材料有钢板和钢筋混凝土。
钢材衬砌需要注意钢材的防腐措施、焊接工艺和加固方式等,确保衬砌的高强度和耐久性。
3. 施工方法隧道衬砌的施工方法主要包括人工砌筑、机械施工和喷射施工等。
根据隧道的具体情况和衬砌材料的选择,确定合适的施工方法。
3.1 人工砌筑人工砌筑是传统的施工方法,适用于较小规模、较简单的隧道工程。
施工人员根据设计要求进行砌筑,需要注意砌筑的坚实性和垂直度。
3.2 机械施工随着机械设备的发展,机械施工在隧道工程中得到广泛应用。
机械施工包括采用起重机、挖掘机等设备进行衬砌材料的安装和固定等工作。
机械施工可以提高施工效率和质量,并减少人力劳动。
3.3 喷射施工喷射施工是一种高效、快速的施工方法,常用于较长的隧道工程。
喷射施工采用特殊的喷射设备,将混凝土或其他衬砌材料喷射到隧道壁面,形成均匀的衬砌层。
喷射施工需要精确控制喷射压力和喷射速度,确保衬砌的质量和密实度。
硬岩地铁隧道钻爆法开挖结合盾构法衬砌的施工技术
难题 , 结合广州市地铁 3号线大石南 一汉市 区间的盾构 工程
项 目, 采用 了如下施工 工艺 : 用钻爆 法开挖硬 岩 隧道 并进 行
初期支护; 隧道 底部施作 弧形钢 筋混凝 土导 向平 台; 盾构 机 空载推进拼装 管片通过; 片背后 与初期支 护间的空隙利用 管 吹米石 与注浆结合 进行 回填等 。这 种施工 工艺拓展 了盾构 施工的适用 范围, 解决 了在插入 段长度 超过 10n、 0 l抗压 强
中 图分 类 号
Ir I a d Bls eh d o u n lE c v t n o r c )i n a tM t o fT n e x a a i n Ha d Ro k l o
Y n hjn agS ui g a
Ab ta t S il u n l g meh d i d l d p e n u b n src hed tn ei to swiey a o td i r a n
me r u n lc n tu t n,t e me h ,h we e ,h s i i — to t n e o s r c i o h to d o v r a t l s mi tt n a i .F ris a c ,i a e o n - itn eh r o k s r tm o o t n e n c s fl g ds c a d r c ta u n o a
围。
hpn a yfmi frne o mir rjc cnt e oigt tt h ima u s r eec r i l o t o s u — he f s ap e r
to ln.
Ke rs tn e c n tu t n meh d,h d rc ywod u n lo srci to o r a ok,d i n rla d l batmeh d,s il u n l g l to s hed tn ei n
地铁工程混凝土隧道衬砌施工技术规程
地铁工程混凝土隧道衬砌施工技术规程一、前言地铁工程中,隧道衬砌是保证隧道结构安全和稳定的重要组成部分。
本文旨在介绍地铁隧道混凝土衬砌的施工技术规程,包括施工前准备、混凝土材料选择、施工工艺、施工质量控制等方面的内容。
二、施工前准备1.施工方案编制:施工方案应根据隧道的具体要求和实际情况进行编制,包括施工工艺、施工顺序、施工要求等内容。
2.材料准备:应根据施工方案确定所需材料类型、数量和规格,并进行采购和储备。
3.设备准备:应根据施工方案和工艺要求,选用适合的设备和工具,并做好维护保养、调试等工作。
4.施工现场准备:应进行现场勘察和安全评估,确保施工现场符合要求,具备安全保障措施。
三、混凝土材料选择1.水泥:应选用符合国家标准的普通硅酸盐水泥或高性能混凝土用水泥。
2.细集料:应选择合适的级配和强度的细集料,以保证混凝土的质量和性能。
3.粗集料:应选择质量好、级配合适、坚硬耐磨的粗集料。
4.掺合料:应选择符合国家标准的优质掺合料,如粉煤灰、矿渣粉等。
5.水:应选用洁净、无色、无异味、无杂质的自来水或地下水。
6.混凝土密封剂:应选用符合国家标准的混凝土密封剂,以增强混凝土的抗渗性和耐久性。
四、施工工艺1.模板安装:应在隧道洞壁上安装好模板,保证模板的平整度和垂直度。
2.浇筑混凝土:应按照设计要求和施工方案,按照分段、分层浇筑的原则进行混凝土浇筑。
3.振捣:应采用机械振捣或人工振捣,保证混凝土的密实度和均匀性。
4.养护:应在混凝土浇筑后及时进行养护,保证混凝土的早期强度和耐久性。
5.施工质量检查:应按照设计要求和施工标准,进行各种质量检查和测试,保证混凝土的质量和性能。
五、施工质量控制1.现场质量控制:应对施工现场进行管理和监督,确保施工质量符合设计要求和施工标准。
2.质量检查:应按照设计要求和施工标准,对混凝土的各项性能进行检查和测试,保证混凝土的质量和性能。
3.质量记录:应进行详细的质量记录和档案管理,保证施工质量的可追溯性和可控性。
地铁工程中的隧道衬砌施工
地铁工程中的隧道衬砌施工地铁工程一直是现代城市建设的重要组成部分,能够有效缓解交通压力,改善居民出行条件。
而地铁工程的核心就是隧道的建设,而隧道衬砌施工作为其中的重要部分,对地铁线路的安全性和稳定性起着关键的作用。
隧道衬砌施工是指在隧道挖掘完成后,将防水、阻火和强度支护等功能要求考虑在内,将混凝土或者其他合适的材料施工于隧道壁面和顶板。
这样不仅可以增强隧道的整体结构强度,还能够有效保护隧道不受地下水的侵蚀和火灾的侵袭。
在隧道衬砌施工中,首先需要选取合适的材料。
目前常用的隧道衬砌材料有混凝土、钢筋混凝土、橡胶板等。
这些材料具有优异的防水、防火和抗压能力,可以满足地铁隧道的要求。
同时,在选择材料时还需要考虑其耐久性和施工成本。
衬砌材料选取好后,就需要进行施工工艺的选择。
常用的施工工艺包括拼块衬砌、模板浇筑、喷射、贴砖等。
不同的施工工艺在效果和耐久性上有所差异,需要根据具体情况选择合适的施工方式。
同时,在施工过程中还需要注意施工工艺的科学性和合理性,确保施工质量和效率。
隧道衬砌施工还需要关注隧道的变形和沉降控制。
地铁工程所处的地下环境十分复杂,地下水位、土质等因素都会对隧道的安全性产生影响。
因此,在施工过程中需要进行严密的监测和控制,及时发现并处理变形和沉降情况,确保隧道的稳定性。
此外,在隧道衬砌施工中还需要考虑环保因素。
地铁工程作为城市的重要基础设施,应当以环保为前提进行建设。
因此,在选择施工材料和工艺时要考虑其环境友好性,减少对生态环境的影响。
总之,隧道衬砌施工是地铁工程中不可或缺的环节,对地铁线路的安全性和稳定性起着至关重要的作用。
只有在施工过程中严格按照规范进行,选取合适的材料和工艺,关注变形和沉降控制,并兼顾环保因素,才能确保地铁隧道的质量和使用寿命。
随着城市地铁线网的不断扩大和完善,隧道衬砌施工也将逐步迎来新的挑战和机遇,为城市交通事业的发展做出更大的贡献。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地铁隧道衬砌施工技术规程
一、前言
地铁隧道衬砌是地铁建设中的重要工程之一,也是直接关系到地铁运营安全的重要环节。
本技术规程旨在阐述地铁隧道衬砌施工过程中的具体技术要求,包括工程准备、材料选用、施工方法、检验要求等方面。
二、工程准备
1.地铁隧道衬砌施工前,应进行现场勘测,制定详细的施工方案,确定施工进度和施工工艺。
2.应对施工工程进行全面的安全评估,包括评估施工过程中可能存在的安全隐患,制定应急预案,确保施工过程中的安全。
3.施工前,应进行现场清理,保持施工环境清洁卫生,并对施工现场进行严格的管控。
4.应对施工区域进行隔离,确保施工区域与其他区域的有效隔离,避免施工期间造成的噪声、灰尘等对周边环境的影响。
三、材料选用
1.选择合适的衬砌材料,应满足隧道衬砌的强度、耐久性、防水性和防火性等要求。
2.衬砌材料的选用应符合国家相关标准,材料的质量应符合要求,材料的质量检验应符合国家相关标准。
3.在施工过程中,应对衬砌材料进行严格的质量控制,确保施工材料的质量符合要求。
四、施工方法
1.铁路隧道衬砌施工应按照先上后下、先内后外的顺序进行,先施工拱顶,再施工侧墙和地基。
2.施工前应对施工区域进行仔细的检查,确保施工现场符合要求,并对施工设备进行检查和维护。
3.在衬砌施工过程中,应采取适当的支撑措施,确保衬砌的准确度和稳定性。
4.应控制衬砌施工的进度,确保施工的质量和进度符合要求。
在施工过程中,应随时对施工质量进行检查和监测。
五、检验要求
1.施工完成后,应对衬砌进行全面的检查和测试,确保衬砌的质量符合要求。
2.应采用非破坏性检测方法对衬砌进行检测,包括超声波检测、电磁检测、磁粉检测等。
3.对衬砌材料进行取样检验,确保材料的质量符合要求。
4.应对衬砌施工过程中的质量控制进行评估,对施工过程中的问题进行总结,并对施工工艺进行改进。
六、安全要求
1.在施工过程中,应严格遵守相关安全规定,确保施工过程中的安全。
2.应制定详细的安全方案和应急预案,确保施工过程中的安全。
3.应对施工现场进行全面的安全监控,及时发现和处理隐患。
4.在施工过程中,应对工作人员进行培训和安全教育,提高工人的安全意识和安全技能。
七、总结
地铁隧道衬砌施工是一项复杂的工程,需要在工程准备、材料选用、施工方法、检验要求和安全要求等方面进行全面的规划和控制。
本技术规程旨在为地铁隧道衬砌施工提供具体的技术要求和操作规范,确保施工过程中的质量和安全。
