储罐基础沉降观测记录
合集下载
相关主题
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
储罐基础沉降观测记录
GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 5000M3 储罐
H=16.5 米,Ф=21 米
工程编号 设备位号 安装地点
1336 T3601A 罐区内
观测时间
荷载阶段 安装前
观测点标高
○1 ○2 ○3 ○4 ○5 ○6 ○7 ○8
2012.9.15
充水前
687.688 687.663 687.651 687.643 687.580 687.595 687.622 687.669
允许值(㎜)
工程编号 设备位号 安装地点 观测点标高
○20
1337 T3701A 罐区内
最大实测值(㎜) 观测日期
自 年月日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
储罐基础沉降观测记录
GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 800M3 储罐
H=12 米,Ф=10 米
观测时间
荷载阶段 安装前
○1
○2
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
储罐基础沉降观测记录
月日 GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 30000M3 储罐
H=22 米,Ф=44 米
观测时间 荷载阶段
安装前
○9 ○10 ○11
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
储罐基础沉降观测记录
月日 GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 30000M3 储罐
H=22 米,Ф=44 米
观测时间 荷载阶段
安装前
○17 ○18 ○19
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
允许值(㎜)
147
最大实测值(㎜)
观测日期
自 12 年 09 月 15 日至 年 月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
储罐基础沉降观测记录
月日 GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 30000M3 储罐
H=22 米,Ф=44 米
观测时间 荷载阶段
安装前
○1
○2
○3
充水前
充水至 1/2h 充水至 3 /4h 充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
允许值(㎜)
设备位号 安装地点 观测点标高
○4 ○5 ○6
T3701A 罐区内
○7 ○8
最大实测值(㎜) 观测日期
自 年月日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
允许值(㎜)
工程编号 设备位号 安装地点
观测点标高
○3
○4
1336 T3603 罐区内
最大实测值(㎜) 观测日期
自 年月 日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写。
允许值(㎜)
工程编号 设备位号 安装地点 观测点标高
○12 ○13 ○14
1337 T3701B 罐区内
○15 ○16
最大实测值(㎜) 观测日期
自 年月日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
允许值(㎜)
工程编号 设备位号 安装地点
观测点标高
○3
○4
1336 T3604 罐区内
最大实测值(㎜) 观测日期
自 年月 日
至 年 月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写。
观测时间
荷载阶段 安装前
观测点标高
○1 ○2 ○3 ○4 ○5 ○6 ○7 ○8
2012.9.15
充水前
687.660 687.681 687.667 687.653 687.684 687.670 687.679 687.665
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
允许值(㎜)
91
最大实测值(㎜)
观测日期
自 年月日
至 年月 日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写。
允许值(㎜)
工程编号 设备位号 安装地点 观测点标高
○4 ○5 ○6
1337 T3701B 罐区内
○7 ○8
最大实测值(㎜) 观测日期
自 年月日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
储罐基础沉降观测记录
GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 500M3 储罐
H=11 米,Ф=8.2 米
观测时间
荷载阶段 安装前
○1
○2
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后 最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
储罐基础沉降观测记录
月日 GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 30000M3 储罐
H=22 米,Ф=44 米
观测时间 荷载阶段
安装前
○17 ○18 ○19
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
储罐基础沉降观测记录
GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 1500M3 储罐
H=13.5 米,Ф=13 米
工程编号 设备位号 安装地点
1336 T3602A 罐区内
观测时间
荷载阶段 安装前
观测点标高
○1
○2
○3
○4
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
பைடு நூலகம்
充水至 /h
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
允许值(㎜)
147
最大实测值(㎜)
观测日期
自 12 年 09 月 15 日至 年 月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
允许值(㎜)
工程编号 设备位号 安装地点 观测点标高
○12 ○13 ○14
1337 T3701A 罐区内
○15 ○16
最大实测值(㎜) 观测日期
自 年月日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
储罐基础沉降观测记录
GY-48
单位工程名称
甲醇罐区及装车
工程编号
1337
设备名称
30000M3 储罐
规格型号
H=22 米,Ф=44 米
观测时间 荷载阶段
安装前
○1
○2
○3
充水前
充水至 1/2h 充水至 3 /4h 充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
储罐基础沉降观测记录
月日 GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 30000M3 储罐
H=22 米,Ф=44 米
观测时间 荷载阶段
安装前
○9 ○10 ○11
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
允许值(㎜)
91
最大实测值(㎜)
观测日期
自 年月 日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写。
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
储罐基础沉降观测记录
GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 5000M3 储罐
H=16.5 米,Ф=21 米
工程编号 设备位号 安装地点
1336 T3601B 罐区内
允许值(㎜)
工程编号 设备位号 安装地点 观测点标高
○20
1337 T3701B 罐区内
最大实测值(㎜) 观测日期
自 年月日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
储罐基础沉降观测记录
GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 1500M3 储罐
H=13.5 米,Ф=13 米
工程编号 设备位号 安装地点
1336 T3602B 罐区内
观测时间
荷载阶段 安装前
观测点标高
○1
○2
○3
○4
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 5000M3 储罐
H=16.5 米,Ф=21 米
工程编号 设备位号 安装地点
1336 T3601A 罐区内
观测时间
荷载阶段 安装前
观测点标高
○1 ○2 ○3 ○4 ○5 ○6 ○7 ○8
2012.9.15
充水前
687.688 687.663 687.651 687.643 687.580 687.595 687.622 687.669
允许值(㎜)
工程编号 设备位号 安装地点 观测点标高
○20
1337 T3701A 罐区内
最大实测值(㎜) 观测日期
自 年月日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
储罐基础沉降观测记录
GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 800M3 储罐
H=12 米,Ф=10 米
观测时间
荷载阶段 安装前
○1
○2
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
储罐基础沉降观测记录
月日 GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 30000M3 储罐
H=22 米,Ф=44 米
观测时间 荷载阶段
安装前
○9 ○10 ○11
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
储罐基础沉降观测记录
月日 GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 30000M3 储罐
H=22 米,Ф=44 米
观测时间 荷载阶段
安装前
○17 ○18 ○19
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
允许值(㎜)
147
最大实测值(㎜)
观测日期
自 12 年 09 月 15 日至 年 月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
储罐基础沉降观测记录
月日 GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 30000M3 储罐
H=22 米,Ф=44 米
观测时间 荷载阶段
安装前
○1
○2
○3
充水前
充水至 1/2h 充水至 3 /4h 充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
允许值(㎜)
设备位号 安装地点 观测点标高
○4 ○5 ○6
T3701A 罐区内
○7 ○8
最大实测值(㎜) 观测日期
自 年月日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
允许值(㎜)
工程编号 设备位号 安装地点
观测点标高
○3
○4
1336 T3603 罐区内
最大实测值(㎜) 观测日期
自 年月 日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写。
允许值(㎜)
工程编号 设备位号 安装地点 观测点标高
○12 ○13 ○14
1337 T3701B 罐区内
○15 ○16
最大实测值(㎜) 观测日期
自 年月日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
允许值(㎜)
工程编号 设备位号 安装地点
观测点标高
○3
○4
1336 T3604 罐区内
最大实测值(㎜) 观测日期
自 年月 日
至 年 月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写。
观测时间
荷载阶段 安装前
观测点标高
○1 ○2 ○3 ○4 ○5 ○6 ○7 ○8
2012.9.15
充水前
687.660 687.681 687.667 687.653 687.684 687.670 687.679 687.665
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
允许值(㎜)
91
最大实测值(㎜)
观测日期
自 年月日
至 年月 日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写。
允许值(㎜)
工程编号 设备位号 安装地点 观测点标高
○4 ○5 ○6
1337 T3701B 罐区内
○7 ○8
最大实测值(㎜) 观测日期
自 年月日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
储罐基础沉降观测记录
GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 500M3 储罐
H=11 米,Ф=8.2 米
观测时间
荷载阶段 安装前
○1
○2
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后 最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
储罐基础沉降观测记录
月日 GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 30000M3 储罐
H=22 米,Ф=44 米
观测时间 荷载阶段
安装前
○17 ○18 ○19
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
储罐基础沉降观测记录
GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 1500M3 储罐
H=13.5 米,Ф=13 米
工程编号 设备位号 安装地点
1336 T3602A 罐区内
观测时间
荷载阶段 安装前
观测点标高
○1
○2
○3
○4
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
பைடு நூலகம்
充水至 /h
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
允许值(㎜)
147
最大实测值(㎜)
观测日期
自 12 年 09 月 15 日至 年 月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
允许值(㎜)
工程编号 设备位号 安装地点 观测点标高
○12 ○13 ○14
1337 T3701A 罐区内
○15 ○16
最大实测值(㎜) 观测日期
自 年月日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
储罐基础沉降观测记录
GY-48
单位工程名称
甲醇罐区及装车
工程编号
1337
设备名称
30000M3 储罐
规格型号
H=22 米,Ф=44 米
观测时间 荷载阶段
安装前
○1
○2
○3
充水前
充水至 1/2h 充水至 3 /4h 充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
储罐基础沉降观测记录
月日 GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 30000M3 储罐
H=22 米,Ф=44 米
观测时间 荷载阶段
安装前
○9 ○10 ○11
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
48 小时后
最后稳定时
放水后
最终沉降量(㎜)
任意直径方向沉降差 沉降观测点编号示意图:
允许值(㎜)
91
最大实测值(㎜)
观测日期
自 年月 日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写。
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
储罐基础沉降观测记录
GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 5000M3 储罐
H=16.5 米,Ф=21 米
工程编号 设备位号 安装地点
1336 T3601B 罐区内

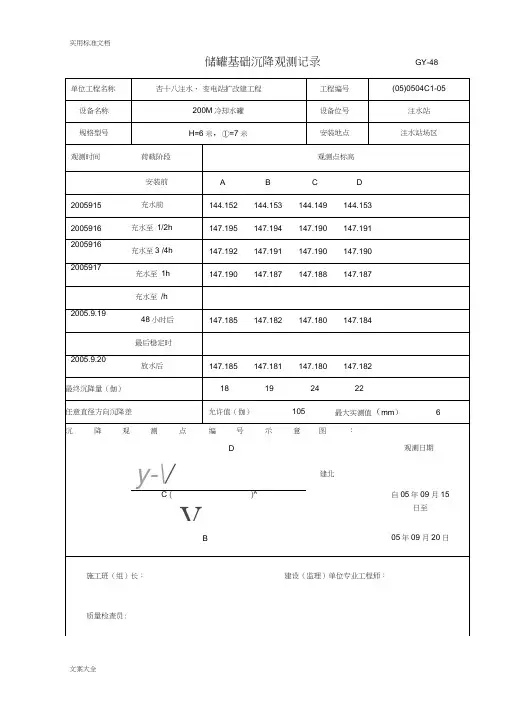

允许值(㎜)
工程编号 设备位号 安装地点 观测点标高
○20
1337 T3701B 罐区内
最大实测值(㎜) 观测日期
自 年月日
至 年月日
施工班(组)长:
建设(监理)单位专业工程师:
质量检查员:
技术负责人:
年
月日
年月日
说明:由施工单位观测填写。“h”为设计液位高度;“/”斜线为分数线:如“1/2h”。观测点不够时可另表填写.
储罐基础沉降观测记录
GY-48
单位工程名称 设备名称 规格型号
甲醇罐区及装车 1500M3 储罐
H=13.5 米,Ф=13 米
工程编号 设备位号 安装地点
1336 T3602B 罐区内
观测时间
荷载阶段 安装前
观测点标高
○1
○2
○3
○4
充水前
充水至 1/2h
充水至 3 /4h
充水至 1h
充水至 /h
