建设项目施工阶段合同价款的调整和结算重点真题习题答案解析5
建设项目施工阶段合同价款的调整和结算重点真题习题答案解析6

第五章建设项目施工阶段合同价款的调整和结算(6)2.质量保证金的使用(1)管理(3)使用3.质量保证金的返还■发包人在接到承包人返还质量保证金申请后,14天内核实,无异议,按约定返还。
■返还期限没有约定或约定不明的,核实后14天内退还。
逾期未退还,承担违约责任。
■收到申请14天内不予答复,催告后14天内仍不答复,视同认可申请。
【2019年·单选】根据《建设工程质量保证金管理办法》(建质[2017]138号),质量保证金总预留比例不得高于工程价款结算总额的()。
A.1%B.2%C.3%D.5%『正确答案』C『答案解析』本题考查的是质量保证金的处理。
比例不得高于工程价款结算总额的3%。
【2017年·单选】关于工程质量保证金,下列说法中正确的是()。
A.质量保证金总预留比例不得高于签约合同价的3%B.已经缴纳履约保证金的,不得同时预留质量保证金C.采用工程质量保证担保的,预留质保金不得高于合同价的2%D.质量保证金的返还期限一般为2年『正确答案』B『答案解析』本题考查的是质量保证金的处理。
选项A,比例不得高于工程价款结算总额的3%;选项C,不得同时预留质量保证金;选项D,一般为1年,最长不超过2年。
【例题·单选】关于质量保证金的使用及返还,下列说法正确的是()。
A.不实行国库集中支付的政府投资项目,保证金可以预留在财政部门B.采用工程质量保证担保的,发包人仍可预留3%的保证金C.非承包人责任的缺陷,承包人仍有缺陷修复的义务D.发包人在接到承包人返还质量保证金申请后,应于28天内会同承包人按照合同约定的内容进行核实『正确答案』A『答案解析』本题考查的是质量保证金的处理。
选项B,不得同时预留质量保证金;选项C,承包商只担自己的责任;选项D,14天。
五、最终结清缺陷责任期终止后,全部工作完成并合格,结清全部款项。
■最终结清时,承包人被扣留的质量保证金不足以抵减工程修复费用,承包人承担不足部分的补偿责任。
第八章---建设项目施工阶段合同价款的调整和结算)

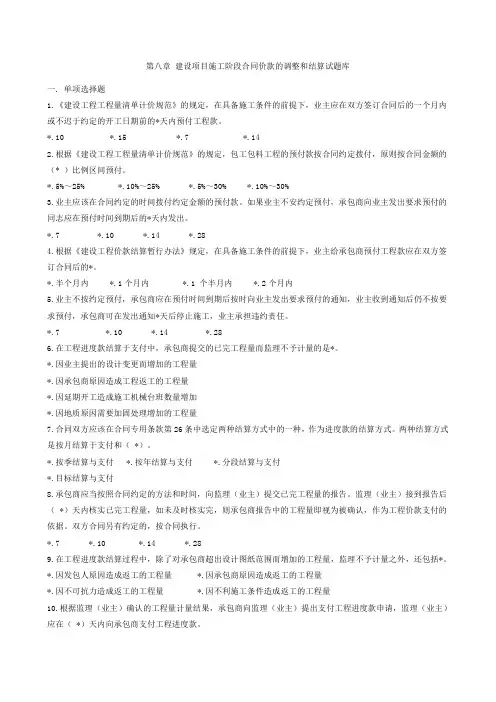

第八章建设项目施工阶段合同价款的调整和结算试题库一. 单项选择题1.《建设工程工程量清单计价规范》的规定,在具备施工条件的前提下,业主应在双方签订合同后的一个月内或不迟于约定的开工日期前的*天内预付工程款。
*.10 *.15 *.7 *.142.根据《建设工程工程量清单计价规范》的规定,包工包料工程的预付款按合同约定拨付,原则按合同金额的(*)比例区间预付。
*.5%~25% *.10%~25% *.5%~30% *.10%~30%3.业主应该在合同约定的时间拨付约定金额的预付款。
如果业主不安约定预付,承包商向业主发出要求预付的同志应在预付时间到期后的*天内发出。
*.7 *.10 *.14 *.284.根据《建设工程价款结算暂行办法》规定,在具备施工条件的前提下,业主给承包商预付工程款应在双方签订合同后的*。
*.半个月内 *.1个月内 *.1 个半月内 *.2个月内5.业主不按约定预付,承包商应在预付时间到期后按时向业主发出要求预付的通知,业主收到通知后仍不按要求预付,承包商可在发出通知*天后停止施工,业主承担违约责任。
*.7 *.10 *.14 *.286.在工程进度款结算于支付中,承包商提交的已完工程量而监理不予计量的是*。
*.因业主提出的设计变更而增加的工程量*.因承包商原因造成工程返工的工程量*.因延期开工造成施工机械台班数量增加*.因地质原因需要加固处理增加的工程量7.合同双方应该在合同专用条款第26条中选定两种结算方式中的一种,作为进度款的结算方式。
两种结算方式是按月结算于支付和( *)。
*.按季结算与支付 *.按年结算与支付 *.分段结算与支付*.目标结算与支付8.承包商应当按照合同约定的方法和时间,向监理(业主)提交已完工程量的报告。
监理(业主)接到报告后( *)天内核实已完工程量,如未及时核实完,则承包商报告中的工程量即视为被确认,作为工程价款支付的依据。
双方合同另有约定的,按合同执行。
第五章 施工阶段合同价款的调整与结算

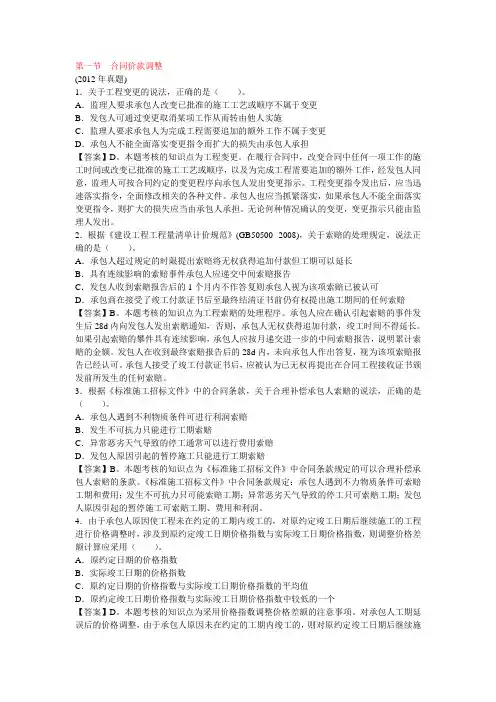

第一节合同价款调整(2012年真题)1.关于工程变更的说法,正确的是()。
A.监理人要求承包人改变已批准的施工工艺或顺序不属于变更B.发包人可通过变更取消某项工作从而转由他人实施C.监理人要求承包人为完成工程需要追加的额外工作不属于变更D.承包人不能全面落实变更指令而扩大的损失由承包人承担【答案】D。
本题考核的知识点为工程变更。
在履行合同中,改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序,以及为完成工程需要追加的额外工作,经发包人同意,监理人可按合同约定的变更程序向承包人发出变更指示。
工程变更指令发出后,应当迅速落实指令,全面修改相关的各种文件。
承包人也应当抓紧落实,如果承包人不能全面落实变更指令,则扩大的损失应当由承包人承担。
无论何种情况确认的变更,变更指示只能由监理人发出。
2.根据《建设工程工程量清单计价规范》(GB50500--2008),关于索赔的处理规定,说法正确的是()。
A.承包人超过规定的时限提出索赔将无权获得追加付款但工期可以延长B.具有连续影响的索赔事件承包人应递交中间索赔报告C.发包人收到索赔报告后的1个月内不作答复则承包人视为该项索赔已被认可D.承包商在接受了竣工付款证书后至最终结清证书前仍有权提出施工期间的任何索赔【答案】B。
本题考核的知识点为工程索赔的处理程序。
承包人应在确认引起索赔的事件发生后28d内向发包人发出索赔通知,否则,承包人无权获得追加付款,竣工时间不得延长。
如果引起索赔的攀件具有连续影响,承包人应按月递交进一步的中间索赔报告,说明累计索赔的金额。
发包人在收到最终索赔报告后的28d内,未向承包人作出答复,视为该项索赔报告已经认可。
承包人接受了竣工付款证书后,应被认为已无权再提出在合同工程接收证书颁发前所发生的任何索赔。
3.根据《标准施工招标文件》中的合同条款,关于合理补偿承包人索赔的说法,正确的是()。
A.承包人遇到不利物质条件可进行利润索赔B.发生不可抗力只能进行工期索赔C.异常恶劣天气导致的停工通常可以进行费用索赔D.发包人原因引起的暂停施工只能进行工期索赔【答案】B。
建设项目施工阶段合同价款的调整和结算重点真题习题答案解析2
第五章建设项目施工阶段合同价款的调整和结算(五)计日工1.计日工费用的产生■发包人通知的零星工作,承包人应予执行■采用计日工计价的任何一项变更工作,承包人应在该项变更的实施过程中,按合同约定向发包人提交以下内容复核:(1)工作名称、内容和数量;(2)投入该工作所有人员的姓名、工种、级别和耗用工时;(3)投入该工作的材料名称、类别和数量;(4)投入该工作的施工设备型号、台数和耗用台时;(5)发包人要求提交的其他资料和凭证。
2.计日工费用的确认和支付■计算:签证报告核实的数量×已标价清单中的计日工单价■没有该类计日工单价的,由发承包双方按变更商定■列入进度款支付。
【2018年·单选】关于计日工费用的确认和支付,下列说法正确的是()。
A.承包人应按照确认的计日工现场签证报告提出计日工项目的数量B.发包人应根据已标价工程量清单中的工程数量和计日工单价确定应付价款C.已标价工程量清单中没有计日工单价的,由发包人确定价格D.已标价工程量清单中没有计日工单价的,由承包人确定价格『正确答案』A『答案解析』本题考查的是工程变更类合同价款调整事项。
选项B,计算:签证报告核实的数量×已标价清单中的计日工单价;选项CD,没有该类计日工单价的,由发承包双方按变更商定。
【2016年·单选】根据《建设工程量清单计价规范》(GB 50500-2013),下列关于计日工的说法中正确的是()。
(2013年相同考点)A.招标工程量清单计日工数量为暂定,计日工费不计入投标总价B.发包人通知承包人以计日工方式实施的零星工作,承包人可以视情况决定是否执行C.计日工表的费用项目包括人工费、材料费、施工机具使用费、企业管理费和利润D.计日工金额不列入期中支付,在竣工结算时一并支付『正确答案』C『答案解析』本题考查的是工程变更类合同价款调整事项。
选项A,计日工费计入投标总价;选项B,发包人通知的零星工作,承包人应予执行;选项D,列入进度款支付。
造价工程师题-施工阶段合同价款的调整与结算_0

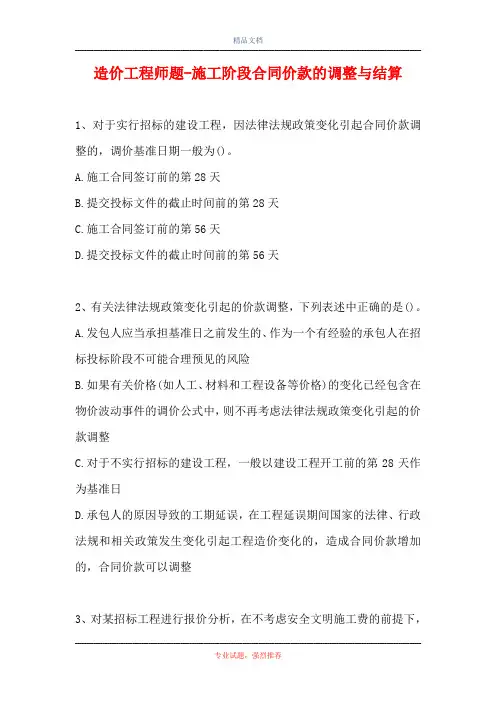

造价工程师题-施工阶段合同价款的调整与结算1、对于实行招标的建设工程,因法律法规政策变化引起合同价款调整的,调价基准日期一般为()。
A.施工合同签订前的第28天B.提交投标文件的截止时间前的第28天C.施工合同签订前的第56天D.提交投标文件的截止时间前的第56天2、有关法律法规政策变化引起的价款调整,下列表述中正确的是()。
A.发包人应当承担基准日之前发生的、作为一个有经验的承包人在招标投标阶段不可能合理预见的风险B.如果有关价格(如人工、材料和工程设备等价格)的变化已经包含在物价波动事件的调价公式中,则不再考虑法律法规政策变化引起的价款调整C.对于不实行招标的建设工程,一般以建设工程开工前的第28天作为基准日D.承包人的原因导致的工期延误,在工程延误期间国家的法律、行政法规和相关政策发生变化引起工程造价变化的,造成合同价款增加的,合同价款可以调整3、对某招标工程进行报价分析,在不考虑安全文明施工费的前提下,承包人中标价为1500万元,招标控制价为1600万元,设计院编制的施工图预算为1550万元,承包人认为的合理报价值为1540万元,则承包人的报价浮动率是()。
A.0.65%B.6.25%C.93.75%D.96.25%4、在工程变更引起的措施项目费调整中,若承包人未事先将拟实施的方案提交给发包人确认,则视为()。
A.承包人放弃调整措施项目费的权利B.相应的措施项目费调整已经成立C.按常规施工方案所引起的措施项目调整D.计算时无需考虑承包人报价浮动率5、根据规定,因工程量偏差引起的可以调整措施项目费的前提是()。
A.合同工程量偏差超过15%B.合同工程量偏差超过15%,且引起措施项目相应变化C.措施项目工程量超过10%D.措施项目工程量超过10%,且引起施工方案发生变化6、某工程合同价为100万元,合同约定:采用价格指数调整价格差额,其中固定要素比重为0.3,调价要素A、B、C分别占合同价的比重为0.15、0.25、0.3,结算时价格指数分别增长了20%、15%、25%,则该工程实际结算款额为()万元。
一造重点真题答案解析-建设项目施工阶段合同价款的调整和结算1
第五章建设项目施工阶段合同价款的调整和结算(1)考情分析年份单项选择题多项选择题合计2019年14题14分5题10分19题24分2018年17题17分5题10分22题27分2017年17题17分5题10分22题27分2016年17题17分5题10分22题27分2015年17题17分5题10分22题27分2014年17题17分5题10分22题27分2013年15题15分5题10分20题25分2012年11题11分3题6分14题17分章节目录第一节合同价款调整2019 2018 2017 2016 2015 2014 2013 2012 知识点单多单多单多单多单多单多单多单多法规变化类 1 1 1 1 1工程变更类 2 1 1 2 1 2 1 2 1 2 1 1物价变化类 1 1 2 1 1 2 1 1 1 1工程索赔类 3 1 4 1 3 1 4 2 2 1 3 1 3 2 3 1 其他类 1 1 1一、法规变化类合同价款调整事项法规、政策变化影响合同价款的风险,应约定由发包人承担。
1.基准日的确定目的:合同中约定,合理划分双方的合同风险■怎么设定?“28天”实行招标的建设工程:施工招标文件中规定的提交投标文件的截止时间前的第28天。
不实行招标的建设工程:建设工程施工合同签订前的第28天。
2.合同价款的调整方法■时间:合同履行期间,基准日之后发生变化■处理:合同双方当事人应按相关规定调整合同价款■除外:如有关价格(如人工、材料和工程设备等价格)的变化已经包含在物价波动事件的调价公式中,则不再予以考虑3.工期延误期间的特殊处理承包人的原因导致的工期延误,在工程延误期间国家的法律、行政法规和相关政策发生变化引起工程造价变化的:★造成合同价款增加的,合同价款不予调整★造成合同价款减少的,合同价款予以调整【记忆】惩罚延误者,少获得钱【2018年·单选】关于法规变化类合同价款的调整,下列说法正确的是()。
2023年一级造价工程师考试《建设工程计价》真题答案及解析【完整版】
2023年一级造价工程师考试《建设工程计价》真题答案及解析【完整版】一、单项选择题(共60题,每题1分。
每题的备选项中,只有一个最正确或最符合题意。
选对每题得1分,没选或错选均不得分)1.下列措施费中,宜采用分部分项工程项目清单编制的是()。
A.大型机械进出场及安拆费B.安全文明施工费C.二次搬运费D.已完工程和设备保护费【答案】A【解析】措施项目中可以计算工程量的项目包括:脚手架工程,混凝土模板及支架(撑),垂直运输,超高施工增加,大型机械设备进出场及安拆,施工排水、降水,这类措施项目按照分部分项工程项目清单的方式采用综合单价计价,更有利于措施费的确定和调整。
【考点来源】第二章第二节措施项目清单P512.下列施工合同约定调整合同价款的事项中,属于工程变更类型的是()。
A.法律法规变化B.追加额外工作C.物价波动D.误期赔偿【答案】B【解析】工程变更类,主要包括工程变更、项目特征不符、工程量清单缺项、工程量偏差、计日工等事件,其中追加额外工作属于工程变更。
【考点来源】第五章第一节工程变更P2473.下列工程总承包的类型中,总包方能承担项目可行性研究工作的是()。
A.EPC总承包B.交钥匙总承包C.设计施工总承包D.设计采购总承包【答案】B【解析】交钥匙总承包。
【考点来源】第四章第四节工程总承包的分类与特点P2304.在满足住宅功能和质量前提下,下列设计思路中,可降低单位和面积造价的是()。
A.缩小住宅宽度B.降低结构面积系数C.增加楼层数D.扩大流通空间面积【答案】B【解析】衡量单元组成、户型设计的指标是结构面积系数(住宅结构面积与建筑面积之比),系数越小设计方案越经济。
因为,结构面积小,有效面积就增加。
结构面积系数除与房屋结构有关外,还与房屋外形及其长度和宽度有关,同时也与房间平均面积大小和户型组成有关。
房屋平均面积越大,内墙、隔墙在建筑面积所占比重就越小。
【考点来源】第三章第二节民用住宅建筑设计中影响工程造价的主要因素P1575.在编制投标报价时,其他费用中的专业工程暂估价的费用组成为()。
建设项目施工阶段合同价款的调整和结算重点真题习题答案解析4
第五章建设项目施工阶段合同价款的调整和结算(4)4.工期索赔的计算(1)工期索赔中应当注意的问题1)划清施工进度拖延的责任■可原谅工期:承包人不应承担任何责任的延误■不可原谅工期:承包人的原因造成施工进度滞后2)被延误的工作应是处于施工进度计划关键线路上的施工内容。
(非关键工作延误超过了总时差)(2)工期索赔的计算方法①直接法。
如果某干扰事件直接发生在关键线路上,造成总工期的延误,可以直接将该干扰事件的实际干扰时间(延误时间)作为工期索赔值。
②比例计算法。
如果某干扰事件仅仅影响某单项工程、单位工程或分部分项工程的工期,要分析其对总工期的影响,可以采用比例计算法。
■已知受干扰部分工程的延期时间:■已知额外增加工程量的价格:比例计算法虽然简单方便,但有时不符合实际情况,而且比例计算法不适用于变更施工顺序、加速施工、删减工程量等事件的索赔。
③网络图分析法。
■延误的工作为关键工作,则延误的时间为索赔的工期;■延误的工作为非关键工作,当该工作由于延误超过时差而成为关键工作时,可以索赔延误时间与时差的差值;若该工作延误后仍为非关键工作,则不存在工期索赔问题。
■可以用于各种干扰事件和多种干扰事件共同作用所引起的工期索赔。
(3)共同延误的处理工期拖期很少是只由一方造成的,往往是两、三种原因同时发生(或相互作用)而形成的,故称为“共同延误”。
①确定“初始延误”者,它应对工程拖期负责;②初始延误者是发包人,承包人的工期延长及经济补偿;③初始延误者是客观原因,补偿工期,很难获得费用补偿;④初始延误者是承包人原因,无补偿。
【2017年·单选】某工程进度计划网络图上的工作X(在关键线路上)与工作Y(在非关键线路上)同时受到异常恶劣气候条件的影响,导致X工作延误10天,Y工作延误35天,该气候条件未对其他工作造成影响。
若Y工作的自由时差(应该为总时差)为20天,则承包人可向发包人索赔的工期是()天。
A.10B.15C.25D.35『正确答案』B『答案解析』本题考查的是工程索赔类合同价款调整事项。
第五章 建设项目施工阶段合同价款的调整和结算第一节 合同价款调整综合练习与答案
第五章建设项目施工阶段合同价款的调整和结算第一节合同价款调整综合练习与答案一、单选题1、承包人采购材料和工程设备的,若合同中没有约定价格变化的范围或幅度,则材料、工程设备单价变化超(),超过部分的价格按物价波动方法进行调整。
A.2%B.3%C.5%D.10%【参考答案】:C【试题解析】:本题考查的是物价变化类合同价款调整事项。
承包人采购材料和工程设备的,应在合同中约定主要材料.工程设备价格变化的范围或幅度,如没有约定,则材料、工程设备单价变化超5%,超过部分的价格按物价波动方法进行调整。
2、根据标准施工招标文件,承包人可索赔工期.费用和利润的情况不包括()。
A.发包人提供材料设备,变更交货地点B.工程暂停后因发包人原因无法按时复工C.工程移交后因发包人原因出现的缺陷修复后的试验和试运行D.监理人对已经覆盖的隐蔽工程要求重新检查且检查结果合格【参考答案】:C【试题解析】:本题考查的是索赔。
选项C只能索赔费用。
3、根据《标准施工招标文件》(2007年版)通用合同条款,下列引起承包人索赔的事件中,只能获得工期补偿的是()。
A.发包人提前向承包人提供材料和工程设备B.工程暂停后因发包人原因导致无法按时复工C.因发包人原因导致工程试运行失败D.异常恶劣的气候条件导致工期延误【参考答案】:D【试题解析】:本题考查的是工程索赔类合同价款调整事项。
选项A错误,发包人提前向承包人提供材料和工程设备,可以索赔费用;选项B错误,工程暂停后因发包人原因导致无法按时复工,可以索赔工期.费用和利润;选项C 错误,因发包人原因导致工程试运行失败,可以索赔费用和利润;选项D,异常恶劣的气候条件导致工期延误,可以索赔工期。
4、在建设项目施工过程中,若出现招标工程量清单中措施项目缺失,则正确的处理方式是()。
A.由于承包人未能在投标时对措施项目清单进行合理增补,责任人由承包人承担B.按照工程变更事件中关于分部分项工程费的调整方法,调整合同价款C.视为招标工程量清单不完整,责任由发包人和承包人共同承担D.承包人应将新增措施项目实施方案提交发包人批准后,按工程变更的原则调整合同价款【参考答案】:D【试题解析】:本题考查的是工程变更类合同价款调整事项。
建设项目施工阶段合同价款的调整和结算
建设项目施工阶段合同价款的调整和结算第一节合同价款调整一、单项选择题(每题的备选项中,只有一项最符合题意)3.关于工程变更的说法,正确的是()。
[2012年真题]A.监理人要求承包人改变已批准的施工工艺或顺序不属于变更B.发包人通过变更取消某项工作从而转由他人实施C.监理人要求承包人为完成工程需要追加的额外工作不属于变更D.承包人不能全面落实变更指令而扩大的损失由承包人承担【答案】D【解析】工程变更是合同实施过程中由发包人提出或由承包人提出,经发包人批准的对合同工程的工作内容、工程数量、质量要求、施工顺序与时间、施工条件、施工工艺或其他特征及合同条件等的改变。
AC两项属于工程变更;B项,发包人通过变更可以取消合同中任何一项工作,但被取消的工作不能转由发包人或其他人实施。
21.根据《标准施工招标文件》中的合同条款,关于合理补偿承包人索赔的说法,正确的是()。
[2012年真题]A.承包人遇到不利物质条件可进行利润索赔B.发生不可抗力只能进行工期索赔C.异常恶劣天气导致的停工通常可以进行费用索赔D.发包人原因引起的暂停施工只能进行工期索赔【答案】B【解析】A项只能要求工期和费用索赔;C项只能要求工期索赔;D项可以要求工期、费用和利润索赔。
【拓展】根据《标准施工招标文件》中通用合同条款的内容,可以合理补偿承包人的条款如表5-2所示。
22.根据《标准施工招标文件》,下列事件中,既可索赔工期又可索赔费用的是()。
[2010年真题]A.发包人要求承包人提前竣工B.发包人要求向承包人提前交付工程设备C.承包人遇到不利物质条件D.承包人遇到异常恶劣的气候条件【答案】C【解析】A项,只可索赔费用;B项,只可索赔费用;D项,只可索赔工期。
23.某工作的自由时差为1天,总时差为4天。
该工作施工期间,因发包人延迟提供工程设备而导致施工暂停。
以下关于该项工作工期索赔的说法正确的是()。
[2009年真题]A.若施工暂停2天,则承包人可获得工期补偿1天B.若施工暂停3天,则承包人可获得工期补偿1天C.若施工暂停4天,则承包人可获得工期补偿3天D.若施工暂停5天,则承包人可获得工期补偿1天【解析】本题中,该工作总时差为4天,若施工暂停5天,使得总工期延误1天,因此,该承包人可获得工期补偿1天。
建设项目施工阶段合同价款的调整和结算重点真题习题答案解析7
第五章建设项目施工阶段合同价款的调整和结算(7)(三)工程造价鉴定■业务受理:鉴定机构接受人民法院或仲裁机构的委托■鉴定内容:对工程造价争议中涉及的专门性问题进行鉴别、判断并提供鉴定意见的活动1.鉴定项目的委托及终止(1)鉴定项目的委托■不受地域范围的限制。
■委托书应当载明委托的鉴定机构名称、委托鉴定的目的、范围、事项和鉴定要求、委托人的名称等。
■鉴定机构可决定是否接受委托并书面函复委托人。
(2)鉴定机构的回避:1)担任过鉴定项目咨询人的;2)与鉴定项目有利害关系的。
鉴定机构未自行回避的,且当事人向委托人申请鉴定机构回避的,由委托人决定其是否回避,鉴定机构应执行委托人的决定。
【相似知识点】具体鉴定人回避:有利害关系,当事人应自行回避;未自行提出,委托人要求其回避,不回避可撤销鉴定。
(3)不予接受委托,鉴定机构可终止鉴定2.工程造价鉴定组织(1)鉴定人的配备。
■应指派满足鉴定项目专业要求,具有相关项目经验的鉴定人。
■鉴定人必须具有相应专业的注册造价工程师执业资格。
但是,根据工作需要,可安排非注册造价工程师的专业人员作为辅助人员,参与鉴定的辅助性工作。
■鉴定机构对同一鉴定事项,应指定2名及以上鉴定人共同进行鉴定。
■对争议标的较大或涉及工程专业较多的鉴定项目,应成立由3名及以上鉴定人组成的鉴定项目组。
3.鉴定期限(1)确定表5.2.1 工程造价鉴定期限表鉴定机构与委托人对完成鉴定的期限另有约定的,从其约定。
【注意】边界,以下含本身(2)起算及延长4.出庭作证■应当依法出庭作证,接受质询,回答与鉴定事项有关的问题。
■出庭作证时,应当携带鉴定人的身份证明,包括身份证、造价工程师注册证、专业技术职称证等,在委托人要求时出示。
■未经委托人同意,拒不出庭作证,导致鉴定意见不能作为认定事实的根据的,支付鉴定费用的当事人要求返还鉴定费用的,应当返还。
5.鉴定依据③当事人提交的证据材料。
鉴定机构应提请委托人确定当事人的举证期限。
注册造价工程师建设工程计价(建设项目施工阶段合同价款的调整和结算)-试卷3
注册造价工程师建设工程计价(建设项目施工阶段合同价款的调整和结算)-试卷3(总分:56.00,做题时间:90分钟)一、单项选择题(总题数:19,分数:38.00)1.单项选择题共72题,每题。
每题的备选项中只有一个最符合题意。
(分数:2.00)__________________________________________________________________________________________解析:2.下列关于工期延误期间的特殊处理说法,正确的是( )。
(分数:2.00)A.承包人引起的工期延误,期间法律法规发生变化,给予调整B.承包人引起的工期延误,期间法律法规发生变化,合同增加,不予调整√C.承包人引起的工期延误,期间法律法规发生变化,合同减少,不予调整D.承包人引起的工期延误,期间法律法规发生变化,不予调整解析:解析:由于承包人原因导致的工期延误,在工程延误期间国家的法律、行政法规和相关政策发生变化引起的工程造价的变化,造成合同价款增加的,合同价款不予调整;造成合同价款减少的,合同价款予以调整。
3.关于法律法规类合同价款调整,下列说法正确的是( )。
(分数:2.00)A.有关价格包含在物价波动调价公式中的不予调整√B.有关价格包含在物价波动调价公式中的给予调整C.有关价格包含在物价波动调价公式中的承发包双方协商调整D.有关价格包含在物价波动调价公式中的由造价管理单位决定解析:解析:施工合同履行期间,国家颁布的法律、法规、规章和有关政策在合同工程基准日之后发生变化,且因执行相应的法律、法规、规章和政策引起工程造价发生增减变化的,合同双方当事人应当依据法律、法规、规章和有关政策的规定调整合同价款。
但是,如果有关价格(如人工、材料和工程设备等价格)的变化已经包含在物价波动事件的调价公式中,则不再予以考虑。
4.关于项目特征描述,下列说法错误的是( )。
(分数:2.00)A.项目特征是确定综合单价的重要依据B.承包人应按招标工程量清单中的项目特征表述确定综合单价C.出现图纸与招标工程量清单不一致时,应按招标工程量清单中特征描述执行√D.招标工程量清单被认为是准确和全面的解析:解析:出现图纸与招标工程量清单不一致时,应按实际施工的特征来重新确定综合单价。
一级建造师题库第五章建设项目施工阶段合同价款的调整和结算
第五章建设项目施工阶段合同价款的调整和结算字体:大中小打印全部打印客观题打印主观题本试卷在答题过程中可能要用到“公式编辑器”,请点击此处安装插件!一、单项选择题1、分部分项工程中,已标价工程量清单中有适用于变更工程项目的,且工程变更导致的该清单项目的工程数量变化不足()%时,采用该项目的单价。
A.10B.15C.20D.25【本题 1.0分,建议 1.0分钟内完成本题】【答疑编号10273265,点击提问】【加入打印收藏夹】【加入我的收藏夹】【显示答案】【隐藏答案】【正确答案】:【答案解析】:【您的回答】:【该题针对“合同价款调整”知识点进行考核】2、调值公式中A表示()A.定值权重B.需调整的价格差额C.变值权重D.基本价格指数【本题 1.0分,建议 1.0分钟内完成本题】【答疑编号10273268,点击提问】【加入打印收藏夹】【加入我的收藏夹】【显示答案】【隐藏答案】【正确答案】:【答案解析】:【您的回答】:【该题针对“工程索赔”知识点进行考核】3、一周内非承包人原因的停水、停电、停气、道路中断等,造成工程现场停工累计超过()的,应依据合同对合同价格进行的相应调整。
A.4小时B.8小时C.12小时D.24小时【本题 1.0分,建议 1.0分钟内完成本题】【答疑编号10273270,点击提问】【加入打印收藏夹】【加入我的收藏夹】【显示答案】【隐藏答案】【正确答案】:【答案解析】:【您的回答】:【该题针对“工程总承包合同价款的结算”知识点进行考核】4、总承包合同条款中,对于发包人的索赔,承包人在收到发包人送交的索赔资料后()日内未与发包人协商、或未予答复或未向发包人提出进一步要求的,视为该项索赔已被承包人认可。
A.14B.28C.30D.42【本题 1.0分,建议 1.0分钟内完成本题】【答疑编号10273275,点击提问】【加入打印收藏夹】【加入我的收藏夹】【显示答案】【隐藏答案】【正确答案】:【答案解析】:【您的回答】:【该题针对“工程总承包合同价款的结算”知识点进行考核】5、国际工程合同价款结算中,工程师确认用于永久工程的材料和设备符合预支条件后,应当根据审查承包商提交的相关文件确定此类材料和设备的实际费用(包括运至现场的费用),期中支付证书中应增加的款额为该费用的()。
注册造价工程师建设工程计价(建设项目施工阶段合同价款的调整和结算)-试卷2
注册造价工程师建设工程计价(建设项目施工阶段合同价款的调整和结算)-试卷2(总分:56.00,做题时间:90分钟)一、单项选择题(总题数:19,分数:38.00)1.单项选择题共72题,每题。
每题的备选项中只有一个最符合题意。
(分数:2.00)__________________________________________________________________________________________ 解析:2.关于工程最终结清付款的规定,叙述错误的是( )。
(分数:2.00)A.最终结清付款涉及政府投资资金的,按照国库集中支付等国家相关规定和专用合同条款的约定办理B.提出索赔的期限自接受工程接收证书时终止√C.承包人对发包人支付的最终结清款有异议的,按照合同约定的争议解决方式处理D.最终结清时,如果承包人被扣留的质量保证金不足以抵减发包人工程缺陷修复费用的,承包人应承担不足部分的补偿责任解析:解析:选项B,提出索赔的期限自接受最终支付证书时终止。
3.发生合同争议时,当事人应首先考虑通过( )解决争议。
(分数:2.00)A.调解B.和解√C.诉讼D.仲裁解析:解析:和解是指当事人在自愿互谅的基础上,就已经发生的争议进行协商并达成协议,自行解决争议的一种方式。
发生合同争议时,当事人应首先考虑通过和解解决争议。
4.下列关于合同价款纠纷的解决途径,说法不正确的是( )。
(分数:2.00)A.根据《建设工程工程量清单计价规范》GB 50500—2013的规定,发承包双方和解的方式分为协商和解、监理或造价工程师暂定两种B.总监理工程师在收到发承包任何一方提交的文件后14天内应将暂定结果通知发承包双方C.发承包双方在收到总监理工程师的暂定结果之后28天内,未确认且提出不同意见的,视为双方已认可暂定结果√D.发承包双方选择仲裁解决合同纠纷时,仲裁机构要求停止施工时,承包人应对合同工程采取保护措施,由此增加的费用由败诉方承担解析:解析:发承包双方在收到总监理工程师或造价工程师暂定结果通知之后14天内,未对暂定结果予以确认也未提出不同意见的,视为发承包双方已认可该暂定结果。
一级造价工程师《建设工程计价》章节习题(建设项目施工阶段合同价款的调整和结算)【圣才出品】
第五章建设项目施工阶段合同价款的调整和结算第一节合同价款调整一、单项选择题(每题的备选项中,只有一项最符合题意)1.关于法规变化类合同价款的调整,下列说法正确的是()。
[2018年真题] A.不实行招标的工程,一般以施工合同签订前的第42天为基准日B.基准日之前国家颁布的法规对合同价款有影响的,应予调整C.基准日之后国家政策对材料价格的影响,如已包含在物价波动调价公式中不再予以考虑D.承包人原因导致的工期延误期间,国家政策变化引起工程造价变化的,合同价款不予调整【答案】C【考点】法规变化类合同价款调整事项【解析】A项,对于实行招标的建设工程,一般以施工招标文件中规定的提交投标文件的截止时间前的第28天作为基准日;对于不实行招标的建设工程,一般以建设工程施工合同签订前的第28天作为基准日。
BC两项,施工合同履行期间,国家颁布的法律、法规、规章和有关政策在合同工程基准日之后发生变化,且因执行相应的法律、法规、规章和政策引起工程造价发生增减变化的,合同双方当事人应当依据法律、法规、规章和有关政策的规定调整合同价款。
但是,如果有关价格(如人工、材料和工程设备等价格)的变化已经包含在物价波动事件的调价公式中,则不再予以考虑。
D项,如果由于承包人的原因导致的工期延误,按不利于承包人的原则调整合同价款。
在工程延误期间国家的法律、行政法规和相关政策发生变化引起工程造价变化的,造成合同价款增加的,合同价款不予调整;造成合同价款减少的,合同价款予以调整。
2.为合理划分发承包双方的合同风险,对于招标工程,在施工合同中约定的基准日期一般为()。
[2017年真题]A.招标文件中规定的提交投标文件截止时间前的第28天B.招标文件中规定的提交投标文件截止时间前的第42天C.施工合同签订前的第28天D.施工合同签订前的第42天【答案】A【考点】法规变化类合同价款调整事项【解析】为了合理划分发承包双方的合同风险,施工合同中应当约定一个基准日,对于基准日之后发生的、作为一个有经验的承包人在招标投标阶段不可能合理预见的风险,应当由发包人承担。
建设工程施工阶段工程造价的控制与调整试题及答案
建设工程施工阶段工程造价的控制与调整试题及答案一、单项选择题1.合同中没有适用或类似变更工程的价格,则变更部分的价款调整应该()。
A.按审价部门提出的价格调整B.按发包人指定的价格调整C.按设计部门提出的价格调整D.由承包人或发包人提出适当的变更价格,经对方确认后调整2.下列关于工程变更的说法,错误的是( )。
A.工程变更总是由承包商提出的B.监理工程师审批工程设计变更时应与业主及设计单位协商C.监理工程师的变更指令应以书面的形式发出D.发生工程变更,若合同中有适用于变更工程的价格,可以依此计算价款3.在施工索赔中,由于不利的自然条件与人为障碍引起的索赔,一方面是指地质条件变化,另一方面是指()。
A.发现地下构筑物、文物B.罢工、战争C.业主提出不正当要求D.监理工程师的指令错误4.我省规定当合同未约定的情况下,分部分项单项工程量变更超过()。
并且该项分部分项工程费超过分部分项工程量清单计价合计1%的,增加部分的工程量或减少后剩余部分的工程量的综合单价可以调整。
A.5% B.10% C.15% D.20%5.按照《建设工程施工合同(示范文本)》规定。
工程变更不包括()。
A.施工条件变更B.增减合同中约定的工程量C.有关工程的施工时间和顺序的改变D.工程师的指令整改返修6.将承包工程内容分解成不同的控制界面,以业主验收控制界面作为支付工程价款的前提条件。
此结算方法是()。
7.施工中发现地下障碍物,需对原工程设计进行变更,变更导致合同价款的增减而造成承包商损失应由()承担。
A.建设单位B.建设单位、承包商C.承包商D.工程设计单位二、多项选择题1.《建设工程施工合同(示范文本)》规定了工程变更的程序和变更后合同价款的确定,下列表述正确的是( )。
A.设计变更超过原设计标准的,应报发包人批准B.承包人在施工过程中更改施工组织设计的,应经工程师同意C.改变有关工程的施工时间和顺序属于设计变更D.变更有关工程质量标准和工期属于设计变更E.变更真程价款的报告应由承包人提出2.确定工程变更价款时采用的方法有( )。
建设项目施工阶段合同价款的调整和结算重点真题习题答案解析2
第五章建设项目施工阶段合同价款的调整和结算(五)计日工1.计日工费用的产生■发包人通知的零星工作,承包人应予执行■采用计日工计价的任何一项变更工作,承包人应在该项变更的实施过程中,按合同约定向发包人提交以下内容复核:(1)工作名称、内容和数量;(2)投入该工作所有人员的姓名、工种、级别和耗用工时;(3)投入该工作的材料名称、类别和数量;(4)投入该工作的施工设备型号、台数和耗用台时;(5)发包人要求提交的其他资料和凭证。
2.计日工费用的确认和支付■计算:签证报告核实的数量×已标价清单中的计日工单价■没有该类计日工单价的,由发承包双方按变更商定■列入进度款支付。
【2018年·单选】关于计日工费用的确认和支付,下列说法正确的是()。
A.承包人应按照确认的计日工现场签证报告提出计日工项目的数量B.发包人应根据已标价工程量清单中的工程数量和计日工单价确定应付价款C.已标价工程量清单中没有计日工单价的,由发包人确定价格D.已标价工程量清单中没有计日工单价的,由承包人确定价格『正确答案』A『答案解析』本题考查的是工程变更类合同价款调整事项。
选项B,计算:签证报告核实的数量×已标价清单中的计日工单价;选项CD,没有该类计日工单价的,由发承包双方按变更商定。
【2016年·单选】根据《建设工程量清单计价规范》(GB 50500-2013),下列关于计日工的说法中正确的是()。
(2013年相同考点)A.招标工程量清单计日工数量为暂定,计日工费不计入投标总价B.发包人通知承包人以计日工方式实施的零星工作,承包人可以视情况决定是否执行C.计日工表的费用项目包括人工费、材料费、施工机具使用费、企业管理费和利润D.计日工金额不列入期中支付,在竣工结算时一并支付『正确答案』C『答案解析』本题考查的是工程变更类合同价款调整事项。
选项A,计日工费计入投标总价;选项B,发包人通知的零星工作,承包人应予执行;选项D,列入进度款支付。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第五章建设项目施工阶段合同价款的调整和结算(5)(二)期中支付-进度款的结算支付概念:发包人在施工过程中,按照合同约定对付款周期内承包人完成的合同价款给予支付。
进度款支付周期与计量周期一致。
1.期中支付价款的计算2.期中支付的文件【2019年·单选】关于合同价款的期中支付,下列说法正确的是()。
A.进度款支付周期应与发包人实际的工程计量周期一致B.已标价工程量清单中单价项目结算价款应按承包人确认的工程量计算C.承包人现场签证金额不应列入期中支付进度款,在竣工结算时一并处理D.进度款的支付按期中结算价款总额和约定比例计算,一般不低于60%,不高于90%『正确答案』D『答案解析』本题考查的是预付款及期中支付。
选项A错误,进度款支付周期,应与合同约定的工程计量周期一致;选项B错误,已标价工程量清单中的单价项目,应依据双方确认的工程量与已标价清单中综合单价计算。
如综合单价发生调整的,以发承包双方确认调整的综合单价计算进度款;选项C 错误,承包人现场签证和得到发包人确认的索赔金额列入本周期应增加的金额中,列入进度款。
【2017年·单选】关于施工合同工程价款的期中支付,下列说法中正确的是()。
A.期中进度款的支付比例,一般不低于期中价款总额的60%B.期中进度款的支付比例,一般不高于期中价款总额的80%C.综合单价发生调整的项目,其增减费在竣工结算时一并结算D.发承包双方如对部分计量结果存在争议,等待争议解决后再支付全部进度款『正确答案』A『答案解析』本题考查的是预付款及期中支付。
选项B错误,进度款的支付比例按照合同约定,按期中结算价款总额计,不低于60%,不高于90%;选项C错误,综合单价发生调整的,以发承包双方确定调整的综合单价计算进度款;选项D错误,若发、承包双方对有的清单项目的计量结果出现争议,发包人应对无争议部分的工程计量结果向承包人出具进度款支付证书。
【2016年·单选】由发包人提供的工程材料、工程设备的金额,应在合同价款的期中支付和结算中予以扣除,具体的扣出标准是()。
A.按签约单价和签约数量B.按实际采购单价和实际数量C.按签约单价和实际数量D.按实际采购单价和签约数量『正确答案』A『答案解析』本题考查的是预付款及期中支付。
由发包人提供的材料、工程设备金额,应按照发包人签约提供的单价和数量从进度款支付中扣出,列入本周期应扣减的金额中。
【2018、2016年·多选】承包人提交的已完工程进度款支付申请中,应计入本周期完成合同价款中的有()。
A.本周期已完成单价项目的金额B.本周期应支付的总价项目的金额C.本周期应扣回的预付款D.本周期应支付的安全文明施工费E.本周期完成的计日工价款『正确答案』ABDE『答案解析』本题考查的是预付款及期中支付。
本周期合计完成的合同价款,其中包括:(1)本周期已完成单价项目的金额;(2)本周期应支付的总价项目的金额;(3)本周期已完成的计日工价款;(4)本周期应支付的安全文明施工费;(5)本周期应增加的金额。
【2014年·单选】关于施工合同履行期间的期中支付,下列说法中正确的是()。
A.双方对工程计量结果的争议,不影响发包人对已完工程的期中支付B.对已签发支付证书中的计算错误,发包人不得再予修正C.进度款支付申请中应包括累计已完成的合同价款D.本周期实际支付的合同额为本期完成的合同价款合计『正确答案』C『答案解析』本题考查的是预付款及期中支付。
选项A,若双方对某清单项目的计量结果出现争议,发包人应对无争议部分的工程计量结果向承包人出具进度款支付证书;选项B,发现已签发的任何支付证书有错、漏或重复的数额,发包人有权予以修正,承包人也有权提出修正申请;选项D,本周期实际支付的合同额不一定为本期完成的合同价款合计。
实际支付=累计已完-累计已支+本期完成-本期扣减。
三、竣工结算工程项目完工并经竣工验收合格后,发承包双方按照施工合同的约定对所完成的工程项目进行的合同价款的计算、调整和确认。
分类:■单位工程竣工结算■单项工程竣工结算■建设项目竣工总结算(一)工程竣工结算的编制和审核1. 竣工结算文件的编制( 1 )提交■承包方约定期限内提交■未在规定期限内完成的并且提不出正当理由延期的,发包人催告后仍未提交竣工结算或没有明确答复,发包人有权根据已有资料编制竣工结算文件,作为办理竣工结算和支付结算款的依据,承包人应予以认可。
(2)编制依据1)建设工程工程量清单计价规范;2)工程合同;3)发承包双方实施过程中已确认的工程量及其结算的合同价款;4)发承包双方实施过程中已确认调整后追加(减)的合同价款;5)建设工程设计文件及相关资料;6)投标文件;7)其他依据。
(3)工程竣工结算的计价原则在采用工程量清单计价的方式下的计价原则:【总体原则】按约定(规定)计算,发生调整的,以双方确认金额调整此外,发承包双方在合同工程实施过程中已经确认的工程计量结果和合同价款,应直接进入结算。
2. 竣工结算文件的审核造价咨询机构从事竣工结算审核工作通常包括:准备阶段、审核阶段、审定阶段。
竣工结算审核的成果文件:封面、签署页、审核报告、审定签署表、审核汇总对比表、单项工程竣工结算审核汇总对比表、单位工程竣工结算审核汇总对比表。
应采用全面审核法(不得采用重点、抽样、类比审核法等)。
工程竣工结算文件经发承包双方签字确认的,应当作为工程结算的依据,未经对方同意,另一方不得就已生效的竣工结算文件委托工程造价咨询企业重复审核。
3.质量争议工程的竣工结算(看是否验收投入使用)【2019年·单选】编制竣工结算文件时,应按国家、省级或行业建设主管部门的规定计价的是()。
A.劳动保险费B.总承包服务费C.安全文明施工费D.现场签证费『正确答案』C『答案解析』本题考查的是竣工结算。
安全文明施工费必须按照国家或省级、行业建设主管部门的规定计算。
规费和税金应按照国家或省级、行业建设主管部门的规定计算。
【2018年·单选】工程量清单计价项目采用单价合同的,工程竣工结算编制中一般不允许调整的是()。
A.分部分项工程的清单数量B.安全文明施工费的清单总额C.已标价工程量清单综合单价D.总承包服务费清单总额『正确答案』C『答案解析』本题考查的是竣工结算。
采用单价合同的,在合同约定风险范围内的综合单价应固定不变,并应按合同约定进行计量,且应按实际完成的工程量进行计量。
【2018年·单选】关于政府投资项目竣工结算的审核,下列说法正确的是()。
A.单位工程竣工结算由承包人审核B.单项工程竣工结算承包人审核C.建设项目竣工总结算由发包人委托造价工程师审核D.竣工结算文件由发包人委托具有相应资质的工程造价咨询机构审核『正确答案』D『答案解析』本题考查的是竣工结算。
国有资金投资建设工程的发包人,应当委托具有相应资质的工程造价咨询企业对竣工结算文件进行审核。
【2017年·多选】根据《建设工程工程量清单计价规范》(GB 50500-2013),关于工程竣工结算的计价原则,下列说法正确的是()。
A.计日工按发包人实际签证确认的事项计算B.总承包服务费依据合同约定金额计算,不得调整C.暂列金额应减去工程价款调整金额计算,余额归发包人D.规费和税金应按照国家或省级、行业建设主管部门的规定计算E.总价措施项目应依据合同约定的项目和金额计算,不得调整『正确答案』ACD『答案解析』本题考查的是竣工结算。
选项B,总承包服务费依据合同约定计算,可以调整;选项E,总价措施项目应依据合同约定的项目和金额计算,可以调整。
【2017年·多选】发包人对工程质量有异议,竣工结算仍应按合同约定办理的情形有()。
A.工程已竣工验收的B.工程已竣工未验收,但实际投入使用的C.工程已竣工未验收,且未实际投入使用的D.工程停建,对无质量争议的部分E.工程停建,对有质量争议的部分『正确答案』ABD『答案解析』本题考查的是竣工结算。
发包人对工程质量有异议,拒绝办理工程竣工结算的:(1)已经竣工验收或已竣工未验收但实际投入使用的工程,其质量争议按该工程保修合同执行,竣工结算按合同约定办理;(2)已竣工未验收且未实际投入使用的工程以及停工、停建工程的质量争议,双方应就有争议的部分委托有资质的检测鉴定机构进行检测,根据检测结果确定解决方案,或按工程质量监督机构的处理决定执行后办理竣工结算,无争议部分的竣工结算按合同约定办。
【2016年·单选】关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是()。
A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算B.总承包服务费按已标价工程量清单的金额计算,不应调整C.暂列金额应减去工程价款调整的金额,余额归承包人D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算『正确答案』D『答案解析』本题考查的是竣工结算。
选项A属于措施项目中的单价项目;选项B,总承包服务费应依据合同约定金额计算,如发生调整的,以发承包双方确认调整的金额计算;选项C,有余额归发包人。
(二)竣工结算款的支付协商将该工程折价,也可直接向法院申请将该工程依法拍卖。
承包人就该价款优先受偿【2017年·单选】发包人未按照规定的程序支付竣工结算款的,承包人正确的做法是()。
A.将该工程自主拍卖B.将该工程折价出售C.将该工程抵押贷款D.催告发包人支付,并索要延迟付款利息『正确答案』D『答案解析』本题考查的是竣工结算。
发包人未按照规定的程序支付竣工结算款的,承包人正确的做法是催告发包人支付,并索要延迟付款利息。
(三)合同解除的价款结算与支付【2018年·单选】因不可抗力解除合同的,发包人不应向承包人支付的费用是()。
A.临时工程拆除费B.承包人未交付材料的货款C.已实施的措施项目应付价款D.承包人施工设备运离现场的费用『正确答案』B『答案解析』本题考查的是竣工结算。
由于不可抗力解除合同的,发包人除应向承包人支付合同解除之日前已完成工程但尚未支付的合同价款,还应支付下列金额:(1)合同中约定应由发包人承担的费用。
(2)已实施或部分实施的措施项目应付价款。
(3)承包人为合同工程合理订购且已交付的材料和工程设备货款。
发包人一经支付此项货款,该材料和工程设备即成为发包人的财产。
(4)承包人撤离现场所需的合理费用,包括员工遣送费和临时工程拆除、施工设备运离现场的费用。
(5)承包人为完成合同工程而预期开支的任何合理费用,且该项费用未包括在本款其他各项支付之内。
四、质量保证金的处理(一)缺陷责任期的确定(二)质量保证金的预留及返还1.预留■比例不得高于工程价款结算总额的3%。
■以银行保函替代质量保证金的,不得高于工程价款结算总额的3%。
