2020年二建《施工管理》备考练习题:施工进度控制的任务和措施

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2020年二建《施工管理》备考练习题:施工进度

控制的任务和措施

2018年二建《施工管理》备考练习题:施工进度控制的任务和措施

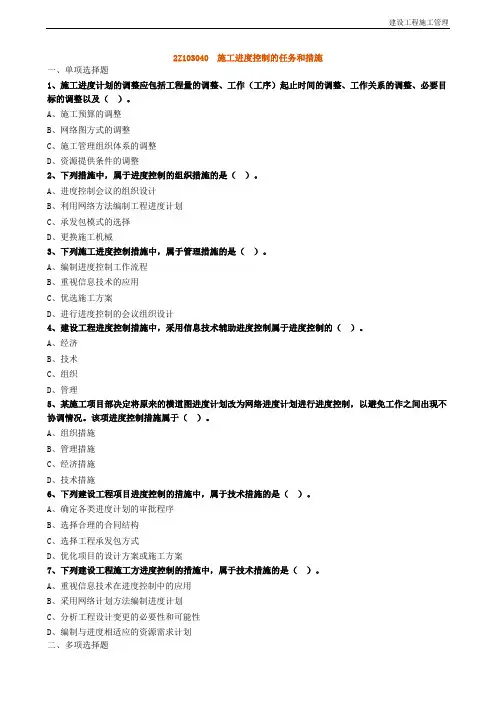

一、单选题

1、施工进度计划调整的内容,不包括()的调整。

A.工作关系

B.工程量

C.资源提供条件

D.工程质量

2、下列进度控制措施中,属于管理措施的是()。

A.编制工程资源需求计划

B.应用互联网进行进度控制

C.制定进度控制工作流程

D.选择先进的施工技术

3、下列施工方进度控制的措施中,属于技术措施的是()。

A.确定进度控制的工作流程

B.优化施工方案

C.选择合适的施工承发包方式

D.选择合理的合同结构

4、下列施工方进度控制的措施中,属于组织措施的是()

A.应用工程网络技术编制进度计划

B.重视信息技术的应用

C.优选施工方案

D.编制进度控制工作流程

二、多选题

5、施工方进度控制工作的主要环节包括()。

A.编制施工进度计划及相关资源需求计划

B.组织施工进度计划的实施

C.确定施工项目的进度目标

D.施工进度计划的检查与调整

E.论证施工项目的进度目标

6、施工进度计划检查后,应编制进度报告,其内容有()。

A.进度计划实施情况的综合描述

B.实际工程进度与计划进度的比较

C.前一次进度计划检查提出问题的整改情况

D.进度计划在实施过程中存在的问题及其原因分析

E.进度的预测

7、下列进度控制措施中,属于经济措施的有()。

A.编制进度控制工作流程

B.选用恰当的承发包形式

C.按时支付工程款项

D.设立提前完工奖

E.拖延完工予以处罚

8、施工进度计划检查的内容包括()。

A.工程量的完成情况

B.工作时间的执行情况

C.实际进度与计划进度的偏差

D.前一次检查提出问题的整改情况

E.资源使用及进度保证的情况

参考答案:

1、【答案】D

【解析】施工进度计划的调整应包括:①工程量的调整;②工作(工序)起止时间的调整;③工作关系的调整;

④资源提供条件的调整;⑤必要目标的调整。

2、【答案】B

【解析】施工方进度控制的措施主要包括组织措施、管理措施、经济措施和技术措施。其中,施工方进度控制的管理措施如下:(1)

施工进度控制的管理措施涉及管理的思想、管理的方法、管理的手段,承发包模式、合同管理和风险管理等。(2)用工程网络计划的方

法编制进度计划时,必须很严谨地分析和考虑工作之间的逻辑关系,通过工程网络的计算可发现关键工作和关键路线,也可知道非关键

工作可使用的时差,工程网络计划的方法有利于实现进度控制的科

学化。(3)承发包模式的选择直接关系到工程实施的组织和协调。(4)为实现进度目标,不

但应进行进度控制,还应注意分析影响工程进度的风险,并在分析的基础上采取风险管理措施,以减少进度失控的风险量。(5)应重

视信息技术(包括相应的软件、局域网、互联网、以及数据处理设备等)在进度控制中的应用。题中选项A属于经济措施,选项C属于组

织措施,选项D属于技术措施。

3、【答案】B

【解析】施工方案对工程进度有直接的影响,在决策其选用时,不仅应分析技术的先进性和经济合理性,还应考虑其对进度的影响。

4、【答案】D

【解析】编制施工进度控制的工作流程属于组织措施。应用工程网络技术编制进度计划、重视信息技术的应用属于管理措施。优选

施工方案属于技术措施。

5、【答案】ABD

【解析】施工方进度控制的主要工作环节包括:(1)编制施工进

度计划及相关的资源需求计划;(2)组织施工进度计划的实施;(3)施

工进度计划的检查与调整。

6、【答案】ABDE

【解析】本题考查的是施工方进度控制的任务。施工进度计划检查后应按下列内容编制进度报告:进度计划实施情况的综合描述;实

际工程进度与计划进度的比较;进度计划的实施过程中存在的问题,

及其原因分析;进度执行情况对工程质量、安全和施工成本的影响情况;将采取的措施;进度的预测。

7、【答案】CDE

【解析】施工进度控制的经济措施涉及工程资金需求计划和加快施工进度的经济激励措施等。为确保进度目标的实现,应编制与进

度计划相适应的资源需求计划(资源进度计划),包括资金需求计划

和其他资源(人力和物力资源)需求计划,以反映工程施工的各时段

所需要的资源。

8、【答案】:ABDE

【解析】施工进度计划检查的内容包括:①检查工程量的完成情况;②检查工作时间的执行情况;③检查资料使用及进度保证的情

况;④前一次进度计划检查提出问题的整改情况。

相关文档
最新文档
