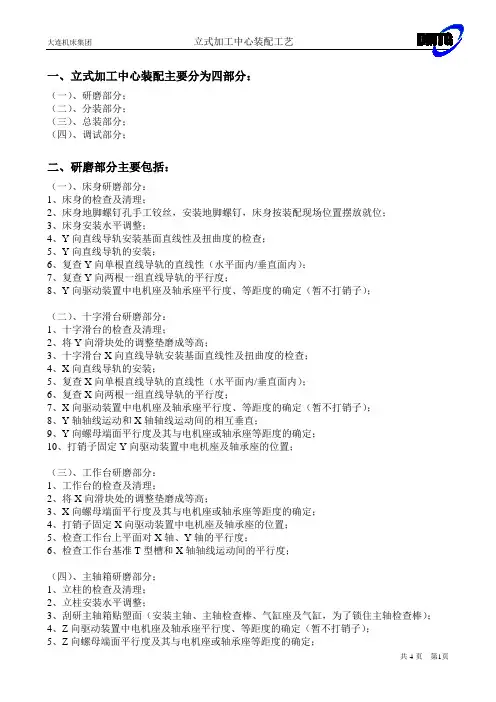

立式加工中心装配工艺
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、立式加工中心装配主要分为四部分:
(一)、研磨部分;
(二)、分装部分;
(三)、总装部分;
(四)、调试部分;
二、研磨部分主要包括:
(一)、床身研磨部分:
1、床身的检查及清理;
2、床身地脚螺钉孔手工铰丝,安装地脚螺钉,床身按装配现场位置摆放就位;
3、床身安装水平调整;
4、Y向直线导轨安装基面直线性及扭曲度的检查;
5、Y向直线导轨的安装;
6、复查Y向单根直线导轨的直线性(水平面内/垂直面内);
7、复查Y向两根一组直线导轨的平行度;
8、Y向驱动装置中电机座及轴承座平行度、等距度的确定(暂不打销子);
(二)、十字滑台研磨部分:
1、十字滑台的检查及清理;
2、将Y向滑块处的调整垫磨成等高;
3、十字滑台X向直线导轨安装基面直线性及扭曲度的检查;
4、X向直线导轨的安装;
5、复查X向单根直线导轨的直线性(水平面内/垂直面内);
6、复查X向两根一组直线导轨的平行度;
7、X向驱动装置中电机座及轴承座平行度、等距度的确定(暂不打销子);
8、Y轴轴线运动和X轴轴线运动间的相互垂直;
9、Y向螺母端面平行度及其与电机座或轴承座等距度的确定;
10、打销子固定Y向驱动装置中电机座及轴承座的位置;
(三)、工作台研磨部分:
1、工作台的检查及清理;
2、将X向滑块处的调整垫磨成等高;
3、X向螺母端面平行度及其与电机座或轴承座等距度的确定;
4、打销子固定X向驱动装置中电机座及轴承座的位置;
5、检查工作台上平面对X轴、Y轴的平行度;
6、检查工作台基准T型槽和X轴轴线运动间的平行度;
(四)、主轴箱研磨部分;
1、立柱的检查及清理;
2、立柱安装水平调整;
3、刮研主轴箱贴塑面(安装主轴、主轴检查棒、气缸座及气缸,为了锁住主轴检查棒);
4、Z向驱动装置中电机座及轴承座平行度、等距度的确定(暂不打销子);
6、打销子固定Z向驱动装置中电机座及轴承座的位置;
7、安装左、右压板;
8、刮研镶条;
(五)、立柱与床身合研部分;
1、分别将立柱与床身的接合面清理干净并安装;
2、用吊车安装配重装置与立柱中;
3、分别移动工作台、十字滑台及主轴箱,检查如下精度:
1)、Z轴轴线运动和X轴轴线运动间的垂直度;
2)、Z轴轴线运动和Y轴轴线运动间的垂直度;
4、精度不对时,修刮床身与立柱的结合面;
5、复查其它精度:
1)、X轴轴线运动的直线度;
2)、Y轴轴线运动的直线度;
3)、Z轴轴线运动的直线度;
4)、Y轴轴线运动和X轴轴线运动的垂直度;
5)、主轴轴线和Z轴轴线运动间的平行度;
6)、主轴轴线和X轴轴线运动间的垂直度;
7)、主轴轴线和Y轴轴线运动间的垂直度;
8)、工作台面的平面度;
9)、工作台面和X轴轴线运动间的平行度;
10)、工作台面和Y轴轴线运动间的平行度;
11)、工作台面和Z轴轴线运动间的垂直度;
12)、工作台基准T型槽和X轴轴线运动间的平行度;
以上精度如有不对时,及时返修。
6、各项精度检查合格后收拾卫生,将机床工作台面涂上防锈油;
7、吊光机,转入总装现场,就位,调水平、扭曲;
三、分装部分主要包括:
(一)、X、Y、Z轴丝杠安装:
1、安装部件的检查及清理;
2、修磨法兰盘;
3、穿丝杠;
4、轴承的组装;
5、轴承的固定;
6、安装丝杠螺母;
7、精度的确认;
(二)、整体防护分装;
(三)、主轴箱分装;
四、总装部分主要包括:
1、三轴润滑分配器、刮屑板的安装;
2、三轴润滑管路的连接;
3、气动部件的安装;
4、气动管路的连接;
5、电机联轴器的安装;
6、三轴电机的安装;
7、平衡重安装;
8、导向杆安装;
9、主轴箱挡水板安装;
10、主轴电机带轮的安装;
11、水箱安装;
12、管路安装;
13、气缸连接;
五、调试部分主要包括:
1、电气总装;
2、传程序;
3、三轴回零;
4、装配拉罩支架;
5、装配X、Y、Z轴拉罩;
6、动平衡试验;
7、空运转48小时;
8、参照《合格证明书》,复查机床相关精度:
使用方尺及百分表检查1)~6)项精度:
1)、X轴轴线运动的直线度;
2)、Y轴轴线运动的直线度;
3)、Z轴轴线运动的直线度;
4)、Z轴轴线运动和X轴轴线运动间的垂直度;
5)、Z轴轴线运动和Y轴轴线运动间的垂直度;
6)、Y轴轴线运动和X轴轴线运动间的垂直度;
使用主轴检查棒检查7)、8)项精度:
7)、主轴锥孔的径向跳动;
8)、主轴轴线和Z轴轴线运动间的平行度;
使用飞机胎、方尺检查9)、10)项精度:
9)、主轴轴线和X轴轴线运动间的垂直度;
10)、主轴轴线和Y轴轴线运动间的垂直度;
11)、工作台面的平面度;
12)、工作台面和X轴轴线运动间的平行度;
13)、工作台面和Y轴轴线运动间的平行度;
14)、工作台面和Z轴轴线运动间的垂直度;
15)、工作台基准T型槽和X轴轴线运动间的平行度;
9、交检精度:
主轴中速运转1小时,进行热检,检查内容重复第8序。
10、光管准直仪检测;
11、刀库的整体安装;
12、调试刀库;
13、刀库运行8小时;
14、激光检测;
15、球杆仪检测;
16、切削试料;
17、8小时全机能;
18、整体完善及整改;
19、固定三轴及平衡重;
20、拆机出厂;
