计价解释(六)1、省住建厅苏建价〔2014〕448号文的规定,13清单“挖沟槽、基坑、一般土方因工作面和放坡增加的工程量并入各土方工程量中”。

编制清单时,工作面、放坡如何具体计量?结算时,因为不同的施工单位,其施工方法是不同的,工作面、放坡系数都不固定的,又如何计量?是按实际施工情况计量吗?答:编制清单时,按规范规定的工作面和放坡系数计算,投标人结合自身的施工方案报价,结算时一般不调整。

2、基础承台挖土方按14年江苏省建筑与装饰工程计价定额计算规则P5页第4条计算宽度,是按垫层宽度加工作面还是基础宽度加工作面?答:垫层支模板的,按垫层边加工作面宽度;垫层不支模板的,按基础边加工作面宽度。

3、关于支撑下挖土,定额1-230、1-231、1-232,深度7m、11m、15m,是从室外地坪算起(或场地土方平均高度)还是从第一道支撑梁底部算起?答:支撑下挖土定额划分步距的深度从设计室外地面起算。

4、钻孔灌注桩试桩是否执行定额说明“打试桩可按相应定额子目的人工、机械乘以系数2....”?如执行,相应定额中:灌注桩砼、泥浆运输、钢筋笼定额人工及机械是否乘以系数2?答:试桩与工程桩未连续施工的,执行定额说明“打试桩可按相应定额子目的人工、机械乘以系数2”。

5、编制标底时,用于辅助试桩的两侧的锚桩,后期可做为工程桩,那么,锚桩是否属于试桩,按试桩将人工和机械乘系数2,还是按照工程桩来套?答:按试桩套用定额。

6、某桩基工程有预制方桩和预制管桩,编制招标控制价时如何确定类别?答:方桩和管桩属于不同类型的桩,在定工程类别时,应分别计算。

7、2014版《江苏省建筑与装饰工程计价定额》中2-13插拔型钢定额子目,在计价解释三回复“目前定额口径一般不考虑租赁”。

照此理解如果钢板桩为承包人自有,直接套用定额即可;但实际情况为承包人租赁时,该如何计价?答:型钢是自有还是采用租赁方式,应在投标时明确提出,如不提出,实际施工不论采用何种方式,结算时均不予调整。

江苏2014定额解释说明

江苏2014定额解释说明

江苏2014定额解释说明总说明第⼀章⼟、⽯⽅⼯程第⼆章地基处理及边坡⽀护⼯程第三章桩基⼯程第四章砌筑⼯程第五章钢筋⼯程第六章混凝⼟⼯程第七章⾦属结构⼯程第⼋章构件运输及安装⼯程第九章⽊结构⼯程第⼗章屋⾯及防⽔⼯程第⼗⼀章保温、隔热、防腐⼯程第⼗⼆章⼚区道路及排⽔⼯程第⼗三章楼地⾯⼯程第⼗四章墙柱⾯⼯程第⼗五章天棚⼯程第⼗六章门窗⼯程第⼗七章油漆、涂料、裱糊⼯程第⼗⼋章其它零星⼯程第⼗九章建筑物超⾼增加费⽤第⼆⼗章脚⼿架第⼆⼗⼀章模板⼯程第⼆⼗⼆章施⼯排⽔、降⽔第⼆⼗三章建筑⼯程垂直运输第⼆⼗四章场内⼆次搬运附录说明附录⼀混凝⼟及钢筋混凝⼟构件模板、钢筋含表附录⼆机械台班预算单价取定表(1)单项机械台班预算单价取定表附录⼆机械台班预算单价取定表(2)综合机械台班预算单价取定表附录三混凝⼟、特种混凝⼟配合⽐表(⼀)普通混凝⼟附录三混凝⼟、特种混凝⼟配合⽐表(⼆)防⽔凝⼟附录三混凝⼟、特种混凝⼟配合⽐表(三)现场集中搅拌混凝⼟附录三混凝⼟、特种混凝⼟配合⽐表(四)特种凝⼟附录四砌筑砂浆、抹灰砂浆、其它砂浆配合⽐表附录五防腐耐酸砂浆配合⽐表附录六主要建筑材料预算价格取定表附录七抹灰分层厚度及砂浆种类表附录⼋主要材料、半成品损耗率取定表附录九常⽤钢材理论重量及形体公式计算表(⼀型钢理论重量附录九常⽤钢材理论重量及形体公式计算表(⼆)砖砌⼤⽅脚折加⾼度表附录九常⽤钢材理论重量及形体公式计算表(三形体计算公式总说明⼀、为了贯彻执⾏住房和城乡建设部《建设⼯程⼯程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰⼯程⼯程量计算规范》(GB 50854—2013),适应江苏省建设⼯程市场计价的需要,为⼯程建设各⽅提供计价依据,省住房和城乡建设厅组织有关⼈员对《江苏省建筑与装饰⼯程计价表》进⾏了修订,形成了《江苏省建筑与装饰⼯程计价定额》(2014年)(以下简称本定额)。

本定额共分上下两册。

⼆、本定额适⽤于江苏省⾏政区域范围内⼀般⼯业与民⽤建筑的新建、扩建、改建⼯程及其单独装饰⼯程。

江苏2014定额解释说明

江苏2014定额解释说明

总说明第一章土、石方工程第二章地基处理及边坡支护工程第三章桩基工程第四章砌筑工程第五章钢筋工程第六章混凝土工程第七章金属结构工程第八章构件运输及安装工程第九章木结构工程第十章屋面及防水工程第十一章保温、隔热、防腐工程第十二章厂区道路及排水工程第十三章楼地面工程第十四章墙柱面工程第十五章天棚工程第十六章门窗工程第十七章油漆、涂料、裱糊工程第十八章其它零星工程第十九章建筑物超高增加费用第二十章脚手架第二十一章模板工程第二十二章施工排水、降水第二十三章建筑工程垂直运输第二十四章场内二次搬运附录说明附录一混凝土及钢筋混凝土构件模板、钢筋含表附录二机械台班预算单价取定表(1)单项机械台班预算单价取定表附录二机械台班预算单价取定表(2)综合机械台班预算单价取定表附录三混凝土、特种混凝土配合比表(一)普通混凝土附录三混凝土、特种混凝土配合比表(二)防水凝土附录三混凝土、特种混凝土配合比表(三)现场集中搅拌混凝土附录三混凝土、特种混凝土配合比表(四)特种凝土附录四砌筑砂浆、抹灰砂浆、其它砂浆配合比表附录五防腐耐酸砂浆配合比表附录六主要建筑材料预算价格取定表附录七抹灰分层厚度及砂浆种类表附录八主要材料、半成品损耗率取定表附录九常用钢材理论重量及形体公式计算表(一型钢理论重量附录九常用钢材理论重量及形体公式计算表(二)砖砌大方脚折加高度表附录九常用钢材理论重量及形体公式计算表(三形体计算公式总说明一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。

本定额共分上下两册。

二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。

苏州市2014版计价定额解释七

苏州市2014版计价定额解释七

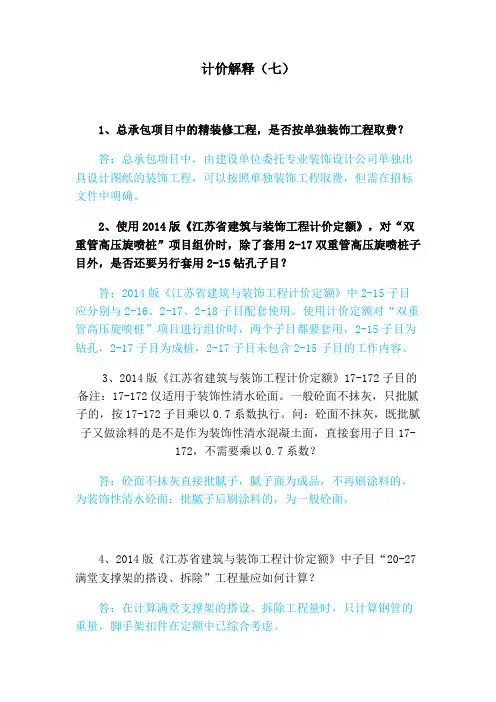

计价解释(七)1、总承包项目中的精装修工程,是否按单独装饰工程取费?答:总承包项目中,由建设单位委托专业装饰设计公司单独出具设计图纸的装饰工程,可以按照单独装饰工程取费,但需在招标文件中明确。

2、使用2014版《江苏省建筑与装饰工程计价定额》,对“双重管高压旋喷桩”项目组价时,除了套用2-17双重管高压旋喷桩子目外,是否还要另行套用2-15钻孔子目?答:2014版《江苏省建筑与装饰工程计价定额》中2-15子目应分别与2-16、2-17、2-18子目配套使用。

使用计价定额对“双重管高压旋喷桩”项目进行组价时,两个子目都要套用,2-15子目为钻孔,2-17子目为成桩,2-17子目未包含2-15子目的工作内容。

3、2014版《江苏省建筑与装饰工程计价定额》17-172子目的备注:17-172仅适用于装饰性清水砼面。

一般砼面不抹灰,只批腻子的,按17-172子目乘以0.7系数执行。

问:砼面不抹灰,既批腻子又做涂料的是不是作为装饰性清水混凝土面,直接套用子目17-172,不需要乘以0.7系数?答:砼面不抹灰直接批腻子,腻子面为成品,不再刷涂料的,为装饰性清水砼面;批腻子后刷涂料的,为一般砼面。

4、2014版《江苏省建筑与装饰工程计价定额》中子目“20-27满堂支撑架的搭设、拆除”工程量应如何计算?答:在计算满堂支撑架的搭设、拆除工程量时,只计算钢管的重量,脚手架扣件在定额中已综合考虑。

5、执行2014版《江苏省建筑与装饰工程计价定额》,地下室外墙的止水螺栓切割、补洞等内容是否包含在模板子目中?答:2014版《江苏省建筑与装饰工程计价定额》中,地下室外墙的模板子目包含螺栓切割的工作内容,螺栓切割(拆除)后的补洞工作含在墙面抹灰定额中,如墙面不抹灰,补洞费用另计。

6、请问市政工程采用泥水平衡工艺进行顶管,其泥浆外运如何计量及计价?答:市政工程采用泥水平衡工艺进行顶管,其泥浆外运工程量应根据现场实际发生的工程量计算,并列入顶管项目清单综合单价中进行计价。

2014江苏安装工程计价表(第六章输送设备安装、第七章电梯安装-说明与计算规则)

2014江苏安装工程计价表(第六章输送设备安装、第七章电梯安装-说明与计算规则)

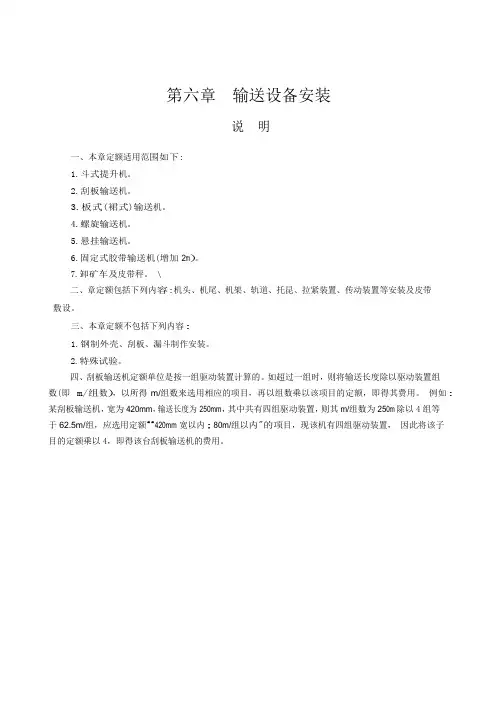

第六章输送设备安装说明一、本章定额适用范围如下:1.斗式提升机。

2.刮板输送机。

3.板式(裙式)输送机。

4.螺旋输送机。

5.悬挂输送机。

6.固定式胶带输送机(增加2m)。

7.卸矿车及皮带秤。

\二、章定额包括下列内容:机头、机尾、机架、轨道、托昆、拉紧装置、传动装置等安装及皮带敷设。

三、本章定额不包括下列内容:1.钢制外壳、刮板、漏斗制作安装。

2.特殊试验。

四、刮板输送机定额单位是按一组驱动装置计算的。

如超过一组时,则将输送长度除以驱动装置组数(即m/组数),以所得m/组数来选用相应的项目,再以组数乘以该项目的定额,即得其费用。

例如:某刮板输送机,宽为420mm,输送长度为250mm,其中共有四组驱动装置,则其m/组数为250m除以4 组等于62.5m/组,应选用定额“420mm宽以内;80m/组以内"的项目,现该机有四组驱动装置,因此将该子目的定额乘以4,即得该台刮板输送机的费用。

工程量计算规则一、斗式提升机以"台"为计量单位,按提升机型号及提升高度分列定额项目。

二、刮板输送机以"组"为计量单位,按输送长度除以双驱动装置组数及槽宽分列定额项目。

三、板式(裙式)以"台"为计量单位,按链轮中心距和链板宽度分列定额项目。

四、螺旋输送机以"台"为计量单位,按公称直径和机身长度分列定额项目。

五、悬挂式输送机以"台"为计量单位,按驱动装置、转向装置、接紧装置和重量分列定额项目。

六、链条安装以“m”为计量单位,按链片式、链板式、链环式、试运转、抓取器分列定额项目。

七、固定式胶带输送机以"台"为计量单位,按带宽和输送长度分列定额项目。

八、卸矿车及皮带称以"台"为计量单位,按带宽分列定额项目。

190第七章电梯安装说明一、本章定额适用于国产标准定型的各种客梯、货梯、病床梯、杂货梯等电梯的机械部分安装,不适用于液压电梯的安装,定额项目划分和名称以电梯分类为依据(见下表)。

2014江苏省建筑与装饰工程计价表24

2014江苏省建筑与装饰工程计价表24

说 明
一、现场堆放材料有困难,材料不能直接运到单位工程周边需再次中转,建设单位不能按正常合理的施工组织设计提供材料、构件堆放场地和临时设施用地的工程而发生的二次搬运费用,执行本章定额。

二、执行本定额时,应以工程所发生的第一次搬运为准。

三、水平运距的计算,分别以取料中心点为起点,以材料堆放中心为终点。

超运距增加运距不足整数者,进位取整计算。

四、己考虑运输道路 15%以内的坡度,超过时另行处理。

五、松散材料运输不包括做方,但要求堆放整齐。

如需做方者,应另行处理。

六、机动翻斗车最大运距为 600 米,单(双)轮车最大运距为 120 米,超过时,应另行处理。

工程量计算规则
一、砂子、石子、毛石、块石、炉渣、矿渣、石灰膏按堆积原方计算。

二、混凝土构件及水泥制品按实体积计算。

三、玻璃按标准箱计算。

四、其它材料按表中计量单位计算。

江苏2014定额解释说明书

江苏2014定额解释说明书

总说明第一章土、石方工程第二章地基处理及边坡支护工程第三章桩基工程第四章砌筑工程第五章钢筋工程第六章混凝土工程第七章金属结构工程第八章构件运输及安装工程第九章木结构工程第十章屋面及防水工程第十一章保温、隔热、防腐工程第十二章厂区道路及排水工程第十三章楼地面工程第十四章墙柱面工程第十五章天棚工程第十六章门窗工程第十七章油漆、涂料、裱糊工程第十八章其它零星工程第十九章建筑物超高增加费用第二十章脚手架第二十一章模板工程第二十二章施工排水、降水第二十三章建筑工程垂直运输第二十四章场内二次搬运附录说明附录一混凝土及钢筋混凝土构件模板、钢筋含表附录二机械台班预算单价取定表(1)单项机械台班预算单价取定表附录二机械台班预算单价取定表(2)综合机械台班预算单价取定表附录三混凝土、特种混凝土配合比表(一)普通混凝土附录三混凝土、特种混凝土配合比表(二)防水凝土附录三混凝土、特种混凝土配合比表(三)现场集中搅拌混凝土附录三混凝土、特种混凝土配合比表(四)特种凝土附录四砌筑砂浆、抹灰砂浆、其它砂浆配合比表附录五防腐耐酸砂浆配合比表附录六主要建筑材料预算价格取定表附录七抹灰分层厚度及砂浆种类表附录八主要材料、半成品损耗率取定表附录九常用钢材理论重量及形体公式计算表(一型钢理论重量附录九常用钢材理论重量及形体公式计算表(二)砖砌大方脚折加高度表附录九常用钢材理论重量及形体公式计算表(三形体计算公式总说明一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。

本定额共分上下两册。

二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。

2014江苏省建筑与装饰工程计价表6

2014江苏省建筑与装饰工程计价表6

说明一、本章混凝土构件分为自拌砼构件、商品砼泵送构件、商品砼非泵送构件三部分,各部分又包括了现浇构件、现场预制构件、加工厂预制构件、构筑物等。

二、混凝土石子粒径取定:设计有规定的按设计规定,无设计规定按下表规定计算:混凝土构件石子粒径表如设计要求不同时,可按比例换算毛石、砼数量,其余不变。

四、现浇柱、墙子目中,均已按规范规定综合考虑了底部铺垫1:2水泥砂浆的用量。

五、室内净高超过8m的现浇柱、梁、墙、板(各种板)的人工工日分别乘以下系数:净高在12m 以内1.18;净高在18m以内1.25。

六、现场预制构件,如在加工厂制作,混凝土配合比按加工厂配合比计算;加工厂构件及商品混凝土改在现场制作,混凝土配合比按现场配合比计算;其工料、机械台班不调整。

七、加工厂预制构件其他材料费中已综合考虑了掺入早强剂的费用,现浇构件和现场预制构件未考虑使用早强剂费用,设计需使用时,可以另行计算早强剂增加费用。

八、加工厂预制构件采用蒸汽养护时,立窑、养护池养护费用另行计算。

九、小型混凝土构件,系指单体体积在0.05m3以内的未列出子目的构件。

十、构筑物中混凝土、抗渗混凝土已按常用的强度等级列入基价,设计与定额子目取定不符综合单价调整。

十一、钢筋砼水塔、砖水塔基础采用毛石混凝土、混凝土基础按烟囱相应项目执行。

十二、构筑物中的混凝土、钢筋混凝土地沟是指建筑物室外的地沟,室内钢筋混凝土地沟按现浇构件相应项目执行。

十三、泵送砼子目中已综合考虑了输送泵车台班,布拆管及清洗人工、泵管摊销费、冲洗费。

当输送高度超过30m时,输送泵车台班(含30m以内)乘以1.10;输送高度超过50m时,输送泵车台班(含50m以内)乘以1.25;输送高度超过100m时,输送泵车台班(含100m以内)乘以1.35;输送高度超过150m时,输送泵车台班(含150m以内)乘以1.45;输送高度超过200m时,输送泵车台班(含200m以内)乘以1.55;。

十四、现场集中搅拌混凝土按现场集中搅拌混凝土配合比执行,混凝土拌合楼的费用另行计算。

2014江苏省建筑与装饰工程计价表7

2014江苏省建筑与装饰工程计价表7

十一、天窗挡风架、柱侧挡风板、挡雨板支架制作均按挡风架定额执行。

说 明一、金属构件不论在专业加工厂、附属企业加工厂或现场制作,均执行本定额(现场制作需搭设操 作平台,其平台摊销费按本章相应项目执行)。

二、本定额中各种钢材数量除定额已注明为钢筋综合、不锈钢管、不锈钢网架球的之外,均以型钢 表示。

实际不论使用何种型材,钢材总数量和其他人工、材料、机械(除另有说明外)均不变。

三、本定额的制作均按焊接编制的,局部制作用螺栓或9钉连接,亦按本定额执行。

轻钢模条拉杆 安装用的螺帽、圆钢剪刀撑用的花篮螺栓,以及螺栓球网架的高强螺栓、紧定钉,已列入本章节相应定 额中,执行时按设计用量调整。

四、本定额除注明者外,均包括现场内(工厂内)的材料运输、下料、加工、组装及成品堆放等全部工序。

加工点至安装点的构件运输,除购入构件外应另按构件运输定额相应项目计算。

五、本定额构件制作项目中的,均已包括刷一遍防锈漆。

六、金属结构制作定额中钢材品种系按普通钢材为准,如用锚钢等低合金钢者,其制作人工乘以系七、劲性混凝土柱、梁、板内,用钢板、型钢焊接而成的 H、T 型钢柱、梁等构件,按 H 型、T 型 钢构件制作定额执行,截面由单根成品型钢构成的构件按成品型钢构件制作定额执行。

八、本定额各子目均未包括焊缝无损探伤(如:X 光透视、超声波探伤、磁粉探伤、着色探伤等), 亦未包括探伤固定支架制作和被检工件的退磁。

九、轻钢模条拉杆按模条钢拉杆定额执行,木屋架、钢筋混凝土组合屋架拉杆按屋架钢拉杆定额执行。

十、钢屋架单相质量在 0.5t 以下者,按轻型屋架定额执行。

五、钢漏斗制作工程量,矩形按图示分片,圆形按图示展开尺寸,并依钢板宽度分段计算,每段均以 其上口长度(圆形以分段展开上口长度)与钢板宽度按矩形计算,依附漏斗的型钢并入漏斗质量内计算。

十二、钢漏斗、晒衣架、钢盖板等制作、安装一体的定额项目中已包括安装费在内,但未包括场外运输。

角钢、圆钢焊制的入口截流沟筐盖制作、安装,按设计质量执行钢盖板制、安定额。

2014江苏安装工程计价表(总说明与第一章-切削设备安装计算规则)

2014江苏安装工程计价表(总说明与第一章-切削设备安装计算规则)

总说明一、《江苏省安装工程计价定额》共分十一册,包括:第一册机械设备安装工程第二册热力设备安装工程第三册静置设备与工艺金属结构制作安装工程第四册电气设备安装工程第五册建筑智能化工程第六册自动化控制仪表安装工程第七册通风空调工程第八册工业管道工程第九册消防工程第十册给排水、采暖、燃气工程第十一册刷油、防腐蚀、绝热工程二、《江苏省安装工程计价定额》(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是安装工程预算工程量计算规则、项目划分、计量单位的依据; 是编制设计概算、施工图预算、招标控制价(标底)、确定工程造价的依据;也是编制概算定额、概算指标、投资估算指标的基础;也可作为制订企业定额和投标报价的基础。

本定额计价单位为元,默认尺寸单位为毫米(mm)。

三、本定额是依据现行有关国家的产品标准、设计规范、计价规范、计算规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。

四、本定额是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。

五、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。

2.工程和土建工程之间的交叉作业正常。

3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。

4.水、电供应均满足安装施工正常使用。

5.正常的气候、地理条件和施工环境。

六、本定额的人工工日不分列工种和技术等级,律以综合工日表示,内容包括基本用工、超运距用工和人工幅度差。

类工每工日77 元,二类工每工日74 元,三类工每工日69 元。

七、材料消耗量的确定:1.本定额中的材料消耗量包括直接消耗在安装工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点到操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。

14费用定额说明

14费用定额说明
十一、13规范、14计价定额和本通知自 2015年 1 月 1 日起在我市实施,凡以前的相关文 件和本通知有抵触的,以本通知为准。
十二、凡 2015年 1 月 1 日以后发出招标文件的招标工程或签订合同的工程(非招标)均执 行 13规范、14计价定额和本通知的有关规定。之前已签订合同的工程,仍按合同约定和原相 关规定执行。 执行中如遇问题,请及时向市造价管理处反馈。
大型土石方工程的“已完工程及设备保护费用”按上表中对应专业工程费率的 1/2计取。
此表同步执行 2014年《江苏省建设工程费用定额》的相应附注。
五、合理的施工工期是保证工程质量与施工安全的必备条件,为了防止片面追求速度,盲
目压缩施工工期的行为,建筑工程的施工工期原则上不得低于江苏省现行定额工期规定(苏建
此表同步执行 2014年《江苏省建设工程费用定额》的相应附注。
六、为鼓励施工企业积极创优,提高工程质量水平,对 2014年《江苏省建设工程费用定 额》中建筑工程按质论价费确定统一标准,形成如下建筑工程按质论价费费率,其他各专业工 程由发承包双方按照 2014年《江苏省建设工程费用定额》的规定自行确定。
关于贯彻《建设工程工程量清单计价规范》(GB505002013)
等国家标准和省 2014 年建筑与装饰、安装、市政 等专业工程计价定额及费用定额的通知
各辖市(区)建设行政主管部门,各有关单位: 《建设工程工程量清单计价规范》(GB50500-2013)及《房屋建筑与装饰工程工程量计算
规范》等国家标准(以下统称 13规范)和 2014年《江苏省建设工程费用定额》、《江苏省建 筑与装饰工程计价定额》等工程预算定额(以下统称 14计价定额)已相继发布。为更好地贯彻 和实施 13规范与 14计价定额,经研究,现将省住建厅 14计价定额印发文件(苏建价〔2014〕2 16号、苏建价〔2014〕299号)和 13规范、14计价定额贯彻文件(苏建价〔2014〕448号)转 发给你们(详见附件),并结合我市实际,提出如下意见,请一并遵照执行:

江苏2014计价表介绍

江苏2014计价表介绍

5、线条
04定额:依附于梁(包括阳台梁、圈过梁)上的砼线条(包括 弧形线条)按延长米另行计算(梁宽算至线条内侧)。 对于墙外侧、板部分没有明确说明
混凝土工 程
14定额:依附于梁、板、墙(包括阳台梁、圈过梁、挑檐板、 混凝土栏板、混凝土墙外侧)上的混凝土线条(包括弧形线条) 按小型构件定额执行(梁、板、墙宽算至线条内侧)。
江苏省建筑与装饰工程计价定额(2014)
新定额的 组成
江苏省安装工程计价定额(2014) 江苏省市政工程计价定额(2014) 机械台班定额 (2007年)
江苏省建筑与装饰工程计价定额(2014)
新定额的 组成
江苏省安装工程计价定额(2014) 江苏省市政工程计价定额(2014)
计算基数调整
2014年 费用定额
将04定额第二章中非混凝土垫层子目移入
砌筑工程
1、伸入桩承台基础的桩头扣减
04定额:未对伸入承台基础的桩头所占体积给出明确说明 14定额:按图示尺寸以体积计算,不扣除伸入承台基础的桩头 所占体积
混凝土工 程
2、柱体积计算
04定额柱体积计算:按图示断面尺寸乘柱高以立方米计算
混凝土工 程
14定额柱体积计算:按图示断面尺寸乘柱高以体积计算, 应扣除构件内型钢体积。
措施项目
将措施项目明确划分为单价项目和总价项目,便于 分别计价
2014年 费用定额
单价措施项目是指在现行工程量清单计算规范中有对应 工程量计算规则,按人工费、材料费、施工机具使用费、 管理费和利润形式组成综合单价的措施项目。
总价措施项目是指在现行工程量清单计算规范中无工程量 计算规则,以总价(或计算基础乘费率)计算的措施项目。
桩基工程: 楼地面工程: 如使用预拌混凝土,混凝土增加损耗0.5%。泵送混凝土,人工乘以

2014江苏建筑与装饰工程计价表-第二十一章模板工程(说明及计算规则)

2014江苏建筑与装饰工程计价表-第二十一章模板工程(说明及计算规则)

第二十一章模板工程说明本章分为现浇构件模板、现场预制构件模板、加工厂预制构件模板和构筑物工程模板四个部分,使用时应分别套用。

为便于施工企业快速报价,在附录中列出了混凝土构件的模板含量表,供使用单位参考。

按设计图纸计算模板接触面积或使用混凝土含模量折算模板面积,两种方法仅能使用其中一种,相互不得混用。

使用含模量者,竣工结算时模板面积不得调整。

构筑物工程中的滑升模板按混凝土体积以立方米计算。

倒锥形水塔水箱提升以"座"为单位。

1.现浇构件模板子目按不同构件分别编制了组合钢模板配钢支撑、复合木模板配钢支撑,使用时,任选一种套用。

2.预制构件模板子目,按不同构件,分别以组合钢模板、复合木模板、木模板、定型钢模板、长线台钢拉模、加工厂预制构件配混凝土地模、现场预制构件配砖胎模、长线台配混凝土地胎模编制,使用其它模板时不予换算。

3.模板工作内容包括清理、场内运输、安装、刷隔离剂、浇灌混凝土时模板维护、拆模、集中堆放、场外运输。

木模板包括制作(预制构件包括刨光、现浇构件不包括刨光),组合钢模板、复合木模板包括装箱。

4.现浇钢筋混凝土柱、梁、墙、板的支模高度以净高(底层无地下室者高需另加室内外高差)在3.6m 以内为准,净高超过3.6m的构件其钢支撑、零星卡具及模板人工分别乘以下表系数。

根据施工规范要求属于高大支模的,其费用另行计算。

构件争高超过3.6米增加系数表净高在注:轴线未形成封闭框架的柱、梁、板称独立柱、梁、板。

5.支模高度净高(1)柱:无地下室底层是指设计室外地面至上层板底面、楼层板顶面至上层板底面: (2)梁:无地下室底层是指设计室外地面至上层板底面、楼层板顶面至上层板底面:(3)板:无地下室底层是指设计室外地面至上层板底面、楼层板顶面至上层板底面:(4)墙:整板基础板顶面(或反梁顶面)至上层板底面、楼层板顶面至上层板底面。

6.设计T、L、十形柱,其单面每边宽在1000mm内按T、L、十形柱相应子目执行,其余按直形墙相应定额执行。

苏州定额解释

苏州定额解释

苏州计价解释目录计价解释(六) (1)计价解释(五) (13)关于调整苏州市预拌混凝土和预拌砂浆指导价发布水平的通知 (21)计价解释(四) (23)计价解释(三) (35)《建筑安装工程工期定额》的通知 (48)竣工结算差价调整的指导意见 (51)计价解释(一) (55)计价解释(二) (58)计价解释(六)1、省住建厅苏建价〔2014〕448号文的规定,13清单“挖沟槽、基坑、一般土方因工作面和放坡增加的工程量并入各土方工程量中”。

编制清单时,工作面、放坡如何具体计量?结算时,因为不同的施工单位,其施工方法是不同的,工作面、放坡系数都不固定的,又如何计量?是按实际施工情况计量吗?答:编制清单时,按规范规定的工作面和放坡系数计算,投标人结合自身的施工方案报价,结算时一般不调整。

2、基础承台挖土方按14年江苏省建筑与装饰工程计价定额计算规则P5页第4条计算宽度,是按垫层宽度加工作面还是基础宽度加工作面?答:垫层支模板的,按垫层边加工作面宽度;垫层不支模板的,按基础边加工作面宽度。

3、关于支撑下挖土,定额1-230、1-231、1-232,深度7m、11m、15m,是从室外地坪算起(或场地土方平均高度)还是从第一道支撑梁底部算起?1答:支撑下挖土定额划分步距的深度从设计室外地面起算。

4、钻孔灌注桩试桩是否执行定额说明“打试桩可按相应定额子目的人工、机械乘以系数2....”?如执行,相应定额中:灌注桩砼、泥浆运输、钢筋笼定额人工及机械是否乘以系数2?答:试桩与工程桩未连续施工的,执行定额说明“打试桩可按相应定额子目的人工、机械乘以系数2”。

5、编制标底时,用于辅助试桩的两侧的锚桩,后期可做为工程桩,那么,锚桩是否属于试桩,按试桩将人工和机械乘系数2,还是按照工程桩来套?答:按试桩套用定额。

6、某桩基工程有预制方桩和预制管桩,编制招标控制价时如何确定类别?答:方桩和管桩属于不同类型的桩,在定工程类别时,应分别计算。

2014江苏建筑与装饰工程计价表-施工排水降水、建筑工程垂直运输、二十四章场内二次搬运(说明及计算规则)

2014江苏建筑与装饰工程计价表-施工排水降水、建筑工程垂直运输、二十四章场内二次搬运(说明及计算规则)

第二十二章施工排水、降水说明1.人工土方施工排水是在人工开挖湿土、淤泥、流砂等施工过程中发生的机械排放地下水费用。

2.基坑排水是指地下常水位以下且基坑底面积超过150m2(两个条件同时具备)的土方开挖以后,在基础或地下室施工期间所发生的排水包干费用(不包括±0.00以上有设计要求待框架、墙体完成以后再回填基坑土方期间的排水)。

3.井点降水项目适用于降水深度在6m 以内。

井点降水使用时间按施工组织设计确定。

井点降水材料使用摊销量中己包括井点拆除时材料损耗量。

井点间距根据地质和降水要求由施工组织设计确定,一般轻型井点管间距为1.2m。

4.强穷法加固地基坑内排水是指击点坑内的积水排抽台班费用。

5.机械土方工作面中的排水费己包含在土方中,但不包括地下水位以下的施工排水费用,如发生,依据施工组织设计规定,排水人工、机械费用另行计算。

工程量计算规则1.人工土方施工排水不分土壤类别、挖土深度,按挖湿土工程量以立方米计算。

2.人工挖淤泥、流砂施工排水按挖淤泥、流砂工程量以立方米计算。

3.基坑、地下室排水按土方基坑的底面积以平方米计算。

4.强穷法加固地基坑内排水,按强穷法加固地基工程量以平方米计算。

5.井点降水50 根为一套,累计根数不足一套者按一套计算,井点使用定额单位为套天,一天按24 小时计算。

井管的安装、拆除以"根"计算。

6.深井管井降水安装、拆除按座计算,使用按座天计算,一天按24 小时计算。

第二十三章建筑工程垂直运输说明一、建筑物垂直运输1."檐高"是指设计室外地坪至檐口的高度,突出主体建筑物顶的女儿墙、电梯间、楼梯间、水箱等不计入檐口高度以内:"层数"指地面以上建筑物的层数,地下室、地面以上部分净高小于2.1m 的半地下室不计入层数。

2.本定额工作内容包括在江苏省调整后的国家工期定额内完成单位工程全部工程项目所需的垂直运输机械台班,不包括机械的场外运输、一次安装、拆卸、路基铺垫和轨道铺拆等费用。

江苏2014市政工程计价表定额计算规则

江苏2014市政工程计价表定额计算规则

2014江苏省市政工程计价表定额工程量计算规则标准资料网WWW:工程类别的划分(依据2014年江苏省建设工程费用定额)1、市政工程与建设工程项目划分,(包括厂区、小区)按《城市道路工程设计规范》设计的工程为市政工程,按《建设工程标准图集》设计为建设工程项目。

2、土方工程量包含弹软基土处理、坑槽内实体结构以上路基部分(不包括道路结构层部分)的多合土、砂、碎石回填工程量。

3、各专业交叉时类别划分说明:(1)、电力、弱电管沟(不包括穿线)如在小区、厂区范围内,按照建设工程三类,在市政道路范围内,按市政排水三类执行。

(2)、专业渋及修缮、加固部分,按修缮工程取费。

(3)、在小区、园区、厂区范围内的道路,如按《城市道路工程设计规范》设计的工程为市政道路工程取费,未明确时按照土建三类取费。

2014江苏市政工程计价表定额工程量计算规则计算规则编制依据:市政工程计价表定额(第一、二、三、六册)说明:关于材料消耗量:混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及胶泥均按半成品消耗量以体积(m3)表示,混凝土养护均按自然养护考虑。

1、对场站工程:泵送砼:定额人工数量-30% 定额搅拌机数量-100% 水平运输数量-50% 垂直运输-100%非泵送砼:定额人工数量-15% 定额搅拌机数量-100%2、对市政工程:泵送砼:定额人工数量-40% 定额搅拌机数量-100%第一册通用项目说明:1、挖湿土人工机械系数*1.18,(除井点降水)2、人工、机械夯实土堤套用人工、机械填土夯实平地。

3、挖土机垫板上作业,人工、机械*系数1.25,搭拆垫板材料按摊销费另行计算。

4、推土机推土或铲运机铲土的平均厚度小于30cm时,推土机台班*系数1.25,铲运机台班*系数1.17。

5、支撑下挖土,人工*系数1.43,机械*系数1.20.先挖后撑不算。

6、挖密实钢渣,按四类土人工*系数2.5,机械*系数1.5.7、采用人工垂直运输土石方,垂直深度每米折合水平运距7m计算。

江苏2014定额解释说明

江苏2014定额解释说明

总说明第一章土、石方工程第二章地基处理及边坡支护工程第三章桩基工程第四章砌筑工程第五章钢筋工程第六章混凝土工程第七章金属结构工程第八章构件运输及安装工程第九章木结构工程第十章屋面及防水工程第十一章保温、隔热、防腐工程第十二章厂区道路及排水工程第十三章楼地面工程第十四章墙柱面工程第十五章天棚工程第十六章门窗工程第十七章油漆、涂料、裱糊工程第十八章其它零星工程第十九章建筑物超高增加费用第二十章脚手架第二十一章模板工程第二十二章施工排水、降水第二十三章建筑工程垂直运输第二十四章场内二次搬运附录说明附录一混凝土及钢筋混凝土构件模板、钢筋含表附录二机械台班预算单价取定表(1)单项机械台班预算单价取定表附录二机械台班预算单价取定表(2)综合机械台班预算单价取定表附录三混凝土、特种混凝土配合比表(一)普通混凝土附录三混凝土、特种混凝土配合比表(二)防水凝土附录三混凝土、特种混凝土配合比表(三)现场集中搅拌混凝土附录三混凝土、特种混凝土配合比表(四)特种凝土附录四砌筑砂浆、抹灰砂浆、其它砂浆配合比表附录五防腐耐酸砂浆配合比表附录六主要建筑材料预算价格取定表附录七抹灰分层厚度及砂浆种类表附录八主要材料、半成品损耗率取定表附录九常用钢材理论重量及形体公式计算表(一型钢理论重量附录九常用钢材理论重量及形体公式计算表(二)砖砌大方脚折加高度表附录九常用钢材理论重量及形体公式计算表(三形体计算公式总说明一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。

本定额共分上下两册。

二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

计价解释(三)(以此件为准)(发稿时间:2015-12-24 13:33:05 阅读次数:1070)1、该计价解释(三)将发布于《苏州工程造价信息》期刊2015年第12期上2、计价解释(一)、(二)已分别发布于《苏州工程造价信息》期刊2014年第4、11期上。

计价解释(三)1、我市发布的风险费用计算文件规定,风险费取费基数为分部分项工程费,现执行13清单、14费用定额时,风险费取费基数应该是分部分项工程费,还是分部分项工程费+单价措施项目费-工程设备费?答:风险费的取费基数仍为分部分项工程费,但不包括工程设备费。

2、审核单位认为社会保障费中含农民工工伤保险费用,因为施工单位没有农民工,所以在结算时要扣除农民工工伤保险费率0.6‰(苏府[2008] 7号文苏州市建筑企业农民工参加工伤保险暂行办法的通知),请问是否合理?答:2009年费用定额的社会保障费中包括工伤保险费。

包括其他规费(工程排污费除外)和税金,施工单位是否缴纳、缴纳多少不属于结算审核范畴,均应按规定计取。

3、2014市政定额勘误第9条:借用其他专业定额时,人材机消耗量及管理费利润均按相应专业的计取;苏工价[2013]16号文第六条:借用其他计价表子目时,只借用人材机消耗量,其余均按本专业取费;这两条是否矛盾?如按勘误中执行,是否土建、安装等其他专业也按此执行?答:按照苏工价[2013]16号文执行。

4、江苏省建设厅苏建价〔2014〕448号文件中按质论价计取要求“施工合同约定质量标准超过国家规定,施工企业完成工程质量达到经有权部门鉴定或评定为优质工程(包括优质结构工程)所必须增加的施工成本费。

”。

苏州市住建局苏住建价〔2014〕4号文件的附件1《调整后的措施项目费费率(表4-8)》规定优质工程的费率,请问优质结构工程的按质论价费率如何取?答:苏州市住建局苏住建价〔2014〕4号文件的附件1《调整后的措施项目费费率(表4-8)》规定了优质工程的按质论价费率,对优质结构工程的按质论价费率,请参考表中的费率在招标文件、施工合同中另行约定。

5、为简化计算方法,苏工价[2010]11号文第二条给出了招标控制价的简化计算公式:招标控制价=(标底价-暂列金额-暂估价-甲供材料-安全文明施工措施费-规费-税金)﹡各专业打折系数+暂列金额+暂估价+甲供材料+安全文明施工措施费+规费+税金。

请问采用合理造价区间随机抽取中标人办法的建设工程的下浮率计算,是否也可采用此简化公式?答:采用合理造价区间随机抽取中标人办法的建设工程的下浮率计算,按《关于发布苏州市限额以内建设工程各专业下浮率指导范围及使用办法(试行)的通知》(苏工价[2013]17号、苏建招[2013]8号)执行,不采用简化计算公式。

6、合同约定为固定综合单价合同,人工费等政策性文件可以调整,请问措施项目部分的人工费是否可以同时调整。

答:省住建厅发布的预算工资单价属于政策性调整,分部分项工程及措施项目中的人工费均应调整;以指导价形式发布的人工工资,合同约定可以调整的,措施项目中的人工费调整办法同分部分项工程(苏州市住房和城乡建设局网上平台建议咨询栏目于2015年4月17日发布的标题为“措施项目人工费是否可以调整”的回复以此为准)。

7、在编制标底价过程中,遇到深基坑支护工程,其中管井井点降水项目(包括管井井点安装、拆除、降水3个子项),在《2004江苏省建筑与装饰工程计价表》中没有这3个子目,经过查询在《2004江苏省市政工程计价表》中有这3个子目(省补1-3、省补1-4、省补1-5),请问:1、在编制标底价时,套用这3个子目是否可行(管理费和利润按基坑支护工程标准计取)?2、如不可行,请问编制标底价的情况下,套用哪几个子目。

答:可以借用这3个子目,按建筑工程大型土石方取费。

8、现在发布的人工工资指导价中没有市政养护人工价,请问现行的市政养护项目中的人工工资单价如何取定。

答:按照市政工程二类工标准计取。

9、市政定额中计算了钢板桩租金后是否需要在套用“打钢板桩定额”时扣掉定额中的钢板桩损耗量?答:要扣除。

10、苏州造价处2008年5月27号发文的苏建价便(2008)12号文“市政工程钢板桩使用费调整为6.80元/吨.天”中的“使用费”是否包括“场外运输”费?2、目前基坑围护用的“拉森钢板桩”的“使用费”是否执行此文件?答:1、钢板桩使用费包括场外运输费,2、基坑围护用的“拉森钢板桩”如双方约定按租金计算的,使用费也执行此文件。

11、03市政计价表第六册第七章说明第十一条“定额中非预应力钢筋加工,现浇混凝土构件是按手工绑扎,预制混凝土构件是按手工绑扎、点焊综合计算的,加工操作方法不同不予调整。

”说明第十二条“钢筋加工中的钢筋接头、施工损耗,绑扎铁丝及成型点焊和接头用的焊条均已包括在定额内,不得重复计算”。

而工程量计算规则第八条“计算钢筋工程量时,设计已规定搭接长度的,按规定搭接长度计算;设计未规定搭接长度的,已包括在钢筋的损耗中,不另计算搭接长度。

”二者是否矛盾?答:定额说明第十一条说的是:钢筋的施工方法有绑扎、点焊或两者兼有,不因为施工方法不同而进行定额换算;第十二条说的是:钢筋的制作诸如钢筋的闪光对焊和帮条焊等连接加工以及施工绑扎或不绑扎而采用点焊等工作内容定额中都包含了,不另外计算。

苏工价[2013]16号和苏建价[2014]448号文件明确的是:按照设计和施工规范规定的钢筋套筒、电渣压力焊的钢筋对接接头应单独列项计算。

定额说明与文件规定两者并不矛盾。

计算钢筋工程量时,对于设计图纸(含设计图纸说明涉及的设计和施工规范)规定的搭接长度,其搭接长度按规定计算钢筋工程量;对于设计与规范未规定,施工单位为充分利用钢材而自行连接和搭接的工程内容已考虑在定额消耗量中,其工程量均不另行计算。

12、《江苏省建设工程费用定额》(2009年)措施费项目中第10条临时设施费第(3)款中市政工程的临时道路包含施工现场施工用的便道在内吗?按苏工价(2013)16号第十六条的说明来理解的话,好像是包含在临设费用中的。

答:苏工价(2013)16号第十六条强调是“为满足行人、社会车辆通行而搭设的”便道可以另行计算;09费用定额中强调的是“施工所用”的便道,且在定额基本运距(50米)范围内属于临时设施费的内容,超出该范围的可以另外计算。

13、本工程合同约定:当工程量清单项目工程量的变化幅度超过10%,且其影响分部分项工程费的超过0.1%时,应由受益方在合同约定时间内向合同的另一方提出工程价款调整要求,其增加部分的工程量或减少后剩余部分的工程量的综合单价应相应调整。

此处应调整综合单价的增加部分的工程量指最终结算工程量-招标工程量清单工程量还是指最终结算工程量-1.1*招标工程量清单工程量?因为2013清单在P98有明确的公式说明,调增单价的工程量是指变化幅度之外的。

答:2008和2013规范,文字表述上都有问题,但2013规范后有具体公式。

因此,不论是2008规范还是2013规范,当工程量增加超出约定幅度范围时,原工程量加约定幅度范围内的工程量,执行原清单综合单价,超出原工程量和约定幅度范围外的工程量,清单综合单价根据合同约定调整。

当工程量减少在约定幅度范围内时,剩余工程量执行原清单综合单价;工程量减少超过约定幅度范围时,剩余工程量综合单价根据合同约定调整。

14、你处关于招标控制价计算方法的三个文件,从表面上看,表述一致,但实际上,苏工价〔2012〕5号、苏工价〔2013〕17号表述的是“安全文明施工措施费、规费和税金费率标准不下浮”,苏工价〔2010〕11号公式表达的是“安全文明施工措施费、规费和税金费用不下浮”,两者是不同的。

安全文明施工措施费、规费和税金的费率是不可竞争的,应该按照相关规定计取,不下浮。

但是,安全文明施工措施费、规费和税金的计算基数是分部分项工程费等费用,当计算基数根据招标控制价合理浮动幅度或基准下浮率打折时,安全文明施工措施费、规费和税金的费用也同时打折。

因此,在计算招标控制价时,公式是否应修改为:招标控制价=(标底价-暂列金额-暂估价-甲供材料)*各专业打折系数+暂列金额+暂估价+甲供材料。

一直以来,造价咨询单位在计算招标控制价时,都是按苏工价〔2010〕11号中的公式计算,这样计算出来的招标控制价约偏高0.7%-0.5%。

答:我处关于招标控制价合理浮动幅度和限额以内建设工程各专业下浮率指导范围及使用办法的文件均规定:暂列金额、暂估价、甲供材料价格以及安全文明施工措施费、规费和税金费率标准不得调整。

苏工价〔2010〕11号文第二条给出的公式是招标控制价的简化计算公式。

对于招标控制价采用哪种计算方式,由招标人定;对于限额以内建设工程的下浮率,未给出简化计算公式,按苏工价[2013]17号文执行。

15、咨询如下问题:1、关于2004江苏省建筑与装饰工程计价表中定额编号13-98(钢骨架上干挂花岗岩板)定额子目中的6-40铁件是否应该包含钢骨架连接铁件及钢骨架与主体墙面连接的预埋铁件(相应铁件根据设计图纸如实测算调整含量)2、定额13-98中的人工含量8.33工日/10m2是否应该包含定额子目中的6-45(钢骨架)与6-40(铁件)的安装人工含量在内。

答:1、6-40铁件包含钢骨架连接铁件及钢骨架与主体墙面连接的预埋铁件,2、定额13-98中的人工含量8.33工日/10m2包含定额子目中的6-45(钢骨架)与6-40(铁件)的安装人工。

16、电力通道玻璃钢管DN150/DN200混凝土包管敷设套哪个定额?目前有市政2-548邮电管;市政6-169玻璃纤维缠绕管;市政6-177UPVC加筋管;6-181PVC管。

目前结算审计过程中对于该管道套哪个定额无明确规定,争议很大。

答:定额套用的原则是:施工工艺和工作内容与定额保持一致时方可套用,同时尚应符合该定额的适用范围。

17、本工程为已建工程且在正常营业的部分改造及扩建工程(增加门厅幕墙及更换吊灯),由于甲方要求正常营业时间(约早上9:00~晚上10:00)不能施工,只能在非营业时间进行,请问该如何考虑此部分的夜间施工费用?答:此种特殊情况,定额中并无规定。

请根据拟定的施工方案,增加相应的费用。

18、2013清单计价,在标底预算编制中单价措施费的大型机械进退场管理费和利润是否计取?答:不计取。

19、某桩基工程单独承包给基础公司施工,现场施工为整体连续性施工,合同约定材料调差为桩基施工期间信息价的平均价减投标月的信息价计算,施工期间平均价是按照整个桩基工程施工期计算,还是按照总包土建工程把施工工程及场地划分单体或单位工程计算?答:既然合同已经约定材料调差为桩基施工期间信息价的平均价减投标月的信息价计算,那就按合同约定执行;如果认为合同约定还不够清楚,甲乙双方可以补充澄清。
