房地产公司施工图内部审核要点

合集下载

房地产工程施工图审查要点

房地产工程施工图审查要点

房地产工程施工图审查要点首先,房地产工程施工图应包括完整的建筑图、结构图、给排水图、电气图和暖通空调图等,这些图纸必须有完整的详细、准确的内容,不能有遗漏和错误。

审查时要逐一比对各个图纸之间的关联性,确保一致性,如建筑图中的加固柱必须在结构图上有相对应的标注。

其次,施工图中所涉及的设计参数和规范必须符合国家标准和地方规定,不能有违反规范的情况。

如建筑图中的承重墙、结构图中的梁柱等必须符合相应的承重标准,否则会对整个工程的安全造成严重影响。

此外,给排水图和电气图中的管道、电线等也必须符合国家相关规范,以确保施工质量。

再者,对于施工图中的平面布置和空间利用要进行合理性审查,确保各功能区域的布局合理,通风采光良好,且各功能区域之间的关系和连接顺畅,便于使用和维护。

审查时应注意检查各房间的面积和尺寸是否符合设计要求,各功能区域之间的流线是否合理,安全出口和疏散通道是否设置得当等。

此外,施工图中的建筑材料和施工工艺也要进行审查,确保所选用的建筑材料符合相关标准和质量要求,施工工艺合理可行。

审查时要关注结构体系的合理性和稳定性,建筑结构层高、楼高等是否符合国家标准,各种材料的使用是否符合相关规范等。

除了以上要点外,还需要对施工图中的建筑设备和消防系统等进行审查,确保设备的布局合理,消防系统的设置符合要求。

审查时要关注建筑设备的选型是否合理,是否能够满足工程的需要,消防系统的布局是否合理,消防设备是否齐全,消防通道和安全出口是否符合规范等。

总的来说,房地产工程施工图审查是一个非常复杂和细致的工作,需要对各个方面都进行全面的审查,确保施工图的质量和准确性。

只有做到这一点,才能保证工程的施工质量和安全性,以及施工进度的顺利进行。

希望以上介绍的房地产工程施工图审查要点能够对相关工作有所帮助。

房地产公司施工图内部审核要点

房地产公司施工图内部审核要点

房地产公司施工图内部审核要点1.施工图内部审核施工图的内部审核是房地产公司不可缺少的一个环节,但往往因时间紧迫或技术水平而常常被开发企业所忽视,以至很多应该事先发觉并纠正的问题到施工时甚至施工后才暴露出来。

不仅引起返工损失,而且影响工程进度和质量。

严重的还会造成无法纠正的功能缺陷。

所以把好设计质量关,也就是从源头上保证了质量,进度,成本的有效控制,在这上面花费些时间和精力正是非常值得的。

2.主管人总工程师负责控制规划总图和建筑工种图纸在先进性,合理性和经济性方面的设计质量。

负责控制结构和设备工种图纸在先进性,合理性和经济性方面的设计质量。

项目管理者联盟,项目管理问题。

主办人项目经理:通阅全部图纸,提出和汇总内审意见。

协办岗位土建和设备的设计管理,现场的土建和设备工程师:通阅全部图纸,提出内审意见。

3.紧前工作本文转自项目管理者联盟施工图设计完成,本作业可与审图单位的审图同时进行。

4.工作描述审图公司主要审查设计的规范性和安全性,施工单位主要关心设计的可操作性,开发公司应重点关注设计的先进性,合理性和经济性,故内审不必担心是否会违反强制性规范,是否会安全度不够,更不必拘泥于细小的差错和遗漏,重点把握设计的先进性,合理性和经济性就行。

4.1建筑和结构工种的图纸内审在项目经理的组织下,总工程师牵头,土建设计管理和现场土建工程师一起参加。

必要时还可邀请营销部门主管和阿嚏专家参加。

4.1.1规划布局、建筑形态和外装饰、单体内部格局等是否与扩初方案一致或有所优化改进。

4.1.2是否完整体现了开发企业既定的功能要求和建筑标准。

4.1.3政府各专业建筑管理部门、配套部门对扩初方案的审查修改意见是否都在施工图上得到了落实。

4.1.4对照荷载、结构和抗震等规范,复核结构设计的计算机输入数据;抽查基础,标准层结构的实际配筋率是否与内力计算结果相一致;各部位的结构安全度是否均衡。

4.1.5墙体材料的选用是否适当,是否符合政府导向,其荷载取值是否存在张冠李戴;电梯井道的内净尺寸是否与已确定的设备匹配。

房地产公司施工图审核要点清单(结构)

房地产公司施工图审核要点清单(结构)

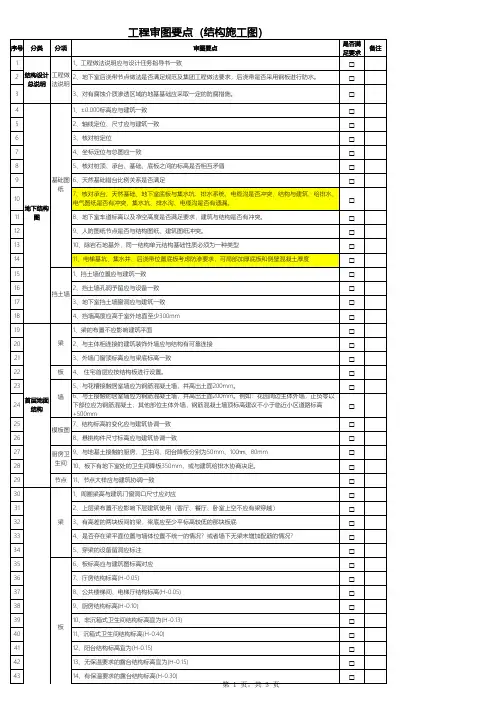

序号分类分项审图要点是否满足要求备注11、工程做法说明应与设计任务指导书一致□22、地下室后浇带节点做法是否满足规范及集团工程做法要求,后浇带是否采用钢板进行防水。

□33、对有腐蚀介质渗透区域的地基基础应采取一定的防腐措施。

□41、±0.000标高应与建筑一致□52、轴线定位、尺寸应与建筑一致□63、核对桩定位□74、坐标定位与总图应一致□85、核对桩顶、承台、基础、底板之间的标高是否相互矛盾□96、天然基础错台比例关系是否满足□107、核对承台、天然基础、地下室底板与集水坑、排水系统、电缆沟是否冲突,结构与建筑、给排水、电气图纸是否有冲突,集水坑、排水沟、电缆沟是否有遗漏。

□118、地下室车道标高以及净空高度是否满足要求,建筑与结构是否有冲突。

□129、人防图纸节点是否与结构图纸、建筑图纸冲突。

□1310、除岩石地基外,同一结构单元结构基础性质必须为一种类型□1411、电梯基坑、集水井、后浇带位置底板考虑防渗要求,可局部加厚底板和侧壁混凝土厚度□151、挡土墙位置应与建筑一致□162、挡土墙孔洞予留应与设备一致□173、地下室挡土墙窗洞应与建筑一致□184、挡墙高度应高于室外地面至少300mm □191、梁的布置不应影响建筑平面□202、与主体相连接的建筑装饰外墙应与结构有可靠连接□213、外墙门窗顶标高应与梁底标高一致□22板4、 住宅首层应按结构板进行设置。

□235、与花槽接触居室墙应为钢筋混凝土墙,并高出土面200mm。

□246、与土接触的居室墙应为钢筋混凝土墙,并高出土面200mm。

例如:花园周边主体外墙,正负零以下部位应为钢筋混凝土;其他部位主体外墙,钢筋混凝土墙顶标高建议不小于临近小区道路标高+500mm□257、结构标高的变化应与建筑协调一致□268、悬挑构件尺寸标高应与建筑协调一致□279、与地基土接触的厨房、卫生间、阳台降板分别为50mm、100㎜、80mm □2810、板下有地下室处的卫生间降板350mm,或与建筑给排水协商决定。

房地产公司施工图内部审核要点

房地产公司施工图内部审核要点

房地产公司施工图内部审核要点RSS 打印复制链接大中小发布时间:2010-11-26 08:47:511.施工图内部审核施工图的内部审核是房地产公司不可缺少的一个环节,但往往因时间紧迫或技术水平而常常被开发企业所忽视,以至很多应该事先发觉并纠正的问题到施工时甚至施工后才暴露出来。

不仅引起返工损失,而且影响工程进度和质量。

严重的还会造成无法纠正的功能缺陷。

所以把好设计质量关,也就是从源头上保证了质量,进度,成本的有效控制,在这上面花费些时间和精力正是非常值得的。

2.主管人总工程师负责控制规划总图和建筑工种图纸在先进性,合理性和经济性方面的设计质量。

负责控制结构和设备工种图纸在先进性,合理性和经济性方面的设计质量。

主办人:项目经理,通阅全部图纸,提出和汇总内审意见。

协办:岗位土建和设备的设计管理,现场的土建和设备工程师:通阅全部图纸,提出内审意见。

3.紧前工作施工图设计完成,本作业可与审图单位的审图同时进行。

4.工作描述审图公司主要审查设计的规范性和安全性,施工单位主要关心设计的可操作性,开发公司应重点关注设计的先进性,合理性和经济性,故内审不必担心是否会违反强制性规范,是否会安全度不够,更不必拘泥于细小的差错和遗漏,重点把握设计的先进性,合理性和经济性就行。

4.1建筑和结构工种的图纸内审在项目经理的组织下,总工程师牵头,土建设计管理和现场土建工程师一起参加。

必要时还可邀请营销部门主管和专家参加。

4.1.1规划布局、建筑形态和外装饰、单体内部格局等是否与扩初方案一致或有所优化改进。

4.1.2是否完整体现了开发企业既定的功能要求和建筑标准。

4.1.3政府各专业建筑管理部门、配套部门对扩初方案的审查修改意见是否都在施工图上得到了落实。

4.1.4对照荷载、结构和抗震等规范,复核结构设计的计算机输入数据;抽查基础,标准层结构的实际配筋率是否与内力计算结果相一致;各部位的结构安全度是否均衡。

4.1.5墙体材料的选用是否适当,是否符合政府导向,其荷载取值是否存在张冠李戴;电梯井道的内净尺寸是否与已确定的设备匹配。

房地产集团公司:施工图审查要点

房地产集团公司:施工图审查要点
(2)排烟道详图;
(3)分隔墙详图;
(4)信报箱安装详图;
(5)门槛石详图;
(6)压顶/批水板详图;
(7)面砖与涂料的收口;
(8)滴水线/挑檐。
防渗漏统一技术节点
(1)屋面防水保温构造;
(2)外墙面防水构造;
(3)厨房卫生间防水节点;
(4)阳台/空调板根防水节点;
(5)地下水侧板/底板/顶板防水构造;
(3)沿坡屋面方向定位是否与标高统一;
(4)窗台是否留有足够高的防水反沿。
导墙、栏杆、栏板等后浇构件
(1)导墙、栏杆、栏板的高度是否满足1.05米要求;
(2)露台处是否考虑充分防水、找坡、保温层的厚度;
(3)结构节点详图是否与建筑详图统一;
(4)相关楼栋、楼层、户型的节点构造是否统一。
入户门及铝合金门窗
结构板面标高
(1)卫生间是否降板;
(2)阳台是否降板;
(3)露台是否降板;
(4)露台导墙高度是否超过防水、保温、找坡高度。
凸窗
(1)凸窗台板平面图与建筑图是否统一;
(2)台板宽度与铝合金门窗框是否统一;
(3)凸窗节点构造与建筑剖面是否统一。
老虎窗
(1)老虎窗侧板平面布置是否与建筑窗洞口统一;
(2)顶板标高是否与建筑统一;
房地产集团公司施工图审查要点
分类
审查要点
基础梁布置与标高
(1)外墙、楼梯间、错层处基础梁顶标高与室外场地关系,是否凸出地面;
(2)内隔墙基础梁布置是否缺漏;
(3)底层凸窗、空调板平面布置是否缺漏,节点构造是否合理。
Байду номын сангаас室内梁的布置
(1)梁的布置对主要功能房间影响;
(2)退台处梁是否上反;

某地产集团建筑施工图审查要点总结

某地产集团建筑施工图审查要点总结

某地产集团建筑施工图审查要点总结某地产集团建筑施工图审查要点总结一、建筑专业序号项目审查内容2、1编制依据建设、规划、消防、人防等主管部门对本工程的审批文件是否得到落实,如人防工程平战结合用途及规模、室外出口等是否符合人防批件的规定;现行国家及地方有关本建筑设计的工程建设规范、规程是否齐全、正确,是否为有效版本。

2、2规划要求建筑工程设计是否符合规划批准的建设用地位置,建筑面积及控制高度是否在规划许可的范围内。

2、3施工图深度2、3、1设计说明基本内容(1)编制依据:主管部门的审批文件、工程建设标准。

(2)工程概况:建设地点、用地概貌、建筑等级、设计使用年限、抗震设防烈度、结构类型、建筑布局、建筑面积、建筑层数与高度。

(3)主要部位材料做法,如墙体、屋面、门窗等(属于民用建筑节能设计范围的工程可与《节能设计》段合并)。

(4)节能设计:严寒和寒冷地区居住建筑应说明建筑物的体形系数、耗热量指标及主要部位围护结构材料做法、传热系数等;夏热冬冷地区居住建筑应说明建筑物体形系数及主要部位围护结构材料做法、传热系数、热惰性指标等。

(5)防水设计: 地下工程防水等级及设防要求、选用防水卷材或涂料材质及厚度、变形缝构造及其它截水、排水措施。

屋面防水等级及设防要求、选用防水卷材或涂料材质及厚度、屋面排水方式及雨水管选型;潮湿积水房间楼面、地面防水及墙身防潮材料做法、防渗漏措施。

(6)建筑防火:防火分区及安全疏散:消防设施及措施:如墙体、金属承重构件、幕墙、管并、防火门、防火眷帘、消防电梯、消防水池、消防泵房及消防控制中心的设置、构造与防火处理等。

(7)人防工程:人防丁程所在部位、防护等级、平战用途、防护面积、室内外出入口及进、排风口的布置。

(8)室内外装修做法。

(9)则需由专业部门设计、生产、安装的建筑设备、建筑构件的技术要求,如电梯、自动扶梯、幕墙、天窗等。

(10)其它需特殊说明的情况,如安全防护、环保措施等。

房地产初步设计阶段图纸要点审核

房地产初步设计阶段图纸要点审核

房地产初步设计阶段图纸要点审核在房地产项目开发过程中,初步设计阶段的图纸审核是至关重要的环节。

这一阶段的图纸审核工作直接关系到项目的质量、成本、进度以及后期的施工可行性。

本文将详细阐述房地产初步设计阶段图纸要点审核的相关内容。

一、建筑专业1、总平面图核实建设用地红线、建筑控制线、道路红线等各类控制线的位置和尺寸是否准确。

检查建筑物的定位坐标、间距、朝向是否符合规划要求和日照标准。

评估场地的竖向设计,包括标高、坡度、排水方向等,确保场地排水顺畅,避免积水。

审查出入口的设置是否合理,包括人行出入口和车行出入口,以及与周边道路的衔接是否顺畅。

2、平面图核实各功能房间的布局是否合理,满足使用要求,如客厅、卧室、厨房、卫生间等的面积和尺寸是否适宜。

检查门窗的位置和尺寸,确保采光、通风良好,同时满足消防疏散要求。

关注交通流线的组织,包括楼梯、电梯、走廊等的设置是否便捷,避免交叉和拥堵。

审核建筑内部的隔墙布置,是否便于灵活分隔和使用。

3、立面图审查建筑外立面的风格、色彩、材质等是否与项目定位相符,具有美观性和协调性。

核实外立面的造型和线条是否简洁流畅,避免过于复杂导致施工难度增加和成本上升。

检查阳台、飘窗、空调机位等的设计是否合理,既满足功能需求又不影响建筑外观。

4、剖面图查看建筑物的层高、净高是否符合设计要求和使用功能。

核实楼梯、电梯的竖向尺寸和位置,确保其符合规范和使用要求。

审查各层楼板、梁、柱的关系,以及与设备管道的交叉情况。

二、结构专业1、基础设计评估基础选型的合理性,如桩基础、筏板基础、独立基础等,是否根据地质勘察报告和建筑物的荷载进行选择。

检查基础的尺寸、埋深、配筋等是否满足承载力和变形要求。

审核基础与周边建筑物、地下管线等的关系,避免相互影响。

2、上部结构核实框架结构、剪力墙结构、框架剪力墙结构等结构体系的选择是否合理,能否满足建筑的功能和抗震要求。

审查梁、板、柱的尺寸和配筋,确保结构的安全性和经济性。

房地产开发公司图纸管理制度及审核要点指南资料

房地产开发公司图纸管理制度及审核要点指南资料
5
附件:
房地产开发审图要点明细表
序 审图要点内容
号 一、建筑专业
1 全套施工图的图纸数量对照图 纸目录是否完整?
2 建筑总说明:总高度、层数、 层高、建筑外立面使用材料与 各平面、立面、详图的描述是 否一致?
3 建筑总说明:装饰做法表达是 否完整(比如:是否有各种材 料做法一览表+各部位装修材 料一览表)
1 二次结构:检查砌体结构构造 □是□否 0 柱、过梁设置要求是否明确。
构造柱、过梁钢筋与主体结构 的连接方式、墙体拉结筋间距 是否与砖(砌块)模数相符? 1 检查立面图各楼层的标高是否 □是□否 1 与建施平面图相同,再检查建 施的标高是否与结施标高相符 (这一点需特别注意,因有些 施工图,把建施图标高标在了 相应的结施图上,如果不留意, 施工中会出错)。 1 检查建筑平面图、立面图的门 □是□否 2 窗洞口尺寸是否与门窗表里的 尺寸、数量相符? 1 检查楼梯间详图与平面图的轴 □是□否 3 线定位、尺寸、起步方向、高 度是否一致?踏步的水平尺寸 和标高是否有错,检查梯梁下 竖向净空尺寸是否大于 2.1 米, 是否出现碰头现象? 1 检查砖墙下有梁否?如无梁, □是□否 4 是否有结构加强措施? 1 检查在外墙的出入门口顶上是 □是□否 5 否有结构或二次设计的雨棚? 1 地下室:如有顶板覆土,厚度是 □是□否 6 否与剖面详图一致?覆土处如 遇到砖墙是否需要做砼挡水? 1 地下室:顶板覆土厚度是否影 □是□否
2
二、结构施工图审查指南
编制目的:提高审图效率,发现和解决图纸中专业问题和各专业间的不协调 问题使用。
分项 序号
审查内容
类型
7 核查穿过剪力墙、柱、梁的设备留洞是否已标注,并与设备图纸一致。 常规

房地产公司施工图内部审核要点

房地产公司施工图内部审核要点

房地产公司施工图内部审核要点1.施工图内部审核施工图的内部审核是房地产公司不可缺少的一个环节,但往往因时间紧迫或技术水平而常常被开发企业所忽视,以至很多应该事先发觉并纠正的问题到施工时甚至施工后才暴露出来。

不仅引起返工损失,而且影响工程进度和质量。

严重的还会造成无法纠正的功能缺陷。

所以把好设计质量关,也就是从源头上保证了质量,进度,成本的有效控制,在这上面花费些时间和精力正是非常值得的。

2.主管人总工程师负责控制规划总图和建筑工种图纸在先进性,合理性和经济性方面的设计质量。

负责控制结构和设备工种图纸在先进性,合理性和经济性方面的设计质量。

项目管理者联盟,项目管理问题。

主办人项目经理:通阅全部图纸,提出和汇总内审意见。

协办岗位土建和设备的设计管理,现场的土建和设备工程师:通阅全部图纸,提出内审意见。

3.紧前工作本文转自项目管理者联盟施工图设计完成,本作业可与审图单位的审图同时进行。

4.工作描述审图公司主要审查设计的规范性和安全性,施工单位主要关心设计的可操作性,开发公司应重点关注设计的先进性,合理性和经济性,故内审不必担心是否会违反强制性规范,是否会安全度不够,更不必拘泥于细小的差错和遗漏,重点把握设计的先进性,合理性和经济性就行。

4.1建筑和结构工种的图纸内审在项目经理的组织下,总工程师牵头,土建设计管理和现场土建工程师一起参加。

必要时还可邀请营销部门主管和阿嚏专家参加。

4.1.1规划布局、建筑形态和外装饰、单体内部格局等是否与扩初方案一致或有所优化改进。

4.1.2是否完整体现了开发企业既定的功能要求和建筑标准。

4.1.3政府各专业建筑管理部门、配套部门对扩初方案的审查修改意见是否都在施工图上得到了落实。

4.1.4对照荷载、结构和抗震等规范,复核结构设计的计算机输入数据;抽查基础,标准层结构的实际配筋率是否与内力计算结果相一致;各部位的结构安全度是否均衡。

4.1.5墙体材料的选用是否适当,是否符合政府导向,其荷载取值是否存在张冠李戴;电梯井道的内净尺寸是否与已确定的设备匹配。

房地产公司施工图内部审核要点

房地产公司施工图内部审核要点

房地产公司施工图内部审核要点1.施工图内部审核施工图的内部审核是房地产公司不可缺少的一个环节,但往往因时间紧迫或技术水平而常常被开发企业所忽视,以至很多应该事先发觉并纠正的问题到施工时甚至施工后才暴露出来。

不仅引起返工损失,而且影响工程进度和质量。

严重的还会造成无法纠正的功能缺陷。

所以把好设计质量关,也就是从源头上保证了质量,进度,成本的有效控制,在这上面花费些时间和精力正是非常值得的。

2.主管人总工程师负责控制规划总图和建筑工种图纸在先进性,合理性和经济性方面的设计质量。

负责控制结构和设备工种图纸在先进性,合理性和经济性方面的设计质量。

项目管理者联盟,项目管理问题。

主办人项目经理:通阅全部图纸,提出和汇总内审意见。

协办岗位土建和设备的设计管理,现场的土建和设备工程师:通阅全部图纸,提出内审意见。

3.紧前工作本文转自项目管理者联盟施工图设计完成,本作业可与审图单位的审图同时进行。

4.工作描述审图公司主要审查设计的规范性和安全性,施工单位主要关心设计的可操作性,开发公司应重点关注设计的先进性,合理性和经济性,故内审不必担心是否会违反强制性规范,是否会安全度不够,更不必拘泥于细小的差错和遗漏,重点把握设计的先进性,合理性和经济性就行。

4.1建筑和结构工种的图纸内审在项目经理的组织下,总工程师牵头,土建设计管理和现场土建工程师一起参加。

必要时还可邀请营销部门主管和阿嚏专家参加。

4.1.1规划布局、建筑形态和外装饰、单体内部格局等是否与扩初方案一致或有所优化改进。

4.1.2是否完整体现了开发企业既定的功能要求和建筑标准。

4.1.3政府各专业建筑管理部门、配套部门对扩初方案的审查修改意见是否都在施工图上得到了落实。

4.1.4对照荷载、结构和抗震等规范,复核结构设计的计算机输入数据;抽查基础,标准层结构的实际配筋率是否与内力计算结果相一致;各部位的结构安全度是否均衡。

4.1.5墙体材料的选用是否适当,是否符合政府导向,其荷载取值是否存在张冠李戴;电梯井道的内净尺寸是否与已确定的设备匹配。

房地产施工图审图要点

房地产施工图审图要点

房地产施工图审图要点房地产施工图审图要点一、设计说明1、设计依据:应包括相关的设计规范、规定和标准,以及建设单位对设计的要求。

2、设计范围:应明确施工图设计的范围,包括建筑、结构、给排水、电气等专业。

3、系统叙述:对各个专业的设计内容进行简要介绍,如建筑物的功能、结构形式、材料选用等。

4、管材及接口:明确管道和接口所使用的材料和规格,以及适用的压力和温度范围。

5、阀门及阀件:应列出阀门和阀件的型号、规格、工作压力和适用范围。

6、管道敷设:包括管道的布局、走向、标高、连接方式等。

7、管道试压:说明管道试压的方法、压力和标准,以及合格的标准。

8、防腐油漆:应列出管道和设备的防腐和油漆要求。

9、管道及设备保温:对需要保温的管道和设备提出保温要求,包括保温材料、厚度、表面处理等。

二、图纸审核1、图纸完整性:检查图纸是否完整,包括各个专业的设计图纸、图纸目录、设计说明等。

2、图纸清晰度:确保图纸清晰可见,线条清晰,标注准确。

3、图纸标准性:检查图纸是否符合相关的标准和规范,包括建筑、结构、给排水、电气等专业。

4、图纸合理性:审查图纸设计的合理性,如建筑物的布局、结构形式、材料选用等是否合理。

5、图纸可行性:考虑施工的可行性,如结构是否稳定,设备安装是否可行等。

6、图纸协调性:检查各个专业之间的协调性,如管道布局、设备安装等是否协调。

7、图纸安全性:审查图纸设计是否安全,如结构安全、设备安全等。

三、其他要求1、是否按消防规范的要求设置了相应的消火栓、自动喷水灭火、气体灭火、水喷雾灭火、灭火器等系统和设施,消防水量计算是否合理。

2、是否选用了淘汰产品。

3、主要设备、材料表中的水泵、水处理设备、水加热设备、冷却塔、消防设施、卫生器具等的造型是否安全合理。

4、管道、设备的防隔振、消声、防水锤、防膨胀、防伸缩沉降、防污染、防露、防冻、放气泄水、固定、保温、检查、维护等是否采取有效合理的措施。

5、是否按相关规范的要求设置了相应的排水设施,排水系统是否合理。

房地产开发施工图阶段审图要点.doc

房地产开发施工图阶段审图要点.doc

房地产开发施工图阶段审图要点深圳南山地产樊玉珠1、建筑专业施工图纸核查要点(1). 房屋的开间、进深、层高、平面布局等是否满足《设计任务书》的要求。

(2). 建筑说明和装修材料表是否有错漏或交待不清。

(3). 平面图中分尺寸与总尺寸是否吻合,各隔间尺寸的标注及每间平面的布局,平面相互交叉关系尺寸是否交待清楚;注意轴线与柱子、墙体的关系尺寸;核查立面图中每层标高、门窗位置与平面图是否相符;注意核查剖面图中各层标高,特别是交叉层的标高以及交叉层的处理;立面图中应标明门窗的标高;结构梁、柱、板的表示等。

(4). 校对上电梯机房和上屋面的标高尺寸;上屋面处的平台标高要略高于屋面最上层面层标高,防止雨水倒泛;标准层以上电梯机房或屋面注意横梁是否碰头,标高要核准。

(5). 楼梯踏步的高宽、平台宽度不宜小于梯段宽度;封闭式剪刀楼梯两面开门;如利用剪刀楼梯间作为排烟时,必须有对外的窗户等。

(6). 屋面工程防水、隔热、泛水等设计是否符合规范或《设计任务书》的要求要求。

(7). 配合设备专业,必须在建筑图上表示的开洞和予埋件是否有遗漏。

尤其注意对空调留洞及冷凝水管的处理。

(8). 门窗表中的数量、尺寸、型号必须与平面图核对,有否遗漏或差错。

(9). 如有地下车库,需注意汽车入库道与自行车入库道的不同,同时要设有避免雨水进库的集水坑。

(10). 外阳台和卫生间的地坪比室内要低。

(11). 屋顶避雷装置的设计是否符合规范。

(12). 图纸必须交待的节点有无遗漏。

(13). 图纸中采用的标准图集,一律要注明标准图集的型号。

建筑节点作法是否与上海万科《施工技术操作细则》中的规定有冲突2、结构专业施工图纸核查要点(1). 结构总说明(核对地质勘察报告),校对基础部分的设计。

(2). 复核各类结构构件的尺寸是否齐全,用料设计是否符合设计规范和抗震要求。

(3). 校核所有平面中各项分尺寸和外包总尺寸以及每层结构平面的标高。

(4). 校对所有结构构件的设计钢筋和构造钢筋以及洞口加固钢筋,主次梁交接处须加箍或吊筋,柱与墙、扶手与墙的联接筋等是否表示完整。

房地产集团初步设计图纸审核要点

房地产集团初步设计图纸审核要点

房地产集团初步设计图纸审核要点在房地产项目开发过程中,初步设计图纸的审核是至关重要的环节。

这不仅关系到项目的功能布局、建筑质量和成本控制,还直接影响到项目的施工进度和最终的市场销售。

以下是房地产集团在审核初步设计图纸时需要重点关注的几个方面:一、总平面规划1、用地范围和红线审核图纸中用地范围的界定是否准确,是否与政府批准的用地红线相符。

检查相邻地块的关系,确保不存在用地纠纷或相互影响的问题。

2、建筑布局评估建筑的朝向、间距是否满足日照、通风和消防要求。

查看建筑物之间的组合关系是否合理,是否有利于小区的景观营造和交通组织。

3、道路交通道路系统的设计应满足人车分流的原则,且道路宽度、转弯半径等要符合规范。

出入口的设置要考虑与城市道路的衔接,以及对周边交通的影响。

停车位的数量和布局要满足规划要求和使用需求,同时要考虑停车方式的合理性(如地下停车、地面停车、架空停车等)。

4、景观绿化审核景观设计的总体布局,包括中心景观、组团景观和宅间景观等。

检查绿化覆盖率是否达到规划指标,植物品种的选择是否适合当地气候和土壤条件。

5、竖向设计评估场地的高程设计是否合理,是否能够有效地排水和避免积水。

查看建筑物与周边场地的高差处理是否得当,是否满足无障碍设计要求。

二、建筑设计1、功能布局住宅户型的设计要符合市场需求,房间尺寸和比例要合理,功能分区要明确。

公共区域(如大堂、电梯厅、楼梯间等)的布局要宽敞、舒适,且满足消防疏散要求。

商业、办公等建筑的功能布局要满足使用方的需求,流线组织要顺畅。

2、建筑造型和外立面审核建筑的造型是否美观、新颖,与周边环境是否协调。

外立面材料的选择和色彩搭配要符合项目的定位和品质要求。

3、建筑高度和层数确认建筑高度和层数是否符合规划要求,以及是否与周边建筑相协调。

检查层高的设置是否合理,是否满足使用功能和空间感受的要求。

4、消防设计建筑的防火分区、疏散通道、安全出口等要符合消防规范的要求。

消防设施(如消火栓、自动喷水灭火系统、火灾报警系统等)的设置要合理、齐全。

房地产集团施工图设计审核要点

房地产集团施工图设计审核要点
8
地下室
方案是否合理经济:出入口、停车数量、设备房;无效面积是否过多(非转换结构)
层高是否合理
结构
1
基础
桩的布置合理及成本最低
2
地下室
混凝土墙柱与建筑一致(位置及定位大小)
结构布置应满足停车最多和成本最低原则
挡土墙墙厚、配筋及计算模型合适
3
计算书
计算模型的输入条件和计算指标应符合合适的标准
施工图的配筋应与计算书结果相符
6
卫生间
给排水管道布置(大降板或小降板)是否合理,管道不外露在卧室、客厅、餐厅、玄关等室内空间。
卫生间降板范围合理,管道不外露在房间;
7
空调
室内、外空调机及空调排水管布置是否合理
1、空调位有足够空间放置室外机
2、室外机位置通风良好,无死机风险
3、穿空调板各管道不影响室外机安装、放置。
4、空调冷凝水管位置合理。
弱电
1
消防系统
1系统、设备布置合理性及经济性
2
弱电系统
系统、设备布置合理性及经济性
3
弱电箱
弱电箱位置对建筑功能的影响;大小是否合理;并复核建筑结构位置
人防电气
1
配电
防护单元配电系统、设备控制的合理性、配电箱、控制箱安装位置的合理性及经济性
2
电缆防爆井
外引电缆应通过电缆防爆井引入;并复核建筑结构位置
3
8
立管
给水、污水、雨水、空调冷凝水管布置是否影响建筑立面
1、立管对建筑外立面影响小。2、立管与门、窗、洞口不冲突。
9
排水出户管
排水出户管布置是否合理
1、排出管组织合理。2、覆土厚度满足排水要求。3、排出管不与梁、承台冲突。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

房地产公司施工图内部审核要点
1.施工图内部审核
施工图的内部审核是房地产公司不可缺少的一个环节,但往往因时间紧迫或技术水平而常常被开发企业所忽视,以至很多应该事先发觉并纠正的问题到施工时甚至施工后才暴露出来。

不仅引起返工损失,而且影响工程进度和质量。

严重的还会造成无法纠正的功能缺陷。

所以把好设计质量关,也就是从源头上保证了质量,进度,成本的有效控制,在这上面花费些时间和精力正是非常值得的。

2.主管人总工程师
负责控制规划总图和建筑工种图纸在先进性,合理性和经济性方面的设计质量。

负责控制结构和设备工种图纸在先进性,合理性和经济性方面的设计质量。

项目管理者联盟,项目管理问题。

主办人项目经理:通阅全部图纸,提出和汇总内审意见。

协办岗位土建和设备的设计管理,现场的土建和设备工程师:通
阅全部图纸,提出内审意见。

3.紧前工作本文转自项目管理者联盟
施工图设计完成,本作业可与审图单位的审图同时进行。

4.工作描述
审图公司主要审查设计的规范性和安全性,施工单位主要关心设计的可操作性,开发公司应重点关注设计的先进性,合理性和经济性,故内审不必担心是否会违反强制性规范,是否会安全度不够,更不必拘泥于细小的差错和遗漏,重点把握设计的先进性,合理性和经济性
就行。

4.1建筑和结构工种的图纸内审
在项目经理的组织下,总工程师牵头,土建设计管理和现场土建工程师一起参加。

必要时还可邀请营销部门主管和阿嚏专家参加。

4.1.1规划布局、建筑形态和外装饰、单体内部格局等是否与扩
初方案一致或有所优化改进。

4.1.2是否完整体现了开发企业既定的功能要求和建筑标准。

4.1.3政府各专业建筑管理部门、配套部门对扩初方案的审查修
改意见是否都在施工图上得到了落实。

4.1.4对照荷载、结构和抗震等规范,复核结构设计的计算机输入数据;抽查基础,标准层结构的实际配筋率是否与内力计算结果相一致;各部位的结构安全度是否均衡。

4.1.5墙体材料的选用是否适当,是否符合政府导向,其荷载取值是否存在张冠李戴;电梯井道的内净尺寸是否与已确定的设备匹
配。

4.1.6特殊的结构或装饰构造是否有成熟的施工技术来实施,大
幅度增加的成本值得不值得。

4.1.7是否存在因结构布局的原因,导致使用舒适度的恶化,如梁、柱位置严重影响室内空间利用;楼梯碰头;阳台沿口梁过厚影响室内日照;明显过于保守的厚墙、胖柱、深梁等。

4.1.8桩基,基础或地下室的结构设计是内审的重点,是否经过经济技术比较;是否还有更经济合理的潜力,必要时可专题咨询相关
专家。

4.2各设备工种的图纸内审
在项目经理的组织下,由总工程师牵头,设备设计管理和现场设备工程师参加。

必要时还可邀请除供应商以外的专业专家学者参加。

重点审查内容:
4.2.1空调的热工设计和计算是否偏于保守;电源的功率分配是
否存在该大不大,该小不小的现象。

4.2.2是否采用虽未淘汰但已明显过时落后的工艺,材料和设备。

4.2.3是否存在因设备布局的原因,导致使用舒适度的恶化,如设备管线影响室内净空高度,可以穿梁的线管走梁下,可以靠边的立管不靠边,可以隐蔽的户用配电箱装在主墙面上,粗笨的减压阀不装在管井里而装在厨房里,设备噪声、废气、排污等污染源影响办公和居室的生活环境,室外和屋顶没有备用的电源等等。

4.2.4设备用房是否大而无当,白白浪费面积。

4.2.5可以走捷径的管线兜远路。

4.2.6大型的机组设备不考虑留有安装或拆换的搬运通道,管线
和设备缺乏检修的操作空间。

4.3项目经理汇总整理两组内审意见,经总建筑师和总工程师审阅并协调一致后正式作为施工图图纸会审时的甲方意见。

相关文档
最新文档
