土石方施工方案(切割 凿打).
水利工程土石方开挖施工方案(含爆破)
一、土石方工程(一)土方开挖工程本工程土方开挖主要包括大坝坡面、上坝公路及各建筑物的基础土方开挖和护坡干砌石拆除,累计工程量7991m3。
1、施工程序:测量放样→表层清理→开挖→出碴或堆放→整坡、修正→验收合格2、开挖工程动工前,必须实测开挖区的原始断面图、或地形图;开挖过程中,应定期测量收方断面图或地形图,使之符合设计断面;开挖工程结束后,必须实测竣工地形图,作为工程结算的依据,并经设计、地质、监理和业主验收认可,方可进入下道工序的施工。
3、基础开挖应根据设计与施工图纸和施工控制网点,进行测量定线,按实际地形测放开口轮廓位置;在施工过程中,测量人员应及时测放,检查开挖断面及高程。
上述测量情况均应整理于《测量复核记录》作为复核依据。
4、土方开挖自上而下进行。
本工程土方开挖分两部分进行,一部分主要是场地清理,此项内容包括原有设施拆施拆除、植被清理、树根挖除、表土开挖,这部分土方开挖作为弃土处理,用自卸车外运至业主和监理指定的弃土场地;另一部分是开挖利用土,这部分土方经监理认可后用于坝体或其它建筑物填筑。
5、该工程的坝坡大的土方量及基础土方开挖采用反铲式挖掘机开挖,坝坡局部小方量的开挖采用人工开挖,坝上土方采用装载机或推土机运输,其它采用自卸汽车运输,人工修整基底和边坡。
建基面以上预留10~20cm保护层采用人工开挖,同时清除机械开挖之松动部分,以减少对原状基础的扰动,保证建基面的整体性。
6、坝坡、建筑物基础土方开挖结束后,应及时提请业主(监理)单位组织验收,验收前施工单位应认真按施工规范和设计要求作好自检工作。
(二)石方开挖本工程石方开挖主要包括大坝护坡脚齿槽、溢洪道、上坝公路、隧洞进口、的石方开挖,累计工程量5568.1m3。
1、施工程序:施工时分层分区组织“钻、爆、挖、运”机械化流水作业。
作业程序:爆破设计→测量→布孔→钻孔→装药、爆破→挖运出碴2、开挖工程动工前,必须实测开挖区的原始断面图、地形图,并确定开挖厚度,调查岩石性质,进行爆破设计,报监理审批。
土石方工程施工方案(2017)
凯里经济开发区工业职业技术学校二期工程土石方工程施工方案编制:审核:审批:贵州开源建筑工程有限责任公司年月日目录第一章、编制原则和依据 (2)一、编制原则 (2)二、编制依据 (3)第二章、适用范围及工程慨况 (3)一、适用范围 (3)二、工程概况: (4)1、建筑总说明 (4)2、基础土方开挖及回填土类别 (4)第三章、施工准备 (5)第四章、施工测量放线 (6)一、测量定位控制 (6)第五章、施工准备与资源配备计划 (7)一、主要材料及机具 (7)第六章、施工方法及工艺要求 (7)一、土方开挖 (8)二、垫层及砖模施工 (10)三、土方回填 (11)第七章、施工保证措施 (12)一、工程桩保护措施 (12)二、降排水措施 (13)三、季节施工措施 (13)四、施工质量保证措施 (14)第八章、安全文明施工措施 (15)一、安全施工措施 (15)1、基槽临边防护及通道、施工机械 (15)2、坑边堆载限制 (16)3、坑壁监测 (17)4、临时用电 (17)5、应急措施 (17)6、其他一般性措施 (18)7、防雨措施 (18)第一章8、文明施工 (18)第二章土石方工程施工方案第三章编制原则和依据一、编制原则1、坚持按基本建设程序和建筑施工科学技术管理、充分应用现代项目管理技术,组织好人员和机械;利用好时间和空间;控制好质量和工期、安全和文明施工,使本工程能优质、按时投入使用。
在施工的质量控制过程中,达到一次性验收合格。
贯彻基本建设的各项方针、政策,严格执行施工程序,遵守操作规程和验收规范;2、做好现场环境调查,认真研究施工部署、施工方法。
具备全面性、针对性、可行性、先进性,达到工期短、成本低、质量优、安全文明施工的目标。
3、合理安排施工顺序,组织平行流水立体交叉作业。
忠于设计、精心施工、相互配合、统一指挥、工期履约、保证使用、质量创优;4、贯彻JGJ59--2011安全生产评分标准文明施工十八条标准,坚持文明施工,合理、紧凑布置施工临时设施,做好施工现场平面管理。
土石方施工方案(切割-凿打).
土石方施工方案(切割-凿打)一、前言土石方工程是土木工程中的重要组成部分,广泛应用于道路、桥梁、基础等建设项目中。
而在土石方的处理中,切割和凿打是常见的施工方法之一。
本文将从切割和凿打两个方面介绍土石方施工方案,希望能为相关工程实践提供一定的参考。
二、切割施工方案1. 切割原理切割是土石方施工中常用的方法之一,主要是利用切割机械对土石方进行切割,以满足工程设计要求。
切割的目的是将土石方按照设计要求的尺寸和形状进行切割,为后续施工工作提供准确的基础。
2. 切割工艺流程切割工艺流程一般包括以下几个步骤: - 确定切割方案:根据设计要求确定切割的位置、深度和尺寸。
- 准备切割机械:选择合适的切割机械,并对其进行检查和调试。
- 进行切割作业:按照设计要求进行切割作业,确保切割质量和准确度。
- 现场监测:对切割后的土石方进行现场监测,保证切割效果符合要求。
3. 切割注意事项在进行土石方切割施工时,需要注意以下几点: - 确保切割机械的正常运转和安全性。
- 严格按照设计要求进行切割,确保尺寸和形状的准确性。
- 注意施工现场的安全和环保,避免对周围环境造成污染和危险。
三、凿打施工方案1. 凿打原理凿打也是土石方施工中常用的方法之一,通常用于处理坚硬的土石方,包括岩石等。
凿打利用凿岩机械对土石方进行打击和削凿,以达到开凿、拆除或整形的目的。
2. 凿打工艺流程凿打工艺流程一般包括以下几个步骤: - 确定凿打方案:根据土石方的硬度和设计要求确定凿打方案。
- 准备凿打机械:选择适合的凿打机械,并进行调试和检查。
- 进行凿打作业:按照设计要求进行凿打作业,保证凿打效果和质量。
- 现场监测:对凿打后的土石方进行现场监测,确保工程质量和安全。
3. 凿打注意事项在进行土石方凿打施工时,需要注意以下几点: - 确保凿打机械的安全和稳定运转。
- 按照设计要求和工艺规范进行凿打作业,避免出现误差和质量问题。
- 加强现场安全管理,防止凿打过程中发生意外和事故。
土石方开挖施工组织设计

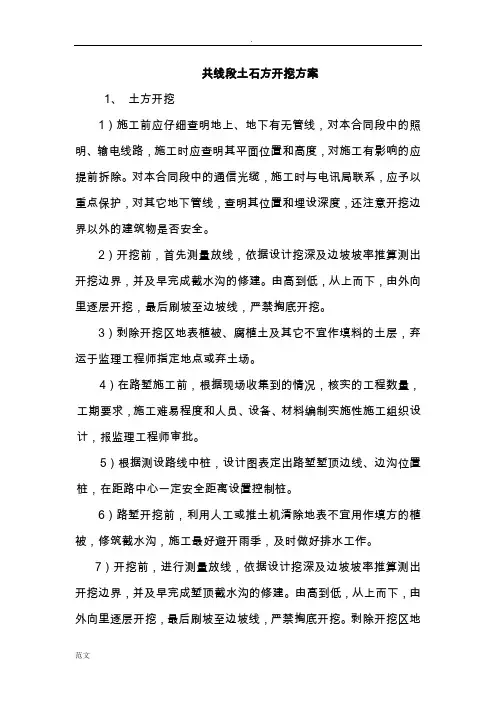

共线段土石方开挖方案1、土方开挖1)施工前应仔细查明地上、地下有无管线,对本合同段中的照明、输电线路,施工时应查明其平面位置和高度,对施工有影响的应提前拆除。
对本合同段中的通信光缆,施工时与电讯局联系,应予以重点保护,对其它地下管线,查明其位置和埋设深度,还注意开挖边界以外的建筑物是否安全。
2)开挖前,首先测量放线,依据设计挖深及边坡坡率推算测出开挖边界,并及早完成截水沟的修建。
由高到低,从上而下,由外向里逐层开挖,最后刷坡至边坡线,严禁掏底开挖。
3)剥除开挖区地表植被、腐植土及其它不宜作填料的土层,弃运于监理工程师指定地点或弃土场。
4)在路堑施工前,根据现场收集到的情况,核实的工程数量,工期要求,施工难易程度和人员、设备、材料编制实施性施工组织设计,报监理工程师审批。
5)根据测设路线中桩,设计图表定出路堑堑顶边线、边沟位置桩,在距路中心一定安全距离设置控制桩。
6)路堑开挖前,利用人工或推土机清除地表不宜用作填方的植被,修筑截水沟,施工最好避开雨季,及时做好排水工作。
7)开挖前,进行测量放线,依据设计挖深及边坡坡率推算测出开挖边界,并及早完成堑顶截水沟的修建。
由高到低,从上而下,由外向里逐层开挖,最后刷坡至边坡线,严禁掏底开挖。
剥除开挖区地表植被、腐植土及其它不宜作填料的土层。
8)短而深的地段采用分层横向开挖法,每层3~4米。
若以挖作填,运距较近时(20~50米),用推土机进行,运距较远时用推土机堆积,采用装载机配合自卸汽车运土,边开挖边修边坡、边填土边摊铺碾压。
9)长而深的路堑采用纵挖法,先沿路堑纵向挖掘通道,然后将通道向两侧拓宽,上层通道拓宽至路堑边坡后,再开挖下层通道,如此纵向开挖至路基标高。
10)对于土方量比较集中的深路,可采取双层纵向通道掘进法。
即先沿路堑纵向挖掘出一条通道,然后再沿此通道两侧进行拓宽,既可避免单层深度过大,又可扩大作业面,同时对施工临时排水可用作导沟。
11)单层横向全宽掘进方法。
土石方开挖施工方案范文
土石方开挖施工方案范文1桂林市芳香路B20地块回建小区1#~3#楼及地下车库项目土方开挖施工方案编制单位:桂林建昌建设有限公司编制人:编制日期:年月日土方开挖施工方案审批表目录一、编制依据1、相关国家规范、地方标准等技术文件:《施工现场临时用电安全技术规范》(JGJ46- );《建筑施工安全检查标准》JGJ 59- ;《建筑机械使用安全技术规程》(JGJ33- );《建筑环境设计规范》(GB15831- );《建设工程安全生产管理条例》;《建筑工程施工质量验收统一标准》 GB 50300- ;《建筑地基基础工程施工质量验收规范》GB50202- ;《建筑边坡工程技术规范》GB50330- ;《建筑基坑支护技术规程》JGJ120- ;2、本工程施工图纸和本工程施工组织设计等。
3、企业ISO9001: 质量体系管理文件和环境/职业健康安全管理体系文件。
二、工程概况1、概况:本工程由桂林冠丰房地产开发有限公司开发,项目地址位于灵川县老城区桂黄公路与建政路交叉口东北侧建筑占地面积1114㎡,总建筑面积为19175㎡。
地下室1层,楼高22,框架剪力墙结构,总建筑高度为72.5米,±0.000标高相当于地质报告上绝对标高150.7m。
采用梁板式筏板基础,开挖最大深度 5.28m,持力层为4 -1中密卵石,地基承载力特征值取400KPa。
2、水文情况:场地地下水主要为孔隙潜水类型,水量小,水量、水位随季节性变化明显,稳定地下水位最高为 4.6m(标高145.41m),水位年变幅约2.00~2.50m,对基坑开挖有一定的影响。
3、场地周边环境:基坑西面距桂黄公路约30.00m,其东、南、北侧场地均为居民建筑物区,不具备放坡条件。
本场地地形狭小,开挖土方均采用外运方式。
4、地质情况:本工程岩土层自上而下:1、杂填土①:灰褐色,消湿,结构松散,为人工堆填土,以建筑垃圾与生活垃圾为主。
层厚0.80~2.20m,平均厚度1.42m。
土石方开挖及回填施工方案
土石方开挖及回填施工方案(一)土方开挖工程开挖采用机械挖土,基坑边坡放坡1:0.3-0.6o基坑壁需要支撑时,应根据开挖深度、土质条件、地下水位、施工方法、相邻建筑物等进行选择和设计支撑,支撑必须牢固可靠,确保安全施工,基坑有地下水时,为降低地下水位和便于排水应根据挖方尺寸防止地基土结构遭受破坏,可采取集中降水,待确定土质达到设计持力层后清底时清除。
(一)石方开挖工程石方开挖是工程初期以至施工过程中的关键工序。
在施工前,需根据工程规模和特性,地形、地质、水文、气象等自然条件,施工导流方式和工程进度要求,施工条件以及可能采用的施工方法等,研究选定开挖方式。
明挖有全面开挖、分部位开挖、分层开挖和分段开挖等。
全面开挖适用于开挖深度浅、范围小的工程项目。
开挖范围较大时,需采用分部位开挖。
如开挖深度较大,则采用分层开挖,对于石方开挖常结合深孔梯段爆破按梯段分层。
分段开挖则适用于长度较大的渠道、溢洪道等工程。
对于洞挖,则有全断面掘进、分部开挖和导洞法等开挖方式。
石方开挖施工,包括松动、破碎、挖装、运输出渣等工序。
石方开挖,除松软岩石可用松土器以凿裂法开挖外,一般需以爆破的方法进行松动、破碎。
人工和半机械化开挖,使用锹镐、风镐、风钻等简单工具,配合挑抬或者简易小型的运输工具进行作业。
有些灌溉排水沟渠的施工直接使用开沟机,可以一次成形。
大中型水利工程的土石方开挖,多用机械施工。
①明挖。
除使用各类凿岩、钻孔机械钻孔,进行爆破作业外,主要使用:挖掘机械,如各种单斗挖掘机或多斗挖掘机;铲运机械,如推土机、铲运机和装载机;有轨运输机械,如机车牵引矿车;无轨运输机械,如自卸汽车等。
根据不同条件,采用各种配合方式,进行挖、装、运、卸等各项作业。
要根据工程规模、施工条件,合理选用适宜的施工机械和相应的施工方法,特别要注意机械设备的配套协调,避免存在薄弱环节。
在特定条件下,可采用水力开挖的方法开挖土方;也有采用爆破开挖的方法,即用抛掷爆破或扬弃爆破技术,不仅将石破碎,并全部或部分地将其抛弃到设计边界以外。
土石方开挖施工技术措施方案
土石方开挖施工技术措施方案
首先,对设计文件进行全面熟悉,并会同设计代表进行现场核对和施工调查,发现问题并提出修改意见。
在开工前,我们还将进行施工测量,其中包括中线及其高程的测量,水准点导线点复测与增设,横断面检查与补测。
为了便于施工,我们将根据路线中桩,设计图表定出边线,弃土堆等具体位置,确定出挖方轮廓。
(二)土石方开挖施工方法
1、场地清理
A)开工前首先对图纸所示的各类植被、垃圾、有机杂物等进行现场核对和补充调查,发现与图纸不符,及时报告监理工程师核查。
B)将用地范围内的所有植被、垃圾、有机杂物等和原地面顶部20CM 范围内草皮和表土进行砍伐和清除运走,符合设计图纸及监理工程师的要求。
C)所有清除的杂物均放在用地范围以外不防碍施工的设计指定位置作备用或废弃,以堆放稳定、不干扰交通和污染环境、整齐美观为原则。
D)清理完毕后,将遗留下的坑穴用监理工程师同意的材料填平夯实,检查合格后即可进行下一道工序施工。
2、土方开挖
A)开挖采取自上而下分层开挖,不得乱挖或超挖。
开挖时如发现土层性质有变化时,应修改施工方案及挖方边坡,并及时报监理工程师批准。
土石方工程开挖施工方案
土石方工程开挖施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工准备 (4)2.1 施工材料准备 (6)2.2 施工设备选择 (6)2.3 施工现场布置 (8)三、开挖方法选择 (9)3.1 土方开挖方法 (10)3.2 石方开挖方法 (11)四、开挖施工工艺 (12)4.1 土方开挖施工流程 (13)4.2 石方开挖施工流程 (14)4.3 开挖过程中的安全措施 (16)五、施工进度计划 (17)5.1 开挖施工进度安排 (17)5.2 施工进度调整与优化 (18)六、质量控制与验收标准 (20)6.1 开挖工程质量控制 (20)6.2 开挖工程验收标准 (22)七、风险评估与应对措施 (23)7.1 开挖工程风险识别 (24)7.2 风险预防与应对措施 (26)一、前言随着城市化进程的加快,基础设施建设和房地产开发项目不断涌现,土石方工程开挖施工在各类工程项目中扮演着举足轻重的角色。
为了确保土石方工程的质量、安全和进度,本文档将对土石方工程开挖施工方案进行详细阐述。
本方案主要针对土石方工程开挖施工过程中的各种技术要求、安全管理措施、质量控制要求以及进度计划等方面进行全面规范。
通过科学的施工组织设计、合理的施工方法选择、严格的质量检验和安全监控,力求实现土石方工程的高效率、高质量和高安全性。
在制定本方案时,充分考虑了国家相关法律法规、行业标准和技术规范的要求,结合实际工程特点和现场条件,力求做到科学合理、操作简便。
本方案也将对施工过程中可能出现的问题和应对措施进行预判和分析,以便在实际施工过程中能够及时调整和完善。
本方案的实施将有助于提高土石方工程开挖施工的整体水平,降低工程风险,保障工程质量和安全,为我国基础设施建设和房地产业的发展做出积极贡献。
1.1 编制依据国家相关法律法规:严格遵守国家关于土木工程施工的相关法律法规,包括但不限于《建筑工程安全生产管理条例》、《土石方工程施工及验收规范》等。
土石方施工方案
土石方工程施工组织方案第一节工程概况及施工部署一、工程概况1。
1 工程概况1.2 主要工程量1.3 工程特点1。
4工程施工总体目标1。
4。
1质量方针科技为先、质量为首、诚信至上、持续改进.1.4。
2质量目标确保工程合格率100%,杜绝重大质量责任事故,争创优质工程.1.4。
3安全生产目标控制事故的发生,实现“事故零目标”;不发生重大人身伤亡事故,不发生重大机械设备事故;不发生重大火灾事故,不发生重大交通事故;不发生重大垮塌事故,不发生重大职业卫生伤害事故。
1.5 施工组织设计编制的依据和原则1。
5。
1编制依据1.现行有关施工操作规程规范;2。
踏勘现场了解的有关信息及资料;3。
我司的人员、设备情况和施工经验.1.5.2编制原则1.加强现场管理和协调,确保安全生产.2.采用我司近年来在类似工程建设中使用的先进施工方法、工艺及施工设备。
3。
科学合理安排施工作业面和工作程序,配备足够施工生产所需资源,确保工程按期、优质完成。
4.调集我司精干的管理人员和雄厚的技术力量,并组建一个强有力的项目部。
5。
充分考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。
6.针对本工程的施工特点、难点着重考虑相应的施工方案和措施。
二、临时工程及临时设施设计(一)施工驻地项目经理部拟设于平坦地段,自建项目经理部、工程施工队驻地,按文明标准化工地标准,实行标准化建设,做到场容、场貌、环境整洁,文明施工。
(二)炸药、雷管库炸药库设于距办公室约1000m处的山坡上,采用砖混结构,相距一定距离设雷管库。
均远避村庄,并严格按照公安部门的特殊要求高标准建造。
三、施工组织管理我公司将在其它项目承包管理中取得的经验基础上,严格按建设工程施工合同,根据合同规定的范围、权利、职责和义务,集中优势,对合同内的工程进行科学管理和组织施工,对项目的质量、安全、文明施工、环保、进度、造价、标化等进行直接管理和有效控制,满足和平衡施工生产诸要素的需要,确保安全、质量和进度。
土石方工程专项施工方案
土石方工程专项施工方案一、工程概况本工程为某城市新区开发项目,位于市中心区域,占地面积约为20万平方米。
工程主要包括住宅楼、商业裙房、地下车库等建筑,总建筑面积约为50万平方米。
二、编制依据1. 工程设计文件及图纸;2. 相关法律法规、规范标准;3. 施工现场实际情况;4. 施工单位技术力量及设备情况;5. 建设单位要求。
三、施工进度计划安排1. 土石方开挖:预计施工周期为3个月,自开工之日起计算;2. 土建工程基础施工:预计施工周期为6个月,自土石方开挖完成后计算;3. 主体结构施工:预计施工周期为12个月,自土建工程基础施工完成后计算;4. 装修工程:预计施工周期为6个月,自主体结构施工完成后计算。
四、施工准备工作1. 组织施工队伍,进行技术培训和安全教育;2. 准备施工所需材料、设备及工具;3. 办理施工许可证等相关手续;4. 进行现场勘察,了解地形地貌、地质条件等;5. 制定应急预案,确保施工安全。
五、施工方法1. 土石方开挖采用机械与人工相结合的方式,根据现场实际情况选择合适的机械设备;2. 土方开挖过程中,遵循“分层开挖、先支护后开挖”的原则,确保施工安全;3. 开挖过程中,及时进行边坡支护,防止边坡坍塌;4. 开挖后的土石方按照设计要求进行分类堆放,便于后续施工使用;5. 开挖过程中,加强现场监测,及时调整施工方案,确保工程质量。
六、测量放线规则1. 按照设计文件及规范要求,进行测量放线工作;2. 测量放线前,对测量人员进行技术培训和安全教育;3. 测量放线过程中,严格执行测量规范,确保测量精度;4. 定期对测量仪器进行校验,保证测量数据的准确性;5. 测量成果及时报监理单位审核,确保测量放线工作顺利进行。
七、质量保证措施1. 建立健全质量管理体系,明确各级质量责任;2. 施工过程中,严格执行国家相关法律法规、规范标准;3. 加强原材料、构配件的进场检验,确保原材料质量;4. 加强施工过程控制,严格执行施工方案和技术交底;5. 定期对施工人员进行技术培训和安全教育,提高施工水平;6. 加强现场监测,及时发现并处理质量问题;7. 建立健全质量奖惩制度,激发施工人员质量意识。
土石方(土方开挖)工程施工技术方案
土石方(土方开挖)工程施工技术方案本工程施工组织设计编织依据为:一、十堰市茅箭区政府采购中心提供的本工程招标文件。
二、十堰市茅箭区政府采购中心印发的本工程招标答疑。
三、十堰市星海村镇建设设计所设计的本工程施工图。
设计号: J2004-9四、现场场地情况,周围环境情况及三通一平情况.五、国家现行的建造工程法律、法规、规范、标准等。
第二章工程概况一、建设基本情况茅箭区万象工业园改河整地工程位于“襄十高速”入口东侧,已开通的李明槽垭下游,为了将开辟区连成整体,改直河道顺应水流,增加有效土地利用面积,该工程在经济和技术上都是积极可行的.本工程可使该段主河道由 1322m 缩短到 370m,净增面积 160.5 亩,形成相对集中连片的工业园区 452 亩,提高了土地的利用率和建设用地品值。
本工程是河道防洪工程的延续,工程范围从李明槽垭出口6+800 至 7+490 河段.根据施工图纸的要求,山体、河道开挖、场地平整达到设计要求即可。
第三章施工部署一、工目标及保证措施部署一)施工目标1、施工质量目标:所有质量检验批一次验收全格率达100%.2、施工工期目标:我公司投标工期 65 天。
3、安全文明施工目标:不浮现大小安全事故,创安全文明工地。
4、保证措施二)、目标保证措施1、质量保证措施1)质量保证体系2)施工前进行工序交底,明确目标,确定关键部位、关键工序等的控制手段和方法。
3)分事前、事中、事后三个阶段进行质量控制。
4)成立质量管理小组2、安全保证措施1)建立安全保证体系。
2)安全管理制度和规定及职责划分。
3)各项(包括分项工程施工)管理措施。
4)成立安全领导小组。
3、工期保证措施1)按事前、事中、事后三个阶段进行进度控制。
2)根据实际情况安排夜间施工。
3)成立进度控制领导小组二、施工准备部署1、技术准备部署1)资料采集,分析本工程地形、工程地质和水文地质资料,勘察施工现场的地形及周围环境、场地的可利用程度,确定施工现场交通,暂时道路、暂时水电管线的布置方案。
土石方施工方案 Microsoft Word 文档
土石方施工方案
一、施工准备
在进行土石方工程施工前,需要进行充分的准备工作。
包括确定施工计划、制
定安全生产计划、准备施工人员和机械设备等。
二、场地平整与测量
1.根据设计要求和图纸,确定土石方工程的坡度、高程等参数。
2.利用测量仪器对施工场地进行测量,保证土石方工程的平整度和精度。
三、土方开挖
1.根据设计要求和现场情况,确定土方开挖的深度和范围。
2.使用挖掘机等机械设备进行土方开挖作业,注意作业安全和施工质量。
四、填方与夯实
1.将开挖土方的填方材料运送至指定位置进行填方作业,注意填方的均
匀性和密实性。
2.使用夯实机具对填方土进行夯实作业,确保填方土的密实度符合设计
要求。
五、边坡处理与排水
1.对土方边坡进行局部处理,防止边坡滑坡和塌方现象的发生。
2.设置合理的排水系统,防止积水对土石方工程的影响,保证工程的稳
定性和安全性。
六、质量检查与验收
1.在土石方工程施工过程中,定期进行质量检查,确保施工质量符合设
计要求。
2.施工结束后进行验收,保证土石方工程达到设计要求和标准。
结语
土石方施工是土木工程中的重要环节,对施工过程中的各个环节都需要精心设
计和施工,并做好质量保障措施。
只有经过严格管理和监督,才能确保土石方工程质量和安全。
土石方工程
土石方工程(一)平整场地1、推土机作业方法:铲运时应根据土质情况,尽量采用最大切土深度在最短距离内完成,以便缩短低速运行时间,然后直接推运到预定地点。
(1)并列推土法:用2---3台推土机并列作业,以减少土壤流失量,铲刀相距15-30Cm,一般采用两机并列推土可增大推土量15%—30%,三机并列可增大推土量30%—40%,但平均运距不宜超过50—70m,也不宜小于20m,适用于大面积场平及运送土用。
(2)分堆集中,一次铲运法:在硬质土中,切土深度不大,将土先堆积在一个或数个中间点,然后再整批推送到卸土区,使铲土前保持满载,堆积距离不宜大于30m,推土高度以2m为宜。
(3)铲刀附加侧板法:对于运送疏松土壤,且运距较大时,可在铲刀两边加装侧板,增加铲刀前的土方体积和减少流失水量。
(4)大面积平整土方宜采用机械进行,如用推土机、铲运机推运平整土方;有大量挖方应用挖土机等进行。
在平整过程中要交错用压路机压实。
(5)平整场地的表面坡度应符合设计要求,如设计无要求时,一般应向排水沟方向做成不小于0.2%的坡度。
(6)平整后的场地表面应逐点检查,检查点为每100~400m2取1点,但不少于10点;长度、宽度和边坡均为每20m取1点,每边不少于1点。
(二)挖基坑土方1、技术准备;(1)土方开挖施工方案须经甲方、监理审查批准后方能施工;(2)制定好现场场地围护、基坑开挖施工方案,绘制施工总平面布置图和基坑土方开挖图,确定开挖路线,基底标高、边坡坡度、排水沟、集水井位置及土方堆放地点。
(3)完成测量控制网的设置,包括控制基线、轴线和水准基点。
场地平整进行方格网桩的布置和标高测设,计算挖填土方量,对建筑物做好定位轴线的控制测量和校核;进行土方工程的测量定位放线,并经检查复核无误后,作为施工控制的依据。
(4)进行土方开挖施工技术交底,确保现场管理人员及施工人员明白无误。
2、现场准备(1)甲方提供场地内和场地四周的地下管线的布置现状,明确周边状况;(2)场地设置碘钨灯,作为夜间施工照明设备;(3)在施工区域内做好临时性排水设施(4)在施工区域内做好临时性排水设施,场地向排水沟方向做成不小0.2%的坡度,使场地不积水,必要时设置截水沟、排洪沟。
石方开挖施工方案(1)
石方开挖施工方案(1)
一、工程概况
为确保施工过程安全高效,特制定本石方开挖施工方案(1)。
二、开挖范围及条件
1.开挖范围为XXX平方米,深度为XXX米;
2.待挖区域周边无建筑物和地下管线,无特殊地质情况。
三、施工步骤
1.划定开挖范围并进行标注;
2.初步清理开挖区域,将杂物清理干净;
3.配合工程机械进行挖掘作业,逐层开挖;
4.定期清理施工现场,确保安全通道畅通;
5.开挖完毕后,进行现场检查,确认无遗漏处。
四、安全注意事项
1.施工现场必须设置警示标识,禁止无关人员进入;
2.挖掘机械驾驶员必须经过专业培训,并持证上岗;
3.操作人员必须佩戴安全帽、工作服等个人防护用具;
4.施工现场严禁吸烟、明火等行为。
五、资源保障
1.确保施工机械设备完好,定期检查维护;
2.配备必要的防护用具,并定期更换;
3.提供必要的施工材料和工具。
六、文档管理
1.本方案由相关责任人保管;
2.有关部门进行备案管理。
以上为石方开挖施工方案(1),请施工人员按照要求进行实施,确保施工安全稳定顺利进行。
石方开挖施工方案范本
石方开挖施工方案范本一、工程概述工程名称:XX石方开挖工程工程地点:XX省XX市XX区工程规模:预计开挖石方量XX立方米工程目的:为满足XX项目需求,进行石方开挖作业二、施工现场布置根据地形条件和开挖要求,合理规划施工现场布置图。
设置必要的施工便道,确保施工机械和人员进出便利。
布置临时设施,如工棚、仓库、机械停放区等。
设置排水系统,确保施工现场排水畅通。
三、石方开挖方法根据地质勘察报告,选择合适的开挖方法,如机械开挖、爆破开挖等。
制定开挖顺序,确保施工过程的稳定性和安全性。
根据施工进度要求,合理安排开挖作业面。
四、爆破设计与控制若采用爆破开挖,需制定详细的爆破设计方案,包括炮孔布置、装药量计算等。
使用专业人员进行爆破作业,确保爆破过程的安全性和准确性。
设置爆破警戒区,确保周围人员和设施的安全。
五、安全防护措施制定完善的安全管理制度,明确各级人员的安全职责。
对施工人员进行安全培训,提高安全意识和技能。
设置安全警示标志,提醒作业人员注意安全。
定期进行安全检查,及时消除安全隐患。
六、环境影响评估对石方开挖工程可能产生的环境影响进行评估,包括噪声、粉尘、水土流失等。
采取相应的环境保护措施,如设置声屏障、洒水降尘等。
加强环境监测,确保施工过程符合环保要求。
七、施工进度计划制定详细的施工进度计划,包括开挖作业、爆破作业等关键节点的安排。
根据施工进度计划,合理配置施工资源和人员。
定期对施工进度进行检查和调整,确保按计划推进。
八、质量保证措施建立完善的质量管理体系,明确质量标准和检验方法。
对施工材料和设备进行严格检验,确保符合质量要求。
对开挖作业进行全过程监控,确保施工质量符合设计要求。
对施工过程中的质量问题进行及时整改和处理,确保施工质量。
以上是石方开挖施工方案的范本,具体方案还需根据工程实际情况进行调整和完善。
在施工过程中,应严格遵守相关法规和规范,确保施工的安全性和质量。
土方开挖专项施工方案(实际采用)
土方开挖专项施工方案(实际采用)一、前言为保障土地开挖工程的高效、安全、顺利进行,根据现场实际情况及相关规范要求,制定本土方开挖专项施工方案。
二、施工准备1. 场地勘测与规划在施工前,应进行详细的场地勘测,了解地形地貌及土质情况,制定合理的开挖方案并规划好土方的堆放区域。
2. 设备准备确保土方开挖所需的机械设备齐全、运转正常,如挖掘机、推土机等。
3. 人员培训对施工人员进行培训,明确安全操作规程,提高施工人员的安全意识和技能水平。
三、施工步骤1. 开挖准备1.根据施工图纸确定开挖范围,并进行标定。
2.在安全区域设置警示标识,确保施工现场安全。
3.确保挖掘机等机械设备处于正常工作状态。
2. 开挖过程1.从有助于稳定墙壁的位置开始开挖。
2.逐步向外扩大开挖范围,注意保持开挖坡度和坡高的稳定。
3.开挖过程中要及时清理斜坡上的杂物和积水,以确保施工安全。
4.根据实际情况随时调整开挖方向和深度。
3. 施工结束1.开挖完成后,及时清理施工现场,保持场地整洁。
2.对开挖后的区域进行检查,确保无安全隐患。
3.对施工设备进行检查和维护,做好下次使用的准备。
四、安全预防措施1. 穿戴防护装备施工人员需穿戴符合安全标准的防护装备,包括安全帽、安全鞋等。
2. 安全操作施工人员在操作机械设备时,应严格按照操作规程进行,避免发生意外事故。
3. 应急预案制定土方开挖施工的应急预案,确保在突发情况下能够及时有效的应对。
五、总结土方开挖施工是工程建设中重要的环节之一,本施工方案结合实际情况制定,旨在保障工程的顺利进行和施工人员的安全。
在实际操作过程中,需要密切关注现场情况,灵活调整施工方案,确保土方开挖工程顺利完成。
土石方施工方案(1)
土石方施工方案(1)
一、工程概况
1.1 项目背景
本项目位于XX省XX市,项目总面积为XX平方公里,地理位置优越,交通便利,是一个重要的基础设施建设项目。
1.2 工程内容
本项目主要包括XX部分,其中土石方工程是整个项目的重要部分之一。
二、土石方施工方案
2.1 施工准备
在进行土石方施工前,需要对现场进行勘测、设计、清理等工作,确保施工过程顺利进行。
2.2 施工工艺
本项目的土石方施工采用XX方法,主要包括挖方、填方、夯实、边坡处理等工艺。
三、施工实施方案
3.1 施工步骤
施工过程中需要按照工艺要求,合理安排作业顺序,确保施工进度。
3.2 质量控制
在施工过程中,要严格按照相关标准和规范进行质量控制,确保土石方工程质量符合要求。
四、安全防护措施
4.1 安全意识教育
所有参与土石方施工的人员必须接受安全意识教育,做到安全第一。
4.2 安全设施
在施工现场要设置必要的安全设施,如警示标识、安全带、防护网等,确保工作人员安全作业。
五、环保措施
5.1 环保意识
施工人员要具备环保意识,做到减少污染、节约资源,保护环境。
5.2 环境监测
施工过程中要进行定期环境监测,及时发现问题并进行处理,保证周边环境不受影响。
六、总结
通过对土石方施工方案的详细规划和安排,可以有效提高施工效率,保证工程质量和安全,为项目顺利实施奠定基础。
以上就是土石方施工方案的相关内容,希望可以对本项目的土石方工程施工提供一定的参考和指导。
土石方工程施工方案4
土石方工程施工方案4一、施工前准备1.1 现场布置•选址确定:根据设计要求确定施工区域范围,清理场地。
•安排设备:配备推土机、挖掘机等必要设备。
•搭建临时设施:搭建临时办公室、生活区等设施。
1.2 人员组织•按照施工计划,合理分配施工人员,包括各工种人员和监理人员。
•安排施工队伍,明确分工,确保施工顺利进行。
二、施工方案2.1 土方开挖•根据设计要求和地质条件,确定开挖深度和坡度。
•使用挖掘机进行土方开挖,保证开挖的平整度和坡度符合要求。
•施工过程中注意安全,防止土方坍塌事故的发生。
2.2 土石方填筑•将开挖的土方填充至设计标高,采取适当的压实措施,保证填筑的土石方质量。
•确保土石方填筑均匀,避免出现坑洞或凹凸不平的情况。
•定期进行质量检查,及时调整施工质量。
三、施工安全3.1 安全防护•确保施工现场设置明显的安全警示标志,包括危险区域、设备作业区等。
•施工人员必须佩戴必要的安全防护用品,严格遵守安全操作规程。
3.2 环境保护•在施工过程中,合理控制扬尘和噪音污染,保护周边环境。
•合理处理施工废弃物,做到分类归集、妥善处置,确保环境卫生。
四、施工质量控制4.1 施工监测•安排专业人员对土石方工程施工过程进行实时监测,及时发现问题并进行调整。
•对土石方填筑质量进行抽查和检测,确保施工质量符合设计要求。
4.2 资料记录•完善施工过程的资料记录,包括施工日志、施工质量检测报告等。
•做好施工过程中的记录工作,为后续工程整体验收提供依据。
五、施工总结5.1 成果评价•对土石方工程施工过程进行总结评价,总结经验教训,为今后类似工程提供参考。
•分析施工中存在的问题,提出改进建议,提高施工效率和质量。
5.2 安全生产•安全生产是施工的首要任务,总结安全生产情况,提出改进措施,降低施工安全风险。
•安全生产是企业的生命线,要时刻保持高度警惕,不断加强安全教育和监督。
以上为土石方工程施工方案4的内容,希望能够为相关工程施工提供参考和借鉴。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
******平场工程切割破碎专项施工方案(*号地块、横一支路)编制:审核:重庆**建筑工程有限公司2015年4月10日一、工程概况 (3)1.2、现场情况 ...................................................................................................................... 错误!未定义书签。
1.3、各方意见 ...................................................................................................................... 错误!未定义书签。
1.4、各方主体 ...................................................................................................................... 错误!未定义书签。
1.5、地质条件 (3)二、编制依据、原则 (3)2.1、编制依据 (3)2.2、编制原则 (3)三、施工准备、工期 (4)3.1、施工方法的确定 (4)3.2、施工人员、材料、机械准备 (5)3.3、施工工期 (6)3.4、平面布置 (6)四、施工方案 (6)4.1、施工流程 (6)4.2、测量控制 (7)4.3、机械切割 (8)4.4炮锤式挖掘机破碎 (9)五、安全措施及注意事项 (13)六、附件 (14)1、201*年12月21日专家论证报告及专家职称资料 (14)2、与**项目平面图 (14)3、照片1 (14)4、照片2 (14)一、工程概况本工程为****平场工程,平场工程范围地块面积为**亩,共包括1号至7号地块,横一支路。
本平场工程原土石方采用爆破常规施工,现6号地块和横一支路右侧是****厂房;根据相关规定,***厂房105m范围内不能进行爆破施工,此段施工范围内施工条件已发生改变,所以需重新单独编制施工方案,新方案应避免对中科院厂房造成损坏。
1.1、地质条件根据区域地质资料,此段岩层呈单斜产出,产状150°<10°,层面间局部为粘性土充填,结合差。
根据区域地质资料,地应力条件简单,应力水平极低。
区域无断层,地质构造简单。
请给地勘报告的地质条件写完。
二、编制依据、原则2.1、编制依据1、工程测量规范(GB50026-2007);2、《公路工程施工安全技术规程》;3、切割机操作规程4、《建筑机械使用安全技术规程》 JGJ33-20015、实际切割经验。
6、专家论证报告。
2.2、编制原则1、确保工期的原则:根据业主对本合同段的工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,按工期网络控制,搞好工序衔接,实施进度监控,实现工期目标,满足业主的要求2、安全第一的原则确立安全工作目标、完善规章制度、层层签定安全生产责任状,强化安全教育和狠抓现场管理以及各项安全制度、措施的落实,确保安全生产目标的实现。
3、优质高效的原则加强领导、强化管理、优质高效。
根据在施工组织设计中明确的质量目标,贯彻执行GB/T19001-2008质量体系标准,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。
施工中加强标准化管理、控制成本、降低工程造价。
4、方案优化原则科学组织、合理安排,优化施工方案是工程施工管理的行动指南,在施工组织编制中对关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。
三、施工准备、工期3.1、施工方案的确定根据现场条件,为确保***厂房的安全,根据专家论证文件及变更造价分析,经协商处理,按如下确定施工方法:1、常规爆破+机械凿打:施工范围最近处距***房屋约米以外。
2、人工方式:造价太高,不适宜。
3、静态爆破+机械破碎:基本无振动波,能满足**厂房房屋的安全,满足会议纪要要求,此法较优,但爆破方案已注明距离**105米范围内不能实施爆破作业。
4、切割+机械破碎:无振动波,能满足**厂房房屋安全,造价相对较低,满足专家论证要求,选择此方法施工。
选用切割+机械破碎方法优点:1、不会对中***房造成损坏,避免对方索赔2、与周围单位不产生纠纷,不产生爆破声响、爆破飞石、爆破粉尘、爆破震动以及爆破所产生的有毒、有害气体文明施工效果好。
3、不需要第三方检测。
3.2、施工人员、材料、机械准备1、人员项目经理: 1 人,现场技术负责人: 1 人,技术人员: 4 人;机械组: 23 人;后勤组;共 2 人。
2、材料(1)切割机刀片、工具和劳保材料一批(2)滑石粉、柴油、润滑油根据工作量大小设定3、机械设备斗容1.4m³履带式挖掘机 4台炮杆155mm炮锤式挖掘机 4台22KW、510型岩石开采切割机 4台15T自缷式渣车 12台清水泵 4台1cm软管若干3.3、施工工期施工时间开始时间:甲方批准此方案日起共80天(总量约13万方,每天完成约2000m3)3.4、平面布置办公室、临时加工场地、后勤设施、宿舍同总施工组织设计内容;单独架设临时用电线路,整个范围内划分四个作业面,每个工作点各配置一台挖机、炮机、岩石开采切割机、发电机单独作业,以加快施工进度。
四、施工方案4.1、施工流程流程图4.2、测量控制根据建设单位提供导线点及道路定位图,用检验校正好的仪器,对所有坐标点及主要道路控制点进行全面复测,确认无误后报请监理及业主认可,然后在施工范围内布设一定有代表性的控制点,连接各点组成测区骨干,成为控制网,用高精度全站仪测定各点的相互位置,再以控制网为基础,测定道路各部点位,如:曲线起讫点、转点、曲线交点、曲中点、逐桩坐点、道路内的构筑物等,新增设导线点及道路定位点必须与相邻施工段各导线点闭合。
并埋设护桩。
(1)、护桩必须埋设在施工场地以外,便于架设仪器的地方。
(2)、新增导线点与相邻要通视良好,以便于角度及边长测量。
(3)、导线点必须建在土质坚硬的地方和便于保存之处,以便安置仪器,使点位保持稳定,导线的边长,根据实际地形尽量不使其相差悬殊。
(4)、导线点布设要满足施工需要,密度要均匀,便于控制整个测区。
(5)、精确测量各导线点的边长及角度,并根据起始边的方向求出个新增导线点的坐标并进行严密平差,绘制图表报请监理工程师或业主批准后,投入使用。
(6)、测量精度应满足规范要求,角度闭合差(〞)±10√n, n 为测点数,坐标相对闭合差为±1/15000。
(7)、根据业主提供的水准点,用水准测量的方法,沿道路前进方向,增设水准基点,作为整个路线高路控制点,基平测量水准基点布设密度,应根据实际地形布置,以满足施工需要。
并测定出各点高程。
(8)、根据平面控制测量所布置导线点及图纸道路主要控制点设计坐标,进行实地放线工作,其操作步骤:将经全站仪架设任一导线点上,后视相邻其它导线点,算出道路ZY点,YZ点,JD点坐标X、Y,分别定出以上各点。
4.3、机械切割施工部位:6号地块和横一支路,全长米,横向顶宽米,横向底宽米,切割平均深度5~7米。
切割机参数:切割深度60cm,功率22KW,支架长度7.5m,效率100m/台班,切割刀片D130cm。
切割机图片根据选用机械设备和现场岩石较硬情况,设置纵向切割,不设置横向切割缝。
纵向切割缝间距100cm,切缝深度50cm,先切割原地面较高处,后切割地势较低处,尽量使切割工作面高差小,保证移动设备时人工、机械安全方便,四个工作面间留条运渣便道。
切割施工时冷却水源就近集水抽取,每个工作面用一台小型抽水泵和适量1cm软管供应冷却水,也控制现场尘,做到文明施工。
切割步骤:⑴、测量放线,确定切割边线。
⑵、安装切割机底架,架子应安装平整。
⑶、在底架上安装切割机和适宜刀片,在适宜位置安装柴油发电机,安装抽水泵和冷却水软管。
⑷、通电、水后试切割,检查机械性能与稳定性。
⑸、切割完成后,移动切割机械。
4.4炮锤式挖掘机破碎一段范围内切割完成后,采用炮锤式挖掘机破碎到需要的大小,然后用挖掘机和自卸车配合,装运石方到指定地点。
四、施工进度计划一、工期安排工程计划总工期80天。
二、工期保证措施1.组织完善的项目施工组织体系是保证计划实现的前提,制定科学合理可行的施工方案是保证完成合同施工内容的基础,精干、高效的现场项目部是保证合同实现的根本,对此,我们将对整个过程严加控制。
2.加强与业主、监理、设计部门及当地有关单位的联系,求得相互支持、配合与理解,保证工程顺利进行。
3.根据施工计划,合理调配资源,定期检查,加强过程控制,针对施工过程中出现的难点、关键部位制定相应对策,确保工程顺利实现。
4.保证资源供应,确保顺利施工。
5.做好施工机械设备的组织工作,确保能够按照施工方案进行机械设备配置,在施工过程中做好施工机械设备的维修保养工作,使所配备的机械设备均能有效发挥效率。
6.根据工程量和施工工期的实际条件,实行全面开花的施工流程,无论我司中任何地块,均根据本施工方案的机械配置,分三个作业组进行施工。
7.利用施工环境对噪声要求不严的有利条件,进行全天24小时不间断连续施工作业。
8.认真分析工程所处地的天气、地理环境,作好相关的准备工作,制定相关的措施,保证生产的连续性。
六、施工质量保证措施一、质量目标及质量保证体系1、质量目标根据设计图纸的要求及施工验收规范规定,结合企业自身的资质和施工技术规程,要求工程项目部贯彻我公司“精心组织、精心施工、科学管理、质量第一”的质量方针,以全员的高标准工作质量来保证工程各工序的质量,以各工序的质量来确保工程质量。
在土石方工程的施工中完全按照设计图纸和建设方的要求进行。
2、工程质量保证体系二、质量保证措施1、强化质量意识,健全规章制度a)推行ISO9002系列标准,工作中按质量手册要求执行。
b)质量意识教育:通过各种形式对全体职工进行加强质量意识的教育。
大力提高全体管理人员、施工人员的质量意识,使每个职工牢固树立“质量第一” 、“质量是生命”的思想,及时发现与宣传在质量工作中做出贡献的个人与集体。
树立质量先进班组、先进个人的典范。
项目质量管理体系图注:实线表示工作关系,虚线表示信息反馈。
c)质量责任制的考核与奖罚:在编制计划的基础上,将质量目标、质量责任进行层层分解。
要求质量目标明确、责任落实到人、组,建立与完善质量责任制,不留死角。
同时要求管理人员建立质量考核台帐,定期对小组(个人)的工作质量,施工质量进行考核、登记上帐。
在建立责任制的同时, 责任与奖金挂勾,在对完成质量目标的班组与个人进行严格考核的基础上执行奖优罚劣,奖励分荣誉奖与物质奖。
