往复式压缩机施工方案

合集下载

往复式压缩机施工方案

往复式压缩机施工方案

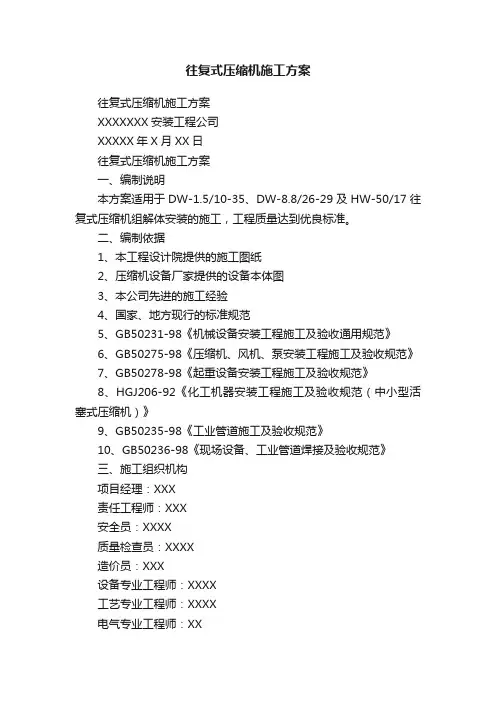

往复式压缩机施工方案往复式压缩机施工方案XXXXXXX安装工程公司XXXXX年X月XX日往复式压缩机施工方案一、编制说明本方案适用于DW-1.5/10-35、DW-8.8/26-29及HW-50/17往复式压缩机组解体安装的施工,工程质量达到优良标准。

二、编制依据1、本工程设计院提供的施工图纸2、压缩机设备厂家提供的设备本体图3、本公司先进的施工经验4、国家、地方现行的标准规范5、GB50231-98《机械设备安装工程施工及验收通用规范》6、GB50275-98《压缩机、风机、泵安装工程施工及验收规范》7、GB50278-98《起重设备安装工程施工及验收规范》8、HGJ206-92《化工机器安装工程施工及验收规范(中小型活塞式压缩机)》9、GB50235-98《工业管道施工及验收规范》10、GB50236-98《现场设备、工业管道焊接及验收规范》三、施工组织机构项目经理:XXX责任工程师:XXX安全员:XXXX质量检查员:XXXX造价员:XXX设备专业工程师:XXXX工艺专业工程师:XXXX电气专业工程师:XX仪表专业工程师:XXX统计员:XXX材料员:XXX四、施工准备㈠安装应具备的条件1、制造厂提供的以下技术文件及质量证明应齐全:2、机组的设备图、安装图、系统图及安装操作使用说明书;3、机身、中体、气缸、主轴、连杆、活塞杆等主要部件的时效或调质处理证明书;4、气缸体及水冷夹套、压力容器的水压试验合格证明书;5、高压缸体、主轴、活塞杆、压力容器及高压阀件的无损探伤合格证明书。

6、压缩机出厂前预组装和试运转记录。

㈡施工前应具备条件1、土建施工基本结束,厂房已封闭。

2、现场施工用水、电、气及照明齐备。

3、现场消防、保卫措施落实。

4、土建单位将基础移交给安装单位时,应有质量合格证明书及测量记录。

基础上应明显标出标高基准线及基础的纵横中心线,重要机器的基础应有沉降观测点。

基础复查合格并由土建单位与安装单位办理工序交接手续后方准进行安装。

往复式压缩机方案汇总

往复式压缩机方案汇总

往复式压缩机方案汇总往复式压缩机是一种常见的压缩机类型,常用于工业领域,如空气压缩机、冷冻压缩机等。

在选择往复式压缩机方案时,需要考虑多个因素,如压缩机的功率、排气量、压缩比、运行稳定性等。

以下是几种常见的往复式压缩机方案的汇总和介绍。

1.单级往复式压缩机方案:单级往复式压缩机是指只有一个压缩级的往复式压缩机。

这种方案适用于对气体的压缩要求不高的场合,如低压空气压缩机。

单级往复式压缩机结构简单,容易维护,但其压缩比相对较低,压缩效率较低。

2.多级往复式压缩机方案:多级往复式压缩机是指有多个压缩级的往复式压缩机。

每个压缩级都会增加压缩比,从而提高整个压缩机的压缩效率。

对于对气体压缩要求较高的场合,如高压空气压缩机、冷冻压缩机等,多级往复式压缩机是一个常见的选择。

3.双级往复式压缩机方案:双级往复式压缩机是多级往复式压缩机的一种特殊方案,就是指只有两个压缩级的往复式压缩机。

这种方案可以在一定程度上提高压缩机的压缩比和效率,同时相对于多级往复式压缩机,结构更为简单,运行更为稳定。

4.润滑方式:往复式压缩机的润滑方式有两种,分别是干式和润滑式。

干式压缩机不使用润滑剂,适用于对气体洁净度要求较高的场合,如食品、医疗等行业。

润滑式压缩机则使用润滑剂,可以减少摩擦损耗和热量损失,提高压缩机的效率和寿命。

5.电机驱动方式:往复式压缩机的驱动方式有两种,分别是电动驱动和内燃机驱动。

电动驱动的往复式压缩机广泛应用于工业领域,由于其运行稳定、效率高、环保等优点。

而内燃机驱动的往复式压缩机则适用于没有电源供应的场合,如野外工地、农村等地区。

在选择往复式压缩机方案时,还需要考虑压缩机的功率、排气量、供气压力等参数,以及对于气体的特殊要求,如气体的湿度、温度等。

此外,还要综合考虑使用成本、维护保养费用、压缩机的可靠性等因素,选择适合自己需求的往复式压缩机方案。

往复式压缩机安装方案

往复式压缩机安装方案

往复式压缩机安装⽅案施⼯技术⽂件编号:CNF/CM 永明 FA-JX-015⽂件类型⽂件页数附件页数版次修订说明受控编号FA 7 4 第⼀版往复式压缩机安装⽅案数据来源:位置和⽔平:HGJ206-92同⼼度和⽪带平⾏度:HGJ203-83第⼀版版次发布⽇期实施⽇期编制/修改审核批准 CNF 中国核⼯业第五建设公司⽬录1、⼯程概况-------------------------------------------------------------12、编制依据-------------------------------------------------------------13、适⽤范围-------------------------------------------------------------14、施⼯前准备----------------------------------------------------------15、施⼯程序-------------------------------------------------------------26、质量控制-------------------------------------------------------------57、进度控制-------------------------------------------------------------68、安全⽂明施⼯-------------------------------------------------------69、附录1、⼯程概况嘉兴永明⽯化有限公司6万吨/年环氧⼄烷装置⼯程的往复式压缩机共3台,其中C320、C950为引进设备,C960为江阴市压缩机⼚设备。

C320为往复式压缩机,流量Q=875 Nm3/h,附电机:N=93.25KW,n=1490r/min。

往复式压缩机组施工方案DOC

往复式压缩机组施工方案DOC

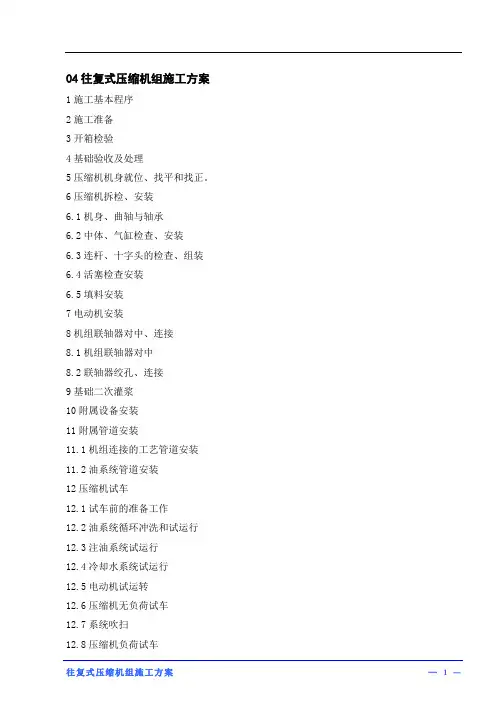

04往复式压缩机组施工方案1施工基本程序2施工准备3开箱检验4基础验收及处理5压缩机机身就位、找平和找正。

6压缩机拆检、安装6.1机身、曲轴与轴承6.2中体、气缸检查、安装6.3连杆、十字头的检查、组装6.4活塞检查安装6.5填料安装7电动机安装8机组联轴器对中、连接8.1机组联轴器对中8.2联轴器绞孔、连接9基础二次灌浆10附属设备安装11附属管道安装11.1机组连接的工艺管道安装11.2油系统管道安装12压缩机试车12.1试车前的准备工作12.2油系统循环冲洗和试运行12.3注油系统试运行12.4冷却水系统试运行12.5电动机试运转12.6压缩机无负荷试车12.7系统吹扫12.8压缩机负荷试车1施工基本程序往复式压缩机组施工程序见图1-1。

2施工准备⑴技术准备,根据施工图纸、规范及有关资料编制施工方案、技术措施和安装材料预算。

⑵施工人员准备,按施工组织设计和施工方案的要求合理组织、调配施工人员。

在施工前对参加施工的人员进行施工技术和安全交底,使其了解装置的工艺特点、设备的性能及操作条件,熟悉施工技术方案和设备的结构,掌握施工程序、施工方法及特殊工序的操作要点。

⑶施工机具、材料准备,包括安装工具(吊装工具、拆装工具、检测工具)、垫铁及安装消耗材料准备齐全。

⑷施工场地的准备,施工现场具备安装条件,道路畅通,设备拆检场地能蔽雨雪、挡风沙,且照明充分、通风良好。

——压缩机厂房内的建筑施工作业基本结束,脚手架、杂物和垃圾清除干净;——施工用水、电、气和照明具备使用条件;——厂房内桥式起重机安装调试完;——施工现场配备必要的消防设施。

3开箱检验⑴设备开箱检验应由工程管理单位(业主或监理)、施工单位的相关人员共同进行。

⑵开箱检验应在合适的地点(如厂房或库房)进行,若在露天场地开箱时,必须有妥善的防雨、雪等措施。

⑶开箱使用专用工具,并仔细、认真,确保设备及零部件不受损伤。

⑷设备开箱检验的内容和要求如下:——核对设备的名称、型号、规格是否与设计相符,并检查包装箱号、箱数及外观包装完好情况;——按装箱单检查随机资料、产品合格证、组装、试验记录及重大缺陷记录,主要包括以下内容:√重要零部件的材质合格证书;√随机管件、管材、阀门等质量证书;√气缸和气缸套的水压试验记录;√机器装配记录;√机器试运转记录;图1-1往复式压缩机组施工基本程序√重大缺陷记录。

往复式压缩机安装施工方案

往复式压缩机安装施工方案

往复式压缩机安装施工方案目录1.工程概况 (2)1.1工程名称 (2)1.2工程概况 (2)2.编制依据 (5)3.施工部署 (6)3.1、施工劳动力需求及安排 (6)3.2、主要设备、机具需用及要求 (6)3.3.施工进度计划 (7)3.4开工条件 (8)4、施工工艺步骤及控制要求 (8)4.1、施工工艺步骤 (8)4.2、过程质量控制点 (10)4.3、关键工序、重要工序的工艺控制要求 (10)4.3.1 设备到货验收 (10)4.3.2 基础验收 (12)4.3.3 机组就位安装及找正、找平 (12)4.3.4压缩机的附属设备及管路安装 (21)5.质量保证措施 (22)5.1质量保证体系 (22)5.2质量保证措施 (24)6.HSE管理措施 (25)6.1.HSE组织机构 (25)6.2.HSE保证措施 (26)6.2.1.压缩机保护措施 (26)6.2.2.安全保证措施 (27)附表1:机器安装位置尺寸及各部位装配间隙表 (30)1.工程概况1.1工程名称海南炼化续建项目第二装置区压缩机安装工程1.2工程概况加制氢装置共8台压缩机组,其中循环氢压缩机(901-K-101)为离心压缩机组,安装方案另出,其余7台均为往复式压缩机。

本方案针对7台往复式压缩机的安装施工进行考虑,电仪控制、单机试运方案另出。

7台往复式压缩机均为卧式,双层布置,气缸为水平布置双作用,进、排气口为上进、下出布置。

流量采用余隙腔和卸荷控制器进行控制,实现0%、25%、50%、75%、85%、100%的流量控制。

气缸设干式缸套,气缸和缸盖设独立的夹套,气缸和填料函无油润滑设计,少油操作;压缩机和电机采用刚性连接,并设有盘车机构。

主要参数见下表:电机主要参数:2.编制依据⑴.《化工机器安装工程施工及验收规范-对置式压缩机》HGJ204-83⑵.《化工机器安装工程施工及验收规范-通用规定》HGJ203-83⑶.《压缩机、风机、泵安装工程施工及验收规范》GB50275-98⑷.《机械设备安装工程施工及验收通用规范》GB50231-98⑸.海南炼化续建工程第二装置区施工组织设计⑹.压缩机厂家随机资料3.施工部署根据施工总体部署,结合设备到货情况,施工部署如下:3.1、施工劳动力需求及安排(施工劳动力以单台压缩机工程量考虑,6台压缩机视具体进度适当调整)3.2、主要设备、机具需用及要求3.3.施工进度计划说明:本施工进度以单台压缩机作业最大周期量安排时间计划3.4开工条件压缩机组安装施工前,安装现场应达到下列条件,以保证压缩机安装进度及质量:⑴、压缩机厂房钢屋架安装完、封顶完;⑵、厂房内应设足够的照明,水、电、气具备使用条件;⑶、厂房天车须安装就位并且具备使用条件;⑷、厂房二层平台钢格板铺设完,栏杆、扶手等劳动保护措施施工完;⑸、底层地面粗地坪施工完,为压缩机安装创造清净的无土化施工环境。

往复式压缩机安装施工工艺标准

往复式压缩机安装施工工艺标准

1.适用范围1.1 本标准规定了往复式压缩机安装施工工艺过程和施工方法,本规范适用于化工、石油企业中对置式压缩机组现场组装(或整体安装)及验收。

1.2 本标准与涉及到的机器技术文件,若出现规定不一致时,应按机器技术文件规定执行。

2.施工准备2.1 技术准备2.1.1 压缩机施工,应具备下列技术文件2.1.1.1 机组的设备图、安装图及产品使用说明书等;2.1.1.2 机组装箱清单。

2.1.1.3 已批准的施工组织设计或安装施工方案。

2.1.2 施工引用规范性文件2.1.2.1 GB50231 机械设备安装工程施工及验收通用规范2.1.2.2 GB50275 压缩机、风机、泵安装工程施工及验收规范2.1.2.3 HG20203 化工机器安装工程施工及验收规范(通用规定篇)2.1.2.4 HGJ206 化工机器安装施工及验收规范(中小型活塞式压缩机)2.1.2.5 GB50236 现场设备工业管道焊接工程施工及验收规范2.1.2.6 SH3501 石油化工有毒、可燃介质管道工程施工及验收规范2.1.2.7 GB50235 工业金属管道工程施工及验收规范2.1.2.8 HG20236 化工设备安装工程质量检验评定标准2.1.2.9 HG20201 化工工程建设起重施工规范2.1.2.10 GB50184 工业金属管道工程质量检验评定标准2.1.2.11 GB50194 建设工程施工现场供用电安全规范2.1.2.12 JGJ59 建筑施工安全检查标准2.2 作业人员从事压缩机施工的人员,应根据所安装压缩机的类型,进行优化组合;按单位工程(二台机组)人员组合为基本见:表2-2 作业人员2.3 设备、材料的检查、验收、存放、保管2.3.1 设备的开箱验收2.3.1.1 设备开箱验收必须在由业主和监理组织的检验小组参加下共同进行。

设备开箱时,应合理选择开箱工具,注意避免损坏箱内设备。

2.3.1.2 根据装箱清单核实设备零部件的名称、型号、规格、数量、附机、附件、备件、附属材料工具以及设备出厂合格证和其它技术文件是否齐全。

2列四缸往复压缩机安装方案

2列四缸往复压缩机安装方案

原料气压缩机安装施工方案编制:审核:批准:目 录1 编制依据及适用范围 (1)1.1 编制依据 (1)1.2 适用范围 (1)2 工程概况及特点 (1)2.1 工程概况 (1)2.2 工程特点 (2)3 施工方法 (3)3.1 施工程序 (3)3.2 机组设备的开箱验货 (3)3.3 基础中间交接及验收 (4)3.4 机身的安装 (5)3.5 曲轴、连杆、十字头的安装 (6)3.6 填料、接筒、气缸的安装 (7)3.7 活塞的安装 (7)3.8 刮油器和气阀的安装 (9)3.9 电动机安装 (9)3.10 压缩机辅机的安装 (9)3.11 管路系统安装 (10)4 安装技术参数 (10)4.1 垫铁选用方法 (10)4.2 压缩机主要连接部位螺栓紧固力矩表 (12)4.3 机身安装技术参数 (12)4.4 曲拐臂开口间隙 (13)4.5 十字头滑履与滑道径向间隙 (13)4.6 一级密封环与填料盒之间轴向间隙 (14)4.7 二级密封环与填料盒之间轴向间隙 (14)4.8 主轴承与主轴径向间隙,定位轴承与曲轴轴向间隙 (15)4.9 大头瓦、小头瓦间隙 (15)4.10 一级活塞环与环槽轴向间隙 (16)4.11 二级活塞环与环槽轴向间隙 (16)4.12 活塞止点间隙 (17)4.13 活塞杆冷态径向跳动值 (17)4.14 联轴器对中参数 (18)5 质量保证措施 (18)6 施工安全技术措施 (18)7 施工劳动力使用计划 (20)8 机具一览表 (21)9 施工手段用料及消耗材料一览表 (22)10 安全技术措施计划用料 (23)附件1 压缩机专用工具清单 (24)附件2 压缩机平面布置图 (26)1 编制依据及适用范围1.1 编制依据1.1.1 中国石油集团工程设计有限责任公司抚顺石化分公司60000Nm3/h制氢装置设计蓝图1.1.2 《石油、化学和天然气工业用往复式压缩机》 SY/T 6650-20061.1.3 《石油化工机器设备安装工程施工及验收通用规范》SH/T 3538-20051.1.4 《机械设备安装工程施工及验收通用规范》GB 50231-20091.1.5 《化工机器安装工程施工及验收通用规范》HG 20203-20001.1.6 《大型设备吊装工程施工工艺标准》SH/T3515-20031.1.7 《石油化工静设备安装工程施工质量验收规范》GB 50461-20081.1.8 《压缩机、风机、泵安装工程施工及验收规范》GB 50275-20101.1.9 《石油化工施工安全技术规程》SH3505-19991.1.10 4M40-89/4-36-BX型原料气压缩机随机技术文件1.2 适用范围本方案仅适适用于中2台4M40-89/4-36-BX型原料气压缩机的安装施工。

往复式压缩机方案

往复式压缩机方案

1 工程概况1.1 新建64万吨/年乙烯装置热区废碱氧化包(GB-501)内包含一套湿式氧化空气压缩机组,位号为CB-501X。

本压缩机为四列、水冷式、M型少油润滑湿式氧化空气压缩机。

四级压缩,将空气由常压压缩至4.83Mpa(G)。

布置方式为单层平面布置,其整体结构简图见图1。

电机1.2 主要的技术参数1.2.1压缩机1)排气量(吸入状态) 46 m3/min2)各级吸入压力 0.001/0.128/0.513/1.636MPa(G)3)各级排气压力 0.128/0.513/1.636/4.83MPa(G)4)各级吸入温度 38/40/40/40 C°5)各级排气温度 136/155/158/157 C°6)冷却水进水温度 33 C°7)冷却水排水温度≤43 C°8)润滑油压力(G) 0.25~0。

35MPa9)进水压力(G) 0.45MPa(进出水压差0.2MPa)10)压缩机转速 420r/min11)轴功率 435Kw12)活塞行程 240mm13)各级气缸直径 610/430/270/175 mm14)噪声(声功率级) ≤85Db(A)15)最大零件重量(机身部件) 4276Kg16)传动方式异步电机直联传动17)主机外形尺寸(长、宽、高) 7990*6078*3836mm1.2.2电动机a.型号 YAKK6303-14WTHb.形式异步电动机c.额定功率 500Kgd.额定电压 6000Ve.同步转速 428r/minf.电机重量 9910Kg2编制依据2.1 《压缩机、风机、泵安装工程施工及验收规范》 GB50275-982.3 《化工机器安装工程施工及验收规范(中小型活塞式压缩机)》 HGJ206-922.4 《化工机器安装工程施工及验收规范(对置式压缩机)》》 HGJ204-832.5 《化工机器安装施工及验收规范(通用规定)》 HGJ203-832.6 湿式氧化空气压缩机组随机资料(沈阳远大压缩机制造有限公司)4M10(Y2).CM2.7 MITSYBISHI HEAVY INDUSTRIES,LTD提供的废碱回收工艺包 (GB-501)的设计资料;3 施工基本程序往复式压缩机组施工程序见图3-1。

往复式压缩机的设备布置及配管设计

往复式压缩机的设备布置及配管设计

往复式压缩机的设备布置及配管设计发布时间:2023-07-05T07:19:07.538Z 来源:《新型城镇化》2023年14期作者:张杰[导读] 往复式压缩机是石油化工装置中常用的设备,随着国家对清洁能源、环保的要求越来越高,也对压缩机提出了更高的要求。

本文以某项目50万吨/年煤焦油加氢装置为例(以下简称本装置),结合本装置现场运行状况,对往复式压缩机设备布置、配管设计及减振措施进行分析。

胜帮科技股份有限公司 710086摘要:往复式压缩机由于设备本身的气流脉动,管道振动问题比较严重。

本文从新氢压缩机的设备布置、配管设计等方面出发,结合工程实例,对管道振动及减振措施进行分析,并介绍了常见的减振措施。

关键词:往复式压缩机;设备布置;配管设计;振动;减振措施1 引言往复式压缩机是石油化工装置中常用的设备,随着国家对清洁能源、环保的要求越来越高,也对压缩机提出了更高的要求。

本文以某项目50万吨/年煤焦油加氢装置为例(以下简称本装置),结合本装置现场运行状况,对往复式压缩机设备布置、配管设计及减振措施进行分析。

2 工艺流程简介自PSA的氢气(新氢)经过新氢分液罐,分液后进入压缩机一级进气缓冲罐,经过一级气缸压缩后,进入一级排气缓冲罐,后依次进入一级冷却器、一级分离器,然后进入二级进气缓冲罐,经过二级气缸,进入二级排气缓冲罐,后依次进入二级冷却器、二级分离器,最后进入三级进气缓冲罐,经过三级气缸,进入三级排气缓冲罐后离开压缩机。

氢气经过新氢压缩机三级压缩升压至18.0Mpa(表压,下同)进入后续的工艺流程。

3 往复式压缩机的设备布置压缩机单元的设备包括:主机和附属设备。

3.1 工艺流程要求设备布置时,首先满足工艺要求,宜按流程布置,并靠近布置。

3.2 机间设备布置要求加氢装置压缩机的布置,一般采用二层布置,主机布置在二层,机间设备及附属油站布置在一层,方便操作及检维修,设备布置有两种形式:一种是机间的分离器和冷却器布置在压缩机厂房外,二层平台高2.8m~3.2m。

往复式压缩机方案

往复式压缩机方案

往复式压缩机方案往复式压缩机的工作原理非常简单。

它包含一个活塞、活塞连杆、曲轴和一个压缩腔。

活塞在压缩腔内做往复运动,通过活塞的上下运动,气体被压缩到较高压力。

活塞的上升运动将气体吸入压缩腔,而下降运动将气体压缩并推出。

1.单级往复式压缩机方案:单级往复式压缩机由一个压缩腔和一个活塞组成。

气体被压缩一次后即可达到所需压力。

这种方案适用于对压力要求不高的应用。

它的结构简单,维护方便,但效率相对较低。

2.多级往复式压缩机方案:多级往复式压缩机通过将气体在多个压缩腔中压缩多次,从而达到更高的压力。

每个腔体都有一个活塞进行运动。

这种方案适用于对压力要求较高的应用,比如工业领域中的大型压缩机。

尽管结构复杂、维护难度较大,但效率更高。

3.平衡式往复式压缩机方案:平衡式往复式压缩机通过在活塞两端增加平衡重或者采用双曲轴来平衡活塞的质量,在降低振动和噪音的同时提高了运行的稳定性。

这种方案在需要高精度和高稳定性的应用中经常使用。

4.水冷往复式压缩机方案:水冷往复式压缩机通过将冷却水引入压缩腔,来降低压缩机的温度。

这种方案适用于高温环境下的应用,可以提供更好的冷却效果,延长压缩机的使用寿命。

5.油冷往复式压缩机方案:油冷往复式压缩机通过将冷却油引入压缩腔,来冷却活塞和缸体。

这种方案适用于高温和高压力的应用,比如空气压缩机。

油冷压缩机具有更好的冷却效果和更长的使用寿命。

总结:往复式压缩机是一种常见且重要的压缩机类型,具有结构简单、维护方便等优势。

在选择压缩机方案时,需要考虑应用的压力要求、工作环境以及冷却需求等因素。

以上介绍的几种常见的往复式压缩机方案,是根据不同需求和应用场景进行设计和选择的。

往复式压缩机施工技术方案

往复式压缩机施工技术方案

往复式压缩机施工技术方案6.9.1工程概况本装置有共有6台往复式压缩机,其具体参数见下表。

压缩机机组是本装置的关键设备,安装时应保证质量。

6.9.3安装步骤和技术要求(1)安装前的准备1)技术资料A.机组出厂合格证书;B.质量检验证书;C.随机管材、阀门、管件和紧固件等的材质合格证书(或复印件)及阀门试压合格证书;D.压力容器产品质量证明书;E.气缸和气缸夹套水压试验记录;F.压缩机出厂前预组装及试运转记录;2)机组的设备图、安装图、易损件图及产品使用说明书等;3)机组装箱清单;(2)压缩机开箱检验1)压缩机开箱验收应在业主/监理、供货商和施工单位代表参加下进行,并应符合下列要求:A.按照图纸、技术资料及装箱清单等对机器进行外观检查,并核对机器及其零、部件、附件的名称、型号、规格、数量;B.参加验收的各方代表,应在整理好的验收记录上签字;2)压缩机开箱验收后,如暂不安装,应设专库存放,存放压缩机和随机附件的仓库,应保持干燥、通风,注意防潮,避免腐蚀;3)压缩机应垫高,摆放整齐;4)采用临时遮盖,以保证压缩机不受太阳直射和雨雪的侵蚀;5)压缩机进出口法兰均应用盲板封住;6)存放现场应备有相应的消防器材;(3)压缩机基础验收1)土建施工单位将基础提交给安装施工单位时,必须提交基础质量合格证书;2)按有关土建基础施工图及压缩机技术资料,对压缩机基础尺寸及位置进行复测检查,其允许偏差应符合下表的规定;3缺陷,不得办理中间交接;4)基础复查合格后,应由土建专业向安装专业办理基础交接手续;(4)压缩机吊装就位1)压缩机就位前,将地脚螺栓光杆部分的油污及锈蚀清除干净,并均用涂一层防锈油,然后将地脚螺栓放入孔内;2)将基础上放置垫铁的部位处理平整、干净,按照供货商提供的垫铁布置图摆放好垫铁,每组垫铁不得超过4块,平垫铁、斜垫铁配合使用;3)压缩机吊装均采用280T汽车吊与160T汽车吊安装,吊装时要保证机身平稳,吊点应在公用底座吊耳上,钢丝绳不得接触机身的重要部件,否则采用吊装扁担进行吊装;(5)压缩机的找正、找平1)机组水平度调整在解体清洗后进行;2)使用螺丝千斤顶进行调整,垫铁同时配合使用,找正用的水平精度为0.02mm/m;3)机组水平度找正要求:纵向水平度不大于0.05mm/m,在机身主轴孔处进行测量;横向水平度不大于0.05mm/m,在滑道处进行测量;4)水平度找正时,横向应使滑道水平度高向汽缸侧,并符合要求,纵向应使水平度高向电机侧,并符合要求;5)水平调整完后用扭矩板手按图纸给定的力矩拧紧地脚螺栓,同时检查水平度;(6)灌浆1)复测机器找正、找平数值后,应在24小时内进行二次灌浆,否则,应重新找正、找平;2)二次灌浆前,应将各组垫铁及小型螺丝千斤顶点焊固定。

往复式压缩机安装工法

往复式压缩机安装工法

往复式压缩机安装工法1前言 (1)2施工工序 (1)3施工准备 (2)3.1 应具备的主要技术文件 (2)3.2 基础验收 (2)3.3 设备验收 (3)3.4 垫铁准备 (3)4机身安装 (3)4.1 基础处理、垫铁铺设 (3)4.2 垫铁铺设 (3)4.3 机身试漏 (3)4.4 地脚螺栓、锚板检查 (3)4.5 机身就位——将机身吊装到位,装配中体,进行初找正 (4)4.6 机身、中体精找正 (4)4.7 主轴试装 (4)4.8 机身的二次灌溉 (5)5主轴、主轴承安装 (5)5.1 主轴和主曲轴承检查 (5)5.2 主轴瓦余面高度的测定 (5)5.3 主轴瓦的研磨、间隙测定 (6)6汽缸安装 (7)6.1 汽缸检查安装 (7)6.2 电声法效验汽缸与中体同心度,中体与主轴垂直度 (7)6.3 中体与主轴垂直度,中体与汽缸同心度实物测定 (8)7十字头、连杆安装 (8)7.1 连杆安装 (8)7.2 十字头安装 (9)7.3 连杆大小头瓦、十字头滑履的组合研磨 (9)8活塞组件安装 (9)8.1 活塞组件检查 (9)8.2 活塞环检查、研磨 (9)8.3 活塞环装配 (10)8.4 活塞装配 (10)9填料、刮油器组件安装 (10)9.1 填料的检查、研磨 (11)9.2 填料间隙调整 (11)9.3 填料安装要点 (11)9.4 4F填料 (11)9.5 刮油器组装 (11)10进排气阀安装 (11)11同步电机安装 (12)11.1 联轴节装配 (12)11.2 同步电机安装 (12)11.3 联轴节找正 (12)11.4 同步电机空气间隙(气隙)的测定 (13)12油系统安装 (13)12.1 注油系统 (13)12.2 循环油系统 (13)13压缩机试车 (15)13.1 试车前准备 (15)13.2 无负荷试车 (16)13.3 负荷试车 (16)14安全技术措施 (17)15劳动组织 (18)16机具准备 (19)17质量控制 (21)往复式压缩机安装工法1前言往复式压缩机有两种结构,机身与各列中体、汽缸组成压缩机的正体,电机位于机身一侧呈M型;两个机身总数各半的中体汽缸位于电机左右呈H型。

往复式压缩机安装要求

往复式压缩机安装要求

往复式压缩机安装要求安装条件:1)设备经有关部门人员会同开箱检查确认:设备配件、专用工具等齐全完整、无缺、无损、无蚀、无制造缺陷,图纸资料齐全;技术交底、各专业任务交底明确;2)基础施工完,养护期满,地脚孔内杂物清理干净,经专业检查验收合格;3)运输、起重设备、人员准备就绪;4)人员、器材、工机具准备完毕;5)作业票据经有关部门确认签字,齐全、有效。

5.6安装前仔细检查零部件,数量、质量是否符合要求,测量复核地脚孔距,设备中心标高是否与基础实体对应符合;并在安装前适时按规定进行零部件的彻底清洗。

对基础进行检查,主要复查确认混凝土标号及强度,坐标,标高、地脚孔的中心、深度、垂直度等是否与设备实物相符,表面不平度,同时要对基础打麻面,麻坑深度10mm左右等情况,办理基础交接。

压缩机安装与调整6.1机体(曲轴箱)安装6.1.1安装方式:机身本体采用无垫铁安装,安装时机身解体;6.1.2安装步骤及质量标准:1)吊车配合现场吊装就,;注意捆绑部位合适、方式稳妥,起吊、运输平稳,避免碰撞和剧烈摇晃而损坏机件;2)就位找平:机体底板上如带有调节螺钉,在安装时在调节螺钉下面敷设一块厚10-20MM面积100-150M2钢板,用高强度水泥砂浆使其与基础相结合。

机组利用调节螺钉找平找正,完毕后用无收缩水泥砂浆一次灌浆完毕。

如果没有调节螺钉则采用自制螺纹千斤顶进行找平找正,然后一次灌浆完毕。

但应将千斤顶位置留出不灌,待砂浆强度达到70%后取出千斤顶再补灌留出位置。

3)地脚螺栓的安置:核实地脚螺栓的长度是否与基础对应,避免“顶天立地”和螺栓不满扣,核实时应考虑底座厚度、二次灌浆厚度、基础厚度、地脚螺栓孔深度等因素,地脚螺栓在安放前应去除油污,并在螺纹部分涂上油脂保护层,螺栓在预留孔内呈自由垂直状态,不允许有歪斜、靠边等现象,其不垂直度允差不超过地脚螺栓长度的1/10,不挤蹩地脚螺栓造成安装偏差;基础螺栓在置于曲轴箱的地脚孔中时,周围应有相同的间隙(用加工的四氟保护套保证),如机体上有妨碍往下穿地脚螺栓的地方,就位前地脚螺栓应先穿,就位时要注意地脚螺栓上的螺纹的保护,找平、找正后,基础螺栓与地脚孔间须按规定填充;基础本体与压缩机底部的空隙必须用较基础本体好的混凝土浇筑(要求见土建图)。

(某某公司企业)往复式压缩机施工方案(附管理体系框架图)

(某某公司企业)往复式压缩机施工方案(附管理体系框架图)

(某某公司企业)往复式压缩机施工方案目录1工程概况 (2)2 编制依据 (2)3施工准备 (3)4施工程序及方法 (3)5质量控制点及质量保证措施 (12)6安全技术措施 (13)7施工机具及措施用料 (15)8施工进度计划 (16)9HSE管理体系 (16)10质量管理体 (17)(某某公司企业)往复式压缩机施工方案1工程概况1 编制说明1.1本方案适用于XXXXXX能源化工有限公司1000万吨煤炭分质利用项目一期工程50万吨/年煤焦油精制装置安装工程(Ⅳ标段)中往复式压缩机安装试运转方案。

1.2压缩机参数2 编制依据2.1《化工机器安装工程施工及验收通用规范》HG20203-20002.2《风机、压缩机、泵安装工程施工及验收规范》GB50275-20102.3《机械设备安装工程施工及验收通用规范》GB50231-20092.4 《工业金属管道工程施工规范》GB50235-20102.5《现场设备、工业管道焊接工程施工规范》GB50236-20112.6设备随机资料3施工准备3.1 压缩机设备图纸、安装说明书、安装及验收规范等资料齐全。

3.2 吊装机械、钳工安装与找正找平机械、管道加工机械、焊接机械等施工机具,煤油、白布、木方等材料,水平仪、千分尺等仪器到位,性能良好,满足施工需要。

3.3 组织施工人员认真熟悉施工图纸、安装说明书及验收规范,技术负责人对施工人员进行技术交底。

3.4基础验收a.基础移交时,办理基础中间交接手续。

b.基础上应有明显的标高基准线及纵、横中心线。

基础外观不得有裂纹、蜂窝、空洞、露筋等缺陷。

c. 基础复测的允许偏差应符合下要求压缩机基础尺寸及位置的允许偏差4施工程序及方法4.1施工程序施工准备→设备开箱检验→基础处理→安装就位→找正、找平→一次灌浆→二次找正→二次灌浆→拆检清洗回装→联轴器对中→压缩机试运行4.2施工方法4.2.1 设备开箱验收及保管a.设备的开箱检验应在业主方、供货方、监理方及施工方相关人员参加下,按照装箱清单进行。

往复压缩机工程技术规定

往复压缩机工程技术规定

往复压缩机工程技术规定第一章总则第一条为规范往复压缩机的设计、制造和使用,保证其安全可靠地工作,特制定本技术规定。

第二条本技术规定适用于往复式压缩机的设计、制造和使用。

第三条往复式压缩机的设计、制造和使用应符合国家相关技术标准和规范的要求。

第四条往复式压缩机的设计、制造和使用单位应建立健全质量管理体系,并定期进行质量总结、技术改进和知识更新等工作。

第五条往复式压缩机的设计、制造和使用单位应建立健全安全管理体系,并定期进行安全风险评估、事故应急演练等工作。

第六条往复式压缩机的设计、制造和使用单位应加强人员培训,提高工作人员的专业技能和安全意识。

第二章设计要求第七条设计往复式压缩机时,应考虑以下要求:(一)满足使用单位的工艺要求,实现预定的排气量和压力。

(二)在设计和制造过程中,应采用可靠的材料和先进的工艺,确保往复式压缩机的稳定运行。

(三)合理设计往复式压缩机的结构,降低能耗和噪音。

(四)采用防爆和自动保护装置,保证往复式压缩机在异常条件下的安全运行。

(五)设立维护和保养计划,及时检修和更换关键部件,延长往复式压缩机的使用寿命。

(六)合理选择往复式压缩机的安装和布局,确保其运行和维修的便利。

第八条设计往复式压缩机时,应满足以下技术要求:(一)满足往复式压缩机的使用要求,在给定的工况下,能够实现预定的排气量和压力。

(二)采用先进的计算方法和软件,对往复式压缩机的关键组件进行强度计算和疲劳寿命评估。

(三)选择合适的材料和工艺,确保往复式压缩机的可靠性和安全性。

(四)合理选择往复式压缩机的配件和附件,确保其匹配和互换性,并进行相应的试验验证。

(五)设立完善的技术档案和技术文档,方便往复式压缩机的设计和制造单位及时查阅和使用。

第九条对于特殊用途的往复式压缩机,应按照相关技术标准和规范的要求进行设计和制造。

第三章制造要求第十条往复式压缩机的制造应遵循以下要求:(一)严格按照设计要求和制造工艺进行制造,确保往复式压缩机的质量和性能满足相关要求。

往复式压缩机安装施工方案

往复式压缩机安装施工方案

一、编制依据1. 《化工机器安装工程施工及验收规范(中小型活塞式压缩机)》2. 《化工机器设备安装施工及验收规范(通用规定)》3. XX改扩建工程动力站技术文件4. 沈阳气体压缩机股份有限公司氮气压缩机组C8802AB随机资料二、工程概况XX改扩建工程动力站新增两套氮气压缩机组(C8802AB),一开一备,由沈阳气体压缩机股份有限公司供货,压缩机驱动电机由南阳防爆集团有限公司生产供货,压缩机和电机两部分成套供货。

三、安装施工方案1. 施工人员及机具进场准备(1)组织施工人员进场,对施工人员进行技术培训和安全教育。

(2)配备满足此项目要求的施工机具及检验合格的计量器具。

(3)成立施工经验丰富、责任心强、技术力量过硬的项目经理部。

2. 施工工艺(1)基础处理:根据设计图纸要求,对基础进行测量、放线、定位,确保基础平面和标高符合设计要求。

(2)垫铁放置:根据设备重量和尺寸,选择合适的垫铁,放置在基础上,确保垫铁平稳、牢固。

(3)设备就位:将压缩机、电机等设备吊装至基础上,确保设备就位准确、平稳。

(4)找正找平:对设备进行找正找平,确保设备垂直、水平,满足设计要求。

(5)一次灌浆:对设备基础进行一次灌浆,确保灌浆密实、平整。

(6)二次灌浆:待一次灌浆凝固后,进行二次灌浆,确保灌浆密实、平整。

(7)设备调试:对设备进行调试,确保设备运行正常、稳定。

3. 施工措施(1)施工过程中,严格遵守施工规范和操作规程,确保施工安全。

(2)施工过程中,加强现场管理,确保施工现场整洁、有序。

(3)加强施工过程中的质量控制,确保施工质量符合设计要求。

(4)做好施工过程中的记录,为后续验收和投入使用提供依据。

四、验收标准1. 基础处理:基础平面、标高符合设计要求,无裂纹、蜂窝、麻面等缺陷。

2. 垫铁放置:垫铁平稳、牢固,无松动现象。

3. 设备就位:设备就位准确、平稳,无倾斜、偏移现象。

4. 找正找平:设备垂直、水平,满足设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1工程概况 (2)2 编制依据 (2)3施工准备 (2)4施工程序及方法 (3)5质量控制点及质量保证措施 (12)6安全技术措施 (13)7施工机具及措施用料 (15)8施工进度计划 (16)9HSE管理体系 (17)10质量管理体 (17)1工程概况1 编制说明1.1本方案适用于甘肃宏汇能源化工有限公司1000万吨煤炭分质利用项目一期工程50万吨/年煤焦油精制装置安装工程(Ⅳ标段)中往复式压缩机安装试运转方案。

1.2压缩机参数序号名称规格型号数量主要参数1 液相加氢新氢压缩机C-201ABDW-12.8/(24-112)-X 2台介质名称:新氢流量:12.8m³/min入口操作温度:40℃操作压力:进口2.4MPa(G)出口11.2MPa(G)2 加氢精制新氢压缩机C-301ABMW-26.6/(24-192)-X 2台介质名称:新氢流量:22.73m³/min入口操作温度:40℃操作压力:进口2.4MPa(G)出口19.2MPa(G)3 加氢裂化循环氢压缩机C-501ABDW-5.5/(160-182)-X 2台介质名称:循环氢流量:5.5m³/min入口操作温度:40℃操作压力:进口16MPa(G)出口18.2MPa(G)2 编制依据2.1《化工机器安装工程施工及验收通用规范》HG20203-20002.2《风机、压缩机、泵安装工程施工及验收规范》GB50275-2010 2.3《机械设备安装工程施工及验收通用规范》GB50231-20092.4 《工业金属管道工程施工规范》GB50235-20102.5《现场设备、工业管道焊接工程施工规范》GB50236-20112.6设备随机资料3施工准备3.1 压缩机设备图纸、安装说明书、安装及验收规范等资料齐全。

3.2 吊装机械、钳工安装与找正找平机械、管道加工机械、焊接机械等施工机具,煤油、白布、木方等材料,水平仪、千分尺等仪器到位,性能良好,满足施工需要。

3.3 组织施工人员认真熟悉施工图纸、安装说明书及验收规范,技术负责人对施工人员进行技术交底。

3.4基础验收a.基础移交时,办理基础中间交接手续。

b.基础上应有明显的标高基准线及纵、横中心线。

基础外观不得有裂纹、蜂窝、空洞、露筋等缺陷。

c. 基础复测的允许偏差应符合下要求压缩机基础尺寸及位置的允许偏差项目允许偏差(mm)机组各中心线±20基础标高-20基础外形尺寸±20基础面水平度(每米) 5基础面水平度(全长)10基础垂直度(每米) 5基础垂直度(全长)10地脚螺栓孔(1)中心位置(2)深度(3)孔壁铅垂度±10 +20 104施工程序及方法4.1施工程序施工准备→设备开箱检验→基础处理→安装就位→找正、找平→一次灌浆→二次找正→二次灌浆→拆检清洗回装→联轴器对中→压缩机试运行4.2施工方法4.2.1 设备开箱验收及保管a.设备的开箱检验应在业主方、供货方、监理方及施工方相关人员参加下,按照装箱清单进行。

核实压缩机、附属设备及零部件的名称、型号、规格、数量,不得有缺件、损坏、锈蚀等情况;检查产品合格证、随机技术文件及专用工具。

b.对所有部件应妥善保管、存放,严防丢失、损坏、锈蚀。

对专用工具清点造册,施工完毕后如数交还业主。

4.2.2基础处理与垫铁布置a.清洗基础表面油污,并铲出麻面,麻点应分布均匀,深度不宜小于10mm。

b.清除地脚螺栓孔内杂物和积水。

c.基础放置垫铁处剔成坑状且平整,铲平部位的水平度允许偏差为2mm/m。

d.垫铁布置在靠近地脚螺栓两侧及设备支座筋板下方。

每组垫铁数量不得超过四块,允许有一组斜垫铁。

4.2.3 压缩机组安装4.2.3.1压缩机组装顺序机身、电机安装→曲轴安装→连杆、十字头安装→填料、接筒、气缸安装→活塞安装→刮油器、气阀安装→随机管路安装→油管路试运行→仪表调试→压缩机试车4.2.3.2机身安装a.对主机进行解体处理,作详细拆卸记号及记录,特别是轴瓦、连杆、十字头、大小头瓦、十字头销,保证回装时不会出错。

b.将机身里的污物、铁锈除尽,仔细检查有无裂纹和砂眼等缺陷。

c.起重机将机身整体吊放到基础垫铁上就位,吊装过程中保持机身基本水平和稳定。

d.钳工对机身进行找正,应使垫铁组与机身底座完全接触,均匀受力。

机身水平度应用水平仪检测,纵向水平在十字头滑道的前后两点的位置上测量,水平度不应超过0.1mm/m;横向水平度在机身轴承座孔处测量,水平度不应超过0.05mm/m。

并以两端数值为准,中间值做参考,两者水平度偏差不得大于0.05mm/m。

e.待曲轴安装后,需在曲轴颈上复测水平度,不应超过0.1mm/1m,并保证轴颈底部与轴瓦接触良好。

f.地脚螺栓利用AC型铝壳扭矩扳手280-760NM,紧固力矩560NM,按对称位置均匀拧紧,紧固过程中保证机身水平度不发生变化。

g.找正符合要求后,焊工将垫铁点焊好,二十四小时内进行二次灌浆,并保证机器安装精度。

4.2.3.3曲轴安装a.安装前将曲轴放在煤油里彻底清洗干净,详细检查曲轴有无锈蚀、裂痕、砂眼;用压缩空气吹洗油眼,检查油路是否畅通;堵油螺塞是否牢靠,平衡块的锁紧装置是否紧固。

b.将轴瓦装入轴承座上,注意上下轴瓦的正确位置。

c.用起重机吊曲轴就位,用压铅法测主轴承径向间隙。

d.将各曲拐分别置于上、下、左、右四个相互垂直的位置上,分别测量其曲拐臂间距离,其偏差值应符合附表一中规定。

e.测量完毕后,用扭矩扳手拧紧连接螺栓。

4.2.3.4十字头、连杆的安装4.2.3.4.1十字头安装a.安装前应彻底清洗掉进行油封的防锈油,然后检查十字头滑履工作面上是否有铸造砂眼、气孔等缺陷;放于平板上,用压缩空气吹洗,检查油路是否畅通;注意检查十字头上下滑履的巴氏合金是否浇注牢靠。

b.采用着色法检查十字头滑履与滑道间的接触面积:在滑履上涂上红丹,将十字头放入中体滑道内,使十字头来回运动数次,查看接触面分布是否均匀,并要求接触面面积不小于70%。

如果接触面分布不均匀,可用三角刮刀修刮,直到符合要求。

c.压缩机机身两侧的十字头,因其受作用力方向相反,制造厂在出厂时已将各自十字头滑履上的垫片数量进行调整,并在每个十字头与其对应的机身处打上字头标记,安装时,应注意其对应关系,不得装错。

4.2.3.4.2连杆安装a.安装前先检查大、小头轴瓦的粗糙度是否有明显的裂痕、拉伤现象;杆体有无刀痕和毛刺,圆角过度面避免刀痕、划伤和碰伤;再用煤油将连杆清洗干净,用压缩空气检查油路是否畅通。

b.用塞尺测量十字头销与连杆小头衬套径向间隙;用内、外径千分尺测连杆大头瓦与曲柄销径向间隙。

4.2.3.4.3 装入十字头,再装入连杆,将大头瓦与曲轴连接,最后穿十字头销,并固定;用塞尺在十字头与滑道全行程的各个位置上测量径向间隙。

4.2.3.5填料、接筒、气缸安装a. 用煤油将缸内垃圾、铁屑、黄油等清洗干净;然后进行外观检查,气缸上不允许有砂眼、气孔、夹渣等缺陷,气缸镜面严防出现沟痕、擦伤、黑白斑点等;检查气缸镜面粗糙度、椭圆度和锥度。

b.填料安装前进行拆卸、清洗。

拆卸过程中注意标记各组密封元件的装配关系及顺序,方便回装。

填料组装好后,还应进行磨合运行,保证注油孔、漏气回收孔、充氮孔及冷却水畅通、清洁,并整体安装于气缸上。

c.现场到货气缸已和接筒连成一体,只要将接筒与机身以止口进行定位即可,定位面密封采用涂厌氧密封胶密封,紧固连接螺栓后,使机身与接筒面全部接触无间隙。

d.安装气缸支承,通过支承底板上的调整螺钉,调整气缸水平。

e.由于接筒、机身止口连接平面是靠精密设备加工保证的,且设备出厂已用激光水平仪定位,故气缸找正采用校水平找正法即可。

在气缸镜面上用水平仪进行测量,其水平度偏差不得超过0.05mm/m,其倾斜方向应与十字头滑道倾斜方向一致,并应测量活塞体与气缸镜面的径向间隙,其间隙应均匀分布,其偏差值不应大于平均间隙的1/8-1/6。

f.气缸找正验收依据活塞杆跳动值,活塞杆水平跳动值应不大于0.064mm,垂直跳动值不大于0.084mm。

4.2.3.6活塞安装4.2.3.6.1制造厂出厂时,活塞体与活塞杆已按规定进行连接紧固成一体,故现场安装时,不需解体和重新安装。

a.安装前进行清洗和检查:在活塞承重面上不允许有裂缝、孔洞、砂眼、皱皮及沟槽等;活塞杆上不能有裂纹、碰伤;活塞环不应有砂眼、沟槽和裂纹等缺陷,毛刺、飞边和锐角须清除。

b.安装活塞环时,保证活塞环在环槽能自由转动,压紧活塞环时,环应能全部沉入槽内,相邻活塞环的开口位置应相互错开。

活塞环与环槽轴向间隙应符合附表一的规定值。

c.安装120°片式支承环应保证在活塞装入气缸时,支承环处于活塞正下方位置。

d.在活塞杆尾部套入保护套,以避免安装时刮伤填料密封环,然后将活塞推入气缸。

e.活塞与气缸镜面之间的径向间隙和活塞在气缸轴测、盖侧的止点间隙应符合附表一的规定值。

4.2.3.6.2活塞杆与十字头采用液压连接,其安装紧固程序如下:(1)安装调整步骤:a.将压力体、密封圈、压力活塞、锁紧螺母组装后装入活塞杆尾部与活塞杆台肩紧靠,并将锁紧螺母退至与压力活塞平齐位置。

b.将调整环旋入定位环时,使其径向孔对准定位环上任一螺孔,并拧入螺钉装于活塞杆尾部。

c.将止推环装在活塞杆尾部外端,用弹簧箍住。

d.盘车使十字头移动将活塞杆尾部引入十字头颈部内,用棒扳手拧动调节环使定位螺母旋入十字头螺纹孔内,直至调节环与十字头颈部端面接触,然后将锁紧螺母旋紧至十字头颈部端面。

连接过程中应防止活塞转动。

e.盘动压缩机,分别用压铅法测量前后止点间隙,其数值应符合附表一中规定。

f.活塞前后止点间隙合格后,应退出锁紧螺母,将定位螺圈上螺钉拆除图上厌氧胶后拧入,最后旋紧锁紧螺母。

(2)液压紧固步骤:a.将随机出厂提供的手动超高压油泵的软管与压力体上G1/4接口相连。

b.掀动油泵手柄,使油泵压力升至150MPa(不得超过此压力值),在油压作用下环形活塞和压力体分别压向定位螺圈和活塞杆肩部,迫使活塞杆尾部发生弹性伸长形变,此时锁紧螺母与十字头颈部分开。

再次用棒扳手旋紧锁紧螺母,紧固时可用小锤轻轻敲击棒扳手,以保证锁紧螺母与十字头颈部端面接触贴实,然后卸压,即完成第一次液压紧固。

c.第一次液压紧固完成后,活塞杆尾部应在初始伸长状态下保持1小时,再进行第二次液压紧固。

仍以150MPa压力,方法与第一次相同。

d.第二次液压紧固完成后,活塞杆尾部应在初始伸长状态下保持1小时,再进行第三次液压紧固。

仍以150MPa压力,方法与第一次相同。

卸压后即完成液压连接紧固工作,全部完毕可投入使用。

4.2.3.7刮油器、气阀安装a.安装前清洗刮油器和气阀,气阀应无质量缺陷。
