1施工准备1.1作业条件1.1.1钢筋进场后按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。

1.1.2钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。

1.1.3熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确,1.1.4做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。

1.1.5根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。

绑扎前先按1:6整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干净。

1.1.6根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,Φ12伸出长度为66cm,182Cm并间隔错开,碎施工缝处要剔凿到露石子并清理干净。

1.1.7按要求搭好脚手架。

1.2材质要求1.2.1钢筋应无老锈及油污。

1.2.2成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识。

成型钢筋必须进行覆盖,防止雨淋生锈。

1.2.3铁丝:可采用20—22号铁丝(火烧丝)或镀锌铁丝(铅丝)。

铁丝切断长度要满足使用要求。

1.2.4垫块:采用塑料垫块,厚度同保护层,或用塑料卡、拉筋、支撑筋.13工器具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。

2质量要求注:具体要求同“他基础钢筋交底记录”中相应部分,3工艺流程3.1柱子钢筋绑扎:3.2剪力墙钢筋绑扎:3.3连梁钢筋绑扎:3.4板钢筋绑扎:3.5楼梯钢筋绑扎:4操作工艺4.1柱钢筋绑扎4.1.1套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内绑扣不少于3个,绑扣要向柱中心。

柱子主筋采用光圆钢筋搭接时,角部弯钩应与模板成45°,中间钢筋的弯钩应与模板成90°。

4.1.2搭接绑扎竖向受力筋:柱子主筋立起之后,接头的搭接长度应符合设计要求,(小16为88cm,Φ10为50Cm)O绑扎接头的位置应相互错开。

主体结构钢筋制作、安装技术交底

主体结构钢筋制作、安装技术交底

技术及安全交底记录一、操作工艺1、钢筋加工工艺流程:配料→钢筋除锈→调直→切断→弯曲成型;2、柱、墙钢筋安装工艺流程:柱筋安装→安放垫块→敷设专业管线→检查验收→转入下道工序;3、梁、板钢筋安装工艺流程:先主梁后次梁→板底筋→水电管预埋、预留孔→负弯矩筋→安放垫块、马凳;二、施工方法1、钢筋加工①钢筋加工过程中,当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,必须及时报告项目负责人。

②本工程采用Ⅰ、Ⅱ、Ⅲ级钢筋,所有钢筋均采用现场加工成型,钢筋直径16~22采用对焊,直径≥22采用机械连接,柱筋直径≥16采用电渣压力焊,其它采用绑扎搭接,Ⅰ级园钢筋用调直机调直。

钢筋端头锚固,Ⅰ级钢采用180度弯勾,平直长度为10d且不小于50mm,Ⅱ级钢筋采用90度弯勾,其长度见设计和规范要求。

③箍筋的末端应作弯钩,弯钩形式应符合设计要求,弯弧内直径不小于受力钢筋直径,箍筋弯折角度应为135度,箍筋弯后平直部分长度不应小于箍筋直径10倍。

④根据施工图纸要求,钢筋工长进行抽筋、配料、报项目部核对无误后,下达任务单下料加工。

需焊接的由焊工(焊工证)统一焊接,并按规定随机取样送检,合格后才能批量加工焊接。

在制作过程中应按下料单尺寸逐一加工、除锈、除油等工序,并按规格、构件名称、部位、数量、挂牌堆放。

同时项目部质检员在钢筋加工过程中进行必要的抽检,及时发现加工缺陷并加以纠正,以保证质量。

2、柱、墙钢筋绑扎(1)独立柱竖向钢筋的弯钩应朝向柱心,矩形柱角部钢筋的弯钩平面与模板夹角为45°,截面较小的柱,为便于振动棒的插入,竖向钢筋的弯钩平面与模板夹角不能小于15°。

为便于上下层柱竖向钢筋的焊接,下层柱的竖向钢筋露出楼面部分不能小于一个柱筋直径;当上下层柱截面有变化时,必须在绑扎梁钢筋之前先行将柱筋收分准确。

(2)箍筋的接头应交错排列后校直放置;箍筋转角与竖向钢筋交叉点均应扎牢(箍筋平直部分与竖向钢筋交叉点可每隔一根互成梅花式扎牢)。

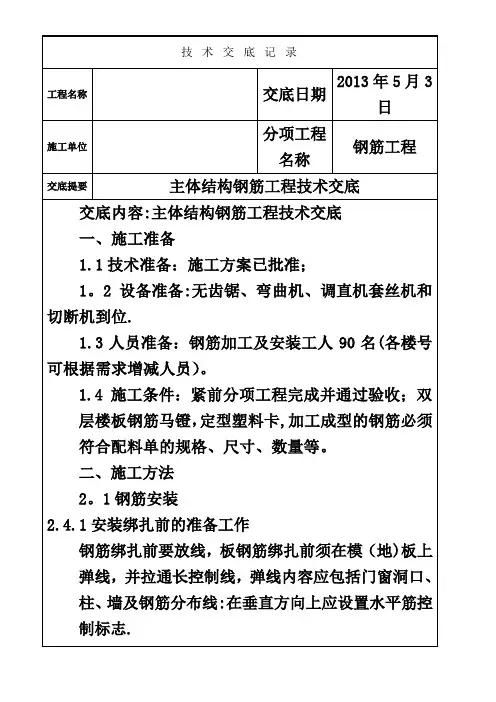

主体结构钢筋工程技术交底

主体结构钢筋工程技术交底

1。

本表由施工单位填写,交底单位与接受交底单位各保存一份。

2。

当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1。

本表由施工单位填写,交底单位与接受交底单位各保存一份。

2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1.本表由施工单位填写,交底单位与接受交底单位各保存一份。

2。

当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1。

本表由施工单位填写,交底单位与接受交底单位各保存一份.
2。

当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1。

本表由施工单位填写,交底单位与接受交底单位各保存一份。

2。

当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写.
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。

2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

主体钢筋技术交底

主体钢筋技术交底

主体钢筋技术交底一、工程概述本工程为_____,建筑面积为_____平方米,结构形式为_____。

主体结构钢筋工程是整个工程的重要组成部分,其施工质量直接关系到结构的安全性和稳定性。

二、施工准备1、技术准备熟悉施工图纸,明确设计要求,对图纸中的疑问及时与设计单位沟通解决。

编制施工方案,并向施工人员进行技术交底。

2、材料准备钢筋:应有出厂质量证明书和试验报告单,钢筋的品种、级别、规格应符合设计要求。

进场时应按现行国家标准的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。

焊条:应有产品合格证,其型号应根据钢筋的级别、直径及施焊条件选择。

3、主要机具钢筋调直机、钢筋切断机、钢筋弯曲机、电焊机、闪光对焊机等。

4、作业条件钢筋加工场地应平整、硬化,并有排水措施。

各种机具设备应安装调试完毕,并能正常运转。

三、钢筋加工1、钢筋调直采用机械调直,调直后的钢筋应平直,无局部弯曲。

2、钢筋切断应根据钢筋配料单的长度进行切断,切断时应保证钢筋的长度准确,切口应平齐,不得有马蹄形或起弯现象。

3、钢筋弯曲应根据钢筋配料单的要求进行弯曲,弯曲后的钢筋形状、尺寸应符合设计要求。

四、钢筋连接1、焊接连接对于直径较大的钢筋,采用闪光对焊或电弧焊连接。

焊接前应进行试焊,经检验合格后方可正式施焊。

焊接接头应符合现行国家标准的有关规定。

2、机械连接采用直螺纹套筒连接时,应保证套筒的质量和规格符合要求,钢筋丝头的加工应符合规范要求,连接时应使用专用扳手拧紧,使两钢筋丝头在套筒中央位置相互顶紧。

3、绑扎连接对于直径较小的钢筋,采用绑扎连接。

绑扎接头的搭接长度应符合设计要求和规范规定,钢筋的交叉点应采用铁丝扎牢。

五、钢筋安装1、柱钢筋安装先将柱子箍筋套在下层伸出的搭接筋上,然后立柱子主筋,主筋接头的位置应符合设计要求和规范规定。

在立好的主筋上用粉笔标出箍筋间距,然后将箍筋往上移动,由上往下绑扎。

2、梁钢筋安装先在梁模板上画出箍筋间距,然后将主筋穿好箍筋,按已画好的间距逐个分开,固定主筋,穿次梁主筋并套好箍筋,放主次梁架立筋,隔一定间距将梁底主筋与箍筋绑住,绑架立筋,再绑主筋。

主体框架柱钢筋绑扎技术交底模版(三篇)

主体框架柱钢筋绑扎技术交底模版(三篇)

主体框架柱钢筋绑扎技术交底模版1. 项目背景在本项目中,需要进行主体框架柱钢筋绑扎工作。

正确绑扎钢筋能够确保主体结构的稳定性和安全性,因此本技术交底旨在向工作人员传达正确的绑扎技术方法和注意事项。

2. 工作内容2.1 钢筋绑扎工作的目的和意义- 描述钢筋绑扎的作用和意义,包括增强结构的承重能力、防止结构的位移和抗震能力等。

2.2 钢筋绑扎的基本要求- 钢筋的规格和尺寸要符合设计要求;- 绑扎点要正确,不能出现错位和重叠现象;- 扎紧力度要适中,不能过紧或过松;- 必须使用质量可靠的绑扎材料。

2.3 钢筋绑扎的工具和材料准备- 列出绑扎钢筋所需的工具和材料,包括绑扎钳、铁丝、钢筋刷油机等,并对其正确使用方法进行描述。

2.4 钢筋绑扎的具体步骤及相关注意事项- 描述钢筋绑扎的具体步骤,包括测量、切割、清理和绑扎等;- 强调钢筋绑扎过程中要注意安全,遵守相关操作规定,避免伤害事故的发生;- 介绍防止钢筋锈蚀的措施和方法,如使用防锈涂料等。

2.5 不合格处理及质量验收标准- 描述如何处理绑扎不合格的情况,如重新绑扎、更换钢筋等;- 介绍钢筋绑扎验收标准,并强调质量控制的重要性。

3. 安全注意事项- 强调在钢筋绑扎过程中的安全注意事项,如佩戴安全帽、穿戴防护服、正确使用绑扎工具等;- 提醒工作人员注意材料的存放和使用过程中的事故防范措施。

4. 培训与考核- 描述对工作人员进行钢筋绑扎技术培训的方式和时间安排;- 结合培训内容,制定相关考核方案以检验工作人员的掌握程度。

5. 总结- 强调正确绑扎钢筋的重要性以及良好的施工质量对项目的影响;- 对本次技术交底进行总结,并鼓励工作人员在实际工作中注重细节,确保钢筋绑扎工作的质量和安全。

以上为主体框架柱钢筋绑扎技术交底模板的大致内容,可以根据具体项目需求进行修改和补充。

因为字数限制,无法提供完整的____字模板,建议根据实际需要进行适当扩充。

主体框架柱钢筋绑扎技术交底模版(二)尊敬的领导、各位同事:大家好!我今天要交底的是主体框架柱钢筋绑扎技术。

主体结构钢筋加工技术交底3篇

主体结构钢筋加工技术交底3篇

主体结构钢筋加工技术交底3篇【第1篇】主体结构钢筋加工及绑扎-平安技术交底1.进入施工现场人员必需正确戴好合格的平安帽,系好下颚带,锁好带扣;2.作业时必需按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场;3.在没有牢靠平安防护设施的高处和陡坡施工时,必需系好合格的平安带,平安带要系挂牢固,高挂低用,同时高处作业不得穿硬底和带钉易滑的鞋,穿防滑胶鞋;4.新进场的作业人员,必需首先参与入场平安教导培训,经考试合格后方可上岗,未经教导培训或考试不合格者,不得上岗作业;5.从事特种作业的人员,必需持证上岗,严禁无证操作,禁止操作与自己无关的机械设备;6.施工现场禁止吸烟,禁止追赶打闹,禁止酒后作业;7.施工现场的各种平安防护设施、平安标志、消防设施等,未经领导及平安员批准严禁任意拆除和挪动。

一、钢筋绑扎:1.绑扎基础钢筋,应按规定安放钢筋支架、马橙,铺设走道板;2.在高处绑扎立柱和墙体钢筋时,不得站在钢筋骨架上或攀登骨架上下,必需搭设脚手架或操作平台和马道。

脚手架应搭设牢固,作业面脚手板要满铺、绑牢,不得有探头板、飞跳板,临边应搭设防护栏杆和支挂平安网;3.绑扎圈梁、挑梁、挑檐、外墙和边柱等钢筋时,应站在脚手架或操作平台上作业;4.脚手架或操作平台上不得集中码放钢筋,应随使用随运输,不得将工具、箍筋或短钢筋任意放在脚手架上;5.严禁从高处向下方抛扔或从低处向高处投掷物料;二、钢筋加工:切断:1.操作前必需检查切断机刀口,确定安装正确,刀片无裂纹,刀架螺栓紧固,防护罩可靠,空运转正常后再举行操作;2.钢筋切断应在调直后举行,断料时要握紧钢筋,螺纹钢一次只能切断一根;3.切断钢筋,手与刀口的距离不得小于15㎝。

断短料手握端小于40㎝时,应用套管或夹具将钢筋短头压住或夹住,严禁用手直接送料;4.机械运转中严禁用手直接清除刀口附近的断头和杂物,在钢筋摆动范围内和刀口附近,非操作人员不得停歇;6.发觉机械运转异样、刀片歪斜等,应立刻停机检修;7.作业中严禁举行机械检修、加油、更换部件,修理或停机时,必需切断电源,锁好箱门。

钢筋工程安全施工技术交底

钢筋工程安全施工技术交底

三级施工技术交底单确需进行钢筋代换时,要出具技术核定单征得设计院结构设计人员认可同意后方可执(1)手工电弧焊1)搭接焊搭接焊适用于Ⅰ、Ⅱ、Ⅲ级钢筋。

宜采用双面焊,当不能进行双面焊时,方可采用单面焊。

搭接焊的焊缝度厚不应小于0.3d,焊缝宽度b不小于0.8d。

搭接焊时,钢筋应预弯,以保证两根钢筋的轴线在同一直线上。

弯折角度控制:单面焊l:10,双面焊1:5。

焊缝长度钢筋级别焊缝型式焊缝长度Ⅰ单面焊≥8d 双面焊≥4dⅡ、Ⅲ单面焊≥10d双面焊≥5d 注:d为主筋直径(mm)搭接焊时,先在离端部20mm以上部位焊接两个定位焊缝。

搭接焊时,引弧应在搭接钢筋形成焊缝的一端开始,收弧应在搭接钢筋的端头上,弧坑应填满。

第一层焊缝应有足够的熔深,主焊缝与定位焊缝应熔合良好,不得烧伤主筋。

预埋件T型接头电弧焊:分为贴角焊和穿孔焊。

纲板厚度不小于0.6d,并不宜小于5mm。

钢筋应采用Ⅰ、Ⅱ级。

受力锚固钢筋直径不应小于8mm,构造锚固筋直径不应小于6mm。

锚固钢筋直径在6~25mm以内,可采用贴角焊,锚固钢筋d≥28mm应采用穿孔塞焊。

采用Ⅰ级钢筋时,贴角焊缝焊脚k不小于0.5d,采用Ⅲ级钢筋时,k不小于0.6d。

d为T型件锚固钢筋直径。

2)帮条焊钢筋帮条焊适用于I、Ⅱ、Ⅲ级钢筋。

宜采用双面焊。

不能进行双面焊时,也可以采用单面焊。

帮条长度同搭接焊焊缝长度。

当帮条级别与主筋相同时,帮条直径可与主筋相同或小一个规格;当帮条宜径与主筋相同时,帮条级别可与主筋相同或低一个级别。

帮条焊焊缝厚度赶不应小于主筋直径的0.3倍,焊缝宽度掺不应小于主筋直径的0.8倍。

两主筋端面的间隙应为2~5mm,帮条与主筋之问应用四点定位焊固定,定位焊缝与帮条端部的距离应不小于20mm。

引弧应在帮条的一端开始,收弧应在帮条钢筋端部,弧坑应填满。

主焊缝与定位焊缝应熔合良好,不得烧伤主筋。

4.2.3电渣压力焊(1)电渣压力焊可采用交流或直流电源。

焊机容量应根据所焊钢筋直径选定。

主体结构工程施工技术交底

主体结构工程施工技术交底

主体结构工程施工技术交底一、前期准备工作1.施工方案的编制和审核在开始施工之前,必须对主体结构工程进行详细的施工方案编制和审核,并根据设计图纸和合同要求制定相应的施工计划和工序。

2.施工人员的技术培训和资质要求施工人员应接受相关技术培训,并持有相应的职业资质证书,确保具备必要的技术能力和安全意识。

3.施工材料和设备的准备根据施工方案和工序要求,准备好所需的施工材料和设备,确保其质量符合相关标准,以保证施工过程的顺利进行。

二、施工准备阶段1.基坑开挖和基础施工按照设计图纸和合同要求,先进行基坑的开挖工作,并按照规定的基准线和坐标布点,进行基础施工,确保基础的平整和牢固。

2.钢筋工程施工根据结构设计要求,在基础施工完成后,进行钢筋工程的施工,包括钢筋的加工、安装、绑扎和固定等工序,确保钢筋的数量和质量符合设计要求。

3.混凝土工程施工在钢筋工程施工完成后,进行混凝土工程的施工,包括混凝土的配制、搅拌、运输、浇筑和养护等工序,确保混凝土的强度和质量符合设计要求。

三、主体结构工程施工1.梁柱结构的施工根据结构设计要求,先施工梁柱结构,包括梁柱的基础施工、钢筋加工和混凝土浇筑等工序,确保梁柱结构的稳定和牢固。

2.楼板结构的施工在梁柱结构施工完成后,进行楼板结构的施工,包括楼板模板的搭设、钢筋加工和混凝土浇筑等工序,确保楼板结构的平整和承载力。

3.墙体结构的施工根据结构设计要求,进行墙体结构的施工,包括墙体的基础施工、砖石材料的运输和安装等工序,确保墙体结构的垂直和坚固。

四、施工安全措施1.安全防护措施的落实在施工过程中,必须落实好各项安全防护措施,包括工地围挡、安全网、安全帽、安全绳等,确保施工人员的人身安全。

2.施工现场的管理施工现场应设置专门的施工指挥部和安全监测部门,进行施工过程的监督和管理,及时发现和解决施工中存在的安全隐患。

3.安全教育和培训施工人员应定期进行安全教育和培训,提升他们的安全意识和技能,使其能够正确操作施工设备,防范施工事故的发生。

钢筋混凝土主体结构工程技术交底内容

钢筋混凝土主体结构工程技术交底内容

钢筋混凝土主体结构工程技术交底内容一、工程概况咱们来聊聊这个钢筋混凝土主体结构到底是什么。

钢筋混凝土可不是个啥高大上的东西,说白了就是钢筋和混凝土组合在一起,硬邦邦的东西。

它在建筑里可谓是“顶梁柱”一样的重要。

想想啊,我们走在街上,看到的那些大楼、桥梁,不就是靠这种结构稳稳当当地撑着吗?钢筋是为了增强强度,混凝土则是为了承载重量。

二者一结合,坚固得就像铁打的一样。

所以啊,今天这次技术交底,咱们重点讲的就是如何在工程中正确施工,保证结构的稳定性,做到万无一失。

咱们说说具体的工程内容。

一般来说,主体结构指的就是一栋建筑的框架,包括柱子、梁、楼板这些东西。

咱们的任务就是确保这些部位施工得安全、规范、不出差错。

要知道,钢筋混凝土这玩意儿可不是随便乱放钢筋、倒倒水泥就能完事的。

每根钢筋的规格、位置、数量,甚至绑扎的角度都有严格要求,得按照设计图纸一丝不苟地做,不能有一丝马虎。

别小看了这些细节,往往一根钢筋错位了,整栋楼的承重能力就大打折扣了。

二、钢筋施工说到钢筋,咱们得好好唠唠这个事。

钢筋施工可是个技术活,像做手术一样,必须精准无误。

钢筋的采购得跟图纸上写的一样,不能说随便买点便宜货就凑合了,材料得合格才能保证后面的质量。

要是钢筋质量不过关,后果可不堪设想。

然后呢,钢筋的加工也是很重要的,别看它看起来就是一根根铁棍,咱们可得根据设计要求进行切割、弯曲,做到标准化、精确化。

把钢筋位置不对,那可真是前功尽弃。

比如说,你想想,一根本该放在角落的钢筋如果放错了位置,整个楼的受力点就不均匀了,这种问题再细微,也能影响到结构的安全性。

讲完钢筋,再说说绑扎工艺。

钢筋不光要根据设计图纸布置,还得按规定绑扎。

绑扎要注意的地方可不少,比如说钢筋交叉的地方得绑紧,不能松松垮垮的。

绑扎时还得考虑到钢筋的间距,不能让它们紧挤在一起,也不能太远,必须达到设计要求的标准,哪怕相差1厘米都不行。

如果钢筋绑得不稳,施工后混凝土浇筑上去,就容易出现问题,影响到最终的强度。

主体钢筋技术交底

主体钢筋技术交底
技 术 交 底 记 录
2013年8月18日
工程名称
沁阳市实验中学1#2#宿舍楼、食堂
分部工程
基础分部
分项工程名称
钢 筋 绑 扎
交底内容:
3.2钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头位置必须符合设计要求和施工规范规定。钢筋应平直,无局部曲折。
3.3钢筋绑扎不得有缺扣、松扣、漏扣现象发生。
3.4弯钩的朝向应正确(下铁弯钩向上,上铁弯钩向下),均不得平趟。
2.2.1、柱钢筋绑扎
1)工艺流程:
清理钢筋上杂物—→画线—→套接头以下箍筋、绑扎—→安装柱主筋—→检查套筒连接质量—→箍筋绑扎—→放置垫块—→报项目部验收
2)底板钢筋绑扎前,在垫层上弹出纵横钢筋位置线、墙边线、框架柱及暗柱位置线,然后按施工图纸摆放底板钢筋;钢筋绑扎时,必须逐点绑扎牢固,保证受力筋不位移,钢筋不得跳扣绑扎。
4.1.7钢筋在加工过程中发现脆断、焊接性能不良、机械性能明显不正常等现象时,要立即停止使用。查找原因,如果是材质有问题,立即将该批钢筋退回。
5、安全保证措施
5.1、进入施工现场必须戴安全帽、系好帽带,施工现场禁止吸烟。
5.2、抬长钢筋时须多人协同作业。
技术负责人
交底人
接受人
技 术 交 底 记 录
2013年8月18日
技术负责人
交底人
接受人
技 术 交 底 记 录
2013年8月18日
工程名称
沁阳市实验中学1#2#宿舍楼、食堂
分部工程
基础分部
分项工程名称
钢 筋 绑 扎
交底内容:
度,间距1000mm梅花布置。
4)框架柱插筋:
注意:柱插筋在基础梁范围内设置封闭箍筋(非复合箍筋),间距不大于500mm且不少于2道;当独立柱基础(含双柱)边长≥2.5米时,除基础边缘的第一根钢筋外,其他钢筋可按基础总长的0.9倍进行下料、绑扎,当偏心基础自柱中心至基础边缘尺寸小于1.25米时,沿该方向的钢筋长度不能减短。

主体钢筋技术交底

主体钢筋技术交底
2、绑扎柱筋前,应先对下层柱筋升露出楼板部份的钢筋所处的位置进行检查,如有偏移,应按1:6进行弯折处理。
3、绑扎梁筋时,梁端第一个箍筋应在柱侧面距50mm处开始绑扎,次梁与主梁相交处的附加抗剪吊筋距吊筋底端弯起点50mm开始绑扎,悬臂梁箍筋弯勾叠合处应在梁下交错设置。
4、板筋应从距梁边50mm处开始铺设,四周两边钢筋的交叉应每点扎牢,中间部份可每隔一根互成梅花式扎牢。双向板则钢筋交叉点必须全部扎牢,楼板负弯矩筋每个相交点也要均匀绑扎。板筋绑扎时,应将相邻绑扎点的扎丝扣成八字形,以免网片歪斜变形,底板筋两端的弯勾必须朝上,负弯矩筋两端的弯勾必须与模板底相垂直。
1、钢筋弯曲点处不得有裂纹,对于园钢只能进行一次重新调直和弯曲,螺纹钢筋不能弯过头再弯回。
2、受力钢筋的锚固长度,弯折的弯弧半径和箍筋的弯弧内半径,弯折角度、弯后平直段的长度对钢筋与砼的共同受力非常重要。
3、钢筋加工后的形状,尺寸应符合设计要求,特别是箍筋制作成型后,应丈量一下箍筋的内空尺寸能否满足主筋的保护层厚度和钢筋骨架断面能还达到设计所规定要求。
技术交底记录
表C2-1
编号
工程名称
交底日期
年月日
施工单位
分项工程名称
钢筋分项
交底提要
主体钢筋加工及钢筋绑扎技术交底
交底内容:
为确保本工程的钢筋加工及钢筋绑扎质量,特对施工中的操作规范及注意事项作简要的技术交底,在钢筋加工和绑扎过程中,必须遵守执行。
一、钢筋加工的质量控制
钢筋加工的质量,对钢筋砼结构构件的承载能力和抗震性能影响非常大,所以在加工制作钢筋和绑扎时应注意以下几点:
尺量检查
12
梁柱筋保护层厚度
±5
尺量检查
13
墙板筋保护层厚度

主体钢筋技术交底3篇

主体钢筋技术交底3篇

主体钢筋技术交底3篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!主体钢筋技术交底3篇【第1篇】主体钢筋工程-安全技术交底交底内容:一、施工准备1、进入现场必须遵守安全生产六大纪律。

主体钢筋绑扎技术交底

主体钢筋绑扎技术交底

主体钢筋绑扎技术交底
1. 背景
本文档旨在对主体钢筋绑扎技术进行交底,确保施工人员具备正确的操作技能,以保证工程质量。

2. 目标
- 确定主体钢筋绑扎的基本要求和操作规范
- 介绍常用的主体钢筋绑扎方法和工具
- 强调主体钢筋绑扎过程中的安全注意事项
3. 主体钢筋绑扎的要求
- 主体钢筋绑扎应符合相关的建筑设计和技术规范要求。

- 钢筋的尺寸、数量和位置应符合设计要求。

- 钢筋应在符合安全要求的前提下进行绑扎,确保产生良好的连接效果。

4. 主体钢筋绑扎的操作规范
- 在绑扎主体钢筋之前,应先检查钢筋的尺寸、数量和位置是否符合设计要求。

- 使用适当的工具和设备进行绑扎,保证绑扎质量。

- 绑扎钢筋时,要坚持线条清晰、紧密有序的原则,确保绑扎的牢固性和美观性。

- 在绑扎过程中,避免损坏钢筋,特别是钢筋的保护层。

- 绑扎完成后,应对绑扎点进行检查,确保牢固可靠。

5. 常用的主体钢筋绑扎方法和工具
- 捆扎法:使用铁丝或钢丝捆扎钢筋。

- 打结法:使用钢筋扎带或绳子打结绑扎钢筋。

- 手工绑扎:通过手工将钢筋绕成环进行绑扎。

常用的工具包括绑扎钳、剪刀和绗缝器等。

6. 安全注意事项
- 在绑扎主体钢筋前,确保施工现场的安全。

- 使用工具时,要注意安全操作,避免切割和割伤手指。

- 在绑扎过程中,注意防止与其它工作人员产生碰撞,共同维护施工安全。

以上为主体钢筋绑扎技术交底的要点,希望施工人员认真学习和掌握,并照章操作,确保工程质量和安全。

钢筋混凝土结构施工技术交底

钢筋混凝土结构施工技术交底

钢筋混凝土结构施工技术交底随着现代建筑业的不断发展,钢筋混凝土结构成为了一种非常常见的建筑结构形式。

在进行钢筋混凝土结构施工过程中,施工技术的交底显得尤为重要。

本文将就钢筋混凝土结构施工技术进行交底说明。

一、基础工程施工技术交底1. 基坑开挖在进行基坑开挖前,首先要进行土壤勘察,确保基坑的尺寸和深度符合设计要求。

开挖过程中要注意挖掘面的垂直度和坡度,确保基坑的稳定性。

在挖掘时要及时排水,以防止地下水倒灌。

2. 梁基础的施工在基础施工中,首先要进行混凝土搅拌,确保混凝土的质量。

然后根据设计图纸和施工方案,进行模板搭设和钢筋绑扎。

梁基础的施工要按照规定的浇筑顺序和浇筑层数进行,确保梁基础的强度和稳定性。

3. 柱基础的施工柱基础的施工过程与梁基础类似,同样需要进行混凝土搅拌、模板搭设和钢筋绑扎。

在浇筑过程中,要确保混凝土的均匀浇筑,防止空洞的出现。

柱基础施工后,要进行养护,以保证其强度和稳定性。

二、主体结构施工技术交底1. 梁的施工梁的施工一般包括梁板的模板搭设、钢筋绑扎和混凝土浇筑。

梁板的模板搭设要保证平整度和预留孔洞的准确度。

钢筋绑扎要按照设计要求进行,确保钢筋的安装牢固。

混凝土浇筑要注意浇筑顺序和浇筑层数,以保证梁的整体强度。

2. 柱的施工柱的施工一般包括模板搭设、钢筋绑扎和混凝土浇筑。

模板搭设要保证柱的形状和尺寸的准确度。

钢筋绑扎要按照设计要求进行,确保钢筋的布置密度和固定牢固。

混凝土浇筑要分层次进行,同时要注意振捣和养护,以确保柱的整体质量。

3. 楼板的施工楼板的施工一般包括模板搭设、钢筋绑扎和混凝土浇筑。

模板搭设要保证平整度和预留开孔的准确度。

钢筋绑扎要按照设计要求进行,确保钢筋的布置密度和固定牢固。

混凝土浇筑要分层次进行,同时要注意振捣和养护,以确保楼板的整体强度和平整度。

三、技术措施交底1. 钢筋焊接在进行钢筋绑扎过程中,需要进行钢筋的焊接。

钢筋焊接要按照相关标准进行,确保焊接质量达到要求。

主体结构钢筋安全技术交底模板

主体结构钢筋安全技术交底模板

一、交底目的为确保主体结构钢筋施工过程中的安全,预防事故发生,特制定本安全技术交底。

二、适用范围本交底适用于所有主体结构钢筋施工人员,包括钢筋工、混凝土工、施工管理人员等。

三、交底内容1. 施工准备(1)施工人员必须经过专业培训,持有相关操作证书,熟悉钢筋施工工艺和安全操作规程。

(2)施工前应检查施工现场环境,确保符合安全施工要求,如有安全隐患,应立即整改。

(3)施工材料、设备应齐全,并符合质量要求。

2. 安全生产纪律(1)进入施工现场必须遵守安全生产六大纪律,确保自身及他人安全。

(2)施工人员应佩戴好个人防护用品,如安全帽、工作服、防护手套等。

(3)严禁酒后作业、疲劳作业,严禁在施工现场吸烟、打闹。

3. 钢筋加工与运输(1)钢筋加工应在加工棚内进行,确保加工环境安全。

(2)钢筋配料、切割、弯曲等作业应在地面进行,禁止高空操作。

(3)搬运钢筋时应注意周围环境,防止碰撞电线、设备等,避免触电事故。

(4)钢筋堆放整齐,不得占用消防通道、安全通道。

4. 钢筋绑扎(1)绑扎前应检查模板、支撑等设施,确保其稳定性。

(2)绑扎过程中,不得站在模板上操作,严禁攀登骨架上下。

(3)绑扎悬空大梁钢筋时,必须搭设操作平台,严禁站在钢筋上操作。

(4)绑扎独立柱头钢筋时,不准站在钢筋上绑扎,也不准将木料、管子、钢模板穿在钢箍内作为立人板。

5. 起吊作业(1)起吊前应检查起吊设备、吊具,确保其完好无损。

(2)起吊时,下方严禁站人,必须待骨架降到距离模板1m以下才准靠近,就位支撑好方可摘钩。

(3)起吊钢筋时,规格必须统一,不准长短参差不一,细长钢筋不准一点吊。

6. 安全防护(1)施工现场应设置明显的警示标志,提醒施工人员注意安全。

(2)高空作业时,必须佩戴安全带,确保自身安全。

(3)雷雨天气,严禁露天操作,防止雷击事故。

四、交底要求1. 施工单位应组织施工人员进行安全技术交底,确保施工人员掌握安全操作规程。

2. 施工人员应认真学习本交底内容,提高安全意识,严格遵守操作规程。

主体结构钢筋工程施工技术交底标准

主体结构钢筋工程施工技术交底标准

主体结构钢筋工程施工技术交底标准一、施工及验收标准:施工依据:《混凝土结构工程施工规范》GB 50666-2011验收依据:《混凝土结构工程施工质量验收规范》GB50204-2015二、工艺流程:钢筋加工工艺流程:钢筋下料计算→钢筋进场验收→钢筋调直、切断→钢筋冷弯成型钢筋连接工艺流程:原材抽检→工艺试验→钢筋下料→接头处理→钢筋连接→连接试验钢筋安装工艺流程:基础:弹设墙柱尺寸线→标记底筋位置→安装底筋→安装架立筋→标记面筋位置→安装面筋→标记插筋位置→安装插筋→焊接插筋墙、柱纵筋:安装梯子筋→绑扎墙柱箍筋、水平筋:安装PVC 管→绑扎梁筋:标记箍筋、纵筋位置→安装梁上部筋→安装箍筋→安装梁下部筋→调整钢筋位置板:标记板筋位置→安装底筋→放置马凳→安装面筋三、操作要点及技术措施:(一)钢筋原材1、本主体结构涉及的钢筋品种有:按设计图2、钢筋原材进场后,应按规定抽样复检合格后方可使用;3、钢筋进场后应规范堆放和覆盖,安装后长期不能隐蔽的钢筋应涂刷水泥浆保护;后浇带水泥浆保护桩头钢筋水泥浆保护4、施工中发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应停止使用该批钢筋,并报项目部。

(二)钢筋加工1、钢筋加工宜在常温状态下进行,加工过程中不应对钢筋进行加热。

钢筋应一次弯折到位;2、盘卷钢材不得采用具有延伸功能的机械调直设备;3、钢筋弯折的弯弧内直径应符合下表规定;说明:1)500MPa 级带肋俐筋,当直径为28mm 及以上时不应小于钢筋直径的7倍;2)箍筋弯折处尚不应小于纵向受力钢筋的直径。

4、纵向受力钢筋的弯折后平直段长度:1)纵向受力钢筋受拉光圆钢筋末端做180°弯钩时,弯钩的平直段长度不应小于钢简直径的3 倍。

2)带肋钢筋在节点内弯折锚固:按设计图或选用图集3)带肋钢筋弯钩锚固:按设计图或选用图集5、箍筋、拉筋末端构造:箍筋、拉筋的末端应按设计要求做弯钩,并应符合下列规定:1)对一般结构构件,箍筋弯钩的弯折角度不应小于90°,弯折后平直段长度不应小于箍筋直径的5倍;对有抗震设防要求或设计有专门要求的结构构件,箍筋弯钩的弯折角度不应小于135°,弯折后平直段长度不应小于箍筋直径的10倍;2)圆形箍筋的搭接长度不应小于其受拉锚固长度,且两末端弯钩的弯折角度不应小于135°,弯折后平直段长度对一般结构构件不应小于箍筋直径的5倍,对有抗震设防要求的结构构件不应小于箍筋直径的10倍;3)梁、柱复合箍筋中的单肢箍筋两端弯钩的弯折角度均不应小于135°,弯折后平直段长度应符合规定。

主体钢筋工程技术交底方案

主体钢筋工程技术交底方案

主体钢筋工程技术交底方案引言主体钢筋工程是建筑施工中非常重要的一项工作,它直接关系到建筑物的结构安全与稳定性。

为了确保主体钢筋工程的质量和施工进度,进行技术交底是必不可少的环节。

本文档旨在详细说明主体钢筋工程技术交底的方案和要求。

交底内容主体钢筋工程技术交底的内容主要包括以下几个方面:1. 工程概况在交底会议上,首先需要对主体钢筋工程的概况进行介绍,包括工程的位置、规模、起止日期等基本信息。

同时,还需要介绍工程的组织机构和责任人,明确各个角色在施工过程中的职责和权限。

2. 施工图纸解读主体钢筋工程的施工图纸是施工的依据,因此在技术交底中需要对施工图纸进行详细的解读。

具体包括钢筋布置、连接方式、支承方式等内容。

同时,还需要对施工图纸中的重点部位进行重点讲解,以确保施工过程中的准确性和安全性。

3. 施工工艺与方法主体钢筋工程的施工过程中,需要采用合理的工艺与方法,以确保质量、安全和效率。

在技术交底中,需要明确钢筋的加工、焊接、固定等工艺,并给出相应的操作规范和安全注意事项。

4. 质量控制为了确保主体钢筋工程的质量,需要进行有效的质量控制。

在技术交底中,需要详细介绍质量控制的方法和措施,包括钢筋的检验、试验、防锈处理等。

同时,还需要强调质量控制的重要性,并明确相关责任人和检查周期。

5. 安全措施主体钢筋工程的施工过程中存在一定的安全风险,因此需要采取相应的安全措施。

在技术交底中,需要详细介绍安全措施的要求,包括作业人员的安全防护、使用安全工器具等。

同时,还需要明确安全管理的责任人和应急预案。

交底方式主体钢筋工程技术交底可以采取多种方式进行,具体包括以下几种:1.会议交底:组织相关人员进行会议交底,通过PPT、图纸等形式进行讲解和交流。

2.实地交底:组织施工人员前往施工现场进行交底,现场演示和操作。

3.文件交底:将相关技术资料、图纸等整理成文件形式进行交底,方便施工人员查阅和学习。

交底记录与评估针对每次主体钢筋工程技术交底,都应做好交底记录和评估工作。

主体钢筋技术交底

主体钢筋技术交底

主体钢筋技术交底主体钢筋技术交底一、钢筋的种类和标志根据不同的用途和性能要求,主体钢筋分为普通钢筋、高屈服强度和高屈服强度螺纹钢筋。

根据国家标准,普通钢筋按其拉伸强度分为三个等级,分别是I、II和Ⅲ级。

高屈服强度螺纹钢筋分为:HRB400和HRB500两个档次。

标志:(1)钢筋种类标志:按不同的钢筋种类分为普通钢筋和高屈服强度螺纹钢筋。

普通钢筋标志为“HRB”和“钢筋的抗拉强度标值”。

高屈服强度螺纹钢筋标志为“HRB”、“高屈服强度螺纹钢筋的抗拉强度标值”和“螺纹steel”字样。

(2)钢筋等级标志:普通钢筋按其拉伸强度分为I、II和Ⅲ级,分别标志为“Ⅰ”、“Ⅱ”和“Ⅲ”。

高屈服强度螺纹钢筋无等级标志。

二、钢筋的原材料和制作工艺1. 原材料:钢筋主要由生铁、钢材和合金等原材料经过高温冶炼得到。

2. 制作工艺:钢筋制作的主要工艺流程包括原材料加工、热处理、高温轧制、冷却及拉伸等工序。

制作工艺要求必须符合国家标准,确保钢筋的质量和性能。

三、钢筋的尺寸和材质要求1. 尺寸要求:根据设计需求和构建结构的要求,确定所使用钢筋条的直径和长度范围。

钢筋的直径分为六个规格,从φ6mm 到φ40mm。

2. 材质要求:普通钢筋的材质要求按国家标准GB1499-2018执行。

高屈服强度螺纹钢筋的材质要求按国家标准GB1499.2-2018执行。

四、钢筋的加工和检验1. 加工:钢筋在施工现场根据设计要求进行加工,包括切断、弯曲、连接等。

2. 检验:钢筋的检验包括外观质量检查、尺寸检查和化学成分检查。

外观质量检查要求表面应光滑、无裂纹、褶皱、鳞片和锈蚀等缺陷。

尺寸检查要求符合设计要求的尺寸范围。

化学成分检查要求符合国家标准的要求。

五、钢筋的储存和运输1. 储存:钢筋应存放在干燥、通风、防雨和污染的地方,避免钢筋生锈。

2. 运输:钢筋应采取防止弯曲、避免损坏的措施进行运输,防止金属腐蚀和划伤。

六、钢筋的安装要求1. 钢筋的连接:在钢筋之间要加固衬板,确保钢筋之间的定位准确、间距一致,避免下沉和移位。

主体钢筋工程技术交底

主体钢筋工程技术交底

主体钢筋工程技术交底介绍:主体钢筋工程技术交底是建筑工程建设中的一项重要工作,是对工程质量的保障措施之一。

钢筋交底是指将图纸上的钢筋构件形态、尺寸等大量详细的技术资料,通过讲解、图示、实物样板等多种形式,传达到现场工人及监理人员手中的一个重要过程。

主体钢筋工程指的是建筑体的钢筋工程,其中包括了建筑体的柱、梁、板等结构的钢筋加工、安装、绑扎等工艺过程。

主体钢筋工程的施工质量直接关系着建筑物的安全运行,所以钢筋工程的施工监管工作至关重要,技术交底是重要的监管环节之一。

技术交底的重要性1、保障工程质量:技术交底是实现施工时建筑质量标准化的有效方式,使每一道工序都有标准可依,避免因现场情况变化对工程质量产生负面影响。

2、提高施工效率:技术交底明确了施工过程中的各种技术要求,减少了对施工人员的重复培训,提高了施工效率。

3、加强监管工作:现场监理人员通过技术交底的方式,了解了钢筋工程的相关技术要求和标准,能够对工人的施工进行监督和管理,确保施工过程中的安全与质量。

4、完善工艺流程:技术交底有助于完善工艺流程,避免了过程中出现的纰漏和质量问题,从而保证了施工的高效和质量。

技术交底的实施1、交底前的准备工作在进行技术交底前,需要提前准备好下列工作:(1)钢筋图纸:将工程钢筋图纸制作并审核完整;(2)工艺控制方案:编制施工工艺控制方案;(3)施工规范:明确施工工艺要求,制定专项施工规范;(4)施工组织设计:将施工组织设计制定完整并审核;(5)现场资料准备:根据工艺要求制作钢筋样板和弯制模板、制作现场指导图纸;(6)施工安全措施:厕所、安全防护设施、放置施工服务设备工作平台(脚手架等)。

2、交底的进行交底时需要将图纸上的钢筋形态、尺寸、间距等详细技术资料,通过讲解、图示、实物模型等方式,传达给现场工人及监理人员手中。

不同地区的交底方式可能不一样,但是一般都采用直观、易懂的交流方式。

3、交底后的工作交底结束之后,需要进行下列工作:(1)现场检查:现场检查各项施工工序是否符合要求;(2)整改工作:如发现问题,及时进行整改;(3)记录整改记录:将问题及时记录并整改,防止同类问题再次出现。

主体钢筋技术交底

主体钢筋技术交底

主体钢筋技术交底咱今天就来好好唠唠这主体钢筋的事儿。

要说这主体钢筋,那可是建筑结构里的“顶梁柱”。

就像上次我去参观的那个在建的大楼,那场面,钢筋密密麻麻的,看着就特有气势。

当时我就好奇,这么多钢筋,到底是怎么摆弄清楚的呢?先来说说钢筋的种类和规格。

咱常用的钢筋有热轧光圆钢筋、热轧带肋钢筋,规格那也是多种多样,从细到粗,各有各的用处。

就好比家里的筷子,有粗有细,吃饭夹菜用细的,搅拌面糊就得用粗的,钢筋也是这个理儿。

再讲讲钢筋的加工。

这可是个精细活儿,不能马虎。

钢筋得按照设计图纸的要求,进行调直、切断、弯曲啥的。

比如说调直,可不能调得太过,不然钢筋的性能就变了。

我记得有一回,一个新手工人,把钢筋调得太狠,结果那钢筋就像被拉过头的橡皮筋,软趴趴的,根本没法用,这可闹了大笑话。

然后是钢筋的连接。

常见的连接方式有绑扎搭接、焊接和机械连接。

绑扎搭接就像是系鞋带,得把两根钢筋紧紧绑在一起,不过绑扎的位置和长度都有讲究,可不是随便系系就行。

焊接呢,这可得有技术,就像裁缝缝衣服,得把接口焊得牢固又美观。

机械连接就更高级了,得用专门的套筒啥的,把钢筋连接起来。

钢筋的安装也有不少门道。

柱子里的钢筋要垂直,就像站军姿的士兵,不能歪歪扭扭。

梁里的钢筋得摆放整齐,箍筋的间距要均匀,不能有的地方密,有的地方疏。

就拿上次看到的那个工地来说,有根梁因为箍筋间距没弄好,结果监理一来,二话不说就让返工,这一返工,不仅耽误了工期,还浪费了材料,得不偿失啊。

还有啊,钢筋的保护层也很重要。

这就好比给钢筋穿上一层“防护服”,保护钢筋不受外界的侵蚀。

保护层的厚度得符合要求,不能厚了也不能薄了。

厚了会浪费材料,薄了又起不到保护作用。

总之,主体钢筋这活儿,看着简单,其实处处都得小心。

每一个环节都得严格按照规范来,不能有半点马虎。

只有这样,咱们盖出来的房子才能结实耐用,住着才放心。

希望大家都能把这主体钢筋的技术掌握好,做出漂亮的工程!。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.本表由施工单位填写,交底单位与接受交底单位各保存一份。

2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1.本表由施工单位填写,交底单位与接受交底单位各保存一份。

1.本表由施工单位填写,交底单位与接受交底单位各保存一份。

1.本表由施工单位填写,交底单位与接受交底单位各保存一份。

2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1.本表由施工单位填写,交底单位与接受交底单位各保存一份。

当人生让你碰壁头破血流时,别害怕,没有这些挫折,怎能练就一身钢筋铁骨,当生活给你一百个理由哭泣时,别沮丧,你就拿出一千个理由笑给它看。

相关文档
最新文档
