目录1. 编制说明 (1)2. 工程概况 (1)3. 编制依据 (1)4. 系统简介 (2)4.1.工艺流程 (2)4.2.设备技术参数 (3)5. 工程目标 (4)6. 试车条件 (5)7. 单机试车 (6)7.1.试车前应符合以下规范 (6)7.2.普通皮带机空载试车 (7)7.3.管带机空载试车 (9)7.4.其他设备单机调试 (12)7.5.联机试运转(A路) (12)7.6.试运行技术记录 (14)8. 试运行体制及联络系统 (15)9. 质量管理措施 (19)9.1.质量保证体系 (19)9.2.质量控制点 (19)9.3.质量控制措施 (20)10.安全技术措施 (21)10.1.HSE保证体系 (21)10.2. HSE控制措施 (22)10.3.工作危害分析 (24)10.4.应急预案 (28)11.施工平面布置图 (28)1.编制说明(1)根据原xx单元施工蓝图及业主规定和制造商相关规定,编制该管皮带机单机试车施工技术方案,本方案属于一般施工技术方案。
(2)施工方案内容包括管皮带机单机试车、调试等内容,从施工技术选定、质量和安全控制、进度计划、资源配置等方面全面指导管带机施工。
(3)本方案是针对中海油惠州炼化二期项目原煤输送及备煤单元管皮带机单机试车施工而编制,编写重点突出技术要求和安全措施。
为确保项目现场技术质量、安全、进度管理有章可循,有条不紊,保证工程顺利进行,特编制本方案,以示指导。
2.工程概况xx公司22000万吨/年炼油改扩建及1000万吨/年乙烯工程项目xx工程(简称:xx工程)。
本工程主要包括输送、储存、筛分、破碎、除铁、采样、计量、校验以及配套的辅助设施,通过这些设施将原煤在xx码头一次破碎后,通过管状带式输送机及普通带式输送机输送至厂内圆形料场内,当装置需要用煤时,原料煤经转运、破碎、采样后,最终输送至气化装置主厂房。
装置由原煤输送及备煤系统组成,新建两座圆形料场、一座细碎机室、转运站、以及相关的输煤综合楼、煤水处理站、输(备)煤变电所等附属设施。
皮带机试车方案

1、试车前,减速箱加油。
2、单试电机及减速机,点动检查电机运转方向,方向正确后连续试运转4小时。
3、联接头轮联轴器,盘车检查有无卡阻。
4、点动数次,检查无卡阻后开始连续试运转4~8小时,检查电机及各传动部位有无发热现象。
机械二公司刘伟
2003年10月1日
1、试车前,检查各传动部位并加油。
2、单试电机点动检查旋转方向,方向正确后连续试运转2~4小时。
3、联接联轴器,手动盘车检查有无卡阻及偏心轮旋转方向。
4、点动数次,无卡阻后开始连续试运转4~8小时,检查电机及各传动部位有无发热现象。
5、检查振动筛幅是否达要求,矿石振动筛振幅为5.5㎜±1㎜,焦炭振动筛振幅为5㎜±1㎜。
机械二公司刘伟
2003年10月1日。
皮带机试车方案范文

皮带机试车方案原料区皮带机试车方案一、工程概况1.1 建设概况工程名称:汉钢产业整合技术改造灾后重建工程建设单位:陕钢集团汉中钢铁有限公司总包单位:中钢设备有限公司设计单位:唐山钢铁设计研究院有限公司监理单位:山西震益工程建设监理有限公司施工单位:九冶建设有限公司工程地点:陕西省汉中市勉县循环经济园区1.2 试车范围本次试车主要针对高炉原料区从焦炭矿石地下料仓至高炉炉顶的大部分主要输送皮带机和设备,包括地下料仓的给料机8台、筛分1振动筛1台、筛分2振动筛1台和大部分主要输送皮带。
主要皮带明细如下:二. 试车依据标准:2.1设计院设计施工图。
2.2《连续输送设备安装工程施工及验收规范》GB50270-98及现行国家和行业的标准及规范。
2.3执行现行国家《安全生产法》、《环境保护法》、《水、大气、噪声污染防治法》、《职业病防治法》、《职业性健康检查管理办法》、《公司安全生产不符合管理标准》等法律法规。
2.4《施工现场临时用电安全技术规范》 JGJ46-052.5《建筑电气安装工程质量检验评定标准》 GBJ303-052.6 皮带机厂家说明书2.7 电力建设施工及验收技术规范 DL5031-94三、试车组织机构及人员安排:3.1试车机构3.2试车人员安排:四、试车参加单位:试车由施工方组织,总包、业主和监理派人参与,设备厂家现场指导。
施工方:九冶建设有限公司总包:中钢设备有限公司监理:山西震益工程建设监理有限公司业主:陕钢集团汉中钢铁有限公司设备厂家:五、试车准备:5.1各设备试车准备5.1.1确认给料机及振动筛电机接线正确,电动阀门灵活。
5.1.2确认各设备接地良好。
5.1.3确认各皮带机减速机、制动器及液力偶合器等需加油设备已按规定牌号加油。
5.1.4确认各润滑点已加油。
5.1.5各轴承已注润滑油或润滑脂。
5.1.6各皮带机已进行安装验收,并合格。
5.1.7皮带机上没有杂物。
5.1.8现场已清扫干净、整洁。
带式输送机单体试车方案

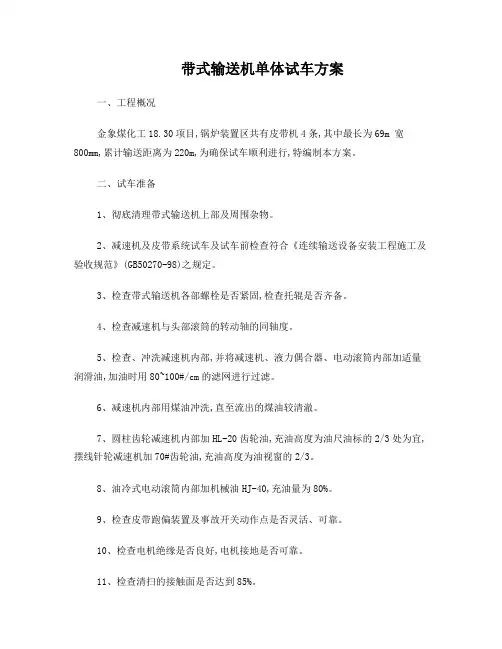

带式输送机单体试车方案一、工程概况金象煤化工18.30项目,锅炉装置区共有皮带机4条,其中最长为69m 宽800mm,累计输送距离为220m,为确保试车顺利进行,特编制本方案。
二、试车准备1、彻底清理带式输送机上部及周围杂物。
2、减速机及皮带系统试车及试车前检查符合《连续输送设备安装工程施工及验收规范》(GB50270-98)之规定。
3、检查带式输送机各部螺栓是否紧固,检查托辊是否齐备。
4、检查减速机与头部滚筒的转动轴的同轴度。
5、检查、冲洗减速机内部,并将减速机、液力偶合器、电动滚筒内部加适量润滑油,加油时用80~100#/cm的滤网进行过滤。
6、减速机内部用煤油冲洗,直至流出的煤油较清澈。
7、圆柱齿轮减速机内部加HL-20齿轮油,充油高度为油尺油标的2/3处为宜,摆线针轮减速机加70#齿轮油,充油高度为油视窗的2/3。
8、油冷式电动滚筒内部加机械油HJ-40,充油量为80%。
9、检查皮带跑偏装置及事故开关动作点是否灵活、可靠。
10、检查电机绝缘是否良好,电机接地是否可靠。
11、检查清扫的接触面是否达到85%。
三、试运转1、电机减速机试运转。
2、松开皮带运输机、减速机与头部之间的联轴器。
3、盘动电机,检查电机、减速机转动是否灵活。
4、点动电机,检查电机的运转方向是否正确,若不正确,应断开电源,更换接线相序。
5、启动电机,减速机运转2小时,检查电机及减速机的轴承温度不超过75℃,并无异常声音,异常振动。
6、带有制动器的输送机,若跑偏应适当调整上面的调整电器杆,使制动器达到额定力矩。
四、空负荷试运转1、电动机及减速机运行正常后,然后联结好联轴器。
2、点动电机,看皮带各部分有无卡撞现象,正常后启动电机。
3、观察皮带是否跑偏,应立即停车,根具皮带跑偏方向,用丝杆适当调整尾部滚筒的位置,再开动电机,若再跑偏,应再次进行调整,调整完毕,启动电机,运行正常后,输送带边缘与托侧端缘的距离应小于30mm。
4、空负荷运转应符合下列要求;4.1拉紧装置调整应灵活。
鄂尔多斯利用电石渣t皮带机试车措施

鄂尔多斯利用电石渣2500t/d熟料新型干法水泥生产线皮带机试车方案审批人:审核人:编制人:编制单位:内蒙古第二建设股份有限公司编制日期:2018年5月皮带机试车方案一、工程简况1.1 建设简况工程名称:鄂尔多斯利用电石渣2500t/d熟料新型干法水泥生产线建设单位:鄂尔多斯电力冶金股份有限公司氯碱化工分公司设计单位:合肥水泥研究设计院监理单位:内蒙古科林建设工程监理有限公司施工单位:内蒙古第二建设股份有限公司工程地点:棋盘井工业园区1.2 试车范围本次试车主要针水泥生产线:矿渣、石膏破碎及输送;石灰石输送、干电石渣输送;原煤输送;硅石、铜渣、原煤输送;湿电石渣输送;混合料输送;原料配料部分主要输送皮带机和设备调试。
共17条皮带,主要皮带明细如下:二. 方案编制依据2.1设备图纸、皮带机厂家说明书、随机资料、设计图纸及相关技术资料。
2.2JCJ03-90水泥机械设备安装工程施工及验收规范。
三、试运转的组织工作3.1成立试运转领导小组,具体组织机构及人员名单如下:总指挥:韩臣副总指挥:冯建荣、郭兆贵检查人员:设备安装监理:张宝、电气监理:王官元甲方人员:设备负责人:佟卫勇电气负责人:王志荣工艺负责人:张海峰安全负责人:虎天辉施工单位人员:机械组:魏永电气组:王玉亮、杨军仪表组:施工单位安全员:张建厂家人员:3.2 试运转领导小组职责:平衡试运转计划。
负责试运转现场的人员和设备安全。
负责组织试运转前的质量检查,试运转的组织管理工作。
试运转后的移交验收工作。
研究解决试运转可能出现的各种问题,保障试运转的正常进行。
研究试运转中出现的各种问题,及时提出处理方案。
四、设备无负荷试运转验收程序4.1 试运转前对设备安装质量进行检查确认。
4.2 施工单位通知建设单位、监理单位,明确试运转的设备、时间。
4.3 建设单位按规定的考核时间检查设备的试运转情况。
4.4 试运转成功后,施工单位交付相应的试车资料,办理签证手续。
皮带机单机试车方案

皮带机单机无负荷试车方案一,人员组成:备煤车间设备主任,机电管理部现场负责人(电气,机械),现场安全员,机修电工,钳工,皮带操作工,监理,设备制造商,设备安装单位,输送带安装单位。
二,安全:在进行设备无负荷运转前参与试车人员必须认真学习设备操作相关安全知识,严格按照设备操作要求执行操作,操作位置及相关位置不得少于两人,配电室或配电柜必须安排电工值守。
机尾集中间部位不得少于两人(具有安全生产经验的操作工)。
整体现场必须清理干净,现场保证具有充足的照明设施。
三,工具准备:序号工具名称数量用途1 常规工具2套检查紧固情况,加油情况,联轴器情况2 远红外测温仪1台测量轴承温度3 钳形电流表1块4 万用表1块5 对讲机5台联络用四,试车前检查:序号检查内容检查方法合格标准1 异物检查人工巡回检查输送系统无异物2 润滑检查皮带机各部位滚筒轴承润滑脂检查拆开滚筒轴承座端盖润滑脂应填充轴承座的1/2-3/4左右,润滑脂清洁,无杂质或水混入减速机(电动滚筒)润滑检查通过油标检查有位在游标刻度范围内液力偶合器油位检查通过油塞检查偶合器容积50﹪-80﹪液压制动器检查检查油位高位放油孔内有油2 机械检查托辊转动检查运转轻松减速机手动盘车检查运转轻松无异常声音电机方向检查电机与减速机分离或与主皮带分离的情况下点动方向正确。
(也可在液偶未加油的情况下点动)联轴器检查百分表行业标准皮带机拉紧检查检查上下带面松紧皮带张紧适中,配重量及行程清除器检查刮板间隙,与胶带贴合情况间隙均匀,与胶带贴合良好各部位连接螺栓检查扳手紧固所有螺栓紧固3 各种保护装置检查仪表检测满足控制要求五,测试内容:序号检查内容标准备注1 检查时间皮带机驱动装置4小时空载测试4小时2 温度减速机轴承温升一般≤45º液力偶合器温升一般≤45º驱动滚筒温升一般≤45º尾部滚筒温升一般≤45º改向滚筒温升一般≤45º3 电流启动电流运转电流小于额定电流4 其他检查内容皮带机跑偏情况无严重跑偏皮带机的张紧行程皮带松紧适当拉绳开关动作可靠机电管理部2011-8-22。
皮带机单机试车原始记录

分厂及车间:设备供货厂家:
1
设备名称及编号
设备规格型号
安装位置
安装单位
试车日期
2
试车注意问题:1、传动滚筒要宽于胶带100——200mm。2、块状输送顷角一般≤200,倾角皮带根据斗子式样确定。3、输送物料温度不得超过70℃。 4、10组托辊设一组槽形调心托辊。 5、下料处要定设缓冲托辊。 6、主动轮和被动轮要设安全挡栅。 7、皮带电动液压逆止装置好用。空试1——2小时,负荷试车48小时。8、电机绝缘符合规定
3
试车标准:1、主动轮运转平稳。 2、皮带不跑偏,不磨挡轮。 3、皮带拉紧装置合适,皮带不打滑。
4
试Байду номын сангаас内容
项目
运转状况
主动轮
轴承温度
被动轮
轴承温度
减速机温度
电机温度
电流
状况
空试
负荷
5
试车综合评定
1、良好
2、一般
3差
打√号表示
6
试车存在问题:
解决处理情况:
7
验收签字:
安装单位负责人:车间负责人:设备科:设备厂家负责人:
皮带机试车方案

1#—7#固定式胶带输送机无负荷单机试车方案批准:审核:编制:二0一二年二月二十八日单机试车方案目录一、编制依据----------------------------------3二、编制说明----------------------------------3三、皮带机试车概况----------------------------3四、试车应具备的基本条件----------------------4五、试车前的准备工作--------------------------4六、试车运转程序和时间要求--------------------6七、试运转期间应观察和检查的内容--------------9八、试运转应达到下列要求---------------------10九、试运转结束后的工作内容-------------------10十、试车计划和试车机构岗位人员安排-----------11 十一、安全技术措施------------- ------------14 十二、试车的问题及处理方法----------------- 16 十三、试车所需主要工具及材料--------------- 18 十四、关于试车记录的规定--------------------19 十五、附件----------------------------------20 皮带机无负荷单机试车记录表皮带机无负荷单机试车领导小组成员及试车岗位人员表单机试车合格证固定式皮带机单机无负荷试车方案一、编制依据1.《机械设备安装工程施工及验收通用规范》GB50231-20072.《通用固定式带式输送机安装与调试手册》3.《水泥机械设备安装工程施工及验收规范》JCJ03-90二、编制说明本单机试车方案适用于通用固定式带式输送机的单机调试和试车。
以固定式皮带机为编制对象,但也适用于电动滚筒和带液力偶合器传动形式的皮带机。
本方案具体编制对象是1#固定式胶带输送机,其它皮带机均按此方案执行。
焦化厂输煤皮带无人值守联动试车方案

施工单位:年月日备煤车间:年月日电仪部:年月日设备部:年月日生产部:年月日安环部:年月日公司领导:年月日一、工程概况输煤皮带无人值守联动试车,为保证作业安全特制订此方案。
二、试车时间:12月4—11日具体时间生产部协调。
三、作业位置:煤线皮带廊、备线皮带廊、备煤集控室。
作业方式:输煤皮带无人值守联动试车。
四、施工协调部门:生产部:***安环部:***电仪部:***设备部:***备煤车间:***五、施工人员组织机构:施工作业单位:***公司作业人员:***。
六、风险辨识及管控措施七、作业前准备工作1、准备电笔、万能表、手钳、螺丝刀、对讲机、工具包施工器具等。
2、现场已完成作业风险辨识和分析,相关作业人员学习作业程序、风险辨识及安全注意事项。
3、施工作业人员必须穿戴好劳动防护用品,绝缘鞋不得有破损,必须性能完好。
4、与生产部及车间协调好施工,作业前做好各项沟通。
八、联动试车步骤解析:1、堵料检测及振打电机的中控控制:在现场所有安装振打电机的下料口均安装堵料检测,以及将振打电机接入中控控制;当皮带运行时振打电机每次启动后间歇动作5次,每次动作3秒,停止5秒。
如果中控将振打投入自动后按该规律每10分钟动作一次。
当检测到堵料报警后,中控室发出堵料报警(画面颜色变化提示操作员),当堵料产生持续5秒以上时,连锁投入后皮带跳停。
2、失速检测:在皮带尾轮加装失速检测,程序检测尾轮旋转1周的时间间隔,如果间隔时间超过正常运行的时间,发出失速报警,失速报警持续10秒以上时,连锁投入后皮带跳停。
3、电机减速机温度振动检测:将该数据在DCS画面显示,观察运行数据,依据每台设备的运转状况设置报警和保护值,到达报警值报警,到达保护值到达保护值连锁投入后跳停。
4、电流采集:采集每条皮带的运行电流,观察运行数据,依据每台设备的运转状况设置报警和保护值,到达报警值报警,到达保护值到达保护值连锁投入后跳停。
5、行走小车的中控控制:在每个下料口安装限位开关,小车控制接入中控,中控设置下料仓位,当小车自动行走至设定仓位。
转炉散装料供料系统皮带机单体试车方案

单体试车方案转炉散状供料系统皮带机及附属设备编写:校对:审核:批准:建设单位:设计单位:施工单位:一、工程概况转炉散装供料系统工程1#皮带机设备带宽850mm,带速1.6m/s,提升高度49.845m,电机为90kw;2#皮带机设备带宽650mm,带速1.6m/s,提升高度6.690m,电机为22kw;附属设备还包括:地下料仓振动给料系统、筛分间34.50米平台上振动筛和电动三通分料器、上料系统溜管及气动插板阀。
1#斗提式皮带单长约52m,将料提至标高45.10米,再利用三通分料器将料进行筛选,可用部分利用2#皮带运至高位料仓,卸料小车将2#皮带机上的散装料卸到转炉加料系统的各个料仓中。
二、设备试车组织设备无负荷试车由施工方组织、甲方派人员参加,设备厂派人员现场指导调试试车。
乙方:设备试车组织三、皮带机设备单体试车(一)、试车前的检查与准备1、设备和电气安装工作全部完毕,并检验合格。
2、检查接线端子是否有松动现象,出现问题,及时处理。
3、电动机空转前应先手动盘车并转动灵活,无异常声音及现象出现为合格。
4、皮带机安装螺栓应紧固,安装验收合格;5、运转轴承部位按设备技术资料要求加好润滑油;检查是否注油及油位情况。
6、皮带机设备的跑偏开关、拉绳开关及各保护设施安装到位并进行电气单体调试合格,跑偏、拉绳开关动作灵活及时;7、现场清洁干净,特别是皮带通廊、各配电室内不得有任何杂物;皮带机的皮带上全面检查并清理干净不得有杂物;8、皮带机的头部、尾部、中间部位各布置试车人员(各带一对扳手)监护,并配备对讲机保持通讯畅通;9、将皮带机的中间支架上托辊架的安装螺栓松开只稍稍带紧(不要拧的太紧)。
(二)、设备单体试车步骤1、脱开头部电机,电机单独启动转动,检验电气的正反转是否与操作开关一致,以保证电机运转方向正确;2、皮带机启动,先瞬间启动,检查无误后应先以低速运行,同时各监护人员布置到位,对皮带机全行程进行全面监护,皮带不跑偏、松紧适宜、及时对皮带跑偏情况进行处理;根据跑偏情况及时调整上托辊与皮带机中心线的垂直度达到皮带纠偏目的,并及时拧紧该托辊架的安装螺栓;对来不及调整托辊,皮带跑偏严重的应及时通知断电停车;将皮带机的全程皮带均调整到中间,无明显跑偏状态即可提高皮带机的运行速度达到设计速度并再次进行皮带的调整,皮带机无跑偏后及时拧紧所有托辊架的安装螺栓。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1#-7#固定式胶带输送机无负荷单机试车方案批准:审核:编制:二0一二年二月二十八日单机试车方案目录一、编制依据—-————-—-—------—--—-—-—--—-—————-3二、编制说明-——-----——-———---—-—-—--—--———--—-3三、皮带机试车概况—-——--—-——---————-—-———--—--3四、试车应具备的基本条件-—---——-————-——--——--—4五、试车前的准备工作-—---—---———---—----—----—4六、试车运转程序和时间要求————-—-——-——-------—6七、试运转期间应观察和检查的内容---———--——----9八、试运转应达到下列要求—————--——-——----—————10九、试运转结束后的工作内容---—-----—-—--—---—10十、试车计划和试车机构岗位人员安排-—--—————-—11十一、安全技术措施—-—-—---———-———---——-——--14十二、试车的问题及处理方法————--—-—-——--——— 16十三、试车所需主要工具及材料—-———---————--- 18十四、关于试车记录的规定-———-——-—————-—---—-19十五、附件---—-—-——-—-———-—--—---—-—-———--—-20皮带机无负荷单机试车记录表皮带机无负荷单机试车领导小组成员及试车岗位人员表单机试车合格证固定式皮带机单机无负荷试车方案一、编制依据1.《机械设备安装工程施工及验收通用规范》GB50231—20072。
《通用固定式带式输送机安装与调试手册》3.《水泥机械设备安装工程施工及验收规范》JCJ03—90二、编制说明本单机试车方案适用于通用固定式带式输送机的单机调试和试车。
以固定式皮带机为编制对象,但也适用于电动滚筒和带液力偶合器传动形式的皮带机.本方案具体编制对象是1#固定式胶带输送机,其它皮带机均按此方案执行。
三、皮带机试车概况本工程工程中,共有8台皮带机,它们分布在各车间,详见下表一.皮带机单机试车一览表表一四、试车应具备的基本条件1。
皮带机所有零部件按图纸已全部安装完毕,各工序经监理检查合格,各自检及隐蔽记录齐全.2.设备一、二次灌浆抹面工作完毕,强度达到设计要求.3。
试车所用电为正式电源,电气、仪表专业均已安装调试完毕符合规范要求。
4.在正式提出试车申请前,机、电两专业事先应配合调试合格。
五、试运转前的准备工作1。
皮带机单机试车方案应编制审批完毕,并对所有参加皮带机试车人员进行认真的试车方案交底,同时安排和明确好每个参试人员的岗位和职责,以及安全注意事项。
2。
准备好所需的工具和材料,如各种扳手、手锤、电工三大件、转速表、钳形电流表、油枪、清洗材料、润滑材料、测温计及测振仪和试运转中各种记录表格等.3.皮带通廊四周环境卫生应打扫干净,各种孔洞应有安全防护措施,确保操作人员通道畅通无阻,皮带头、尾及中间皮带上下应认真检查,不许有施工中遗留物,如钢筋、砖头、水泥块、木板、铁丝、板手、螺栓和破布棉纱等物.4。
试车前对电气设备及线路必须事先进行检查、联锁试验、整定和调试工作,确保性能良好,符合设计和规范要求,才能合闸送电试运转。
由于气候因素,电机绝缘及控制回路检查好后,在开车前2小时就可送电(预热).5。
检查皮带机地脚螺栓,联接螺栓和键销固定件是否有松动及损坏现象;检查各种托辊是否装齐并用人工转动看是否转动灵活.6。
检查各滚筒的顶丝是否安装齐全;检查尾部拉紧装置是否定位合适,移动距离是否宽余;检查事故开关拉绳的张力,长度是否合适;检查钢丝绳的张力、长度是否左右相等及钢绳夹的数量,安装方法是否符合图纸要求。
7.检查所有需润滑机件部位的润滑油是否按油品种加足,并查看是否有漏油现象;检查驱动装置的电机、减速器、联轴器、偶合器等安装是否达到图纸和规范要求;检查制动轮与闸瓦间隙是否正确均匀等。
8.检查导料槽的胶板与胶带之间的间隙是否适当;检查胶带接头是否合格;检查滚筒与胶带间有无夹杂物,胶带和其周围结构物件是否有足够的间隙。
9。
检查走台、扶手是否有漏焊,是否焊牢;检查安全装置是否完备,有无漏装、装错情况.10.准备必要的检修工具和材料(氧气、乙炔、焊机、灭火器及铁锹等)以及抢修人员(钳工3人、焊工2人、起重工2人、电工2人)。
由于皮带头尾距离长,所以准备五对对讲机,保证试车通讯畅通。
六、试运转程序和时间要求(一)试车程序1。
电机辨向:拆开减速机与电机之间的联轴器,远程(配电室电屏)操作点动电机,查看电机转向是否正确,若反向转应由电工及时调整过来,使转向符合设计要求 .(若有偶合器的按其说明书要求执行)。
2.电机单转:机旁操作,集中启动3台电机连续单转所规定的时间停下,把电机与减速机之间的联轴器按要求联接好,同时脱开减速机出端联轴器。
3。
减速机单机转:机旁操作,集中启动3台电机,使其带动减速机连续单转所规定时间停下,把减速机出端与皮带机滚筒之间联轴器联接好。
4。
皮带机点动:机旁操作,集中点动3台电机带动皮带运转,反复3次,即每次机旁操作启动15秒-35秒后又停下,(一次比一次时间长些),主要确认无卡住相干扰或跑偏现象后,方可正式启动。
5.做皮带机保护装置试验5。
1.防跑偏试验:远程操作,集中启动3台电机带动皮带运转5-10分钟,人为作防跑偏试验——即用木棒或其他物件给防跑偏装置(立辊)一个外力,使正在运转的皮带停下即可。
5。
2。
防撕裂试验:远程操作,集中启动3台电机带动皮带机运转5-10分钟,人为作防撕裂试验——即在开车前在下料口处的防撕裂装置上,用一根绳拉在其上,绳子另一端放到安全位置,当皮带启动运转一定时间,将绳子一拉,就替到作用,试验是否成功,就看皮带机能否停下来。
5。
3.防打滑试验:远程操作,集中启动3台电机带动皮带机运转5—10分钟,人为作防打滑试验——即在皮带机头部滚筒胶带下的防打滑装置触轮上栓上拉绳,拉绳另一头又拴在皮带纵梁适当位置(不影响胶带运转又安全),当皮带机运转一定时间,人将拉绳向上一提,使防滑触轮脱离下面的回程胶带表面,正在运转的皮带就会停下来。
5.4.拉绳事故开关试验:仍是远程操作,集中启动3台电机带动皮带机运转5—10分钟,人为在皮带机某处拉下拉绳开关即紧急停车事故开关,开关若灵敏,正在运转的皮带机会停下来的。
6。
皮带启动:机旁操作,集中(正式)启动皮带机,使其按所规定时间连续空载试运转。
7。
皮带停车:连续运转时间到后,停车时由指挥下令在操作室远程控制停车(按下停车键)。
(二)时间要求1.电动机单转:应连续2≥小时;2.电机带动减速机单转:应连续≥1小时;3.皮带机点动:第一次延续时间15秒;第二次25秒;第三次35秒。
4。
做皮带机保护装置试验:防跑偏、防撕裂、防打滑、拉绳事故开关等均在5-10分钟运转中完成。
5。
电机拖动皮带主机空载运转:应连续≥4小时。
七、试运转期间应观察和检查的内容1。
检查电机、减速机、头尾轮及其他各处的轴承温升不得超过40℃。
不得有异常振动,不得有异常声音和冲击响声。
2。
检查电动机、减速机、联轴器等运转是否平稳,地脚螺栓是否牢固可靠,有无松动现象,减速机不得有漏油现象。
观察拉紧平衡装置是否合适,有无颤动现象。
3.观察胶带是否跑偏(一般跑偏不超过胶带宽5%),观察转动部件是否有相碰情况.4。
检查电气控制是否灵敏(如防跑偏开关、拉绳事故开关、防撕裂或防打滑装置等),运转中的电压、电流稳定值是否与额定参数相匹配。
5.观察安全保护装置、制动器、开关等动作是否灵敏可靠;检查两制动瓦与制动轮间隙是否相等。
6.检查清扫器刮板与胶带的接触情况,观察各种托辊是否转动灵活,检查拉紧装置的拉紧力是否合适。
7.有犁式卸料器的,应检查卸料器犁头挡板与胶带的相接触情况;有液力偶合器的应检查其的工作状况和油温是否正常.八、空运转应达到下列要求1。
驱动装置运转平稳,无异常振动,无异常声音。
2.头、尾及中间支架牢固,无颤动现象。
3.润滑良好,各轴承温升不超过40℃。
4.各滚筒、托辊运转良好,胶带与传动滚筒不打滑.5.输送带的松紧度适合要求,无跑偏现象(一般跑偏不超过胶带宽度的5%).6.各紧固部位、联接件无松动情况。
7。
电气控制灵敏可靠、动作正确;空载电流无大的波动。
九、试运转结束后的工作内容1.停车后,应立即切断机旁和配电柜的电源,有其它介质的要关闭阀门并排完管内介质。
2.复查运转中不易检查到位的设备部位的温升情况.3..润滑油质有无变化,油内是否有金属铁末和污物.4。
.地脚螺栓、紧固螺栓、连接螺栓及键销等固定件有无松动或损坏情况.5。
要求试车后需要点焊和焊牢的零件,在复查后应及时处理完毕。
6.检查各开关、各电气仪表指针是否复位(或归零).7。
整理试车记录,完善监理审批手续。
十、试车计划和试车机构岗位人员安排(一)试车计划1。
1#皮带机2天试完,试后问题处理3天完;2。
2#皮带机1天试完,试后问题处理2天完;3。
3#、4#皮带机1。
5天试完,试后问题处理2天完;4。
5#-8#皮带机1天试完,试后问题处理2天完;(二)试车机构组成和职责1。
首先成立皮带机试车领导小组,由施工单位项目部副经理或工程科科长担任组长,施工班的班组长、机械工程师、安全员、后勤保卫员等为组员.2.试车领导小组专门负责皮带机的试车工作,组织试车方案交底,安排试车人员岗位和职责,组织试车前的准备工作,试车期间的检查测试以及试车后的善后和问题处理工作,试车中的后勤、安全保卫工作等。
3。
试车领导小组行使指挥权,遇到问题经开会讨论后有决定权。
4。
负责外部的协调事宜,安排试车区域的警戒工作和通讯联络工作。
5.试车领导小组应在试车的前三天向业主、总包部、监理、制造厂家等发出试车通知,邀请他们派代表前来参加无负荷单机试车,并给予施工单位试车工作的支持、指导和监督.6。
试车领导小组应在试车的前一周向总包部主管部门提出试车用油计划,便于他们提前采购和按时供给。
7。
试车完毕,试车领导小组应组织开一个皮带机无负荷单机试车总结会,同时请试车人员中的骨干人员参加,会上对于试车中的不足和问题或建议等,试车领导小组会后应及时安排人员进行完善和处理,按时限处理完成请监理检查。
(三)岗位人员安排和职责(以1#皮带机为例)1#皮带机单机试车根据1#皮带现场实际情况,岗位人员共安排22人,具体岗位安排情况如下:1.试车指挥:指派1名对皮带机安装调试具有相当经验的人员担任,行使试车领导小组交给的皮带机试车期间的现场指挥权,以及遇到一般问题的相机处理决定权。
2。
机头岗位人员1名,主要负责试车前的检查和期间的运转情况,如轴承加油、测温、头轮、导向轮及机头附近5M之内的上下托辊运转情况,特别关注皮带在运转过程中的跑偏情况,过于严重应及时报告指挥做处理决定。
