屋面架空预制混凝土板隔热保护层施工技术

合集下载

屋面混凝土保护层技术交底

屋面混凝土保护层技术交底
4、浇筑C20细石混凝土保护层时,砼随打随抹平,待混凝土初凝后,用木抹子赶压两遍、拍实,抹平出麻面,防止产生裂缝;浇筑过程中严格控制标高,拉线找平;排水沟位置抹成倒梯形,上口300mm宽,下口200mm宽,按图纸要求单独找1%坡度,坡向落水口。
5、立面部分先用1:1水泥细砂掺水泥用量10%-15%砂浆界面剂拉毛(甩点均匀,厚度一致(3-5mm)),拉毛达到一定强度后(用手掰不动为止)抹1:3水泥砂浆15mm。
一、作业条件:
屋面保温层施工完毕,隐蔽工程通过监理、项目部的验收。
二、施工工艺:
1、保温层施工完成后,铺单层双向φ6钢筋网片,间距150mm,并加混凝土垫块,分隔缝处需要断开。
2、冲筋、贴饼定标高:按 1.5m 间距贴灰饼,浇筑细石混凝土前,先按流水方向以间距1.5m 冲筋。
3、沿排气管位置预留20mm木条分隔缝,分割缝位置参照屋面排气管布置图布置。
3、对已完成的作业面及时做好隔离保护,避免完成面遭到破坏。
四、质量要求:
1、保护层应平整,不得有酥松、起砂、起皮等现象。
2、保护层表面平整度允许偏差为±5mm,保护层厚度允许偏差为±4mm。
五、现场文明施工要求
1、所有现场作业人员和管理员必须佩带安全帽,严禁酒后作业;
2、施工作业完成后及时清理作业面内多余的混凝土,防止混凝土干硬后污染屋面,要做到工完场清,不影响下道工序施工;
6、预留分格缝、养护: 混凝土浇筑完毕后采用塑料薄膜覆盖,混凝土保护层浇筑完成并具有一定强度后,将木条剔除,要保证分格缝顺直、美观,切勿破坏保温层,缝内填高分子密封膏。
三、施工注意事项
1、C20细石砼采用商品混凝土,厚度40mm,派专人和商品砼站联系,保证质量和及时供应。
2、混凝土保护层施工时,注意对保温层的成品保护,施工过程中如发现保温板破损,须及时通知项目部人员安排修补。

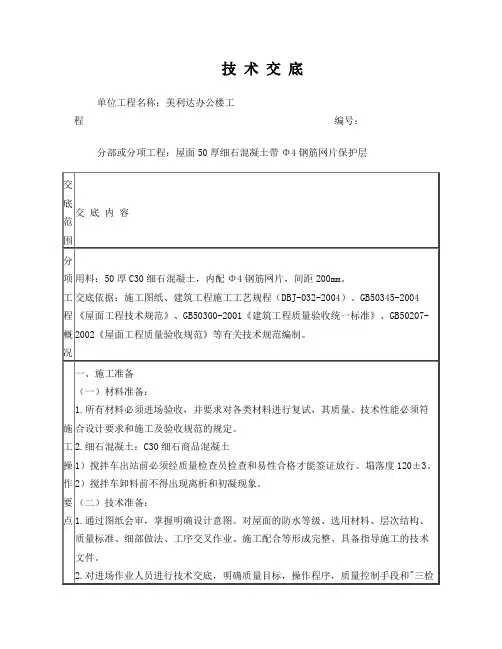

屋面细石混凝土保护层技术交底(已完成)01

屋面细石混凝土保护层技术交底(已完成)01
9.屋面排水方向及坡度、界格缝部位、天沟、泛水等细部处理有不明之处,请教现场工长后再施工,以免造成返工浪费。
质 量
标 准
1.细石砼的原材料及配合比必须符合设计要求。
检验方法:检查出厂合格证、质量检验报告、计量措施和现场抽样复验报告。
2.细石砼表面平整、压实抹光,不得有裂缝、空鼓、起砂等缺陷。
检验方法:观察检查。
6.安装分格缝板条:分格缝板条宽20mm,采用挤塑板板条。根据灰饼高度,用1:2水泥砂浆把界格缝板条固定在保温层上,要安装位置准确,固定牢固,板条上表面同细石砼保护层面一致。
7.浇筑细石砼:铺砼,用2m铝合金刮杠刮平,用木抹子在砼初凝前搓平拍压密实,并随时用2M靠尺检查其平整度,偏差不得大于5mm,木抹子抹平后,立即用铁抹子抹压第一遍,直到出浆为止。如果砂浆过稀表面有沁水现象时,可均匀撒一遍干水泥和砂(1:1)拌合料(砂子过3mm筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合一体,吸水后用铁抹子压平,如表面无多余水分,不得任意撒干水泥,否则引起面层干缩开裂。上述操作均在水泥砂浆初凝前完成。
2.刮六级以上大风和雨、雪天,避免在屋面上施工找平层
3.在运输、堆放、施工过程中避免扬尘、沾带等现象,应采取遮盖、封闭、洒水、冲洗等必要措施。
项 目
技 术 要 求
备注
1
混凝土强度等级
不应低于C30
2
厚度(mm)
50厚
3
坡度(%)
材料找坡:宜为2%;天沟纵坡:不应小于1%,沟底水落差不得超过50mm
4
分格缝
位置:应留设在板端缝处;纵向间距:不宜大于6m;横向间距:不宜大于6m;缝宽:20mm
5
表面平整度
用2米直尺检查,不应大于5mm

屋面架空预制混凝土板隔热保护层施工技术

屋面架空预制混凝土板隔热保护层施工技术

屋面架空预制混凝土板隔热保护层施工技术 Company number:【0089WT-8898YT-W8CCB-BUUT-202108】屋面架空预制混凝土板隔热保护层施工技术交底1、材料准备砌块、水泥、砂、石、掺合料、钢筋等。

2、主要机具搅拌机、手推车、磅秤、外用提升机械、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、小水桶、砖夹子、扫帚等。

3、施工工艺流程钢筋混凝土隔热板预制、养护→屋面放样→加空层砖墩砌筑→钢筋混凝土隔热板铺设→表面勾缝4、钢筋混凝土隔热板预制、作业条件4.1.1、混凝土隔热板规格、砼强度确定:确定每块大小为500×500×厚35,隔热板的混土强度为C25(16)。

4.1.2、钢筋准备:板内钢筋为¢6冷拔钢丝单层双向@100(460长共10根)。

4.1.3、浇筑混凝土板的模板、钢筋等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。

4.1.4、钢筋、水泥、砂、石等经检查符合有关标准要求。

4.1.5、磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格。

4.1.6、工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。

、材质要求4.2.1、水泥:水泥品种、强度等级应根据设计要求确定。

质量符合现行水泥标准。

工期紧时可做水泥快测。

必要时要求厂家提供水泥含碱量的报告。

4.2.2、砂、石子:根据结构尺寸、钢筋密度、砼施工工艺、砼强度等级的要求确定石子粒径、砂子细度。

砂、石质量符合现行标准。

必要时做骨料碱活性试验。

4.2.3、水:自来水或不含有害物质的洁净水。

4.2.4、钢筋:钢筋的级别、规格必须符合设计要求。

质量符合现行标准。

表面无老锈和油污。

必要时做化学分析。

4.2.5、脱模剂:水质隔模剂。

、主要机具混凝土搅拌机、磅秤(或自动上料设备系统)、双轮手推车、小翻斗车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、铁插尺、胶皮水管、铁板、串桶等。

保温隔热屋面施工方案(3篇)

保温隔热屋面施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区屋顶保温隔热工程,屋面面积为5000平方米。

本方案旨在通过合理的施工方法和技术,实现屋面保温隔热效果,降低建筑能耗,提高居住舒适度。

二、施工准备1. 材料准备(1)保温材料:聚苯乙烯泡沫板、挤塑聚苯乙烯板等。

(2)防水材料:防水卷材、防水涂料等。

(3)找平层材料:水泥、砂、石子等。

(4)基层处理材料:界面剂、钢丝网等。

2. 施工设备(1)切割工具:电锯、手锯等。

(2)铺设工具:滚筒、刮板等。

(3)其他工具:水准仪、钢卷尺等。

3. 人员组织成立施工班组,明确各工种人员职责,确保施工顺利进行。

三、施工工艺流程1. 基层处理(1)清理基层:将屋面基层上的杂物、油污等清理干净。

(2)涂刷界面剂:在基层表面涂刷界面剂,增强基层与找平层的粘结力。

(3)铺设钢丝网:在基层表面铺设钢丝网,防止找平层开裂。

2. 找平层施工(1)拌合水泥砂浆:按水泥:砂=1:2的比例拌合水泥砂浆。

(2)铺设找平层:将拌合好的水泥砂浆均匀铺设在基层上,厚度约为20mm。

(3)养护:找平层铺设完成后,需进行养护,待水泥砂浆强度达到要求后方可进行下一步施工。

3. 保温层施工(1)铺设保温材料:根据设计要求,选择合适的保温材料,将其铺设在找平层上。

(2)固定保温材料:使用专用锚固件将保温材料固定在屋面基层上。

(3)接缝处理:保温材料接缝处应采用专用密封胶进行密封处理。

4. 防水层施工(1)铺设防水卷材:在保温层上铺设防水卷材,确保卷材与基层粘贴牢固。

(2)焊接卷材:将相邻卷材焊接在一起,形成连续的防水层。

(3)涂刷防水涂料:在防水卷材上涂刷防水涂料,增强防水效果。

5. 保护层施工(1)铺设保护层:在防水层上铺设保护层,如彩瓦、水泥砂浆等。

(2)固定保护层:将保护层固定在防水层上,确保其牢固。

四、施工质量控制1. 材料质量控制(1)保温材料:选择符合国家标准的保温材料,确保其保温性能。

(2)防水材料:选择质量可靠、性能优良的防水材料。

屋面保温隔热工程

屋面保温隔热工程

保温隔热材料性能及要求
保温材料既起到阻止冬季室内热量通 过屋面散发到室外,同时也防止夏季室外 热量(高温)传到室内,它起到保温和隔 热的双重作用,有人称之谓“绝热”。如 今室内空调普及,冬天要防止热量散发, 夏天要防止冷气向室外传导,以减少能源 的消耗,所以提高建筑工程的保温、隔热 性能,节约能源是国家的一项重要国策。
架空隔热屋面是在平屋面上用砖墩支承钢筋混凝土薄板或粘土烧 制的薄砖(称大阶砖)形成隔热层,利用架空的板(砖)形成空间通 道,一方面避免太阳直接照射屋面,使屋面表面温度大为降低,减少 热量向室内传导,另方面利用沿海多风特点(尤其在傍晚时)形成对 流将热气从板下带出,有利于屋面热量的散发,降低屋面和室内的温 度。起到白天隔热、晚上散热的作用。它要求采用平檐口,架空墩砌 成条形,成为通风道,不让风产生紊流。屋面过大,宽度超过10m时 应在屋脊处开孔架高,形成中部通气孔,称为通风屋脊。架空隔热是 一种自然通风降温的措施,它适用于无空调要求而炎热多风地区屋面。 近年来由于人们生活水平提高,空调使用增多,加上国家对节能的重 视,许多建筑屋面采用了保温层,它既适于冬天防止室内空调热量外 传,也防止夏天空调冷气外传、室外高温传到室内。同时由于架空板 的粗制滥造,在城市造成极差形象,所以架空隔热屋面渐渐在减少, 目前在某些地区既设置保温层,又设置架空隔热层,有些经济条件较 差地区尚只采用架空隔热屋面。
保温材料的种类
我国目前屋面保温层按形式可分为松散材料保温层、板状保温层和整体 现浇保温层三种:按材料性质可分为有机保温材料和无机保温材料;按 吸水率可分为高吸水率和低吸水率保温材料,见下表。 保温材料主要由表观密度、导热系数和含水率三项指标控制,此三项指 标相互影响,表观密度大,导热系数值就大、保温性能就差;含水率大, 导热系数值也大、保温性能也差,所以保温材料在一定强度情况下,表 观密度小、导热系数值小、含水率低,则保温材料为优。

屋面工程技术规范GB50345-2012

屋面工程技术规范GB50345-2012

3、屋面工程所使用的防水卷材,在下列情况下应具有相容性: (1)卷材或涂料与基层处理剂; (2)卷材与胶粘剂或胶粘带; (3)卷材与卷材复合使用; (4)卷材与涂料复合使用; (5)密封材料与接缝基材。
卷材 高聚物改性沥青卷材 合成高分子卷材 涂料 高聚物改性沥青涂料 水乳型涂料 溶剂型涂料 聚合物水泥涂料 基层处理剂
防水等级
I级 II级
6、瓦屋面防水等级和防水做法规定:
防水等级 I级 II级 防水做法 瓦+防水层 瓦+防水垫层
注:防水厚度应符合本规范第4.5.5条或第4.5.6条Ⅱ级防水的规定
7、金属板屋面防水等级和防水做法规定:
防水等级 I级 II级 防水做法 压型金属板+防水垫层 压型金属板、金属面绝热夹蕊板
2、一般规定: 2.1关于找坡层:混凝土结构层宜采用结构找坡,坡度不应小于3%, 当采用材料找坡时,宜采用质量轻、吸水率低和有一定强度的材料, 坡度宜为2%。取消了屋面单坡跨度大于9米做为结构与材料找坡分 界的规定。(新P9,旧P8,不过设计一般未执行,一般就仿古建筑 采用) 2.2关于找平层:板状材料保温层上的找平层要求用细石混凝土,老 规范可以采用水泥砂浆及细石保护层。(新P10,旧P8)我认为主 要是考虑的厚度、连接强度及应力释放,通过我这几年施工的屋面 工程,确实是保温层如果是挤塑板等板材,上面抹水泥砂浆(设 计),完成后全部开裂或者当时不开裂但是造成防水做好后底部基 层开裂,容易使防水拉裂,可能根本看不出来,但是以后漏水都找 不到原因。
6、找平层:卷材、涂膜的基层宜设找平 层,找平层厚度和技术要求应符合以下规定:
找平层分类 水泥砂浆 适用的基层 整体现浇砼板 整体材料保温 层 装配式混凝土 板 板状材料保温 板 厚度 (mm) 15—20 技术要求 1:2.5水泥砂 浆 C20混凝土宜 加钢筋网片

屋面保温隔热层施工方案

屋面保温隔热层施工方案

屋面保温隔热层施工方案一)所用保温隔热材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。

二)松散的保温材料应使用无机材料,如选用有机材料时,要先做好材料的防腐处理。

1板状保温材料:外观整齐,厚度应根据设计要求确定,使用前应按设计要求检查其表观密度、导热系数、含水率及强度。

1)泡沫混凝土板:表观密度不大于500kg/m3,抗压强度应不低于;2)加气混凝土板:表观密度为500-600kg/m3,抗压强度应不低于;3)聚苯板块:表观密度为≤45kg/m3,抗压强度应不低于,导热系数为W/m·K。

2整体现浇屋面保温层应符合下列要求:1)沥青膨胀蛙石,沥青膨胀珍珠岩应采用机械搅拌,并应色泽一致,无沥青团,表观密度300-800 kg/m3留衬,导热系数≤m·K,抗压强度≥。

2)硬质聚氨醋泡沫塑料应按配比准确计量,发泡厚度匀称一致,表观密度35-65kg/m3,导热系数W/m·K,在10%形变下的紧缩强度≥,吸水率≤V/V。

3)胶粉聚苯颗粒:抗压强度不低于.导热系数≤m·K,干燥收缩率低于%,浸水后线变形率小于%。

二、首要机具普通应备有响应的搅拌设备、喷涂设备、检测设备以及常用铁锹(平锹)、木刮杠、水平(准)尺、手推车、木拍子等。

三、作业条件1铺设保温资料的基层施工完成后,将基层外表清理干净,满足资料作业的温湿度要求,需要涂刷界面剂的基层应涂刷界面剂,经检检验收合格办理相干手续后,方可进行下道工序。

2有隔气层要求的屋面,应先将基层清扫干净,按设计要求和施工规范规定,铺设隔气层。

3铺设隔气层的基层表面,应干燥、平整,不得有松散、开裂、起鼓等缺陷。

四、操作工艺一)工艺流程:二)基层清理:预制或现浇混凝土的基层外表,应将尘土、杂物等清理干净。

三)穿过屋面和墙面等结构层的管根部位,应用豆石混凝土(内掺3%微膨胀剂)填塞密实,将管根固定。

屋面工程技术规范GB 50345-2012

屋面工程技术规范GB 50345-2012

屋面工程技术规范GB 50345-20121 总则1.0.1 为提高我国屋面工程技术水平,做到保证质量、经济合理、安全适用、环保节能,制定本规范。

1.0.2 本规范适用于房屋建筑屋面工程设计和施工。

1.0.3 屋面工程的设计和施工,应遵守国家有关环境保护、建筑节能和防火安全等有关规定,并应制定相应的措施。

1.0.4 屋面工程的设计和施工除应符合本规范外,尚应符合国家现行有关标准规定。

2 术语2.0.1 屋面工程 roof project由防水、保温、隔热等构造层所组成房屋顶部的设计和施工。

2.0.2 隔汽层 vapor barrier阻止室内水蒸气渗透到保温层内的构造层。

2.0.3 保温层 thermal insulation layer减少屋面热交换作用的构造层。

2.0.4 防水层 waterproof layer能够隔绝水而不使水向建筑物内部渗透的构造层。

2.0.5 隔离层 Isolation layer消除相邻两种材料之间粘结力、机械咬合力、化学反应等不利影响的构造层。

2.0.6 保护层 protection layer对防水层或保温层起防护作用的构造层。

2.0.7 隔热层 insulation layer减少太阳辐射热向室内传递的构造层。

2.0.8 复合防水层 compound waterproof layer由彼此相容的卷材和涂料组合而成的防水层。

2.0.9 附加层 additional layer在易渗漏及易破损部位设置的卷材或涂膜加强层。

2.0.10 防水垫层 waterproof cushion设置在瓦材或金属板材下面,起防水、防潮作用的构造层。

2.0.11 持钉层 nail-supporting layer能够握裹固定钉的瓦屋面构造层。

2.0.12 平衡含水率 equilibrium water content在自然环境中,材料孔隙中所含有的水分与空气湿度达到平衡时,这部分水的质量占材料干质量的百分比。

屋面架空隔热层施工工艺标准

屋面架空隔热层施工工艺标准

屋面架空隔热层施工工艺标准XDQB2002-023一、工艺流程:大角找方→试排砖→划分横竖皮数→砌支墩→铺设隔热板→同时铺设通风屋脊→镶贴侧边立面板→勾缝→养护→质量检查→产品保护。

二、操作要求:1、预制砼隔热板的强度等级不应小于C20,应有出厂质量证明文件。

板内应埋设钢丝网片,板厚不小于30mm。

2、架空板进场时应检查其密实度、厚度、几何尺寸和强度;并与出厂合格证核对无误后,方可入场堆放。

3、隔热材料抽检数量应按使用的数量确定,同一批材料至少应抽检一次。

4、板状隔热材料在搬运时应轻放,防止损伤断裂,缺棱掉角;要保证板的外形完整。

5、架空隔热层施工时,应先将屋面清扫干净,并应根据架空板的尺寸,弹出支座中线。

6、在支座底面的卷材、涂膜防水层应采取加强措施。

支座宜采用水泥砂浆砌筑,其强度等级应不低于M5。

7、铺设架空板时,应将灰浆刮平,随时扫净屋面防水层上的落灰、杂物等;以保证架空隔热层气体畅通。

操作时不得损伤已完工的防水层。

8、架空板的铺设应平整、稳固;缝格采用水泥砂浆勾缝压光,并应按设计要求设置伸缩缝。

9、架空隔热屋面的架空隔热层高宜为100-300mm。

伸缩缝分格后的面积应不大于36m2。

10、架空板与女儿墙的距离不宜小于250mm,也不宜大于500mm。

伸缩缝应采用密封膏填塞饱满且不污染板。

11、屋面工程施工中,应按施工工序、层次进行检验,合格后方可进行下道工序作业。

12、当下道工序或相邻工程施工时,对屋面已完成的部分应采取保护措施。

13、架空板不得断裂、缺损;架设应平稳,相邻两块板的高低偏差不应大于3mm,架空层中不得堵塞。

14、架空板排列无法整块时,在边缘处允许使用大于1/2的切割板进行铺设。

15、屋面隔热板的周边侧立面也要采用与隔热板相配套的立板镶贴,并与顶面的架空板齐平。

16、架空板应铺设平整,牢固稳定,边缘顺直,缝格对齐且均匀一致;勾缝光滑、密实且不产生裂纹现象。

17、架空隔热板完工后,应做好产品的保护工作;其表面应洁净,不得沾染涂料、油漆和砂浆喷溅在上面。

屋面防水翻修工程施工方案

屋面防水翻修工程施工方案

屋面防水翻修工程施工方案一工程概况1、工程名称:2、建设地点:3、承包内容:屋面架空隔热层、SBS改性沥青防水卷材铲除,清运;基层处理及1:3 水泥砂浆找平层、40mm厚钢筋网片混凝土层、橡胶防水涂料层、4mm厚SBS 改性沥青防水卷材层;1:3水泥砂浆保护层;架空板。

4、建筑规模:5、工程质量:合格6、工期:天二施工准备1、施工前,先检查原建筑四周情况,墙体四周有雨篷板,楼高20m,屋面拆除建筑垃圾、施工用材料运输采用汽车吊车进行垂直运输作业。

2、铲除屋面架空隔热层(1)破除原屋面架空层隔热板,拆除隔热板下砖墩(2)拆除建筑废渣清运(3)基层清扫,检查基层的平整度,对不平整处用砂浆找平(4)40mm厚40mm厚钢筋网片混凝土浇筑。

三主要施工方法及技术措施1、屋面找坡的作业条件将现浇混凝土板表面的起砂、起皮的处理好,并将灰尘、杂物清理干净,穿过屋面和墙面等结构层的管根部位,应用细石混凝土填塞密实,将管根固定。

保温材料存放防潮、防止损伤和污染措施已落实,雨天作业防水浸或雨淋措施已落实。

(1)操作工艺基层清理:将原有拆除物基层表面的尘土、杂物等清理干净。

弹线找坡:按坡度及流水方向,弹出屋面坡度走向,确定找坡层的范围。

管根固定:穿屋面结构层的管根在保温层施工前,用细石混凝土塞堵密实。

40mm厚钢筋网片混凝土层:施工时应按规范要求留设伸缩缝及养护。

(2)找平层本工程的找平层采用30mm厚1: 3水泥砂浆找平层。

①作业条件找平层施工前:屋面找坡层应进行隐蔽工程检查验收,并办理手续。

各种穿过屋面的预埋管件根部及女几墙、伸缩缝处的根部应按图纸要求做好处理。

根据设计规定的坡度、弹线、找好规矩(包括天沟、檐沟的坡度),并进行彻底清扫。

②操作工艺将找坡层上面的松散杂物清扫干净。

先将板底垫实找平,不易填塞的立缝、边角破损处、宜用同类找坡板块的碎末填实填平。

基层与突出屋面的结构的连接处,以及基屋的转角处均做成圆弧形,圆弧半径不得小于20mm。

GB50345-2004屋面工程技术规范

GB50345-2004屋面工程技术规范

屋面工程技术规范GB 50345-20041 总则1.0.1 为提高我国屋面工程的技术水平,确保防水、保温隔热工程的功能与质量,制定本规范。

1.0.2 本规范适用于建筑屋面工程的设计和施工。

1.0.3 屋面工程的设计和施工应遵守国家及地方有关环境保护和建筑节能的规定,并采取相应措施。

1.0.4 屋面工程的设计和施工除应符合本规范外,尚应符合国家现行有关标准规范的规定。

1.0.5 屋面工程施工质量验收应符合国家标准《屋面工程质量验收规范》GB50207-2002的规定。

1 术语2.0.1 防水层合理使用年限 life of waterproof layer屋面防水层能满足正常使用要求的年限。

2.0.2 一道防水设防 a se4parate waterproof barroer具有单独防水能力的一道防水层次。

2.0.3 沥青防水卷材(油毡) bituminous membrane(felt)以原纸、织物、纤维毡、塑料膜等材料为胎基,浸涂石油沥青,矿物粉料或塑料膜为隔离材料,制成的防水卷材。

2.0.4 高聚物改性沥青防水卷材 modifide asphalt membrane以高分子聚合物改性石油沥青为涂盖层,聚酯毡、玻纤毡或聚酯玻纤复合为胎基,细砂、矿物粉料或塑料膜为隔离材料,制成的防水卷材。

2.0.5 合成高分子防水卷材 high polymer waterproof sheet以合成橡胶、合成树脂或两者共混为基料,加入适量的助剂和填料,经混炼压延或挤出等工序加工而成的防水卷材。

2.0.6 基层处理剂 primer在防水层施工前,预先涂刷在基层上的涂料。

2.0.7 满粘法 full adhesion method铺贴防水卷材时,卷材与基层采用全部粘结的施工方法。

2.0.8 空铺法 border adhesion method铺贴防水卷材时,卷材与基层在周边一定宽度内粘结,其余部分不粘结的施工方法。

[屋顶隔热板]几种屋顶隔热技术简介

[屋顶隔热板]几种屋顶隔热技术简介

[屋顶隔热板]几种屋顶隔热技术简介[屋顶隔热板]几种屋顶隔热技术简介篇一 : 几种屋顶隔热技术简介几种屋顶隔热技术简介摘要:屋顶是房屋建筑中起覆盖作用的承重、围护结构。

[)目前屋顶隔热节能也是社会关注的热点。

本文从就目前的几项屋顶隔热常用技术进行介绍。

关键词:平屋顶倒置蓄水屋顶种植屋顶隔热一(倒置式屋顶正置式屋面是将保温层设在结构层之上、防水层之下而形成封闭式保温层。

这种屋面保温形式是把保温材料做在屋顶楼板的外侧,让屋顶的楼板受到保温层的保护而不至受到过大的温度应力。

整个屋顶的热工性能能够得到保证,能够有效避免屋顶构造层内部的冷凝和结冻。

屋面可上人使用。

构造做法:通常做法是在楼板上设置绝热材料,在绝热材料外侧设置防水层和保护层。

保温材料的厚度通过热工计算后应符合所在建筑热工分区的节能设计标准。

按照民用建筑节能设计标准和民用建筑热工设计规范的要求确定的屋顶隔热层,能够保证冬季屋顶内表面温度和室内采暖环境温度的差值小于4?C。

倒置式屋面保温:是将保温层设置在防水层之上,形成敞露式保温层。

也叫做外置式保温。

倒置式屋面是与传统屋面相对而言的。

这种屋面保温形式是外保温屋面形式的一个倒置形式,所谓倒置式屋面,就是将传统屋面构造中的保温层与防水层颠倒,把保温层放在防水层的上面,防水层作在保温层和楼板的界面上,保温层上部的保护层有良好的透水和透气性能。

这种屋面构造仍属于屋面外保温和屋面外隔热形式,能有效地避免内部结露,也使防水层得到很好的保护,屋面构造的耐久性也得到提高,但对保温材料的拒水性能有较高的要求,保温材料选择时应以保温材料木身绝热性能受雨水浸泡影响最小为原则。

国内可供用于倒置屋面做法的保温材料主要有泡沫玻璃、挤塑型聚苯乙烯泡沫板、聚乙烯泡沫板等。

倒置式屋面的定义中,特别强调了“憎水性”保温材料,工程中常用的保温材料如水泥膨胀珍珠岩、水泥蛭石、矿棉岩棉等都是非憎水性的,这类保温材料如果吸湿后,其导热系数将陡增,所以才出现了普通保温屋面中需在保温层上做防水层,在保温层下做隔气层,从而增加了造价,使构造复杂化。

屋面工程技术规范GB50345-2012

屋面工程技术规范GB50345-2012

防水等级
I级 II级
6、瓦屋面防水等级和防水做法规定:
防水等级 I级 II级 防水做法 瓦+防水层 瓦+防水垫层
注:防水厚度应符合本规范第4.5.5条或第4.5.6条Ⅱ级防水的规定
7、金属板屋面防水等级和防水做法规定:
防水等级 I级 II级 防水做法 压型金属板+防水垫层 压型金属板、金属面绝热夹蕊板
2.6新规范对瓦屋面按照材料进行了细分,分为烧结 瓦、混凝土瓦及沥青瓦三种,旧规范按照形状和 材料分,比较杂乱,不容易理解。另外对坡度进 行了重新明确,烧结瓦、混凝土瓦不应小于30%, 沥青瓦不应小于20%,旧规范为不宜小于20%。 2.7新规范增加了金属板屋面和玻璃采光顶,金属板 材屋面坡度不宜小于5%(咬口锁边)~10%(紧 固件),旧规范不宜小于10%。 2.8暴雨强度较大地区的大型屋面,宜采用虹吸式屋 面雨水排水系统。(政务服务中心采用过)
蓄水隔热层、隔离层、防水层、找平层、保温层、找 平层、找坡层、结构层
瓦屋面
块瓦、挂瓦条、顺水条、持钉层、防水层或防水垫层、 保温层、结构层 沥青瓦、持钉层、防水层或防水垫层、保温层、结构 层
四、屋面设计 1、屋面工程应根据建筑物的建筑造型、使用功能、环境条 件,对下列内容进行设计: (1)屋面防水等级和设防要求; (2)屋面构造设计; (3)排面排水设计; (4)找坡方式和选用的找坡材料; (5)防水层选用的材料、厚度、规格及其主要性能; (6)保温层选用的材料、厚度、燃烧性能及其主要 性能; (7)接缝密封防水选用的材料及其主要性能。 本规范要求设计时对屋面工程的防水层,保温层,隔 热层等构造做法以及屋面细部构造绘制大样图,以便施工 单位“按图施工”监理单位“按图检查”,从而避免屋面 工程在施工中的随意性。(P94)但是现实中很少,我认 为图纸会审时对屋面做法不明确的可以要求设计单位给出 图,也便于以后结算。

屋面保护层施工技术

屋面保护层施工技术

屋面保护层施工技术1 一般规定1.1 卷材防水屋面和涂膜防水屋面的保护层应符合设计要求,以下做法可供选择并应注意:1.1.1采用与卷材或涂膜材料材性相容、粘结力强和耐风化的浅色涂料涂刷等作保护层;卷材面还可粘贴铝箔等作为保护层。

1.1.2可采用20mm厚水泥砂浆、30mm厚细石混凝土(宜掺微膨胀剂)或铺砌块材做刚性保护层;刚性保护层的厚度应满足屋面使用功能需要。

1.1.3沥青卷材保护层可用热玛脂粘结粒径3~5mm、色浅、耐风化和颗粒均匀的绿豆砂;亦可采用冷玛脂粘结云母或蛭石等片状材料。

1.1.4涂膜防水层面可采用细砂、云母或蛭石等撒布材料作保护层。

1.1.5易积灰屋面宜采用刚性保护层。

1.1.6防水层采用已带保护层(如彩砂卷材、铝箔面层卷材等)的卷材作面层时,可不另作保护层。

1.1.7架空隔热屋面或倒置式屋面的卷材防水层上可不做保护层。

1.2 保护层铺设前,卷材或涂膜防水层必须施工完毕、经过干燥并检验合格、同时清扫干净表面。

1.3 采用水泥砂浆、板块材料或细石混凝土等材料作刚性保护层,与防水层之间必须设置隔离层;隔离层应平整,起到完全隔离作用,保证刚性保护层的胀缩变形不损坏防水层。

2 施工准备2.1 原材料要求2.1.1 绿豆砂:干净、色浅、颗粒均匀、粒径3~5mm,宜用砾砂、可用尖锐颗粒少的人工砂,降雨量较大的区域宜采用粒径6~10mm小豆石。

2.1.2 保护层涂料应色浅、与底层材性相容、粘结力强、耐冷热变化、耐老化和抗冲刷性能好。

2.1.2.1 高聚物改性沥青防水涂料的物理性能应符合表2.1.2.1的要求。

表2.1.2.1 高聚物改性沥青防水涂料的物理性能要求2.1.2.2 合成高分子防水涂料的物理性能应符合表2.1.2.2的要求。

表2.1.2.2 合成高分子防水涂料的物理性能要求2.1.3 细砂、云母及蛭石:细砂应干净、色浅、是天然水成砂,粒径不得大于涂层厚度的1/4;云母及蛭石颗粒尽可能大一些、无细粉。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

屋面架空预制混凝土板隔热保护层施工技术交底1、材料准备砌块、水泥、砂、石、掺合料、钢筋等。

2、主要机具搅拌机、手推车、磅秤、外用提升机械、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、小水桶、砖夹子、扫帚等。

3、施工工艺流程钢筋混凝土隔热板预制、养护→屋面放样→加空层砖墩砌筑→钢筋混凝土隔热板铺设→表面勾缝4、钢筋混凝土隔热板预制4.1、作业条件4.1.1、混凝土隔热板规格、砼强度确定:确定每块大小为500×500×厚35,隔热板的混土强度为C25(16)。

4.1.2、钢筋准备:板内钢筋为¢6冷拔钢丝单层双向@100(460长共10根)。

4.1.3、浇筑混凝土板的模板、钢筋等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。

4.1.4、钢筋、水泥、砂、石等经检查符合有关标准要求。

4.1.5、磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格。

4.1.6、工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。

4.2、材质要求4.2.1、水泥:水泥品种、强度等级应根据设计要求确定。

质量符合现行水泥标准。

工期紧时可做水泥快测。

必要时要求厂家提供水泥含碱量的报告。

4.2.2、砂、石子:根据结构尺寸、钢筋密度、砼施工工艺、砼强度等级的要求确定石子粒径、砂子细度。

砂、石质量符合现行标准。

必要时做骨料碱活性试验。

4.2.3、水:自来水或不含有害物质的洁净水。

4.2.4、钢筋:钢筋的级别、规格必须符合设计要求。

质量符合现行标准。

表面无老锈和油污。

必要时做化学分析。

4.2.5、脱模剂:水质隔模剂。

4.3、主要机具混凝土搅拌机、磅秤(或自动上料设备系统)、双轮手推车、小翻斗车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、铁插尺、胶皮水管、铁板、串桶等。

4.4、操作工艺4.4.1作业准备(1)、浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的保护钢筋的保护层是否符合规范要求。

(2)、如使用木模板时应浇水使模板湿润。

(3)、自拌砼,应在开盘前1h左右,测定砂石含水率,调整施工配合比。

4.5、混凝土搅拌4.5.1、每次浇筑砼前1.5h左右,由土建工长或砼工长填写“砼浇筑申请书”,一式3份,施工技术负责人签字后,土建工长留一份,交试验员一份,资料员一份归档。

4.5.2、试验员依据砼浇筑申请书填写有关资料。

做砂石含水率。

调整砼配合比中的材料用量,换算每盘的材料用量,写配合比板,经施工技术负责人校核后,挂在搅拌机旁醒目处。

定磅秤或电子秤及水继电器。

4.5.3、材料用量、投放:水、水泥、外加剂、掺合料的计量误差为±2%,砂石料的计量误差为土3%。

投料顺序为:石子-水泥-砂子-水4.5.4、搅拌时间:强制式搅拌机:不掺外加剂时不少于90秒;掺外加剂时不少于120秒。

4.6、混凝土运输混凝土自搅拌机卸出后,应及时运输到浇筑地点。

在运输过程中,要防止混凝土离析、水泥浆流失。

如混凝土运到浇筑地点有离析现象时,必须在浇筑前进行二次拌合。

4.7、混凝土浇筑与振捣的一般要求4.7.1、混凝土自吊斗口下落的自由倾落高度不得超过2m。

4.7.2、浇筑混凝土时应分段分层连续进行。

4.7.3、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。

移动间距不大于振捣作用半径的1.5倍。

振拇上一层时应插入下层5一lOcm,以使两层砼结合牢固。

表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。

4.7.4、浇筑混凝土应连续进行。

如必须间歇,其问歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。

问歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。

(当混凝土的凝结时间小于2h时,则应当执行混凝土的初凝时间)4.7.5、浇筑混凝土时应经常观察模板、钢筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土初凝前修正完好。

4.7.6、浇筑板混凝土的虚铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回振捣,厚板可用插入式振捣器顺浇筑方向托拉振捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平。

施工缝处或有预埋件及插筋处用木抹子找平。

浇筑板混凝土时不允许用振捣棒铺摊混凝土。

4.8、养护混凝土浇筑完毕后,应在12h以内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态,养护期一般不少于7昼夜。

4.9、混凝土试块留置按照规范规定的试块取样要求做标养试块的取样。

4.10、成品保护4.10.1、要保证钢筋的位置正确。

4.10.2、不用重物冲击模板。

4.10.3、已浇筑板上表面混凝土要加以保护。

4.10.4、在浇筑混凝土时,要对已经完成的成品进行保护。

4.11、应注意的质量问题4.11.1、蜂窝:原因是混凝土一次下料过厚,振捣不实或漏振,模板有缝隙使水泥浆流失,钢筋较密而混凝土坍落度过小或石子过大而造成。

4.11.2、露筋:原因是钢筋垫缺位移、间距过大、漏放、钢筋紧贴模板、造成露筋。

5、隔热加空层砖墩砌筑5.1、作业条件5.1.1、弹好砖墩位置轴线,经验线符合设计图纸的尺寸要求,办完预检手续。

5.1.2、确定砖墩高度立皮数:砖墩高度确定18cm,立皮数为3皮。

皮数应垂直、牢固、标高一致,经复核,办理预检手续。

5.1.3、根据最下面第一皮砖的标高,拉通线检查,如水平缝厚度超过20mm,用细石混凝土找平,不得用水泥砂浆找平或砍砖包合子找平。

5.1.4、砂浆由实验室做配合比试配,准备好试模。

5.2、操作工艺5.2.1、放线、砌块浇水→制备砂浆→砌块排列→铺砂浆→砌块就位→校正5.2.2、放线:砌体施工前,依据砌筑图放出第一皮砌块的轴线、砌体边线。

5.2.3、拌制砌筑砂浆:现场采用砂浆搅拌机拌合砂浆,严格按照配合比配制。

5.2.4、砂浆配合比用重量比,计量精度为:水泥±2%,砂及掺合料±5%。

5.2.5、砂浆的抽样频率应符合下列规定:(1)每一工作班每台搅拌机取样不得少于一组:(2)每一楼层的每一分项工程取样不得少于一组:(3)每一楼层或250m3砌体中同强度等级和品种的砂浆取样不得少于一组;(4)每组6块,砂浆材料、配比变动时,应重新制作试块。

5.2.6、搅拌机投料顺序:砂-水泥-掺合料-水。

搅拌均匀后,再加入水搅拌均匀。

5.3、质量要求5.3.1、主控项目(1)小砌块强度等级符合设计要求。

检查和验收:检查出厂合格证、试验报告、批量,符合设计要求为合格。

(2)砂浆强度等级符合设计要求,要有配合比报告,计量配制,在试块强度未出来之前,先将试块编号填写,出来后核对。

并在分项工程中,按批进行评定,符合要求为合格。

(4)水平灰缝的砂浆饱满度不低于90%,按净面积计算。

(5)轴线位置偏移lOmm,检查全部承重墙,不大于lOmm。

5.3.2、一般项目(1)水平灰缝厚度宜为lOmm,以8~12mm为限。

(2)基础顶面和楼面标高,±15mm,用水平仪和尺检测。

(3)表面平整度,清水墙5mm。

(4)水平灰缝平直度,清水墙:7mm,混水墙:lOmm。

如果验收清水墙,其表面平整度为5mm;水平灰缝平直度为7mm;并增加项目清水墙游丁走缝偏差为20mm。

各项目80%检测点应满足要求,其余20%点可超过允许值,但不得超过其值的15%,既为合格,否则返工处理。

5.4、成品保护措施5.4.1、砌体材料运输、装卸过程中严禁抛掷和倾倒。

进场后,要按品种、规格分别堆放整齐,作好标识,堆放高度不能超过2m。

5.4.2、砂浆稠度要适宜,砌砖操作时要防止砂浆流淌污染墙面。

5.5、安全注意事项5.5.1、垂直运输的吊笼、滑车、绳索、刹车等,必须满足荷载要求,吊运时不得超荷,使用过程中要经常检查,若发现不符合规定者,要及时修理或更换。

5.5.2、停放搅拌机械的基础要坚实平整,防止地面下沉,造成机械倾侧。

5.5.3、砌筑砂浆不得遗撒污染作业面。

5.5.4、施工垃圾应每天清理,堆放在指定的地点。

5.5.5、现场的砂石料要用帆布覆盖,水泥棚应维护严密。

6、预制混凝土隔热板安装6.1、施工准备6.1.1作业条件吊装隔热板时按施工区域分段码放,垫木距板端30cm,上下对齐。

堆放高度不超过10块,并检查板质量,对有裂纹,翘曲或断裂损坏的构件不得采用。

6.1.2、工器具提升吊车。

6.2、材料要求6.2.1、预制砼隔热板的强度等级为C25。

板内应埋设¢冷拔钢丝,板厚不小于30mm。

6.2.2、架空板进场时应检查其密实度、厚度、几何尺寸和强度;并检验合格无误后,方可入场堆放和使用。

6.3、隔热板安装施工6.3.1、隔热板在搬运时应轻放,防止损伤断裂,缺棱掉角;要保证板的外形完整。

6.3.2、架空时,应先将屋面清扫干净,并应根据架空板的尺寸,弹出支座中线。

6.3.3、架空板的铺设应平整、稳固;缝格采用水泥砂浆勾缝压光,并应按设计要求设置伸缩缝。

6.3.4、架空隔热屋面的架空隔热层高宜为100-300mm。

伸缩缝分格后的面积应不大于36m2。

6.3.5、架空板与女儿墙的距离不宜小于250mm,也不宜大于500mm。

伸缩缝应采用密封膏填塞饱满且不污染板。

6.3.6、屋面工程施工中,应按施工工序、层次进行检验,合格后方可进行下道工序作业。

6.3.7架空板不得断裂、缺损;架设应平稳,相邻两块板的高低偏差不应大于3mm,架空层中不得有掉落的砂浆、碎砖等杂物堵塞。

6.3.8、架空板排列无法整块时,在边缘处允许使用大于1/2的切割板进行铺设。

6.3.9、屋面隔热板的周边侧立面也要采用与隔热板相配套的立板镶贴,并与顶面的架空板齐平。

6.3.10架空板应铺设平整,牢固稳定,边缘顺直,缝格对齐且均匀一致;勾缝光滑、密实且不产生裂纹和塌陷的现象。

17、架空隔热板铺设完成后,应做好产品的保护工作;其表面应洁净,不得沾染涂料、油漆和砂浆喷溅在上面。
