现浇梁施工准备工作及注意事项要点
现浇梁施工方案
现浇梁施工方案现浇梁是指在现场将混凝土浇注至模板中,然后经过固化和养护形成的梁结构。
现浇梁施工相比于预制梁有许多优点,如适应性强、施工速度快、质量可控等。
下面是一份现浇梁施工方案,详细说明了施工过程和注意事项。
一、施工准备1. 安排专业的技术人员进行施工规划和设计。
2. 购买合适的模板和脚手架,并进行检查和组装。
3. 采购混凝土和相应的施工设备。
4. 检查施工场地,保证基坑整洁干净并符合要求。
5. 确定施工时间和进度,提前准备相关人员和机械设备。
二、模板搭设1. 根据设计要求搭设合适的模板,确保模板牢固、平整,并设置好模板支架。
2. 检查模板的尺寸和位置,确保符合设计要求。
3. 根据梁的布置,设置好梁之间的隔板和支撑。
三、钢筋制作和安装1. 根据设计要求制作好钢筋,包括直筋和弯钩等。
2. 将钢筋按照设计图纸要求按时送至现场。
3. 在模板上按照设计要求固定好钢筋,并进行检查和验收。
四、混凝土浇注1. 选用合适的混凝土和砂浆,并按照设计比例调配。
2. 按照施工顺序进行混凝土浇注,避免浇筑过程中出现浮筋、脱模等质量问题。
3. 在混凝土浇注过程中要避免穿插施工,确保连续浇注。
五、养护和脱模1. 混凝土浇筑完成后,进行养护,并按照设计要求设置养护期限。
2. 在养护期间,进行适时的喷水养护,避免混凝土早期干裂。
3. 养护期满后,按照设计要求进行脱模,并及时清理模板和周围的杂物。
六、质量检验和验收1. 在混凝土浇筑完成后进行质量检验,包括外观质量、尺寸偏差和钢筋质量等。
2. 如果发现质量问题,及时进行整改和修复。
3. 施工完成后,进行最终验收,并将施工记录和相关资料归档。
七、安全措施1. 提前做好危险源辨识和风险评估,加强现场安全管理。
2. 配备必要的安全设备和防护用品,并进行培训和演练。
3. 定期进行安全检查和巡视,发现问题及时处理。
以上是关于现浇梁施工方案的一个简单介绍,不同的工程项目可能会有所不同,具体的施工方案需要根据实际情况进行调整和优化。
现浇梁专项施工方案
现浇梁专项施工方案目录一、前言 (2)1.1 编制目的 (3)1.2 编制依据 (4)1.3 工程概况 (5)二、施工准备 (6)2.1 施工材料准备 (6)2.2 施工设备准备 (7)2.3 施工人员准备 (9)2.4 施工现场布置 (10)三、现浇梁施工工艺 (11)3.1 工艺流程 (12)3.2 模板安装 (13)3.3 钢筋加工与安装 (14)3.4 混凝土浇筑 (15)3.5 模板拆除 (16)3.6 质量检测与验收 (17)四、现浇梁施工要点 (18)4.1 安全措施 (19)4.2 质量保证措施 (19)4.3 进度控制措施 (20)4.4 环境保护措施 (22)五、应急预案 (22)5.1 应急预案组织机构 (24)5.2 应急预案响应流程 (25)5.3 应急物资准备 (26)5.4 应急演练计划 (27)一、前言随着建筑行业的不断发展,现浇梁作为一种常见的结构形式,在各类建筑工程中得到了广泛应用。
现浇梁施工方案的制定对于保证工程质量、提高施工效率具有重要意义。
本专项施工方案旨在为现浇梁施工提供一套系统、科学、合理的指导思想,确保施工过程中的安全、质量和进度得到有效控制。
本专项施工方案主要针对现浇梁施工过程中的关键环节和技术难点进行详细阐述,包括现浇梁的施工准备、模板支撑体系设计、混凝土浇筑、预应力钢筋张拉、梁体养护等方面。
本方案还将结合实际施工经验,对可能出现的问题和应对措施进行分析和总结,以期为今后类似工程的施工提供借鉴和参考。
为了确保本专项施工方案的有效实施,我们将组织专业的技术团队进行现场指导和技术交底,确保施工人员熟悉并掌握相关技术要求。
我们还将加强对施工过程的质量监控,定期对施工现场进行检查和评估,确保各项指标符合设计要求和规范标准。
本专项施工方案旨在为现浇梁施工提供一套全面、系统的指导思想,以期在保证工程质量和安全的前提下,提高施工效率,降低工程成本,为建筑行业的可持续发展做出贡献。
现浇梁安全教育记录
现浇梁安全教育记录现浇梁是建筑工程中重要的结构构件之一,因其功能和承载能力的重要性,安全教育对于现浇梁施工过程中的人员来说是非常重要的。
本文将从现浇梁的施工前准备、施工过程中的安全注意事项以及施工后的安全管理等方面进行详细介绍。
一、施工前的安全准备1. 确定施工方案:在进行现浇梁施工之前,必须制定详细的施工方案,包括工作流程、人员配备、施工时间等信息。
施工方案应经过专业人员的审核和评估,确保其安全可行。
2. 安全措施准备:在进行现浇梁施工前,必须准备好相应的安全防护设备,如安全帽、安全鞋、防护眼镜等。
同时,还需要准备好消防器材、急救药品等,以应对突发事件。
3. 施工环境整理:在施工前,必须对施工现场进行整理,清除杂物和障碍物,确保施工现场的安全和整洁。
二、施工过程中的安全注意事项1. 安全培训:在进行现浇梁施工前,必须对参与施工的人员进行安全培训。
培训内容应包括施工流程、安全技术要求、紧急情况处理等内容。
2. 施工人员配备:在施工过程中,应根据实际情况合理配置施工人员。
施工人员应具备相应的技术和经验,且必须经过相关证书的培训和考核。
3. 施工设备检查:在进行现浇梁施工前,必须对施工设备进行检查和维护。
确保设备的正常工作,并及时修复和更换有故障的设备。
4. 安全标志设置:在施工现场必须设置明显的安全标志,包括禁止入内标志、安全警示标志等。
同时,还应设置警戒线,防止无关人员进入施工区域。
5. 现场警戒:在施工过程中,应对施工现场进行临时围栏或者警戒线的设置,以确保施工现场的安全。
6. 安全防护措施:在进行现浇梁施工时,必须严格按照施工方案和相关标准执行安全防护措施,如使用安全带、安全网等,防止高空坠落和物体打击。
三、施工后的安全管理1. 巡视检查:在现浇梁施工结束后,必须进行巡视检查,确保施工质量和安全。
特别需要注意梁体的完整性和支撑的稳定性。
2. 安全清理:在施工结束后,必须及时清理施工现场的杂物和废料,确保施工场地的安全和整洁。
现浇箱梁施工注意事项

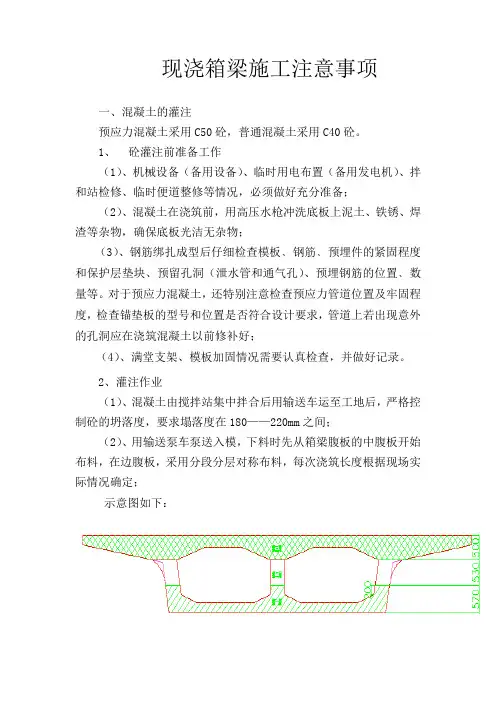

现浇箱梁施工注意事项一、混凝土的灌注预应力混凝土采用C50砼,普通混凝土采用C40砼。
1、砼灌注前准备工作(1)、机械设备(备用设备)、临时用电布置(备用发电机)、拌和站检修、临时便道整修等情况,必须做好充分准备;(2)、混凝土在浇筑前,用高压水枪冲洗底板上泥土、铁锈、焊渣等杂物,确保底板光洁无杂物;(3)、钢筋绑扎成型后仔细检查模板﹑钢筋﹑预埋件的紧固程度和保护层垫块、预留孔洞(泄水管和通气孔)、预埋钢筋的位置﹑数量等。
对于预应力混凝土,还特别注意检查预应力管道位置及牢固程度,检查锚垫板的型号和位置是否符合设计要求,管道上若出现意外的孔洞应在浇筑混凝土以前修补好;(4)、满堂支架、模板加固情况需要认真检查,并做好记录。
2、灌注作业(1)、混凝土由搅拌站集中拌合后用输送车运至工地后,严格控制砼的坍落度,要求塌落度在180——220mm之间;(2)、用输送泵车泵送入模,下料时先从箱梁腹板的中腹板开始布料,在边腹板,采用分段分层对称布料,每次浇筑长度根据现场实际情况确定;示意图如下:箱梁砼浇筑采用纵向分段、水平分层、左右对称浇筑。
分三层浇筑:第一次浇筑至内模底部倒角以上20cm处,即距底板57cm处;第二次浇筑至内模顶部倒角处,即距顶板50cm处,浇筑高度53cm;第三次浇筑至顶板,浇筑高度50cm。
浇筑顺序:先浇筑中腹板和横梁,再浇筑边腹板,最后浇筑顶板和翼板;由底板低的一端浇筑至高的一段。
第一层浇筑4-6m后回来浇筑第二层。
(3)浇筑过程注意事项①、浇筑第一层混凝土要控制好浇筑速度,以防翻浆。
如发现有翻浆现象,及时停止浇筑,并将多余的混凝土用小桶或铁锹运至前方未浇筑处。
②、技术人员在浇筑第一层后,及时用小锤敲打底板倒角处模板,判断是否有空洞现象。
③、浇注过程中安排专人跟踪检查模板、支架、钢筋、预埋件和预留孔洞的情况,模板如果有漏浆,跑模现象出现,停止混凝土浇注,采取有效措施加以封堵、加固。
④、混凝土浇筑完毕初凝后,对已安装衬管的管道必须立即拔出衬管,对已装入钢绞线的管道必须来回抽动钢绞线,防止因漏浆堵塞孔道。

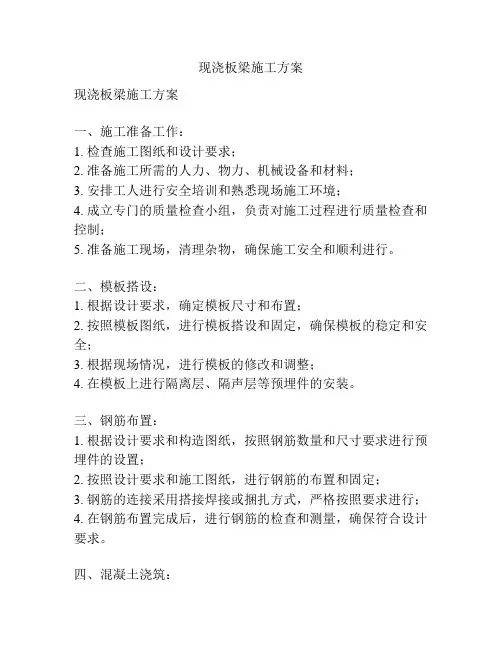

现浇板梁施工方案
现浇板梁施工方案现浇板梁施工方案一、施工准备工作:1. 检查施工图纸和设计要求;2. 准备施工所需的人力、物力、机械设备和材料;3. 安排工人进行安全培训和熟悉现场施工环境;4. 成立专门的质量检查小组,负责对施工过程进行质量检查和控制;5. 准备施工现场,清理杂物,确保施工安全和顺利进行。
二、模板搭设:1. 根据设计要求,确定模板尺寸和布置;2. 按照模板图纸,进行模板搭设和固定,确保模板的稳定和安全;3. 根据现场情况,进行模板的修改和调整;4. 在模板上进行隔离层、隔声层等预埋件的安装。
三、钢筋布置:1. 根据设计要求和构造图纸,按照钢筋数量和尺寸要求进行预埋件的设置;2. 按照设计要求和施工图纸,进行钢筋的布置和固定;3. 钢筋的连接采用搭接焊接或捆扎方式,严格按照要求进行;4. 在钢筋布置完成后,进行钢筋的检查和测量,确保符合设计要求。
四、混凝土浇筑:1. 在模板施工完毕后,进行混凝土搅拌和运输;2. 混凝土搅拌时,严格按照设计配比进行;3. 在混凝土浇筑前,在模板内进行清水湿润处理;4. 混凝土浇筑时,采用多次浇注的方式,每次浇注的高度不超过500mm;5. 在每次浇注后,进行打捺和振捣,确保混凝土密实度;6. 在混凝土浇筑完成后,进行养护,保持适当的湿度和温度。
五、模板拆除和修补:1. 在混凝土强度达到设计要求时,进行模板拆除;2. 拆除模板时,采用逐段拆除的方式,以确保结构安全;3. 拆除模板后,对混凝土表面进行修补和抹灰;4. 修补完成后,进行细部检查和整体质量评估。
六、验收和清理:1. 对混凝土现浇板梁进行验收,检查施工质量和外观效果;2. 清理施工现场,清除杂物和废料,保持施工环境整洁;3. 做好施工记录和整理相关资料,以备后续参考和评估。
以上是现浇板梁施工的方案,通过合理的施工准备、模板搭设、钢筋布置、混凝土浇筑、模板拆除和修补、验收和清理等步骤,可以确保施工质量和工期的控制,最终完成一项高质量、安全的现浇板梁工程。
现浇箱梁注意事项
现浇箱梁注意事项现浇箱梁是一种常见的结构形式,在建筑工程中被广泛应用。
现浇箱梁具有结构稳定、承载能力强等优点,但在施工过程中也有一些需要注意的事项。
以下是现浇箱梁施工中需要注意的事项。
1.施工前应仔细核对设计图纸,确保施工方案、材料等符合设计要求。
尤其要注意箱梁的几何尺寸和混凝土配合比等是否与设计要求一致。
2.施工前要做好充分的施工准备工作。
包括搭设脚手架、围护结构,清理施工现场等。
特别要注意检查脚手架的搭设是否符合安全标准。
3.现浇箱梁的模板和支撑要安全可靠。
模板要求结构严密,不得有渗漏、漏水等现象。
支撑要求承重稳定,不得有松动、变形等情况。
检查施工中模板和支撑的稳定性,确保施工安全。
4.现浇箱梁的混凝土配合比要符合设计要求。
混凝土要选择良好的材料,并按照正确的配比进行搅拌、浇注。
尤其要注意控制混凝土的流动性和坍落度,确保施工质量。
5.施工中要严格按照工序进行操作,尤其要注意前后工序的衔接。
比如,模板安装和支撑拆除的顺序要合理,不得影响施工质量。
尤其要注意上部面板和侧模板的衔接,确保施工质量。
6.施工中要做好施工记录,及时记录施工过程中的重要细节,包括施工日期、施工人员、施工工序等。
并及时整理和归档施工记录,便于后期的检查和验收。
7.施工完毕后,要及时进行验收,检查箱梁的尺寸精度、表面平整度、结构强度等是否符合设计要求。
如有不符合要求的地方,应及时整改。
8.在后期维护中,要做好箱梁的防腐、防水和养护工作。
尤其要注意界面密封,确保箱梁的使用寿命和安全性。
以上是现浇箱梁施工中需要注意的事项。
通过认真细致的施工操作,可以保证现浇箱梁的施工质量和使用寿命,确保工程安全和可靠。
现浇箱梁施工安全方案
现浇箱梁施工安全方案清晨的阳光透过窗户洒在案头,一摞摞资料堆叠如山,我泡了杯咖啡,开始梳理思绪。
现浇箱梁施工安全方案,这个话题涉及到的细节众多,可不能有丝毫马虎。
一、施工前准备1.1工人培训:施工前,对所有工人进行安全教育培训,确保他们掌握必要的安全生产知识和技能。
1.2施工图纸及技术交底:认真审查施工图纸,组织技术交底,让每个施工人员都了解工程特点及施工要求。
1.3施工现场布置:合理划分施工区域,设置安全警示标志,配备必要的安全生产设施。
二、施工过程安全措施2.1施工平台搭建:采用合格的脚手架及防护设施,确保施工平台稳定可靠。
2.2模板安装:严格按图纸要求安装模板,确保模板平整、牢固,避免因模板问题导致安全事故。
2.3钢筋绑扎:钢筋绑扎过程中,注意保护钢筋,防止钢筋变形、断裂。
同时,确保钢筋绑扎质量,防止因钢筋问题导致混凝土裂缝。
2.4混凝土浇筑:混凝土浇筑过程中,严格控制浇筑速度,避免因浇筑速度过快导致混凝土离析。
同时,确保混凝土浇筑质量,防止出现蜂窝、麻面等质量问题。
2.5施工现场用电安全:严格按照用电安全规定,确保施工现场用电安全。
2.6高空作业安全:对于高空作业,必须佩戴安全帽、安全带等防护用品,严格遵守高空作业安全规定。
三、施工后安全措施3.1混凝土养护:混凝土浇筑完成后,及时进行养护,确保混凝土强度达到设计要求。
3.2模板拆除:模板拆除过程中,注意保护混凝土表面,避免因模板拆除不当导致混凝土破坏。
3.3施工现场清理:施工完成后,及时清理施工现场,确保施工现场整洁。
四、应急预案及事故处理4.1应急预案:针对可能发生的安全事故,制定应急预案,确保在事故发生时能够迅速、有效地进行处置。
4.2事故处理:一旦发生安全事故,立即启动应急预案,按照预案要求进行事故处理,确保事故损失降到最低。
五、安全生产管理5.1安全生产责任制:明确各级管理人员和施工人员的安全生产职责,确保安全生产责任到人。
5.2安全生产检查:定期进行安全生产检查,发现问题及时整改,确保施工现场安全生产。
现浇箱梁浇筑注意事项
现浇箱梁浇筑注意事项现浇箱梁是一种常见的建筑结构,用于承载和传递荷载。
在进行现浇箱梁浇筑时,需要注意以下几个方面,以确保施工质量和安全。
1. 施工前准备在进行现浇箱梁浇筑之前,必须进行充分的施工准备工作。
首先,要对施工现场进行清理,确保场地平整,无障碍物。
其次,要根据设计图纸和规范要求,准确测量和标记出箱梁的位置和尺寸。
最后,要检查和准备好所需的施工材料和设备,如模板、钢筋、混凝土等。
2. 模板安装现浇箱梁的施工需要使用模板来固定混凝土,并使其成型为所需的形状。
模板的安装应符合设计要求,并严格按照正确的安装步骤进行。
在安装模板时,要确保模板的稳定性和密封性,以防止混凝土流失和变形。
3. 钢筋布置钢筋是现浇箱梁的主要承载部分,必须按照设计要求进行正确的布置。
在进行钢筋布置时,要注意钢筋的间距、直径和连接方式。
钢筋的连接点应进行良好的焊接或绑扎,以确保钢筋的连接牢固和稳定。
4. 混凝土浇筑混凝土的浇筑是现浇箱梁施工的关键环节。
在进行混凝土浇筑之前,需要进行充分的搅拌和调配,确保混凝土的质量和均匀性。
在浇筑过程中,要注意控制浇筑速度和浇筑厚度,以防止混凝土的分层和气泡的产生。
同时,要及时进行振捣和充实,以提高混凝土的密实性和强度。
5. 养护措施混凝土浇筑完成后,需要进行养护以确保其正常硬化和强度发展。
养护措施包括覆盖保湿、定期浇水、避免外力破坏等。
养护时间根据混凝土的类型和环境条件而定,一般为7-14天。
6. 安全措施在进行现浇箱梁浇筑时,必须严格遵守安全操作规程,确保施工人员的安全。
施工现场应设置警示标志和防护设施,避免人员和设备进入危险区域。
施工人员应戴好安全帽和防护眼镜,遵守操作规程,防止发生意外事故。
现浇箱梁的浇筑需要注意施工前准备、模板安装、钢筋布置、混凝土浇筑、养护措施和安全措施等方面。
只有严格按照规范要求进行施工,才能确保现浇箱梁的质量和安全。
通过合理的施工工艺和措施,可以提高现浇箱梁的使用寿命和承载能力,为建筑物的稳定性和安全性提供保障。
现浇盖梁施工工艺
现浇盖梁施工工艺一、引言现浇盖梁是建筑施工中常用的一种梁的施工方式。
它的优点在于能够适应各种复杂的建筑结构形式,并且可以灵活调整梁的尺寸和形状。
本文将详细介绍现浇盖梁的施工工艺及注意事项,以帮助读者更好地理解和掌握这一施工技术。
二、现浇盖梁施工工艺步骤1. 模板搭设在进行现浇盖梁施工前,首先需要搭设好梁的模板。
模板的搭设要严格按照设计图纸的要求进行,保证梁的尺寸和形状的准确性。
同时,还要注意模板的牢固性和稳定性,以防止在浇筑混凝土时发生变形或坍塌。
2. 钢筋布置在模板搭设完成后,需要进行钢筋的布置。
钢筋的布置要根据设计要求进行,确保梁的受力性能和抗震性能。
在布置钢筋时,要注意钢筋的间距、连接方式和梁底部的保护层厚度,以确保梁的强度和耐久性。
3. 现浇混凝土施工在进行现浇混凝土施工前,需要进行混凝土的配制。
混凝土的配制要按照设计要求进行,保证混凝土的强度和工作性能。
在浇筑混凝土时,要均匀地铺设在模板中,避免出现空鼓和漏浆现象。
同时,在浇筑过程中要进行振捣,以排除混凝土中的气泡和杂质,提高混凝土的密实性和均匀性。
4. 现浇盖梁的养护在混凝土浇筑完成后,需要进行养护工作。
养护的目的是确保混凝土的强度和耐久性。
养护时间一般为28天,期间需要进行定期浇水和遮阳,以保持混凝土的湿度和温度。
同时,还需要避免在养护期间进行施工或施加额外的荷载,以免影响梁的品质和使用寿命。
三、现浇盖梁施工注意事项1. 施工前要进行详细的施工方案编制,确保施工过程的顺利进行。
2. 在模板的搭设过程中,要确保模板的牢固性和稳定性,以避免意外事故的发生。
3. 在钢筋的布置过程中,要按照设计要求进行,确保钢筋的受力性能和抗震性能。
4. 混凝土的配制要按照设计要求进行,保证混凝土的强度和工作性能。
5. 在混凝土浇筑过程中,要注意混凝土的均匀性和密实性,避免出现空鼓和漏浆现象。
6. 混凝土浇筑后需要及时进行养护,保持混凝土的湿度和温度,以确保混凝土的强度和耐久性。
现浇混凝土梁施工工艺
现浇混凝土梁施工工艺一、准备工作1.1 施工资料的准备在开始施工之前,必须准备好以下资料:(1)混凝土标号和配合比(2)构件图纸和工程量清单(3)现场施工图纸和施工方案(4)各种施工机具和设备(5)施工人员及其技术资料1.2 现场准备(1)选定施工现场,清理场地,使其平整、干燥、无杂物和沉积物。
(2)根据设计标高及图纸上的标高,调整现场地面标高。
(3)根据构件图纸和工程量清单,进行现场布置。
(4)设置必要的标志和防护措施。
(5)检查各种施工机具和设备是否完好,准备好必要的备件。
二、施工步骤2.1 模板制作和安装(1)制作模板。
根据构件图纸和配合比,制作合适的模板,确保构件的尺寸和形状准确无误。
(2)模板安装。
将模板按照施工图纸上的要求安装好,用木钉或其他合适的固定件固定住。
(3)模板检查。
检查模板的平整度、水平度和垂直度,确保符合要求。
2.2 钢筋安装(1)准备钢筋。
根据构件图纸和配合比,按照要求准备好钢筋。
(2)钢筋装配。
将钢筋按照构件图纸要求的位置、数量和间距,装配好,并用钢丝或钢筋连接件连接好。
(3)钢筋检查。
检查钢筋的位置、数量和间距是否符合要求,钢筋的连接是否牢固。
2.3 浇筑混凝土(1)混凝土配制。
根据配合比,按照要求将水泥、砂、石子等原材料配制好混凝土。
(2)混凝土搅拌。
将配制好的混凝土放入混凝土搅拌机中进行搅拌,搅拌时间一般为2-3分钟。
(3)混凝土运输。
将搅拌好的混凝土运输到现场,并尽快倒入模板中。
(4)混凝土压实。
用震动棒将混凝土压实,使其密实均匀。
2.4 混凝土养护(1)养护时间。
混凝土浇筑后,应立即进行养护,养护时间一般为7-14天。
(2)养护方法。
用水保持混凝土表面湿润,同时保持环境温度适当,避免混凝土表面产生龟裂。
(3)养护检查。
定期检查混凝土的养护情况,及时采取措施,防止出现龟裂和开裂等问题。
三、安全注意事项(1)施工人员必须具备相应的资格和技能,严禁无资质人员参与施工。
现浇梁施工工艺
现浇梁施工工艺一、概述现浇梁是建筑工程中常见的梁体形式之一,其施工过程需要按照一定的工艺进行操作。
本文将介绍现浇梁施工的基本工艺步骤和注意事项,以帮助读者更好地理解和掌握该施工工艺。
二、施工准备1. 材料准备:根据设计要求,购买所需的水泥、沙子、石子等施工材料,并进行质量检验,确保材料符合规定标准。
2. 设备准备:准备好现浇梁施工所需的各种设备,如模板、钢筋、混凝土搅拌机等,保证施工过程的顺利进行。
3. 施工图纸准备:根据工程设计图纸,制定详细的施工图纸,包括梁体的尺寸、形状、钢筋布置等。
三、模板安装1. 清理基础:在施工前,要对梁基础进行清理,确保基础表面的平整度和干净程度。
2. 模板安装:根据设计要求,安装梁体的模板。
安装时应注意模板的牢固性和平整度,确保模板的垂直度和水平度。
3. 防漏处理:在安装完成后,对连接处进行防漏处理,以防止混凝土渗漏和浪费。
四、钢筋布置1. 确认图纸:在钢筋布置前,要仔细确认施工图纸上的梁体尺寸和钢筋截面形状等。
2. 钢筋制作:根据梁体的形状和尺寸,制作符合要求的钢筋,并进行质量检验,确保钢筋的质量达到设计要求。
3. 钢筋布置:按照设计要求,将钢筋布置到模板内。
在布置钢筋时,要注意钢筋的位置和间距,并使用钢筋支撑器进行固定,以确保钢筋的稳定性。
五、混凝土搅拌1. 材料准备:按照设计配合比,准备好所需的水泥、沙子、石子等混凝土原材料,并进行质量检验。
2. 搅拌操作:使用混凝土搅拌机进行搅拌,根据设计要求控制搅拌时间和搅拌水平,以确保混凝土的均匀性和稠度。
3. 搅拌后处理:混凝土搅拌完成后,要及时将其运输到施工现场,并在运输过程中注意保持混凝土的凝结性和流动性。
六、混凝土浇筑1. 混凝土倒料:将搅拌好的混凝土倒入模板内,按照设计要求进行均匀分布和整平。
2. 紧实处理:使用振动器对混凝土进行紧实处理,以排除混凝土中的气泡和空隙,提高混凝土的密实性和强度。
3. 表面处理:在混凝土开始初凝后,对混凝土表面进行修整和抹平处理,以提高梁体的外观质量。
现浇板梁施工方案
现浇板梁施工方案1. 引言现浇板梁是建筑中常见的结构形式之一,通常用于楼板或屋顶的承重结构。
本文将介绍现浇板梁施工的一般步骤和注意事项。
2. 施工准备在进行现浇板梁施工之前,需要进行一系列的准备工作:2.1 材料准备•混凝土:根据工程设计要求,准备合适强度等级的混凝土材料。
•钢筋:根据设计要求和结构需要,准备足够数量和规格的钢筋。
•模板:准备适当尺寸和规格的模板,用于容纳混凝土浇筑。
2.2 施工设备准备•手持式电动搅拌机:用于搅拌混凝土。
•千斤顶和支撑杆:用于支撑和固定模板。
•砂浆刮板和扫帚:用于平整和清理板梁表面。
2.3 安全准备•施工现场人员应佩戴好安全帽和防护服。
•在现场设置明显的安全警示标志,以提醒人员注意安全。
3. 施工步骤3.1 模板安装根据设计要求,将预制的木质或钢质模板安装在楼板或屋顶的预定位置上,确保模板的平整和稳定。
可以采用千斤顶和支撑杆进行调整和固定。
3.2 钢筋布置按照设计图纸要求,将预置的钢筋布置在模板内。
钢筋的位置和数量应符合设计要求,并确保钢筋之间的间距和交叉点的连接牢固。
3.3 现场调配混凝土使用手持式电动搅拌机将水泥、砂、碎石等原材料按比例调配混合成混凝土。
在搅拌过程中,需要确保混凝土的均匀性和流动性。
3.4 混凝土浇筑将调配好的混凝土倒入模板内,注意控制浇筑的速度和厚度,使混凝土能够均匀分布于整个模板内。
3.5 养护混凝土浇筑完成后,需要进行养护工作以保证混凝土的强度和稳定性。
可采取以下措施:•砂浆刮板:用砂浆刮板在浇筑混凝土的表面进行刮平和整理,以消除表面的凹凸不平。
•遮阳挡块:使用遮阳挡块对混凝土进行覆盖,以避免直接受到阳光的照射,防止表面过早干燥和龟裂。
•淋水养护:在浇筑后的几天内,每天对混凝土进行适量的淋水保湿,以使混凝土养护充分。
4. 注意事项在进行现浇板梁施工时,需要注意以下事项:•混凝土浇筑的时间应合理安排,避免出现天气条件不利导致施工质量下降。
现浇连续箱梁施工方案(终极版)
现浇连续箱梁施工方案(终极版)在桥梁施工中,现浇连续箱梁是一种常见的技术,能够有效提高工程施工效率,保证施工质量。
下面将详细介绍现浇连续箱梁施工方案的关键步骤和注意事项。
一、施工前准备在进行现浇连续箱梁施工之前,需要做好充分的准备工作。
首先是确定施工方案,包括施工工序、配合比、模板选择等。
接着是准备好必要的施工设备和材料,如混凝土搅拌机、模板、钢筋等。
同时,要对施工现场进行勘察,确认地基情况、交通状况等,确保施工安全。
二、施工步骤1. 模板安装首先需要安装好箱梁的模板,确保模板的平整度和垂直度符合设计要求。
在安装模板的过程中,要注意加强模板的支撑和固定,以免在浇筑混凝土时发生位移或变形。
2. 钢筋加工与安装在模板安装完成后,需要对箱梁的钢筋进行加工和安装。
根据设计要求,将钢筋按照预定的位置和形状装配好,确保钢筋的连接牢固,以提供足够的抗弯和抗剪能力。
3. 搅拌混凝土搅拌混凝土是现浇连续箱梁施工的核心环节。
在搅拌混凝土时,需要严格控制水灰比和配合比,保证混凝土的质量稳定。
此外,要注意混凝土的运输方式和时间,确保混凝土可以及时浇筑到模板内。
4. 浇筑混凝土当搅拌好的混凝土运抵施工现场后,就可以进行混凝土的浇筑工作。
在浇筑混凝土时,要避免混凝土的分层和气泡的产生,保证混凝土的均匀性和密实性。
此外,还要及时振捣混凝土,以排除混凝土中的空隙。
5. 后续工序在混凝土达到预定强度后,可以进行脱模、养护等后续工序。
脱模时要注意操作轻细,以免损坏箱梁和模板。
养护期间要控制混凝土的温度和湿度,确保混凝土的强度和耐久性。
三、注意事项1.确保施工现场的安全,严格按照施工计划和操作规范进行工作。
2.控制混凝土的质量,确保混凝土的配合比和水灰比符合设计要求。
3.加强模板的支撑和固定,避免模板的位移和变形。
4.严格按照施工工艺进行操作,确保施工质量和效率。
通过以上的施工方案,可以有效提高现浇连续箱梁的施工效率和质量,保证工程的顺利进行。
简支梁现浇梁施工方案
简支梁现浇梁施工方案1. 引言简支梁是一种常见的梁结构形式,广泛应用于建筑和桥梁工程中。
现浇梁施工是指在工地上进行混凝土梁的浇注和养护,以实现梁的预制和安装。
本文将介绍简支梁现浇梁施工的具体方案和步骤。
2. 施工前准备在进行简支梁现浇梁施工前,需要做好以下准备工作:•设计图纸:准备好简支梁的设计施工图纸,并检查图纸的准确性和完整性。
•施工材料:准备好混凝土、钢筋、脱模剂等施工所需的材料,并进行质量检测。
•施工人员:组织好施工队伍,确保具备相关的专业技能和安全意识。
3. 施工步骤简支梁现浇梁的施工主要包括梁底模板安装、钢筋布置、混凝土浇注和养护等步骤,具体如下:3.1 梁底模板安装按照设计要求,在支座附近设置适当的支撑,以支撑好梁底模板。
然后在模板下方铺设防护层,防止混凝土漏浆。
接下来,将梁底模板安装到支撑架上,确保其水平度和位置准确无误。
3.2 钢筋布置根据设计图纸的要求,合理布置钢筋,并使用扎带或钢丝固定钢筋的位置和间距。
注意保留好混凝土浇筑口和振动口的位置,以便后续作业。
3.3 混凝土浇注在钢筋布置完成后,开始进行混凝土的浇注。
首先,将混凝土从浇筑口缓慢均匀地倒入模板中,并用振捣棒进行振捣,以排除空隙和气泡。
同时,使用钢钉进行均匀的浇注压实,确保梁体的密实性。
3.4 养护处理混凝土浇注完成后,进行梁体的养护处理。
首先,使用湿布或喷水器将梁面保持湿润,以防止混凝土早期干燥和开裂。
同时,对梁体进行覆盖保护,以防止外界因素的干扰和损害。
4. 施工注意事项在进行简支梁现浇梁施工时,需要注意以下事项:•安全第一:施工人员必须佩戴好安全帽、安全鞋等个人防护装备,并遵守现场安全规定。
•施工质量:混凝土的配合比、浇注方法和养护措施必须符合相关标准和规范,以保证施工质量。
•施工进度:根据工地的实际情况,合理安排施工计划和进度,确保施工进展顺利。
•环境保护:施工现场要做到垃圾分类、污水处理等环保措施,减少对环境的影响。
现浇T型梁施工方案
现浇T型梁施工方案一、概述现浇T型梁是在现场施工过程中浇筑形成的一种特殊形状的梁,常用于建筑结构中。
本文将介绍现浇T型梁施工方案的具体步骤和注意事项。
二、施工准备1. 材料准备•砼原材料:水泥、粗细骨料等•钢筋:按照设计要求配备•模板:T型梁的模板•施工机具:搅拌机、提升机等2. 施工人员•钢筋工、混凝土工、模板工等3. 安全措施•施工现场要设置警示标志•工人要穿戴好安全装备•严格遵守施工操作规程三、施工步骤1. 模板安装1.根据设计要求,将T型梁的模板安装在指定位置上,并进行固定。
2.检查模板的垂直度和平整度,确保施工质量。
2. 钢筋加工与安装1.按照设计要求加工T型梁所需的钢筋,并在模板内布置。
2.钢筋的连接采用搭接焊接或接头套筒连接,确保连接牢固。
3. 混凝土浇筑1.混凝土的配比按照设计要求进行调配。
2.使用搅拌机将混凝土搅拌均匀,然后通过提升机运送到施工现场。
3.将混凝土依次浇注到模板内,使用振捣棒进行振捣,排除气泡。
4. 后续处理1.在混凝土刚浇筑完成后,进行表面抹平处理,确保梁的表面平整。
2.施工完毕后,对现浇梁进行养护,防止裂缝和渗水。
四、注意事项1.注意模板的垂直度和平整度,以确保施工质量。
2.钢筋的安装要按照设计要求进行,连接处要牢固。
3.混凝土浇筑时避免生成冷缝,保证混凝土的连续性。
4.在施工过程中严格按照操作流程进行,确保施工安全。
五、总结现浇T型梁施工是一项比较复杂的工序,需要施工人员严格遵守施工规范,确保施工质量和安全。
只有在每个步骤都做到位,才能保证现浇T型梁的使用寿命和承载能力。
现浇连续梁施工作业指导书
现浇连续梁施工作业指导书一、作业准备1.1内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施、应急预案,对施工人员进行技术交底,对参加施工人员进行上岗前技术培训I,考核合格后持证上岗。
L2外业技术准备施工作业层中所涉及的各种外部技术数据收集,施工设备、人员满足施工需求。
二、技术要求2.1 外模板采用定型钢模板,内膜采用竹胶板,试拼完毕后运至现场安装,模板安装好后的允许偏差及检验应符合设计及规范要求。
2.2 钢筋在钢筋加工厂加工完毕后运至现场绑扎,钢筋的绑扎标准应符合设计及规范要求。
23混凝土统一在拌和站集中拌合。
混凝土搅拌先对原材料进行检测,检测合格后,按照配合比进行拌合。
三、施工程序与工艺流程3.1施工程序现浇支架施工T模板施工T支架预压T支座安装一钢筋制安T预应力管道布置一梁体预留孔、预埋件施工T预应力筋穿束一混凝土浇筑及养护T预应力张拉一真空压浆及封锚一支架拆除。
3.2工艺流程四、施工要求4.1支架施工4.1.1地基处理根据施工图中的设计地质情况,条形基础施工前,先清除表面杂土及软土,挖至较好土质,并检测其地基承载力是否达到设计要求。
如不满足设计要求,回填碎石并采用夯填密实,地基承载力检测合格后方可浇筑条形基础。
条形基础施工时应在其底铺设15mm*15mm间距φl6钢筋,以提高基础承载能力及抗压能力。
顶层条形基础需埋设90CmX90CmXl.8Cm钢板,并与钢管满焊在一起。
钢管支墩上下口补强措施:钢管顶口焊接一块90cm×90cm×1.8cm钢板,钢板与钢管周边对称焊接三角钢板加劲肋进行加固;钢管底部焊接钢板与基础预埋钢板连接,并沿四周焊接三角钢板加劲肋对底座进行加固。
且每两根钢管间采用[10槽钢焊接加固。
为保证雨水和养生用水从基础底部及时排出,防止雨水长期浸泡使支架下沉,在条形基础旁设置排水沟,排水沟要保证没有积水形成。
现浇梁施工技术交底
现浇梁施工技术交底1. 施工准备在进行现浇梁施工之前,应做好以下准备工作:1.1 设计图纸和技术文件:熟悉并理解现浇梁的设计图纸、构造要求和施工技术规范,确保施工过程中的各项操作符合设计要求。
1.2 施工现场条件:检查施工现场的地面、地下管线、相邻建筑物等因素,确保施工场地满足现浇梁的施工要求。
1.3 施工材料:根据设计要求,提前准备足够的钢筋、混凝土、模板等施工材料,并对材料进行质量检查。
1.4 施工设备和人员:安排合适的施工设备和人员,并对施工人员进行了技术培训和安全教育。
2. 模板施工2.1 模板安装:按照设计图纸和施工规范,安装梁的模板,确保模板的稳定性、平整度和垂直度。
2.2 模板接缝:模板接缝应严密,防止混凝土漏浆。
接缝处可采用密封胶条或塑料薄膜进行处理。
2.3 模板加固:对模板进行加固,防止施工过程中模板移位或变形。
可采用对拉螺栓、角钢、钢架等加固措施。
3. 钢筋施工3.1 钢筋加工:根据设计图纸和施工规范,加工制作梁的钢筋,包括主筋、箍筋、纵向构造钢筋等。
3.2 钢筋安装:将加工好的钢筋按照设计要求安装到模板内,确保钢筋的位置、数量和连接方式符合规范要求。
3.3 钢筋连接:采用焊接、绑扎等方式进行钢筋连接,确保连接可靠。
焊接部位应进行打磨,去除焊渣。
4. 混凝土施工4.1 混凝土浇筑:在模板和钢筋验收合格后,进行混凝土浇筑。
混凝土应采用搅拌车运输,现场浇筑。
4.2 混凝土浇筑顺序:从梁的一端开始,逐渐向另一端推进,同时注意振捣密实,防止出现蜂窝、麻面等质量问题。
4.3 混凝土养护:混凝土浇筑完成后,应及时进行养护,保持混凝土表面湿润,防止裂缝发生。
养护时间根据气温和混凝土强度要求确定。
5. 施工质量控制与验收5.1 施工过程中,应严格执行施工方案和施工技术规范,确保施工质量。
5.2 施工过程中,加强对模板、钢筋和混凝土的检查,及时发现并处理质量问题。
5.3 施工完成后,组织相关人员进行验收,验收合格后方可进入下一道工序。
现浇空心梁施工方案
现浇空心梁施工方案一、施工前准备工作1.1 设计方案确认:根据工程要求和设计方案,确认现浇空心梁的类型、尺寸、材料等信息。
1.2 材料采购:根据设计方案确定的材料要求,提前采购好空心梁所需的水泥、砂子、石子、钢筋等材料。
1.3 施工人员培训:组织相关施工人员进行空心梁施工技术培训,确保施工人员掌握所需的技术要点。
二、施工流程2.1 模板安装:根据设计方案和需要,选择适当的模板材料,并按照空心梁的尺寸要求进行模板的制作和安装。
2.2 钢筋安装:根据设计方案要求,将预先加工好的钢筋按照图纸要求进行放置和绑扎,确保钢筋的布置符合设计要求。
2.3 管道安装:根据设计方案和现场布置要求,将空心梁内的电线、水管等管道进行布置和安装,确保施工质量和安全。
2.4 空心梁预留孔洞处理:根据设计要求,在模板制作过程中预留好空心梁所需的孔洞,并在钢筋绑扎完毕后,进行孔洞的处理和封堵。
2.5 混凝土浇筑:使用预先准备好的混凝土,按照设计要求进行浇筑,确保混凝土的均匀分布和充实度。
2.6 混凝土养护:在混凝土浇筑完毕后,按照施工方案要求进行养护,包括覆盖湿布、定期喷水等养护措施,以确保混凝土的强度和稳定性。
三、施工要点和注意事项3.1 模板制作要求:模板要选用质量好、能够承受浇筑压力的板材。
在模板安装前,应对模板进行检查,确保模板的平整度和纵横向的连接牢固。
3.2 钢筋安装要求:钢筋的直径、布置间距、连接方式等都应符合设计要求,且钢筋的长度要预留足够的外露长度以便于后续的连接和使用。
3.3 孔洞处理要求:在施工过程中,对预留的孔洞要进行严格的处理和封堵,确保孔洞的位置准确无误,并进行验收。
3.4 混凝土浇筑要求:混凝土的配制应符合设计要求,浇筑过程中要保持连续性,避免出现偏差和空洞。
同时,应注意控制浇筑速度和温度,防止混凝土裂缝和温差过大。
3.5 混凝土养护要求:混凝土浇筑完毕后,应及时进行养护,包括湿润和遮阳措施,以保持混凝土的湿度和温度稳定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
⑦ 翼缘板边缘模板作为梁顶面标高控制,应 比设计标高高出0.5~1cm,横桥向每个5m设 置标高控制点,纵向10m设置一道。
⑧梁端模板竖向要垂直,接缝错台要小,加 固牢靠,两缝间施工采用竹胶板+泡沫板, 保证伸缩缝尺寸。
⑨ 预压。 ⑩预压周期。 ⑪预压数据处理。
2、钢筋的绑扎及安装注意事项
现浇梁施工培训
——施工准备 ——专业知识及名词 ——支架相关注意事项 ——现浇梁浇筑前注意事项 ——施工先后顺序安排 ——目前存在的问题及照片 ——计量规则和措施费签证
中国中铁天府新区工程指挥部蜀蓉立交桥项目部 二O一四年九月
一、施工准备
1、施工准备和试验准备 1.1施工准备:
工程部及技术室应对各种材料数量、规 格、型号应超前计划,填写材料计划单,经 部门负责人复核,总工审核程序后,上报物 机部;然后物机部根据材料计划单落实,进 场材料时间应结合现场实际情况。 ①技术准备 ➢支架搭设交底及要求;
⑧特别注意:支架基础应做地基承载力试 验,经验值不个小于200kpa;支架两侧应 做好排水沟。
四、现浇梁浇筑前注意事项
1、模板、方木铺设及注意事项 ①支架搭设完成调到所需的标高(粱底标高竹胶板厚度-横向方木高度-纵向方木高度), 然后铺设方木,先纵向、后横向,方木的接 头应错位放置,不能放在同一个断面。
②竹胶板顺桥向铺放,铺放过程中板底下的 方木间距应摆放匀称,避免间距过大造成混 凝土表面出现波浪形。
③竹胶板尺寸验收时应量对角线,保证竹胶 板成方形,竹胶板间缝隙采用密封膏进行填 塞严实,保证混凝土不露浆。
④ 竹胶板缝要横平竖直、保证拆模后混凝土 表面的模板棱线形美观。
⑤底板铺设完成后应大于底板设计尺寸每边 5cm,腹板采用“外包模”形式,这样便于 作业人员加固。
于150mm,但施工中常规不小于丝杆的1/2,避免 与立杆失稳。 5、碗口节点构成图:
三、支架相关注意事项
1、支架进场验收
①支架进场后,由物机部通知工程部、安质部、试 验室相关部门负责人共同验收,验收合格后,方可 卸车。
②验收标准:重点检查:钢管壁厚、焊接质量、外 观质量;可调底座和可调托撑材质和丝杆直径、与 螺母配合间隙等。具体数据:
顶托、底托的丝杆长钢板厚度不得小于6mm, 可调托撑钢板厚度不得小于5mm;碗扣件壁厚不小 于3mm,立杆外套管长度不得小于160mm,外伸长 度不得小于110mm,且碗扣的节点间距为0.6m设置;
2、支架搭设
①支架搭设前,工程部要对《现浇梁专项安 全施工方案》进行对各部门进行技术交底, 严格按专项施工方案落实。
1、立杆:LG-120(300)为常用,LG-30,LG-60, LG-90;
2、横杆:HG-30(180)为常用; 3、可调底座:简称底托,KTZ-45(可调范围30cm),
常用为KTZ-60(可调范围45cm); 4、可调托撑:简称顶托,KTC-45(可调范围30cm),
常用为KTC-60(可调范围45cm); 注:[JGJ166-2008]规范底托或顶托插入立杆内不小
⑥模板支撑架高宽比应小于或等于2;当高 宽比大于2时可采取扩大下部架体尺寸或采 取其他有效措施,蜀蓉立交支撑架高宽比 全部小于2,匝道部分接近: ⑦设置门洞、通道宽度应小于或等于4.8m; 门洞及通道顶部必须采用木板或其他硬质 材料全封闭,两侧应设D 置安全网;通行的 机动车洞口,必须设置防撞设施。如半圆 形(锥形)防撞砼墩。
②搭设原则:要对搭设位置进行测量放样, 然后弹线定位,放置底座后分别按先立杆后 横杆再斜杆的顺序搭设。
③作业队按照工程部技术室的交底对每联逐 跨进行搭设,物机部材料供应根据材料计划 单、结合现场施工情况进场。
④ 搭设过程中,应保证上下层支撑立杆在同 一轴线上。
⑤搭设脚手架安装于拆除人员必须是经过考 核合格的专业合格的架子工。架子工必须持 证上岗。上岗人员应定期体检,合格者方可 持证上岗。
⑥搭设脚手架人员必须遵守:“一带、一系、 一穿”,即:带安全帽、系安全带、穿防滑 鞋。
⑦上下通道爬梯搭设,步距台阶为35cm适宜, 两侧安全护栏高度为1.2m,挂密目网。
⑧做得好地方,可以通道口设置鞋柜、贴明 显标志,里面放置一次性塑料袋,鞋刷等物 品。
3、支架搭设注意事项 ①首层立杆应采用不同长度的立杆交错布置, 底层纵、横向横杆作为扫地杆距地面的距离 应小于或等于350mm; ②模板支撑架四周从底到顶连续设置竖向剪 刀撑;中间纵横向由低至顶连续设置竖向剪 刀撑,其间距应小于或等于4.5m; ③剪刀撑的斜杆与地面夹角应在45°~60° 之间,斜杆应每步与立杆扣接。 ④ 当模板支撑架高度大于4.8m时,顶端和底 部必须设置剪刀撑,中间水平剪刀撑设置间 距应小于或等于4.8m。 ⑤模板支撑架应与墩柱进行有效连接。
➢材料计划交底;
1.1计算出每跨需要的各种型号碗扣、钢管、 扣件、顶托、底托等数量;
1.2每跨、联所需支座规格、型号及数量; 1.3每跨、联所需锚具、锚垫板、夹片、螺 旋筋(四件套)规格型号及数量;
1.4钢绞线规格型号及重量; 1.5方木、竹胶板尺寸、厚度及数量;
②材料准备 ➢物机部根据工程部提供各种材料数量、规格型号 及要求,物设部进行采购或租赁等。 ➢按照每跨需要的各种型号碗扣、钢管、扣件、顶 托、底托、钢管、扣件等数量是否进场; ➢每跨、联所需支座规格、型号是否正确、到位; ➢每跨、联所需锚具、锚垫板、夹片、螺旋筋(四 件套)是否到位; ➢钢绞线是否到位; ➢方木、竹胶板是否到位; ➢各种型号的钢筋、直螺纹套筒、波纹管是否到位;
2、试验准备
各种材料进场后,物机部通知试验室进 场数量、规格型号,试验室应及时报验监理 进行相关产品试验检测;
2.1支座、锚具、锚垫板、夹片、钢绞线、 钢筋到场后及时进行试验送检工作。
2.2试验室在试验期间应及时与检测单位沟 通,产品是否合格,及时关注,如不合格, 及时通知物设部及厂家。
二、支架专业名词及知识
