20-21最新隧道爆破工安全技术交底
隧道爆破施工技术交底

3、安全员岗位职责
1)、负责爆破工作的具体实施,发现问题和安全隐患及时向工地负责人汇报.监督工地的安全工作,对爆破员、警戒员进行监督。
2)、检查、审核本工点火工品每日领用、使用、退库数量、认真填写“爆炸物品安全监督日记”并签名,做到“三清楚"(即:领出物品清楚、炮眼数和药量清楚、剩余物品退库数量清楚).
3)各种爆破作业应符合国家或部颁标准及有关规定、规程。
4)从事爆破物品保管、使用、安全检查等都必须经过公安部门培训,考试合格并持有合格证的人员承担。
2、领取爆破器材规定:
1)领取爆破器材,必须是持有公安机关发给爆破作业证的爆破员,按当班用量,经持有公安机关发给安全监炮证的安全监炮员(或项目经理部审核批准的施工安全员)开具的爆破物品领用单并经工程负责人核准签字后方可领取、使用;并由取证的爆破员负责爆破器材清退、返库及记录工作。
7)、剩余的爆破物品,经核实由领料人签字退回仓库,不得带回家中或随便存放它处,
编制者:
复核者:
工区负责人:
接收人:
安 全技 术 交 底 书
主送单位
日期
工程名称
根据图纸
严防丢失、被盗,严禁私藏过夜。
5、火工品值班人员职责:
1)、认真学习和执行《中华人民共和国民用爆炸物品管理条例》,各级地方制定的法律及公安部门的规定.
5)、积极协助领导对职工开展安全教育和安全技术知识的陪训。对本单位(工程)的安全要认真检查,对不安全情况和不符合安全规定的方面及时以书面形式向本单位(工程)负责人提出改正措施。
4、爆破员岗位职责:
1)、必须认真学习民爆物品有关规定,宣传和严格执行《中华人民共和国民用爆炸物品管理条例》,严格遵守各级政府和公安部门的有关规章制度。
隧道洞身爆破安全技术交底模板

为确保隧道洞身爆破施工安全,提高施工质量,降低安全事故风险,现将隧道洞身爆破安全技术交底如下。
二、交底内容1. 爆破施工前的准备工作(1)施工前,应进行爆破设计,确保爆破方案合理、安全。
(2)对爆破人员进行专业培训,确保其掌握爆破技术及安全操作规程。
(3)检查爆破器材、设备,确保其符合国家相关标准。
2. 爆破作业安全要求(1)爆破作业必须按照爆破设计进行,严禁擅自更改爆破参数。
(2)爆破作业前,应检查爆破区域内的通风、排水、照明等设施,确保满足安全要求。
(3)爆破作业前,应设置警戒区域,严禁无关人员进入。
(4)爆破作业时,严禁人员进入爆破区域,爆破人员必须站在安全位置。
(5)爆破作业后,应立即进行安全检查,确认无安全隐患后方可进入爆破区域。
3. 爆破器材及设备安全操作(1)爆破器材及设备应按照规定存放、使用,严禁私自拆装、改装。
(2)爆破器材及设备应定期检查、维护,确保其性能稳定。
(3)爆破作业过程中,严禁使用损坏、过期或不符合规定的爆破器材及设备。
4. 应急处置措施(1)发生爆破事故时,立即启动应急预案,迅速组织救援。
(2)对受伤人员进行紧急救治,并立即联系医疗机构进行救治。
(3)对事故现场进行封锁,防止次生事故发生。
(4)事故调查组应及时进行调查,查明事故原因,制定整改措施。
1. 施工单位应将本交底内容传达到所有爆破作业人员,确保其掌握爆破安全技术。
2. 施工单位应定期组织爆破作业人员进行安全技术培训,提高其安全意识。
3. 施工单位应加强对爆破作业现场的安全检查,确保爆破施工安全。
4. 施工单位应严格执行国家有关爆破施工的法律法规,确保施工安全。
四、附则1. 本交底自发布之日起执行。
2. 本交底如有未尽事宜,由施工单位负责解释。
3. 本交底如有变更,应及时通知相关人员。
隧道洞身爆破安全技术交底编制单位:XXXXXXXXXXXXXXXXX编制日期:XXXX年XX月XX日审核人:XXXXXXXXXXXXXXXXX接收人:XXXXXXXXXXXXXXXXX。

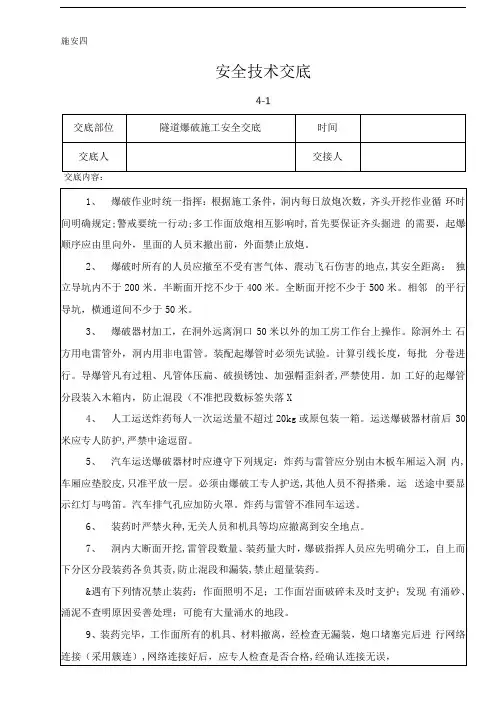

隧道爆破施工安全交底

9、装药完毕,工作面所有的机具、材料撤离,经检查无漏装,炮口堵塞完后进 行网络连接(采用簇连),网络连接好后,应专人检查是否合格,经确认连接无误,
人员机具已撤至安全地带即可起爆。
当发现瞎炮时,必须由原爆破人员按下列办法进行处理:检查如果是孔外原因造 成的,采用塑料导爆管切去损坏部分重新接引爆管即可,此时接头尽量靠近炮孔口; 当采用火花起爆,如果导火索完好时可重新点燃起爆。炮眼中只有炸药而没有雷管时, 首先试用木制炮棍掏出炸药(严禁采用铁制炮棍掏炸药),不奏效时再用高压水冲洗 炸药,或用高压风吹,最后重新装药爆破。如果炮孔内炸药完好也可加装起爆药引爆。 第一次不成功要进行第二次爆破时,可先用水或空气冷却炮眼。只有在不得已时才允 许在瞎炮旁边另行钻一平行炮眼装药引爆,但距离不小于0.4米”而且一定要找准炮 眼方向,切忌盲目开钻造成事故(钻孔时由原钻孔人员进行L炮眼中有炸药、雷管、 炮泥时,可用铜制挖耳掏出炮泥后重新装药起爆,用水、用风冲洗,但应注意吹洗炮 眼只能用铜制吹管,原则上不宜重新装药起爆,必要时一定要确保新旧眼孔之间的间 距和方向正确,确保安全。
⑸进行爆破器材加工和爆破作业的人员,严禁穿化纤衣服。
⑹爆破器材的领取必须由有合格证的人员办理,—定要帐物相符,双方签字。每次装药完毕后未用完的爆破器材立即退回库房,并办理清库签字手续。
审核人意见:
审核人:
]0、注意事项:
⑴洞内严禁明火点炮,洞内所有爆破、导火线长度均不少于12m
安全技术交底
4-2
交底部位
隧道爆破施工安全交底
时间
交底人
交接人
隧道工程爆破作业安全技术交底

爆破作业安全技术交底一、安全内容:爆破作业应符合下列规定:1、爆破作业必须按现行国家标准《爆破安全规程》(GB6722)要求,编制爆破设计方案,制定相应的技术措施。
爆破人员必须执证上岗。
2、爆破作业应根据地形、地质和施工地区环境的具体情况,采取相应的防护措施。
3、爆破器材应由装炮负责人按一次需用量提取,随用随取。
放炮后的剩余材料,应经专人检查核对后及时交还入库。
4、爆破器材工房应远离洞口50m以外。
若洞口距离开挖面大于1000m时,可在洞内适当地点设立加工房,但应符合下列规定:A、存储药量仅限于当班用量。
B、洞深应大于10m,并与隧道中线有60度的交角,设有两道外开的门。
C、设立明显的标志和专人看守。
D、加工房设在坚固的围岩中,并应设置栏杆,严禁无关人员入内。
5、装药应符合下列规定:1)装药前,非装药人员应撤离装药地点;装药区内禁止烟火;装药完毕,应检查并记录装炮个数、地点;2)不得使用金属器皿装药;3)起爆药包应在现场装药时制作。
4)遇有下列情况时严禁装药爆破A、照明不足B、开挖面围岩破碎尚未支护。
C、出现流沙、流泥未经处理。
D、有大量溶洞水及高压水涌出,尚未治理。
E、没有警戒好的。
6、大雾天、黄昏和夜间不应进行爆破。
确需在夜间爆破时,应采取有效的安全措施。
遇雷雨时应停止爆破作业,并迅速撤离危险区。
7、起爆前应作好下列防护工作:1)起爆应由值班人员监督和统一指挥;2)警戒区周围必须设警戒人员;警戒范围:小药量爆破应距离放炮地点200m以外,用药量较多的爆破的警戒距离应经过计算确定;3)警戒区内的人、畜应撤离,施工机具不能撤离的应有可靠的防护;4)在有车、船通过的施工地段,确定爆破时间,应事先与有关运输部门取得联系。
5)洞内爆破时,所有人员必须撤离,撤离的安全距离应为:A、独头巷道内不小于200m;B、相邻上下坑道内不小于100m;C、相邻坑道、横通道及横洞间不小于50m;D、双线上断面开挖时不小于400m;E、双线全断面开挖时不小于500m。
隧道爆破安全监理技术交底模板

一、交底目的为确保隧道爆破施工过程中的安全,预防事故发生,提高施工质量,现将隧道爆破安全监理技术交底如下。
二、交底对象隧道爆破施工全体人员,包括爆破工、安全员、施工人员等。
三、交底内容1. 施工准备阶段- 施工单位应根据工程实际情况,编制详细的爆破施工方案,包括爆破设计、安全措施、应急预案等。
- 爆破施工前,必须对施工人员进行安全技术培训,确保施工人员掌握爆破操作规程和安全知识。
- 爆破器材必须符合国家标准,并由专业人员进行检测,确保其安全可靠。
2. 爆破作业阶段- 爆破作业必须严格按照爆破设计进行,爆破参数应准确无误。
- 爆破前,应进行现场勘察,确认爆破区域周边环境安全,并设置安全警戒线。
- 爆破作业时,现场应设置安全员,负责指挥和监督爆破作业过程。
- 爆破作业完成后,应立即进行现场清理,确保无残留爆破器材和危险物品。
3. 安全防护措施- 施工人员必须佩戴安全帽、防护眼镜、耳塞等个人防护用品。
- 爆破作业现场应设置安全警示标志,并配备消防器材。
- 严禁无关人员进入爆破作业区域。
- 爆破作业前后,应进行空气质量检测,确保空气质量符合国家标准。
4. 安全监理工作- 监理人员应严格按照国家相关标准和规范进行监理,对爆破施工过程进行全程监控。
- 监理人员应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
- 监理人员应定期对爆破器材进行检查,确保其安全可靠。
- 监理人员应定期对施工现场进行安全检查,及时发现和消除安全隐患。
四、交底要求1. 施工单位应严格按照本交底内容进行爆破施工,确保施工安全。
2. 施工人员应认真遵守各项安全操作规程,提高安全意识。
3. 监理人员应认真履行监理职责,确保施工安全。
五、附件1. 隧道爆破施工方案2. 爆破安全技术操作规程3. 爆破作业现场安全检查标准六、交底时间[填写交底时间]七、交底人[填写交底人姓名及职务]八、备注1. 本交底模板仅供参考,具体内容应根据实际情况进行调整。
隧道安全技术交底

隧道安全技术交底隧道开挖施工爆破过程中,需遵循以下安全措施:一、爆破前的准备工作:1、安全警戒:1.1、爆破工作开始前,必须确定危险区边界,并设置明显标志。
1.2、爆破前应在危险区的边界设置岗哨,使所有通道路经常处于监视之下,每个岗哨应处于相邻岗哨视线范围之内。
爆破前必须同时发出响音和视觉信号,使危险区人员都能清楚地听到和看到。
并使全体职工和附近居民事先知道警戒范围、警戒标志和声响信号的意义,以及发出信号的方法和时间。
1.3、第一次信号……预告信号。
所有于爆破无关人员应立即撤到危险区以外,或撤至指定的安全地点。
向危险区边界派出警戒人员。
1.4、第二次信号……起爆信号。
确定人员、设备全部撤离危险区,具备安全起爆条件时,方准备发出起爆信号。
根据这个信号准许起爆员起爆。
2、控制飞石2.1、设计合理,测量验收严格,避免单耗失控,是控制飞石危害的基础工作。
2.2、慎重对待断层、软弱带、张开裂隙、成组发育的节理、溶洞、覆盖层等地质构造,采取间隔堵塞,用水炮泥或不燃性、可塑性的松散材料(如黏土或黏土和沙子的混合物等)填塞炮孔。
使用水炮泥时,其后部必须不小于0.15m的炮泥将炮孔填塞满堵严。
无填塞或填塞长度不足的炮孔严禁爆;调节药量,避免过量装药等措施。
2.3、选择合理的延迟时间,防止应前炮带炮(后冲),造成后炮最小抵抗线大小与方向失控。
二、爆破过程中的安全工作1、应将导火索和导爆管有垂直面的一端轻轻插入雷管,不得旋转摩擦。
金属壳雷管应采用安全紧口钳紧口,纸壳雷管采用胶布捆扎紧口或附加金属扎圈后紧口。
2、导火索起爆时,应采用一次点火法点火。
单个点火时,一个人连续点火的根数不得超过10根(或分组一次点火的组数)地下爆破不得超过5根(组)。
导火索的长度应保证点完导火索后,人员能撤离至安全地点,但不得短于1.2m。
3、同一工作面由一人以上同时点火时,应指定其中的一人为组长,负责协调点火工作,掌握信号管或计时导火索的燃烧情况,及时发出撤离至安全地点的命令。
隧道爆破作业安全专项技术交底

隧道爆破作业安全专项技术交底1. 引言隧道爆破作业是一种常见的地下工程施工方法,它通过使用爆破药剂来破坏岩石和土壤,从而创造出通道。
然而,由于爆破作业涉及到高风险性和复杂性,必须严格遵循相关的安全规定和程序。
本文档的目的是向工作人员提供关于隧道爆破作业的安全专项技术交底,以确保工作的顺利进行并最大程度地减少事故和伤害的发生。
2. 隧道爆破作业前准备工作在进行任何爆破作业之前,必须进行充分的准备工作,以确保施工的安全性。
以下是隧道爆破作业前准备工作的关键要点:•进行地质勘察和岩石分类,以确定爆破药剂的种类和使用情况;•设计合适的爆破方案,包括爆破药剂的种类、数量和安全距离等;•在施工现场进行必要的标识和标记,确保工作区域的安全;•向工作人员提供必要的安全培训和指导,确保他们了解并遵守相关的安全规定和程序。
3. 隧道爆破作业的安全措施在进行隧道爆破作业时,必须按照以下的安全措施进行操作,以最大程度地保证工作人员的安全和防止事故的发生:3.1. 确保工作区域的封闭在进行爆破作业时,必须确保工作区域得到充分的封闭,防止非授权人员进入。
以下是确保工作区域封闭的几种方法:•安装围栏和警示标识,提醒人员禁止进入;•部署安全警卫人员,控制工作区域的进出;•在施工现场设置明确的出入口,并进行有效的监控。
3.2. 保证爆破药剂的贮存和使用安全爆破药剂是隧道爆破作业中重要的组成部分,必须遵循以下的贮存和使用安全措施:•爆破药剂必须存放在安全的仓库中,远离火源和易燃物;•使用爆破药剂之前,必须进行合理的配比和测试,确保其安全和有效性;•工作人员必须佩戴防护装备,如安全眼镜、护目镜和手套等,以防止爆破药剂对身体造成伤害。
3.3. 确保爆破作业现场的通风爆破作业会产生大量的烟雾和有害气体,必须采取适当的通风措施,在工作现场保持良好的空气质量。
以下是一些常用的通风措施:•在爆破作业现场设置通风设备和排风扇,确保空气流通;•在工人所处的区域安装合适的通风防护设备,如面具和呼吸器等;•定期检查通风设备和排风系统,确保其正常运行。
隧道开挖爆破安全技术交底

隧道开挖爆破安全技术交底一、前言在隧道建设过程中,隧道的开挖是一个非常重要的环节。
为了确保施工过程的安全性,隧道开挖爆破安全技术交底十分必要。
本文将针对隧道开挖爆破安全技术进行详细探讨。
二、隧道开挖前的准备工作1. 施工方案制定在进行隧道开挖爆破前,需要制定详细的施工方案。
施工方案应包括爆破设计、爆破参数、爆破次序等内容,确保施工过程的科学性和合理性。
2. 周边环境调查与分析在进行隧道开挖爆破前,需要对周边环境进行调查与分析,包括附近居民住宅、道路、水源等情况。
根据调查结果,制定相应的爆破措施,以减少对周边环境的影响。
3. 爆破设计与参数选择根据实际情况和工程要求,进行爆破设计与参数选择。
包括爆破孔径、药量、装药方式等,以保证爆破效果的同时,尽量减少对周边环境的影响。
三、隧道开挖爆破安全技术1. 安全措施(1)爆破区域的封闭:在进行隧道开挖爆破时,需要对爆破区域进行封闭,确保只有相关人员进入,避免非工作人员的误入。
(2)现场疏散与警示设施:在爆破现场周围设置明显的疏散指示牌,并配备专人负责现场疏散工作。
(3)现场监控:通过安装监控设备,对爆破现场进行视频监控,以及时发现异常情况,采取相应的措施。
2. 爆破施工操作要点(1)预探孔:在进行爆破前,需要进行预探孔,确定隧道内部的岩层情况和地质构造,以便根据实际情况进行钻孔。
(2)钻孔:按照设计要求进行钻孔,注意钻孔的深度和角度,以及孔距的合理选择。
(3)装药与引爆:根据爆破设计的要求,进行装药工作,并进行引爆操作。
在引爆时,需要采取可靠的引爆装置,并确保操作人员远离爆破现场。
四、事故应急处理1. 突发情况的预防与控制在隧道开挖爆破过程中,可能会出现一些突发情况,如瓦斯突出、岩层塌方等。
为了预防和控制这些情况,需要进行严密的监控,并做好应急预案和演练。
2. 当发生事故时的处理如果发生爆破事故,需要立即启动事故应急预案,组织相关人员进行救援和事故处理工作,确保人员安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称
襄垣隧道进口
分部工程名称
开挖
ห้องสมุดไป่ตู้分项工程名称
桩号及里程
DK155+202-DK156+630
交底内容:
1、爆破人员必经过专业培训,经考试合格,取得爆破证方可上岗作业。
2、按爆破物品管理规定办理领取、运输、使用手续,在装运过程中严禁起爆器材与炸药混装,必须有专人清点押运,未使用完的爆破物品,必须及时办理退库手续,严禁私自存放,不能丢失。
编制
复核
审核
交底单位
交底人
日期
接收单位
接收人
施工单位: 合同段:
监理单位: 编号:
3、配合台车打眼平行装药时,严格执行司钻工的第三条规定使用风钻打眼时,不准边打眼边装药。
4、进入装炮位置,首先检查围岩情况,松动石块应清除干净或支护,作业区应照明良好,专用器具齐备完好。
5、装炮使用的脚手架,需搭设牢固,板面宽度及承重能力符合作业要求,使用高压风吹眼时,应疏散眼孔正面工作人员。以免飞石伤人。
6、导火索长度必须保证点炮人撤至安全位置的距离,大断面开挖的机械设备待避距离不得少于200M。
7、爆破后在20分钟后检查处理人员方可进入爆破场面,检查处理人员必须认真负责的检查有无瞎炮及残余炸药或雷管,有无围岩变化,支护有无损坏变形。瞎炮处理应严格遵守安全操作规定。
8、洞内爆破作业时,必须由专职安全员和现场值班员参与落实安全警戒,否则不能进行爆破作业。其警戒距离按施工规范执行。
