办公楼建筑幕墙施工方案

合集下载

幕墙开启式安装施工方案

幕墙开启式安装施工方案

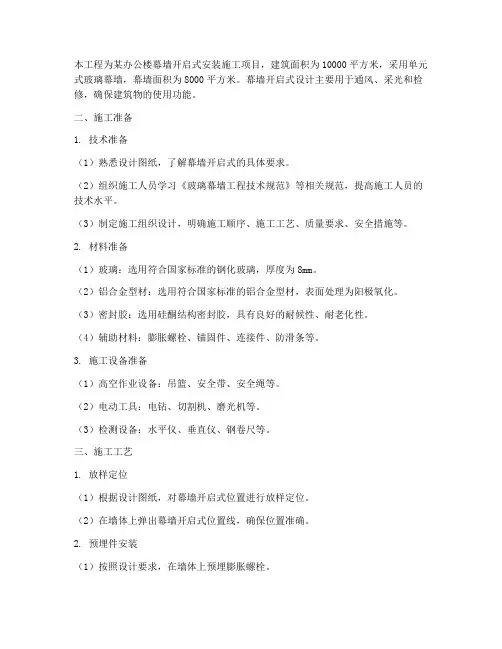

本工程为某办公楼幕墙开启式安装施工项目,建筑面积为10000平方米,采用单元式玻璃幕墙,幕墙面积为8000平方米。

幕墙开启式设计主要用于通风、采光和检修,确保建筑物的使用功能。

二、施工准备1. 技术准备(1)熟悉设计图纸,了解幕墙开启式的具体要求。

(2)组织施工人员学习《玻璃幕墙工程技术规范》等相关规范,提高施工人员的技术水平。

(3)制定施工组织设计,明确施工顺序、施工工艺、质量要求、安全措施等。

2. 材料准备(1)玻璃:选用符合国家标准的钢化玻璃,厚度为8mm。

(2)铝合金型材:选用符合国家标准的铝合金型材,表面处理为阳极氧化。

(3)密封胶:选用硅酮结构密封胶,具有良好的耐候性、耐老化性。

(4)辅助材料:膨胀螺栓、锚固件、连接件、防滑条等。

3. 施工设备准备(1)高空作业设备:吊篮、安全带、安全绳等。

(2)电动工具:电钻、切割机、磨光机等。

(3)检测设备:水平仪、垂直仪、钢卷尺等。

三、施工工艺1. 放样定位(1)根据设计图纸,对幕墙开启式位置进行放样定位。

(2)在墙体上弹出幕墙开启式位置线,确保位置准确。

2. 预埋件安装(1)按照设计要求,在墙体上预埋膨胀螺栓。

(2)将锚固件与膨胀螺栓连接,确保锚固件牢固。

3. 立柱安装(1)将立柱吊装至安装位置,调整垂直度。

(2)将立柱与锚固件连接,确保连接牢固。

4. 横梁安装(1)将横梁吊装至安装位置,调整水平度。

(2)将横梁与立柱连接,确保连接牢固。

5. 玻璃安装(1)将玻璃吊装至安装位置,调整垂直度。

(2)将玻璃与横梁、立柱连接,确保连接牢固。

6. 密封胶施工(1)在玻璃与型材接触处涂刷密封胶。

(2)将密封胶涂抹均匀,确保密封效果。

7. 清理(1)清理施工现场,确保施工环境整洁。

(2)检查幕墙开启式安装质量,确保符合要求。

四、质量保证措施1. 严格按设计图纸和规范要求进行施工。

2. 对施工人员进行技术交底,提高施工人员的技术水平。

3. 加强施工现场管理,确保施工质量。

大厦建筑幕墙工程施工方案

大厦建筑幕墙工程施工方案

大厦建筑幕墙工程施工方案一、工程概况大厦建筑幕墙工程位于城市中心地段,总建筑面积约为10万平方米,总高度为150米。

该幕墙工程采用双层中空玻璃幕墙设计,具有良好的隔热、隔音和保温性能,同时可以有效减少阳光的直射,保证室内的舒适度。

本工程施工范围包括玻璃幕墙、铝合金幕墙框架、密封胶条、隔热层、支撑系统等。

施工内容主要包括幕墙框架的加工安装、玻璃安装、密封胶条的压接、隔热层的安装等。

二、施工准备1. 人员配备:施工队伍主要包括项目经理、工程监理、技术员、质检员、安全员、现场操作人员等。

所有人员需具备相关资质和证书。

2. 施工设备:施工所需设备包括吊篮、升降机、施工脚手架、幕墙安装工装置等。

吊篮、升降机应该具备相关的安全检测报告,操作人员需具备相应的操作证书。

3. 材料准备:施工所需材料包括铝合金、玻璃、密封胶条、隔热层等。

这些材料需提前采购,并进行质量检测,确保符合设计要求。

4. 安全防护:施工过程中需严格按照相关安全规定,搭设安全防护网,配备安全帽、安全带等安全防护用具。

5. 施工方案制定:在施工前应制定详细的施工方案,明确施工流程、安全措施、质量要求等。

三、施工流程1. 幕墙框架加工安装首先,对幕墙铝合金材料进行切割、成型和加工。

加工过程需严格按照图纸规定,确保尺寸精确。

然后,将加工好的铝合金材料安装到建筑外墙上,固定好并进行调整,保证平整度和垂直度。

2. 玻璃安装玻璃安装需要使用专用的吊篮或升降机,在保证安全的前提下进行。

首先在幕墙框架上安装合适的密封胶条,然后将玻璃板一块一块地送到上部,并安装到相应的位置。

在安装完毕后,需进行检查,确保玻璃的平整度和密封性。

3. 密封胶条压接玻璃安装完毕后,需要对玻璃与幕墙框架之间的缝隙进行密封处理。

采用专用的密封胶条,对缝隙进行压接,确保幕墙的密封性能。

4. 隔热层安装在玻璃安装完毕后,需要对幕墙进行隔热层的安装。

隔热层需要粘贴在幕墙框架的内部,起到隔热保温的作用。

大厦建筑幕墙工程施工方案

大厦建筑幕墙工程施工方案

一、工程概况1. 工程名称:XX大厦建筑幕墙工程2. 工程地点:XX市XX区XX路XX号3. 建筑面积:XX万平方米4. 建筑高度:XX米5. 结构类型:框架-剪力墙结构6. 建筑功能:XX二、施工组织设计1. 施工单位:XX建筑集团有限公司2. 施工项目负责人:XX3. 施工项目技术负责人:XX4. 施工项目安全负责人:XX5. 施工项目质量负责人:XX三、施工进度计划1. 施工准备阶段:XX天2. 材料采购及进场阶段:XX天3. 施工阶段:XX天4. 质量验收及交付阶段:XX天四、施工方法及技术措施1. 施工方法(1)采用分层分段流水施工,确保施工质量和进度。

(2)施工过程中,严格遵循施工图纸及设计要求,确保施工质量。

(3)采用现代化施工设备,提高施工效率。

2. 技术措施(1)幕墙系统采用玻璃幕墙、铝板幕墙、石材幕墙等。

(2)玻璃幕墙采用双玻双腔中空玻璃,保温隔热性能良好。

(3)铝板幕墙采用铝合金型材,表面采用氟碳喷涂处理,具有良好的耐候性。

(4)石材幕墙采用天然石材,表面进行抛光处理,色泽鲜艳。

(5)施工过程中,严格控制施工温度,确保施工质量。

五、材料与设备计划1. 材料计划(1)玻璃:双玻双腔中空玻璃、铝合金型材、石材等。

(2)辅助材料:密封胶、防水材料、涂料等。

2. 设备计划(1)施工电梯、施工升降机、塔吊等。

(2)切割机、打磨机、焊接机等。

六、施工安全及环保措施1. 施工安全措施(1)建立健全安全生产责任制,加强施工人员安全教育。

(2)施工现场设置安全警示标志,确保施工安全。

(3)施工过程中,严格遵守操作规程,防止安全事故发生。

2. 环保措施(1)施工现场设置环保设施,减少施工扬尘。

(2)合理使用施工用水,减少水资源浪费。

(3)施工垃圾及时清运,确保施工现场整洁。

七、施工质量控制1. 严格遵循施工图纸及设计要求,确保施工质量。

2. 施工过程中,加强质量检查,发现问题及时整改。

3. 施工完毕后,进行质量验收,确保工程质量符合要求。

完整版办公楼外墙幕墙工程节能施工方案

完整版办公楼外墙幕墙工程节能施工方案

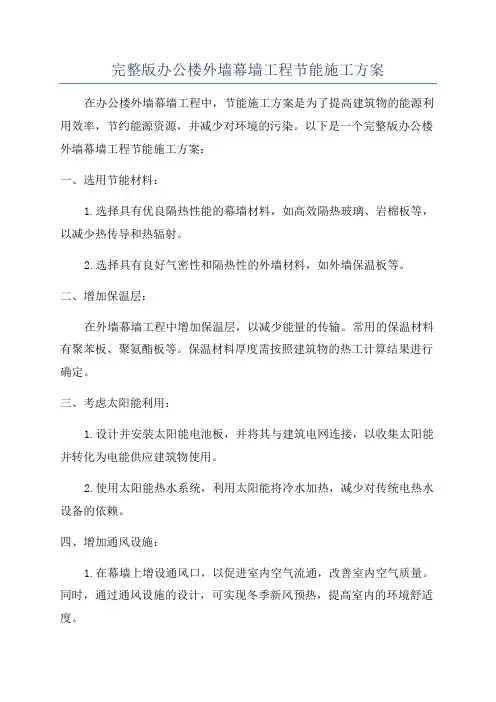

完整版办公楼外墙幕墙工程节能施工方案在办公楼外墙幕墙工程中,节能施工方案是为了提高建筑物的能源利用效率,节约能源资源,并减少对环境的污染。

以下是一个完整版办公楼外墙幕墙工程节能施工方案:一、选用节能材料:1.选择具有优良隔热性能的幕墙材料,如高效隔热玻璃、岩棉板等,以减少热传导和热辐射。

2.选择具有良好气密性和隔热性的外墙材料,如外墙保温板等。

二、增加保温层:在外墙幕墙工程中增加保温层,以减少能量的传输。

常用的保温材料有聚苯板、聚氨酯板等。

保温材料厚度需按照建筑物的热工计算结果进行确定。

三、考虑太阳能利用:1.设计并安装太阳能电池板,并将其与建筑电网连接,以收集太阳能并转化为电能供应建筑物使用。

2.使用太阳能热水系统,利用太阳能将冷水加热,减少对传统电热水设备的依赖。

四、增加通风设施:1.在幕墙上增设通风口,以促进室内空气流通,改善室内空气质量。

同时,通过通风设施的设计,可实现冬季新风预热,提高室内的环境舒适度。

2.考虑使用智能化通风系统,通过温度、湿度等传感器来控制通风设备的开闭,以达到室内温度和湿度的自动调节,减少能源的浪费。

五、安装节能建筑设备:1.选择高效节能的空调系统,如变频空调、地源热泵等,以减少能源消耗。

2.安装高效节能的照明设备,如LED灯具,以降低照明能耗。

3.使用智能化的建筑自动控制系统,通过传感器和自动化设备来控制建筑内温度、湿度、照明等设备的运行,提高能源利用效率。

六、优化建筑结构设计:1.采用科学合理的立面设计,减少外墙面积,以降低能量的传输损失。

2.选择适当的建筑朝向和开窗位置,合理利用自然采光和自然通风,减少对人工照明和通风设备的依赖。

七、进行能耗监测和评估:1.建立能耗监测系统,对建筑物的能耗进行实时监测和数据收集,以便进行能耗分析和评估,并根据评估结果对节能措施进行优化调整。

2.定期进行能耗评估,根据评估结果进行节能措施的改进,并制定能耗管理计划,确保节能效果的持续改善。

办公楼玻璃幕墙施工方案

办公楼玻璃幕墙施工方案

办公楼玻璃幕墙施工方案一、项目概述办公楼玻璃幕墙是指用玻璃作为外墙装饰材料,结合金属材料和特殊的连接系统,通过一定的施工工艺将玻璃固定在建筑物外立面上,形成一道透明的外墙。

玻璃幕墙不仅可以提供建筑物外观效果,还可以起到隔热、保温、隔音、通风等功能。

二、施工过程1.施工准备在施工前,需要进行详细的设计和测量工作。

包括确定玻璃的尺寸和规格、金属结构的型号和规格、连接系统的选型等。

同时,要准备好所需的材料和工具,确保施工顺利进行。

2.金属结构安装首先需要安装金属结构,包括铝合金龙骨和横梁等。

根据设计图纸和测量结果,将金属结构固定在建筑物外立面上,确保结构的牢固和稳定。

3.玻璃安装根据设计要求,将预先制作好的玻璃安装在金属结构上。

在安装过程中,要注意保护玻璃的安全,避免划伤和损坏。

可以采用专业的吸盘和夹具等设备来辅助安装。

4.连接系统安装连接系统是将玻璃与金属结构连接起来的重要组成部分。

根据设计要求,选择合适的连接系统,并按照规范进行安装。

连接系统的选择和安装要考虑到玻璃的负荷承受能力和防水性能。

5.密封处理和测试安装完成后,需要对玻璃幕墙进行密封处理,以确保其具有良好的防水、密封和保温性能。

同时,还需要进行质量测试和性能测试,确保幕墙的质量符合要求。

6.清洁和保养在施工完成后,要及时清理施工现场,确保办公楼外观整洁美观。

同时,还要定期进行玻璃幕墙的清洁和保养,延长其使用寿命。

三、施工注意事项1.施工期间要确保现场的安全,采取必要的安全措施,如设置安全网、警示标识等。

2.施工团队要具备专业的技术和经验,并按照设计和施工规范进行施工。

3.施工过程中要注意保护玻璃,避免划伤和损坏。

4.进行密封处理时,要选用符合规范要求的密封材料,并确保密封接头牢固可靠。

5.施工完成后要进行质量测试和性能测试,确保玻璃幕墙的质量符合要求。

6.定期进行清洁和保养,确保玻璃幕墙的外观和性能。

四、施工环境保护在施工过程中要注意环境保护,遵守相关法律法规和环保要求。

办公楼幕墙工程施工组织设计

办公楼幕墙工程施工组织设计

办公楼幕墙工程施工组织设计一、项目概况本项目为一座办公楼幕墙工程,项目地点位于市中心繁华区域,总建筑面积为X平方米,共有X层,层高为X米,施工周期为X个月。

二、施工组织架构1.总承包单位:负责工程的整体管理和施工组织,负责协调各分包单位,保证工程质量和进度。

2.幕墙设计单位:负责进行幕墙施工图的设计和深化,并按照相关标准和规范进行审核和审批。

3.幕墙施工分包单位:负责具体的施工任务,包括玻璃、铝型材和金属构件的安装等。

三、施工工序及计划1.基础工程施工:对办公楼的基础进行施工,包括地基处理、基础混凝土浇筑等。

施工单位需按照相关规范进行施工,确保基础的承载力和稳定性。

2.主体结构施工:包括主体的钢筋混凝土结构和楼板的施工,施工单位需按照设计图纸和相关规范进行施工,确保结构的牢固性和安全性。

3.幕墙施工:根据幕墙设计单位提供的施工图纸和材料清单,施工单位进行幕墙的安装,包括铝型材的加工、安装,玻璃的安装等。

施工单位需按照相关规范进行施工,确保幕墙的质量和外观效果。

4.防水施工:对办公楼的地下室和屋面进行防水施工,确保建筑的防水效果,施工单位需按照相关规范进行施工,确保防水层的质量和耐久性。

5.装修施工:对办公楼的室内进行装修施工,包括地面砖铺贴、墙面涂料施工、门窗安装等。

施工单位需按照设计图纸和相关规范进行施工,确保装修质量和美观效果。

四、施工方案1.选择施工材料:选择优质的幕墙材料,如高强度玻璃,耐腐蚀的铝型材等,以确保幕墙的安全性和耐久性。

2.施工流程安排:根据工期计划和施工工序,合理安排施工流程,确保各个工序的顺利进行,并且与其他工序相互协调,避免时间冲突。

3.施工人员培训:对施工人员进行相关技术培训,提升其施工水平,确保施工质量和进度。

4.施工设备配备:根据工期计划和施工要求,合理配备施工所需的设备和机械,确保施工效率和质量。

5.安全管理措施:建立健全的施工安全管理体系,制定详细的施工安全操作规程,加强对施工现场的安全巡查和管理,确保施工安全。

幕墙改造工程施工方案

幕墙改造工程施工方案

幕墙改造工程施工方案一、工程概述幕墙是指在建筑物外部表面所设的垂直建筑构件,其功能是将建筑表面和环境隔绝开,保护建筑内部结构和人员的安全。

随着时间的推移,幕墙会因为外部环境的侵蚀和内部结构的老化而出现问题,需要进行改造和维修。

本文主要针对一栋商业大厦的幕墙改造工程进行施工方案的制定。

二、施工前准备1. 勘测与评估:在开始幕墙改造工程前,需要对建筑外部进行全面勘测与评估,确定需要改造的部位和改造的方式。

这一步需要对建筑的结构、外部材料、幕墙的结构和连接方式等进行详细的评估。

2. 设计与方案制定:在勘测评估的基础上,需要制定幕墙改造的具体方案,包括改造的材料、施工工艺和施工周期等。

同时需要进行施工图纸的设计,保证在施工过程中能够按照设计进行施工。

3. 施工组织:根据改造方案,确定施工的组织结构和施工人员的配置。

在确定施工队伍和施工组织结构后,需要对人员进行培训,保证施工人员对方案的了解并具备相关的施工技能。

4. 材料采购:根据改造设计方案,确定需要采购的材料种类和数量,并进行材料的采购工作。

采购时需要确保材料的质量和符合相关的建筑法规标准。

5. 细化施工方案:在准备阶段结束后,需要对改造工程进行详细的施工方案细化,包括施工的步骤、施工的安全措施和质量控制措施等。

三、施工方案1. 施工步骤(1)拆除旧幕墙:首先需要对旧幕墙进行拆除,这需要在保证建筑结构安全的情况下进行。

在拆除过程中需要严格按照拆除方案进行,以避免对建筑结构造成损害。

(2)表面处理:在拆除旧幕墙后,需要对建筑外表面进行处理,包括清扫、除锈、补漆等工作,确保外表面的平整和干净。

(3)安装新幕墙:根据设计方案,进行新幕墙材料的安装工作。

这一步需要严格按照设计进行,确保幕墙的安装质量和建筑的整体外观。

(4)连接处理:在幕墙安装完成后,需要对幕墙的连接处进行处理,包括密封、填缝等工作,确保幕墙的密封性和防水性。

(5)清理验收:最后需要对施工现场进行清理,并进行幕墙改造工程的验收工作,确保改造工程的质量和符合相关的建筑法规标准。

策划方案玻璃幕墙施工方案

策划方案玻璃幕墙施工方案

策划方案玻璃幕墙施工方案一、项目背景本项目为一幢商业办公楼,地处市中心商务区,建筑外观将采用玻璃幕墙装饰。

玻璃幕墙在现代建筑中应用越来越广泛,它不仅美观大方,同时也具有高强度、保温隔热等优点。

为保证该项目的质量和安全,我们制定了本玻璃幕墙施工方案。

二、设计与选材1.设计方案本项目玻璃幕墙设计采用单层钢化玻璃幕墙结构。

2.选材方案本项目玻璃采用钢化玻璃,它具有较高的强度和耐热性,保证了幕墙的稳定和安全性。

其它金属材料采用优质的不锈钢,增加了幕墙的美观性和耐久性。

三、施工步骤1.现场勘测在施工前,我们需要对现场进行勘测,确定玻璃幕墙的具体位置、高度等参数,以保证施工精度。

2.敲定施工方案在勘测后,我们将根据勘测结果,综合考虑玻璃幕墙的设计、选材等各项因素,敲定具体的施工方案。

3.制定施工计划根据施工方案,我们制定施工计划,明确施工的时间节点和具体任务,并进行合理调配和协作,以确保施工顺利进行。

4.材料准备在开始施工前,我们将准备好施工所需的所有材料和工具,并进行检查,确保质量无误。

5.安装隔离网在施工现场,我们先将安装隔离网,以确保施工人员的安全。

6.安装钢架接下来,我们将根据设计方案,按照施工计划,开始安装钢架。

钢架的安装需要注意:一是要确保位置准确无误,二是要保证牢固可靠。

7.玻璃加工当钢架安装完成后,我们需要进行玻璃的加工。

在加工过程中,尽可能减少玻璃的破损和损坏。

8.玻璃安装在玻璃加工完成后,我们将按照施工计划开始安装玻璃。

玻璃的安装需要特别注意安全性和稳定性,确保不发生破损或摇晃等情况。

9.密封处理。

幕墙样板施工方案

幕墙样板施工方案

幕墙样板施工方案幕墙样板施工方案一、项目背景本项目为某商务楼的幕墙样板施工工程,工程规模由建筑面积4000平方米的商务楼选择部分外墙进行幕墙样板施工,目的是展示幕墙的外观效果和性能,以吸引潜在的租户。

二、施工方案1. 施工组织设计施工期间,需要成立专门的施工组织小组,由项目经理负责统筹协调施工工作,组织并安排施工人员,确保施工任务的顺利进行。

同时,与建设单位和设计单位进行密切沟通,了解设计要求和施工进度,及时解决任何可能出现的问题。

2. 施工工艺及流程(1)样板设计:根据建筑设计和幕墙要求,由设计单位完成幕墙样板的设计,并提交给施工组织小组进行审批。

(2)材料采购:根据样板设计,施工组织小组负责采购所需的幕墙材料,确保材料的质量和供应。

(3)样板制作:根据样板设计和施工图纸,施工组织小组负责将材料进行加工和制作,制作成样板需展示的形状和尺寸。

(4)样板安装:将制作好的样板按照设计要求和施工图纸进行安装,确保安装牢固并符合外观要求。

(5)样板检验:在样板安装完成后,进行样板外观检查和功能性测试,确保样板的质量和性能符合要求。

(6)样板验收:根据建设单位的要求,进行样板的验收,并提交验收报告。

3. 安全措施在施工期间,必须严格遵守相关施工安全规范和操作规程,做好施工内容的统筹协调,确保施工过程中不发生任何安全事故。

同时,要经常检查施工现场的安全设备是否完善,并提醒施工人员遵守安全操作规程,穿戴好个人防护用品。

4. 施工进度根据施工组织设计,合理安排施工任务,确保施工进度的合理性和准确性。

同时,要注意随时与建设单位和设计单位进行沟通和协调,及时解决施工过程中的问题,确保施工工期的顺利进行。

三、项目预算根据项目规模、幕墙样板的设计要求和施工材料的价格,综合考虑施工人工、材料、设备、管理费用等因素,对项目进行预算编制。

四、质量管理在施工过程中,要严格按照设计要求和施工图纸进行施工,确保施工质量符合标准。

同时,要进行工序检查和质量把控,确保施工过程中不出现任何质量问题。

办公楼幕墙施工方案

办公楼幕墙施工方案

李生晓梦办公楼幕墙施工方案目录第一章工程概况及特点 (3)第二章组织管理机构设计 (10)第三章施工现场总平面图及水电用量安排 (13)第四章施工方案 (15)第五章质量及质量保证措施 (54)第六章工期及施工进度计划 (74)第七章安全目标、安全保证体系及技术组织措施 (81)第八章环境保护及文明施工 (90)第九章计划、统计和信息管理 (94)第十章售后服务及保养 (96)第十一章工艺、新技术的推广应用及质量通病的防治方法99第一章工程概况及特点1、编制说明1.1 综合说明:根据业主提供的设计方案等有关文件资料和工程现场勘察实际情况,本公司组织经验丰富的施工管理人员对该工程的特性进行了认真、仔细的研究分析、依据科学的组织管理制度对本工程精心编制了施工组织设计。

1.2编制依据:1、《玻璃幕墙工程技术规范》(JGJ102-96)2、《建筑幕墙》(JG3035-1996)3、《建筑幕墙工程技术规程》(DBJ08-56-96)4、《金属与石材幕墙工程技术规范》(JGJ133-2001)5、《点支式玻璃幕墙支承装置》(JG/T138)6、《点支式玻璃幕墙工程技术规程》(CECS127-2001)7、《点支式全玻璃幕墙支承装置》(JG139-2001)8、《建筑结构荷载规范》(GB5009)9、《建筑抗震设计规范》(GB50011-2001)10、《建筑物防雷设计规范》(GB50057)11、《建筑设计防火规范》(GBJ16-89)12、《钢结构设计规范》(GB50017-2002)13、《薄壁型钢结构技术规范》(GB50018-2002)14、《建筑幕墙空气物理性能检测方法》(GB/18236-2000)15、《建筑幕墙雨水渗透性能检测方法》(GB/T18238-2000)16、《建筑幕墙平面内变形性能检测方法》(GB/T18250-2000)17、《建筑幕墙抗震性能振动台试验方法》(GB/T18575-2001)18、《铝合金建筑型材规范》(GB/T5237-2000)19、《建筑铝型材基材》(GB/T5237.1-2000)20、《建筑铝型材阳极氧化、着色型材》(GB/T5237.2-2000)21、《建筑铝型材电泳涂漆型材》(GB/T5237.3-2000)22、《建筑铝型材粉沫喷涂型材》(GB/T5237.4-2000)23、《建筑铝型材氟碳漆喷涂型》(GB/T5237.5-2000)24、《铝及铝合金阳极氧化一阳极氧化膜的总规范》(GB8013)25、《优质碳素结构钢》(GB/T699-1999)26、《低合金高强度结构钢》(GB/T1597-94)27、《热轧等边角钢》(GB/T9798-88)28、《热轧不等边角钢》(GB/T9788-88)29、《紧固件机械性能不锈钢螺栓、螺钉、螺栓》(GB3098.6-2000)30、《紧固件机械性能不锈钢螺母》(GB3098.15-2000)31、《螺纹紧固件应力载面积和承载面积》(GB/T16823.1-1997)32、《浮法玻璃》(GB11614-1999)33、《钢化玻璃》(GB/T9963-1998)34、《幕墙用钢化玻璃与半钢化玻璃》(GB17841-1999)35、《夹层玻璃》(GB9962-1998)36、《吸热玻璃》(JC/T536)37、《夹丝玻璃》(JC433)38、《热反射玻璃》(JC693-1998)39、《中空玻璃用弹性密封剂》(JC485)40、《玻璃幕墙光学性能》(GB/T18091-2000)41、《建筑用安全玻璃防火玻璃》(GB15763.1-2001)42、《建筑玻璃应用技术规程》(JGJ113-97)43、《铝幕墙板氟碳喷涂铝单板》(YS/T429.2-2000)44、《铝塑复合板》(GB/T17748)45、《干挂天然花岗岩石饰面建筑板材及其不锈钢配件》(JC830.1~830.2-1998)46、《绝热用岩棉矿棉及其制品》(GB/T11835)47、《建筑用硅酮结构密封胶》(GHJ16776-97)48、《硅酮结构胶标准》(GB16776-97)49、《玻璃幕墙工程质量检验标准》(JGJ/T139-2001)50、《建筑工程施工质量验收统一标准》(GB50300-2001)51、《建筑装饰装修工程质量验收规范》(GB50210-2001)52、《民用建筑热工设计规范》(GB50176-93)53、《民用建筑隔声设计规范》(GBJ118-88)54、《建筑幕墙物理性能分级》(GB/T15225-94)55、《建筑幕墙风压变形性能检测方法》(GB/T15227-94)56、《铝及铝合金加工产品的化学成份》(GB/T3190)57、《建筑钢结构焊接规范》(GBJ81-91)58、《焊接H 型钢》(YB3301-92)59、《冷弯型钢》(GB/T6725-92)60、《一般结构用热轧钢板和钢带》(GB/T2517-81)61、《网架结构技术规程》(JGJ7-91)62、《网壳结构技术规程》(JGJ)63、《悬索结构技术规程》(JGJ)64、《碳素结构钢和低合金结构钢热轧薄钢板及钢带》(GB912)65、《不锈钢冷轧钢板》(GB3280)66、《不锈钢热轧钢板》(GB4237)67、《高强度螺栓设计、施工及验收规程钢结构加固技术规范》(CECS77: 96)68、《紧固件机械性能、自攻螺钉》(GB098.5-2000)69、《予应力筋用锚具、夹具和连接器应用技术规程》(GJ85-92)70、《包装储运图示标志》GB191-9171、《铝及铝合金板材》GB3880-8372、《铝及铝合金板材的尺寸及允许偏差》GB3194-8273、《建筑机械使用安全技术规程》JGJ33-8674、《建筑施工现场临时用电安全技术规范》JGJ46-8875、《建设工程施工现场供电安全规范》GB50194-9376、《建筑施工安全平分标准》JGJ59-9977、《预埋件设计规程》YS11-791.3 工程概况:XXXXX县XXXXX局XXXX培训中心位于XXXX县XXXX局县城XXXX街。

办公楼工程幕墙工程施工方案

办公楼工程幕墙工程施工方案

第一章工程概况第一节工程简介1、工程名称:幕墙工程;2、建设地点:;3、建设单位:;4、建筑设计单位:;5、质监单位:;6、安监单位:;7、监理单位:;8、施工单位:;9、幕墙设计单位:;10、幕墙施工单位:;11、主体结构形式:框架剪力墙,总建筑面积平方米,办公楼米,酒店米,裙房高米,属一类高层办公建筑;12、幕墙规模:㎡;13、幕墙使用年限:25年;14、地面粗糙度:B类;15、建筑结构安全等级:二级;16、建筑物耐火等级:一级;17、基本风压:0.5KN/㎡;18、抗震设防烈度:6度;19、基本雪压:0.3KN/㎡;20、本工程幕墙施工内容:包含玻璃幕墙、石材幕墙、铝板收口、铝合金百叶格栅、地弹簧门、玻璃采光顶(不含裙楼采光顶钢网架龙骨)、幕墙防雷接地、防火保温等外墙装饰工程中的所有内容的供料、加工、安装、竣工验收、保修及资料制作、归档等。

21施工条件:本工程采用预埋件,幕墙施工单位跟随土建单位放置埋件。

在土建工程完成主体结构验收后拆除钢管架,幕墙施工单位采用吊篮进行施工。

吊篮施工方案的编制、吊篮的安装、拆除、移动、维修均由专业的吊篮单位进行,幕墙单位协助配合。

第二节工程概述本工程位于。

工程主体建筑为1#楼(酒店)、2#楼(办公楼)加裙楼。

1#楼(酒店)为10层,酒店屋顶层高度为49.200m,顶部为装饰构架结构,有一道450mm的女儿墙,女儿墙上部有一道200mm过梁,幕墙完成面最大标高为49.95m;2#楼(办公楼)为21层,屋顶层标高为96.00m,顶部为装饰构架结构,有一道2270mm的砌体墙,砌体墙上部有一道500mm过梁,幕墙完成面最大标高为98.87m;裙楼为4层,屋顶层标高为18.00m,顶部外圈为装饰构架结构,有一道3150mm的砌体墙,砌体墙上部有一道700m过梁,过量上部有一道520mm的女儿墙,女儿墙上部有一道200mm的过梁,幕墙完成面最大标高为22.62m。

截止今日2015年09月06日,1#楼(酒店)已结顶,屋面防水保温工程未施工;2#楼办公楼已结顶,屋面防水保温工程未进行。

万达办公楼幕墙专项施工方案

万达办公楼幕墙专项施工方案

万达办公楼幕墙专项施工方案1. 引言本方案旨在对万达办公楼幕墙施工进行详细规划和安排,确保施工按照高质量和安全标准进行。

本方案将涵盖施工前的准备工作、施工过程的步骤和措施、以及施工后的检验和验收。

2. 施工前准备工作在施工前,需要进行以下准备工作:- 进行详细的设计方案,确保与建筑结构和功能的要求相符。

- 确定所需材料和设备,并进行采购和储备。

- 制定施工计划,包括时间安排、人员分配和工作流程。

3. 施工过程步骤和措施施工过程中需按照以下步骤和措施进行:3.1 基础工程准备- 对建筑外墙进行检查和修复,确保基础工程的稳定和安全性。

- 清理施工现场,确保施工区域清洁和安全。

3.2 幕墙安装- 根据设计方案,按照指定的顺序和方法安装幕墙构件。

- 确保幕墙构件的质量,进行必要的检测和调整。

3.3 密封和防水处理- 使用合适的密封材料对幕墙构件之间的缝隙进行处理,确保水密性和气密性。

- 对幕墙进行防水处理,以防止雨水渗透。

3.4 玻璃安装- 安装幕墙玻璃,并进行质量检验,确保玻璃的平整和透明度。

4. 施工后检验和验收施工完成后,需要进行以下检验和验收工作:- 对幕墙进行外观检查,确保没有缺陷和损坏。

- 进行幕墙的性能测试,包括风压测试和水密性测试。

- 进行安全和质量检查,确保施工符合相关标准和要求。

5. 总结本方案详细规划了万达办公楼幕墙的专项施工方案,包括施工前准备工作、施工过程的步骤和措施,以及施工后的检验和验收。

通过严格执行该方案,可确保施工按照高质量和安全标准进行。

办公楼项目单元板块幕墙工程吊装方案

办公楼项目单元板块幕墙工程吊装方案

办公楼项目单元板块幕墙工程吊装方案一、概述本次办公楼项目的幕墙工程是指在楼体外墙上进行的玻璃幕墙、铝板幕墙等装饰材料的安装工程。

考虑到施工的安全性和效率,本方案将围绕如何合理地进行吊装操作展开。

二、工作内容1.设备准备:派出经验丰富的吊装工人,并配备电动吊车和吊装索具等必要设备。

2.工作准备:在施工现场设置指挥标志、安全警示标志,指派专人负责指挥吊装操作。

3.吊装方案确定:在幕墙板块上标注吊装点位,绘制吊装工艺图和安全范围图。

4.设立临时吊装施工平台:根据幕墙板块的高度和施工要求,搭建起吊装平台以确保施工的稳定性。

三、吊装工艺及步骤1.吊装设备的安装:在施工现场搭建起合适高度的吊装设备,检查设备的安全性。

2.吊装索具的选择:根据幕墙板块的重量和尺寸,选择合适的吊装索具进行吊装。

3.吊装点位的确定:根据吊装工艺图和安全范围图,确定幕墙板块的吊装点位,进行标注。

4.吊装前的准备工作:在吊装点位上进行预埋设备的检查,确定预埋设备的安全性。

5.吊装前的试吊:在吊装前进行试吊操作,确保吊装设备、索具、预埋设备等的安全性。

6.吊装操作:根据标注的吊装点位,将吊装索具与幕墙板块进行连接,进行慢慢升起。

7.吊装过程的监控:专人负责监控吊装过程中的安全状况,确保幕墙板块的稳定性。

8.安装与固定:将吊装的幕墙板块准确地安装到预定位置,并进行固定,保证安全可靠。

四、安全措施1.确保施工人员的安全:施工人员在操作过程中必须穿戴安全帽、安全带等个人防护装备。

2.安装临时护栏:在吊装平台的外侧设置临时护栏,防止工人从平台上掉落。

3.监控吊装设备:严格按照设备使用规范操作吊装设备,并定期进行设备检查和维护。

4.设置安全警示标志:在施工现场设置明显的安全警示标志,提醒人员注意安全。

5.确保吊装索具的安全:定期检查吊装索具的质量,确保索具的可靠性和稳定性。

五、总结通过本方案的实施,可以确保办公楼项目单元板块幕墙工程的安全性和高效性。

研发中心及办公楼幕墙施工方案

研发中心及办公楼幕墙施工方案

研发中心及办公楼幕墙施工方案一、前言幕墙作为建筑外立面的重要组成部分,不仅承担着保温、隔热、防水等功能,更是建筑美观性和节能性的集中体现。

本文将针对研发中心及办公楼幕墙的施工方案进行详细介绍,旨在确保施工过程顺利进行,最终呈现客户满意的优质工程。

二、施工准备在进行幕墙施工前,必须做好充分的施工准备工作。

首先,需要制定详细的施工计划,包括施工时间表、人员配备、设备调配等;其次,要对施工现场进行彻底的清理和平整,确保施工环境安全、整洁;同时,要购置所需的施工材料和设备,保证施工过程的顺利进行。

三、幕墙材料选择在研发中心及办公楼幕墙的施工中,材料的选择至关重要。

优质的幕墙材料不仅可以提升建筑的外观质感,还能增强建筑的隔热、防水等性能。

建议选择耐候性好、保温性能优越的高品质材料,以确保幕墙的长期稳定性和耐用性。

四、施工流程1.幕墙结构设计:针对研发中心及办公楼的建筑特点,设计专业幕墙结构方案,确保结构稳固、安全可靠。

2.幕墙材料制作:根据设计方案,生产加工所需的幕墙材料,保证材料质量符合标准要求。

3.幕墙安装:在施工现场进行幕墙的安装工作,严格按照设计图纸和技术要求进行操作,确保安装质量和进度。

五、质量控制在进行研发中心及办公楼幕墙施工时,质量控制是至关重要的环节。

为确保施工质量,需进行严格的监督和检查,对施工过程中出现的问题及时处理,保证工程达到预期质量标准。

结语通过本文对研发中心及办公楼幕墙施工方案的介绍,相信读者已经对幕墙施工过程有了更加清晰的了解。

在实际施工中,建议严格按照上述方案进行操作,确保施工过程顺利、质量可靠,最终呈现出一座优质的研发中心及办公楼。

广西某办公楼玻璃幕墙施工方案-secret

广西某办公楼玻璃幕墙施工方案-secret

编制:审核:审批:目录1、总则 (2)1.1、编制说明 (2)1.2、编制依据 (2)2、总体概述 (2)2.1、工程概况 (2)2.2、工程管理目标 (3)3、施工部署 (3)3.1组建施工组织机构和劳动力配备 (3)3.2施工机具配备情况 (3)3.3 施工准备 (4)3.4各种资源(劳动力、材料)准备 (4)4、点支式玻璃幕墙安装方法 (4)4.1、点支式玻璃幕墙的安装工艺流程 (5)3.2、构件式立柱与横梁的安装 (6)3.3预埋件的埋设和确认 (7)3.4钢结构支撑体系安装 (7)3.5 驳接座焊接 (8)3.6 驳接爪安装 (8)3.7玻璃板块安装 (9)3.8玻璃幕墙打胶: (10)3.9 保护和清洗 (10)4、明框玻璃幕墙工程加工制作安装方法 (11)4.1、材料要求 (11)4.2 安装前的施工准备 (12)4.3、横梁与主柱的安装 (13)4.4、玻璃板材的安装 (14)4.5、耐候胶嵌缝 (14)5、关键工序、复杂环节的技术保证措施 (15)5.1、细部构造设计说明 (15)6、保证工期技术组织措施 (18)6.1、保证工期的主要技术措施 (18)7、保证工程质量技术组织措施 (18)7.1、建立和健全质量和安全保证体系 (18)7.2、严格工序管理 (19)7.3.采取有效技术措施 (19)7.4.保证物资材料质量措施 (19)8、保证施工安全生产技术组织措施 (19)8.1安全生产目标: (19)8.2施工安全保证措施 (19)9、保证文明施工技术组织措施 (23)9.1、文明施工管理保证措施 (23)10、减少扰民噪音、降低环境污染技术措施 (24)10.1减少扰民噪音 (24)10.2降低环境污染技术措施 (24)10.3、消防措施 (25)1、总则1.1、编制说明本施工方案是根据甲方单位提供的施工图纸,以及我单位经过安全计算所编制的幕墙设计施工图,按国内颁布的现行施工及验收规范,施工规程和有关工艺标准进行编制。

建筑工程幕墙工程施工方案

建筑工程幕墙工程施工方案

建筑工程幕墙工程施工方案一、项目概况本工程位于XX市,是一栋高层商务办公楼,总建筑面积约为XX平方米,共有XX层。

本工程的幕墙施工是整个建筑工程中的重要一环,对建筑的外观和整体质量有着重要的影响。

因此,本施工方案的制定对于保证工程质量、安全和进度具有关键性的意义。

二、施工总体安排1.施工目标本工程旨在按照设计方案,确保施工质量,保证施工安全,控制施工进度,达到工程的预期要求。

2.施工原则本工程的幕墙施工将严格按照相关规范和标准进行,保证工程质量和施工安全。

同时,注重环保,严禁乱倒乱砸,保护周围环境。

三、施工方案1.施工前准备(1)安排专业技术人员对施工图纸进行认真分析,制定具体的施工方案。

(2)筹备施工所需材料、设备和工具。

(3)制定施工现场安全生产计划书,明确施工期间的安全防护措施。

2.施工工艺(1)梁柱结构搭设支撑体系,保证幕墙安装支撑。

(2)进行基础处理,确保基础平整、牢固。

(3)进行幕墙安装,按照分段分层的方式逐步进行。

(4)进行密封胶的施工,确保幕墙的密封性。

(5)进行玻璃安装,细致认真,保证玻璃质量。

(6)进行幕墙的防水处理,确保建筑的防水性能。

四、施工技术措施1.安全措施(1)制定施工现场安全生产计划书,明确施工期间的安全防护措施。

(2)施工现场设置防护网,加强安全防护。

(3)施工现场设置明显的安全标识,加强施工现场的安全管理。

(4)严禁施工现场吸烟、乱丢乱倒,保持施工现场整洁。

2.质量控制(1)严格按照施工图纸执行,确保施工质量。

(2)进行定期的质量检查,及时发现并整改问题。

(3)施工过程中,加强与设计单位的沟通,确保施工符合设计要求。

3.进度控制(1)制定详细的施工进度计划,确保施工任务按期完成。

(2)定期组织施工进度会议,对施工进度进行跟踪和分析,并及时调整施工计划。

五、施工队伍与培训1.施工队伍建设(1)严格按照相关规定,选聘持证人员进行相关工种的作业。

(2)严格按照相关规定,进行劳务派遣,保证施工队伍的合法性和安全性。

办公楼建设项目玻璃幕墙工程施工组织设计方案

办公楼建设项目玻璃幕墙工程施工组织设计方案

办公楼建设项目玻璃幕墙工程施工组织设计方案一、项目概况该办公楼建设项目的玻璃幕墙工程位于城市中心商业区,总建筑面积约为X万平方米,设计用途是办公及商业混合楼。

本项目的玻璃幕墙工程是整个建筑中最为重要的部分之一,负责楼体的外立面装饰和隔热保温等功能。

因此,在施工组织设计方案中,需要注重施工过程的安全性和效率性,确保施工质量和进度。

二、施工现场布置根据项目实际情况,将施工现场划分为主体施工区、材料储存区、机械设备区、办公区等。

1.主体施工区:设置吊篮,并按照工艺步骤进行划分,明确各施工工序的区域,设置安全警示标识,确保施工工序逐步进行。

2.材料储存区:将玻璃、铝材等材料分类堆放,确保材料安全、整齐,并设置防护措施,防止降雨和其他恶劣天气对材料的损毁。

3.机械设备区:根据施工需要,设置塔吊、升降机等设备,并确保设备的稳定性和安全性。

4.办公区:提供安全、安静的办公环境,为施工人员提供休息和沟通交流的场所。

三、施工工艺与步骤1.原材料准备:检查吊篮、塔吊、升降机等机械设备的安全性和操作性,储存玻璃、铝材等材料,并检查材料的数量和质量。

2.搭设吊篮:根据施工区域的高度和面积,设置吊篮支架,并经过检查和试验,确保吊篮的承重能力和安全性能。

3.安装幕墙支架:根据设计图纸及技术要求,设置幕墙支架,并进行调整和固定,确保支架的稳定性和承重能力。

4.玻璃安装:从底层向上逐层进行,先安装完整的结构玻璃,再根据设计安装非结构玻璃。

在安装过程中,需使用适当的固定材料和工具,确保玻璃的牢固性和密封性。

5.进行幕墙密封:根据设计要求,使用合适的密封材料,对幕墙玻璃进行密封处理,确保幕墙的隔热、防水和防风能力。

6.完成清理和检验:清理施工现场及设备,并进行整体检查和验收,确保施工质量达到设计要求。

四、施工组织与管理措施1.确定项目总负责人和各负责工序的专职负责人,负责协调、组织和管理施工工作。

2.设置每天的施工计划,明确每个工序的施工进度和质量要求。

某办公楼幕墙施工方案

某办公楼幕墙施工方案

目录第一章工程概况 (2)第二章现场施工管理 (3)第三章施工资源调配计划 (9)第四章施工进度计划及保证 (20)第五章施工技术方案及施工方法 (23)第六章成果保护措施 (52)第七章施工技术及质量控制 (55)第八章施工安全文明管理 (83)1第一章工程概况一、工程概况³³市³³机关用房位于..市³³路。

是由一幢主体建筑和两幢附属建筑组成,地下 1 层,地上17 层,高69.3 米,东西两副楼地上2 层,地下1 层。

由..市建筑设计研究院负责主体设计;³³³³³有限公司有幸应标承建³³市³³机关用房幕墙工程的深化设计、材料采购、加工制作、制作安装及保修。

³³市³³机关用房总建筑面积38787 平方米;建筑形式为矩形,立面无较大变化,但形式多样,外墙帷幕墙以铝合金洞口窗、花岗石幕墙及铝板幕墙为主,另有金属栏杆等装饰物。

二、工程内容外墙工程内容:主楼及副楼的外墙干挂花岗石、铝板幕墙、铝合金窗、雨蓬、金属栏杆等;2质量标准:建筑质量“白玉兰”奖。

本工程处于闹市区,施工环境制约较多,现场场地狭小,材料进场宜多批适量;在施工前应充分考虑施工场地的合理安排,以有利各工序的展开;由于工期紧,宜根据结构特点和各工序的进度采取分段施工的方法,保证工程总工期的实现。

届时主楼外墙将利用总包单位爬架另加吊篮施工;届时需总承包商的大力支持和配合。

第二章现场施工管理一、施工管理机构A.组织机构设置1.工程实行项目经理负责制,组建本工程项目经理部。

2.工程施工安全、质量、工期实行项目经理负责制。

3.本工程项目经理部下设:●工程部、经营部、物资供应部●幕墙一队、幕墙二队、幕墙三队、幕墙四队●幕墙构配件加工厂3B.管理机构图4管理机构图二、项目管理人员组成5三、现场施工管理正常运行的措施1. 建立健全各项规章制度为确保本工程外墙装饰施工顺利进行,完成合同条件所规定的内容,项目经理部建立一套行之有效的各项规章管理制度,如施工质量管理、安全生产管理、进度计划管理、材料机具管理、6文明施工管理、消防保卫管理等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

办公楼建筑幕墙施
工方案
目录
第一章工程概况及特点................................................ 错误!未定义书签。

第二章组织管理机构设计 ........................................... 错误!未定义书签。

第三章施工现场总平面图及水电用量安排 ............... 错误!未定义书签。

第四章施工方案............................................................ 错误!未定义书签。

第五章质量及质量保证措施 ....................................... 错误!未定义书签。

第六章工期及施工进度计划 ....................................... 错误!未定义书签。

第七章安全目标、安全保证体系及技术组织措施 .. 错误!未定义书签。

第八章环境保护及文明施工 ....................................... 错误!未定义书签。

第九章计划、统计和信息管理 .................................. 错误!未定义书签。

第十章售后服务及保养................................................ 错误!未定义书签。

第十一章工艺、新技术的推广应用及质量通病的防治方法错误!未定义书签。

第一章工程概况及特点
1、编制说明
1.1 综合说明:
根据业主提供的设计方案等有关文件资料和工程现场勘察实际情况, 本公司组织经验丰富的施工管理人员对该工程的特性进行了认真、仔细的研究分析、依据科学的组织管理制度对本工程精心编制了施工组织设计。

1.2编制依据:
1、《玻璃幕墙工程技术规范》( JGJ102-96)
2、《建筑幕墙》( JG3035-1996)
3、《建筑幕墙工程技术规程》( DBJ08-56-96)
4、《金属与石材幕墙工程技术规范》( JGJ133- )
5、《点支式玻璃幕墙支承装置》( JG/T138)
6、《点支式玻璃幕墙工程技术规程》( CECS127- )
7、《点支式全玻璃幕墙支承装置》( JG139- )
8、《建筑结构荷载规范》( GB5009)
9、《建筑抗震设计规范》( GB50011- )
10、《建筑物防雷设计规范》( GB50057)
11、《建筑设计防火规范》( GBJ16-89)
12、《钢结构设计规范》( GB50017- )
13、《薄壁型钢结构技术规范》( GB50018- )
14、《建筑幕墙空气物理性能检测方法》( GB/18236- )
15、《建筑幕墙雨水渗透性能检测方法》( GB/T18238- )
16、《建筑幕墙平面内变形性能检测方法》( GB/T18250- )
17、《建筑幕墙抗震性能振动台试验方法》( GB/T18575- )
18、《铝合金建筑型材规范》( GB/T5237- )
19、《建筑铝型材基材》( GB/T5237.1- )
20、《建筑铝型材阳极氧化、着色型材》( GB/T5237.2- )
21、《建筑铝型材电泳涂漆型材》( GB/T5237.3- )
22、《建筑铝型材粉沫喷涂型材》( GB/T5237.4- )
23、《建筑铝型材氟碳漆喷涂型》( GB/T5237.5- )
24、《铝及铝合金阳极氧化一阳极氧化膜的总规范》( GB8013)
25、《优质碳素结构钢》( GB/T699-1999)
26、《低合金高强度结构钢》( GB/T1597-94)
27、《热轧等边角钢》( GB/T9798-88)
28、《热轧不等边角钢》( GB/T9788-88)
29、《紧固件机械性能不锈钢螺栓、螺钉、螺栓》( GB3098.6- )
30、《紧固件机械性能不锈钢螺母》( GB3098.15- )
31、《螺纹紧固件应力载面积和承载面积》( GB/T16823.1-1997)
32、《浮法玻璃》( GB11614-1999)
33、《钢化玻璃》( GB/T9963-1998)
34、《幕墙用钢化玻璃与半钢化玻璃》( GB17841-1999)
35、《夹层玻璃》( GB9962-1998)
36、《吸热玻璃》( JC/T536)
37、《夹丝玻璃》( JC433)
38、《热反射玻璃》( JC693-1998)
39、《中空玻璃用弹性密封剂》( JC485)
40、《玻璃幕墙光学性能》( GB/T18091- )
41、《建筑用安全玻璃防火玻璃》( GB15763.1- )
42、《建筑玻璃应用技术规程》( JGJ113-97)
43、《铝幕墙板氟碳喷涂铝单板》( YS/T429.2- )
44、《铝塑复合板》( GB/T17748)
45、《干挂天然花岗岩石饰面建筑板材及其不锈钢配件》( JC830.1~830.2-1998)
46、《绝热用岩棉矿棉及其制品》( GB/T11835)
47、《建筑用硅酮结构密封胶》( GHJ16776-97)
48、《硅酮结构胶标准》( GB16776-97)
49、《玻璃幕墙工程质量检验标准》( JGJ/T139- )
50、《建筑工程施工质量验收统一标准》( GB50300- )
51、《建筑装饰装修工程质量验收规范》( GB50210- )
52、《民用建筑热工设计规范》(GB50176-93)
53、《民用建筑隔声设计规范》(GBJ118-88)
54、《建筑幕墙物理性能分级》(GB/T15225-94)
55、《建筑幕墙风压变形性能检测方法》(GB/T15227-94)
56、《铝及铝合金加工产品的化学成份》(GB/T3190)
57、《建筑钢结构焊接规范》(GBJ81-91)。
