水下混凝土灌注导管堵塞的原因及处理方法

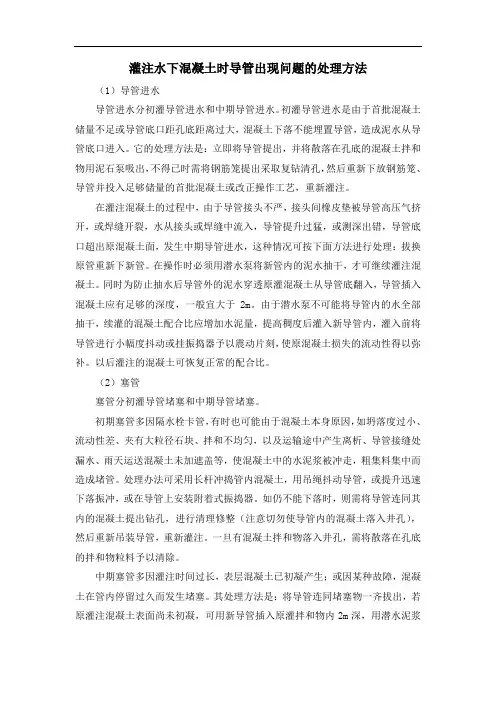

灌注水下混凝土时导管出现问题的处理方法
灌注水下混凝土时导管出现问题的处理方法(1)导管进水导管进水分初灌导管进水和中期导管进水。
初灌导管进水是由于首批混凝土储量不足或导管底口距孔底距离过大,混凝土下落不能埋置导管,造成泥水从导管底口进入。
它的处理方法是:立即将导管提出,并将散落在孔底的混凝土拌和物用泥石泵吸出,不得已时需将钢筋笼提出采取复钻清孔,然后重新下放钢筋笼、导管并投入足够储量的首批混凝土或改正操作工艺,重新灌注。
在灌注混凝土的过程中,由于导管接头不严,接头间橡皮垫被导管高压气挤开,或焊缝开裂,水从接头或焊缝中流入,导管提升过猛,或测深出错,导管底口超出原混凝土面,发生中期导管进水,这种情况可按下面方法进行处理:拔换原管重新下新管。
在操作时必须用潜水泵将新管内的泥水抽干,才可继续灌注混凝土。
同时为防止抽水后导管外的泥水穿透原灌混凝土从导管底翻入,导管插入混凝土应有足够的深度,一般宜大于2m。
由于潜水泵不可能将导管内的水全部抽干,续灌的混凝土配合比应增加水泥量,提高稠度后灌入新导管内,灌入前将导管进行小幅度抖动或挂振捣器予以震动片刻,使原混凝土损失的流动性得以弥补。
以后灌注的混凝土可恢复正常的配合比。
(2)塞管塞管分初灌导管堵塞和中期导管堵塞。
初期塞管多因隔水栓卡管,有时也可能由于混凝土本身原因,如坍落度过小、流动性差、夹有大粒径石块、拌和不均匀,以及运输途中产生离析、导管接缝处漏水、雨天运送混凝土未加遮盖等,使混凝土中的水泥浆被冲走,粗集料集中而造成堵管。
处理办法可采用长杆冲捣管内混凝土,用吊绳抖动导管,或提升迅速下落振冲,或在导管上安装附着式振捣器。
如仍不能下落时,则需将导管连同其内的混凝土提出钻孔,进行清理修整(注意切勿使导管内的混凝土落入井孔),然后重新吊装导管,重新灌注。
一旦有混凝土拌和物落入井孔,需将散落在孔底的拌和物粒料予以清除。
中期塞管多因灌注时间过长,表层混凝土已初凝产生;或因某种故障,混凝土在管内停留过久而发生堵塞。

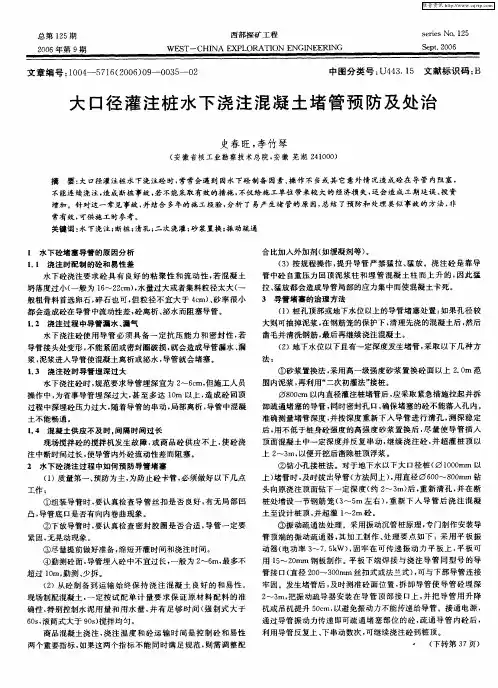

大口径灌注桩水下浇注混凝土堵管预防及处治
水下砼浇注要求砼 具有 良好 的粘 聚性 和流动 性 , 若混凝 土 坍落度过 小( 一般为 1 ̄2 c , 6 2m)水量过大 或者集料粒径太 大( 一
般粗骨料首选卵石 , 碎石 也可 , 粒径不 宜大于 4m)砂率 很ቤተ መጻሕፍቲ ባይዱ 但 c 、
都会造 成砼 在导管中流动性差 , 离析 、 砼 泌水 而阻塞导管 。
(8 0m 以内直径灌 注桩堵管后 , 20c 『 应采取紧急措 施拉 起并拆 卸疏通堵塞 的导管 , 同时密封孔 口, 确保堵塞的砼不能落入孔 内。 准确测量堵管深度 , 并按深度重新下 入导管进 行清孔 , 深稳 定 测
水下浇注砼 时, 规范要 求导管埋 深宜为 2 c 但施工人员  ̄6 m,
不能连续浇注, 造成断桩事故 , 不能采取有效的措施 , 若 不仅给施 工单位 带来较 大的经济损失 , 还会造成 工期 延误、 资 投 增加。针 对这一常见 事故 , 并结合 多年的施工经验 , 分析 了易产生堵 管的原 因, 总结 了预 防和处理 类似 事故 的方法 , 非
常有效, 可供施工时参考。 关键 词 : 水下浇注 ; 断柱 ; 清孔 ; 次浇灌 ; 二 砂浆置换 ; 振动疏通
维普资讯
总 第 15 2 期
西部 探 矿 工 程
W ES - CH I T- NA EXP LORATI ON ENGI NEE NG RI
s re O 25 e isN .1
2 0 年第 9 06 期
S p.0 6 e t2 0
文章编 号 :0 4 5 1 (0 6 0 — 0 3 — 0 10— 76 20 )9 0 5 2
1 2 浇 注 过 程 中导 管 漏 水 、 气 . 漏
混凝土灌注桩导管堵塞原因分析及处理办法
混凝土灌注桩导管堵塞原因分析及处理办法一、引言混凝土灌注桩由于承载能力强、便于施工,已广泛应用于土木建筑的多种工程基础,灌注桩质量优良与否是保证地基承载力的前提,并且能够避免因出现三类桩进行处理造成的工期延误,工程成本的增大。
为保证桩基质量,必须加强施工过程中的管理,对容易引起质量问题的施工因素进行预控。
在各种问题中导管堵塞是混凝土灌注桩施工过程中最难解决的意外情况,也最容易引起灌注桩质量问题,为了避免该情况出现,本文进行了如下分析并提出预控、解决办法。
二、工程概况本工区范围内共有钻孔灌注桩320根,桩长有48m、49m、50m、60m、64m 及67m六种,桩径分为Φ1.25m和Φ1.5m两种,分为6种布置形式(布置形式见图1):A类布置,70#~72#墩位按12根(3×4)布置,桩径为Φ1.25m,其中70#墩桩长50m,71#、72#墩桩长48m;B类布置,73#~78#、83#~85#、91#墩位按11根布置,桩径为Φ1.25m,其中73#~75#、91#墩桩长48m,76#~78#、83#墩桩长50m,84#、85#墩桩长49m;C类布置,79#~82#墩位按12根(4×3)布置,桩径为Φ1.25m,桩长50m;D类布置,87#、88#、93#墩位按16根布置,桩径为Φ1.5m,其中93#墩桩长67m,87#、88#墩桩长64m;E类布置,86#、89#、91#、95#墩位按12根布置,桩径为Φ1.5m,其中89#墩桩长49m,86#、91#、95#墩桩长50m;F类布置,92#、94#墩位按15根布置,桩径为Φ1.5m,桩长60m。
三、桩基施工中出现导管堵塞的原因、预控及解决办法1、导管堵塞原因(1)拌合站供料不合格引起堵管①混凝土原材料含杂质、大块,拌合不均匀引起混凝土骨料不同程度含有杂质、大块属于正常现象,水泥储存不当也会凝结成块,粉煤灰雨淋后也会凝结成团。
如果拌合站拌料前对原材料不过筛不处理,出场的混凝土会含有大块,很容易造成堵管。
解决混凝土堵管的措施
解决混凝土堵管的措施一、影响堵管因素:1.布管不合理,不按规定要求做。
2.软管过长,弯头过多。
3.管道清洗不干净。
4.泵工操作不当。
5.待料时间过长。
6.润管砂浆未排完,就喂料。
7.管道磨损严重引起爆管。
8.管卡松动,密封不严引起漏浆漏气。
9.前场混凝土坍落度调整不当引起离析,泌水,板结。
10.在泵送过程中,所要加长的管道未润湿,而堵管。
11.因泵机机械原因,引起堵管。
12.软管内壁起层引起堵管。
13.软管充当弯管使用。
14.软管弯成90度以下使用引起爆管、堵管。
15.长距离或高层浇筑混凝土时,采用大排量泵送而引起堵管。
16、中砂的变换,细度模数的波动造成混凝土和易性差引起堵管。
17、混凝土坍落度偏大,造成堵管。
二、解决措施:(一)、合理布管和操作1、根据工程需要,领用足够的管道、管箍、橡胶密封圈等用品。
2、服从前场工长指挥,按泵机安全操作规程操作,根据现场实际情况合理布管。
3、泵机连接直管不得小于10m,尽量减少弯头,软管后不得连接6m以上的直管。
4、严禁软管做弯管使用,生产中软管不得小于90度使用。
5、操作过程必须配戴好安全帽,穿好工作服。
(二)、防止混凝土泵送过程中管路跳动1、泵送连接平管,每10m应浇注600×400×400混凝土稳定墩,固定混凝土泵管至立管位置。
2、立管必须用钢管架牢固,并每班检查,合格后使用。
3、在泵送过程中,应沿管路检查管道有无磨损、管卡有无松动、橡胶密封圈有无破损和漏浆、漏气现象。
(三)、防止堵管的措施1、生产结束后,清理所有管道,拆除立管以下所有管道,清除管内沉积的残留物。
2、卡箍、密封胶圈按规范装置,不得漏浆、漏气。
3、向下布管时不得按90度垂直敷设管道,应按30-45度倾斜布管。
4、当敷设较长的管路时,应尽可能减少弯管、软管的数量和弯管的度数,当不得不采用90度弯管时,应尽可能使用半径为1m的90度弯管。
5、在泵送过程中需要加长管道时,所加管道必须用水润湿。
水下混凝土灌注时堵管的原因
水下混凝土灌注时堵管的原因水下混凝土灌注,听起来是不是有点高大上?但实际操作起来可不简单。
尤其是堵管这个问题,简直能让工程师们头疼到不行,真是让人心情跌到了谷底。
说起堵管,这事儿可不是什么小问题,不仅耽误工期,还可能导致整个工程进度一拖再拖,甚至得重做,那可得多费劲啊。
想想看,你辛辛苦苦把混凝土灌注进管道,结果突然就卡住了,这心情是不是和吃了个辣椒眼泪直流一样难受?那水下混凝土灌注时,究竟是啥原因会导致堵管呢?最常见的,真的是技术问题。
说白了,有些施工队操作不当,没把控制好混凝土的流动性。
混凝土一旦配比不合适,里面的砂浆就容易粘稠,流动性差,这时候你再想着把它灌进管道里,根本就不顺。
想想看,砂浆像是粘稠的糖浆,塞进细管道里,能不堵得死死的吗?这时管道里就像塞了个堵子,混凝土就动不了了。
这种问题,简直是给施工队员挖了个坑,自己往里跳,大家也都知道,坑越深,越不好填。
然后,就是所谓的“施工不细心”问题。
你以为混凝土灌注时,管道就只是个简单的通道吗?错了,管道的维护和清理也是个大课题。
如果管道里面有残留的杂物,像是泥土、油污,或者其他不明物体,那就等着堵管吧。
就像你家下水道,一段时间不清理,随便扔点垃圾,水流就越来越慢,最后连个水都排不出来。
管道不干净,混凝土进去卡壳,堵管自然成了必然。
尤其在水下,泥沙混合,根本不容忽视。
是材料本身的质量问题。
大家都知道,建筑材料讲究质量。
如果混凝土里面的水泥质量不好,或者水和水泥的比例不对,水泥的凝固速度就可能过快。
混凝土一旦开始凝固,那管道里的混凝土就像变成了固态物质,卡死了。
这个问题常见于高温环境下,混凝土干得太快,根本来不及流动,更别提顺利灌注了。
那时候,管道就跟老爷车的车轮一样,卡得一塌糊涂,怎么弄都不动。
再有一种情况,真是意想不到。
你以为水下环境那么复杂,就像大海捞针,管道堵住了你能发现吗?其实有些时候,堵管的原因是由于水下水压的影响。
水下压力大,管道在压力变化的情况下会发生变形,导致原本顺畅的通道变得狭窄。
水下混凝土灌注过程中导管堵塞原因分析与处理方法 Microsoft Word 文档 (2)

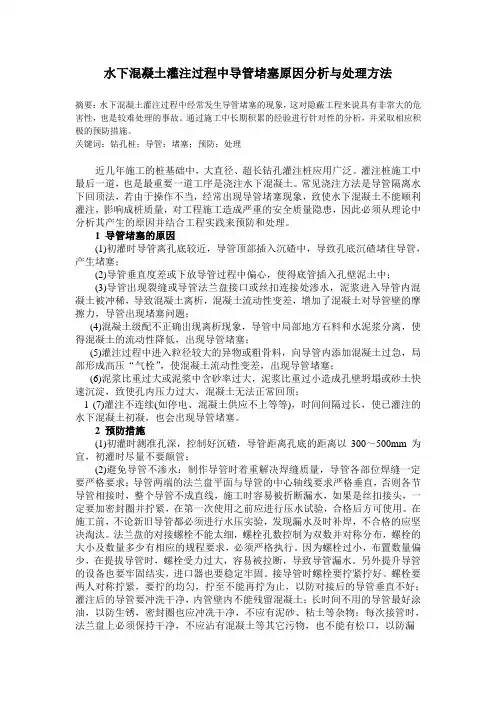

水下混凝土灌注过程中导管堵塞原因分析与处理方法摘要:水下混凝土灌注过程中经常发生导管堵塞的现象,这对隐蔽工程来说具有非常大的危害性,也是较难处理的事故。
