钢结构冬季施工措施(陕西建工)
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
华东·万和城项目
钢结构工程冬季施工措施编写:
审核:
批准:
陕西建工机械施工集团有限公司
2013年11月

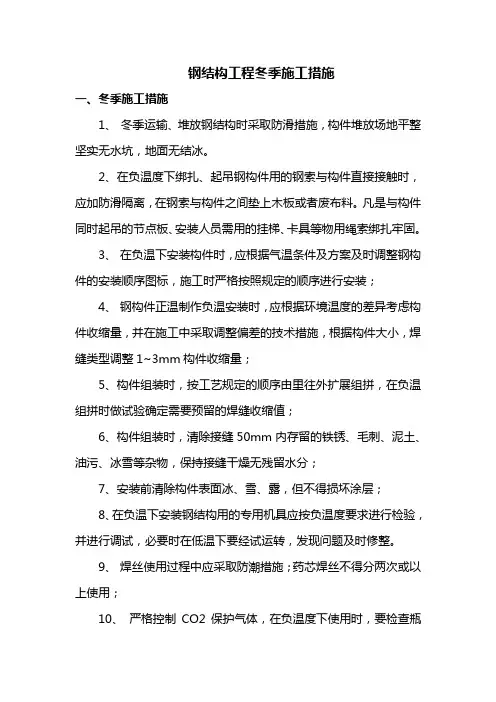

钢结构工程冬季施工措施
1、编制依据
《钢结构工程施工质量验收规范》GB50205-2001
《碳素结构钢》GB/T700-2006
《建筑工程冬季施工规程》JGJ104-2011
《建筑钢结构焊接技术规程》JGJ81-2002
《碳钢焊条》GB/T5117
《钢结构工程施工操作手册》
施工组织设计、专项施工方案及施工现场实际情况等
2、施工准备
2.1组织措施
原则:经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能保证工期。
进入冬期施工前,我单位指派负责技术、质量等人员参加公司组织的技术业务培训,学习本工作范围内的有关知识。在本单位组织学习冬期施工有关知识,明确职责,经考试合格后方可上岗工作。参加负温下施工的电焊工,除了取得常温焊接资格证外,还需经过负温焊接工艺培训,经考试合格后方可参加负温下施工。
安排专人测量施工期间的室外气温,并做好记录。在负温下施工的构件,在负温下进行可焊性试验。在负温下通过试验,并经检验合格后方可进行负温焊接施工。
2.2技术措施
⑴钢结构在负温下放样时,其切割、刨铣的尺寸,要考虑钢材在0℃以下收缩的影响,在0℃以下钢板应最低预留2mm的收缩尺寸。
⑵普通碳素结构钢工作温度低于-20℃,低合金钢工作地点温度低于-15℃时不得剪切、冲孔,普通碳素结构钢工作地点温度低于-16℃,低合金结构钢工作地点温度低于-12℃时不得进行矫正和冷弯曲。
⑶构件的组装必须按照工艺的规定进行,由里向外扩展组拼。焊接结构如在负温下组拼时,预留焊缝收缩值。组拼时点焊缝正常温度下为50mm一道,温度低于0℃时应加长一倍焊接长度。对于厚度大于9的钢板应分多层焊接,焊缝由
上到下逐层堆焊,防止温度降得太低,原则上要一次性焊完一条焊缝,不得中断,再次施焊时须先进性热处理,清除焊接缺陷,合格后方可按照工艺规程继续施焊。
⑷在负温度下露天焊接钢结构时,宜搭设临时防护棚,雨水、雪花严禁飘落在炽热的焊缝上。装卸车时注意防滑,必须清理施工现场上的积蓄与薄冰,使用板卡时注意防滑,吊装大型构件钢丝绳须增设防滑护瓦。
⑸负温下焊接中厚板、厚钢板、厚钢管时必须预热,常用结构钢材采用中等热输入焊接时,最低预热温度宜符合下表的规定。
常用结构钢材最低预热温度要求
⑹碱性焊条在使用前必须按照产品出厂证明书的规定进行焊条烘焙;烘干后放在80-100℃的保温箱内,随用随取。焊条外露不得超过2小时,超过2小时重新烘焙,焊条烘焙次数不超过3次。焊接时间尽量选择在白天作业,上午9点至下午4点之间进行二级焊缝的焊接工作。
⑺气体二保焊用的二氧化碳,纯度不宜低于99.5%(体积比),含水量不得
超过0.005%(重量比)。使用瓶装气体时,瓶内压力低于1N/mm2时应停止使用。在负温度下使用时,要检查瓶嘴有无冻堵现象。在气温低于-5℃时,气瓶必须用石棉布进行保温。
⑻电渣焊和气电立焊在环境温度为0℃以上施焊时可不进行预热;但板厚大于60mm时,宜对引弧区域的母材预热且不低于50℃。
⑼预热方法及道间温度控制应符合下列规定:
①焊前预热及道间温度的保持宜采用电加热法、火焰加热法和红外线加热法等加热方法进行,并采用专用的测温仪器测量;
②预热的加热区域应在焊缝坡口两侧,宽度应为焊件施焊处板厚的1.5倍以上,且不小于100mm;预热温度宜在焊件受热面的背面测量,测量点应在离电弧经过前的焊接点各方向不小于75mm处;当采用火焰加热器预热时正面测温应在加热停止后进行。
2.3图纸准备
进入冬期施工之前,进行施工图纸的复核,认真检查细化图,查对是否能适应冬期施工要求。
2.4现场准备
⑴根据实物工程量提前组织构件、焊材和紧固件等进场。
⑵施焊前采取合理有效的焊接地点档风、档雨雪措施。
⑶构件堆放尽量避免在现场二次或多次倒运,以免在倒运过程中损伤构件。
⑷构件堆放场地必须平整坚实、无水坑、地面不积冰、无积雪。
2.5材料准备
⑴钢制材料制作安装用的钢尺、量具,应和土建施工单位使用的钢尺、量具用同一精度级别。
⑵在负温下施工的钢结构工程,在满足设计要求的前提下,选择屈服强度较低,冲击韧性较好的低氢型或钛钙型焊条。
2.6主要机具
冬期施工主要机具有:烘箱、保温桶、防滑隔垫、超声波探伤仪、防雨雪工具及常用施工机具。在进入冬期施工之前,将各种机具准备就绪。
3、钢结构冬季施工质量保证措施
3.1拼装焊接保护措施
冬季中对于钢结构施工的最大不利点就是对焊接质量的影响,对于拼装焊接可以根据其焊接点集中的特点,在拼装平台上需要进行焊接操作的部位设置防雨棚。防雨棚的设置要求是顶盖和至少两面保证不漏雨雪不穿风,防护材料以使用彩带布为宜。在焊接操作前首先检查焊接点的干燥情况,有水迹的禁止施焊。如果遇到强风或暴雪时所有焊接工作应当停止,以保证节点的焊接质量。
另外雨雪季施焊时使用的焊条,应该全部使用烘箱烘焙,且放置在保温桶内的时间不得大于2小时。对于2小时内未使用完的焊条应该重新烘焙后方可使用。焊条的存放地应该保证绝对的干燥,对于已经受潮的焊条应当作废处理,严禁使用。
拼装场地使用的电焊机应当全部有防雨雪防护,且位置固定,焊接操作完毕后应当完全断闸,不得存在不焊接的焊机带电的现象。
3.2其他注意事项
⑴构件的堆放和运输
构件堆放场地必须平整坚实,无水坑,地面无结冰,无积雪,多层构件堆放时,构件之间垫块要注意选用防滑材料。构件运输时,要注意清除运输车箱上的冰、雪,垫块更应防滑垫稳,要用拉结绳拉牢以免运输中产生碰撞使构件局部损坏。
⑵安装前的前的检查
①钢结构在安装前,检查工作甚为重要。施工中经常出现由于安装前检查工作被忽视,致使构件吊到高空安装时发现问题,在高空中风大、寒冷无法修补,不得不再将构件吊到地面进行修补工作,既影响安装进度,又不易保证质量,所以在钢结构构件起吊安装前一定要重视检查工作。构件在安装前应对其外形尺寸、螺栓孔位置及直径、连接件的位置及尺寸、焊缝、焊钉、磨擦面处理、等进行详细检查并做好记录,与施工图纸仔细校对,如发现问题必须在地面上进行处理。
②凡是在制作、运输、装卸、堆放过程中产生构件的变形、损伤等缺陷,要在地面进行修理,矫正后,并符合规范和设计要求方可起吊安装。
③构件起吊前应清理场地冰、雪。构件上的冰雪及操作涂层亦应在地面上清理和补涂好。
④负温下安装使用的机具、设备使用前应进行调试,必要时在低温下要试运
