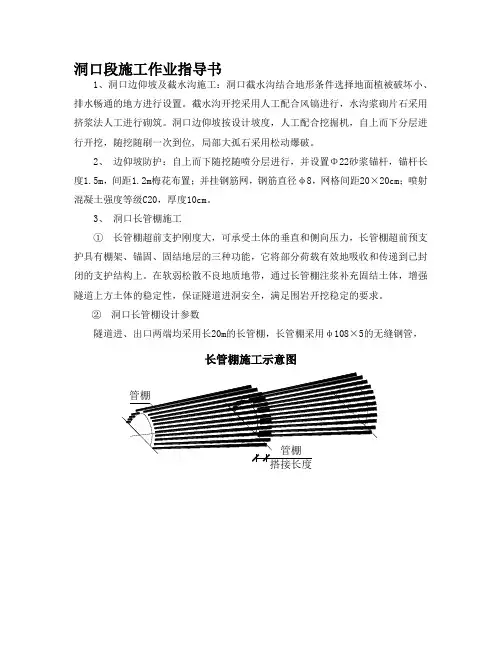

隧道初期支护施工的步骤以及重要工程施工技术措施
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工准备情况
1、组织机构:目前我项目部组织机构已健全,安全、环保、质量保证措施等均审核已批复。针对项目部各项规章制度已出台,各部门职责及规章制度都已全部上墙,人员已到位,机械设备、材料试验等所有工作已经完成,隧道专项施工组织设计已批复,具备洞身初期支护施工的条件。
2、临时工程:达塘岭隧道黄山端洞门建家情况已结束,共租用民房两栋,位于我管区达塘岭隧道黄山端洞门口处,一栋距洞门约200m,另一栋距洞门约600m处,已能满足生产、生活需求。
施工场地已硬化800 m2,在以后的施工过程中将作进一步完善。
空压机、发电机、搅拌站等基础设施均已建好,搅拌站、空压机油表已于9月27日请衢州市计量局标定、校准。
搅拌站建于两隧道中间位置距明洞进口15m处,目前已安装500型搅拌机一台,计划在二衬开始前再安装750型搅拌机一台。
水池已修建完毕,占地47 m2,深1.8m,容积8.46 m3,能完全满足隧道洞身开挖、混凝土拌和的需要,水源从康庄公路尽头的达塘岭水库引入水池,保证水源的充足供应,水管已引至洞口。
临时道路从康庄公路沿路基主线进入施工工地,对康庄公路的部分道路与桥梁进行了加固,能满足施工运输的需求。
变压器已于9月22日安装检测完毕,具备充电条件。
地材料场采用干砌片石,墙高1.5m,墙厚0.6m,表面用C20
喷砼抹面,黄砂仓库占地面积112m2;5-16mm碎石料场占地面积81 m2;16-31.5mm碎石仓库占地面积70m2。场地布置详图见《达塘岭隧道场地布置图》。
隧道洞身初期支护所需的水泥、钢材、地材、中空锚杆、钢筋网、外加剂等所有材料试验检测合格,我标段已统一和材料供应商达成了购销合同,质量、数量、运输等方面已有充足的保证。
隧道初期支护所需的机械设备已进场,驾驶员、操作工等特殊工种人员证照齐全,能满足安全施工的需要。
3、前期工作:达塘岭隧道已完成洞口、明洞工程的开挖,护拱已浇筑完成,大管棚已施工完成,各项工作面已经打开,已准备进洞施工,具备初期支护施工条件。
施工进度计划、工艺流程图一、主要工程数量表
二、施工进度计划
三、施工工艺流程框图
施工工艺流程框图见附后表
初期支护施工方案
一、总体施工方案
达塘岭隧道设计为双洞双车道,左右线分离,开挖跨度最大达12.5m(分离式隧道V级围岩加强段,本隧道设计无汽通、紧急停车带),隧道净宽10.25m,净高5m。
达塘岭隧道左线暗洞桩号为ZK57+901~ZK58+424,长523m,其中ZK57+901~ZK57+916长15m为V级围岩;ZK57+916~ZK57+933长17m为IV级围岩;ZK57+933~ZK58+014长81m为III级围岩;ZK58+014~ZK58+066长52m为IV级围岩;ZK58+066~ZK58+377长311m为III级围岩;ZK58+377~ZK58+396长19m为III级围岩;ZK58+396~ZK58+396长28m为V级围岩,合计左线V级围岩43m,IV级围岩88m,III级围岩392m。右线暗洞桩号YK57+909~YK58+443,暗洞全长534m,其中YK57+909~ YK57+924长15m为V级围岩;YK57+924~YK57+934长10m 为IV围岩;YK57+934~YK58+114长180m为III级围岩;YK58+114~YK58+166长52m为IV级围岩;YK58+166~ YK58+386长220m为III级围岩;YK58+386~ YK58+405长19m 为IV级围岩;YK58+405~YK58+443长38m为V级围岩,合计右线V级围岩53m,IV级围岩81m,III级围岩400m。
隧道穿越弱~微风化岩层,水文地质条件较简单。黄山端洞门型
式为削竹式,衢州端洞门型式为端墙式和削竹式。该隧道共分三级围岩,两端洞口属V,IV级围岩,洞身内属III级围岩,该隧道综合评定围岩性质较好。
暗洞按新奥法施工,V级围岩采用大管棚超前支护,留核心土环形开挖,IV级围岩采用正台阶开挖法,III级围岩采用全断面开挖法。
隧道洞身开挖拟采用下述施工方案:用新奥法组织施工,从达塘岭隧道黄山端单头掘进,全隧道采用自卸汽车运输,自制简易凿岩台车人工操作风钻钻眼,装载机、挖掘机配自卸车出碴,二次衬砌在洞口设拌和站,砼输送车输送砼,砼输送泵配液压衬砌钢模台车等机械配套施工。
二、复合支护施工方案
洞身复合支护参数表
(一)、Φ25先锚后灌式中空注浆锚杆施工
锚杆工艺流程为:钻孔→清孔→插入杆体→塞紧止浆塞→注浆凝固→拧紧螺丝施加预应力。锚杆采用YT—28凿岩机位置,孔位偏差不超过±15mm,孔深不小于锚杆长度。锚杆要除去油渍、铁锈和杂质。钻孔达到标准后,用高压风清除孔内岩屑,然后插入锚杆,杆体外露不超出设计长度5%,固定好用注浆泵将水泥砂浆注入孔内,注浆压力0.5-1mpa(终压压力需达到2Mpa),待凝固,上紧螺丝,并与钢筋网及附近格栅拱架焊接牢固。
锚杆设置应垂直于开挖轮廓线,并尽量垂直于岩层面。涨壳式锚杆在安装前应将锚头与锚杆安装好,送入孔内时不得偏斜或脱落,保证锚固可靠;安设杆体后应立即上好垫板,拧紧螺帽,锚杆垫板应满足设计要求,垫板要求紧贴围岩,围岩不平时采用M10砂浆填平。锚杆施加预张力时,其拧紧力矩不应小于100N·M。涨壳锚杆一昼夜后应再次紧固,以后定期检查,如有松驰情况,应再行紧固。
对破碎岩层,松散土层等软弱围岩锚杆注浆采用标号为C20以上早强水泥浆,水灰比为0.7,注浆压力0.5-2.0Mpa;对整体性良好的围岩,锚固浆宜采用标号C30以上无收缩早强水泥浆,水灰比0.3-0.5,注浆压力大于1.5Mpa。
(二)、钢筋网片施工
本隧道钢筋网片采用A6定型钢筋网片,网眼间距20×20。挂网在系统锚杆施作后安放,网片间钢筋搭接必须大于15cm,网片随支
