沥青路面工程施工作业指导书(z)
沥青路面施工作业指导书

沥青路面施工作业指导书1、适用范围塘汉路拓宽改造一期工程沥青路面施工。
2、作业准备1、试验室准备:试验室是保证工程质量的重要质检机构,应配备足够的专业试验和检验人员,以及先进的检测仪器并搞好试验室的制度建立、仪器安装、调试、计量认证、设备与工作环境日常维护等工作,使试验室处于正常工作状态下,能够随时投入到各类检验和试验工作中。
2、技术准备工作沥青混合料路面工程正式施工前,完成了沥青混凝土路面施工组织设计并已得到监理工程师和业主的批准后必须铺筑100-200米试验路,进行试拌、试铺、和试压试验,据此制定正式的施工程序。
试验段完成后应进行全面的试验和检测,对检测成果进行分析,确定有关参数、设备配备、工艺过程及需要改进的工作等,并写出试验路总结报告。
试验路应确定如下施工和控制参数:⑴确定拌和温度、拌和时间,验证矿料配合比和沥青用量;⑵确定摊铺温度和速度;⑶确定压实温度、压路机类型、压实工艺及压实遍数;⑷确定松铺系数。
检验试验路施工质量,不符合要求时找出原因并重新铺筑,直至满足要求。
铺筑试验段前施工技术人员、管理人员和操作人员按初步计划配备,并经技术交底、岗前培训;各种机具按要求配置,并经保养维修,性能良好;用于工程的各种原材料、半成品经检验合格,生产配合比调试并经批准;下承层经验收合格,试验段开工报告已得到批准。
试验时拌合场应做好打印记录,填好发料单(发料单要写明:运输车号,发料时间,出厂温度,重量等)。
施工现场应做好到场温度,摊铺温度,摊铺速度,碾压温度(初压、复压、终压)、碾压遍数等记录,并跟踪测量松铺厚度、压实厚度、标高等。
若各项技术指标符合要求,即可申请正式开始改性沥青路面的施工。
3、技术要求1.在沥青混凝土面层间必须喷洒粘层沥青,以保证各面层结合良好。
粘层沥青喷洒后,应等乳化沥青破乳、水分蒸发完后方可铺筑沥青面层。
喷洒粘层沥青后严禁沥青混合料车外的其它车辆、行人通过。
喷洒过量处应予以刮除。
路面有尘土及脏物时应予以清除。
沥青砼路面作业指导书42页word

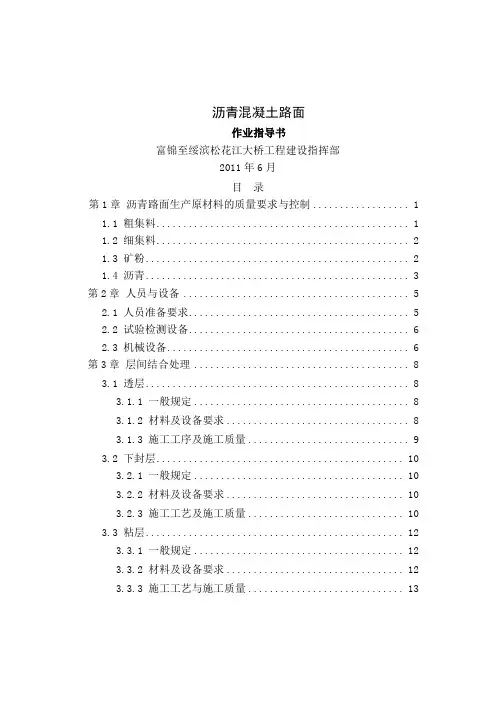

沥青混凝土路面作业指导书富锦至绥滨松花江大桥工程建设指挥部2011年6月目录第1章沥青路面生产原材料的质量要求与控制 (1)1.1 粗集料 (1)1.2 细集料 (2)1.3 矿粉 (2)1.4 沥青 (3)第2章人员与设备 (5)2.1 人员准备要求 (5)2.2 试验检测设备 (6)2.3 机械设备 (6)第3章层间结合处理 (8)3.1 透层 (8)3.1.1 一般规定 (8)3.1.2 材料及设备要求 (8)3.1.3 施工工序及施工质量 (9)3.2 下封层 (10)3.2.1 一般规定 (10)3.2.2 材料及设备要求 (10)3.2.3 施工工艺及施工质量 (10)3.3 粘层 (12)3.3.1 一般规定 (12)3.3.2 材料及设备要求 (12)3.3.3 施工工艺与施工质量 (13)3.4 桥面处理 (13)3.5 乳化沥青的储存 (14)第4章配合比设计与先导段施工 (15)4.1 配合比设计 (15)4.1.1 目标配合比的设计 (15)4.1.2 目标配合比的验证 (16)4.1.3 生产配合比的设计 (17)4.1.4 生产配合比的验证 (18)4.1.5 生产配合比的调整原则 (19)4.1.6 生产配合比设计报告 (19)4.2 先导段的施工 (20)第5章施工过程与控制 (23)5.1 一般规定 (23)5.2 施工前的准备 (23)5.3 沥青混合料的拌制 (25)5.4 沥青混合料的运输 (28)5.5 沥青混合料的摊铺 (29)5.6 沥青混合料的压实成型 (30)5.7 接缝处理 (31)5.8 路缘石的铺设 (31)第6章沥青路面施工技术要点 (33)6.1 离析的控制措施 (33)6.2 压实度的保证措施 (33)6.2.1 压实机械配备要求 (33)6.2.2 压实度控制标准 (34)6.2.3 渗水检验 (34)6.3 平整度的控制措施 (34)第 II 页6.3.1 基层平整度的控制 (34)6.3.2 碾压措施 (35)6.3.3 施工接缝的处理 (35)第7章施工质量控制 (37)第 III 页第1章沥青路面生产原材料的质量要求与控制沥青路面生产原材料的质量要求与控制,重点监控沥青指标和石料规格,保证各项指标符合标准。
沥青混合料路面施工作业指导书

沥青混合料路面施工作业指导书1.适用范围适用于高速公路热拌沥青混合料路面、隧道路面及桥面沥青混合料铺装层。
2.作业准备2.1内业技术准备⑴作业指导书编制后,应在开工前组织相关技术人员认真学习施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和施工标准。
制定施工安全措施,提出应急方案,对施工人员进行技术交底,对参与施工人员进行上岗前技术培训,考核合格后持证上岗。
⑵施工前必须检查各种材料的来源和质量。
对经招标程序购进的沥青、集料等重要材料,供货单位必须提交最新检测的的正式试验报告。
从国外进口的沥青材料应提供该批材料的船运单。
⑶正式开工前,各种原材料的试验结果,及据此进行的目标配合比设计和生产配合比设计结果,应在规定的期限内向业主及监理工程师提出正式报告,待取得正式认可后,方可使用。
2.2外业技术准备⑴工程开始前,必须对材料的存放场地、防雨和排水措施进行确认。
进场的各种材料的来源、品种、质量应与招标时提供的样品一致,不符合要求的材料严禁使用。
⑵施工前应对沥青拌和站、摊铺机、压路机等各种施工机械和设备进行调试,对机械设备的配套情况、技术性能、传感器计量精度等进行认真检查、标定,并得到监理的认可。
⑶下承层至少具备至少要有两公里以上的作业面,已经完成各项技术指标的检测,而且监理工程师同意进入下道沥青路面施工工序。
⑷沥青面层施工所需的撒布车、水车、摊铺机、双钢轮压路机、胶轮压路机、大型自卸车全部到场,且已经调试完毕。
⑸下封层或粘层已经完成作业,且检测合格。
3.技术要求3.1配合比设计⑴沥青混合料配合比设计应严格按目标配合比设计、生产配合比设计及生产配合比验证三阶段进行,确定矿料级配及最佳沥青用量。
级配沥青混合料目标配合比设计流程⑵目标配合比设计目标配合比初步确定可行的级配和沥青用量,确定冷料仓的上料比例。
依照《公路沥青路面施工技术规范》(JTG F40-2004)规定的方法进行目标配合比设计,各项技术指标均应满足要求。
沥青路面施工作业指导书

沥青路面施工作业指导书沥青路面施工作业指导书目录第一章总则 (3)第二章原材料基本要点 (3)2. 1一般规定 (3)2.2沥青材料 (4)2.3 粗集料 (5)2.4 细集料 (6)2.5矿料 (7)2.6改性剂 (7)第三章配合比设计要点 (8)3.1 一般规定 (8)3.2 沥青混合料级配设计 (8)3.3 沥青混合料关键性筛孔通过率控制 (8)3.4 沥青混合料马歇尔试验技术指标 (9)3.5 混合料性能检验要求 (9)3.6 配合比设计阶段控制 (10)第四章施工工艺技术要点 (12)4.1 施工温度控制 (12)4.2 混合料的拌和 (14)4.3 混合料的运输 (14)4.4 混合料的摊铺 (15)4.5 混合料的碾压 (16)4.6 路面接缝处理 (16)4.7开放交通及其他 (17)第五章施工过程中质量控制 (18)5.1取样抽检规定 (18)5.2质量控制标准 (19)5.3动态质量管理 (20)第六章其他注意事项 (20)附表(人员、设备配备) (21)南昌路面项目沥青路面施工作业指导书第一章总则为了保证九龙湖市政工程、九州大道高价和港口大道工程沥青路面施工质量真正达到预期的质量目标,以《公路工程国内招标文件范本》(交公路发[2003]94号)和九龙湖市政工程、九州大道高价和港口大道工程施工图等文件为主要依据,同时参照《公路沥青路面施工技术规范》(JTG F40-2004)、《公路工程质量检验评定标准》(JTG F80/1-2004)、《公路工程沥青及沥青混合料试验规程》(JTJ052-2000)、《公路工程集料试验规程》(JTG E42-2005)等技术标准、规程,并充分考虑到施工单位的具体情况和原材料的采购供应及本工程项目的具体特点,经认真分析研究特编制本施工作业指导书,以加强路面施工技术把关和技术指导,确保沥青路面施工质量。
根据我国现行规范,并结合我省已建高速公路的施工经验,对九龙湖市政工程、九州大道高价和港口大道工程沥青路面施工提出以下施工作业指导。
公路沥青路面施工作业指导书

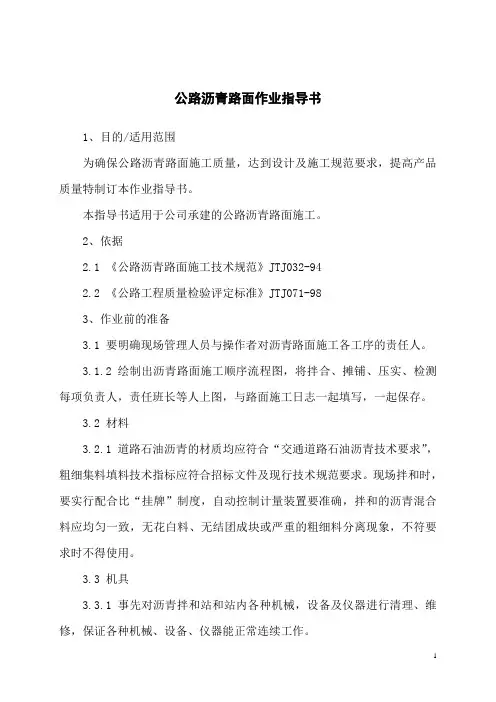

公路沥青路面作业指导书1、目的/适用范围为确保公路沥青路面施工质量,达到设计及施工规范要求,提高产品质量特制订本作业指导书。
本指导书适用于公司承建的公路沥青路面施工。
2、依据2.1 《公路沥青路面施工技术规范》JTJ032-942.2 《公路工程质量检验评定标准》JTJ071-983、作业前的准备3.1 要明确现场管理人员与操作者对沥青路面施工各工序的责任人。
3.1.2 绘制出沥青路面施工顺序流程图,将拌合、摊铺、压实、检测每项负责人,责任班长等人上图,与路面施工日志一起填写,一起保存。
3.2 材料3.2.1 道路石油沥青的材质均应符合“交通道路石油沥青技术要求”,粗细集料填料技术指标应符合招标文件及现行技术规范要求。
现场拌和时,要实行配合比“挂牌”制度,自动控制计量装置要准确,拌和的沥青混合料应均匀一致,无花白料、无结团成块或严重的粗细料分离现象,不符要求时不得使用。
3.3 机具3.3.1 事先对沥青拌和站和站内各种机械,设备及仪器进行清理、维修,保证各种机械、设备、仪器能正常连续工作。
3.3.2 摊铺机、压路机、自卸汽车等机械进行全面细致的检查,只有在所有施工机械设备均处于完好的状态下才开拌和机。
3.4 施工环境3.4.1 浇洒透层前,基层路面清扫干净,对路缘石及人工构造物应适当防护,以防污染。
3.4.2 检查基层验收工作是否完善,各项手续是否齐全。
3.4.3 检查基层上中线桩,路侧标高控制桩及为摊铺机走行时控制标高的基准线。
4、施工工艺4.1 透层:透层沥青宜采用慢裂的洒布型乳化沥青,透层宜紧接在基层施工结束表面稍干后浇洒。
当基层完工后时间较长,表面过分干燥时,应对基层进行清扫,在基层表面少量洒水,并使表面稍干后浇洒透层沥青。
透层沥青洒布后应不致流淌,渗透入基层一定深度,不得在表面形成油膜,应按设计的沥青用量一次浇洒均匀,当有遗漏时,应用人工补洒。
如遇大风或即将降雨时,不得浇洒透层沥青,气温低于10℃时,不宜浇洒透层沥青。
沥青路面透层粘层封层施工作业指导书

京秦高速公路迁西支线工程沥青路面透层、粘层、下封层施工作业指导书编制单位:京秦高速公路迁西支线工程总监办日期: 2011年 2月26日透层、粘层及封层施工工艺和技术要求一、一般规定1、沥青材料(1)透层沥青采用液体石油沥青AL(M)-1型,用量0.6-1.5 L/m2其质量应满足下表的要求。
表1 液体石油沥青技术要求(2)粘层采用乳化沥青PC-3,用量0.3-0.6 L/m2其质量应满足下表的要求。
表2 道路用乳化沥青技术要求(3)下封层采用热洒SBS改性沥青,用量控制在1.6Kg/ m2其质量应满足下表的要求。
表3 SBS改性沥青要求(4)透层、粘层用沥青材料的整套试验按照每500T(或以下)批量至少检验一次。
施工单位对乳化沥青蒸发残留物含量及残留物针入度、延度(15℃)、软化点等指标,应每工作日检验一次。
SBS改性沥青检测频率同沥青面层。
2.主要施工机械(1)沥青洒布车(洒布热沥青时,应采用电脑自动控制沥青洒布车);(2)集料撒布车(采用热沥青表处时,应采用集料洒布器);(3)洒水车(应配备高压水泵);(4)空压机;(5)小吨位光轮压路机或轮胎压路机;(6)森林灭火鼓风机3-4台;(7)钢丝清扫车2台。
3.主要检测仪器(1)沥青针入度仪;(2)沥青延度仪;(3)沥青软化点仪;(4)标准筛(方孔筛);(5)烘箱;(6)路面渗水仪。
二、透层施工工艺和技术要求沥青路面的水泥稳定粒料半刚性基层上必须浇洒透层沥青。
透层油采用液体石油沥青AL(M)-1型,其用量由试洒确定,一般为0.6~1.5L/m2,不宜超过《公路沥青路面施工技术规范》规定的用量。
透层液体石油沥青的渗透深度应通过试洒确认,并在施工过程中按每5000平方米1组(每组3个)的频率检测,检测方法采用钻芯法。
透层液体石油沥青必须使用沥青洒布车喷洒施工。
沥青洒布车应符合本施工技术指南的相关技术要求。
透层沥青应按以下顺序施工并符合下列要求:(1)浇洒透层沥青应首先选择试验段进行试洒,确认沥青洒布车行走速度、喷嘴型号、喷洒高度、喷雾工况适宜后方可正式施工。
沥青路面施工作业指导书

沥青路面施工作业指导书一、施工前准备1. 确定施工区域:根据设计要求和施工计划,确定需要施工的路段和区域。
2. 设计方案审查:对设计方案进行审查,确保施工符合设计要求。
3. 施工材料准备:准备所需的沥青、石料、沥青混合料等施工材料,并进行质量检查。
4. 施工设备准备:准备所需的施工设备,包括摊铺机、压路机、沥青搅拌设备等,并进行检查和调试。
5. 施工人员培训:对施工人员进行必要的培训,确保其掌握施工操作技能和安全知识。
二、施工工序及要求1. 基层处理:a. 清理路面:清除路面上的杂物、灰尘等,确保路面清洁。
b. 补修路面:对路面上的坑洞、裂缝等进行补修,保证路面平整。
c. 基层处理剂施工:根据设计要求,进行基层处理剂的施工,提高路面的粘结性和抗水性。
2. 沥青摊铺:a. 沥青混合料准备:按照设计要求,将沥青、石料等按一定比例进行混合,制备沥青混合料。
b. 沥青摊铺前的准备工作:确保摊铺机、沥青搅拌设备等设备运转正常,摊铺机的温度调节在适宜范围内。
c. 沥青摊铺操作:将沥青混合料均匀地倒入摊铺机的料斗中,通过摊铺机进行均匀摊铺,保持摊铺速度和温度的控制。
d. 摊铺后的处理:对沥青摊铺后的路面进行压实,确保路面平整。
3. 压实工序:a. 压路机的选择和调试:根据施工要求选择合适的压路机,并对其进行调试和检查。
b. 压实操作:根据施工计划,对沥青摊铺后的路面进行压实,确保路面的密实度和平整度。
4. 路面标线:a. 标线前的准备工作:清理路面,确保路面平整干净。
b. 标线材料选择和准备:选择合适的标线材料,并进行质量检查。
c. 标线操作:使用标线机进行标线作业,保证标线的精确度和质量。
三、施工质量控制1. 施工过程监控:在施工过程中,对各个工序进行监控和检查,确保施工质量符合设计要求。
2. 施工质量检测:对施工过程中的关键控制点进行质量检测,如沥青混合料的配合比、沥青摊铺后的密实度等。
3. 施工记录和报告:及时记录施工过程中的关键数据和问题,并及时上报施工质量报告。
沥青路面职安作业指导书(二篇)

沥青路面职安作业指导书1目的:保障沥青路面施工安全和施工机械安全;同时优化施工环境、维护周边环境,确保低耗节能,并保障职工健康安全。
2适用范围:适用于沥青路面施工安全操作及环境保护。
3引用资料:《公路工程施工安全技术规程》及相关环保法律法规。
4具体要求:4.1沥青操作人员均应进行体检,凡患有结膜炎、皮肤病及对沥青过敏反应者,不宜从事沥青作业。
4.2从事沥青作业人员,皮肤外露部分均须涂抹防护药膏。
工地上应配有医务人员。
4.3沥青操作工的工作服及防护用品,应集中存放,严禁穿戴回家和进入集体宿舍。
4.4沥青的加热及混合料拌制,宜设在人员较少、场地空旷的地段、产量较大的拌和设备,有条件的应增设防尘设施。
4.5块状沥青搬运一般宜在夜间和阴天进行,尤应避免炎热季节。
搬运时宜采用小型机械装卸,不宜用手直接装运。
4.6液态沥青运输、桶装沥青运输必须按有关安全技术规程操作。
4.7蒸汽加温沥青时,其蒸汽管道应连接牢固,严加保护。
在人员易触及的部位,必须用保温材料包扎。
锅炉的安全要求应按8.7节中各条规定办理。
4.8太阳能油池上面的工作梯必须具有防滑措施,严禁非作业人员攀登。
4.9远红外加热沥青,应遵守下列规定:(1)使用前应检查机电设备和短路过载保安装置是否良好,电气设备有无接地,确认符合要求后方可合闸作业;(2)沥青油泵应进行预热,当用手能转动联轴器时,方可启动油泵送油。
输油完毕后将电机反转,使管道中余油流回锅内。
并立即用柴油清洗沥青泵及管道。
清洗前必须关闭有关阀门,严防柴油流入油锅。
4.10沥青洒布机作业4.10.1工作前应将洒布机车轮固定,检查高压胶管与喷油管联接是否牢固,油嘴和节门是否畅通,机件有无损坏。
检查确认完好后,再将喷油管预热,安装喷头,经过在油箱内试喷后,方可正式喷洒。
4.10.2装载热沥青的油桶应坚固不得漏油,其装油量要低于桶口10cm。
向洒布机油箱注油时,油桶要x稳,在油箱口缓慢向下倒油,不得猛倒.4.10.3喷洒沥青时,手握的喷油管部分应加缠旧麻袋或石棉绳等隔热材料。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沥青路面施工作业指导书为了提高沥青混凝土施工的规范性,进一步加强施工过程控制,突出沥青混凝土施工的细节管理,使参加工程施工的管理人员和操作人员真正明白在项目施工实施过程如何从细节入手管理和如何达到施工操作的规范化,实现沥青混凝土施工质量水平的提高,在现有施工工艺的基础上对关键工序及细节操作要求按本作业指导书执行。
一、施工准备1、按照集团公司生产会议的部署,提前对本月需施工项目的技术要求进行熟悉,根据集团公司施工计划安排,做好沥青混凝土主要材料的储备、采购招标及进场准备事宜。
2、根据集团公司施工计划安排,提前进行现场踏勘,了解工程进度、施工的具体位置、工程量大小及交通状况,从而计划、组织、确定该工程施工所需的原材料,机械设备、运输车辆、运输线路及初步的施工安排,包括配合比设计、施工顺序及进度计划等。
同时,对相关施工设备进行检修,确保生产计划的正常进行。
3、沥青混凝土施工前,提前与路面施工单位沟通相关问题,索取技术交底,路基施工单位的技术交底直接针对道面公司项目经理部,并经办理签字手续后生效。
4、路基施工单位技术交底的主要内容包括:建设单位全称、合同工程名称、道路里程、路宽及路面结构、道路纵横坡、路拱曲线、变坡点桩号、沥青混合料集配类型、沥青标号等级、添加剂名称、路面的功能性试验要求、涉及路面的设计变更等(附设计变更复印件)。
同时道面公司项目技术负责人对交底内容按上述要求和设计文件逐一对照落实,避免由于路基施工单位交底不全面或出现的错误而造成违背设计文件或合同约定的情况出现。
5、道面公司项目技术负责人根据经过核实符合设计文件的路基施工单位的技术交底对本项目部质检、试验、设备、施工、劳务队等人员做详细的技术交底,试验人员根据交底内容经监理工程师对原材料见证取样后送建正公司委托其进行配合比设计及试验工作。
二、配合比设计配合比设计过程严格遵守并履行见证取样制度和监理程序,目标配合比的设计、计算、试配及生产配合比的验证、调整全权由建正公司负责。
生产配合比确定后经建正公司检测员、项目经理、项目检测员、拌合楼操作员同时签字后生效执行,任何人不得随意改变配合比。
建正公司负责根据实际使用的材料进行目标配合比设计,然后通过二次筛分确定生产配合比,通过对按照生产配合比拌合的沥青混合料的马歇尔试验确定施工标准配合比,经设计确定的标准配合比在施工中不得随意变更。
当材料发生变化时,应及时调整配合比,使沥青混合料的质量符合要求并保持相对稳定,必要时重新进行配合比设计。
1、目标配合比设计阶段。
按照工程实际使用的材料计算各种材料的用量比例,优选矿料级配,确定最佳沥青用量,符合配合比设计技术标准和配合比设计检验要求,以此作为目标配合比,供拌和机确定各冷料仓的供料比例、进料速度(通过皮带转速控制冷料仓的流量)及试拌使用。
2、 生产配合比设计阶段。
通过二次筛分进行矿料配比计算,确定各热料仓的供料比例,供拌和机控制室使用。
同时选择适宜的筛孔尺寸和安装倾角,使供料仓的比例大体平衡,并取目标配合比设计的最佳沥青用量和最佳沥青用量±0.3%两个沥青用量进行马歇尔试验和试拌,通过室内试验及从拌和机取样试验综合确定生产配合比的最佳沥青用量。
设计流程如下:生产配合比设计流程3、生产配合比的验证阶段。
按照在生产配合比进行试拌合格后,对沥青混合料取样进行马歇尔试验。
当各项技术指标符合要求时,由此确定生产用的标准配合比。
标准配合比的矿料合成级配应接近工程设计级配范围的中值,若经检测的沥青混合料的矿料级配、马歇尔技术指标不符合要求时,应及时调整配合比,使沥青混合料的质量符合要求并保持相对稳定,必要时重新进行配合比设计。
4、配合比设计过程的具体要求(1)在进行目标配合比时,各种集料必须储备充足,对进场材料分别取样、单独筛分,确定级配变异性不大后,采用四分法分成4份,各自进行配合比设计。
(2)必须执行JTGF40—2004附录B中的B.4.3条要求在目标配比中设计出粗中细3条级配进行试验。
(3)生产配合比设计时,从拌和楼取样时应将拌和楼各热料仓的材料先放出一部分后,按从大到小粒径顺序依次放样取料,取样时拌和楼产量与风门开度应与规模施工时一样。
间歇式拌和机的振动筛规格必须与矿料规格匹配,最大筛孔宜略大于混合料的最大粒径,其余筛的设置应考虑混合料的级配稳定。
(4)生产配合比设计时的级配与目标配合比设计级配应接近,生产配合比与目标配合比的马歇尔试件的体积性质指标一致。
(5)试件成型温度:应由沥青的粘温曲线确定,在缺乏沥青粘度测试条件时,温度成型参照值为:普通沥青开始击实温度为150±2.5℃,改性沥青开始击实温度为163±2.5℃,试模应按规定预热。
沥青加热温度不得高于沥青混合料击实温度。
(6)沥青混合料试件密度试验方法:原材料中粗细集料采用毛体积相对密度,填料采用视密度,沥青采用25℃水温条件下的相对密度,面层沥青混合料统一用表干法的毛体积密度。
(7)普通沥青混合料的理论最大相对密度要用未重复加热的新鲜混合料充分分散后(不得将粗集料破碎)进行平行试验。
改性沥青混合料的理论最大相对密度采用计算法确定。
三、中间交接验收路面基层中间交接验收由道面公司项目经理部负责,并对中间交接验收结果双方签字确认。
1、根据集团公司的生产安排,结合现场踏勘情况,提前和路基施工单位沟通,确定中间交接验收的时间。
中间交接验收的内容:基层断面高程、平整度、纵横坡、外观质量、施工范围的清扫质量、施工范围是否存在障碍物及基层表面是否出现干缩或温缩裂缝等。
2、中间交接验收完成后,各参加验收部门对存在的问题汇总后,以各方签字的书面形式反馈给路基施工单位。
如不符合施工规范的要求,待路基施工单位对存在的问题整改并自检后重新验证,合格后方进行沥青混凝土施工作业。
四、乳化沥青乳化沥青是将粘稠沥青加热至热熔状态,经机械的强力搅拌作用,使沥青以细微液滴(粒径2-5甲)状态分布在含有乳化剂的水溶液中,成为水包油(O/W)状的沥青乳液。
(一)乳化沥青原材料的质量控制1、沥青:沥青是乳化沥青中的基本成分,在乳化沥青中占30-50%。
沥青的选择应根据乳化沥青在路面工程中的用途而定。
一般来说,几乎各种标号的沥青都可以乳化,相同油源和工艺的沥青,针入度较大者易于形成乳液。
根据我司使用沥青的情况和乳化沥青的用量,制备乳化沥青的基质沥青采用90#A、B级沥青。
2、水:水是沥青分散的介质,其硬度和离子性对乳化沥青的形成和稳定性有较大影响,一般要求水不应太硬。
3、乳化剂在乳化沥青中所占的比例较低(一般为千分之几),但对乳化沥青的生产、储存及施工起关键作用。
乳化剂一般为表面活性物质,称为表面活性剂,有天然产物和人工合成制品,现主要采用人工合成的表面活性剂。
我司选用交通部推广的阳离子型乳化剂。
4、稳定剂:为了改善沥青乳液的均匀性,减缓沥青微粒之间的凝聚速度,提高乳液的稳定性,增强与石料的粘附能力,常在乳液中加入一定的稳定剂,掺加稳定剂还可能降低乳化剂的使用量。
稳定剂分为有机和无机两类,选用何种类型待生产试验确定。
(二)乳化沥青的加工生产与质量1、乳化沥青的加工设备为乳化沥青成套设备。
加工生产工艺:重交沥青---加热到130度---加入乳化剂、稳定剂和水---高速剪切---乳化沥青成品。
2、质量控制与检测1)加工生产前对原材料的质量进行控制,检测基质沥青的质量和水的硬度,阳离子乳化剂、稳定剂进场必须随货附合格证和质量检测证明。
2)对加工成套设备进行检查,确保加工过程运行正常可靠。
3)严格控制基质沥青加热温度(135℃-140℃)、水温(65℃-70℃)、乳化剂掺加量(8-12kg/1T水)、稳定剂(0.3%—0.5%)的剂量及沥青和水溶液的比例(一般为1:4左右)。
其中乳化剂、稳定剂的掺加剂量及沥青和水溶液的比例须经试验确定。
4)严格控制水温和沥青温度,温度过高或过低都将直接影响沥青的乳化效果,温度过低,沥青的流动性不好,易堵塞;温度过高,又易使水汽化而影响生产。
5)定期标定温控装置、计量装置,确保温度控制和各组分掺加量的准确计量。
6)加工的成品乳化沥青的质量应符合《公路沥青路面施工技术规范》(JTG F40-2004)的规定,现场试验员应对乳化沥青的加工质量按规范要求进行检测,合格后方能投入使用。
7)为避免乳化沥青长期存放容易离析的现象发生,乳化沥青的加工生产应根据本次工程的实际需用量严格控制,已经离析变质的乳化沥青不得使用。
(三)乳化沥青的撒布1、乳化沥青采用沥青撒布车撒布,按设计要求的撒布量一次均匀撒布,并渗入基层一定的深度,不得在表面流淌和形成油膜;有遗漏时,进行人工补撒,未渗入基层的多余透层油应清除。
撒布量按照拟撒布面积和撒布车出油量控制。
2、撒布前确保基层干燥、清洁无尘土,使表层集料颗粒部分外露。
当基层完工时间较长,表面过分干燥时,应对基层清扫后少量洒水,并使表面稍干后撒布。
乳化沥青撒布后应不致流淌,且应待其充分渗透、水分蒸发后方可铺筑,自撒布至沥青层铺筑不得少于24h。
3、撒布乳化沥青时,配专人对沿线道牙用彩条布遮盖防护,避免对道牙等附属设施造成污染。
4、气温低于10℃时,大风或即将下雨不得洒布乳化沥青;严禁车辆、行人在撒布乳化沥青后的路面通过。
五、沥青混凝土施工(一)原材料进场检测沥青混合料所需的(改性)沥青、粗集料、细集料、填料、纤维、抗剥落剂等原材料必须严格按照《城镇道路工程施工与质量验收规范》(CJJ1-2008)或《公路沥青路面施工技术规范》(JTGF40-2004)的相关技术要求进行试验检测。
砂石大宗地方材料须经现场实地考察并取样试验合格后确认,凡进场材料必须提供合格证明并按规范要求的频率进行复试,不合格材料一律按退场处理。
其中进场沥青的检测坚持“逐车检测,合格卸车”的原则,不得以供应商提供的检测报告代替复试。
现场检测员的原始记录中必须注明沥青标号等级、进场时间、车号、供应商名称、该车沥青数量等关键信息,同时该原始记录要求车主、检测人员及材料员共同签字确认。
对不同厂家、不同标号等级的沥青分别存放,杜绝混储混用。
1、沥青:沥青路面采用的沥青以同一生产厂家、同一品种、同一标号、同一批号按批量检验,质量应满足《城镇道路工程施工与质量验收规范》(CJJ1-2008)或《公路沥青路面施工技术规范》(JTGF40-2004)中对应标号A级的技术要求。
主要检测指标为针入度、延度(低温)、软化点、含蜡量、老化试验。
储罐中的沥青储存温度不宜低于130℃,并不得高于170℃。
沥青在储运、使用及存放过程中应有良好的防水措施,避免雨水或加热管道蒸气进入沥青中。
根据《公路沥青路面施工技术规范》(JTGF40-2004)的要求,按本地区气候条件和道路等级,选用适当的沥青标号,防止沥青面层的温缩裂缝。
