菱形挂篮拼装方案

1编制依据

1.1《林州至长治(省界)高速公路工程两阶段施工图设计》

1.2中铁大桥局集团一公司工程结构设计研究所《挂篮设计图》

1.3《钢结构工程施工及验收规范》(GB50205-2001)。

2挂篮结构简介

菱形挂篮由主桁架、底模平台、吊挂系统、走行系统、锚固系统、模板及模板支撑系统、限位系统等部分组成。

承重原理:

(1)翼缘板混凝土及外侧模桁片的重量,通过外滑梁的前后吊带传至前一块段箱梁顶板和挂篮的前上横梁。

(2)顶板混凝土以及内箱模板的重量,通过内滑梁的前后吊带传至前一块段箱梁顶板和挂篮的前上横梁。

(3)腹板、底板的混凝土以及底模平台的重量,通过前后下横梁的吊带传至前一块段箱梁底板和挂篮前上横梁。

3、挂篮拼装方法

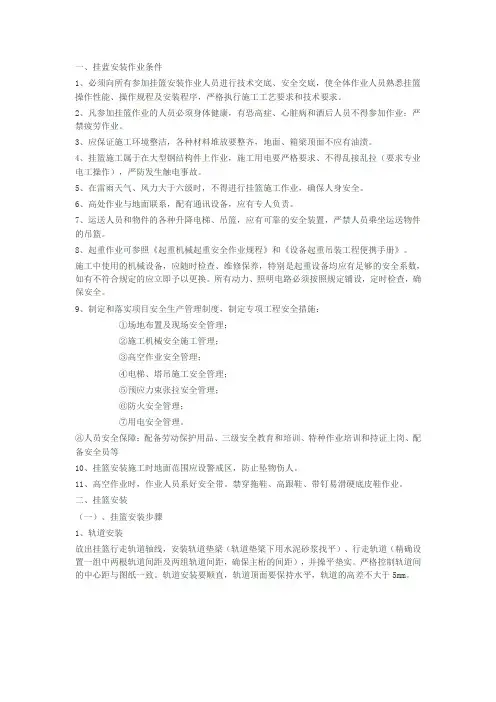

3.1安装走道梁

首先测放走道中心线,将走道梁范围内的混凝土表面清理整平。

相邻走道梁的接头应平顺,安装反压分配梁,将走道梁锚固在梁内的精轧螺纹钢筋上。

3.2安装前滑板和后钩板

在已安装好的走道梁上放线,安装并固定前滑板和后钩板。

安装后钩板时注意方向性,使走行反力作用点位置面向前进方向。

3.3安装桁架下方的垫梁1和垫梁2

0#块箱梁表面横坡为3%,两侧走道中心线之间的高差约为188mm,这个差值由垫梁1和垫梁2进行高度调节。必须精确保证所有垫梁1和垫梁2的顶面标高齐平。

3.4安装菱形桁架和后锚固系统

第一步:挂篮有左右2组主桁,每组有2只桁片,先安装一侧的主桁,之后再安装另一侧。先吊装单只桁片(自重约3.5t),将其拴接固定在滑道垫梁上,桁片两侧各拉设2根缆风绳,安装斜撑,将其临时固定好。接着吊装同组的另外一只桁片,两只桁片之间用销轴连接起来。缆风绳不得拆除,保证施工安全。

第二步:一侧主桁组拼完成后,摆放桁架尾部的后锚分配梁,安装后锚固精轧螺纹钢筋,用30t穿心式千斤顶对后锚筋逐根张拉,每根的张拉力不小于20t。

第三步:按照第一、二步的方法,安装另一侧的主桁和后锚固系统。

第四步:检查菱形桁架的平面位置和标高,先安装横向联接系,再安装水平连接系,最后解除缆风绳。

第五步:对桁架结构,包括所有的螺栓紧固情况进行全面检查验收。

附注:

富阳挂篮一共有左右2只单桁片,每只桁片的自重约5.5t,桁片安装同样需要挂设缆风绳,以保证施工安全。

桁间连接系分为横联1、横联2和“H型”散拼横联,先装横联1,再散拼“H型”横联,最后装横联2。

其余结构的安装方法和顺序均与石武挂篮相同。

3.5安装前上横梁

前上横梁自重约2.8t,起吊就位后由人工辅助对位,安装横梁与桁架之间的连接螺栓。

前上横梁的顶面事先用油漆将所有前吊带的安装位置标识清楚。

附注:富阳挂篮的前上横梁自重约2.9t,安装方法同上。

3.6安装底模平台

第一步:吊装前下横梁

(1)在墩旁场地上将前下横梁和4个吊带框提前组拼好,总重约3.2t。

(2)在前边吊带框的外侧,栓挂打梢用的钢丝绳。钢丝绳直径不小于φ22.5mm,且应双头使用,在横梁的棱角处要用麻袋等抄垫。

(3)在前上横梁的前边吊带孔附近,栓挂1只10t导链。

(4)安装起吊钢丝绳,将前下横梁起吊至与前上横梁齐平。将打梢钢丝绳吊挂在10t导链上,塔吊缓慢松钩,直至打梢钢丝绳带劲后,塔吊自然脱钩。

(5)收紧导链,以调整前下横梁的高度。

第二步:吊装后下横梁

(1)在墩旁场地上将后下横梁和4个吊带框提前组拼好,总重约3.3t。

(2)在后边吊带框的外侧,栓挂打梢用的钢丝绳。钢丝绳直径不小于φ22.5mm,且应双头使用,在横梁的棱角处要用麻袋等抄垫。

(3)利用箱梁翼缘板上的外滑梁后吊带预留孔,安装栓挂10t导链。方法:在梁面上摆放分配梁,通过孔洞下放一根钢丝绳,10t导链吊挂在
