岸边集装箱起重机小车轨道制造安装工艺
岸边集装箱起重机自行式小车牵引式改造设计及应用
岸边集装箱起重机自行式小车牵引式改造设计及应用2008年10月6日摘要:岸边集装箱起重机自行式驱动小车存在小车易走偏缺陷,直接影响到桥机的装卸效率。
用牵引式小车替代自行式小车是个可行的办法。
分析了牵引式小车的价值和可行性。
从5个重要环节介绍了小车牵引式改造的机械设计。
介绍了小车牵引式改造的电气设计。
进行了桥机自行式小车牵引式改造的,改造后小车运行平稳,提高了作业效率。
关键词:岸边集装箱起重机;牵引式小车;改造;设计1引言随着我国经济和外贸事业的发展,集装箱运输发展突飞猛进。
岸边集装箱起重机(以下简称桥机)位于码头前沿,通过起升机构和小车机构将集装箱从集卡吊装到船舶和从船舶上吊卸到集卡。
其中小车运行质量直接影响到桥机的装卸效率。
上海浦东国际集装箱码头有限公司的804,805桥机小车为自行驱动形式,两台机因车轮走偏啃轨造成轨道磨损严重,轨道频繁断裂,水平轮经常非正常损坏,有造成高军坠落的危险性;同时因走偏及轨道不好造成小车震动较大,经常引起司机室内电控线路故障,耽误生产,曾多次对小车行走部分进行重新排装和校正,但效果都不理想,运行不久就旧病复发,于是提出将桥机自行式小车改造成牵引式小车,以彻底改善小车运行状态,确保设备正常平稳运行,减少因设备故障造成的生产损失。
2桥机自行式小车牵引式改造价值分析目前双箱梁桥机的小车驱动形式通常有两种:一种是自行式,即小车驱动机构位于小车顶上,通过马达、联轴器、减速箱、传动轴、车轮轴来驱动车轮实现小车运行;一种是牵引式,即小车驱动机构位于机器房内,通过马达、联轴器、减速箱、卷筒、钢丝绳来牵引小车实现小车运行。
自行式小车驱动形式和牵引式小车驱动形式各有优缺点,参见表1:表1 自行式小车与牵引式小车驱动形式比较通过上述分析,尽管改造后可能要每年对小车牵引钢丝绳进行更换,但从总体上看,对桥吊小车驱动形式改造将从根本上克服小车走偏啃轨的致命缺陷,具有价值意义。
3桥机自行式小车牵引式改造可行性分析在将桥机自行式小车改造成牵引式之前需要考虑改造方案的可行性,主要包括以下问题:1)机房内及机房底盘有足够的空间可以布置小车驱动机构(包括马达、减速箱、制动器、卷筒);2)为减少改造费用,仍然使用原有的小车驱动马达、减速箱、制动器;3)前大梁头部和后大梁尾部有足够的空间布置小车缠绕滑轮支架(小车缠绕滑轮下出绳与车轮轴同高,小车缠绕滑轮上出绳不与前后大梁中的联系梁干涉);4)后大梁或海侧上横梁处有足够的空间布置张紧缠绕滑轮组;5)小车绝对值编码器需从小车顶上移到机房内;6)在不改变小车马达的基础上适当提高小车运行速度;对于804、805桥机的情况进行了详细分析,上述条件基本能满足,具备改造条件,可以进行施工改造。
起重机安装调整-轨道安装资料(4)
起重机安装1、轨道安装(1)轨道安装在坚实的基础上,按照轨道的有关规定(GB/T10183-2005)进行安装,接头可制成直接头,也可制成斜接头,接头间隙一般为1-2毫米,在寒冷地区冬季施工或安装时,气温低于常年使用时的气温,且相差在20℃,应考虑温度缝隙,一般为4-6毫米,两轨道端头(共有4处),安设强固的掉轨限制装置(如加焊接档架),防止起重机从两端出轨,发生严重事故。
(2)接头处两轨道的横向位移或高低不平的误差均不得大于1毫米。
(3)两条平行的轨道,在跨度方向的各个同一截面上,轨道的高低误差不得超过10毫米。
(4)轨道跨度中心与轨道中心偏差a、轨道中心与承轨梁中心偏差b、轨道不直度偏差c、不得超过表 1 的规定。
表1 轨道安装允许误差(单位:mm)a b c跨度S≤30m 8 5 2S>30m 10 10 22、地梁、支腿安装箱形结构的支腿如果是分段拆开运输的,只要按制造厂已加工好的孔眼用规定的螺栓紧固的连接起来即可。
桁架结构的支腿,是拆开发运的,由具有相应施工资质的安装单位须按随车资料重新组装,先用螺栓把各构件连接好,然后参照图5、图6 ,按表 2 所列项目检查和调整几何尺寸,使其符合图样要求。
表2 桁架结构支腿组装技术要求序号项目允许偏差(mm)1 支腿对角线 D1-D2 ≤52 驱动台车中心线间距离L1 ⊿L1=±23 两支承面中心间距L2 ≤2续表4 地梁的宽度中心、支腿的中心和支承面的对称中心重合度≤25 支腿高度H ⊿H≤36 支承面的垂直度C C≤1.57 地梁座板的垂直度E刚性支腿E≤2挠性支腿E≤1.5如果各主要尺寸在上表公差范围内时,可进行扩孔和铆接工作。
支腿与下端梁如用铰制螺栓连接时,先不要进行铰孔,待桥架装好,验证支腿垂直度之后再配铰。
为了使支腿支承面上的孔不致发生变位,把2根支腿用槽钢(安装工艺用)连接起来,待支腿与桥加安装后再拆去。
组装支腿时,为了方便安装,应把电气室安装在刚性支腿上,而不必等支腿立起后再安装。
浅谈岸桥小车轨道与车轮更换过程控制方案
浅谈岸桥小车轨道与车轮更换过程控制方案摘要:随着岸边集装箱起重机的使年限增长,小车轨道日益磨损、老化以及局部应力集中断裂等问题,导致小车在运行过程中的振动等一系列问题。
所以,在岸桥使用年限到达一定程度,港口码头一般会要求对小车车轮和轨道进行更换。
关键词:使用年限;磨损;小车轨道更换;1引言岸桥年限使用时间过长,小车车轮磨损严重,小车轨道断裂,磨损,为了提升岸桥装卸过程中的效率,用户码头一般小车车轮和轨道进行更换。
轨道一般由长轨、短轨、橡胶垫、钢垫、轨道压板、螺栓及抗剪块组成。
更换轨道方案将新轨道吊至老轨道旁,并固定在大梁内侧,将原有轨道压板拆开、拆除轨道并割断,换上新轨道,老轨道运回地面。
车轮架更换时将车轮架整体在地面装配好后更换新的,包括车轮架与主小车连接的销轴装配。
2小车轨道更换过程控制2.1准备工作重新设计、制作小车轨道短轨、轨道挡块、钢衬垫等。
根据图纸要求,进行短轨下料,机加工轨道一端安装抗剪块槽口,并打磨去除毛刺。
按图纸要求准备轨道衬垫,轨道压板底座,及螺栓组件。
由于铰点位置小车振动大,短轨位置钢衬垫板厚的要求较高,需严格按照图纸上的要求对钢衬垫进行机加工处理。
同时,轨道来料,硬度也需满足图纸要求。
岸桥大梁放平,对小车的轨距、高低差和直线度进行测量,作为数据记录。
长轨位置轨道压板状态满足设计要求,不需要进行更换。
在小车轨道更换前,需对轨道下压板焊缝的外观和尺寸进行目检,并进行MT检测。
由于岸桥使用年限长,压板螺栓孔内浮绣和垃圾多,需要对压板螺栓孔内进行清理,避免上盖板安装后螺栓无法紧固。
2.2吊装新轨道将小车停在后大梁停车位,并锚固,利用汽车吊将新轨道分批吊装大梁内侧。
起升高度较高,吊装轨道时需上下指挥好,注意吊装过程中与钢结构件或者与钢丝绳刮碰,造成安全隐患,在吊装过程中吊臂下严禁站人。
将前大梁吊装在前大梁内侧,并用葫芦拉好。
轨道挂钩吊耳尺寸不足,可以在大梁面板上面焊装临时卡码,定位拉紧葫芦,焊接时控制好油漆质量,不要大面积的破坏油漆。
起重机轨道安装方法
起重机轨道的安装方法起重机轨道安装:在工程中,起重机轨道安装是处于机械和土建之间的一个工程领域。
轨道安装往往由厂房施工方安装,而起重机由起重机安装资质的单位安装,两者常常脱节。
在工程建设中安装轨道轨道梁与起重机轨道安装往往由2个专业(如土建和机械安装)完成,两个专业间也存在脱节。
因此,起重机轨道安装质量难以得到确实保证。
起重机轨道安装的好坏直接影响到起重机的运行质量。
1 起重机轨道起重机运行轨道有起重机钢轨、铁路钢轨和方钢。
钢轨的顶部是凸状的,底部是具有一定宽度的平板,增加了与基础的接触面;轨道的截面多为工字形,具有良好的抗弯强度。
方钢可以看作平顶钢轨,由于对车轮磨损大,一般只用于起重量较小、运行速度较慢、工作不频繁的起重机。
钢轨的通常用含碳、锰较高的钢材(C=015%~018%、Mn=016%~115%)轧制而成。
起重机轨道的典型材料为U71Mn钢。
方钢主要用Q275的方钢或扁钢制成.起重机钢轨是用作起重机大车及小车用的特种截面钢轨,标准长度为9、915、10、1015、11、1115、12、1215等8种。
常见规格为QU70、QU80、QU100、QU120,QU 后面数字表示轨道头部宽度。
铁路钢轨分重轨和轻轨2种、钢轨规格用每米长度公称重量表示。
重量大于30kg/m的钢轨,属于重轨。
标准轨长度有12150m和25100m2种规格。
轻轨的量不大于30kg/m的钢轨,通常长度5~12m。
轻轨用钢,多是普通碳素结构钢的镇静钢和半镇静钢,为提高钢轨的耐磨性和耐腐蚀性能,近年采用Mn、Si、P等合金元素的低合金结构钢。
2 起重机轨道的安装方式用于安装轨道的轨道梁常用的有2种:一种是钢结构梁,一种是混凝土预制梁。
混凝土预制梁必须留有预埋孔,以备安装时穿螺栓,或者在混凝土预制梁中预埋螺栓。
起重机轨道的安装方法有用压板固定法、钩形螺杆固定、焊接和螺栓联用固定等。
为了进行水平方向的调整,轨道压板上的孔通常做成长孔,垂直方向的调整可在钢轨下加垫。
轨道式集装箱起重机安装流程
轨道式集装箱起重机安装流程
环境检查:在开始作业前,应认真检查作业周围的环境,清除大车行走轨道及电缆槽内的障碍物。
主梁生产制造:在轨道式集装箱起重机的主梁生产制造中,腹板下料尽量使用样板自动切割的方法。
两条边不能同时切割时应先割下缘,气割后进行刨边。
筋板安装:筋板是进行腹板安装的一个基准,应该对上、左、右三个边进行刨边处理,以保持左右边与上边的垂直。
要对筋板等部位进行全长的拉线检验,避免出现歪扭。
焊接:进行焊接的时候,要对上盖板进行全长压紧,防止其出现变形。
小车运行机构安装:小车运行机构由直流或交流电动机、齿轮联轴器、块式或盘式制动器、中硬齿面减速器、低速齿轮连轴器和车轮及车轮支承组成。
驱动机构的布置方式一般分为沿小车轨道方向布置和垂直于小车轨道方向布置两种方式。
大车运行机构安装:大车运行机构通常采用三轮或四轮台车,根据轮压大小来确定。
起升机构安装:起升机构有两种形式,钢丝绳卷筒式与轮胎式集装箱门式起重机的起升机构基本相同;而刚性伸缩式起升机构又类似于钢厂冶金用夹钳桥式起重机的起升机构。
电气系统安装:轨道式集装箱起重机的驱动控制可根据用户的需要采用不同方式,目前常用的包括:常规交流带涡流调速制动系统;交流定子调压调速系统;晶闸管直流恒动率调速系统和交流变频凋速系统,并可以根据不同机构采用不同的电气驱动控制系统。

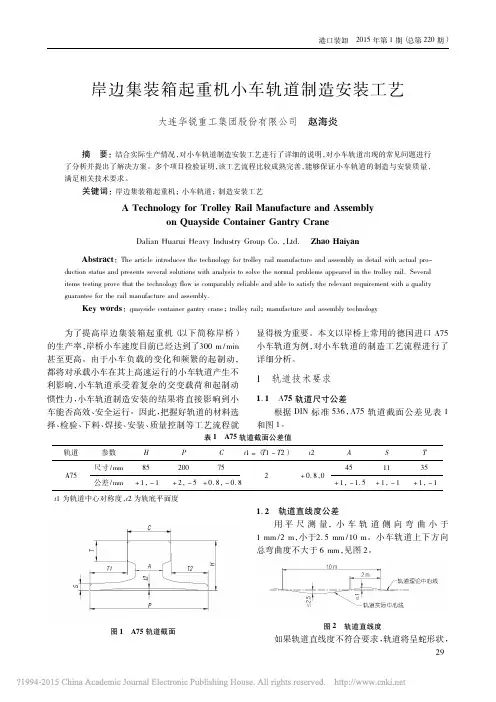

岸边集装箱起重机小车轨道制造安装工艺
岸边集装箱起重机小车轨道制造安装工艺
大连华锐重工集团股份有限公司
摘
赵海炎
要: 结合实际生产情况, 对小车轨道制造安装工艺进行了详细的说明, 对小车轨道出现的常见问题进行
了分析并提出了解决方案 。多个项目检验证明, 该工艺流程比较成熟完善, 能够保证小车轨道的制造与安装质量, 满足相关技术要求。
Abstract: The article introduces the technology for trolley rail manufacture and assembly in detail with actual production status and presents several solutions with analysis to solve the normal problems appeared in the trolley rail. Several items testing prove that the technology flow is comparably reliable and able to satisfy the relevant requirement with a quality guarantee for the rail manufacture and assembly.
Key words: quayside container gantry crane; trolley rail; manufacture and assembly technology 为了提高岸边集装箱起重机 ( 以下简称岸桥 ) 的生产率, 岸桥小车速度目前已经达到了300 m / min 甚至更高。由于小车负载的变化和频繁的起制动, 都将对承载小车在其上高速运行的小车轨道产生不 小车轨道承受着复杂的交变载荷和起制动 利影响, 惯性力, 小车轨道制造安装的结果将直接影响到小 车能否高效、 安全运行。因此, 把握好轨道的材料选 检验、 下料、 焊接、 安装、 质量控制等工艺流程就 择、
2000型岸边集装箱起重机说明书解析
2000型岸边集装箱起重机使用说明书编制: ________________校对:________________审核:________________上海**重工有限公司目录一、概述1. 产品特点2.主要技术性能3.设计制造标准4.起重机工作级别5.使用环境条件二、结构特征与工作原理1. 金属结构2.主小车3.起升机构及钢丝绳缠绕系统4.小车运行机构5.大梁俯仰机构、钢线绳缠绕系统及安全钩6.大车行走机构7. 倾转装置8. 电缆拖令系统及电缆卷筒装置9. 吊具及吊具上架装置10. 司机室及机器房11. 电梯12. 机器房维修行车13. 液压系统三、安全注意事项1.起重机运转前的准备事项2.作业后的注意事项3.防风防台注意事项4.码头轨道基础一、概述本起重机是上海**重工有限公司专为巴拿马型集装箱船作业的需要而设计制造的轻型岸边集装箱起重机。
1.产品特点:本起重机是集装箱码头前沿装卸集装箱船舶的专用起重机,可沿与岸线平行的轨道移动。
海侧前伸臂在船舶靠岸、离岸及转换工作泊位与不工作时可以仰起,以免碰撞船舶的上层建筑。
本机吊具下的额定起重能力为35吨,最大前伸距为28米,配套20',40'的集装箱单箱吊具,同时配有吊钩横梁换下吊具换上吊钩横梁后可起吊50吨重的货物。
特殊情况下通过吊具上架的四只吊耳,可起吊48吨重的货物。
本机的上机电源为交流三相10KV—10%,50Hz—1Hz。
供电方式为将设在码头海侧地面供电坑中的输出的电源,通过装在海侧门框上的高压电缆及电缆卷筒,然后供电给起重机,高压电源经高压进线柜、开关柜、高压变压器、配电柜来驱动各主要工作机构及辅助机构。
本机采用交流变频电控系统,有先进的电气调速、控制性能,可实行故障诊断显示。
本机的前大梁采用三角形管桁架结构,后大梁采用梯形板梁结构,小车轨道布置在梁的外侧。
海陆侧门框、梯形架采用矩形梁结构,斜撑杆为螺旋管结构,前大梁的拉杆为“H ”型结构,后大梁与海陆侧门框均为刚性连接,整机钢结构具有足够的强度与刚度。
岸边集装箱起重机主小车行走机构排装
岸边集装箱起重机主小车行走机构排装作者:姜夕宽聂有为王之双来源:《科学与技术》2018年第15期摘要:在岸桥(岸边集装箱起重机,以下简称岸桥)上使集装箱或吊具作前后往复运动的机构总成称为主小车系统,本文主要介绍主小车系统中小车总成排装中的行走机构排装的方法、流程及检验,并对排装中可能出现的问题的处理方式作简单介绍。
希望通过本文的阐述,能够提高现场施工效率和产品质量,对现场工作起到积极的指导作用。
关键词:岸桥;起重机主小车;行走机构;排装引言:岸桥上主小车机构是使用最频繁的机构之一,它包含小车总成、小车驱动机构、小车缠绕和安全保护装置等。
其中小车总成是主小车机构中最关键的一部分,它的工作的平稳性直接影响岸桥的寿命和司机的舒适度。
小车总成中主要包含:车轮装配、滑轮安装、电缆卷盘排装以及自行式小车驱动机构的排装及主小车栏杆安装等,本文主要介绍轴承座式后支座四轮式小车车轮排装和自行式小车驱动机构排装。
1 主小车车轮排装准备工作1.1 螺栓孔配钻、车轮部装:主要包括车轮轴套螺栓孔配划线、钻孔;缓冲器联接螺栓孔划线钻孔、防跳板螺栓孔划线钻孔等。
配划线钻孔时需注意以下几点:1)配划车轮轴套螺栓孔时轴套必须安装到位;2)孔径必须严格按图纸要求,孔上下口均需倒角去毛刺;车轮部装主要包括关节轴承和关节轴承套装配、关节轴承和轴装配、车轮和轴承装配等。
部装前的准备工作及注意事项:1)车轮轴承、关节轴承报验,内容包括:轴承型号、规格、厂家、产地及有无质量问题;注意轴承型号如不同,需技术部门确认后方可使用;2)部件清理,主要包括:车轮轴承孔、车轮轴、透盖、压板、内外隔圈、轴套、后支座、剖分盖、套等毛刺、防锈油、锈斑的清理安装时需注意以下几点:1)安装前先测量轴承套内圆尺寸及宽度尺寸是否符合图纸要求;2)清理作业区域,使用清洁的工具;3)再次检查轴承、轴的配合面缺陷、毛刺或细小颗粒物等并及时清理;4)安装轴承时有型号标记侧安装在外侧,方便维修时确认轴承型号;5)轴及轴承配合面安装前涂抹适量的润滑油脂;6)轴承安装时用紫铜棒敲击,敲击应在轴承与轴或套配合的内圈或外圈边缘圆弧上,与轴承成80度夹角敲入,待轴承与轴承套或轴齐平时,应用工装“钢圆饼”对住轴承内圈或外圈,锤击轴承,直至轴承完全到位,不得敲打到轴承保持架;7)用深度游标卡尺复测轴承进入轴承套后保留的台阶尺寸是否与端盖的台肩吻合,不得存在端盖装配后与轴承有间隙,也不得内部存在间隙而引起轴承轴向串动;8)安装后注意对轴承保护,不得让灰尘等杂质进入轴承;1.2.主小车结构调水平主小车钢结构件水平调整是以划线时4个角的高度洋冲眼为基准,在主小车钢结构靠近车轮位置下方放置胎架、千斤顶(使小车状态尽可能与在轨道上时相似),利用直尺、激光经纬仪来调整,要求为4个角上洋冲眼水平高度差≤2mm。
起重机轨道安装方法
起重机轨道安装方法起重机轨道安装是起重机安装中的重要一环,它直接关系到起重机的安全运行和工作效率。
本文将介绍起重机轨道安装的方法和注意事项。
一、前期准备在安装起重机轨道之前,需要进行一系列的前期准备工作。
首先,需要制定详细的施工方案,包括轨道的布置方式、定位方式和固定方式等。
其次,需要准备好所需的工具和设备,如测量仪器、切割设备、电焊机等。
同时,还需要对施工现场进行清理,确保施工环境整洁。
二、测量定位在进行起重机轨道安装之前,需要进行准确的测量和定位。
首先,需要确定轨道的位置和方向,保证其与起重机的行走方向一致。
然后,使用测量仪器对轨道位置进行测量,确保轨道的布置符合要求。
在测量过程中,应注意避免误差的产生,确保测量结果的准确性。
三、轨道切割在安装起重机轨道时,通常需要对轨道进行切割。
切割轨道的目的是使其长度符合要求,并保证切口的平整度和垂直度。
切割轨道时,应使用合适的切割设备,并根据要求进行切割。
切割后,应及时对切口进行修整,确保其平整度和垂直度。
四、轨道固定在安装起重机轨道时,需要将轨道固定在地面或基础上,以确保其稳定性。
轨道的固定方式有多种,常用的有焊接固定和膨胀螺栓固定。
焊接固定是将轨道与地面或基础焊接在一起,确保其牢固性和稳定性。
膨胀螺栓固定是将螺栓固定在地面或基础上,然后将轨道与螺栓连接,通过螺栓的紧固,使轨道固定在地面或基础上。
五、轨道调整在安装起重机轨道后,还需要进行轨道的调整。
调整轨道的目的是使其水平度和垂直度符合要求,并保证轨道的平整度和平行度。
调整轨道时,应使用调整工具和测量仪器,通过调整螺栓和螺母,使轨道达到预定的要求。
调整完成后,应对轨道进行检查,确保调整效果符合要求。
六、轨道连接在安装起重机轨道时,轨道之间需要进行连接。
轨道连接的方式有多种,常用的有焊接连接和螺栓连接。
焊接连接是将轨道通过焊接工艺连接在一起,确保连接牢固。
螺栓连接是将螺栓穿过轨道孔洞,并通过螺母的紧固将轨道连接在一起,确保连接牢固和可拆卸。
焊接固定型起重机小车轨道安装工艺
t l yt c resa rn . h a e a o n o u e rp rt nw r ,t c s m l n e ig n rs ijc r l a ko l g — l ca e T ep p r l t d c s e aa o ok r k s bya dw l n ,a dpes ne — oe r fa ce s ir p i a a e d
压 板 固 定 型小 车轨 道 通 常 是在 轨 道 和 承 轨板 之 间垫 上 橡 胶 板 ,然 后 用 压 板 组 件 进 行 固定 。 由 于小 车运行及 制 动 时对 轨 道产 生 的纵 、横 向 推 力 , 会 使 轨道 偏 离 原 来 的位 置 ,造 成 轨 道 接 头 间 隙 及 错 边 量增大 、直 线度 变 差 ,使 小 车运 行 环 境 变 坏 , 振 动增 大 ,影 响 了小 车 车 轮 、车 轴 及 电气 设 备 的
上 、下小 车 轨 道 均 焊 接 成 整 体 ,车 轮 在 轨 道
接头 处不 产 生 冲击 ,因 此 不 用 刻 意 错 开 轨 道 左 右 两侧 的接 头 。上 小 车 轨 道 全 长 为 15 1 1 6 .8I,其 轨 3
道接 头分 布见 图 1 。下小 车轨道 全 长 1 13 6 . 2m,其 轨道 接头 分布见 图 2 。
轨 ,其 化 学成分 见表 1 。
表 1 钢 轨 的化 学 成 分
C l S i l Mn l P I
%
S
04 06 .0~ .0 l≤0 3 0 8 .5 l .0~12 . 0 l≤0 0 5 ≤O0 5 . l .4 4
1 2 轨道 接头布 置 .
使 用 寿命 ,容 易造 成 轨 道 压 板 螺 栓 松 动 ,甚 至脱 落 ,而发生 安 全 事 故 。因 此 ,需 要 经 常 性 的保 养
岸边集装箱起重机安装方案
岸边集装箱起重机安装方案2018年04月28日目录一、概述 (2)二、安装技术要求 (4)三、施工总体部署 (5)四、安装前准备 (6)五、安装具体步骤 (7)六、起重机试验 (16)七、工程验收 (17)八、施工组织与管理 (18)九、施工人员计划 (19)十、安全文明施工 (19)十一、施工机具一览表 (21)一、概述1.1 35t岸边集装箱起重机是我公司为XX公司设计制造的交钥匙产品。
此台起重机起重量为35t;跨度为12m;起升高度为:10m(轨下)+22m(轨上);前伸距为:24m;后伸距为:20m;臂架长度为:29.78m:主梁长度为:48.80m;设备的自重为:825吨;混凝土配重50吨。
人字架最高处距地面:48.25m.图1陆侧下横梁、无主梯侧门架、有主梯侧门架、主梁及上横梁,人字架及拉杆、臂架、挂梁及电磁盘、钢丝绳及滑轮组等散件。
主要利用400t履带吊(型号LR1400/2,采用SwDB表11.4遵循法规及标准《特种设备质量监督与安全监察规定》《特种设备安全监察条例》——GB6067-85 《起重机械安全规程》——GB50278-98 《起重设备安装工程施工及验收规范》——GBJ232-82 《电气装置安装工程及验收规范》——JB/ZQ4000.3-86 《焊接件通用技术要求》其他有关起重机械技术规范等国家标准、企业标准。
二、安装的技术要求2.1严格按照设计图纸和相关的技术标准JT5018-86《岸边集装箱起重机技术条件》、参照TJ231-78机械设备安装工程施工及验收规范和GBJ231-82电气设备安装工程施工及验收规范执行。
2.2高强度螺栓的紧固2.2.1高强度螺栓的拧紧步骤分为初拧和终拧,两次或三次拧紧。
初拧扭矩为终拧扭矩的50%~60%。
紧固螺栓群时,应按从中间对称向四周顺序拧紧。
2.2.2终拧扭矩可参照下式计算:M c=KFD式中:M c—终拧扭矩,Nm;K—高强度螺栓连接副的扭矩系数,由高强度螺栓制造厂经试验后给定,一般为0.110~0.160;F—高强度螺栓轴向预紧力,D—高强度螺栓的公称直径,mm。
5+5吨手动小车运行轨道安装施工方案
5+5t猫头吊(手动单轨起重机)运行轨道制作、安装施工方案编制:审核:批准:日期:编制单位:目录一、施工内容 (3)二、安装方案制定 (3)一)、依据标准 (3)二)、安装方案 (4)三、施工组织计划及质量安全措施 (5)一)、管理模式: (5)二)、进厂计划: (5)三)、现场施工组织机构 (5)四)、施工机具及检验器具选用 (5)五)、质量保证措施 (7)六)、施工进度保证措施 (7)七)、安全技术保证措施 (7)四、施工工艺 (8)一)方案的制定 (8)二)、运行轨道的制作、安装 (10)三)、安装制作的工艺过程 (10)四)、轨道变形的修复方法 (11)五、施工后检验与试验 (12)运行轨道负荷试验方法 (12)附件:施工方案图 (14)5+5t手动单轨吊运行轨道安装施工方案一、施工内容1、制作轨道:采用I 36b型钢做运行轨道;用δ10mmQ235B钢板做轨道接头连接板;用δ12mmQ235B钢板做轨道固定焊接吊点。
2、安装轨道:用手拉葫芦吊装,手工电弧焊机J422焊条焊接。
贵单位计划外委专业厂家对上述项目进行施工,要求施工后符合国家标准,运行安全可靠,利于安全生产。
我公司技术人员到现场查勘后,认为我公司完全有能力进行此项施工,现制定施工方案。
二、安装方案制定一)、依据标准GB3811 起重机设计规范GB6067 起重机械安全规程DL/T869 火力发电厂焊接技术规程DL/T678 电站钢结构焊接Q/DQ060317 起重机大修标准JB/T7332 手动单轨小车JB/T7334 手拉葫芦JB/T9010 手拉葫芦安全规则GB1497 低压电器基本标准GB8923 涂装前钢材表面锈蚀等级和除锈等级JB/T10559 起重机械无损检测钢焊缝超声检测GB5905 起重机试验规范和程序GB50278 起重机安装工程施工及验收规范二)、安装方案为了确保轨道制作、安装质量,我公司计划依据JB/T7332《手动单轨小车》,JB/T7334《手拉葫芦》,JB/T9010《手拉葫芦安全规则》等标准和GB6067《起重机安全规程》标准对所要安装的运行轨道固定基础进行全面检测,根据实际检测情况做具体分析。
浅谈岸边集装箱起重机小车轨道更换
浅谈岸边集装箱起重机小车轨道更换作者:贾聪来源:《科学与技术》2018年第21期摘要:本文针对马士基摩洛哥丹吉尔码头8台桥吊改造项目中涉及的小车轨道整体更换内容进行近一步的阐述,根据新设计方案需更换长轨、短轨、橡胶垫、钢垫、压板盖板及螺栓、抗剪块等等。
小车轨道更换方案有多种:可以采用大吨位汽车吊(或浮吊)吊装,也可以利用桥吊机房自身的维修行车进行吊装,但是选取一种最经济、安全、高效的更换方式是我们需要考虑的话题关键词:维修行车;轨道分段;轨道对接;小车架中转引言随着港口业务的发展,港机产品在历史的进程中也已经走了很长的一段路,伴随时间的流逝,全球范围内各码头的港机设备或多或少的呈现出老化的特征,其中一些老桥吊在使用过程中小车轨道的磨损、断裂问题尤为突出。
而老设备轨道问题的出现往往比较难以修复,用户普遍会选择整体更换的方式,这样比较彻底,并且无安全隐患。
1、新旧方案的对比传统上的小车轨道更换主要依赖于汽车吊吊装,优点是操作简单,工作量相对较小,施工周期短些,但是也存在着很大的缺点:首先在高空中起吊小车轨道,选取的汽车吊吨位比较高,价格非常昂贵,其次,汽车吊作业需占用用户码头场地,影响码头吊箱作业,最后,大梁上有些部位的小车轨道还会存在干涉问题(例如平台、机房底部的轨道等),汽车吊无法吊装。
此次摩洛哥项目中采用的是机房维修行车起吊小车轨道的方式,其相比汽车吊吊装的方式来说只需将桥吊停至维修区域,无需多余占用码头场地;成本较低,主要体现在人工成本上;通过小车移动、转运的方式逐步更换新旧轨道别出心裁,大大降低了施工难度。
如下针对机房维修行车起吊小车轨道的方式进行一个简单的说明。
2、小车轨道更换难点和思路难点介绍:1、小车轨道总长约为130米,由于整根上下吊装难度大,必须分段进行;2、承轨梁距离码头面约高50米,高空转运风险大;3、新旧轨道间替换困难;4、空中轨道对接作业难度大。
更换思路:将新轨道分批吊装至老轨道旁,并固定在大梁内侧,将原有轨道压板拆开、拆出轨道并割断,换上新轨道后焊接,老轨道运回地面。
20901轨道和车档安装施工工艺标准
起重机轨道和车档的安装施工工艺标准QB-CNCEC J20901-20061 适用范围1.1本施工工艺标准适用于起重机轨道和车档的安装施工。
2 施工准备2.1 技术准备2.2.1 材料合格证明书。
2.1.2 施工技术规范GB50278《起重设备安装工程施工及验收规范》;GB50252《工业安装工程质量检验评定统一标准》。
2.1.3 施工方案起重机轨道和车档施工方案;起重机轨道和车档吊装方案。
2.2作业人员2.3设备、材料的验收、保管2.3.1 轨道必须具有制造厂的质量证明书,其质量不得低于国家现行标准的规定。
2.3.2 轨道的材质、型号、质量应符合设计文件的规定,并应按国家现行标准进行外观检验,不合格者不得使用。
2.3.3 材料进场后,应按规格、品种、牌号堆放,并进行标识、抽样检验,出厂检验报告,检验结果与合格证相符者方可使用,未经进货检验或检验合格的物资不得投入使用。
2.4主要施工机具汽车起重机、卷扬机、滑轮、手拉葫芦、载重汽车、电焊机、液压千斤顶、电动磨光机。
2.5施工测量及计量器具方水平、水准仪、经纬仪、塞尺、内径千分尺、外径千分尺、1m不锈钢直尺、1m不锈钢角尺游标卡尺、钢卷尺。
2.6作业条件12.6.1 开工审批及质保体系2.6.1.1 施工现场已具备施工条件,所需图纸资料和技术文件齐备,图纸会审已进行、设计交底已进行,施工方案已编制并经审批,技术交底已进行并形成交底记录。
2.6.1.2 建立质量保证体系,已向当地质量技术监督部门办理告知手续。
2.6.2 现场施工应具备的条件2.6.2.1 工程施工前,对临时建筑、运输道路、水源、电源、蒸汽、压缩空气、照明、消防设施、主要材料和机具及劳动力等,应有充分准备,并做出合理安排。
2.6.2.2 安装前检查现场,应具备足够的运输场地及空间。
应清理干净起重机安装地点,要求无影响起重机安装作业的障碍物。
2.6.2.3 轨道及其有关附件已抵运现场,安装所需机具已准备齐全,且有安装前检测用的场地、水源、电源。
单箱梁岸边集装箱起重机自行式小车总成轻型结构形式
张 砾 胡 颖
上 海振 华 重工 ( 团) 股份 有 限公 司 上 海 集
摘
202 0 15
要 :由于岸边集装箱桥式起 重机 的速 度不 断高速化 ,外 伸距及起 升 高度 的不 断增 加 ,吊具 下额定起重
臂形 式 ( 图 5 。前 支 座 采 用 4 。 分 的 结 构 , 见 ) 5剖 内置调 心滚 子轴 承 ,车架 结构 4 。 5 以上 的 圆弧 面 用 于支 承 ,车 架结构 4 。 5 剖分 面 以下 用 剖 分盖 防脱 固 定 。设计 时 考 虑 后 支 座 只 起 到 支 承 作 用 ,轴 向 力 完全 由前 支 座 承 担 。在 前 支 座 和 后 支 座 与 小 车 架
碰撞 。
1 .三合一减速 电机 2 .车轮装 配 图 4 采用 三合 一减速电机的驱动机构
2 3 调 整方 便 、整体 快捷 更换 的新 型 车轮装 配 . 传 统 的车轮 装配 采 用 角 尺轴 承 箱 的简 支 形 式 。 由空 间和 布 置 形 式 的 限制 ,新 的车 轮 装 配 采 用 悬
动 机 构 、车 轮 组 、起 升 滑 轮 组 、小 车架 、司机 室
机 功率 等 的选 择 。通 过 优 化 创 新 设 计 来 达 到 减 轻 小 车总成 质量 ,对 于 整 个 岸 桥 来 说 有 着 非 常 重 要
的意 义。
及平 台 、缓 冲 器 、水 平 轮 锚 定 装 置 、顶 升 断 轴 保 护装 置 、安 全 限位装 置 、吊具 电缆卷 盘及 卷 筒等 。 驱 动机构 包 括 电 机 、联 轴 器 、万 向传 动 轴 、制 动 器 、减速 器 及 安 全 限位 装 置 等 ,驱 动 形 式 有 独 立 驱 动和分别 驱动 2种 。 4组起 升滑 轮布置 在大 梁底 部 的小 车架 下 层 平 台 的两侧 面 ,由滑 轮 箱 形 梁 支 撑 。车 轮 反 钩 挂 在 大 梁两侧 的轨 道 上 ,车轮 装 配 为 常规 的简 支 形式 ,
轨道式集装箱起重机安装流程
轨道式集装箱起重机安装流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!轨道式集装箱起重机的安装流程详解轨道式集装箱起重机,作为港口、铁路货运站等大型物流场所的重要设备,其安装过程需要严谨的步骤和专业的技术。
浅谈起重机轨道安装方式及监督检验
浅谈起重机轨道安装方式及监督检验起重机是工程中常用的设备之一,运用广泛,适合于各种吊装和运输工作。
起重机通常需要安装铁路轨道以保证其在工地上的活动。
为确保起重机铁路轨道安装的质量和安全,本文将对起重机铁路轨道安装方式及监督检验进行浅谈。
1. 直接法直接法是指将轨道板直接置于基础上,然后将轨道螺栓与基础拧紧,轨道会紧贴在基础上。
这种安装方式比较简单、容易施工,适用于基础比较平整、光滑的工地。
但如果基础不平整或基础表面带有凹凸不平,这种安装方式将会影响轨道的平整度和使用寿命。
2. 跑车法跑车法是将轨道板放在两个大跑车轮上,提高轨道高度,然后在跑车两端用地脚螺栓与基础拧紧。
跑车法的优点是可以适应基础不平整的情况,但缺点是需要大型设备,成本较高。
3. 夹装法夹装法是将轨道板夹在两个U形杠中,将U形杠的螺栓与基础拧紧。
这种方式适用于基础厚度较小,不能使用跑车法的情况。
夹装法能够确保轨道平整度,使用寿命长,但需要专业设备进行夹装并进行调整。
二、监督检验起重机铁路轨道安装后,需要进行检验,以确保轨道安装质量和安全,检验包括以下几个方面:1. 轨道平整度和水平度的检验检验轨道的平整度和水平度是确保轨道安装质量的重要步骤,检验时需使用专业的检验设备和仪器,如平整度仪、经纬仪等。
2. 螺栓的拧紧检验螺栓的松动可能会导致轨道不稳定或脱落,拧紧螺栓是保证轨道安装质量的关键。
在拧紧螺栓之前,需要先对螺栓的强度进行检验。
3. 轨道连接的检验轨道安装后,需要连接固定,确保相邻轨道的连接质量和安全。
4. 跑车和夹装设备的检验跑车和夹装方法需要使用专业设备,需要确保设备质量和安全性。
岸边集装箱起重机小车轨道现场焊接
岸边集装箱起重机小车轨道现场焊接
秦辉敏;段忠东
【期刊名称】《起重运输机械》
【年(卷),期】2011(000)006
【摘要】@@ 1 轨道连接和开裂形式rn岸边集装箱起重机(以下简称岸桥)小车的轨道包括前后大梁的轨道,由长轨、短轨、定位块、普通软压板和硬压板组成.见图1.4
【总页数】3页(P95-97)
【作者】秦辉敏;段忠东
【作者单位】上海米开罗那机电技术有限公司,上海,201315;上海振华重工(集团)股份有限公司,上海,200125
【正文语种】中文
【相关文献】
1.岸边集装箱起重机小车轨道制造安装工艺 [J], 赵海炎
2.岸边集装箱起重机小车轨道对接 [J], 严兴腊
3.岸边集装箱起重机小车轨道制造安装工艺分析 [J], 刘鹏
4.岸边集装箱起重机小车轨道焊接工艺 [J], 李祥军
5.岸边集装箱起重机后大梁小车轨道高低差调整工艺 [J], 项旭东; 赵双宝; 谈奇因版权原因,仅展示原文概要,查看原文内容请购买。
起重机轨道安装
2、安装工艺流程方框图(图2)图 23、工艺过程分解3。
1 施工准备3。
1.1 熟悉施工图纸a、图纸应齐全:包括起重机布置的工艺图和土建施工图中轨道安装的平面图.b、要求:弄清轨道的规格型号、数量、轨距、安装标高、轨道的联结型号、车挡的型号和数量及制作安装情况。
如有不清楚之处,应通过施工图会审或施工技术核定解决。
3。
1。
2 现场吊装梁的复测检查:a、复测吊车梁顶面的标高:使用水准仪或者经纬仪进行复测,检查是否符合规范要求。
特别要注意两根吊车梁顶面相对标高的误差大小。
如超出规范要求,则应向承担吊车梁的施工单位提出整修要求。
b、复测吊车梁中心跨距:使用弹簧测力器的钢卷尺进行复测。
钢梁因中间腹板厚度薄,跨距测量尤需重视。
跨距测量时要注意下列三点:弹簧测力器和钢卷尺均是计量器具,使用时要检查是否地周检有效期内;跨距测量要进行修正值计算(见附录A);除了测量每根吊车梁的中间和两端外,还应适当多测几点,使测量点分布的面广一些.c、外观检查对于钢筋混凝土梁:混凝土浇注应坚实、无露筋和蜂窝现象,吊车梁顶面应平整;穿梁螺孔是否堵塞,检查时发现问题应及时通知土建施工单位进行整修。
对于钢梁:外观应平直、接头处应无明显错位和高低不平.3.1。
3 施工预算的编制和审核.3。
1.4 编制简要施工方案进行技术交底。
a、编制简要施工方案的要求:由于已有本施工工艺,因此方案编制时,应有针对性,即根据工程的实际情况和现场特点,进行简明的补充。
b、施工技术交底:交底的办法、内容和要求按公司颁发的SA/CX—12—01施工技术管理规定。
3.1.5 材料准备:首先要分清甲乙双方供料范围,然后进行加工件用料,施工用料和安全技术措施用料的准备。
3。
1.6 加工件准备:按照吊车轨道联结标准图集,绘制轨道联结件的加工图和委托加工并对加工件的质量、数量进行检验.加工件主要有压板、双头螺栓、方垫圈、橡皮垫板、钢垫板、档块等。
加工轨道联结件时要注意a、在钢筋混凝土梁上安装轨道时,如穿梁螺栓是圆弧形双头螺栓,应根据实际吊车梁螺孔的弯曲圆弧制作一根实样,提供给加工部门,确保加工件的正确性.b、穿梁双头螺栓的加工长度,以现场实测尺寸为准,如是钢筋混凝土吊车梁,则要根据吊车梁的粉平层厚度加工成几种长度规格.c、压板长度,应根据吊车梁上的螺栓孔间距大小来确定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
关键词: 岸边集装箱起重机; 小车轨道; 制造安装工艺
A Technology for Trolley Rail Manufacture and Assembly on Quayside Container Gantry Crane
Dalian Huarui Heavy Industry Group Co. , Ltd. Zhao Haiyan
图8 运条顺序
6. 1
轨底焊接
当预热温度达到规定的要求后, 用 J507 - 5 焊条进行轨道底部焊接。 底部应焊满焊平, 两侧不 得有凸起部分, 否则中层焊接时, 两侧铜胎板装不上 去。 6. 2 轨中焊接 清理底部焊渣, 组装铜胎板, 用卡兰固定。胎板 与轨道间加 5 mm 焊条, 控制间隙在 5 mm, 以便于 焊渣流出。 轨道中部焊接是在高温条件下进行的, 采用不 ( ) 。 清渣连续密封焊接法 即强迫成型法 靠电弧吹 力和运条方法将焊渣推到铜胎板与轨道间隙中流 出。焊接时, 要求快速更换焊条, 当焊至轨道两侧时 应多停留一会, 以避免熔池两边熔渣凝固太快造成 夹渣; 中间层焊至离轨道表面 12 ~ 15 mm 时, 停止 焊接。 31
表2 图6 接口焊前质量检查 焊接部位 焊条型号、 直径 焊接电流 轨底 J507 , 5 180 - 230 A 焊接参数 轨中 J507 , 5 180 - 230 A 轨顶 J857 , 4 160 - 200 A
4
4. 1
焊前准备
焊接胎具准备 用 100 mm 厚 板 数 控 气 割 上 下 胎, 长 度 200
表3 序号 1 2 3 检测内容 轨道对接的错边 轨道旁弯 轨道上下弯曲 检测位置 上、 下、 左、 右面 5 处 两侧面 两侧面
Key words: quayside container gantry crane; trolley rail; manufacture and assembly technology 为了提高岸边集装箱起重机 ( 以下简称岸桥 ) 的生产率, 岸桥小车速度目前已经达到了300 m / min 甚至更高。由于小车负载的变化和频繁的起制动, 都将对承载小车在其上高速运行的小车轨道产生不 小车轨道承受着复杂的交变载荷和起制动 利影响, 惯性力, 小车轨道制造安装的结果将直接影响到小 车能否高效、 安全运行。因此, 把握好轨道的材料选 检验、 下料、 焊接、 安装、 质量控制等工艺流程就 择、
t2 0 + 0. 8 , A 45 + 1, - 1. 5 S 11 + 1, -1 T 35 + 1, -1
A75 轨道截面公差值 t1 = ( T1 - T2 )
+ 2, - 5 + 0. 8 , - 0. 8
t1 为轨道中心对称度, t2 为轨底平面度
轨道直线度公差 用 平 尺 测 量,小 车 轨 道 侧 向 弯 曲 小 于 1 mm /2 m, 小于2. 5 mm /10 m。 小车轨道上下方向 1. 2 总弯曲度不大于 6 mm, 见图 2 。
Abstract: The article introduces the technology for trolley rail manufacture and assembly in detail with actual production status and presents several solutions with analysis to solve the normal problems appeared in the trolley rail. Several items testing prove that the technology flow is comparably reliable and able to satisfy the relevant requirement with a quality guarantee for the rail manufacture and assembly.
用同一根轨道下料。 一根轨道分成 4 段, 中间 2 段 为轨道铰点的短轨, 按图纸尺寸 + 20 mm 下料, 剩余 两段带斜接口长轨接头不再截断。 下料时, 在轨道 1 - 2, 中间的翼缘板位置打钢印标记, 标记为 1 - 1 , 1 - 3, 1 - 4; 2 - 1, 2 - 2, 2 - 3, 2 - 4, 用于轨道接口对 接复位用。 2. 3 轨道接头加工要求 轨道斜 45° 面不加工, 只加工铰点接头和定位
图7
焊接胎具压制
4. 2
焊条准备 钢轨底部用 E5015 ( J507 ) - 5 焊条, 钢轨中
部用 E5015 ( J507 ) - 5 焊条, 钢轨顶部用 E8015 ( J857 ) - 4 焊条。焊条使用时, 焊前必须在 300 ~ 400℃ 的干燥箱内烘干并保温 1 h 以上。 烘干后的 焊条应放入保温筒内, 随用随取。 焊条在空气中暴 露 3 h 左右, 使用时必须重新烘干。 4. 3 焊缝清洁 在轨道接口端面 50 mm 范围内, 必须用千叶轮 打磨除去轨道四周表面锈蚀及油污, 不允许用砂轮 打磨, 以免磨量过大, 影响轨道接头平面度。 4. 4 防风措施 焊接轨道时应关闭厂房门, 避免穿堂风直接吹 到焊接位置。若焊接时有风, 应用挡风板挡住风源, 以免焊缝产生气孔、 裂缝。 轨道接缝每只接头必须 一次焊完。
块止口。为保证铰点接头配合间隙, 接头间隙尺寸 要严格按照图样加工, 如图 4 所示。 轨道接头加工 后应在平台上按标记配对检查, 对间隙配合不好的 及时修复。此处作为停工待检点, 检查时, 将轨道顶 面、 侧面用 500 mm 平尺卡齐, 检测斜面间隙, 检查 合格后在轨道上写上配对标记, 组装轨道时按标记 配合组装轨道接头。 岸桥轨道接头的形式有多种, 图 4 为最常见的 一种形式。 轨道接头加工要求非常苛刻, 如果不严格按照 工艺要求执行, 会造成臂架仰起时此处干涉、 异响或 卡死, 也可能造成小车高速通过该处时发生颠簸晃 30
图5
轨道对接反变形
轨道需在焊接平台上对接, 也可在地面上对接, 但 必 须 垫 平,垫 平 位 置 的 平 面 度 要 求 小 于 0. 5 mm / m。先在轨道接头下部垫 4 层石棉布, 再垫 12 mm垫板, 并 在 接 头 外 侧 各 3 m 位 置 垫 12 mm 垫 板, 保证反变形量。垫板材质 Q235 , 规格为 12 × 100 × 280 。衬垫与轨道的间隙越小越好, 衬垫与轨道定 位焊, 焊角 6 mm, 长度 40 mm。 焊接前预热 300 ~ 350 ℃ 。接头对接后侧向用工艺板固定, 工艺板焊 接到地面接地线上, 以防轨道接口错边。 接口焊前进行质量检查, 检查内容为: 接口处的 错位和间隙, 要求接口端面间隙 18 ~ 20 mm, 用1 m 平尺检测轨道两侧直线度不大于 0. 5 mm, 用 2m 平
图1
A75 轨道截面
图2
轨道直线度
如果轨道直线度不符合要求, 轨道将呈蛇形状, 29
Port Operation 2015. No. 1 ( Serial No. 220 )
会造成小车啃轨、 局部响声。 1 . 3 扭曲偏差 将轨道底部垫平, 在上平面用框式水平仪测量, 最大扭曲度不大于 0. 4 mm / m, 整根轨道扭曲度不 大于 1. 2 mm。如果超过此范围, 会造成小车运行时 轨道局部振动产生异响、 小车颠簸。 对于轨道的截面尺寸、 直线度公差、 扭曲偏差必 须在轨道到货后进行检验, 这是保证最终小车轨道 制造安装质量的基础, 如果轨道原料不达标, 将会导 致小车运行不平稳、 局部响声等问题, 甚至形成安全 隐患。
表1 轨道 A75 参数 尺寸 / mm 公差 / mm H 85 + 1, -1 P 200 C 75 2
显得极为重要。本文以岸桥上常用的德国进口 A75 小车轨道为例, 对小车轨道的制造工艺流程进行了 详细分析。
1
1. 1
轨道技术要求
A75 轨道尺寸公差 A75 轨道截面公差见表 1 根据 DIN 标准 536 , 和图 1 。
港口装卸 2015 年第 1 期( 总第 220 期)
尺检测高低差不大于 0. 5 mm ( 3 点测量 ) , 见图 6 。 检查合格后方允许接长焊接。
均匀性。加热同时, 质检人员随时用手持式激光测 温仪测量温度, 以控制此温度。
6焊接要领焊接连接方式 Nhomakorabea用直流反接法短弧焊, 焊接参 数按表 2 选择。
5
层间温度 预热、
焊接前用氧乙炔中性火焰对轨道接头两端各
200 mm 范围内进行均匀加热, 预热温度 300 ~ 350 ℃, 预热温度保持时间 15 min。 焊接层间 300 ~ 350 ℃ 。预热时最好 2 人同时进行, 以保证预热温度的
Port Operation 2015. No. 1 ( Serial No. 220 )
图4
岸桥轨道铰点接头详图
动, 影响车轮寿命和岸桥使用安全。
3
轨道接长
A75 轨道有 11. 8 m 和 12 m 两种类 按照标准,
2
2. 1
轨道接头技术要求
轨道接头及形式 常用岸桥轨道接头见图 3 。
型, 而岸桥小车轨道总长一般需要数十米甚至百米 以上, 且不允许有接缝存在, 因此轨道必须接长。 为保证轨道焊接质量, 轨道焊接应在车间内进 行。轨道焊接应从下料、 对接、 焊条、 焊前准备、 施 焊、 预热层间温度和后热等方面控制质量 。 3 . 1 下料 轨道下料前先检查轨道直线度, 若局部弯曲超 差, 需校正, 符合技术要求后再使用。 通常, 轨道焊
mm。准备 200 mm 长一段轨道, 压制 10 × 200 × 200 焊接铜胎板, 见图 7 。
按轨底、 轨中、 轨顶的顺 轨道焊接分 3 层施焊, 。 , 序焊接 要求在钢衬垫外侧引弧 用短弧操作。 在 确保焊缝质量前提下尽量用窄焊道施焊 。除打底焊 缝外其余每层焊缝厚度为 3 mm。 钢衬垫与轨道底 部打底焊焊接顺序: 先 ①、 ② 角焊缝, 再焊接中间部 分③, 其他层运条顺序与此相同, 见图 8 。
