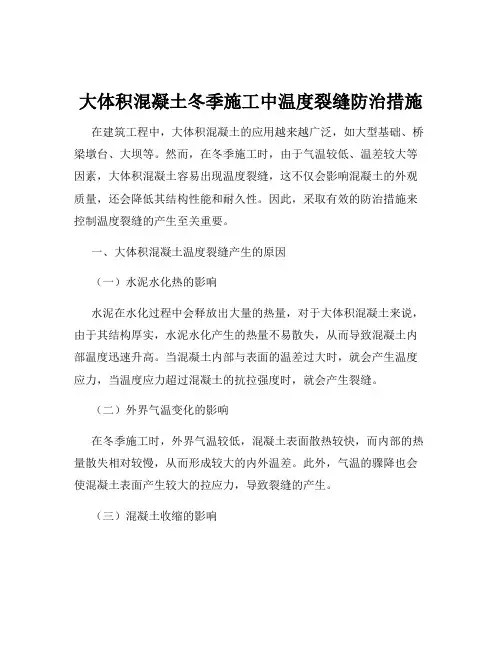

论寒冷地区大体积混凝土冬季施工措施

论寒冷地区大体积混凝土冬季施工措施
论寒冷地区大体积混凝土冬季施工措施

论寒冷地区大体积混凝土冬季施工措施摘要:文章通过分析混凝土受冻害损伤的机理,讲述了在寒冷地区的冬季大体积混凝土施工中所采取的特殊措施。

关键词:寒冷地区;大体积混凝土;冬季施工

abstract: this paper analyzes the mechanism of the concrete robability damage, tells the story of the winter cold region in mass concrete construction of the special measures taken.

keywords: cold areas; mass concrete; winter construction 中图分类号:tu742 文献标识码:a文章编号:

1 混凝土冬季施工受冻破坏的内部机理

混凝土的凝结是一个很复杂的过程,主要包括结晶和水化过程,逐步由塑性变为固性,强度逐步增加。混凝土强度的增长过程与骨料品质、水灰比、水泥用量、用水量、养护条件、施工条件、环境温度等有直接关系,其中养护条件、施工条件等都与环境温度有关,对混凝土性能影响较大。

混凝土受冻破坏主要表现在两方面:

1)刚浇筑的混凝土是由未水化水泥、水泥水化产物、集料、水、空气共同组成的气—液—固三相平衡体系,随着环境温度的降低,混凝土强度增长变得缓慢,环境温度低于0℃时,内部孔隙中的水分将发生从液相到固相的转化,混凝土强度增长几乎停止,随着环境温度进一步降低,混凝土内的固相水体积增大,导致混凝土冻胀

冬季混凝土路面施工方案

永年县农村道路网改造工程(一期工程)一般乡村公路6标段 冬 季 施 工 方 案 编制人 审批人 邢台市正阳建筑安装有限公司

目录 1.适用范围 (3) 2.施工准备 (3) 3.冬季施工措施 (5) 4.安全与防火措施 (7)

永年县农村道路网改造工程(一期工程)一般乡村公路6标段 混凝土路面冬季施工方案 一、适用范围 适用于现场浇筑混凝土路面施工。 二、施工准备 当室外日平均气温连续五昼夜低于5℃时,混凝土路面的施工应按冬期施工规定进行。 2.1 技术准备 1.认真审核设计图纸和设计说明书。 2.混凝土路面原材料已进行试验,并确定混凝土配合比。混凝土配合比满足混凝土的设计强度、耐磨、耐久和混凝土拌合物和易性的要求。 2.2 材料要求 1.水泥 (1)采用普通硅酸盐水泥,水泥强度等级为42.5MPa。 (2)水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB 175)等的规定。 (3)对水泥质量有怀疑或出厂期超过3个月或受潮的水泥,必须经过试验,按其试验结果决定正常使用或降级使用。已经结块变质的水泥不得使用。不同品种的水泥不得混合使用。 2.骨料:冬季施工中对骨料除要求没有冰块雪团外,还要求清洁,级

配良好,质地坚硬,不应含有易受冻成分的矿物。所用骨料的储备地点应选择地势高不积水的地方。 3.外加剂:防冻剂的质量和应用技术应符合国家现行标准《混凝土外加剂》(GB 8076)和《混凝土外加剂应用技术规范》(GB 50119)的有关规定。 防冻剂应有产品说明书、出厂检验报告及合格证性能检测报告,进场后应取样复试,并应检验外加剂与水泥的适应性。有害物含量检测报告应由相应资质检测部门出具。 4.水:采用净水,即一般饮用的自来水及天然水,因其不含有导致延缓水泥正常凝结、硬化的杂质以及引起导致混凝土腐蚀的离子。 6.钢筋:混凝土路面所用的钢筋网、传力杆、拉杆等钢筋的品种、规格、级别、质量应符合设计要求,钢筋应顺直,不得有裂纹、断伤、刻痕、表面油污和锈蚀。钢筋进场应有产品合格证和出厂检验报告单,进场后应按规定抽取试件做力学性能检验,其质量必须符合有关标准的规定。 2.3 机具设备 1.搅拌、运输机具:配有自动控制系统的混凝土搅拌机站一套、自卸车、小翻斗车、手推车、混凝土搅拌运输车等。 2.振捣机具:平板振动器、插入式振动器、振捣梁等小型机具。 3.其他工具:混凝土切缝机、纹理制作机、灌缝机、普通水泵、移动式照明设备等。 4.抹面机具:电抹子、木抹子、铁抹子等。 5.施工测量和检验试验仪器设备。 2.4 作业条件

【免费下载】大体积混凝土工程施工方案

一、编制依据 1、施工图纸 2、《混凝土结构工程施工质量验收规范》GB50204—2002 3、《高层建筑钢筋混凝土结构技术规程》JGJ3—2002 4、《混凝土外加济应用技术规范》 GB50119 二、工程概况: 本工程总建筑面积约为18000m2。为一个单体工程,羽毛球中心地下为一层、地上局部二层。 羽毛球中心基础形式为柱下承台、筏板基础,基础筏板厚度 350mm。根据 后浇带分成若干个流水施工段。一个基础流水段一次性浇筑砼方量约2000立方,属于大体积混凝土施工。 三、施工布署 1.施工段划分: 根据施工布置,基础部分将分成若干个施工段,施工段划分根据后浇带区分。 混凝土材料: 基础及主体结构混凝土均采用商品混凝土。 承台及主楼基础底板为C35P8。 根据建设单位合同要求,使用的水泥为海螺水泥和泰安水泥 3.混凝土输送: 混凝土罐车运输至工地,地泵或汽车泵输送至浇筑部位。 基础底板施工时,选用二台汽车泵输送。并根据需要可相应配备汽车泵输送。以确保大体积砼一次性完成。 四、混凝土施工 基础底板施工: 1、本工程大体积混凝土的特点 筏板350mm厚、承台900、1600、1800、2000、2400、3200mm厚. 由于该底板面积较大,结构厚实,形体大,混凝土数量多,标号高,工程 条件复杂,施工技术要求高,除满足强度、刚度、整体和耐久性要求外,还得 考虑由于水泥水化热引起的结构温度变形和收缩变形引起的混凝土开裂。因此,除了在设计构造方面采取措施外,在施工过程中必须采取一系列措施,防止发

生贯穿性裂缝,以确保结构的质量。 2、大体积混凝土施工方案的确定 本工程大体积混凝土施工采用商品混凝土,浇筑时采用2台混凝土输送泵通过管道送到浇筑地点。泵送混凝土属于大流态混凝土。根据设计要求,为防止大体积混凝土水化热温度较高,清除混凝土收缩及温度应力等产生的裂缝,提高防水,防渗等性能,采用UEA-Ⅳ膨胀混凝土,掺入比例为10%~12%,掺入UEA-Ⅳ,必须搅拌均匀。浇筑底板应一次性连续浇筑。。 原材料要求: ①不得使用刚出厂的水泥,以降低混凝土出机温度,水泥品种、标号应统一。不得两厂家出产的水泥混用。 ②使用中、粗砂,细度模数应为2.6~3.1,含泥量不大于2%。 ③使用石子最大尺寸不得大于泵送管径的1/3,一般采用5~30mm,级配良好的碎石,含泥量要<1.0%,针片状含量要<10%。 ④泵送剂、缓凝剂等外加剂必须检验合格,并经实践证明用之有效的品种,外加料应采用FN矿粉。 ⑤水采用自来水或洁净地下水。 3、混凝土的拌制 砼采用商品混凝土,一台输送泵,砼搅拌要求厂方严格控制好配合比及混凝土坍落度。 4、混凝土的要求 ①为防止混凝土中个别大于规定的石子影响混凝土的泵送,在泵车的混凝土进料斗上口应加格子不大于石料规格要求的筛子,把大石子筛出,该筛子应经常清理,以防堵塞。 ②加强调度指挥,防止停料引起停泵时间过长引起堵泵,同时加强泵车与管道的检查。遇有异常立即停泵检查,但停泵时间不宜超过45分钟,以防止堵泵。 ③混凝土的浇筑方法 混凝土浇筑方法可有多种,但根据现拌混凝土的大流态性的特点宜采用“分段定点,一个坡度、薄层浇筑、循序渐进、一次到顶”的浇筑方法,这样可以提高泵送效率,简化混凝土泌水处理,保证上下层混凝土不产生冷接头。 混凝土的初凝时间定为3小时,要求商品混凝土站通过试验确定缓凝剂的掺量。 5、混凝土的振捣 由于大流态混凝土在下料处插入振动器所形成自然坡度可达1:7.6,即在 1m高度内可溜7.6m远,所以应在斜坡前后设置二道振动器。第一道布置在卸 料点,即坡顶。以保证上部混凝土的密度;第二道设在混凝土坡脚处。以保证

大体积混凝土施工方案完整版本

大体积混凝土专项施工方案 方远建设集团股份有限公司 二0一六年八月

大体积混凝土专项施工方案 编制: 审核: 批准: 方远建设集团股份有限公司 二0一六年八月

地下室工程施工方案 一、编制依据 《混凝土结构设计规范》GB50010-2010 《地下工程防水技术规范》GB50108-2008 《建筑地基基础工程施工质量验收规范》GB50202-2002 《混凝土结构工程施工质量验收规范》GB50204-2002 《大体积混凝土施工规范》GB50496-2009 《建筑工程质量验收统一标准》GB50300-2001 《混凝土强度检验评定标准》GB/T50107-2010 《地下防水工程质量验收规范》GB50208-2002 《钢筋机械连接通用技术规程》JGJ107-2003 《钢筋焊接及验收规程》JGJ18-2003 《混凝土泵送施工技术规程》JGJ10-95 《施工现场临时用电安全技术规范》JGJ46-2005 《砌体结构设计规范》GB50003-2011 建筑图集11G101-1 11G101-2 二、工程概况 台州市方远大饭店工程,位于台州市经济技术开发区西商务区。南邻市府大道,西接学院路,北侧为西商纬二路,东侧为西商经一路,本工程主楼地上13层,裙房地上3层,设2层地下室,。总建筑面积61832㎡,其中地上39221㎡,地下22611㎡,现浇钢筋混凝土框架-剪力墙结构。设计使用年限50年,结构安全等级为二级,地下室防水等级为

二级,地下室顶板和屋面绿化种植土部位防水等级为一级,人防等级为核六级,构件耐火等级为一级。 本工程±0.00相当于绝对标高4.3m(黄海标高)。 地下室底板标高为-10.7m,底板现浇砼厚800mm。 地下室剪力墙厚度为400mm。 地下室-2层顶板厚度人防部分200mm,其余150mm。 地下室-1层顶板厚度主楼部分180mm,其余250mm。 地下室按后浇带划分为9个区块,东西方向长度为124m,南北方向长度为94m,属大面积,超长地下室钢筋混凝土结构,电梯井最深处深度为4.2m,电梯井基础混凝土厚度为2m,地下室地板混凝土厚度为800mm,属于大体积混凝土,基础垫层砼强度为C15,基础承台、地梁、底板、地下室侧壁、砼强度等级为C35(地下室底、侧、顶抗渗等级为P8,掺HEA膨胀剂),根据本工程地下室钢筋混凝土结构超长,大面积的特点,在施工中要抓住以下几方面的关键技术:一是设计具有抗渗,抗裂性能的混凝土配合比,二是地下室结构的抗渗,抗裂的技术措施及质量控制,三是混凝土的搅拌、泵送、浇筑等质量控制,四是大体积混凝土浇捣时的内外温差的控制 三、混凝土工程 混凝土采用商品砼,搅拌车运输到现场,由混凝土泵泵送入模。施工时,应严格控制砼的配合比,泵送施工工艺及混凝土的养护,在前三车混凝土到达施工现场时间内,向搅拌站有关负责人索取水泥、砂石试验单,外加剂质量证明及配合比通知单,浇筑一个月内,搅拌站应提供其他混凝土技术资料(强度报告及合格证等)。

钢筋混凝土冬季施工常见问题及措施(2021版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 钢筋混凝土冬季施工常见问题及 措施(2021版)

钢筋混凝土冬季施工常见问题及措施(2021 版) 导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 我国北方地区,冬期施工一般3~6个月,工程所占比重最高者可达30%。由于冬期施工有其特殊性及复杂性,加之我国建筑施工队伍技术水平高低不一,据多年经验,在这个季节进行施工也是工程质量问题出现的多发季节。所以,选好施工方法,制订出较佳的质量保证措施,是确保工程质量,加快工程进度,并减少能耗及材料消耗的关键。 一、典型问题 (1)不是采用蓄热法、不进行热工计算,仅利用水泥自身发热来发展早期强度而遭受冻害。 (2)抗冻剂掺量不准造成质量事故,如掺氯盐量过多,造成钢筋锈蚀,掺早强剂过量,促使混凝土假凝使结构报废,掺阻锈剂例亚硝酸钠过量使后期强度降低。 (3)外加剂掺量不足的质量问题,一些施工人员对抗冻剂掺量与气温的关系不甚清楚,未经试配按说明书掺用,假如在-20℃的用量,

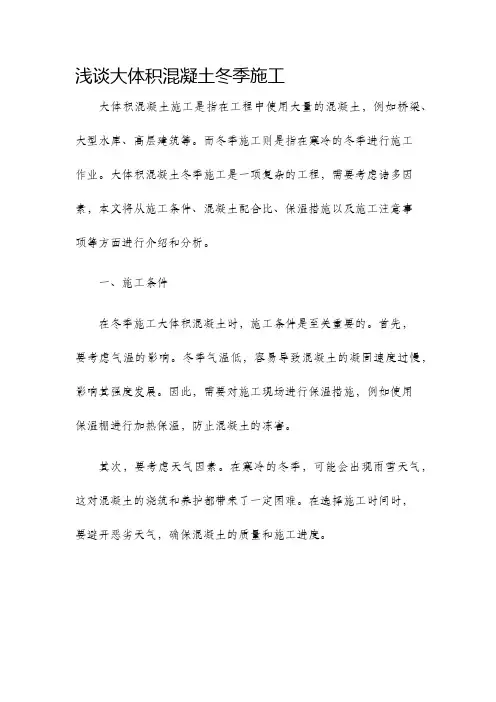

混凝土冬季施工方案

混凝土冬季施工 当室外日平均气温连续5d稳定低于5℃时,就应采取冬期施工的技术措施进行混凝土施工。混凝土所以能凝结、硬化并取得强度,是水泥和水进行水化作用的结果。水化作用的速度在一定湿度条件下主要取决于温度,温度愈高,强度增长也愈快,反之则慢。当温度降至0℃以下时,水化作用基本停止,温度再继续降至-2~-4℃,混凝土内的水开始结冰,水结冰后体积增大8%~9%,在混凝土内部产生冰晶应力,使强度很低的水泥石结构内部产生微裂纹,同时减弱了水泥与砂石和钢筋之间的粘结力,从而使混凝土后期强度降低。受冻的混凝土在解冻后,其强度虽然能继续增长,但已不能再达到原设计的强度等级。 试验证明,混凝土遭受冻结带来的危害,与遭冻的时间早晚、水灰比等有关,遭冻时间愈早,水灰比愈大,则强度损失愈多,反之则损失少。 经过试验得知,混凝土经过预先养护达到一定强度后再遭冻结,其后期抗压强度损失就会减少。一般把遭冻结其后期抗压强度损失在5%以内的预养强度值定为“混凝土受冻临界强度”。对用普通硅酸盐水泥的硅酸盐水泥配制的混凝土,受冻临界强度为设计的混凝土强度标准值的30%;对用矿渣硅酸盐水泥配制的混凝土,受冻临界强度定为设计的混凝土强度标准值的40%。

一、混凝土冬期施工方法的选择 混凝土冬期施工方法为:混凝土养护期间不加热的方法。其方法包括:掺化学外加剂法,外加剂为早强剂和防冻剂。 二、混凝土冬期施工的一般要求 (1)冬期拌制混凝土时应优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热,水及骨料的加热温度应根据热功计算确定,但不得超过表中的规定。 表拌和水及骨料最高温度 (2)配制冬期施工的混凝土,应优先选择硅酸盐水泥或普通硅酸盐水泥,其强度等级不得低于42.5Mpa,每立方米混凝土水泥用量不得少于300kg,水灰比不得大于0.6. (3)骨料必须清洁,不得含有冰、雪等冻结物。 (4)搅拌前应用热水或蒸汽冲洗搅拌机,搅拌时间应较常温延长50%,其拌制投料顺序时骨料、热水,然后再投入水泥、外加剂。确保混凝土的出机温度不低于15℃,入模温度不低于5℃。

大体积混凝土施工方案

混凝土施工方案 第一章 一、编制依据 1、GB/T19001-2000idtISO9001:2000 2、公司《质量手册》C版 3、公司《程序文件》 4、项目质量计划 5、GB50204-2002 二、工程概况 本工程位于石家庄市槐安路与西线民心河交叉口西南角。该工程地下2层,地上31层,基础为筏板基础,建筑高度为90.30米,结构形式为剪力墙,占地面积1031.79平方米,建筑面积为34720.20 ㎡.

三、商品砼质量的预控: (1)砼为甲方提供但对砼质量要选有保障信誉高的厂家供应砼,并与混凝土生产厂家签定生产技术经济合同,明确该工程所用砼的强度等级、选用的水泥品种、砂(石)颗粒级配、粒径、含泥量要求、外掺剂名称等;明确供货时间、送货地点、供货速度、塌落度要求等。 (2)对厂家提出砼质量、技术要求。 (3)要求厂家必须提供原材料的生产厂家、质保书、试验报告、对原材料抽样复试,并要求厂家提供保证商品砼质量的各项技术措施。 (4)砼到现场后检查水灰比、坍落度,按规定取样做试压块。 要求相关施工技术资料和质量保证资料齐全。 四、施工准备 1.材料及主要机具准备 1.1材料准备 本工程全部采用商品混凝土,作为材料分包方,混凝土搅拌站需把相关资质报监理工程师审查认可,每批混凝土浇筑前必须提供混凝土的质量证明书、混凝土配合比、开盘鉴定等内容。 混凝土浇筑完后用塑料薄膜及麻袋片覆盖。 1.2机具准备 由于基础混凝土量较大,为了防止出现冷茬,施工现场配置一台混凝土泵车,4-6辆混凝土运输车,预计浇筑速度35-50m3/h,用一台布

料杆配合,准备8条振动棒,大体积混凝土需要留置12个测温孔,做好测温记录。 2、作业条件 2.1场地选择 由于本工程场地狭小,我们将合理安排、精心组织施工保证质量合格。 2.2安全防护 a、放置泵车处必须按要求搭设防护棚。 b、所有用电机具设备必须由专职电工接拆。 c、振动棒操作人员必须戴防护手套,穿绝缘靴。 d、施工人员必须正确佩戴安全帽。 e、基坑临边防护栏杆必须按要求搭设。 2.3人员组织 混凝土组长一名,振捣工8名,力工30名,施工前按照作业指导书培训。 五、操作工艺 1、墙板砼浇筑:模板清理模板控制线模板垂直、平整 浇筑砼时砼振捣棒采用φ50插入式振捣器振捣。第一次砼浇筑高度为1-1.5米左右,在钢筋密集区及柱、梁相交处采用Ф30插入式振捣器振捣。振捣时做到快插慢拔,每次振捣时间约需20-30秒,距间不大于50cm. 2、梁砼浇筑:浇筑梁砼时先检查梁内有无杂物和木屑等。

大体积混凝土施工质量保证措施

大体积混凝土施工质量保证篇 1 浇筑前准备阶段质量控制措施 1.1 材料 在保证混凝土强度及耐久性的前提下,采用低水化热的水泥,在混凝土中掺加10~15℅粉煤灰减少水泥用量,根据实验每减少10Kg水泥,其水化热使混凝土的温度相应的降低1℃,每增加20Kg粉煤灰又能减少10Kg水泥。 采用骨料堆场加遮阳棚,以降低骨料温度。严格控制骨料的针片状含量,优化骨料级配,以减少水泥用量,降低水化热,同时要尽量降低砂、石的含水率,严格控制含泥量。 在混凝土中适当的掺入缓凝型高效减水剂来降低水泥用量和减少水灰比,来降低混凝土温升和减小收缩变形。 大体积混凝土浇筑前的施工机具、养护材料、应急备用设备需提前准备到位。 1.2 人员 统筹安排人员,合理细化工作。大体积混凝土浇筑前需编制施工值班表,将各项工作进行分解细化,责任到人。 1.3 机械 ——混凝土搅拌系统:2~3套搅拌机组,额定单机产量为60m3/h; ——混凝土运输车:额定运输量为8m3/车; ——布料机:HG28G; ——泵车:SY5385THD-37/46/50; ——振捣棒:ZN-25/50; ——其他:冲毛机、空压机、洒水车、柴油发电机等 1.4 技术及现场准备

(1) 进场原材料(钢筋、水泥、砂子、石子)必须符合设计图纸及施工验收规范规定。检查要点: (a) 首先应检查进场水泥的品种、级别、包装或散装仓号、出厂日期、出厂合格证、出厂检验报告,并按规定进行见证取样复检,其强度、安定性、初凝终凝时间等性能指标必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》等规定,另外应注意根据混凝土工程的特点、所处环境条件和混凝土设计性能要求合理选用水泥品种。比如:为了降低大体积混凝土的水化热,配制C40以上的高强混凝土或快硬混凝土时,宜优先选用质量稳定、强度等级不低于42.5级的硅酸盐水泥或普通硅酸盐水泥;钢筋混凝土结构、预应力混凝土结构中,严禁使用含氯化物的水泥等。其次是砂子、石子、外加剂、掺合料、钢筋等原材料的质量,必须经过取样试验符合标准,对未经专业监理工程师检查验收或验收不合格的材料禁止使用。钢筋的进场质量必须符合《钢筋混凝土用热轧带肋钢筋》等的规定取样作力学性能检验。 (b) 施工图纸上面备注原材料产地的必须符合设计图纸要求。 (c)进场原材料经现场检验合格后,现场见证取样送到有资质的试验室试验合格后方可浇筑混凝土。 (2) 模板验收合格。检验的要点是 (a) 模板及支架的选用是否按施工组织设计方案执行,模板的轴线、标高、几何尺寸是否符合设计要求,模板拼缝是否严密、表面隔离剂涂刷是否均匀,无油污,模板内清理是否干净并充分湿润。 (b) 模板支撑系统是否稳定、牢固。模板制作必须保证工程结构和构件各部分形状尺寸和相互位置的正确性,支撑系统须具有足够的承载能力,刚度和稳定性。 (3) 钢筋工程验收合格。检查要点 (a) 钢筋的品种、规格、数量、位置、保护层、间距和加工形状是否符合设计要求。钢筋的连接形式和连接工艺、钢筋的接头位置和间距是否符合设计和施工验收规范要求。 (b) 钢筋的锚固长度、绑扎搭接长度、焊接长度和焊接质量是否符合设计和规范要求。钢筋的弯钩和弯折角度、弯弧、弯后的平直长度部分、受力钢筋

混凝土冬季施工养护措施

混凝土冬季施工养护措施 当室外日平均气温连续5天稳定低于5℃时即进入冬季施工。冬季天气寒冷,如养护不当,混凝土极易受冻,可能出现裂缝、疏松、凝结时间过长等质量问题。因此,在冬期施工应特别注意混凝土的养护。具体浇筑和养护措施如下: 1、尽量加快砼浇筑速度,减少热量散失,做到砼拌合物入模温度≥5℃。分层浇筑厚大的整体式结构砼时,已浇筑层的砼温度在未被上一层砼覆盖前不应低于2℃。 2、砼浇筑完毕找平抹面后,应立即用塑料薄膜及保温材料(如毛毯、草毡)覆盖,应加强裸露砼表面的保温覆盖,对边、棱角部位的保温厚度应增大到面部位的2-3倍。在初凝至终凝间要搓抹1-2遍。当日平均气温低于5℃时,不得浇水养护。 3、采用蓄热法养护时,应做到随浇筑、随振捣、随覆盖,减少热量失散;保温、保湿材料必须紧密覆盖模板或砼表面,迎风面宜设置挡风设施,形成不透风的围护层;对细薄结构的棱角部分,应加强保温;结构上的孔洞应暂时封堵。 4、对于不易加热保温且对强度增长无特殊要求的工程可采用负温养护法。但负温养护法施工的砼,浇筑后起始养护温度不应低于5℃,并应以浇筑5天内予计日最低气温选用防冻剂,并重视覆盖保护。 5、模板和保温层在砼达到要求强度并冷却到5℃后方可拆除,拆模时砼温度与环境温度差大于20℃时,拆模后的砼表面应及时覆盖,使其缓慢冷却。尽量避免在寒流袭击、气温骤降时拆模。 6、冬期施工应密切注意天气预报,防止遭受寒流、风雪和霜冻袭击;砼浇筑请施工单位安排在寒流前后气温较高的时间进行;小体积砼的浇筑部位宜安排白天气温较高时浇筑。 7、基底保护层土方开挖后,应立即采取保温措施,并尽早浇筑砼;在老砼或岩基上浇筑砼,如有冰冻现象,必须加热处理,经检验合格后方可浇筑;浇筑前必须清除模板、钢筋、予埋件上的冰雪、圬垢;同时要做好浇筑及养护阶段的保温设施和材料的准备工作,才能进行浇筑。

桥墩承台大体积混凝土施工方案

承台大体积混凝土施工方案 工程概况: 济洛路桥P0承台结构尺寸为32.485×6.50×2.00m。混凝土设计强度为C30,计划采取一次性浇筑,数量为422.305 m3,属于大体积混凝土施工。大体积混凝土由于结构尺寸大,水泥水化热引起混凝土温度升高,热量不易及时散发而形成较大的内外温度差,较大的温度差引起混凝土体积变化的差异,使混凝土各部位受到约束而不能自由伸缩,当温度变形产生的拉应力大于混凝土的抗拉应力时,便产生了裂缝。为解决混凝土施工产生的水化热、防止混凝土产生裂缝和混凝土浇筑等问题,特制定本方案。 混凝土浇筑完毕后转入养护阶段。防止混凝土开裂的一个重要原则是尽可能使新浇筑混凝土少失水分及内外温差控制在允许范围内(不大于25℃)。混凝土表面干燥或水分蒸发过快和温度下降幅度较大时,都足以引起表面混凝土开裂,且裂缝会向内发展。因此,要尽量长时间的保温和保持混凝土表面湿润,以使其表面缓慢冷却、干燥,使混凝土能够产生足够的强度以抵抗温度拉应力。 一、混凝土浇筑 模板安装和钢筋绑扎经检查合格后,在原材料准备和天气条件允许的情况下,须立即进行混凝土浇筑。 由于混凝土方量大,为加快浇筑速度,拟采用泵送,这样既减轻了施工中工人的劳动强度,同时也节省了混凝土转运的时间。 1、根据面积大小和混凝土供应能力,本次混凝土浇筑采取全面分层的

施工方法:即在第一层全面浇筑全部浇 筑完毕后,再回头浇筑第二层,分层厚 度300~500mm 且不大于震动棒长 1.25倍。此时应使第一层混凝土还未初 凝,如此逐层连续浇筑,直至完工为止。为了保证结构的整体性,要求次层混凝土在前层混凝土初凝前浇筑完毕。 2、混凝土浇筑从低处开始,沿长边方向自一端向另一端推进,逐层上升。浇筑时,要在下一层混凝土初凝之前浇筑上一层混凝土,避免产生冷缝,并将表面泌水及时排走。 3、混凝土浇筑过程中,掺用高效减水剂华冠GFA-3G,能大幅度减少用水量和提高新拌混凝土的和易性,从而减少了混凝土水化反应产生的水化热。 4、混凝土的密实成型:用插入式振动器振捣混凝土时,应垂直插入,并插入下层混凝土50mm,以促使上下层混凝土结合成整体,每一振点的振捣延续时间应使混凝土充分捣实(振动时间10~15s,以混凝土泛浆不再溢出气泡为准,不可过振)。采用插入式振动器捣实普通混凝土的移动间距,不宜大于作用半径的1.5倍。捣实轻骨料混凝土的间距,不宜大于作用半径的1倍,振动器与摸板的距离不宜大于振动器作用半径的1/2,并应尽量避免碰撞钢筋、摸板、预埋件等。插点的位置分布必须按照行列式或交错式进行选择,不可漏振。 5、泌水处理:大体积混凝土另一特点是上、下浇筑层施工间歇时间较长,各分层之间易产生泌水层,它将会导致混凝土强度降低,酥软、脱皮起

混凝土冬季施工措施

(三)冬季施工方案 1 施工准备 当室外日平均气温连续五昼夜低于5℃时,混凝土地面的施工应按冬期施工规定进行。 1.1技术准备 1.认真审核设计图纸和设计说明书。 2.混凝土地面原材料已进行试验,并确定混凝土配合比。混凝土配合比满足混凝土的设计强度、耐磨、耐久和混凝土拌合物和易性的要求。 1.2 材料要求 1.水泥 (1)采用普通硅酸盐水泥,水泥强度等级为42.5MPa。 (2)水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定。 (3)对水泥质量有怀疑或出厂期超过3个月或受潮的水泥,必须经过试验,按其试验结果决定正常使用或降级使用。已经结块变质的水泥不得使用。不同品种的水泥不得混合使用。 2.骨料:冬季施工中对骨料除要求没有冰块雪团外,还要求清洁,级配良好,质地坚硬,不应含有易受冻成分的矿物。所用骨料的储备地点应选择地势高不积水的地方。 3.外加剂:防冻剂的质量和应用技术应符合国家现行标准《混凝土外加剂》(GB8076)和《混凝土外加剂应用技术规范》(GB 50119)

的有关规定。 防冻剂应有产品说明书、出厂检验报告及合格证性能检测报告,进场后应取样复试,并应检验外加剂与水泥的适应性。有害物含量检测报告应由相应资质检测部门出具。 4.水:采用净水,即一般饮用的自来水及天然水,因其不含有导致延缓水泥正常凝结、硬化的杂质以及引起导致混凝土腐蚀的离子。 6.钢筋:混凝土路面所用的钢筋网、传力杆、拉杆等钢筋的品种、规格、级别、质量应符合设计要求,钢筋应顺直,不得有裂纹、断伤、刻痕、表面油污和锈蚀。钢筋进场应有产品合格证和出厂检验报告单,进场后应按规定抽取试件做力学性能检验,其质量必须符合有关标准的规定。 1.3机具设备 1.搅拌、运输机具:配有自动控制系统的混凝土搅拌机站一套、自卸车、小翻斗车、手推车、混凝土搅拌运输车、散装水泥运输车、洒水车等。 2.振捣机具:平板振动器、插入式振动器、振捣梁等小型机具。 3.其他工具:混凝土切缝机、纹理制作机、灌缝机、普通水泵、移动式发电机、移动式照明设备等。 4.抹面机具:电抹子、木抹子、铁抹子等。 5.施工测量和检验试验仪器设备。 1.4 作业条件 1.混凝土路面施工应在基层施工完毕,经检测各项指标达到设

大体积混凝土工程施工组织设计方案

一、编制说明及依据 1、本工程施工图纸 2、《普通混凝土配合比设计技术规程》 GBJ55-2000 3、《大体积混凝土施工规》GB50496-2009 4、《建筑施工手册》 5、《建筑地基基础设计规》GB50007-2011 6、《混凝土结构设计规》GB50010-2010 7、《建筑工程施工质量验收统一标准》GB50300-2013 8、《建筑地基基础工程施工质量验收规》GB50202-2002 9、《混凝土结构工程施工质量验收规》GB50204-2015 10、《混凝土强度检验评定标准》GBT50107-2010 二、工程概况 路桥金泽华府南寒城中村改造项目-C座位于位于市万柏林区南环西街以南,九院沙河以北,省交通战备基地以东。钢筋混凝土剪力墙结构,地下2层,地上30层。 本工程C座为筏板基础,厚1100mm,属于大体积混凝土浇筑。混凝土强度等级为:C35P6,且基础中部设有伸缩后浇带。浇筑厚度大为本工程筏板基础混凝土施工的主要特点。 1、混凝土结构物体积较大,混凝土一次性浇筑量大。 2、大体积混凝土除了需要满足强度外,还必须具有良好的耐久性和抗渗性,有的还要求具有抗冲击或抗震动及耐侵蚀性等性能。 3、混凝土强度等级比较高。单位水泥用量较大,水化热和收缩容易造成结构的开裂。 4、混凝土由于其水泥水化热不容易很快散失,蓄热于部,使温度升高较大,容易产生由温度引起的裂缝。因此对温度进行控制,是筏板混凝土施工最突出的问题。必须处理或解决由于水泥产生的水化热所引起的混凝土体积变化,以便最大限度地减少混凝土裂缝。 三、施工计划 1、材料计划

2、机具准备 大体积混凝土施工存在体积大、用量多,要求浇筑过程中连续施工,确保大体积混凝土的整体性和施工质量。本工程筏板均使用商品混凝土,并配用混凝土搅拌运输车和泵车进行输送。施工前提前组织好各种施工机械设备进场。 3、进度计划 本工程施工日期为:2016年10月19日-2016年10月2日。 4、现场准备 (1)混凝土浇筑前钢筋、模板工程要施工完成并请业主、监理和质监人员检查验收,办好隐蔽验收和混凝土浇灌许申请书。 (2)泵车、泵管就位,各种人员安排到位。 (3)各种浇筑混凝土用施工机械如振动棒、振动器、抹光机、污水泵等试用正常,准备充足并留有备用。 (4)现场照明走线到位,确保晚上施工的需要。动力用电接至施工部位并留有接线箱。 (5)应急混凝土吊斗制作完毕,塔吊准备完毕。

大体积混凝土施工方案(全)

和平里项目 大体积混凝土施工方案 编制: 审核: 审批: 编制单位:石家庄一建建设集团有限公司 二零一七年十一月

目录 一、编制依据------------------------------------2 二、工程概况-----------------------------------2 三、大体积混凝土施工采取的防裂措施-------------2 四、混凝土的水化热温升与应力的计算-------------4 五、施工部署-----------------------------------4 六、施工方法-----------------------------------6 七、应急措施-----------------------------------8 八、质量标准-----------------------------------9 九、安全环保措施-------------------------------11 十、附图---------------------------------------13

一、编制依据 (1)和平里住宅项目1#住宅楼施工图纸 (2)《混凝土结构设计规范》(GB50010-2010)(2015年版) (3)《混凝土结构工程施工规范》(GB50666-2011) (4)《混凝土结构工程施工质量及验收规范》 (GB50204-2015) (5)《普通混凝土配合比设计规程》JGJ55-2011 (6)《建筑工程施工质量验收统一标准》(GB50300-2013) (7)《建筑地基基础工程施工质量验收规范》(GB50202-2002) (8)《大体积混凝土施工规范》GB 50496-2009 二、工程概况 工程概况表 本工程大体积混凝土施工正值春夏交替季节,这给施工带来了一定的难度。 三、大体积混凝土施工采取的防裂措施

混凝土冬季施工方案(1)

混凝土冬季施工方案(一) 当室外日平均气温连续5d稳定低于5℃时,就应采取冬期施工的技术措施进行混凝土施工。混凝土所以能凝结、硬化并取得强度,是水泥和水进行水化作用的结果。水化作用的速度在一定湿度条件下主要取决于温度,温度愈高,强度增长也愈快,反之则慢。当温度降至0℃以下时,水化作用基本停止,温度再继续降至-2~-4℃,混凝土内的水开始结冰,水结冰后体积增大8%~9%,在混凝土内部产生冰晶应力,使强度很低的水泥石结构内部产生微裂纹,同时减弱了水泥与砂石和钢筋之间的粘结力,从而使混凝土后期强度降低。受冻的混凝土在解冻后,其强度虽然能继续增长,但已不能再达到原设计的强度等级。 试验证明,混凝土遭受冻结带来的危害,与遭冻的时间早晚、水灰比等有关,遭冻时间愈早,水灰比愈大,则强度损失愈多,反之则损失少。 经过试验得知,混凝土经过预先养护达到一定强度后再遭冻结,其后期抗压强度损失就会减少。一般把遭冻结其后期抗压强度损失在5%以内的预养强度值定为“混凝土受冻临界强度”。对用普通硅酸盐水泥的硅酸盐水泥配制的混凝土,受冻临界强度为设计的混凝土强度标准值的30%;对用矿渣硅酸盐水泥配制的混凝土,受冻临界强度定为设计的混凝土强度标准值的40%。 一、混凝土冬期施工方法的选择 混凝土冬期施工方法为:混凝土养护期间不加热的方法。其方法包括:掺化学外加剂法,外加剂为早强剂和防冻剂。 二、混凝土冬期施工的一般要求 (1)冬期拌制混凝土时应优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热,水及骨料的加热温度应根据热功计算确定。 (2)配制冬期施工的混凝土,应优先选择硅酸盐水泥或普通硅酸盐水泥,其强度等级不得低于 42.5Mpa,每立方米混凝土水泥用量不得少于300kg,水灰比不得大于0.6. (3)骨料必须清洁,不得含有冰、雪等冻结物。 (4)搅拌前应用热水或蒸汽冲洗搅拌机,搅拌时间应较常温延长50%,其拌制投料顺序时骨料、热水,然后再投入水泥、外加剂。确保混凝土的出机温度不低于15℃,入模温度不低于5℃。

基础大体积混凝土施工方案

基础大体积混凝土施工方案 1、编制依据 1、上海中房设计有限公司设计图。 2、《混凝土结构施工质量验收规范》(GBJ50204-2002) 3、《施工现场临时用电安全技术规程》 4、《建筑施工作业安全技术规范》 2. 工程概况 2.1工程位置及周围环境 依云伴山四标段工程位于大连市长兴岛,属于剪力墙结构,27#楼地上28层,地下3层,建筑总面积20750平方米,标准层层高2.9米,总工期 540 天。 本工程由大连力达置业有限公司投资建设,上海中房建筑设计有限公司设计,大连泛华建设工程监理有限公司监理,南通三建集团组织施工。本工程为剪力墙结构,基础底板采用条形基础及筏板基础。 2.2基础底板结构形式及工程量 本工程住宅楼基础底板为筏板式基础,其中筏板基础厚度为1000mm,底板底标高为-9.1米,筏板顶面标高为-8.1米。底板砼强度等级为C30P6,砼浇筑方量总计约960m3 。采用商品予搅拌砼泵送施工。

3、施工准备 3.1底板砼浇筑各项工作的人员安排 底板砼施工劳动力组织 项目经理部对底板大体积砼的浇筑、养护等各项工作做出总部署,配备两套人员,管理、监督控制砼的施工过程、施工顺序、底板砼的施工质量。 底板砼施工管理人员安排

3.2施工现场平面布置 3.2.1作业场地 底板砼浇筑拟采用汽车泵浇筑筏板。 3.2.2现场临水、临电、已接驳完毕。 3.3施工机械准备 机械设备一览表 3.4技术准备 3.4.1施工技术人员熟悉图纸,了解设计意图。 3.4.2对水准点标高进度复测,放出底板控制标高。 3.4.3做好各种原材料的取样检验和试验,砼强度试配。 3.4.4编制底板工程的施工预算,为备料提供数据。 3.4.5完成施工技术方案及安全技术的交底工作。 3.5材料准备 3.5.1按照规范和设计要求绑扎完底板钢筋和墙、柱插筋,并验收合格。 3.5.2支设好集水坑处模板、地下室外墙400高导墙模板。 3.5.3砼养护所需塑料薄膜、草袋等材料按计划组织进场。

大体积混凝土施工方案

金科·集美晴洲一标段工程 大体积混凝土施工方案 编制人: 校对人: 审核人: 审批人: 审批日期:

大体积混凝土施工方案 目录 第一章工程概况 (1) 第二章编制依据 (1) 第三章施工部署 (2) 3.1施工准备 (2) 3.2现场准备 (3) 3.3施工计划安排 (3) 3.4混凝土浇筑的人员组织 (3) 3.5泵管的布置 (4) 3.6泵管的加固 (5) 第四章组织管理及施工顺序 (5) 4.1施工组织构架 (5) 4.2施工顺序 (6) 第五章原材料选用及配合比设计 (7) 5.1原材料 (7) 5.2配合比设计 (7) 第六章大体积混凝土施工 (8) 第七章大体积混凝土测温与养护 (10) 第八章质量保证措施 (16) 第九章安全文明施工措施 (16) 第十章环境保护措施 (17) 第十一章应急措施 (18)

第一章工程概况 (注:重点叙述筏板基础厚度、混凝土标号、浇筑方量、混凝土供应单位等相关信息) 本工程位于**,工程为3栋高层商业住宅,整个工程的总建筑面积为103320平方米,地上建筑面积约75320平方米,地下建筑面积约28000平方米。高度为102.30m,±0.000相当于绝对标高482.25m。 本工程主楼结构形式为剪力墙结构,筏板基础;地库部分结构形式为框架结构,独立基础。基底标高-12.75m,电梯井集水坑基底标高-14.30m。 根据图纸介绍的情况,本工程2、3、4#楼地下室有高层筏板基础,地下室建筑面积约8100 m2, 筏板板厚均为1500mm,属于大体积混凝土施工,混凝土的浇筑量较大,施工中应加强浇筑和养护措施,防止出现冷凝缝和温度裂缝。基础具体如下表所示。 地基基础桩基基础形式平板式筏板基础 基础混凝土量约5610m3 筏板基础厚度1500mm 基础混凝土标号C40/P8 商品混凝土由指定的**商品混凝土有限公司供应,为了保证混凝土的连续供应,与混凝土公司协商混凝土供应的连续性。要求搅拌站配备足够的混凝土运输车外,沿途派专人及时反馈路况信息。 优化混凝土配合比,掺外加剂,减少水泥用量;控制混凝土入模温度;加强混凝土的养护。 建设单位:**; 设计单位:**; 监理单位:**; 施工单位:中天建设集团有限公司。 第二章编制依据 1、《大体积混凝土施工规范》GB50496-2009 2、《混凝土结构工程施工质量验收规范》GB50204-2015 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《混凝土外加剂应用技术规范》GB 50119-2013

混凝土拌合站冬季施工措施样本

梁平县吉龙混凝土有限公司 冬季施工 技 术 措 施 梁平县吉龙混凝土有限公司技术部 二○一二年十一月 梁平县吉龙混凝土有限公司

混凝土拌合站冬季施工 技术措施 冬季施工是指根据多年气温资料, 室外日平均气温连续5天稳定低于5℃时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工。符合上述所规定冬季施工的条件, 能够确定为冬季施工期。根据梁平县历年气象资料, 最冷月在一月份, 月平均气温2~3℃左右。一般十二月份、二月份平均气温在5℃以上, 历时1个月左右为冬季施工期。为了确保冬季混凝土的质量, 我们采取以下技术措施: 一、原材料 1、施工原材 砂、石料等原材冬季施工要保证其干燥, 骨料仓采取封闭, 使雨雪不进入料堆, 确保入拌前砂、石料中不积水、不带有冰雪及冻结块。如有结块料挑拣出来, 以免影响拌合料的温度。 2、生产温度 冬季施工砂、石料及水等原材料温度较低, 拌和物搅拌合成后所需温度不能满足施工要求时, 首先考虑对拌和用水加热, 仍不能满足时, 再考虑对集料加热。水泥、外加剂等只采取自然保温, 不采取加热。 我公司采用对拌合用水进行电加热的方法, 对施工用水进行加热, 水温控制在20~30℃之间, 最高不超过40℃。同时要求板梁结构采用薄膜、草袋等养生, 控制混凝土温度, 以防混凝土受冻。

二、混凝土配置及搅拌 1、投料前, 先用热水冲洗搅拌机, 投骨料、加热水、搅拌, 再加水泥搅拌, 搅拌时间比常温延长50%, 使水泥颗粒充分分散并和骨料充分包裹。严禁控制水泥与80℃以上( 加热周围局部水被直接抽进拌料仓) 的水接触, 防止发生假凝现象。 2、试验室定期观测拌合用水加热温度、混凝土出料及入模温度, 并观测运输、施工等温度损耗。若入模温度达不到要求, 后台调整水温, 确保符合规范要求。 三、混凝土运输及浇筑 1、精心组织, 合理安排, 使混凝土运输和浇筑时间尽可能缩短。混凝土罐车采用棉被、麻袋等包裹, 保证混凝土运输过程保温蓄热。 2、浇筑前要求施工方清除模板、钢筋上的冰雪和污垢。 3、在新混凝土浇筑前加热使结合面有5℃以上的温度, 浇筑完成后, 采取措施使混凝土结合面继续保持正温, 直至新浇混凝土获得规定的抗冻强度。 4、要求施工混凝土按规定分层振捣密实, 缩短施工间隙时间。 5、各种结构部位的混凝土浇筑施工( 箱梁、板梁等具备蒸汽养生条件的除外) 要求施工方选择在白天等气温较高的时段进行。现场合理调配机械, 争取在气温急聚降低前完成浇筑。与气象站联系, 随时掌握天气动态, 外界气温低于0℃时不生产。 6、冬季施工应特别注意混凝土浇筑顺序, 在混凝土浇筑过程中, 现场技术人员全过程进行监督。

混凝土冬季施工方案及措施

混凝土冬季施工方案及措施 一、砼的搅拌、运输及浇灌 1)砼搅拌站人员密切注意砼搅拌及运输过程中的温度,不满足要求时,及时采取措施。 2)现场施工人员在浇筑过程中密切观测罐车砼的温度,保证砼的入摸温度不低于10℃. 3)现场浇筑砼前做好充分的施工准备,采取快铺料快振捣及时覆盖的快速施工方法,砼浇筑时间应适当调整到中午气温较高时,进行砼浇筑施工。 4)砼浇筑前,浇筑部位如有积雪和冰消应清除干净。 5)掌握气温动态,浇筑砼时应避免最低气温。 6)浇筑砼前,项目部应统筹安排,尽量避开当日的最低气温。 7)混凝土浇筑前,清除干净模板和钢筋上的冰雪和污垢,当环境气温低于-10℃,采取暖棚法将直径大于25㎜的钢筋加热至正温。 8)砼的关注温度,在任何情况下均不低于5℃,细薄截面砼结构的灌注温度不宜低于10℃,砼分层连续浇筑,中途不间断,每层灌注厚度不大于20㎝,并采用机械捣固。

9)新、旧混凝土施工缝的清理。 前层混凝土的强度不得小于1.2MPA。 施工缝处的水泥砂浆、松动石子或松软混凝土必须凿除干净,并用水冲洗干净,但不得有积水。 冬期施工接缝混凝土时,在新混凝土浇筑前对结合面进行加热使结合面有5°以上的温度,浇筑完成后,及时加热养护使混凝土结合面保持正温。直至进浇注混凝土获得规定的抗冬强度。 二、砼的覆盖及保温 1)保温措施 泵管:泵管周围用助燃帘包裹保温。 墙柱:砼浇筑完毕,墙顶部位立即覆盖岩棉保温被和阻燃草帘进行保温;墙、柱模板外加包50㎜厚的聚苯板。 梁板:梁板砼浇筑完毕,立即覆盖岩棉保温被和阻燃草帘进行保温。 暖棚法养护: 1)在墙体浇筑完成后,立即用钢管搭设大棚,用彩条布包裹密封,大棚搭设必须牢固,不透风,上覆岩棉保温被。 2)采用燃煤取暖炉加热,必要时将炉的排气管引出棚外,以

大体积混凝土施工方案(最终完整版)

目录 1.2. 施工组织设计................................................... . (2) 1.3. 主要施工规程、规范 .............. . (2) 1.4. 主要标准........................ .. (2) 1.5. 主要法规........................ .. (3) 2 . 工程概况........................... . (3) 2.1. 设计概况........................ .. (3) 2.2. 底板分区图...................... .. (3) 3 . 施工安排........................... . (4) 3.1. 施工部位及工期要求: ............ (4) 3.2. 混凝土供应方式:................ . (4) 3.3. 劳动组织:...................... .. (8) 4 . 施工准备........................... . (9) 4.1. 技术准备........................ .. (9) 4.2. 机具准备........................ ........... 1..1 .. 4.3. 材料准备........................ ........... 1..1 .. 5 . 主要施工方法及措施................. (12) 5.1. 流水段划分:.................... (12) 5.2. 总体施工顺序:.................. (14) 5.3. 混凝土运输:.................... (14) 5.4. 混凝土的浇注:.................. (15) 5.5. 混凝土的收面与拉毛 .............. (19) 5.6. 混凝土的养护.................... (19) 5.7. 混凝土的测温:.................. (20) 6 . 季节施工的要求:................... .. (22) 6.1. 雨季施工的要求:................ (22) 6.2. 冬季施工的要求:................ (23) 7 . 砼施工质量保证措施:............... . (23) 7.1. 质量控制措施:.................. (23) 7.2. 施工过程控制的具体要求 .......... (23) 7.3. 控温措施:...................... . (24) 7.4. 质量通病控制措施: .............. (24) 7.5. 成品保护措施:.................. (24) 7.6. 应急措施:...................... . (24) 8 . 环保措施:......................... .. (26) 9 . 安全保证措施:..................... . (26) 9.1. 一般要求........................ . (26) 9.2. 泵送的安全要求:................ (27) 1. 编制依据 (1) 附件一:泵送混凝土相关计算 (27) 附件二: 大体积砼温度计算 (30) 附图一: 基础底板测温孔布置平面图 (32)
