中石化工程建设项目设计工时定额
石油化工工程项目建设工期定额

19+2
备注
各专业参考工期
土建
11
设备安装
10
管道安装
10
电气安装
9
仪表安装
9
试车考核
2
150 万吨/年常减压蒸馏装置建设工期定额
说明
本装置包括电脱盐和减压蒸馏。
常减压蒸馏项目建设工期
编号
项目名称及规模
总工期(月)
06-01-02 150 万吨/年减压蒸馏装置
17+2
备注
各专业参考工期
土建
9
设备安装
五、本定额的项目层次仅考虑主生产装置的建设工期,对于全厂性项目的建 设可以主装置的建设工期作为关键路线工期来编制网络计划,从而确定全厂性项 目的建设总工期。
六、本定额是按全年度基本具备连续施工的正常建设条件制定的。在实际使 用时,可根据项目建设时各种自然的、经济的可变因素,如地理位置及气候变化、 设备材料供应状况(包括国产化程度)等,给予适当的修改。
四、本定额的工期是指该项目从开工报告批准后正式破土动工之日起,至投 料试车及生产考核为止所需的连续工作时间。
本定额不包括设计、采购、征地拆迁、三通一平、暂设工程、场地特殊地基 (软弱地基、山区地基、湿陷性黄土地基、膨胀土地基、永冻土地基)的处理及其 它各项施工前期准备工作,也不包括工程向国家全面交工验收的时间。
馏、干气和液化气脱硫等部分组成,操作压力为 16MPa。 加氢裂化项目建设工期定额
编号
项目名 80 万吨/年 加氢裂化装置
25+3
各专业参考工期
土建
13
设备安装
13
管道安装
14
电气安装
11
仪表安装
《石油化工工程建设费用定额》2018版

《石油化工工程建设费用定额》2018版关于发布2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》的通知中国石化建[2018]207号各企事业单位、股份公司各分(子)公司:现发布2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》,自发布之日起施行,由工程部负责解释。
原2007版概算编制办法和工程建设费用定额废止。
概算编制办法是编制石油化工设计概算的依据,各单位要严格执行。
工程建设费用定额是编制设计概算和工程建设费用管理的依据。
2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》另行印发。
中国石油化工集团公司2018年5月27日中国石油化工集团公司办公厅2018年5月28日印发1 总则1.1 为适应能源化工工程建设投资管理体制改革、项目管理模式多元化,强化工程建设环保、安全、质量、节能减排、风险评价及费用动态管理,合理确定工程建设投资,提高投资效益,制定本定额。
1.2 本定额适用于能源化工新建、改扩建工程设计概算文件编制,包括炼油、石油化工、煤化工、天然气化工等项目。
1.3 本定额费用项目划分和设置依照《石油化工工程建设设计概算编制办法》的规定。
1.4 为能源化工项目配套建设的热电站(或动力站)、铁路、码头等工程,除相关行业有特殊规定外,统一执行本定额。
1.5 本定额所列各项费用计算均不含增值税。
2 工程建设费用定额2.1 进口设备材料价格及从属费2.1.1 进口设备材料价格(1)费用内容系指进口设备、材料货价,一般分为离岸价(F.O.B.)和到岸价(C.I.F.)。
(2)编制方法进口设备材料价格=外币金额(F.O.B.)×人民币外汇牌价(中间价)进口设备材料价格=外币金额(C.I.F.) ×人民币外汇牌价(中间价)到岸价(C.I.F.)=离岸价(F.O.B.)+国(境)外运输费+国(境)外运输保险费2.1.2 从属费(1)费用内容进口设备、材料从属费包括国(境)外运输费、国(境)外运输保险费、关税、外贸手续费、银行财务费。
石油化工工程建设项目设计工时定额

1、设计工时定额由标准图设计工时定额和装置设计工时定额组成。
2、“标准图”是指能真实反映各专业实际工作量的具有代表性的设计成品(图纸或文表)。
每个专业所确定的标准图包括了本专业基础设计阶段、详细设计阶段及设计交底等设计和服务工作量。
3、“标准图设计工时定额”是经测算确定的每张(或每套)标准图分别在基础设计和详细设计阶段所消耗的标准人工时、计算机机时及特定条件下定额的调整系数。
4、“标准图设计工时定额”包括16个设计专业和一般设备(含工业炉)标准图设计工时定额。
5、“装置设计工时定额”是在特定设计条件(即装置特定的原料与产品、技术特征和控制水平、设计内容和范围)下按不同工艺装置(或辅助工程单元)类型和不同规模等级划分编制确定的设计工时定额和计算机机时定额。
“装置设计工时定额”分炼油、石油化工、化肥、化纤及公用工程(或辅助单元)编制。
6、“装置设计工时定额”包括80套装置(或单元),其中:20套炼油装置、20套石油化工装置、6套化肥装置、10套化纤装置和24套公用工程。
7、“标准人工时”是以一个专业工程师工作1小时为一个标准人工时,设计工时定额中的“人工时”均为“标准人工时”。
8、“计算机机时”是指一个专业工程师使用计算机进行设计或计算工作1小时,定义为一个“计算机机时”。
9、设计工时定额包括下列工作内容:(1)工程设计准备,设计调研,设计方案编制、评审及确定,设计计算,专业委托与衔接,设计文件和项目资料编制(制图、校审、会签、审定),设计文件存档入库及用户评审(包括初步设计审查),评审后的修改,设计交底和对外联系等基础设计和详细设计阶段的设计工作。
(2)项目管理人员(包括项目经理、设计经理、控制经理、质量工程师、计划工程师)、独立装置负责人、装置或单元负责人、专业负责人进行项目管理(包括计划管理、劳动组织、专业协调、质量管理、费用控制及对外联系)等工作;(3)一般设备(含工业炉)设计工作。
10、设计工时定额不包括下列工作内容:(1)DCS控制系统设计工作;(2)引进项目工艺包、基础设计翻译、对接、消化和技术交流工作;(3)工艺包设计、总体设计、主体设计协调、核心非标准设备设计、施工图预算编制及竣工图设计工作;(4)采购技术服务和现场服务工作;(5)发包人原因造成的工程设计所增加的工作量(包括修改和返工增加的工作量)。
《石油化工工程装置费用定额》2023版

《石油化工工程装置费用定额》2023版石油化工工程装置费用定额2023版简介石油化工工程装置费用定额是指在石油化工工程项目中,各种设备和材料的费用标准。
石油化工工程的成本估算和设计过程中,准确的费用定额非常重要。
目的石油化工工程装置费用定额的目的是为了提供一个统一的标准,以便在工程设计和成本估算阶段准确计算各个元素的费用,并为不同项目提供一个可比较的依据。
内容- 石油化工工程装置费用定额2023版包括各种设备、仪器仪表、管道、阀门、电气设备、仓储设施等的费用标准。
- 定额中列出了各种设备和材料的规格、数量和价格。
- 定额还包括了各种附加费用,如运输费、安装费、税费等。
重要性石油化工工程装置费用定额的准确性对于项目的成功非常重要。
准确的费用定额可以帮助工程师进行成本估算,制定合理的预算,并为项目决策提供依据。
同时,它还有助于确保项目的质量和安全性,并提供一个评估项目经济可行性的基准。
更新与应用石油化工工程装置费用定额通常由行业协会或相关机构进行定期更新。
为确保准确性,更新的过程需要充分考虑市场价格波动、技术进步等因素,并进行全面的审查和验证。
石油化工工程装置费用定额在项目的不同阶段有不同的应用。
在初步设计阶段,它可以作为一个参考来帮助估算整体成本。
在详细设计和采购阶段,它可以作为一个准确的成本计算工具,并指导设备和材料的选择和采购。
结论石油化工工程装置费用定额2023版是石油化工工程项目必备的参考依据。
准确、全面的费用定额有助于项目成本控制和决策制定,提高项目的效能和经济可行性。
2019年中国石化集团公司《石油化工安装工程费用定额》版.doc

中国石化集团公司《关于发布(2007版)的通知》新文件中国石化建[2007]620号参阅:说明;石油化工安装工程费用项目构成;费用计算程序及费率(2007年11月8日中国石化建[2007]620号)各企事业单位:现批准发布《石油化工安装工程费用定额》(2007版),自2008年1月1日起施行。
原《石油化工安装工程费用定额》(中石化[1995]建字247号)同时废止。
本定额是编制石油化工设计概算、施工图预算、招标标底的依据,是投标报价的参考依据。
本定额由中国石油化工股份有限公司工程部负责管理,工程定额管理站负责解释。
施行过程中遇有问题,及时向工程定额管理站反映。
中国石油化工集团公司2007年11月8日说明为适应我国经济发展需要,满足石油化工基本建设投资管理工作的要求,合理确定并有效的控制工程造价,依据建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标[2003]206号)文件的精神,编制《石油化工安装工程费用定额》(以下简称本定额)。
一、本定额适用于石油化工工程建设项目的新建、改扩建安装工程,其它煤化工、天然气化工项目可根据建设特点参照执行。
二、本定额与《石油化工安装工程预算定额》、《石油化工安装工程概算指标》配套使用;本定额是编制石油化工设计概算、施工图预算、招标标底的依据,是投标报价的参考依据。
三、国家或集团公司未发布新的相关规定,不得增加新的费用项目或调整本定额规定的计算办法。
四、本定额主要编制依据(一)建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标[2003]206号);(二)中石化[1995]建字247号“关于印发《石油化工安装工程费用定额》的通知”;(三)国家统计局1999年1月1日《关于工资总额组成的规定》;(四)国务院2002年3月发布第350号令《住房公积金管理条例》;(五)国务院1999年发布259号令《社会保险费征缴暂行条例》;(六)国务院2003年4月发布357号令《工伤保险条例》;(七)国务院1999年发布258号令《失业保险条例》;(八)国发[1999]年44号《国务院关于建立城镇职工基本医疗保险制度的决定》;(九)建办[2005]89号“关于印发《建筑工程安全防护、文明施工措施费用及使用管理规定》的通知”;(十)中国石化财[2007]96号“关于印发《中国石化安全生产费用财务管理暂行规定》的通知”;(十一)中国石油化工集团公司几家大型施工企业调研收集的资料;(十二)中国石油化工集团公司、国家及地方有关规定。
2024版石油化工安装工程预算定额

2024版石油化工安装工程预算定额2024版石油化工安装工程预算定额是国家石油化工行业标准化组织编制的预算标准,主要用于指导石油化工项目的预算编制工作。
预算定额内容包括工程施工各项费用的计算方法和参数,并按照项目的不同类型和规模进行了分类。
石油化工安装工程预算定额主要包括以下几个方面的内容:工程量计算、工程费率、材料费用、人工费用、机械设备费用、组织费用、管理费用和利润。
首先,工程量计算是指根据工程的实际情况和设计要求,对各项工程量进行准确的计算。
包括施工面积、施工长度、施工体积、安装设备数量、管道长度等。
其次,工程费率是指根据国家相关规定和行业标准,确定各项工程费用的计算方法和参数。
比如材料费率、人工费率、机械设备费率等。
材料费用是指根据项目需要,计算所需的各种材料的费用。
包括原材料、辅助材料、设备和配管材料等。
人工费用是指根据工程实际需要,计算所需的人工费用。
包括工人工资、福利待遇、工时等。
机械设备费用是指根据工程实际需要,计算所需的机械设备的费用。
包括租赁费用、维护费用、运输费用等。
组织费用是指工程管理、工程造价和技术支持等方面的费用。
管理费用是指项目管理和施工组织等方面的费用。
利润是指根据项目风险、市场竞争等因素,预留的项目利润。
综上所述,2024版石油化工安装工程预算定额是根据石油化工项目的实际情况和国家相关标准,编制的工程预算标准。
通过对各项工程量、费率、材料、人工、机械、组织、管理和利润等因素的准确计算,为石油化工项目的预算编制提供了详细的指导。
这对于石油化工项目的预算管理和成本控制具有重要意义。
中石化定额解释

第一册油(气)处理设备安装工程中国石油天然气集团公司二000年七月一日前言《石油建设安装工程预算定额》是根据。
,由大庆石油管理局、石油管道局主编。
经审查批准并以………….文颁发通知自二000年七月一日起施行。
本定额作为石油建设工程编制施工图预算的依据,也是编制概算定额、估算指标的基础,其具体解释工作由中国石油天然气股份有限公司石油建设工程造价管理中心负责。
主编单位:参编单位:主编部门:中国石油天然气股份有限公司石油建设工程造价管理中心批准部门:中国石油天然气集团公司施行日期:二000年七月一日总说明一、《石油建设安装工程预算定额》共分五册,包括:第一册,油(气)处理设备安装工程第二册,集输及工艺管道安装工程第三册,电气、自动化控制及仪表安装工程第四册,工业给排水、采暖、通风空调及刷油、防腐蚀、绝热工程第五册,长距离输送管道工程二、《石油建设安装工程预算定额》是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一石油建设安装工程量计算规则、项目划分、计量单位的统一依据;是编制石油安装工程地区单位估价表、招标工程标底、计算工程造价的依据;是编制概算定额(指标)、投资估算指标的基础;也是施工企业投标报价的基础。
三、本定额适用于石油地面建设工程和改扩建安装工程。
其中:(一)《油(气)处理设备安装工程》册适用于石油工业建设中的机泵类设备、静置设备制作安装、撬块安装、金属储罐、气柜、球形罐组装、工艺金属结构制作安装及燃气发电设备安装等工程。
(二)《集输及工艺管道安装工程》册适用于下列工程:1、油(气)田集输管道适用于:(1)井口、计量间、计量中转站(或转油站)、联合站之间的输送原油、石油伴生气及混合物的管道;(2)联合站与油田内油库、输油首站或输气首站之间的外输油气管道;(3)联合站、接转站(转油站)、计量间、井口之间的注水、气举、动力液、稀释油、活性水管道;(4)管径≤530mm的输送各种介质的碳钢和低合金钢的管道;(5)油(气)田区域外管道长度在10公里以内的集输管道和供水管道工程。
中石化定额站关于定额的部分解释

中石化定额站关于定额的部分解释1、检修定额和安装定额中脚手架费用应如何计取?问:凡套用检修定额(包括安装定额乘以检修系数)项目按检修定额说明中规定的13%系数计取,凡直接套用安装定额项目按安装定额说明中规定的7%系数计取。
问:2、直管、管件、法兰检修安装项目应如何执行定额?答:直管、管件、法兰检修安装,执行安装定额相应项目乘以检修系数。
问:3、高压管道、阀门拆除、检修安装费用如何计取?答:高压管道拆除费用按低压管道(电弧焊)安装子目乘以拆除系数;阀门拆除费用按相应压力等级阀门安装子目乘以拆除系数计取;高压管道及阀门安装费用按相应压力等级安装子目乘以检修系数计取。
问:4、中低压法兰拆装盲板项目不发生盲板制作工作内容时如何计取费用?答:人工乘以系数0.9,材料扣除“钢板、氧气、乙炔气、砂轮片、电”的费用,机械不变。
问:5、管道、法兰、阀门等的补焊工作执行什么定额子目?答:执行“管道焊缝返修”定额子目。
问:6、电动阀门的传动部分、电气部分应执行什么定额?答:电动阀门的传动部分(减速器等)是指阀门的变速机构,其检修费用执行传动设备专业相应子目,电气部分(电动机)检修费用执行电气专业第七章电机检修相应子目。
问:7、定额中是否包括了拆除废料的场外运输费用?答:定额中不包括拆除废料的场外运输费用,发生时按合同或协议另行计算。
问: 1. 泵检修过程中,实际只完成定额中规定的大修项目中某一项或两项修理项目时如何计费?答:定额中检修项目是根据《石油化工设备维护检修规程》所确定的修理范围进行编制的,实际检修过程应根据检修深度(即大、中、小修)按具体情况划分大中小修。
问: 2. 传动设备检修过程一般不需要搭设脚手架,如何套用定额?答:定额中的脚手架搭拆系数是综合取定的,不论实际发生与否,均应按定额说明计取。
问: 1. 计算金属结构的拆除费用时是否扣除预制费用?答:计取金属结构拆除费用的基数是《石油化工行业安装工程预算定额》中相应子目的人工、材料、机械费用(不扣除预制费用)。
中石化费用定额

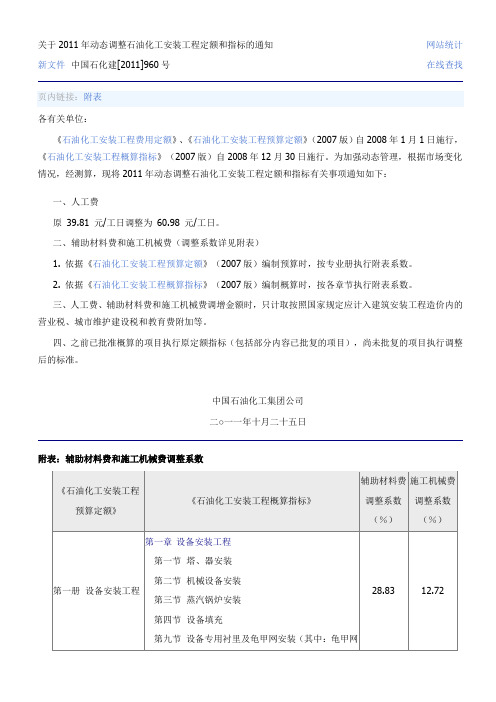

关于2011年动态调整石油化工安装工程定额和指标的通知网站统计新文件中国石化建[2011]960号在线查找页内链接:附表各有关单位:《石油化工安装工程费用定额》、《石油化工安装工程预算定额》(2007版)自2008年1月1日施行,《石油化工安装工程概算指标》(2007版)自2008年12月30日施行。
为加强动态管理,根据市场变化情况,经测算,现将2011年动态调整石油化工安装工程定额和指标有关事项通知如下:一、人工费原39.81 元/工日调整为60.98 元/工日。
二、辅助材料费和施工机械费(调整系数详见附表)1. 依据《石油化工安装工程预算定额》(2007版)编制预算时,按专业册执行附表系数。
2. 依据《石油化工安装工程概算指标》(2007版)编制概算时,按各章节执行附表系数。
三、人工费、辅助材料费和施工机械费调增金额时,只计取按照国家规定应计入建筑安装工程造价内的营业税、城市维护建设税和教育费附加等。
四、之前已批准概算的项目执行原定额指标(包括部分内容已批复的项目),尚未批复的项目执行调整后的标准。
中国石油化工集团公司二○一一年十月二十五日附表:辅助材料费和施工机械费调整系数主题词:安装工程定额调整通知中国石油化工集团公司办公厅2011年10月28日印发中国石化集团公司《关于发布(2007版)的通知》新文件中国石化建[2007]620号参阅:说明;石油化工安装工程费用项目构成;费用计算程序及费率(2007年11月8日中国石化建[2007]620号)各企事业单位:现批准发布《石油化工安装工程费用定额》(2007版),自2008年1月1日起施行。
原《石油化工安装工程费用定额》(中石化[1995]建字247号)同时废止。
本定额是编制石油化工设计概算、施工图预算、招标标底的依据,是投标报价的参考依据。
本定额由中国石油化工股份有限公司工程部负责管理,工程定额管理站负责解释。
施行过程中遇有问题,及时向工程定额管理站反映。
中石化定额解释

第一册油(气)处理设备安装工程中国石油天然气集团公司二000年七月一日前言《石油建设安装工程预算定额》是根据。
,由大庆石油管理局、石油管道局主编。
经审查批准并以………….文颁发通知自二000年七月一日起施行。
本定额作为石油建设工程编制施工图预算的依据,也是编制概算定额、估算指标的基础,其具体解释工作由中国石油天然气股份有限公司石油建设工程造价管理中心负责。
主编单位:参编单位:主编部门:中国石油天然气股份有限公司石油建设工程造价管理中心批准部门:中国石油天然气集团公司施行日期:二000年七月一日总说明一、《石油建设安装工程预算定额》共分五册,包括:第一册,油(气)处理设备安装工程第二册,集输及工艺管道安装工程第三册,电气、自动化控制及仪表安装工程第四册,工业给排水、采暖、通风空调及刷油、防腐蚀、绝热工程第五册,长距离输送管道工程二、《石油建设安装工程预算定额》是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一石油建设安装工程量计算规则、项目划分、计量单位的统一依据;是编制石油安装工程地区单位估价表、招标工程标底、计算工程造价的依据;是编制概算定额(指标)、投资估算指标的基础;也是施工企业投标报价的基础。
三、本定额适用于石油地面建设工程和改扩建安装工程。
其中:(一)《油(气)处理设备安装工程》册适用于石油工业建设中的机泵类设备、静置设备制作安装、撬块安装、金属储罐、气柜、球形罐组装、工艺金属结构制作安装及燃气发电设备安装等工程。
(二)《集输及工艺管道安装工程》册适用于下列工程:1、油(气)田集输管道适用于:(1)井口、计量间、计量中转站(或转油站)、联合站之间的输送原油、石油伴生气及混合物的管道;(2)联合站与油田内油库、输油首站或输气首站之间的外输油气管道;(3)联合站、接转站(转油站)、计量间、井口之间的注水、气举、动力液、稀释油、活性水管道;(4)管径≤530mm的输送各种介质的碳钢和低合金钢的管道;(5)油(气)田区域外管道长度在10公里以内的集输管道和供水管道工程。
中石化工程建设项目设计工时定额

h/A1
32
B03-119 气体检测器平面布置图
h/A1
32
机时 6 6
5
3
135 135 135 135 90 30 60 90
9 2 12 12 24 24 24
主要设计工作内容 见 SHSG-033-2003 第 8.2 条 见 SHSG-033-2003 第 8.3 条 1、见 SHSG-033-2003 第 8.4 条;2、配合工艺专业绘制工艺管道 仪表流程图(PID)中的控制和测量点。 1、见 SHSG-033-2003 第 8.5 条;2、编制和提出仪表专业对其他 专业的设计条件;3、编写仪表及控制系统制造厂推荐表 见 SHSG-033-2003 第 8.15 条 见 SHSG-033-2003 第 8.17 条 见 SHSG-033-2003 第 8.16 条 见 SHSG-033-2003 第 8.18 条 见 SHSG-033-2003 第 8.7 条 总体要求、适用范围、标准规范和技术规格要求 见 SHSG-033-2003 第 10.11 条 见 SHSG-033-2003 第 8.6 条 见 SHSG-033-2003 第 8.8 条 见 SHSG-033-2003 第 8.14 条 见 SHSG-033-2003 第 8.12 条 见 SHSG-033-2003 第 8.13 条 见 SHSG-033-2003 第 8.9 条 见 SHSG-033-2003 第 8.11 条 见 SHSG-033-2003 第 8.10 条
含管件表、安全阀表及爆破片 表 消音器按特殊管件计。 呼吸阀、爆破片按安全阀计
含混合器、过滤器、分离器、 回流罐 空冷器、再沸器等按换热器 计 泵、压缩机、鼓风机及其各类 机械等
PDF 文件使用 "pdfFactory Pro" 试用版本创建
设计工时定额

工时统计表2.1工艺专业标准图设计工时定额
2.2配管专业标准图设计工时定额
2.3仪表专业标准图设计工时定额
2.4电气(电信)专业标准图设计工时定额
2.5一般设备(工业炉)标准图设计工时定额
2.6传动机械专业标准图设计工时定额
2.7建筑专业标准图设计工时定额
2.8结构专业标准图设计工时定额
2.9暖通专业标准图设计工时定额
2.10总图专业标准图设计工时定额
2.11储运专业标准图设计工时定额
2.12给排水专业标准图设计工时定额
2.13热工专业标准图设计工时定额
2.14环保专业标准图设计工时定额、劳动安全卫生专业标准图设计工时定额
2.16分析化验专业标准图设计工时定额。
中石化预算定额说明(2007)

中国石油化工集团公司石油化工行业安装工程预算定额说明(2007)版中国石化集团上海工程有限公司二零零七年目次石油化工行业安装工程预算定额(2007) (4)总说明 (4)第一册《设备安装工程》册说明 (6)第一章现场分段、分片设备组对安装 (8)第二章静置设备整体安装 (10)第三章机械设备安装 (11)第四章工业炉及蒸汽锅炉安装 (13)第五章设备组对安装其它项目 (15)第二册《工业管道安装工程》册说明 (16)第一章管道安装 (18)第二章管件连接 (19)第三章阀门安装 (19)第四章法兰安装 (20)第五章板卷管与板卷管件制作 (20)第六章管道压力试验、吹扫与清洗 (20)第七章无损检测与热处理 (21)第八章其它项目 (21)第三册《金属贮罐、球形罐、气柜及其它金属结构工程》册说明 (23)第一章金属贮罐预制安装 (24)第二章球形罐组对安装 (28)第三章气柜制作安装 (29)第四章火炬及排气筒组对吊装 (31)第五章料斗、料仓预制安装 (31)第六章金属结构制作安装 (32)第七章综合辅助项目 (33)第四册《电气安装工程》册说明 (35)第一章变压器 (36)第二章高压配电装置 (37)第三章母线、绝缘子 (38)第四章低压配电装置 (39)第五章电源装置 (40)第六章动力、照明控制设备 (40)第七章电机 (41)第八章起重设备电气装置 (42)第九章电缆 (42)第十章配管、配线 (44)第十一章照明器具 (45)第十二章防雷及接地装置 (46)第十三章10kV以下架空线路 (47)第十四章电气调整试验 (48)第五册《自动化控制装置及仪表安装工程》册说明 (51)第一章过程检测仪表安装调试 (52)第二章显示及调节控置仪表安装调试 (53)第三章执行仪表安装调试 (54)第四章机械量仪表安装调试 (55)第五章过程分析及物性检测仪表安装调试 (55)第六章仪表回路模拟试验 (56)第七章安全监测及报警装置 (56)第八章工业计算机安装调试 (57)第九章仪表管路敷设、伴热及脱脂 (57)第十章仪表盘、箱、柜及附件安装 (58)第十一章仪表附件制作安装 (58)第六册《工业炉窑砌筑工程》册说明 (60)第一章炉窑砌筑 (61)第二章不定形耐火材料 (62)第三章耐火纤维 (63)第四章辅助项目 (64)第七册《给排水、采暖及消防安装工程》册说明 (65)第一章管道安装 (66)第二章阀门、法兰、伸缩器及标尺安装 (67)第三章低压器具、水表组成与安装 (68)第四章卫生器具制作安装 (68)第五章供暖器具安装 (69)第六章消防系统安装 (69)第七章小型容器制作安装 (71)第八册《通风、空调安装工程》册说明 (72)第一章薄钢板通风管道制作安装 (73)第二章调节阀制作安装 (74)第三章风口制作安装 (74)第四章风帽制作安装 (75)第五章罩类制作安装 (75)第六章消声器制作安装 (75)第七章空调部件及设备支架制作安装 (75)第八章通风空调设备安装 (76)第九章净化通风管道及部件制作安装 (76)第十章不锈钢板通风管道及部件制作安装 (77)第十一章铝板通风管道及部件制作安装 (77)第十二章塑料通风管道及部件制作安装 (78)第十三章玻璃钢通风管道及部件安装 (78)第十四章复合型风管制作安装 (79)第九册《刷油、绝热、防腐蚀工程》册说明 (80)第一章除锈工程 (81)第二章刷油工程 (82)第三章绝热工程 (82)第四章防腐蚀涂料工程 (84)第五章玻璃钢衬里工程 (84)第六章橡胶板及塑料板衬里工程 (85)第七章衬铅、搪铅及喷镀工程 (85)第八章耐酸砖、板衬里工程 (86)第九章阴极保护工程 (86)第十册《电信安装工程》册说明 (88)第一章通信系统 (89)第二章扩音对讲系统 (90)第三章工业电视监控系统 (90)第四章工厂信息网络系统 (90)第五章有线电视系统 (91)第六章火灾报警控制系统 (91)第七章电信线路 (92)石油化工行业安装工程预算定额(2007)总说明一、《石油化工安装工程预算定额》(以下简称本定额)共分为十册,包括:第一册设备安装工程;第二册工业管道安装工程;第三册金属贮罐、球形罐、气柜及其它金属结构工程;第四册电气安装工程;第五册自动化控制装置及仪表安装工程;第六册工业炉窑砌筑工程;第七册给排水、采暖及消防安装工程;第八册通风、空调安装工程;第九册刷油、绝热、防腐蚀工程;第十册电信安装工程。
中石化石油化工安装工程费用定额2007

中国石化集团公司《关于发布(2007版)的通知》新文件中国石化建[2007]620号参阅:说明;石油化工安装工程费用项目构成;费用计算程序及费率(2007年11月8日中国石化建[2007]620号)各企事业单位:现批准发布《石油化工安装工程费用定额》(2007版),自2008年1月1日起施行。
原《石油化工安装工程费用定额》(中石化[1995]建字247号)同时废止。
本定额是编制石油化工设计概算、施工图预算、招标标底的依据,是投标报价的参考依据。
本定额由中国石油化工股份有限公司工程部负责管理,工程定额管理站负责解释。
施行过程中遇有问题,及时向工程定额管理站反映。
中国石油化工集团公司2007年11月8日说明为适应我国经济发展需要,满足石油化工基本建设投资管理工作的要求,合理确定并有效的控制工程造价,依据建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标[2003]206号)文件的精神,编制《石油化工安装工程费用定额》(以下简称本定额)。
一、本定额适用于石油化工工程建设项目的新建、改扩建安装工程,其它煤化工、天然气化工项目可根据建设特点参照执行。
二、本定额与《石油化工安装工程预算定额》、《石油化工安装工程概算指标》配套使用;本定额是编制石油化工设计概算、施工图预算、招标标底的依据,是投标报价的参考依据。
三、国家或集团公司未发布新的相关规定,不得增加新的费用项目或调整本定额规定的计算办法。
四、本定额主要编制依据(一)建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标[2003]206号);(二)中石化[1995]建字247号“关于印发《石油化工安装工程费用定额》的通知”;(三)国家统计局1999年1月1日《关于工资总额组成的规定》;(四)国务院2002年3月发布第350号令《住房公积金管理条例》;(五)国务院1999年发布259号令《社会保险费征缴暂行条例》;(六)国务院2003年4月发布357号令《工伤保险条例》;(七)国务院1999年发布258号令《失业保险条例》;(八)国发[1999]年44号《国务院关于建立城镇职工基本医疗保险制度的决定》;(九)建办[2005]89号“关于印发《建筑工程安全防护、文明施工措施费用及使用管理规定》的通知”;(十)中国石化财[2007]96号“关于印发《中国石化安全生产费用财务管理暂行规定》的通知”;(十一)中国石油化工集团公司几家大型施工企业调研收集的资料;(十二)中国石油化工集团公司、国家及地方有关规定。
中石化费用定额

关于2011年动态调整石油化工安装工程定额和指标的通知中国石化建[2011]960号页内链接:各有关单位:《》、《》(2007版)自2008年1月1日施行,《》(2007版)自2008年12月30日施行。
为加强动态管理,根据市场变化情况,经测算,现将2011年动态调整石油化工安装工程定额和指标有关事项通知如下:一、人工费原39.81 元/工日调整为60.98 元/工日。
二、辅助材料费和施工机械费(调整系数详见附表)1. 依据《》(2007版)编制预算时,按专业册执行附表系数。
2. 依据《》(2007版)编制概算时,按各章节执行附表系数。
三、人工费、辅助材料费和施工机械费调增金额时,只计取按照国家规定应计入建筑安装工程造价内的营业税、城市维护建设税和教育费附加等。
四、之前已批准概算的项目执行原定额指标(包括部分内容已批复的项目),尚未批复的项目执行调整后的标准。
中国石油化工集团公司二○一一年十月二十五日附表:辅助材料费和施工机械费调整系数主题词:安装工程定额调整通知中国石油化工集团公司办公厅2011年10月28日印发中国石化集团公司《关于发布(2007版)的通知》中国石化建[2007]620号参阅:说明;石油化工安装工程费用项目构成;费用计算程序及费率(2007年11月8日中国石化建[2007]620号)各企事业单位:现批准发布《石油化工安装工程费用定额》(2007版),自2008年1月1日起施行。
原《石油化工安装工程费用定额》(中石化[1995]建字247号)同时废止。
本定额是编制石油化工设计概算、施工图预算、招标标底的依据,是投标报价的参考依据。
本定额由中国石油化工股份有限公司工程部负责管理,工程定额管理站负责解释。
施行过程中遇有问题,及时向工程定额管理站反映。
中国石油化工集团公司2007年11月8日说明为适应我国经济发展需要,满足石油化工基本建设投资管理工作的要求,合理确定并有效的控制工程造价,依据建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标[2003]206号)文件的精神,编制《石油化工安装工程费用定额》(以下简称本定额)。
石油化工设计工时定额

仪表铭牌框表
液位计参数表 I/O分配表 仪表回路图 安全仪表系统逻辑图 顺序控制系统逻辑图 仪表盘(柜)布置图 仪表盘(柜)端子图 仪表供电系统图 仪表接地系统图
仪表供气系统图
h/A4
h/A4 h/A4 h/A4 h/A4 h/A4 h/A1 h/A1 h/A1 h/A1
h/A1
8
6
3
定额编号
标准图名称
单位 人工时 机时
B04-101
电气(电信)设计说明及规格书 h/A4
8
6
B04-102
B04-103
B04-104 B04-105 B04-106 B04-107 B04-108 B04-109 B04-110
B04-111
电气负荷表及电信用户表
电气(电信)设备材料表
单线图 逻辑图或电路图 变配电所布置图 爆炸危险区域划分图 电缆桥架或电缆沟路径图 接地干线平面图 电信设备配置图
B01-204
管道表、安全阀表
B01-205
反应器类、塔类设备数据表
B01-206
容器数据表
B01-207
换热器、加热炉数据表
B01-208
机、泵类设备数据表
配管专业标准图设计工时定额
1、配管专业基础设计标准图设计工时定额
定额编号
标准图名称
B02-101
设计说明
B02-102
设计规定
B02-103 B02-104
普通泵(离心8 230 173 229 172 196 147
32 24
B06-208 B06-209
计量加药系统、真空单元 特阀选型
h/套 h/台套
168 126 80 60
中石化费用定额

关于2011年动态调整石油化工安装工程定额和指标的通知网站统计新文件中国石化建[2011]960号在线查找页内链接:附表各有关单位:《石油化工安装工程费用定额》、《石油化工安装工程预算定额》(2007版)自2008年1月1日施行,《石油化工安装工程概算指标》(2007版)自2008年12月30日施行。
为加强动态管理,根据市场变化情况,经测算,现将2011年动态调整石油化工安装工程定额和指标有关事项通知如下:一、人工费原39.81 元/工日调整为60.98 元/工日。
二、辅助材料费和施工机械费(调整系数详见附表)1. 依据《石油化工安装工程预算定额》(2007版)编制预算时,按专业册执行附表系数。
2. 依据《石油化工安装工程概算指标》(2007版)编制概算时,按各章节执行附表系数。
三、人工费、辅助材料费和施工机械费调增金额时,只计取按照国家规定应计入建筑安装工程造价内的营业税、城市维护建设税和教育费附加等。
四、之前已批准概算的项目执行原定额指标(包括部分内容已批复的项目),尚未批复的项目执行调整后的标准。
中国石油化工集团公司二○一一年十月二十五日附表:辅助材料费和施工机械费调整系数主题词:安装工程定额调整通知中国石油化工集团公司办公厅2011年10月28日印发中国石化集团公司《关于发布(2007版)的通知》新文件中国石化建[2007]620号参阅:说明;石油化工安装工程费用项目构成;费用计算程序及费率(2007年11月8日中国石化建[2007]620号)各企事业单位:现批准发布《石油化工安装工程费用定额》(2007版),自2008年1月1日起施行。
原《石油化工安装工程费用定额》(中石化[1995]建字247号)同时废止。
本定额是编制石油化工设计概算、施工图预算、招标标底的依据,是投标报价的参考依据。
本定额由中国石油化工股份有限公司工程部负责管理,工程定额管理站负责解释。
施行过程中遇有问题,及时向工程定额管理站反映。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
B02-210 B02-211 B02-212
装置区域划分图 管道平面布置图、界区管道接 点图 伴热管道图、地下管道图 管段图、管段材料表 管道支架表 非标准管架图 特殊管件图 管道伴热表 综合材料表 管道拆除图 管口方位图
h/A1 h/A1 h/A1 h/A3
h/A4
h/A4 h/A1 h/A1
B01-103
B01-104 B01-105
工艺管道及仪表流程图(PID) 公用系统管道及仪表流程图 (UID) 设计说明 工艺设备表
h/A1
h/A4 h/A4
B01-106 管道表、安全阀表
h/A4
B01-107 反应器类、塔类数据表 B01-108 容器数据表 B01-109 换热器、加热炉数据表 B01-110 机、泵类设备数据表
分散控制系统(DCS)规格书 可编程控制系统(PLC)规格书 安全仪表系统(SIS)规格书 过程计算机系统(PCS)规格书 在线分析仪仪表室规格书 可燃气体报警系统规格书 火灾报警系统规格书 仪表盘(柜)规格书 仪表及主要材料汇总表 复杂控制回路图 安全仪表系统逻辑图 顺序控制系统逻辑图
h/套 h/套 h/套 h/套 h/套 h/套 h/套 h/套 h/A4 h/A4 h/A4 h/A4
定额编号
标准图名称
单位 人工时
B01-101
工艺流程图(PFD) 公用物料流程图(UFD)
h/A1
80 (130)
机时 60 (97)
主要设计工作内容 见 SHSG-033-2003 第 3.7 条~第 3.8 条
B01-102 物料平衡表
h/A4
80
60 见 SHSG-033-2003 第 3.4 条、第 3.7 条~第 3.8 条
Hz. 10
8
见 SHSG-033-2003 第 3.5 条、第 3.12 条
n50 24
18 见 SHSG-033-2003 第 3.11 条
c 8
6
见 SHSG-033-2003 第 3.11 条
www. 12
9
见 SHSG-033-2003 第 3.11 条
16
12 见 SHSG-033-2003 第 3.11 条
(2) 工艺专业详细设计标准图设计工时定额
定额编号
标准图名称
单位 人工时 机时
主要设计工作内容
备注
工艺管道及仪表流程图(PID)
B01-201 公 用 系 统 管 道 及 仪 表 流 程 图 h/A1
90
68 见 SHSG-053-2003 第 2.2.6 条
(UID)
B01-202 设计说明
h/A4
1、见 SHSG-033-2003 第 8.4 条;2、配合工艺专业绘制工艺管道
h/A4 h/A4 h/A4 h/A4
200
m (110) o 10 c 16
150 (83)
8 12
见 SHSG-033-2003 第 3.9 条~第 3.10 条
见 SHSG-033-2003 第 2.1 条~第 2.11 条、第 3.1 条~第 3.4 条 见 SHSG-033-2003 第 3.6 条
备注 括号内数值为炼油项目定额
炼油项目物料平衡表含在 PFD 中
括号内数值为炼油项目定额
含管件表、安全阀表及爆破片 表 消音器按特殊管件计。 呼吸阀、爆破片按安全阀计
含混合器、过滤器、分离器、 回流罐 空冷器、再沸器等按换热器 计 泵、压缩机、鼓风机及其各类 机械等
PDF 文件使用 "pdfFactory Pro" 试用版本创建
m 5、“装置设计工时定额”是在特定设计条件(即装置特定的原料与产品、技术特 co 征和控制水平、设计内容和范围)下按不同工艺装置(或辅助工程单元)类型和 . 不同规模等级划分编制确定的设计工时定额和计算机机时定额。“装置设计工时 Hz 定额”分炼油、石油化工、化肥、化纤及公用工程(或辅助单元)编制。 0 6、“装置设计工时定额”包括 80 套装置(或单元),其中:20 套炼油装置、20 n5 套石油化工装置、6 套化肥装置、10 套化纤装置和 24 套公用工程。 c 7、“标准人工时”是以一个专业工程师工作 1 小时为一个标准人工时,设计工时 w. 定额中的“人工时”均为“标准人工时”。 ww 8、“计算机机时”是指一个专业工程师使用计算机进行设计或计算工作 1 小时,
m 32
24 见 SHSG-033-2003 第 7.11 条
o 108
81 见 SHSG-033-2003 第 7.10 条
c 6
5
见 SHSG-033-2003 第 7.7 条
. 6
5
见 SHSG-033-2003 第 7.8 条
50Hz 6
5
见 SHSG-033-2003 第 7.9 条
见 SHSG-033-2003 第 6.2 条
B02-102 设计规定
h/A4
8
6
见 SHSG-033-2003 第 6.3 条、第 7.2 条~第 7.6 条
B02-103 B02-104 B02-105 B02-106 B02-107 B02-108 B02-109 B02-110
装置设备布置图
装置区域划分图 界区管道交接点图 配管研究图 阀门规格书 起重设备一览表 综合材料表
150
113 见 SHSG-033-2003 第 6.5 条
h/A1
h/A1 h/A1 h/A1 h/A4 h/A4 h/A4
100
75 见 SHSG-033-2003 第 6.5 条
32
24 见 SHSG-033-2003 第 6.4 条
8
6
见 SHSG-053-2003 第 2.2.2 条
B01-203 工艺设备表
B01-204 管道表、安全阀表
B01-205 B01-206 B01-207 B01-208
反应器类、塔类设备数据表 容器数据表 换热器、加热炉数据表 机、泵类设备数据表
h/A4
h/A4
h/A4 h/A4 h/A4 h/A4
(3) 工艺专业标准图设计工时定额调整系数
定额编号
调整项目
B01-101 B01-102 B01-103
超出国内现有规模的大型装置 从国(境)外购买基础设计
B01-108
气柜、球罐、烟囱及火炬
10
8
见 SHSG-053-2003 第 2.2.4 条
m 4
3
见 SHSG-053-2003 第 2.2.3 条
(2)项目管理人员(包括项目经理、设计经理、控制经理、质量工程师、计 划工程师)、独立装置负责人、装置或单元负责人、专业负责人进行项目管理(包 括计划管理、劳动组织、专业协调、质量管理、费用控制及对外联系)等工作;
PDF 文件使用 "pdfFactory Pro" 试用版本创建
定义为一个“计算机机时”。 9、设计工时定额包括下列工作内容:
(1)工程设计准备,设计调研,设计方案编制、评审及确定,设计计算,专 业委托与衔接,设计文件和项目资料编制(制图、校审、会签、审定),设计文 件存档入库及用户评审(包括初步设计审查),评审后的修改,设计交底和对外 联系等基础设计和详细设计阶段的设计工作。
PDF 文件使用 "pdfFactory Pro" 试用版本创建
二、ww标w准.c图n设50计H工z时.c定o额m
PDF 文件使用 "pdfFactory Pro" 试用版本创建
2.1 工艺专业标准图设计工时定额 (1) 工艺专业基础设计标准图设计工时定额
(3) 配管专业标准图设计工时Байду номын сангаас额调整系数
定额编号
调整项目
24
18 见 SHSG-053-2003 第 7.2.1 条
m 110
83 见 SHSG-053-2003 第 8.2.9 条~第 8.2.10 条、第 8.2.16 条
o 40
30 见 SHSG-053-2003 第 8.2.9 条、第 8.2.12 条~第 8.2.13 条
5
见 SHSG-053-2003 第 3.2.4 条
调整系数
主装置多层管廊
1.20
B02-206
裂解炉、转化炉、组合炉 反应区、深冷区、高压区、聚合区、压缩区(含 大型压缩机及附属设备高压泵)
1.30 1.30
B02-101~110 从国(境)外购买基础设计
0.50
备注 含目录 含阀门及管道附件规格书 比例 1:200 比例 1:100 第 7.1 条(注)
中国石油化工集团公司 石油化工工程建设项目
www.c设计工时 定 额
PDF 文件使用 "pdfFactory Pro" 试用版本创建 ÿ
一、设计工时定额使用说明
1、设计工时定额由标准图设计工时定额和装置设计工时定额组成。 2、“标准图”是指能真实反映各专业实际工作量的具有代表性的设计成品(图纸 或文表)。每个专业所确定的标准图包括了本专业基础设计阶段、详细设计阶段 及设计交底等设计和服务工作量。 3、“标准图设计工时定额”是经测算确定的每张(或每套)标准图分别在基础设 计和详细设计阶段所消耗的标准人工时、计算机机时及特定条件下定额的调整系 数。 4、“标准图设计工时定额”包括 16 个设计专业和一般设备(含工业炉)标准图 设计工时定额。
c 6
5
见 SHSG-053-2003 第 8.2.11 条
Hz. 8
6
见 SHSG-053-2003 第 8.2.6 条、第 8.2.14 条~第 8.2.15 条
n50 6
5
见 SHSG-053-2003 第 8.2.3 条~第 8.2.5 条
