(精选)工程进度产值审核报表(施工单位填写的)
施工进度计划审报表

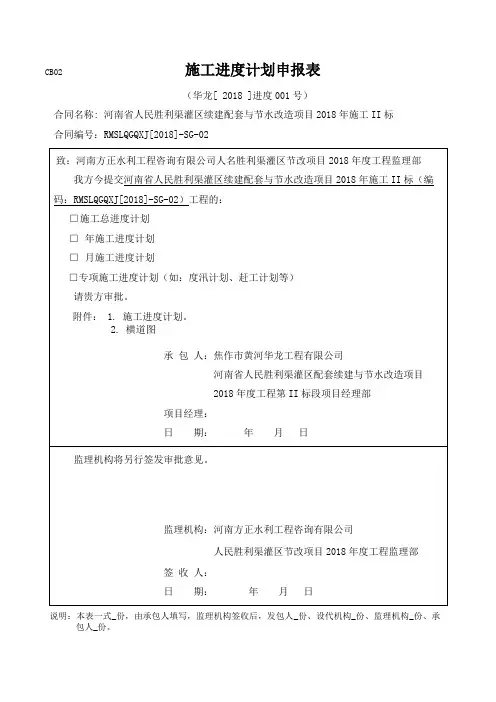

CB02 施工进度计划申报表(华龙[ 2018 ]进度001号)合同名称: 河南省人民胜利渠灌区续建配套与节水改造项目2018年施工II标合同编号:RMSLQGQXJ[2018]-SG-02说明:本表一式_份,由承包人填写,监理机构签收后,发包人_份、设代机构_份、监理机构_份、承包人_份。
附件1施工进度计划一、工程概况本标段主要工作内容包括西一一分干渠(0+624-3+995),渠道衬砌3.371km,重建生产桥5座,重建水闸1座,重建斗门9座。
本标段主要工程量:1、渠道工程:渠道土方开挖:28399.95m³,渠道回填土方:2191m³,渠道混凝土衬砌4523.24m³,模板安装:2529.6㎡,土工膜铺设:6742.0㎡。
2、建筑物工程:土方开挖:2530m³,土方回填:2261m³,混凝土浇筑:729.86m³。
二、施工进度计划本工程计划于2018年5月4开工,在2018年10月30日完工,工期180日历天,详细的进度安排如下:1、施工准备及临建工程,于2018年5月4日开工,2018年5月20日完工,工期17天;2、西一一分干渠,于2018年5月21日开工,2018年9月10日完工,工期113天。
3、生产桥5座,于2018年6月10日开工,2018年9月10日完工,工期93天。
4、节制闸,于2018年5月25日开工,2018年9月20日完工,工期119天。
5、设备安装工程,于2018年9月25日开工,2018年10月5日完工,工期10天。
6、斗门工程,于2018年9月10日开工,2018年9月25日完工,工期16天。
7、收尾及资料整理,于2018年10月6日开工,2018年10月30日完工,工期25天。
三、工程进度控制和保证措施本工程计划2018年5月4日开工,整个工程按合同要求的工期完成。
工程进度保证措施是工程进度按计划进行的保证,主要包括组织措施、技术措施、合同措施、经济措施和网络技术措施等。
工程进度款审核表
576592
-194
消防报警安装工程
880074
480131
-399944
45
综合楼智能化安装工程
7848283
4106853
-3741429
48
空调工程-电气系统安装
227574
175460
-52115
23
防火卷帘门安装
249097
227171
-21926
9
合计
11569584
7444245
3315104
-2612064
44
202x/9/1
空调工程-水冷系统
719796
264496
-455299
63
空调工程-风冷系统
909487
503131
-406356
45
空调工程-电气系统安装
264050
174917
-89133
34
给排水安装工程
336168
68348
-267821
80
签证
403193
73874
-68656
48
给排水安装工程
286766
274440
-12326
4
动力工程
445800
415193
-30607
7
电气工程
524863
188758
-336105
64
防排烟工程
16373
2748
-13625
83
综合楼智能化安装工程
3503598
2239002
-1264596
36
合计
5927168
工程施工报表样本
工程施工报表样本项目名称:XXX工程工程地址:XXX省XXX市XXX区XXX街道XXX号业主单位:XXX公司承包单位:XXX建设工程有限公司工程监理单位:XXX监理有限公司施工单位:XXX施工队报告日期:XXXX年XX月XX日一、工程概况1.1 工程简介本工程是一个XX平方米的XXX项目,主要包括XXX等工程内容,总投资额为XXX万元。
1.2 工程进度截止目前,工程已完成XXX%(XXX平方米)的施工任务,预计XXX月底可完工。
1.3 工程质量工程质量符合相关标准要求,所有施工材料均为合格材料,工程结构牢固,符合设计要求。
1.4 工程安全在施工过程中,做好了安全管理工作,严格遵守安全操作规程,未发生任何施工安全事故。
1.5 工程环保本工程严格遵守环保相关法律法规,施工期间采取了一系列环保措施,无环境污染现象发生。
二、施工进度2.1 施工成果根据合同约定,工程已完成了XXX%的施工任务,主要包括以下内容:(1)基础工程:已完成XXX平方米的基础工程施工,基础结构牢固,符合要求。
(2)主体结构:已完成XXX平方米的主体结构施工,结构稳定,符合设计要求。
(3)装饰工程:已完成XXX平方米的装饰工程施工,装饰效果美观,符合业主要求。
2.2 施工计划根据施工进度表,预计XXX月底可完成剩余施工任务,按照合同要求,保质保量保期地完成工程。
2.3 施工难点在施工过程中遇到了XXX难点问题,经过相关部门的努力,已解决XXX%的难点问题,目前正在积极处理剩余难点。
三、质量管理3.1 施工监理工程监理单位已对施工过程进行了全程监督,每日进行施工检查,及时发现并处理问题,确保工程质量。
3.2 质量检测对施工过程中的关键环节进行了质量检测,所有检测结果均符合相关标准要求,未发现任何质量问题。
3.3 质量整改在施工过程中发现的质量问题,及时进行整改处理,确保工程质量符合相关要求。
四、安全管理4.1 安全生产施工单位在工程施工过程中,始终把安全生产放在第一位,定期进行安全生产教育培训,加强工地安全防护措施,确保工程安全。
(整理)工程进度产值审核报表(施工单位填写的)
,他司机并没因他的反感而放过他,嘴里又说了一声:大家没有投币刷卡的,请投币刷卡。嘴里说是大家,但眼睛只盯着刷鞋匠。刷鞋匠有些不自在了??我投了的。扬起头对司机说:?投了怎么没听见响呢?? ??是纸币!?哼,纸币,这些乡下人……?司机冷笑着摇摇头,开始发动车子,准备出发。这时,出乎他预料的一幕出现了,那个看起来一巴掌打不出三个屁的小个子乡下男人突然跳起来说,乡下人怎么了?乡下人就该被你怀疑?乡下人给钱坐车还要看你的白眼?有点懵了,他把车熄了火,扯下手套,回过头来准备认真地和刷鞋匠吵一架。他说,乡下人怎么了?乡下人了不起?乡下人坐,司机出乎预料的遭到反击不给钱?看你们那伙子人,上七八个人,投一两个硬币,还有五毛甚至一毛的。我还冤枉你们不成?车可以刷鞋匠说,别人买不买票我不知道,我投了币买了票,你就不能冤枉我!车上赶着上班的人们开始鼓噪,司机觉得吵下去没意思,就转身准备继续开车,嘴里却有些不甘地说,你投没投,只有天知道了!情激怒了刷鞋匠,刷鞋匠蹭地钻到驾驶台前,一把抢下车钥匙,大叫着,天知道,今天就要让天知道,说罢,戴上手套,吹起口哨,准备开车。他的表把钱箱打开,验钱!司机仿佛是遭到小鸡突然袭击的老鹰,一下子没回过神来。待他反应过来之后,马上恢复了鹰的本色,从工具箱中取出一把铁扳手说,钥匙拿来!要不,老子把你当抢劫犯给收拾了。刷鞋匠两眼血红地瞪着他说,你今天就是打死我,也要把这事搞清楚!来了,警察对刷鞋匠说:就算你买了票的,别闹了,行不?110很快,接到报警的刷鞋匠梗着脖子说:不行!得开箱!司机扳手握得紧紧的,但当着警察的面又不敢有所作为。急着上班的人都坐别的车去了,只剩下几个不太急的人在车上看热闹。我也在车上,我要看看这件事的最后结果。警察没办法,就对司机说,你就把钱箱打开吧!遇上这犟人了,你还真没办法。司机说,钱箱贴了封条的,只有公司的财务人员能打开。警察给公司打了电话,半小时过后,公司一个经理和财务人员赶来了。经理说,这不是瞎胡闹吗?这么一箱钱,你就能认出你那一块?刷鞋匠从口袋里扯出一个牛皮纸做的钱包,里面整整齐齐地排着几张一元面额的钞票。他说,你查,里面保准有一张钱像这些钱一样,左上角有一小块黑胶布。经理从钱箱里果然找出了一张左上角贴着一小块黑胶布的钱,说,对,是有这么一块。好了,我宣布你是投了币的。?声音中竟带有几分哽咽。?听着,是……投……了……的!刷鞋匠梗着的脖子一下子软了,他得意地冲司机一扬头说:车继续开。我蹭到刷鞋匠旁边坐下,问他,你咋想出这招的。刷鞋匠说,如果你遭怀疑地挨白眼的次数和我一样多的话,你也会想出来的。你这可是毁损人民币啊!是违法行为!不碍事,能抠掉,一抠就掉!刷鞋匠一面说着,一面很认真地抠下一块,给我做示范。(本文有删改)节选自《南方周末》“刷鞋匠的绝招”的“绝”在哪里?(5分).12划线句中的“哽咽”一词表达了主人公哪些复杂的情感?(6分).13文中的“刷鞋匠”是哪一群体的代表?作者塑造这个人物形象的目的是什么?(6分).14(6分)有人认为刷鞋匠坚持验票的行为太过偏执,是矛盾的制造者。请你结合其遭遇反驳这种观点。.15分)23((三)。分)2;贴上的胶布能扣掉,不破坏人民币,此二绝(分)3分)在钞票的左上角贴一小块黑胶布作为记号,此一绝(5(、12。分)3(;被人歧视、误解之后的委屈(无助、无奈、痛苦)分)3(分)真相大白之后的解脱(高兴、激动)6(、13分)4(们的人格、劳动和自尊心,多关注他们生存环境。分)农民工(弱势群体)的同情,并呼吁全社会不要歧视这一群体,应该尊重他6(、14分)要点:6(、15发了这场争执,错在司机,他才是矛盾的制造者。)是司机引1()刷鞋匠的“偏执”是正常的心理反应,因为他一再被司机激怒。2()多次遭遇类似的怀疑和白眼,有洗刷冤屈的强烈愿望。3()有捍卫自己人格尊严的权利。4()要改变他人对自己的偏见,他只能采用这种行为,别无他法。5()如果一味忍让,就只能一再受伤害。6(3(要答出分)2点,每点南平分)20(题。18-21,完成六、阅读《一个走运的人》一个走运的人秦文君在我家附近的一个路口,有一株高大茂密的香樟树,粗大苍劲的树干,四面伸长的枝叶,昭示这是一株历经沧桑的百年古树,香樟树的清幽常引人驻足。香樟树下卧着一个小小的杂货铺。小商铺出售一些糖果、烟草之类的小东西,那些瓶瓶罐罐上没有一点积尘。??真走运啊!女店主是一个端庄美丽的女子,她最喜欢说的一句话是:女店主总是端坐在那里,含笑着招呼客人。闲下来时,她就低下头用丝线编织些小饰物,诸如手链啦、发带啦,随后就挂在店里,有谁喜欢就买走。最初,我到她的店里,就被她编的一个精巧的笔袋所吸引,淡绿色的,像很娇嫩的草。??特别美。?我说,?这笔袋就像春的颜色。?遇到了一个知道我心思的人。?她的眼里漾起了春光,?我真走运,?她见我喜欢,随即从桌子下面拿出她编的各种小饰物,我惊讶地发现,整个世界都在她的手上呢:天空的云朵,海上的浪花,草原的骏马,还有那永远开不败的四季花。。我买下了笔袋,也牢牢地记住了这位制作者,也许是受到了她友好的对待,也许是她单纯的眼神,也许是她那句?真走运啊?有时买些东西,有时只是看看。因为在我的生活圈里很少有人认为自己很幸福。有些人在外人看来已经过得相当不错了,我常会顺道去看看那家杂货店,。但他们本人总觉得还缺点什么,远远谈不上?走运?可这店主,多么平凡。她终日坐着,等待人们的光顾,还得一张一张抚平那些乱糟糟的零钱。但就是这个人,每天穿着得体的衣裳,还把头发梳得漂漂亮亮。有一天中午,我路过后门口,她正在吃午饭,就着开水吃一只大大的糯米团。看见我她笑笑,又说自己真走运,吃到了香甜的团子。?可她说,那团子可不是普通的东西,是她的一位老顾客亲手蒸的。那老太太已经八十多岁了,非?那才舒服。?我说,?你该到对面的店里吃一碗热面。常健康,还能爬山呢。??真走运。?店主说,?我有这样的朋友,还有一次,我到店里买了她编的发卡,绾头发用的,我说去爬黄山时,用它来盘头发。。?像是恭喜我,又像是在说她分享了这个?走运??真走运啊!她让我归来时替她带一张黄山的风景照。她又说:?真的有?和我?有缆车吗??她问,归来后,我如约前去把我拍摄的最好的一张照片带给她。我还怂恿她,哪天请人照看一下杂货铺,亲自爬上黄山。?想的一样,真幸运啊,要有一天我也能去看看就好了!?我说。?不必坐缆车,慢慢往上攀,爬上天都峰!??我梦到过。?她微笑着,沉醉着,?是啊!是啊!后来我搬了住处,好久没有去店里。有一天,我忽然想念起她来,便匆匆赶去。??搬迁了。老太太说:连忙上前打听,我惊诧极了,只有石凳上一住八十多岁的老太太!也不见了女店主,却不见了小商铺,香樟树依旧挺立,可到了那,?老太太浑浊的眼里一片黯淡。?不知道。?那您知道女店主去哪儿了吗?? ??不容易呀,一个下肢瘫痪的女子!?谁?? ?女店主啊,你不知道??我瞪大眼睛,张着嘴却说不上话。原来她是个不能行走的女子!她是坐在特制的轮椅上看管小店的!而我,由于她阳光一样的笑容,却从没在意她缺少什么,还怂恿她去登黄山……一瞬间,歉疚与失落漫上心头。或许今生再难相见了!夕阳中,历尽沧桑的香樟树依旧高峻挺拔,依旧香远益清,淡淡的幽香沁入心脾。抬头间,那灿烂的笑容似在眼前……期,有改动)23〃2011(摘自《微型小说选刊》分)4(.小说围绕“我”与女店主的交往,写了四件事。请概括其中两件事。18页4第经办部门:工程部编制日期:2015年1月7日编号:
工程进度产值审核报表(施工单位填写的)
经办部门:工程部编制日期:2015年1月7日编号:
工程名称
江安希望城一期及会所土石方合同
合同编号
JATQ—GC—201409001
承包人
安满华
合同(暂定)
金额
569.6万
计划进度
一期及会所
总工期
90天
报送金额(元)
工程
基本情况
(乙方填写)
审核意见
总包单位
项目经理意见:
监理公司
意见
专业监理项目总监
工程师意见:意见:
分公司工程部内业意见
分公司工程专业工程师意见
分公司工程部负责人
分公司成本管理人员
分公司负责人意见
集团工程部(集团工程部专业经理、安全工程师)超过100万以上
进度产值申报表
项目名称
江安希望城一期及会所土石方合同
合同编号
JATQ—GC—201409001
承包商
工程进度产值计算
施工或供货单位:2015年1月7日
合同名称
江安希望城一期及会所土石方合同
合同编号
JATQ—GC—201409001
本次应付合计金额
小写:
大写:
计 算 式
本次产值: 付款比例: 应付金额:
计算人: 复核人: 年 月 日
江西诚元建设工程有限公司宜宾分公司
建筑面积
合同金额
569.6万
变更调整
价款
元
一、
已付工程款
100万元
二、
本月申报产值
三、
应扣款项
水电费
甲供材料其他ຫໍສະໝຸດ 四、(二+三)本次实际应付款
五、
工程施工工地报表
工程施工工地报表一、项目背景本报表旨在对某工程施工工地进行全面的统计分析,以便及时发现问题、优化工作流程、提高施工效率,确保工程顺利进行。
本工地位于城市中心区域,项目总投资额约为1亿元,涉及建设面积约10万平方米,包括住宅、商业、办公等多个功能区域。
工程自开工以来,一直受到项目管理部门的重视,各项指标稳步提升,已完成一期土方工程,正在进行深基坑支护工程。
二、工地概况1. 建设单位:XX置业有限公司2. 施工单位:XX建筑工程有限公司3. 工地名称:XX项目工地4. 工地地址:XX市XX区XX街道XX号5. 工地负责人:XXX三、施工进度1. 土方工程:已完成一期30万方土方开挖,余下土方工程顺利进行中。
工程进度符合计划。
2. 地基处理:深基坑支护工程已开工,目前正在进行桩基施工,预计将于本月底完成。
3. 主体施工:土方工程及地基处理完成后,将进入主体施工阶段,计划通过焊接预制构件的方法加快施工速度。
4. 安装工程:主体结构施工完成后,将进行设备安装工程,包括管道、电气等,工地计划积极协调供应商,确保进度。
四、安全生产1. 安全工作责任制:本工地建立了完善的安全工作责任制度,将安全生产纳入各项工作考核评价。
2. 安全检查:每日进行安全检查,及时发现隐患,迅速整改,确保施工现场安全。
3. 安全教育:定期组织安全教育培训,提高施工人员安全意识,降低安全事故发生率。
4. 安全防护措施:施工现场设置警示标志,配备安全防护用具,确保施工人员安全作业。
五、质量管理1. 质量目标:本工地以“一流质量、一流服务”为目标,坚持“质量第一、用户至上”的原则,确保工程质量。
2. 质量控制:实行全过程质量控制,严格按照施工图纸要求进行施工,做好施工记录和材料验收。
3. 质量验收:设立专门负责质量验收的部门,定期对工程进行验收,确保达到设计要求。
六、卫生环保1. 施工垃圾:定期清理施工垃圾,做到分类处理,减少对环境的污染。
5.工程进度产值确认表
建设工程月份进度产值确认表
(***项目***单位第次申报)
工程名称:进度期间:年月日~ 年月日建设单位有效申报确认时间:年月日
页脚内容1
施工单位签字盖章监理单位签字盖章建设单位审核人签字并盖资料专用章
说明:本表由项目成控部编制完成,做为进度款付款审批的依据及附件;本表附件:1.工程形象进度确认表;2.工程形象进度审核明细表。
建设工程月份形象进度确认表
(**公司***项目**单位第次申报)
工程名称:进度期间:年月日~ 年月日施工方有效申报确认时间:年月日
页脚内容2
施工方项目负责人签字盖章:总监签字盖章:建设方项目负责人签字盖章:
页脚内容3
建设工程月份形象进度审核明细表
工程名称:进度期间:年月日~ 年月日
说明:本表由项目工程部编制完成,做为编制月度工程进度确认表的依据及附件。
附件:各部位彩色照片。
最新版工程进度产值确认表
建设工程月份进度产值确认表
(***项目***单位第次申报)
施工单位签字盖章监理单位签字盖章建设单位审核人签字并盖资料专用章说明:本表由项目成控部编制完成,做为进度款付款审批的依据及附件;本表附件:1.工程形象进度确认表;2.工程形象进度审核明细表。
精选范本
建设工程月份形象进度确认表
(**公司***项目**单位第次申报)
施工方项目负责人签字盖章:总监签字盖章:建设方项目负责人签字盖章:精选范本
建设工程月份形象进度审核明细表。
工程施工怎么填写报表呢
工程施工怎么填写报表呢一、施工进度报表施工进度报表主要用于记录工程施工过程中的各项任务和工作进度情况,有利于及时发现和解决问题,确保工程按时按质完成。
在填写施工进度报表时,需要包括以下内容:1. 项目信息:包括工程名称、建设单位、监理单位、总包单位、分包单位等相关信息;2. 施工单位:记录施工单位的信息,包括单位名称、负责人、联系方式等;3. 施工计划:包括施工周期、计划开始时间、计划结束时间等;4. 施工阶段:记录工程的各个施工阶段及相应的工作内容;5. 工作内容:具体描述每个工作内容的实施情况,包括已完成、正在进行以及待完成的工作;6. 进度计划:根据施工计划和实际施工情况,绘制进度计划图,并明确每个工作内容的进度;7. 问题与风险:记录施工过程中出现的问题和风险,并提出相应的解决方案;8. 备注:填写其他需要记录的信息。
在填写施工进度报表时,需要做到以下几点:1. 及时更新:保持报表信息的及时性,经常更新数据,确保信息的准确性;2. 实事求是:要实事求是地填写报表,不夸大、不缩小,真实反映施工情况;3. 逐级审核:报表的填写需要经过逐级审核,确保信息的真实和正确;4. 知会相关方:在填写报表后,要及时通知相关单位和负责人,以便及时采取措施处理问题。
二、质量验收报表质量验收报表主要用于记录工程施工中的质量验收情况,包括各个施工阶段的施工质量、验收结果、问题整改等。
在填写质量验收报表时,需要包括以下内容:1. 项目信息:包括工程名称、建设单位、监理单位、总包单位、分包单位等相关信息;2. 施工单位:记录施工单位的信息,包括单位名称、负责人、联系方式等;3. 施工质量:记录施工质量的验收情况,包括各个阶段的验收标准、验收结果等;4. 问题整改:详细描述出现的质量问题,并给出相应的整改措施和时间表;5. 验收报告:填写验收报告的结果,包括合格、不合格、整改合格等;6. 备注:填写其他需要记录的信息。
工程进度产值确认表
建设工程月份进度产值确认表
(***项目***单位第次申报)
工程名称:进度期间:年月日~ 年月日建设单位有效申报确认时间:年月
施工单位签字盖章监理单位签字盖章建设单位审核人签字并盖资料专用章
说明:本表由项目成控部编制完成,做为进度款付款审批的依据及附件;本表附件:1.工程形象进度确认表;2.工程形象进度审核明细表。
建设工程月份形象进度确认表
(**公司***项目**单位第次申报)
工程名称:进度期间:年月日~ 年月日施工方有效申报确认时间:年月
施工方项目负责人签字盖章:总监签字盖章:建设方项目负责人签字盖章:
建设工程月份形象进度审核明细表。
工程进度完成报审表
备注 注:本表作为工程进度款申请附件
工程名称 开工时间
4月份工程进度完成报审表
பைடு நூலகம்
填表时间2009年4月15
江湾6号楼
合同 编号
地上 地下 层数
计划 工期
拟竣 月 工时
间
2009年6月15 日
工程 形象 进度 以及 质量 说明
1. 本月计划完成情况: 本月工程按计划全部完成
2. 本月实际完成情况: (1) 砖砌体、抹灰、线槽封堵、门窗收口完成13-30
层,占总工作量的60% (2) 水泥砂浆地面全部完成。 (3) 吊顶完成25-30层,占总工作量的20%。 (4) 第一遍耐水腻子全部完成,第二遍完成20%。 (5) 卫生间防水找平层全部完成,卫生间防水及保
护层完成67%。 3. 下月进度计划: 见附表(4月15日-5月15日进度计划表)
经办人
项目经理
5.工程进度产值确认表
累计付款金额(含本次)
1
2
3
4
5
6
7
8
小计
备注:
施工单位签字盖章监理单位签字盖章建设单位审核人签字并盖资料专用章
说明:本表由项目成控部编制完成,做为进度款付款审批的依据及附件;本表附件:1.工程形象进度确认表;2.工程形象进度审核明细表。
建设工程月份形象进度确认表
(**公司***项目**单位第次申报)
施工方项目负责人签字盖章:总监签字盖章:建设方项目负责人签字盖章:
建设工程月份形象进度审核明细表
工程名称:进度期间:年月日~年月日
序号
分部分项部位名称
完成情况
监理审核
建设方审核
备注
施工单位
监理单位
建设单位
单位盖章
项目经理:
年月日
单位盖章
监理工程师:
年月日
单位盖章
现场工程师:
成控专员:
年月日
说明:本表由项目工程部编制完成,做为编制月度工程进度确认表的依据及附件。附件:各部位彩色照片。
建设工程月份进度产值确认表
(***项目***单位第次申报)
工程名称:进度期间:年月日~年月日建设单位有效申报确认时间:年月日
施工单位申报
建设单位确认
序号
分部分项工程名称
形象进度
本期申报产值(元)
本期申报金额(元)
本期工程量(㎡)
本期产值(元)
本期应付金额(元)
本期单位造价(元)
累计完成工程量(㎡)
累计进度产值(元)
工程名称:进度期间:年月日~年月日施工方有效申报确认时间:年月日
施工单位申报
建设单位确认
5.工程进度产值确认表
建设工程月份进度产值确认表
(***项目***单位第次申报)
工程名称:进度期间:年月日~ 年月日建设单位有效申报确认时间:年月日
施工单位签字盖章监理单位签字盖章建设单位审核人签字并盖资料专用章
说明:本表由项目成控部编制完成,做为进度款付款审批的依据及附件;本表附件:1.工程形象进度确认表;2.工程形象进度审核明细表。
建设工程月份形象进度确认表
(**公司***项目**单位第次申报)
工程名称:进度期间:年月日~ 年月日施工方有效申报确认时间:年月日
页脚内容
施工方项目负责人签字盖章:总监签字盖章:建设方项目负责人签字盖章:
页脚内容
建设工程月份形象进度审核明细表
工程名称:进度期间:年月日~ 年月日
说明:本表由项目工程部编制完成,做为编制月度工程进度确认表的依据及附件。
附件:各部位彩色照片。
工程施工进度计划与项目产值完成情况明细表
工程名称:霍都公路第二合同段
序号
项目名称
计划开工日期
计划完工日期
产值(元)
备注
一
路基工程
2014.6.1
2014.10.10.
8800453.83
1
清理现场
425420.00
2
砍伐树木
370483.82
3
沥青砼路面挖除
331632.00
4
拆除钢筋砼
193356.31
底基第一层
(底基第二层)
2
培路肩
2015.5.11
2015.6.11
37386.90
3
基层
2015.5.20
2015.7.20
4968452.55
4
透层
2015.7.12
2015.7.28
690768.75
5
下封层
2015.7.20
2015.8.30
2216929.80
6
沥青砼面层
2015.8.20
砖、石及其他砌体结构
1410.10
6
挖土方
660956.27
7
利用土方
381536.15
8
借土填方(天然砂砾)
914847.67
9
土工织物
1386042.40
10
路基补强天然砂砾料
4124212.40
11
改渠
10556.71
二
桥涵工程
2014.6.5
2014.9.30
2794991.62
1
小桥
2014.6.5
2014.9.30
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二、
本月申报产值
三、
应扣款项
水电费
甲供材料
其他
四、
(二+三)本次实际应付款
五、
(一+四)至本月累计付款
六、
未付款(合同金额-累计付款)
七、
备注
承包商法人或授权代表签字: 承包商(盖章):
申报日期:2015-1-07
工程进度产值计算
施工或供货单位: 2015 年 1 月 7 日
合同名称
江安希望城一期及会所土石方合同
分公司工程部负责人
分公司成本管理人员
分公司负责人意见
集团工程部(集团工程部专业经理、安全工程师)超过100万以上
进度产值申报表
项目名称
江安希望城一期及会所土石方合同
合同编号
JATQ—GC—201409001
承包商
江西诚元建设工程有限公司宜宾分公司
建筑面积
合同金额
569.6万
变更调整
价款
元
一、
已付工程款
工程称
江安希望城一期及会所土石方合同
合同编号
JATQ—GC—201409001
承包人
安满华
合同(暂定)
金额
569.6万
计划进度
一期及会所
总工期
90天
报送金额(元)
工程
基本情况
(乙方填写)
审核意见
总包单位
项目经理意见:
监理公司
意见
专业监理项目总监
工程师意见:意见:
分公司工程部内业意见
分公司工程专业工程师意见
合同编号
JATQ—GC—201409001
本次应付合计金额
小写:
大写:
计 算 式
本次产值: 付款比例: 应付金额:
计算人: 复核人: 年 月 日
(注:文档可能无法思考全面,请浏览后下载,供参考。可复制、编制,期待你的好评与关注)
2gc201409001承包商江西诚元建设工程有限公司宜宾分公司建筑面积合同金额5696万变更调整价款元一已付工程款100万元二本月申报产值三应扣款项水电费甲供材料其他四二三本次实际应付款五一四至本月累计付款六未付款合同金额累计付款七备注承包商法人或授权代表签字
工程建设项目月(阶段)形象进度审批表
经办部门:工程部编制日期:2015年1月7日编号:
