目录1.工程概况………………………………………………( 2 )页2.施工供配电概况………………………………………( 2 )页3.变压器容量选择………………………………………( 3 )页4.分配电箱、导线选择…………………………………( 4 –7 )页5.施工用电平面图………………………………………( 8 )页6.施工用电系统图………………………………………( 8 )页7.安全用电技术措施……………………………………( 9-11 )页8.电气防火措施…………………………………………( 12 )页1.工程概况1.1本工程为XX市垡头居住区(翠成)工程,位于XX市东部十八里店乡。

1.2本工程的建设单位为住总集团房地产开发XX公司,发包方为住总集团工程总承包部,设计单位是华通设计顾问工程XX公司,监理单位为北京方正XX公司,施工单位为住总集团工程总承包部。

1.3本工程建筑面积15241.15m2,结构形式为《全现浇钢筋混凝土框架剪力墙》,建筑物总高度BA2-BA6 各16.8 m,各6层。

2.施工供配电概况2.1现场设置1台容量为630kVA,变比为10/0.4kV 变压器,位于施工现场东南侧,具体位置见总平面图。

2.2本工程低压供电系统采用TN-S接地保护系统。

直接由现场变配电室(一级控制)引出,送至各分配电箱(二级控制)。

2.3现场共设置个固定安装的分配电箱。

箱内具体配置见系统图,平面位置见总平面图。

2.4本工程采用变配电室的一个出线开关专供消防水泵。

2.5各加工点的三级配电箱分别由各分配电箱供电。

各分配电箱及三级配电箱内均设置漏电保护开关,形成三级控制二级保护,装设在流动开关箱内的供电设备的各出线漏电开关动作电流应不大于30mA,动作时间不大于0.1s,分配电箱的漏电保护开关的动作电流应不大于75mA,动作时间不大于0.1s。

2.6现场电缆全部采用VV22型聚氯乙烯绝缘聚氯乙烯护套铠装电缆,敷设方式为土壤直埋法。

北京高层住宅临电工程施工方案

北京高层住宅临电工程施工方案

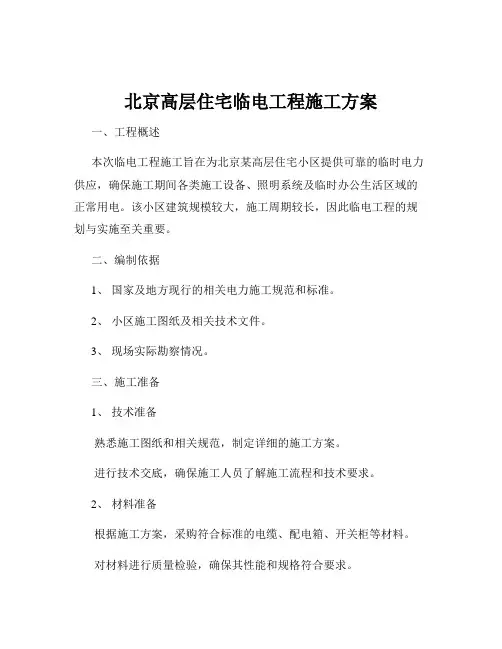

北京高层住宅临电工程施工方案一、工程概述本次临电工程施工旨在为北京某高层住宅小区提供可靠的临时电力供应,确保施工期间各类施工设备、照明系统及临时办公生活区域的正常用电。

该小区建筑规模较大,施工周期较长,因此临电工程的规划与实施至关重要。

二、编制依据1、国家及地方现行的相关电力施工规范和标准。

2、小区施工图纸及相关技术文件。

3、现场实际勘察情况。

三、施工准备1、技术准备熟悉施工图纸和相关规范,制定详细的施工方案。

进行技术交底,确保施工人员了解施工流程和技术要求。

2、材料准备根据施工方案,采购符合标准的电缆、配电箱、开关柜等材料。

对材料进行质量检验,确保其性能和规格符合要求。

3、人员准备组建专业的施工队伍,包括电工、焊工等。

施工人员需具备相应的资质证书,并进行安全教育培训。

4、现场准备清理施工现场,为临电设备的安装提供足够的空间。

确定配电箱、开关柜等设备的安装位置,并做好标记。

四、临电系统设计1、负荷计算根据施工现场各类设备的功率和使用情况,进行负荷计算。

考虑同时系数和功率因数,确定总负荷容量。

2、电源引入从附近的市电电网引入电源,接入施工场地内的总配电箱。

3、配电箱设置在施工现场设置总配电箱、分配电箱和开关箱,实行三级配电。

配电箱的位置应便于操作和维护,且周围无易燃、易爆物品。

4、线路敷设电缆线路采用埋地敷设或架空敷设,埋地深度不小于 07 米,并在电缆上下铺设细砂保护层。

架空线路应符合相关安全距离要求,并用绝缘子固定。

五、设备选型与安装1、配电箱选型总配电箱应具备短路、过载、漏电保护等功能。

分配电箱和开关箱的规格和型号应根据实际负荷进行选择。

2、开关柜安装开关柜应安装在坚固的基础上,垂直度偏差不应大于15‰。

柜体与基础应可靠接地。

3、配电箱安装配电箱安装高度应符合规范要求,底边距地面一般为 15 米。

箱内电器元件应安装牢固,布线整齐。

六、接地与防雷系统1、接地系统采用 TNS 接地系统,工作零线与保护零线分开设置。

北京某综合办公楼临时用电施工方案_secret.doc

北京某综合办公楼临时用电施工方案_secret.doc

一、编制依据 (2)二、工程概况 (2)三、现场机械计划和负荷计算及施工布署 (2)四、施工技术措施及要求 (5)五、施工规定及交底 (11)六、现场施工安全措施 (16)七、内业资料 (17)八、附图 (22)一、编制依据1.1《施工现场临时用电安全技术规范》(JGJ 46-2005)1.2《建筑施工安全检查标准》(JGJ59-99)1.3《安全生产管理实施细则》1.4《建筑施工高处作业安全技术规范》(JGJ80-88)1.5华北地区建筑设计标准化办公室建筑电气通用图集(92DQ1-13)1.6北京市《建筑工程资料管理规程》(DBJ01-51-2003)1.7《建筑电气设计手册》1.8《临建施工组织设计》二、工程概况本工程南临松林中路(规划路),西邻北京市医药公司,北侧为南二环辅路,结构形式为框架剪力墙结构,建筑面积为8770.95m2,其中地上建筑面积为5307.25地下建筑面积为3463.7地下二层层高为3.3米,地下一层层高为3.6米,首层为3.6米,二至五层为3.4米总高度为18米,室内为高差为0.1米。

施工范围内无上下水、管道及各种埋地线路,高压线路在本工作业面范围内,需做外电防护。

本工程由甲方提供1台315KV A变压器,电源并配置低压电能计量和不小于500A出线开关1块,变压器位于施工现场的西北方向,经计算现在基本能满足现场施工用电。

三、现场机械计划和负荷计算及施工布署:1、本设计仅负责甲方提供负荷以下总箱、分箱、开关箱、电缆线路等电气开关的技术、维护、使用、故障拆除。

2、甲方提供电源位于工程西北角,施工现场在此位置设置现场配电室,再从配电室分两路供电,由电缆线埋地引入施工现场分配电箱,并设立一个一级配电柜。

(1)电箱布置情况如下:①、AL1路经过施工现场北侧,设立B1、B2、B3、B4、B5、A1、A2、A3箱,分设9级配电箱,负责部分施工现场用电;主要使用机械为:B1混凝土泵、B2现场南、B3现场北、B4楼层、B5(QTZ80塔吊)塔吊用电、A1办公区用等部分电气。

北京某住宅小区临时用电施工方案

北京某住宅小区临时用电施工方案

北京某住宅小区临时用电施工方案
1. 项目背景
北京某住宅小区需要进行临时用电施工,为了确保工程顺利进行并保障住户生活用电需求,制定本施工方案。

2. 施工概况
•施工地点:北京某住宅小区
•施工内容:临时用电施工
•施工时间:预计持续1个月
3. 施工准备
•向相关部门申请施工许可证;
•安排专业人员进行施工前检查和评估;
•准备必要的施工工具、设备和材料。

4. 临时用电方案
4.1 电源接入
•小区物业联系供电公司开通施工用电临时接入;
•确保施工用电接入点安全可靠,符合相关标准。

4.2 用电安全
•严格遵守用电安全操作规程;
•确保用电线路牢固可靠,定期检查电缆、插头等设备。

4.3 施工用电管理
•设立专门用电管理人员,负责监督施工中用电情况;
•制定用电计划,明确各施工区域用电需求,合理分配用电资源。

5. 施工措施
•临时用电施工需设置明显的安全警示标识,防止他人误操作;
•施工现场需保持整洁,杜绝电缆乱拉乱接现象;
•严格遵守施工时间,减少用电浪费。

6. 施工结束
•施工完成后,及时撤除临时用电线路和设备;
•对施工过程进行总结和评估,为今后类似工程提供借鉴。

结语
本施工方案旨在保障施工安全、提高工作效率,希望全体参与施工人员严格按照相关规定执行,确保施工过程顺利进行,用电安全有序。

北京临时用电施工方案

北京临时用电施工方案

北京临时用电施工方案一、前言北京市作为中国的首都,近年来经济发展迅猛,城市规模不断扩大,建筑施工活动也日益频繁。

在施工现场,电力是不可或缺的资源,因此临时用电施工方案的制定和实施非常重要。

本文将就北京市的临时用电施工方案进行详细的介绍和探讨。

二、施工目标1.确保施工安全:施工现场的电力设备和设施必须符合相关安全标准,确保施工人员和周围居民的人身安全。

2.提高工作效率:合理规划临时用电布置和电力供给方式,减少施工中断和停电的次数,提高工作效率。

3.保护环境:合理使用电力资源,减少能源消耗和二氧化碳排放,保护环境。

三、施工环境分析1.地理环境:北京市地处华北平原,四季分明,冬季寒冷而干燥,夏季炎热多雨。

施工现场通常为户外空曲场地,存在变温、高温、多雨等问题。

2.用电设备:常见的用电设备有施工电动机、照明设备、暖气设备、电动工具等。

3.施工规模:施工规模较大,需要大量的电力供应。

四、施工用电方案1.用电计划:施工前需初步规划用电量和用电时间,根据施工进度进行具体的用电计划。

避免过度消耗电力资源和浪费。

2.可靠性保障:为保证施工的连续进行,应在临时用电系统中设置备用电源,确保主电源故障时能正常供电。

3.安全保证:根据国家和地方有关用电安全的规定,设置安全保护装置,如过电流保护器、漏电保护器等。

4.灵活性:临时用电系统应该具备一定的灵活性,能够根据实际需要进行布线和改造。

5.节能环保:尽量采用节能和环保型的用电设备,减少能源消耗和污染物排放。

并建立用电台账,及时发现和解决能源浪费问题。

6.维护管理:建立临时用电设备的管理制度,定期进行设备维护和检修,确保设备正常运行。

五、实施步骤1.确定用电需求:根据施工规模和实际需要,确定用电量和用电时间。

2.设计临时用电系统:根据用电需求设计临时用电系统,包括主电源、备用电源、配电箱、电缆布线等。

3.购置设备和材料:根据设计方案购置所需的设备和材料,包括发电机、电缆、开关等。

商业中心临时用电施工方案

商业中心临时用电施工方案

某商业中心临时用电施工方案-06-10 18:34:10 作者:admin来源:网友评论 0 条******临时用电施工方案1、编制根据1.1《施工现场临时用电安全技术规范》JGJ46-。

1.2《建筑施工安全检查原则》2、工程概况本工程地处北京市平谷区商业繁华中心,东临文化北路,西临人民...******临时用电施工方案1、编制根据1.1《施工现场临时用电安全技术规范》JGJ46-。

1.2《建筑施工安全检查原则》2、工程概况本工程地处北京市平谷区商业繁华中心,东临文化北路,西临人民公园,由南楼、北楼、中心车库及商业办公楼构成旳建筑群,总建筑面积119017㎡。

其中南楼地下2层,地上16层,北楼地下2层,地上27层,框剪构造。

3、现场勘测本工程所在地西侧为人民公园,东面、北面临街,南楼南侧围墙内有高压配电线路及热网管线。

现场东侧有两台容量为315KVA变压器,供本工程施工使用。

4、配电系统布置4.1施工用电采用容量为315KVA变压器两台直接供电,根据施工平面布置图中各用电设备旳位置和用电负荷及现场状况,由总配电箱到分派电箱,选用电缆架空及埋地敷设,分六路供电,再由二级配电箱分别向木工加工区、钢筋加工区和施工机械供电。

4.2线路敷设:配电干线除由总旳配电箱引出场区旳照明,支路和移动配电箱外,均采用五芯YJV交联电缆敷设,移动配电箱和各支线均选用YEW型500伏橡套绝缘电缆线。

4.3电器装置选择:4.3.1总电箱及分派电箱均设总自动空气开关及分路自动空气开关或漏电开关,用电设备处在工作电流不小于60A用自动空气开关,自动空气开关选用Dz20J型。

4.3.2每台用电设备均设各自专用旳开关箱,且实行“一机一闸一漏一箱制”。

4.3.3照明与动力电合用一配电箱时,但照明与动力分路设置,每一种配电箱照明部分安装一种两级漏电保护器。

4.3.4配电系统旳保护装置:TN系统中旳保护护零线除必须在配电室或总配电箱处做反复接地外,还必须在配电系统旳中间和末端处做反复接地。

北京高层住宅临电工程施工方案

北京高层住宅临电工程施工方案

北京高层住宅临电工程施工方案一、工程概述本临电工程旨在为北京某高层住宅项目提供可靠的临时电力供应,确保施工期间各类设备、机具的正常运行以及施工现场的照明和办公用电需求。

该高层住宅项目总建筑面积为____平方米,建筑高度为____米,地上____层,地下____层。

二、编制依据1、《施工现场临时用电安全技术规范》(JGJ 46-2005)2、项目施工图纸及相关设计文件3、施工组织设计4、现场勘察资料三、现场用电负荷计算1、主要用电设备及功率塔吊:____kW施工电梯:____kW电焊机:____kW振捣器:____kW照明灯具:____kW2、用电负荷计算根据设备的使用情况和同时系数,采用需要系数法进行负荷计算,计算结果如下:总计算负荷:Pjs =____kWQjs =____kvarSjs =____kVA四、电源进线及配电室设置1、电源进线从附近的市政电网引入一路____kV 电源,接入施工现场的配电室。

2、配电室设置配电室应设置在靠近负荷中心、进出线方便、无灰尘、无蒸汽、无腐蚀介质及不易积水的地方。

室内应配备配电柜、计量表、漏电保护器等设备,并做好防火、防潮、通风等措施。

五、配电箱与开关箱的设置1、配电箱设置根据施工现场的用电分布情况,设置总配电箱、分配电箱和开关箱。

总配电箱应设在靠近电源的区域,分配电箱应设在用电设备相对集中的区域,开关箱与所控制的用电设备的距离不宜超过 3m。

2、开关箱设置每台用电设备必须有各自专用的开关箱,严禁用同一个开关箱直接控制 2 台及 2 台以上用电设备(含插座)。

六、线路敷设1、架空线路架空线路应沿施工现场的道路边缘或建筑物边缘敷设,与道路或建筑物的水平距离应符合安全要求。

架空线路的导线应采用绝缘导线,其截面积应根据负荷计算确定。

2、电缆线路电缆线路应埋地敷设,埋深不应小于 07m,并在电缆上下各均匀铺设不小于 50mm 厚的细砂,然后覆盖砖等硬质保护层。

穿越道路、建筑物等易受损伤的部位应加设防护套管。

北京某高层住宅楼临时用电施工方案

北京某高层住宅楼临时用电施工方案

北京某高层住宅楼临时用电施工方案一、编制依据1、《临时用电安全技术规范》2、《施工组织设计》二、工程概况:本工程位于北京市朝阳区北苑西坡子动路东侧,总建筑面积为25000m2。

地上25层,为高层住宅,地下二层:地下一层是车库,地下二层为人防层。

此工程为北京市朝阳区北苑居住区5区510#住宅楼,结构形式为全现浇剪力墙结构。

该工程在北苑西坡子东路东侧,围墙西侧为待建马路,北侧是城建二公司工地,东侧是城建二公司办公生活区,南侧是当地平房居民区。

施工临时用电由甲方提供一台电力变压器,容量为400KVA,根据现场地理位置,结合《施工现场临时用电安全技术规范JGJ46—88》施工工程中如果塔吊转动时,大臂头垂直处对架空线路采取措施加强保护,对杆式安装变压器下面的总配电箱四周应装围护栏保护,施工现场配电箱应搭设防雨防砸棚及围护栏等防护设施。

将总电源由变压器下面总闸引到施工现场总配电柜,采用铠装电缆3×12022×702,挖沟埋到总配电柜供电。

根据施工现场情况的需要,电源电缆引到分配电箱,从分配电箱引到开关箱、动力箱、照明等专用线路。

三、施工组织部署:1、临时用电安全领导小组:组长:潘克军副组长:孙长来组员:龙明华崔友芳徐金堂王大勇王广军2、结合现场实际情况及施工需要,布设整套的临设,控制方式:总配电箱→分配开关箱→开关箱→用电设备。

所有配电箱、开关箱均统一编号,箱内所有开关、插座、输入、输出电缆等都标明用途去向,以及回路和控制用电设备等。

箱内并有控制系统图,施工现场所有配电箱均有专人负责管理,按时检查和维修,以防止发生触电事故。

3、配电线路引入施工现场总配电箱开关,总电源为三相五线制,380V/22 0V低压供电系统,在总配电柜箱处及末端各做一组重复接地极,并做专用保护线:自总箱柜后,严格按三相五线制(TN-S系统)敷设整个现场。

做到工作零线和保护零线分开,工作零线仅用负载(220V照明及220V其它用电设备),其中有明确的接地示意标志,重复接地电阻不大于4Ω。

北京综合百货大楼临时用电施工方案范本

北京综合百货大楼临时用电施工方案范本

商业大厦世纪广场工程临时用电施工组织设计根据中华人民共和国城乡建设环境保护部部标准《施工现场临时用电安全技术规范》-JGJ 46-88的要求,临时用电设备在5台及5台以上或设备总容量在50KW及50KW 以上者,应编制临时用电施工组织设计。

所以需编制施工组织设计。

现场勘测:商业大厦世纪广场工程位于太平路商业大厦西侧,西牡丹街与长安街之间。

建成之后与原商业大厦连成一个整体。

建筑长64。

5米、宽24米、高12层45米。

总建筑面积----------米。

现场临时用电电源引自工地南侧380V低压供电线路,三相四线制引入后,按规范要求重复接地后,采用TN─S接零保护系统供电。

根据规范要求按照三级配电、两级保护的原则,总配电箱采用自动空气开关作为总开关,下分四个回路分别给三个分配电箱送电及一个备用回路,每个回路设一个刀闸一个漏电断路器,作为第一级配电。

将现场分三个回路,分别用三个分配电箱供电做为第二级配电装置。

第一个分配电箱塔吊和搅拌机,第二个分配电箱电焊机、切断机、弯曲机和调直机,第三个分配电箱塔吊、搅拌机和木工电锯。

内设一个总开关,及各分设备的开关。

在每台设备三米内设一操作箱做为第三级配电,安装一个刀闸及一个漏电断路器,作为第二级保护。

本系统利用桩基础主筋经过测试,符合规范要求作为重复接地的接地体。

本用电系统主配电室设于建筑物南侧,-----用电负荷计算:计算负荷1、混凝土搅拌机k=1 cosφ=0.65 tgφ=1.17KVAR tg p Q kwkp p js js e js 4.617.15.55.511111=⨯=⋅=⨯==φ2、 混凝土振捣器 k=0.7 cos φ=0.7 tg φ=1.02()28.402.12.42.45.147.02222=⨯=⋅==⨯⨯==φtg p Q kwkp p js js e js3、 塔式起重机 k=0.7 cos φ=0.65 tg φ=1.17()KVARtg p Q kw kp p js js e js 07.3417.112.2912.298.23157.0223333=⨯=⋅==++⨯⨯==φ 4、 钢筋切断机 k=0.5 cos φ=0.7 tg φ=1.02KVAR tg p Q kwkp p js js e js 12.102.11.11.12.25.04444=⨯=⋅==⨯==φ5、 钢筋弯曲机 k=0.5 cos φ=0.7 tg φ=1.02KVAR tg p Q kwkp p js js e js 12.102.11.11.12.25.05555=⨯=⋅==⨯==φ6、 钢筋调直机 k=0.7 cos φ=0.65 tg φ=1.17KVAR tg p Q kwkp p js js e js 80.117.154.154.12.27.06666=⨯=⋅==⨯==φ7、 木工电锯 k=0.6 cos φ=0.65 tg φ=1.17KVAR tg p Q kwkp p js js e js 1.217.18.18.10.36.07777=⨯=⋅==⨯==φ8、 电焊机 k=0.45 cos φ=0..45 tg φ=1.98KVAR tg p Q kwkp p js js e js 73.2698.15.135.133045.08888=⨯=⋅==⨯==φ9、 照明 k=0.35 cos φ=1 tg φ=0KV AR tg p Q kwkp p js js e js 00772035.09999=⨯=⋅==⨯==φ总负荷量计算:对于低压干线可取∑k =0.9()KVAQ P S Q Q Q Q K Q kwP P P P K P js js js js js js js js js js js js js 93.9073.6937.5873.69)73.261.28.112.112.107.3428.44.6(9.0)(37.58)75.138.154.11.11.112.292.45.5(9.0222293219321=+=+==+++++++=+⋅⋅⋅⋅⋅⋅+++==++++++++⨯=+⋅⋅⋅⋅⋅⋅+++=∑∑∑∑∑∑∑选择干线导线截面A US I js js 15.138********.9031033=⨯⨯=•⨯=∑∑ 查表后选用: VLV-4×70↑电力电缆载流量为160A,直埋满足要求选择总开关:用DZ20-250/330 160A第一分配电箱设备选择:1塔吊一台:()KVARtg p Q kw kp p js js e js 35.1717.156.1456.148.23157.03333=⨯=⋅==++⨯==φ2 混凝土搅拌机 k=1 cos φ=0.65 tg φ=1.17 KVAR tg p Q kwkp p js js e js 4.617.15.55.511111=⨯=⋅=⨯==φ总:∑k =0.9()A U S I KVAQ P S Q Q K Q P P K P js js js js js js js js js js js 02.453803106.293106.2911.235.1811.23)4.635.17(9.0)(5.18)5.556.14(9.03322222121=⨯⨯=⋅⨯==+=+==+=+==+⨯=+=∑∑∑∑∑∑∑∑∑查表选择VLV 4×10 平方电缆直埋、额定电流 塔吊 48+6.8+6=60.8A搅拌机 11AI=60.8+11=71.8A选DZ 15LE –100/4902-100A 漏电断路器作为第一级保护 第二分配电箱设备选择:切断机:P 1=1.1 Q 1=1.12弯曲机: P 2=1.1 Q 1=1.12调直机:P=1.54 Q=1.8电焊机:P=13.5 Q=26.73()A I A S I KVAQ P S KVARQ Q Q Q K Q kwP P P P K P js js js js js js js js js js js js js js js 5.51385.45.45.457.4838031093.3138031093.317.2789.157.27)73.268.112.112.1(9.0)(89.15)5.1354.11.11.1(9.033222243214321=+++==⋅⨯=⋅⨯==+=+==+++=+++==+++⨯=+++=∑∑∑∑∑∑∑∑∑额查表选择VLV 4×10 平方电缆直埋选DZ 15LE –100/4902-60A 漏电断路器作为第一级保护 选择DZ20 – 100/330 10A 自动空气开关作为切断机开关 选择 DZ20– 100/330 10A 自动空气开关作为弯曲机开关 选择 DZ20– 100/330 10A 自动空气开关作为调直机开关 选择 DZ20– 100/330 50A 自动空气开关作为电焊机开关第三分配电箱设备选择:1塔吊一台:KVAR tg p Q kwkp p js js e js 35.1756.143333=⋅===φ2 混凝土搅拌机 k=1 cos φ=0.65 tg φ=1.17 KVARtg p Q kwkw kp p js js e js 4.65.55.511111=⋅==⨯==φ3 木工电锯P=1.8KW Q=2.1KV AR 额定电流I=6A 总:∑k =0.9()A U S I KVAQ P S Q Q Q K Q kw P P P K P js js js js js js js js js js js js js 97.4638031088.3031088.3027.233.2027.23)1.24.635.17(9.0)(3.20)8.15.556.14(9.0332222321321=⨯⨯=⋅⨯==+=+==++=++==++⨯=++=∑∑∑∑∑∑∑∑∑查表选择VLV 4×6 平方电缆直埋、 额定电流 塔吊 48+6.8+6=60.8A搅拌机 11A电锯 6AI=60.8+11+6=77.8A选DZ 15LE –100/4902-100A 漏电断路器作为第一级保护 选择 DZ20 – 100/330 80A 自动空气开关作为塔吊开关 选择 DZ20– 100/330 16A 自动空气开关作为搅拌机开关 选择 DZ20– 100/330 10A 自动空气开关作为电锯开关 单机选择:1塔吊操作箱k=0.7 cos1φ=0.65 tg φ=1.17P=14.56kw Q=17.35kvarI=48+6.8+6 =60.8A81.4715.344.14.145.3431065.2235.1756.143222=⨯=>=⋅⨯==+=+=∑∑∑∑∑∑js js js js js js I I A U s I Q p s 漏选用VLV-4×16平方电缆选择 DZ20 – 100/330 80A 自动空气开关作为塔吊开关选漏电断路器DZ15LE-100/80A 49012搅拌机操作箱k=1 cos φ=0.65 tg φ=1.17P=5.5kw Q=6.4kvar I=11A选择 DZ20– 100/330 32A 自动空气开关作为搅拌机开关AI I A I I A U s I Q p s js js js js js js 5.16115.15.178.177.124.14.17.123104.84.65.532222=⨯=>=⨯=>=⋅⨯==+=+=∑∑∑∑∑∑熔漏选用VLV-4×4平方电缆满足要求选漏电断路器DZ15LE-40/ 25A 4901选择熔断器熔体20A其它设备同上法计算(略)作为第二级保护的漏电断路器漏电动作选小于45mA.漏电动作时间应小于0.3 s作为第一级保护的漏电保护器漏电动作选小于30mA.漏电动作时间应小于0.1 s;使用于潮湿和有腐蚀介质场所的保护器应采用防溅型产品,其额定漏电动作电流应不大于15mA,额定漏电动作时间应小于15s。

北京市临时用电方案模板

北京市临时用电方案模板

目录一、编制依据 (3)二、工程概况 (4)2.1工程设计概况 (4)2.2现场用电情况 (4)2.3、现场临电布置 (5)三、负荷计算 (5)3.1施工现场及生活区和办公区主要用电设备(用电量统计表)53.2总用电量计算 (7)3.3、选择变压器 (7)四、设计配电系统 (9)4.2设计配电装置,选择电器 (13)4.3设计消防供电 (14)4.4设计接地装置 (14)五、防雷接地装置设计 (15)5.1防雷 (15)5.2保护接零 (16)六、防护措施 (16)6.1配电室的做法 (16)6.2配电箱的防护 (17)6.3电缆的防护 (17)6.4现场照明的防护 (17)七、安全用电措施 (18)7.1安全用电技术措施: (18)7.2安全用电组织措施 (22)八、电气防火措施 (25)8.1电气防火技术措施: (25)8.2电气防火组织措施: (26)九、制定触电抢救预案 (26)9.1预案抢救小组 (26)9.2抢救措施 (27)十、绿色节能环保 (28)10.1环境保护方针 (28)10.2环境保护目标 (28)10.3节电措施 (29)十一、附图 (29)11.1临时用电平面布置图 (29)11.2临时用电配电系统图 (29)一、编制依据1、《施工现场临时用电安全技术规》JGJ46-20052、主要施工机械计划表(各专业提供)3、《建筑工程施工现场供电安全规》(GB50194-93)4、《建筑施工安全检查标准》(JGJ59-2011)5、《公共建筑节能设计标准》GB50189-20056、《建筑机械使用安全技术规程》JGJ33-20017、《建设工程施工现场安全防护、场容卫生及消防保卫标准》8、甲方安全文明施工用电要求及本项目施工组织设计9、其它现行的、行业的电气技术标准、规、规程以及相关法律法规二、工程概况2.1工程设计概况2.2现场用电情况本工程主要用电为施工现场用电、生活区和办公区用电。

北京某高层临时用电施工方案

北京某高层临时用电施工方案

北京某高层临时用电施工方案一、工程概况:**工程;属于框架结构;地上24层;地下1层;建筑高度:96.40m;标准层层高:3.70m ;总建筑面积:64000.00平方米;总工期:540天;施工单位:上海**有限公司。

本工程由**有限公司投资建设,上海**设计有限公司设计,上海**有限公司地质勘察,南京**监理咨询有限公司监理,上海**有限公司组织施工;由**担任项目经理,**担任技术负责人。

本工程施工用电单独设置变压器一台,并设置配电房一只,配电房施工见附图:“配电房详图”。

在施工现场分成11条干线配电,各干线配电见附图:“**区域施工总平面图”。

在22、23号房楼层竖向配电,在楼层中每二层设置楼层分配箱一个,详见附图:“竖向配电详图”。

施工临时用电方案计算书一、编制依据《低压配电设计规范》GB50054-95中国建筑工业出版社《建筑工程施工现场供电安全规范》GB50194-93中国建筑工业出版社《通用用电设备配电设计规范》GB50055-93中国建筑工业出版社《供配电系统设计规范》GB50052-95中国建筑工业出版社《施工现场临时用电安全技术规范》JGJ46-2005中国建筑工业出版社《建筑施工安全检查标准》JGJ59-99二、施工条件施工现场用电量统计表:---------------------------------------------------------------- 序号机具名称型号安装功率(kW) 数量合计功率(kW)1 钢筋对焊机125 125 1 1252 钢筋切断机 QJ40-1 5.5 2 113 钢筋弯曲机 WJ40 3 2 64 木工圆锯 MJ106 5.5 3 16.55 木工平刨床 MB503A 3 2 66 办公室照明 0.6 10 67 塔式起重机 TQ60/80 55.5 1 55.58 施工电梯 SCD100/100A 11 1 119 交流电焊机 BX3-120-1 9 1 910 插入式振动器 ZX50 1.1 2 2.211 木工圆锯 MJ104 3 1 312 木工圆锯 MJ104 3 1 313 插入式振动器 ZX50 1.1 1 1.114 交流电焊机 BX3-120-1 9 1 915 插入式振动器 ZX50 1.1 1 1.116 木工圆锯 MJ104 3 1 317 交流电焊机 BX3-120-1 9 1 919 木工圆锯 MJ104 3 1 320 交流电焊机 BX3-120-1 9 1 921 插入式振动器 ZX50 1.1 1 1.122 木工圆锯 MJ104 3 1 323 交流电焊机 BX3-120-1 9 1 924 插入式振动器 ZX50 1.1 1 1.125 木工圆锯 MJ104 3 1 326 交流电焊机 BX3-120-1 9 1 927 插入式振动器 ZX50 1.1 1 1.128 木工圆锯 MJ104 3 1 329 交流电焊机 BX3-120-1 9 1 930 插入式振动器 ZX50 1.1 1 1.131 木工圆锯 MJ104 3 1 332 交流电焊机 BX3-120-1 9 1 933 插入式振动器 ZX50 1.1 1 1.134 木工圆锯 MJ104 3 1 335 交流电焊机 BX3-120-1 9 1 936 插入式振动器 ZX50 1.1 1 1.137 木工圆锯 MJ104 3 1 338 交流电焊机 BX3-120-1 9 1 939 插入式振动器 ZX50 1.1 1 1.140 木工圆锯 MJ104 3 1 341 交流电焊机 BX3-120-1 9 1 943 木工圆锯 MJ104 3 1 344 交流电焊机 BX3-120-1 9 1 945 插入式振动器 ZX50 1.1 3 3.346 木工圆锯 MJ104 3 1 347 交流电焊机 BX3-120-1 9 1 948 插入式振动器 ZX50 1.1 3 3.349 木工圆锯 MJ104 3 1 350 交流电焊机 BX3-120-1 9 1 951 插入式振动器 ZX50 1.1 3 3.352 木工圆锯 MJ104 3 1 353 交流电焊机 BX3-120-1 9 1 954 插入式振动器 ZX50 1.1 3 3.355 木工圆锯 MJ104 3 1 356 交流电焊机 BX3-120-1 9 1 957 插入式振动器 ZX50 1.1 3 3.358 木工圆锯 MJ104 3 1 359 交流电焊机 BX3-120-1 9 1 960 插入式振动器 ZX50 1.1 3 3.361 木工圆锯 MJ104 3 1 362 交流电焊机 BX3-120-1 9 1 963 插入式振动器 ZX50 1.1 3 3.364 木工圆锯 MJ104 3 1 365 交流电焊机 BX3-120-1 9 1 967 木工圆锯 MJ104 3 1 368 交流电焊机 BX3-120-1 9 1 969 插入式振动器 ZX50 1.1 3 3.370 木工圆锯 MJ104 3 1 371 交流电焊机 BX3-120-1 9 1 972 插入式振动器 ZX50 1.1 3 3.373 木工圆锯 MJ104 3 1 374 交流电焊机 BX3-120-1 9 1 975 插入式振动器 ZX50 1.1 3 3.376 木工圆锯 MJ104 3 1 377 交流电焊机 BX3-120-1 9 1 978 插入式振动器 ZX50 1.1 3 3.379 木工圆锯 MJ104 3 1 380 交流电焊机 BX3-120-1 9 1 981 施工电梯 SCD100/100A 11 1 1182 塔式起重机 TQ60/80 55.5 1 55.583 混凝土搅拌机 JD350 15 1 15 ----------------------------------------------------------------三、设计内容和步骤1、现场勘探及初步设计:(1)本工程所在施工现场范围内无各种埋地管线。

项目部生活区临电施工方案

项目部生活区临电施工方案

项目部生活区临电施工方案1. 引言随着建筑项目的开展,项目部生活区的建设和电力供应是重要的一环。

为了保证项目部生活区的正常运行和施工安全,本文将提供一个临电施工方案,确保电力供应的稳定和安全。

2. 施工前准备2.1 安全措施在施工前,项目部需制定临电施工的安全措施。

包括但不限于:•设立禁止烟火区域,防止火灾事故;•设置标志牌和警戒线,提醒施工人员注意安全;•提供必要的安全器材,如安全帽、安全鞋等;•安排专人负责安全检查和事故应急处理;•向施工人员进行安全培训和教育。

2.2 材料准备在临电施工前,需准备好所需的材料和设备,确保顺利进行。

主要的材料和设备包括:•电缆、电线等电力传输设备;•配电箱、断路器等用于供电控制的设备;•电力检测仪器,用于监测电力供应的稳定性和安全性;•绝缘材料和防护设备,用于确保电力设备和人员的安全。

2.3 施工人员组织根据临电施工的任务和需求,合理组织施工人员,确保施工进度和安全。

安排人员的注意事项包括:•施工人员需具备相关的电力知识和技能;•制定施工人员的工作计划和职责分工;•建立沟通机制,确保施工人员之间的协作和信息交流;•设立值班制度,确保有足够的人员进行监控和应急处理。

3. 施工流程3.1 前期准备在施工前期准备阶段,需要先进行场地勘察和电力规划。

包括但不限于:•检查用电设备的布局和位置;•测量用电设备的电力需求和负荷;•确定电缆的敷设路径和长度;•衡量地形和环境因素对电力供应的影响。

3.2 电缆敷设根据前期准备的结果,进行电缆敷设工作。

包括但不限于:•安装电缆支架和槽槽;•敷设电缆并进行固定;•进行电缆的连接和绝缘处理。

3.3 配电箱安装根据用电设备的布局和电力需求,安装配电箱和断路器。

包括但不限于:•安装配电箱,并连接到电缆上;•安装断路器,进行配电控制;•进行电线的连接和绝缘处理。

3.4 系统调试在完成电缆敷设和配电箱安装后,进行系统调试。

主要包括以下步骤:•对配电系统进行电力检测,确保电力供应的稳定性;•对用电设备进行测试,确保正常运行;•对电力设备和配电系统进行维护和保养。

北京临时用电施工方案

北京临时用电施工方案

液化空气(北京)工业气体有限公司大宗气站项目(二期)施工现场临时用电方案编制:审核:审批:中石化工建设有限公司目录1.工程概况 (3)2.编制依据 (3)3.主要施工机械用电荷载 (3)4.设计计算及临时供电系统图 (3)5.外电防护 (6)6.接地与防雷 (6)7.变配电装置 (7)8.配电线路 (8)9.配电箱与开关箱 (8)10.现场照明 (10)11.施工现场用电保护措施 (10)12.电气防火措施 (11)13.用电技术档案 (11)注:临电平面布置图待确定业主给定线路方向后上报。

一、工程概况1、工程名称: 液化空气(北京)工业气体有限公司大宗气站项目(二期)。

2、工程位置:北京市经济技术开发区文昌大道18号。

3、用电部位:土建施工及办公用电。

二、编制依据《低压配电设计规范》GB50054-2011《建筑工程施工现场供电安全规范》GB50194-93《通用用电设备配电设计规范》GB50055-2011《供配电系统设计规范》GB50052-2009《施工现场临时用电安全技术规范》JGJ46-2005《建筑施工安全检查标准》JGJ59-99现场实际情况及业主要求三、主要施工机械用电负荷四、设计计算及临时供电系统图1、现场勘探及初步设计:(1)本工程所在施工现场范围埋地管线较少且均有埋地标识。

(2)现场采用380V低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电。

(3)根据施工现场用电设备布置情况,总箱进线采用空气明敷/架空线路敷设,干线采用空气明敷/架空线路敷设,用电器导线采用空气明敷/架空线路敷设。

采用三级配电,三级防护。

(4)按照《JGJ46-2005》规定制定施工组织设计,接地电阻R≤4Ω。

配电箱系统简图一级箱二级箱五、外电防护1、在建工程不得在高、低压线路下方施工、不得搭设作业棚、建造生活设施或堆放构件、架具、材料及其它杂物。

2、工程(含脚手架具)的外侧边缘与外电架空线路的边缘之间必须保持安全操作距离。

生活区临电方案

生活区临电方案

⽣活区临电⽅案⼀、⼯⼈⽣活区概况1、1 ⽣活区概况⼯⼈⽣活区位于北京市朝阳区朝阳北路青年汇。

主要为⼯⼈⽣活区住房及配套⽤房,占地⾯积约为10亩,建筑⾯积约为2500平⽅⽶,能够满⾜1100⼈居住。

其中包括住房90间,⾷堂2间,洗浴间两间。

住房每间住⼈不多于⼗⼈。

.⽤电概况编制说明1.现场勘测经现场勘察,户主提供的供电点在⽣活区西北⾓有⼀台315KVA电⼒变压器和东北⾓引⼊⼀条YJV-4*35+1*16的电源电缆线。

a、西北⾓侧的315kva变压器主要供电对象为⼯⼈宿舍空调⽤电及四川队⾷堂⽤电。

b、东北⾓引⼊⼀条YJV-4*35+1*16的电源电缆线主要供电对象为江苏队⾷堂及⼯⼈宿舍区低压照明⽤电。

2、根据⽣活区⽤电量及国家有关规范标准、图集等;我⽅经过认真周密的调查研究后,考虑到⽣活区条件和各种客观情况,提出本临电⽅案。

3、通过本⽅案的编制,全⾯考虑⽣活区的各个条件,采⽤分区式供电原则,拟定合理的临电⽅案,保证⽣活区安全⽤电。

、编制依据(1)《施⼯现场临时⽤电安全技术规范》JGJ46-2005(2)《建筑⼯程施⼯现场供⽤电安全规范》GB50194-93(3)《建筑物防雷设计规范》GB50057-94(4)《建筑施⼯安全检查标准》JGJ59-2011(5)《民⽤建筑电⽓设计规范》JGJ/T16-92(6)其它相关国家现⾏设计规范及天津地⽅设计标准⼆、总负荷计算、⽤电设备统计⼯⼈⽣活区负荷分布⼯⼈⽣活区⽤电设计安排应按照实际⽤电设备考虑,供配电线路及配电设备安排应以⽣活区临建布置及实际的⽤电设备为主要依据。

主要⽤电设备见表。

根据⽣活区⽤电设备位置对⼯⼈⽣活区合理布置⼆级配电柜位置,电缆选型、具体安装位置详见临电平⾯布置图及系统图。

2、2 ⽤电量计算:如⽤电设备容量表所列,⽤电设备种类齐全,数量⼤。

为了准确计算⽤电设备⽤电量实现可靠供电、经济合理、确保⼈⾝安全和运⾏正常,必须可靠的选择配电系统的导线、⽤电设备、变压器等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第1卷工程概况 (2)第2卷现场临时用电总体布置 (2)第3卷现场临电布置 (2)第1章电缆的埋设 (2)第2章电箱设置 (2)第3章电箱防护棚制作 (2)第4章电箱安装措施 (2)第5章电箱防护棚的搭设标准 (3)第6章从配电室引出7个回路, (3)第4卷现场施工需用设备功率一览表 (3)第5卷现场用电设备(功率计算) (4)第1章施工现场总用电量计算 (4)第2章回路功率导线计算 (5)第6卷施工技术、安全用电防火措施 (7)第1章施工技术要求 (7)第2章安全防火措施 (8)第3章安全用电措施 (8)第7卷现场电工岗位责任制 (9)工程概况北京SOHO现代城位于长安街以东京通高速路入口处,建筑面积22万平方米,最高沿口标高128米,是现代城园区的标志性建筑。

按照施工现场临时用电安全技术规范JGJ46-88的要求,临时用电设备在5台及5台以上或设备总容量在50KW及50KW以上者必须编制临时用电施工组织设计,为确保北京SOHO现代城工程施工的顺利进行特编制此施工组织设计。

现场临时用电总体布置业主提供一台1250KV A电力变压器,根据施工建筑平面特点及现场情况,拟定临时用电线路为沿基坑边缘埋放电缆,从配电室引出7条回路,分布到指定位置,其中塔吊、地泵、办公用电为专设回路,现场周围和施工面的照明由固定在塔身的镝灯提供照明,现场室内照明必须由二级电箱内专用照明插座或开关箱提供。

为保证楼层施工用电要求,主体完后,上楼电源每隔一层设临时用电箱1个,内设3-5路,详见现场临时用电布置附图。

现场临电布置第1章电缆的埋设根据施工图纸及建筑平面特点和现场实际情况,临时用电线路为沿基坑内边缘埋设。

从配电室引出7条回路分别引到指定的位置。

具体埋设要求见6.中施工技术要求。

第2章电箱设置所有的电柜在回填土后A3-1和A4-1电柜分别移位到B区、A区强电井边供上楼和楼内施工用电。

A5-1、A5-2按地下施工阶段定位不变。

A4-2、A2两个电柜一起移到40轴线的南侧。

在有硬化地面的情况下电缆不能埋设,应采用砖砌槽方法,把电缆放设在里面,上面两侧全部抹灰。

把电缆引到电箱地点。

第3章电箱防护棚制作按CI手册规范执行,搭设上面有防砸防雨措施,下有防潮性能的防护棚。

第4章电箱安装措施A-3型电柜安装下口离地面不能小于40公分,四面抹灰。

A5型电箱安装下口离地面为1.3m高,四面抹灰,即可。

第5章电箱防护棚的搭设标准A1-3型电箱搭设尺寸为高2.4m,宽2m,长2.2m。

A4型电箱搭设尺寸为高2m,宽1.8m,长2m。

全部采用钢管钢筋焊接制作。

防护棚栏杆要刷白红双色,间距25公分。

电箱防护棚右上角设电箱标示牌,标牌上标明电箱型号、使用单位、管理负责人。

第6章从配电室引出7个回路,用途如下:D1路通往B区:塔吊、电梯、安装、消防、施工专用线路D2路通往A区:塔吊、地泵、照明专用线路D3路通往B区:北安施工用电、地库施工用电D4路通往A区:施工用电、电梯、钢木加工及安装施工线路D5路通往B区:施工用电及地泵、电梯施工用电D6路通往办公用电及生活用电专用线路。

D7路通往A区:钢结构专用线路。

现场施工需用设备功率一览表现场用电设备(功率计算)第7章施工现场总用电量计算总功率2420.5KW;设备总功率为1214.5KW;电焊机总功率为1206KW;照明总功率180KW用电量计算公式:P=K(K1×∑P1/COSφ+K2×∑P2×K3×∑P3)P--施工总用电量KWP1--动力设备总用电量KWP2--电焊机总用电量KWP3--照明生活办公用电KWCOSφ--动力平均功率COSφ取0.8-0.85K--安全系数0.95-1.05 K1—动力系数为0.5-0.7K2电焊机系数0.4—0.6 K3—照明系数0.7-1.0对本工程P1=1214.5KW P2=1206KW P3=180KWP=0.95×(1214.5×0.6/ COSφ+0.5×1206+0.9×180)=0.95×(857+603+162)=0.95×1622=1540.9KW根据计算所得的用电量业主应提供1台1250KV A变压器及1台500KVW变压器。

业主现提供1台1250KV A变压器与实际施工用电量不符。

经与业主协商后同意在施工高峰期时,由业主另提供1台1250KV A的变压器,满足施工用电量。

第8章回路功率导线计算5.2.1D1通往B区:塔吊、电梯、安装、消防、施工专用线路功率计算:P1=254KW(其中塔吊90KW;电梯44KW;消防75KW;施工、安装用电45KW) P3=2OKWP=1.05×(0.7×254/0.85+0.8×20)=1.05×(209+16)=1.05×225=236KW导线截面计算:I=电流P=总功率U线电压K=0.9-1.05COSφ功率因数0.75-0.85P=236KWI=K×P×103/1.732UCOSφ=1.05×236000/559=443A查表(部颁规定表4-2-9)取VV22 3×240+2×120mm2即可。

电压降验算:ε=P×L/(C×S)=198×50/(77×240)=9900/18480=0.5验算结果本电路电压降为0.5%,符合规范要求。

5.2.2 D2通往A区:塔吊、地泵、照明专用线路功率计算:P=250KW P1=235KW(其中地泵75KW、塔吊60KW) P3=15KWP=1.05×(0.7×235/0.85+0.8×15)=1.05×(194+12)=1.05×206=216.3KWD2路导线截面计算:P=216.3KWI2=K×P×103/1.732UCOSφ=1.05×216300/559=1.05×386=405A查表(部颁规定表4-2-9)取VV22 3×240+2×120mm2即可电压降验算:ε=P×L/(C×S)=216×240/(77×240)=51840/18480=2.80验算结果本电路电压降为2.80%,符合规范要求。

5.2.3 D3路通往B区:北安施工用电、地库施工用电P=245KW P1=75KW(振动器、空压机、套管机共75KW) P2=150KW (电焊机6台)P3=40KW(照明40KW)P=1.05×(0.6×60/0.+85+0.6×150+0.9×40)=1.05×(42+90+36)=1.05×168 =176.4KW导线截面计算:P=176.4KWI3=K×P×103/1.732×U×COSφ=1.05×176400/559=331A查表(部颁规定表4-2-9)取VV22 3×150+2×70mm2即可电压降验算:ε=P×L/(C×S)=296×70/(77×150)=20720/1550=1.8验算结果本电路电压降为1.8%,符合规范要求。

5.2.4 D4路通往A区:施工用电、电梯、钢木加工及安装施工线路:P=245KW P1=80KW(P1加工场地50KW;振动器、空压机、套管机30KW) P2=125KW(电焊机5台125KW)P3=40KW(安装、施工用)P=1.05×(0.6×80/0.85+0.6×125+0.9×40)=1.05×(66+75+36)=1.05×177=186KW导线截面计算:P=186KWI4=K×P×103/1.732×U×COSφ=1.05×186000/559=1.05×332.7=349A查表(部颁规定表4-2-9)取VV22 3×185+2×95mm2即可电压降验算:ε=P×L/(C×S)=175×250/(77×185)=43750/14245=3.07验算结果本电路电压降为3.07%,符合规范要求。

5.2.5 D5路通往B区:施工用电及地泵、电梯施工用电P=314KW P1=299KW (地泵2台185KW;施工电梯一台44KW;北安65KW) P3=20KWP=1.05×(0.6×299/0.85+0.8×20)=1.05×(211+16)=1.05×227=238KW导线截面计算:P=238KWI5=K×P×103/1.732×U×COSφ=1.05×238000/559=447A查表(部颁规定表4-2-9)取VV22 3×240+2×120mm2即可电压降验算:ε=P×L/(C×S)=241×350/(77×240)=84350/18480=4.56验算结果本电路电压降为4.56%,符合规范要求。

5.2.6 D6路通往生活区办公用电P=125KW P1=15KW P3=110KWP=1.05×0.9×125P=118KW导线截面计算I6= K×P×103/1.732×U×COSφ=1.05×118000/559=211A查表(部颁规定表4-2-9)取95mm2电缆即可电压降验算:ε=P×L/(C×S)=95×200/(77×95)=19000/7315=2.60验算结果本电路电压降为2.60%,符合规范要求。

5.2.7 D7路通往A区钢结构专用回路P=300KWP=1.05×0.5×300/0.85P=1.05×165=173KW导线截面计算I7= K×P×103/1.732×U×COSφ=1.05×173000/559=324A查表(部颁规定表4-2-9)取VV22 3×150+2×70mm2即可电压降验算:ε=P×L/(C×S)=185×120/(77×150)=22200/11550=1.90验算结果本电路电压降为1.90%,符合规范要求。
