明挖隧道防水施工方案

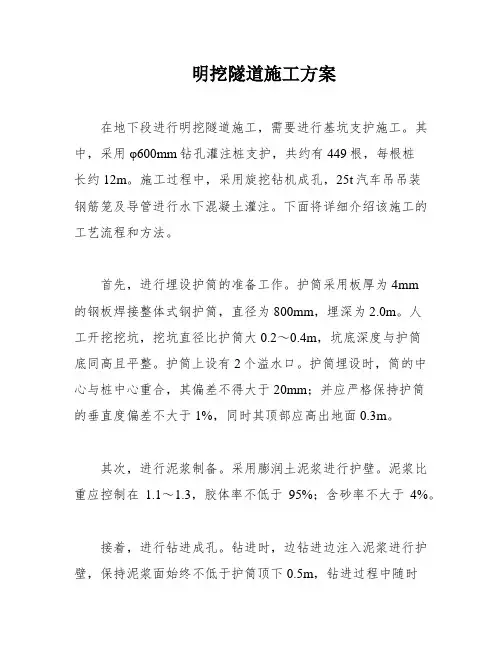

明挖隧道施工方案
![明挖隧道施工方案](https://img.taocdn.com/s3/m/aac885cf0342a8956bec0975f46527d3250ca64d.png)
明挖隧道施工方案在地下段进行明挖隧道施工,需要进行基坑支护施工。
其中,采用φ600mm钻孔灌注桩支护,共约有449根,每根桩长约12m。
施工过程中,采用旋挖钻机成孔,25t汽车吊吊装钢筋笼及导管进行水下混凝土灌注。
下面将详细介绍该施工的工艺流程和方法。
首先,进行埋设护筒的准备工作。
护筒采用板厚为4mm的钢板焊接整体式钢护筒,直径为800mm,埋深为2.0m。
人工开挖挖坑,挖坑直径比护筒大0.2~0.4m,坑底深度与护筒底同高且平整。
护筒上设有2个溢水口。
护筒埋设时,筒的中心与桩中心重合,其偏差不得大于20mm;并应严格保持护筒的垂直度偏差不大于1%,同时其顶部应高出地面0.3m。
其次,进行泥浆制备。
采用膨润土泥浆进行护壁。
泥浆比重应控制在1.1~1.3,胶体率不低于95%;含砂率不大于4%。
接着,进行钻进成孔。
钻进时,边钻进边注入泥浆进行护壁,保持泥浆面始终不低于护筒顶下0.5m,钻进过程中随时检测垂直度,并随时调整。
成孔后泥浆比重控制在 1.25以内,成孔时做好记录。
进行清孔,分为第一次清孔和第二次清孔。
第一次清孔:桩孔成孔后,在钢筋笼插入孔内前,进行第一次清孔,用孔内钻斗来掏除钻渣,如果沉淀时间较长,则用水泵进行浊水循环,使密度达1.2左右。
第二次清孔:钢筋笼、导管下好后,用气举法进行第二次清孔。
制作钢筋笼,钢筋笼现场加工制作,加工尺寸严格按设计图纸及规范要求进行控制。
主筋与箍筋点焊连接。
钢筋接头错开。
吊放钢筋笼,采用25T汽车吊车下放钢筋笼,人工辅助对准。
吊放钢筋笼过程中保持钢筋笼轴线与桩轴线吻合,并保证桩顶标高符合设计要求。
为防止混凝土灌注过程中钢筋笼上浮,钢筋笼最上端设定位筋,由测定的孔口标高来计算定位筋的长度,反复核对无误后焊接定位。
灌注完的混凝土开始初凝时,割断定位骨架竖向筋,使钢筋笼不影响混凝土的收缩,避免钢筋混凝土的粘结力受损失。
最后,进行水下混凝土灌注。
清孔、下钢筋笼后,立即灌注混凝土。
明挖隧道施工方案
![明挖隧道施工方案](https://img.taocdn.com/s3/m/d69d2e2c5e0e7cd184254b35eefdc8d376ee1496.png)
明挖隧道施工方案明挖隧道施工方案1. 引言明挖隧道是一种常见的地下工程施工方式,适用于地下交通、水利、能源等领域。
该方案旨在介绍明挖隧道的施工流程、设备使用和工程管理,以确保施工质量和安全性。
2. 施工准备在进行明挖隧道施工之前,需要进行如下准备工作:2.1 地质勘探地质勘探是明挖隧道施工的基础工作之一。
通过地质勘探,可以获取地下地质情况,包括地层结构、水文地质条件等信息,为施工方案的制定提供依据。
2.2 设计方案编制根据地质勘探结果和项目要求,编制明挖隧道的设计方案。
设计方案应包括施工工艺、设备选择、施工步骤等内容。
2.3 施工组织与管理制定明挖隧道施工的组织与管理机构,明确各级负责人和工作职责。
同时,根据施工进度制定施工计划,确保施工过程的协调和顺利进行。
3. 施工流程明挖隧道的施工流程大致分为以下几个步骤:3.1 地表准备工作在施工前,需要对地表进行准备工作,包括清理、平整和打造施工现场。
3.2 顶板支护明挖隧道施工需要对顶板进行支护,以确保施工安全。
常用的顶板支护方式包括钢支撑、喷锚网和喷射混凝土等。
3.3 地面开挖地面开挖是明挖隧道的关键步骤。
开挖过程中,需要使用大型挖掘机、推土机等设备,按照设计要求逐步进行,同时要注意避免地面塌方和坍塌。
3.4 侧墙支护在地面开挖后,需要对侧墙进行支护,以确保施工安全。
常用的侧墙支护方式包括喷锚网、钢支撑和喷射混凝土等。
3.5 底板清理和支护地面开挖完成后,需要对底板进行清理,并进行支护。
底板支护的方式通常是喷射混凝土。
3.6 边坡处理在明挖隧道施工中,对边坡进行处理是必要的。
通过边坡处理,可以提高边坡的稳定性,减少滑坡的风险。
3.7 排水隧道施工过程中,需要进行排水处理,以降低地下水位。
排水方式可以采用井点排水、排水沟等方式,确保施工场地干燥。
4. 施工设备与工具明挖隧道的施工需要使用一系列的设备和工具,主要包括:- 大型挖掘机和推土机:用于地面开挖和清理。

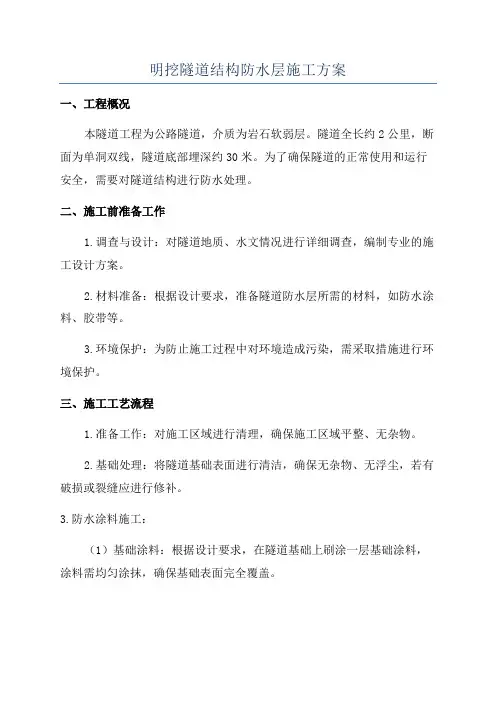

明挖隧道结构防水层施工方案
![明挖隧道结构防水层施工方案](https://img.taocdn.com/s3/m/2c34fd56a66e58fafab069dc5022aaea988f4145.png)
明挖隧道结构防水层施工方案一、工程概况本隧道工程为公路隧道,介质为岩石软弱层。
隧道全长约2公里,断面为单洞双线,隧道底部埋深约30米。
为了确保隧道的正常使用和运行安全,需要对隧道结构进行防水处理。
二、施工前准备工作1.调查与设计:对隧道地质、水文情况进行详细调查,编制专业的施工设计方案。
2.材料准备:根据设计要求,准备隧道防水层所需的材料,如防水涂料、胶带等。
3.环境保护:为防止施工过程中对环境造成污染,需采取措施进行环境保护。
三、施工工艺流程1.准备工作:对施工区域进行清理,确保施工区域平整、无杂物。
2.基础处理:将隧道基础表面进行清洁,确保无杂物、无浮尘,若有破损或裂缝应进行修补。
3.防水涂料施工:(1)基础涂料:根据设计要求,在隧道基础上刷涂一层基础涂料,涂料需均匀涂抹,确保基础表面完全覆盖。
(2)防水涂料:基础涂料干燥后,刷涂一层防水涂料,涂料要求厚度均匀,无孔洞和麻点。
根据设计要求,涂刷2-3遍,保证防水层的稳定性。
(3)防水胶带:在防水涂料干燥后,涂刷胶粘剂,将防水胶带粘贴在涂料层上,确保胶带与基础之间无空气和水分存在。
4.防水层检测:对刚施工完的防水层进行检测,确认防水层的质量是否达到设计要求。
5.辅助设施安装:根据隧道设计要求,安装排水管道和检查井等辅助设施。
6.隧道结构封闭:隧道防水层施工完毕后,进行结构封闭,包括拱顶砌石、侧墙砌石等工程。
四、施工要点与注意事项1.施工人员:施工人员应具备相关操作证书,熟悉施工流程,严格按照施工方案操作。
2.材料质量:施工过程中使用的材料应符合国家及行业标准,材料检测合格后方可使用。
3.施工温度:防水层施工时,应确保温度在设计要求的范围内,避免高温或低温对涂料的影响。
4.施工工艺:防水涂料施工时,应做到涂布均匀、厚度一致,刷涂不得有遗漏和多层现象。
5.施工期限:根据工程进度和实际情况,合理安排施工期限,确保施工质量和工期的要求。
五、施工监管与质量控制1.施工监管:工程施工过程中应有专业的监理人员进行监管和检查,确保施工符合设计要求和规范要求。
明挖隧道工程施工方案
![明挖隧道工程施工方案](https://img.taocdn.com/s3/m/d5d7dda118e8b8f67c1cfad6195f312b3169ebcd.png)
明挖隧道工程施工方案一、前期准备阶段1. 确定施工区域:在进行挖隧道工程之前,必须先确定施工区域,并对施工区域进行勘察和测量,确保施工区域的地质和地貌情况符合施工要求。
2. 确定施工方案:根据勘察和测量结果,结合工程需求,确定明挖隧道的施工方案,包括隧道的长度、宽度和高度等参数。
3. 准备施工设备:购置施工所需的设备和机械设备,包括挖掘机、推土机、破碎机、运输车辆等。
二、施工工序1. 挖掘开端:在挖隧道工程施工的初期,需要进行挖掘开端工作,确定隧道的起点和终点,并进行地面的排水和平整工作。
2. 开挖隧道:根据施工图纸和设计要求,在挖掘开端之后,开始逐步开挖隧道,根据设计要求进行隧道的纵向和横向开挖。
3. 地质处理:在开挖过程中,如果遇到地质问题,需要及时处理,并进行支护工作,保障隧道的安全性。
4. 垃圾清理:在挖掘过程中,产生大量的垃圾和渣土,需要及时清理,并进行处理和运输。
5. 支护加固:隧道开挖到一定深度后,需要进行支护加固工作,包括钢架支护、混凝土喷射等,确保隧道的安全性和稳定性。
6. 排水处理:在施工过程中,需要进行排水处理,保障隧道内部的干燥和安全,防止发生水患。
7. 安全监测:在施工过程中,需要进行隧道的安全监测工作,及时发现和处理隧道工程中的安全隐患。
三、质量检验1. 隧道施工完工后,需要进行质量检验,检查隧道的垂直度、水平度、平整度和支护结构的牢固度等,确保隧道的质量符合设计要求。
2. 对隧道施工过程中的问题和困难进行总结和分析,提出改进建议,以便今后提高施工质量和效率。
四、施工结束1. 清理整理:隧道施工完工后,需要对施工现场进行清理整理,清理施工垃圾和渣土,并对施工设备和机械设备进行维护和保养。
2. 安全交接:在隧道施工结束后,需要进行安全交接工作,交接相关的施工资料、设备和机械设备,确保施工过程中的安全和质量问题得到妥善处理。
五、施工安全1. 在挖隧道工程施工过程中,要坚持安全第一的原则,严格遵守施工安全规定和操作规程,保障施工人员的安全。

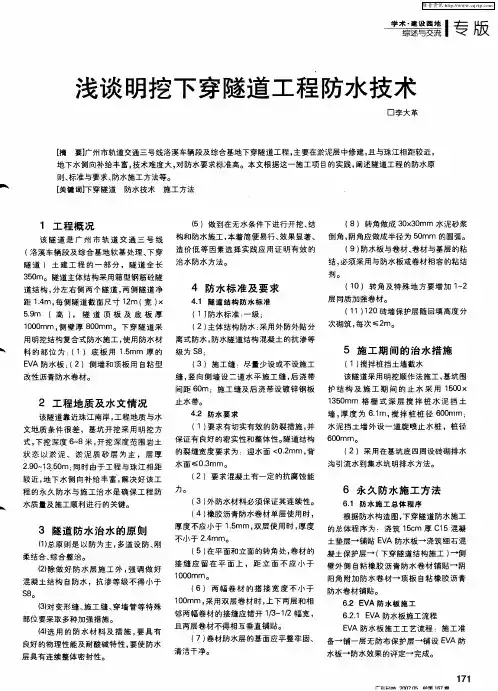

浅谈明挖下穿隧道工程防水技术
![浅谈明挖下穿隧道工程防水技术](https://img.taocdn.com/s3/m/df6470731711cc7931b71679.png)
剂。
6 永 久 防 水 施 工 方 法
6 1 防 水 施 工 总体 程 序 .
3 隧道 防水 治水的原 则
() 原 则 是 以 防 为 主 , 道 设 防 、 1总 多 刚
柔 结合 、 合 整治 。 综
根 据 防水 构 造 图 , 穿 隧道 防水 施工 下 厚度不应小于 15 .mm, 双层使用 时 , 厚度 的 总 体 程 序 为 :浇 筑 1 c 厚 C 5混 凝 5m 1
1 0 mm 0 0 o
() 变形缝 、 3对 施工缝 、 穿墙 管等特殊
部位要采取多种加强措施。
阳角附加 防水 卷材一顶板 自粘橡胶 沥青 ( 6) 两 幅 卷 材 的 搭 接 宽 度 不 小 于 防水 卷 材 铺 贴 。 10 0 mm , 用双 层 卷 材 时 , 下 两 层 和 相 采 上 62 E A 防水 板 施 工 . V 邻两幅卷材的接缝应错开 13 12幅 宽 , /~ ,
维普资讯
学 术 ・ 设 园 地 建
综 述 与 交流
I 版ห้องสมุดไป่ตู้ 专
浅 谈 明挖 下 穿 隧道 工 程 防水 技 术
口 李 大 革
【 摘
要】 广州市轨道交通三号线洛溪车辆段及综合基地下穿隧道工程 , 要在淤泥层中修 建, 与珠江相距较近 , 主 且
地下水侧 向补给丰富 , 技术难度大 , 防水 要求标准 高。本文根据这一施工项 目的实践 , 对 阐述隧道工程 的防水原 则、 标准与要求、 防水施工方法等。 【 关键词】 下穿隧道 防水技术 施工方法
明挖隧道结构防水层施工技术
![明挖隧道结构防水层施工技术](https://img.taocdn.com/s3/m/c21f53cf5fbfc77da269b1ff.png)
④ 主体结 构完成后 . 铺贴 立面卷材时 . 将接茬部位 的各层 卷材 先 揭开 , 并将其表面清理干净 , 修补局部损伤 , 上层卷材错茬接缝 。 与 ⑤ 防水层完成并经验收合格 后施作 2 r 0 m厚保 护层 a 2 采用 “ ) 外防 内贴法” 铺贴卷材工艺 的结构 防水层施工 当基坑 两侧 为围护钻孔桩 时 , 采用 内贴式 防水层 . 结构 如图 2 所
加 50 m 宽 S S加 强 层 0r a B
针对敞 口放坡段 , 采用外贴 式防水层 . 结构如 图 1 所示。
①浇筑 防水结 构底板 混凝土垫层 , 在垫层上抹 12 水 泥砂浆找 :. 5
平层 。 ②在墙 体外侧 的垫层上用砖砌筑永久性保护墙 . 1 m : 高 . 在永久 2 性保护墙上砌临时性保护墙 . 高度 0 m. . 采用石 灰砂浆砌 筑 3 ③铺贴卷材时先铺平 面 , 后铺立面 , 交接处应交叉搭接。 从底面折 向立面 的卷材与永久性保 护墙的接触部位 , 采用空铺 法施工 。与临时 保护墙接触的部位 , 临时贴附在该墙上 , 卷材铺好后 , 顶端临时固定。
⑤浇筑防水结 构的底板 和墙体混凝土
一 一 一
摘蛆 £ -s 8
3 施 工方 法 与 工 艺
钻
I
x o3  ̄0 9 、 孔 钻 孔
31 混凝 土结构主体防水施工 .
灌
灌
注
桩 围
注
桩 围
护
结
护
结
构
一
5
构
嚏懿盛 沫
2 主 要 防 水 材 料性 能 介绍
S S防水卷材 :采用两层各 3 m厚聚酯胎体 S S B m B 高聚物改性沥 青 防水 卷材( Ⅱ型 ) 。主要用 于“ 外防 内贴 ” 施工的结构侧 墙和底板 法 ( 部“ 防外贴” 局 外 侧墙 ) 。 单组分 聚氨酯 :2 mm厚 . 用于结构顶板 。 应 钢边橡胶止水带 :5m宽 . 3c 分为 中孔式和平蹼式 。钢边 厚度 08 . ~ 1 m 应用于施工缝 和变形缝部位。 . m, O 橡胶背贴式止水带 : 宽度 3 ~ 5 i, 用在 变形缝部 . O 3c 应 n 作为分 区止 水带用。 聚硫嵌缝膏 : 密封产品 , 用于变形缝 内的嵌缝密封 。 主要 挤出成型 后 的断面尺寸为 1mm 2 mm 5 x0 遇水膨胀止水条 : 应用于变形缝 、 工缝。 施
明挖隧道工程施工方案
![明挖隧道工程施工方案](https://img.taocdn.com/s3/m/6c30f066dd3383c4ba4cd21e.png)
明挖隧道工程施工方案1、隧道总体施工顺序隧道施工的基本顺序为:施工测量→洞门刷坡、防护→洞身开挖→初期支护(辅助施工措施)→仰拱、填充及路面基层→边墙基础→防水层铺设→二次衬砌砼施工→沟槽施工→洞内砼路面施工→洞内装饰→洞内砼路面施工→设备安装工程施工。
2、洞口施工(1)洞口段土石方施工按设计要求进行洞口明洞段边仰坡的测量放线,将明洞段拱部以上明挖部分全部清理干净,及时进行锚喷支护,同时作好洞顶截排水沟,再进行该段下半断面开挖,施工方法为拱部以上明挖部分为人工风钻打眼,非电毫秒雷管起爆,人工清刷边坡,下半部为凿岩车台打眼,装载机装车,自卸车运输。
(2)暗洞进洞施工洞口开挖成型后,进行隧道洞身开挖施工。
施工前先实施暗洞口岩体加固方案,具体做法:①在暗洞口架立三榀钢支撑。
然后在钢支撑外轮廓立模喷射砼形成临时明洞。
②沿临时明洞拱圈的外轮廓,打安超前锚杆,或小导管注浆进行超前支护,并与三榀钢支撑形成整体支护。
③洞口的边坡及仰坡防护,主要采用框架防护,并铺设三维固土网植草绿化,临时仰坡根据具体地质条件采用锚、网、喷混凝土进行防护。
用喷砼填充临时明洞拱背。
④采用台阶开挖进洞,临时明洞衬砌应由伸入暗洞3~5m 向洞门方向依次进行明洞衬砌,临时明洞衬砌完成并达到设计强度后,进行暗洞施工(如下图示)。
(3)左右线出口明洞施工左右线出口明洞采用明挖法施工。
当暗洞开挖及初期支护进洞50m时,集中进行明洞拱墙砼灌注。
采用模板台车拱墙整体浇注施工。
施工顺序由暗洞口向洞外方向进行;拱墙砼灌注完成,在外模拆除后立即做好防水层,并及时进行拱背填筑,明洞回填拱脚下采用7.5#浆砌片石,拱脚上采用碎石土回填至原地表并植草皮,回填土分层回填、分层夯实。
(4)洞门施工洞门端墙为7.5#浆砌片石,墙背采用土石回填,施工安排在洞口明洞施工完毕,进行洞门的施工。
施工时,现场机械拌合砂浆,挤浆法砌筑洞门墙。
洞口按明挖施工,正洞按新奥法施工。
隧道洞身开挖采用预裂爆破和光面爆破技术,对洞身开挖方法、工序及钻爆施工进行严格设计和控制。
明挖隧道施工方案
![明挖隧道施工方案](https://img.taocdn.com/s3/m/db00b732bb1aa8114431b90d6c85ec3a86c28b45.png)
明挖隧道施工方案隧道施工方案主要包括前期准备工作、隧道开挖工程、支护工程和后期施工工作等内容。
下面给出一个700字的明挖隧道施工方案。
一、前期准备工作1.确定施工的地点和范围,了解该区域的地质情况和水文地质情况,并进行必要的地质勘察和试验。
2.制定详细的施工计划和作业方案,确定施工时间和进度。
3.准备施工所需的机械设备、材料和劳动力,并进行检查和维护。
4.制定安全措施和应急预案,确保施工过程中的安全。
二、隧道开挖工程1.根据地质勘察结果,确定开挖方式和顺序,并指定开挖的起点和终点。
2.利用挖掘机、铲运车等机械设备进行开挖作业,将土方挖出,并进行必要的处理和清理。
3.根据需要,采取爆破方法进行开挖,将岩石挖掘出来,并采取相应的防护措施,以防止发生意外事故。
4.根据隧道的设计要求进行坡度和坡度的调整,以确保隧道的平整度和坡度符合要求。
5.在开挖过程中,及时清理和处理施工现场的垃圾和污水,保持施工环境整洁。
三、支护工程1.根据地质情况,选择适当的支护材料和支护方法,对隧道进行支护。
2.选用合适的钢筋混凝土、预制板等材料进行隧道的衬砌工程,并按设计要求进行施工。
3.在施工过程中,随时对支护结构进行监测和检测,确保支护工程的稳定性和安全性。
4.根据隧道设计要求,进行防水和防渗处理,以确保隧道的干燥和安全。
四、后期施工工作1.完成隧道开挖和支护工作后,进行头尾洞的扩建和修整,以便后续施工作业的展开。
2.对隧道内部进行清理和维护,修补开挖过程中可能出现的损坏,并进行检查和测试,确保隧道的质量和安全。
3.根据需要,对隧道进行附属设施的安装和完善,包括照明、通风、排水等设备。
3.进行隧道验收和交接工作,确保隧道的合格。
5.编制施工总结报告,总结经验和教训,并提出相关建议和改进措施,以便今后的施工工作。
通过以上的明挖隧道施工方案,可以提供指导和参考,确保隧道施工工作的顺利进行,达到预定的目标和要求。
同时,要注意安全和环保,保证施工的安全性和可持续发展。
浅谈明挖法隧道防水技术
![浅谈明挖法隧道防水技术](https://img.taocdn.com/s3/m/b1cb9fd5d15abe23482f4d5d.png)
和 隧道永 久 衬砌 之 间。通 常最 后 完成 隧道 底板 和底 板保 护层 的施 。
、
明挖 法 施工方 法
根 据 工程 实 际情 况 , 可 采 用 多种 施 工方 法 , 决 定施 工 方 法 的主 要 因 素有
挖 掘深 度 、 土 壤类 型 、 地 下水 位 、 现 场 出入通 道 和地 面最 终 能承 受 的施 工 干扰
施工 方 法 的优势 是施 工对 地表 路 面 的干扰 时 间少 。
随着 建筑行 业 的快 速Байду номын сангаас 展 , 许 多新 的技 术工 艺 都被 运 用到 现 代建 筑 施工
中, 明挖 法 施 工是 在地 下 隧道 工 程 中常 被 用用 到 的 施工 工 艺 之 一 , 本 文 将对 明挖法 隧 道防 水技 术 , 做 以简 单 的分析 与 探讨 。
施 工技 术 与应 用
浅谈 明挖法 隧道 防水 技术
摘要 : 我 国建筑 行 业发展 迅 速 , 建 筑施 工 工 艺革 新速 度 快 , 如今 的地 下 隧道 工程 施 工 中 , 大 多数 企业 都 愿意 用 明挖 法修 造 加 回填 的施工 方 案进行 施 工 , 这样 的施 工 方案 不仅 能为 企 业节省 资金 , 提 高企 业经 济收 入 , 更 能有 效提 高浅 埋深 隧道 的 施工 效率 。在 高速 公 路、 地 下综 合 管廊 等工 程 中, 明挖 法成 为 了设 计人 员最 青 睐的 一种施 工 方案 。本 文就 对如 何进 行 明挖 法隧道 防水 , 进 行分 析 与探讨 。
天津大直径盾构隧道明挖段防水施工技术
![天津大直径盾构隧道明挖段防水施工技术](https://img.taocdn.com/s3/m/8f0c1d651eb91a37f1115c52.png)
关键词 : 隧道 ; 水 ; 工 ; 防 施 高压 旋 喷 注 浆 法 ; 明挖 段 文 章 编 号 :ቤተ መጻሕፍቲ ባይዱ 7 4 7 2 1 ) 1— 0 8 0 10 —9 X(0 2 一 2 0 1— 4 中 图分 类 号 : 4 ;U 6 . 1 U 5 T 7 1 1 文 献标 志 码 : B
1 工 程概 况
盾构段 长 216i, 4 明挖 段分别 长 50i 366i。 n 6 n和 3 . n 明挖 段 隧道 地 面跨 度 较 大 ,附近 居 民楼 地 下 的 上 世纪 6 代修 建 的各 种 自来 水 、 0年 污水 管 线渗 漏 严 重 , 使上 层滞水 、 致 潜水均 在 车站开挖 范 围以 内 , 地层 含水 量较大 。 再加 上工期 紧 , 表井点 降水 时间不 足 , 地 明挖 段隧道 防水施 工难 度极 大 。 通过对 工程 现场实 地考察 , 决定 采用 “ 刚柔结 合 、 综 合治理 ” 防水措施 。明挖段 采用 q80 0 的 b0 @100钻 孔 灌注桩作 为围护结构 , 并使 用三 重管高 压旋 喷桩进 行 桩 问止水施 工 , 每个 冷缝处 施作 4 6根  ̄80 0 ~ 0 @60 高压旋 喷桩 , 度为 3 深 4m。
Ma e ln oW no g
( hn aw y1t ueuG opC .Ld, i j 00 0 C i ) C i R i a 6hB ra ru o t.Ta i 3 0 1, hn a l , nn a
Abtat B sdo ecnt co i ai ,h p necvt etno elr i tr he ne, i j d ps src: ae nt o su tnsut n t o e xaa dsc o fh g d me idt nlTa i ao t h r i t o e e i t ae a es l u nn tpe pp i - rs r jt ru n t df ecnt co f a r o uti. h rc t d csgo g a ad r l- i hg pes e e g t gme o r h o s t no t s pc r n T eat l i r ue el i l n i e h u o i h ot u r i w et a ie n o oc h dooia cn io s i pesr oa e got g pl ad w trro n o su tn tcnlg ft pn yrl cl o d i ,h h- rsue r r jt rui i n a pof g cnt co ehooy o h oe g tn g ty n e e i r i e ecvt ci i ef u ntel ai f oo l e, i al r f dfr a o ita dcnt co it xaae s t nwt t c s ct no tm pa ss ew l ,o s e m tnj n n o sut nj ns de o hh o o h o o bt t d s o, o i o s r i o . K yw r s tn e w t ro n; o s co ; ih pesr r a t rui to ;p necvt et n e od :u nl a r of g cnt t n h — rsue o r j ot gme d oe xaa dsco ; e p i u r i g ty eg n h e i
明挖隧道施工方案
![明挖隧道施工方案](https://img.taocdn.com/s3/m/b07027c9dbef5ef7ba0d4a7302768e9951e76e8c.png)
明挖隧道施工方案第1篇明挖隧道施工方案一、项目背景随着城市化进程的不断推进,我国城市基础设施建设项目日益增多,隧道工程作为城市交通的重要组成部分,其施工技术与管理日益受到关注。
本项目为明挖隧道工程,位于XXX地区,隧道全长XXX米,设计为双向X车道,是连接区域交通的重要工程。
二、施工目标1. 确保施工安全,降低安全事故发生风险。
2. 保证施工质量,满足设计要求。
3. 合理安排施工进度,确保工程按时完成。
4. 加强环境保护,减少施工对周边环境的影响。
三、施工方法及工艺1. 施工准备(1)现场勘查:对施工区域进行详细勘查,了解地质、水文、气象等条件,为施工提供依据。
(2)施工图纸及方案:根据设计单位提供的施工图纸,编制详细的施工方案,明确施工工艺、工序、施工参数等。
(3)人员培训:对施工人员进行安全技术培训,确保施工人员掌握相关技能。
2. 明挖隧道施工(1)土方开挖:采用机械开挖与人工开挖相结合的方式,分层、分段进行土方开挖。
(2)初期支护:根据地质条件,采用锚喷网、钢支撑等初期支护措施,确保施工安全。
(3)防水施工:采用防水混凝土、防水板、止水带等材料,进行全封闭防水处理。
(4)二次衬砌:待初期支护稳定后,进行二次衬砌施工,包括钢筋制作、模板安装、混凝土浇筑等。
(5)隧道内部装修:主要包括隧道内路面、照明、通风、消防等设施的安装。
3. 施工监测(1)对隧道周边环境进行监测,包括地表沉降、建筑物倾斜等。
(2)对隧道内部进行监测,包括拱顶下沉、收敛变形、应力应变等。
(3)对施工安全进行监测,包括施工现场的安全防护设施、施工人员的安全操作等。
四、施工组织与管理1. 施工组织(1)成立项目经理部,负责项目施工的组织、协调、管理工作。
(2)设立施工队伍,明确各施工队伍的职责和任务。
(3)制定施工进度计划,确保工程按计划推进。
2. 施工管理(1)严格执行国家及地方相关法律法规,确保施工合法合规。
(2)建立健全质量管理体系,确保施工质量。
隧道防排水工程施工方案
![隧道防排水工程施工方案](https://img.taocdn.com/s3/m/b7366d9209a1284ac850ad02de80d4d8d05a0166.png)
一、工程概况本工程为某城市地铁隧道及附属设施工程,隧道全长XX公里,单洞双线,采用明挖法施工。
根据地质勘察报告,隧道围岩稳定性较差,地下水丰富,存在较大防排水风险。
为确保隧道施工安全、高效、环保,特制定本防排水工程施工方案。
二、编制依据1. 《公路隧道施工技术规范》JTG F60-20092. 《公路工程质量检验评定标准》(JTG F80/1-2004)3. 国道310线XXX(省界)至XX段公路工程项目相关施工设计图纸4. XXX公司XX项目《实施性施工组织设计》5. 某省高速公路施工标准化管理指南(隧道)6. XX高速公路项目办对及本项目有关文件及指示精神三、编制原则1. 防水、排水相结合,因地制宜,综合治理;2. 以隧道衬砌结构自防水为主体,施工缝、变形缝防水为重点;3. 采用先进的技术、工艺和材料,确保工程质量。
四、防排水施工方案1. 防水层施工(1)隧道衬砌采用防水混凝土,确保混凝土质量;(2)施工缝、变形缝采用中埋式止水带,并辅以防水砂浆填充;(3)隧道内墙面、顶面采用防水涂料进行防水处理。
2. 排水系统施工(1)隧道内设置中心水沟、横向排水管、纵向排水盲管和复合防水层;(2)中心水沟、横向排水管、纵向排水盲管采用HDPE双壁波纹管;(3)复合防水层采用SBS改性沥青防水卷材;(4)施工缝、变形缝防水处理同防水层施工。
3. 施工缝、沉降缝防水施工(1)施工缝、沉降缝采用中埋式止水带,并辅以防水砂浆填充;(2)防水砂浆采用高标号水泥、防水剂和细沙按比例拌制;(3)防水砂浆施工前,应将缝面清理干净,涂刷基层处理剂。
4. 路缘型边沟施工(1)路缘型边沟采用C20混凝土现浇;(2)混凝土浇筑前,应将路缘型边沟模板安装牢固;(3)混凝土浇筑后,应及时进行养护。
五、质量检验及标准1. 防水混凝土强度等级达到设计要求;2. 施工缝、沉降缝防水处理质量达到一级防水等级;3. 防水涂料施工质量达到二级防水等级;4. 中心水沟、横向排水管、纵向排水盲管和复合防水层施工质量达到一级防水等级;5. 路缘型边沟混凝土强度等级达到设计要求。
隧道工程防腐防水施工方案
![隧道工程防腐防水施工方案](https://img.taocdn.com/s3/m/f7d8bb20571252d380eb6294dd88d0d233d43c2a.png)
隧道工程防腐防水施工方案一、施工前的准备工作1.1 工程项目概况本工程为某城市地铁隧道施工工程,隧道贯通长度为10公里。
隧道施工采用盾构法,施工期限为18个月。
1.2 环境条件隧道所在地区气候湿润,地下水位较高,地质条件复杂,岩土层中含有大量的水溶性盐类物质。
1.3 施工技术要求由于地下水的压力和盐类物质对隧道结构的腐蚀作用,因此施工需要对隧道进行防腐和防水处理,确保隧道结构的安全和持久。
二、施工方案2.1 隧道防腐处理2.1.1 防腐材料的选择针对地下水的腐蚀作用,本工程选择了耐潮湿、抗盐碱的特种防腐材料作为基层材料,以确保防腐层的长期稳定性。
同时,采用聚氯乙烯(PVC)板作为隔离层材料,以隔离水分和盐类物质对混凝土结构的腐蚀作用。
2.1.2 防腐处理工艺(1)基层处理对隧道混凝土结构表面进行清洁处理,保证基层的平整和干燥。
然后对基层进行一次底漆处理,以提高基层与防腐涂料的附着力。
(2)防腐涂料施工选用适宜的防腐涂料,进行涂刷施工,保证涂层的均匀和完整。
涂料施工应根据涂料的要求和环境条件,分层进行施工,确保涂层的质量和厚度符合设计要求。
2.2 隧道防水处理2.2.1 防水材料的选择考虑到地下水的压力和渗透性,本工程选择了柔性防水材料作为隧道结构的防水层,以确保隧道结构的密封性和耐水性。
2.2.2 防水处理工艺(1)基层处理对隧道混凝土结构表面进行清洁处理,保证基层的平整和干燥。
然后对基层进行一次底漆处理,以提高基层与防水材料的附着力。
(2)防水材料铺设选用适宜的柔性防水材料,进行铺设施工,保证防水层的贴合和完整。
铺设施工应根据材料的要求和环境条件,分层进行铺设,确保防水层的质量和厚度符合设计要求。
2.3 防腐防水施工质量控制(1)施工材料的质量检验对所选用的防腐、防水材料进行质量检验,确保材料的符合设计要求。
(2)施工工艺的质量控制严格执行防腐、防水施工工艺要求,确保施工质量符合设计标准。
(3)现场施工质量检查对防腐、防水施工现场进行巡视和检查,确保施工质量符合设计标准和规范要求。
明挖隧道施工方案
![明挖隧道施工方案](https://img.taocdn.com/s3/m/531a671a974bcf84b9d528ea81c758f5f61f2908.png)
明挖隧道施工方案明挖隧道施工方案本标段区间隧道明挖段起讫里程:右线CK13+250。
0~CK13+435.0长185m、左线CK13+250.0~CK13+4 37。
5长187.5m及车辆段出入段线,采用明挖法施工,断面形式为矩形钢筋砼框架结构。
车辆段出入段线沿区间隧道左右线之间以3‰、34。
35‰的坡度上坡,前行至左CK13+547。
141处从区间隧道左线上方穿出地面,区间隧道左右线从CK13+250。
0开始以3‰上坡,到CK13+290转为-25‰下坡至明暗分界里程后暗挖进洞。
7.1区间明挖段施工方法该区间隧道明挖段基坑右侧靠近深南大道,为防止该侧地表沉降,基坑围护采用φ1200人工挖孔桩排桩,桩插入基坑底以下6.0m,桩顶设冠梁,桩身设腰梁及预应力锚索。
桩顶冠梁顶面至地面1~3m按1:1坡度放坡开挖,土钉支护.基坑左侧及东西侧均采用1:1放坡开挖,土钉支护。
7。
1.1围护结构施工(一)人工挖孔桩施工在人工挖孔桩施工前先将桩顶冠梁标高以上1~3m厚的土体按1:1放坡开挖并作土钉支护,其施工工艺见“土钉墙支护"。
φ1200人工挖孔桩密排布置,桩芯相切,护壁咬合,基坑右侧共设置156根,其排列布置如下图:(1)孔桩的开挖及支护人工挖孔桩,采用间隔三孔跳挖方式进行,每开挖1.0m高度,立模灌注一次护壁砼,在砾质粘性土及砂质粘性土易塌壁地段,分段开挖高度控制在0.5~1.0m范围内,采用插板法开挖。
孔内出土采用小型电动卷扬机提升吊桶出土,护壁模板采用外八字型钢模板,拆上节立下节循环周转使用。
根据地质资料,挖孔桩未入岩,成孔由人工配合风镐、铁铲开挖。
(2)挖孔桩成孔的质量控制及允许偏差①开挖前准确定位放样,并从桩中心位置向四周埋设护桩。
当第一节桩孔挖好并安装护壁模板时,必须用桩心点来校正模板位置,并在第一节砼护壁上设十字控制点,每节护壁模板的安装必须用桩心点校正其位置,检查护壁厚度。
②挖孔桩施工允许偏差见下表:项次项目允许偏差(mm)1 顺桩排轴线方向桩位≤752 垂直桩排轴线方向桩位≤503 垂直度 0。
浅谈明挖法地下结构防水施工
![浅谈明挖法地下结构防水施工](https://img.taocdn.com/s3/m/ce4f55dbc281e53a5802ffe0.png)
浅谈明挖法地下结构防水施工摘要:近年来随着城市快速的发展,地下空间已被充分利用,地铁作为大城市交通的重要组成部分,其工程质量必须严格控制;而地下结构防水施工十分关键,重点在控制结构自防水,接缝防水处理,附加防水层的施工质量。
本文主要探讨明挖法地下结构防水施工。
关键词:地下结构;防水1 明挖结构防水及防蚀措施(1)混凝土结构自防水地下结构应采用防水混凝土,防水混凝土抗渗等级不得小于P8。
(2)接缝防水措施(3)附加防水层附加防水层有卷材防水层、涂料防水层等,附加防水层应设在迎水面、围护结构与主体结构之间。
1顶板:采用2.5mm厚的优质柔性防水涂料,并设置隔离油毡,采用100mm厚细石混凝土作保护层。
2侧墙a围护结构与主体结构分离式的结构形式,侧墙采用2mm厚优质柔性防水涂料,采用240砖墙作保护层。
b围护结构与主体结构密贴的结构形式,侧墙采用能倒置粘贴于主体结构的预铺式柔性防水材料,并做临时保护。
c底板:能倒置粘贴于主体结构的预铺式柔性防水材料,细石混凝土保护层厚度不应小于50mm。
(4)明挖隧道防蚀措施区间防化学腐蚀设计按照混凝土结构相关规范措施严格控制施工质量、保证混凝土保护层厚度并参照《混凝土耐久性规范》使用C35砼能满足要求。
区间明挖段防迷流措施主要依靠对连接端子收集杂散电流,并将杂散电流正确引导入接地网排走。
2 主体结构防水施工(1)防水层施工流程图(2)施工前的准备工作①组织施工班组认真学习施工方案,掌握各细部节点的处理方法,了解所使用的防水材料的性能,技术指标,施工工艺要求以及施工注意事项,同时明确各防水工序的检查验收步骤。
②采购本工程所需使用的防水涂料,确保施工用量,同时准备好防水涂料施工机具;对进场施工的防水涂料必须有合格证及由业主指定的检测单位提供的合格产品检验报告。
③做好基坑的防水措施,在基坑四周设排水沟及集水井,用潜水泵抽水,保证地下水位降至防水层以下300mm,严禁带水带泥施工;注意排水工作贯穿于整个防水施工的始末,直至防水施工完毕。
隧道明洞防水回填施工技术交底书
![隧道明洞防水回填施工技术交底书](https://img.taocdn.com/s3/m/c4d65123a45177232e60a24d.png)
技术交底书
主送单位一项目部各架子队编号MDFSHT
项目名称明洞防水、回填施工日期
一、明洞防水
1、总体原则:为防止衬砌背后积水、洞内漏水,在衬砌背后铺设防水板加土工布,在明洞衬砌拱脚背后(或边墙脚背后)设置纵向坡度不小于2‰的纵向φ110打孔波纹管,边墙衬砌背后每隔5~10m设置竖向φ50打孔波纹管,墙底设泄水管,衬砌外汇水通过竖向盲沟和与之相接的纵向盲沟,由泄水管引入洞内侧沟。
2、防水层及隔水层:明洞结构面被回填土石掩埋部分,应铺设防水层,回填土石坡面应铺设隔水层,以保证圬工免受水流侵蚀等,在无粘土地区,洞顶可用复合防水层及干砌片石。
见下图。
3、粘土隔水层与边坡的搭接均应良好,变形缝等薄弱环节应加强防水措施,接缝材料的延伸性应良好,以形成弹性连接,防止不均匀沉陷,造成拉剪破坏。
4、地下水发育处设置竖向排水盲沟,间距5~10m设置1道;纵向排水盲沟采用φ100打孔波纹管,周围铺设碎石层,并用三通接头与竖向排水盲沟连接。
见下图。
施工技术交底书接收人名单。
明挖隧道施工方案
![明挖隧道施工方案](https://img.taocdn.com/s3/m/7f509098ac51f01dc281e53a580216fc700a5326.png)
明挖隧道施工方案隧道施工方案是指在地下开挖隧道的施工计划和工程方案,下面是一份700字的明挖隧道施工方案。
一、工程概况本工程选址于山区,隧道全长1000米,采用明挖法进行施工。
隧道设计宽度8米、高度6米,采用钢筋混凝土结构。
二、施工准备1.根据设计要求,组织采购所需的施工材料,包括钢筋、混凝土、水泥等。
2.组织机械设备及人员,包括挖掘机、装载机、混凝土搅拌站等,并进行操作人员的培训。
三、施工方法1.确定隧道顶部中心线,按照设计要求进行标高设置,确定隧道开挖的范围。
2.采用挖掘机进行初期开挖,从隧道正中向两侧逐渐挖掘,注意与设计顶部标高的控制。
3.开挖后一段距离,进行支护工程,采用钢筋混凝土喷射支护方式,以保证隧道的稳定性。
4.支护工程完成后继续挖掘,采用装载机将挖掘下来的土方遣返到指定场地。
5.隧道的纵向和横向坡度应符合设计要求,按照设计方案进行坡度调整。
6.挖掘至设计标高位置后,进行封顶施工,采用钢筋混凝土浇筑,按照设计要求完成结构施工。
7.封顶完成后,进行地下水处理,采用喷浆封固等方法,以保证隧道的防水性能。
8.最后进行隧道内部的清理和检查,确保施工质量符合要求。
四、施工安全措施1.施工现场应设置警示标志,明确施工区域。
2.施工人员应佩戴安全帽、安全鞋等个人防护用品。
3.开挖过程中,应严格控制挖掘机和装载机的作业范围,确保操作安全。
4.隧道支护和封顶施工过程中,应有专人监控施工质量。
5.施工现场应设置消防设备,并设置灭火器材。
五、工期及施工进度安排1.本工程预计总工期180天,施工单位应按照各施工阶段的要求进行安排。
2.开挖和支护阶段预计需要60天,结构施工和封顶阶段预计需要90天,地下水处理和清理阶段预计需要30天。
六、施工质量控制1.施工单位应按照设计要求进行施工,对于重要结构部位应进行质量把关。
2.每个施工阶段的施工质量应有专人进行检查和验收。
3.施工单位应保留施工过程中的相关记录和资料,以备后期维护和验收。
地铁明挖结构卷材防水施工工法
![地铁明挖结构卷材防水施工工法](https://img.taocdn.com/s3/m/6b66379f5122aaea998fcc22bcd126fff6055d48.png)
地铁明挖结构卷材防水施工工法
地铁明挖结构卷材防水施工工法是一种常见的地铁隧道防水施工方法。
其主要步骤如下:
1. 地铁明挖结构的卷材选材:
选择高性能防水卷材,如聚合物改性沥青卷材、高分子材料卷材等。
2. 表面处理:
在进行卷材防水施工前,需要对基面进行清理和处理,确保基面平整、干净、无尘、无附着物。
3. 底层涂布:
在基面上涂布底层防水涂料,增加卷材与基面间的附着力,并提高整体防水效果。
4. 卷材铺设:
将防水卷材铺设在底层涂布的基面上,严密贴合,并保留适当的重叠接缝,一般为10-15厘米。
5. 卷材焊接:
使用专用的热风枪对卷材的重叠接缝进行熔接,使卷材形成连续、完整的防水层。
6. 管道处理:
根据设计要求,在卷材上进行管道穿越处理,如使用管道套接防水带进行密封。
7. 角部处理:
针对拐角、墩头等特殊部位,使用特殊的角底防水件进行处理,确保防水系统的完整性。
8. 护面层施工:
在进行卷材施工后,需要进行护面层的施工,如涂刷保护涂
料等,保护卷材免受外力和环境的作用。
地铁明挖结构卷材防水施工工法通过卷材的贴合和焊接,形成连续、完整的防水层,能够有效地防止地铁隧道内外水的渗透,保证地铁隧道的安全和可靠运行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
隧道防水施工方案1编制说明、依据及原则1.1编制说明在认真研究施工图纸的基础上,根据双流机场隧道D1K178+570~D1K178+870段下穿滑行跑道工程的特点,结合我公司施工实力和完成类似工程的施工经验,以及技术、机具设备配套能力等方面因素,按照业主及规范要求,编写成了本工程的施工组织设计文件。
合理提出施工组织计划和稳妥的施工方案及相应的管理、保证体系,最大限度地运用新技术、新工艺、新设备等,有针对性地制订了项目施工方案、施工方法和组织管理,能达到确保工期和安全、保证工程质量的目的。
1.2 编制依据(1)双流机场隧道D1K178+570~D1K178+870段下穿滑行跑道段设计图。
(2)施工合同合同及补充协议中的通用条款、专用条款、技术规范。
(3)我公司现有的施工机械设备及施工技术力量及多年从事类似工程所积累的施工经验和成熟的施工工艺。
(4)现行有效的国家隧道工程设计、施工规范和规程等;(5)施工现场实际情况、现场勘察资料及业主相关要求。
1.3 编制原则(1) 确保方案安全可行;技术方案针对性、操作性强;施工方案经济、合理。
坚持技术先进性、科学合理性、经济实用性与实际相结合。
根据工程地质、水文地质、地下管线、周边环境及工期要求等条件选择具有实用性的施工方案和机具设备。
(2) 以确保工期并适当提前为原则,安排施工进度计划。
(3) 以确保质量为目标,选择专业化的施工队伍,配合配套的机械设备,采用先进、合理的施工方案。
(4) 以确保安全生产、文明施工为原则制定各项措施,严格执行操作规程。
(5) 以有利于生产、方便生活为目标布置施工总平面图。
(6) 采用先进的量测仪器和软件进行信息化施工和管理,以优化施工工艺、提高效率为原则,降低施工成本。
2 工程概况2.1 工程概述D1K178+570~+870隧道主体结构衬砌采用直墙平底拱形明洞衬砌,全隧道衬砌拱部、边墙及底板采用防水混凝土,抗渗等级不低于P8。
全隧采用全包防水,衬砌外缘均铺设自粘式防水板,拱部采用单面自粘式防水板,边墙及底板采用双面自粘式防水板,拱部防水板外铺2cm厚聚合物(丙烯酸酯共聚乳液)防水砂浆保护层。
衬砌防水断面如图1:图1 隧道防水断面图全隧环向施工缝、诱导缝设遇水膨胀橡胶止水条+中埋式橡胶止水条+可维护注浆管的防水措施;纵向施工缝设遇水膨胀橡胶止水条+中埋式镀锌钢板止水带+可维护注浆管的防水措施。
环向数量按12m一道计列,纵向数量按4道计列。
施工缝防水及诱导缝防水如图2:图2 施工缝防水结构图2.2 工程数量本段隧道全包裹防水,其工程数量如表1:表12.3 地质与水文情况2.3.1 地质ml)之卵石本段隧道位于成都平原区,地形平坦开阔。
上覆第四系全新统人工填筑(Q4fgl+al)4~7米粉质黏土,0~3土及建筑垃圾,厚0~3米;上更新统冰水-流水堆积层(Q3g)泥岩,弱风化,岩体较完整。
米粉砂,15~25米卵石土。
下伏白垩系上统灌口组(K2测段未见构造形迹,地震动峰值加速度为0.10g,地震动反应谱特征周期为0.45s。
2.3.2 水文地表水为沟水,地下水主要为砂卵石土中孔隙潜水,泥岩中含少量基岩裂隙水,地下水位埋深2~4米,水质对混凝土无侵蚀性。
隧址区无不良地址,特殊岩石为膨胀岩、石膏,位于隧底10米以下。
隧道洞身围岩为砂卵石土、粉质黏土。
隧道总涌水量约73×104m3/d。
3 施工组织管理机构3.1 施工组织管理机构施工组织管理机构如图2:图2 施工组织管理机构图3.2 管理目标3.2.1工期目标预计开始施工时间为2009年1月28日,完成时间为2009年3月5日。
⑴关键工期目标保证业主要求的3月15日完工。
⑵工期保证措施1)保证进度的技术措施工程开工前,编制严密的网络计划,抓关键线路,严格按网络计划组织安排施工。
编制计划时充分考虑施工现场可能对工期造成延误的各种因素,确定进度作业指标时留有余地,一旦发生延误以便采取补救措施。
根据总网络计划编制“月、旬、日”的作业计划,并根据实施过程中的完成情况,及时与原计划进行对比,并采取措施修正调整,实行动态管理。
对实际过程中出现的进度滞后应及时分析查找原因,做到“以日保旬、以旬保月”,确保总网络计划的实现。
严格执行工地计划会制度,每天由项目经理部组织召开进度计划会,落实每天的计划完成情况及下达第二天的工作计划。
根据总体目标和施工进度、施工难度、环境等特点,充分利用类似工程的施工经验,提前预测有可能发生的工序间交叉配合不到位的现象,采取有效措施,抓住重点,优化资源组合,合理调配劳动力及机械设备。
加强监测和信息化施工,防止因质量和安全事故而延误工期。
2)保证进度的资源措施按生产计划情况编制材料供应计划,超前订货;对需自备的材料和自制的工具,应提前准备和加工。
各种材料应有足够的库存量,并考虑一定的富余存量,严格保证工程所需物资的供应。
按施工组织设计计算的工程量配足人力资源。
在施工过程中应根据各工序的变化不断补充和调整劳动资源分配,做到优化组合,均衡生产,避免出现窝工现象。
机械设备的配备、维修、保养及管理。
保证机械设备的完好率和提高机械设备的使用效率,对整个工期的顺利实现尤为重要。
为实现这一目标特制定以下措施:编制机械安全技术操作规程,组织专人深入现场,督促检查设备安全工作情况,发现问题,及时纠正,消除隐患,使机械设备达到安全、优质、高效、低耗地运行。
严禁违章指挥,违章操作,违反劳动纪律和无知蛮干等行为。
严格执行交接班制度,认真填写交接班记录。
交班过程中,接班人应仔细检查交班人所提供的设备的运转、维修、油耗等记录情况与实际状况是否相符,并开车试运转,在确认妥善无误后方能进行作业。
机械设备在使用中不得超载作业,或者任意扩大其使用范围。
应严格按照机械使用说明书的规定条件操作。
正确选用机械设备所用的油品,掌握换油期,定期进行油量检测,正确掌握加油量。
建立专业化油料管理机构,对所有机械进行正常管理。
各种机械应备有足够的配件,以满足维修时的需要。
加强对施工设备的管、用、养、修的动态管理。
积极应用现代化微机管理,建立设备台帐和技术档案;建立大修、零修、技术开发、配件库存、人员培训等信息库,提高机械管理水平。
3)保证进度的后勤措施后勤保障部门应做好员工的住宿安排。
食堂必须申领卫生许可证,所供应的食品应符合卫生标准。
临时住房做到通风、隔音、干燥、整洁卫生,努力创造一个舒适的休息环境。
加强对管区内交通车辆的管理和调度,确保上下班人员准时、安全、正点到达施工地点,保证正常施工的时间。
加强同相关方面的联系和协调,谋求工程施工良好的外部环境,要增进同业主、监理工程师、设计单位的联系与汇报。
要加强与交通、供电、供水、环保、市政、公安等部门以及工地邻近单位和居民的联系与协调,争取理解和支持,确保施工生产顺利进行。
3.2.2 安全目标无重大施工安全事故,杜绝因工伤亡事故及建筑物、管线事故,创建成都市市级安全文明标准工地。
3.2.3 劳动力管理择优选用两支施工作业队,加强劳动纪律和劳动技能培训,充分发挥劳动力的力量,确保工程正常进行。
4 施工方案4.1 基面处理4.1.1 侧墙及底板基面处理(1)、凿除地下连续墙“鼓包”处,找平接缝处。
(2)、不平整部位采用1:2.5水泥砂浆圆顺地覆盖处理,当基面条件较差时,在凿填修补后铺设土工布缓冲层进行保护。
(3)、基层表面有明水流时,进行堵漏或引排。
(4)、所有阴角部位均采用1:2.5水泥砂浆做成5cm×5cm倒角。
4.1.2 顶板基面处理(1)、顶板结构混凝土浇筑完毕后,用木抹子反复收水压实,使基面表面平整、结实,无明水、掉砂、油污部位存在。
(2)、基层表面的突出物从根部凿除,并在凿出部位用聚氨酯密封胶刮平压实,用聚氨酯密封胶填充凹坑,基层出现大于0.3mm的裂缝时,应骑缝各10cm涂刷1mm厚的聚氨酯膜防水加强层,然后设置聚酯布增强层,最后涂刷水层。
(3)、所有阴角部位均采用1:2.5水泥砂浆做成5cm×5cm倒角。
4.2 施工工艺及技术措施(1)、防水层在拱部采用单面自粘式防水板,靠近隧道外一侧为非粘结面(PE面),与结构外表面密贴面为有隔离膜面。
在底板及边墙采用双面自粘式防水板。
(2)、防水板采用机械固定法桩或垫层表面,固定点距防水板2cm处,钉距不大于50cm,钉长不得小于3cm,且配合垫片将防水板牢固地固定在基层表面,垫片直径不小于2cm,避免浇筑混凝土时脱落。
(3)、底板防水板施作方法:在施作基底垫层时先施作下层15cm厚混凝土,处理平整后铺设底板防水板,然后再施作剩下的5cm混凝土垫层。
(4)、侧墙防水板施作方法:在围护结构与衬砌之间先铺设一层C20细石混凝土找平层,厚10cm,然后再铺设双面自粘防水板。
(5)、拱顶防水板施作方法:拱顶混凝土浇筑完毕后,对拱顶经行基面处理后铺设单面自粘式防水板,再在防水板上铺设一层2cm厚聚合物(丙烯酸酯共聚乳液)防水砂浆保护层,保护防水板在回填土方的时候不受损伤。
(6)、防水层破损部位应采取双面粘同材质材料进行补修,补丁粘在破损部位,补丁四周距破损边缘的最小距离不小于10cm。
4.3 结构混凝土自防水4.3.1 商品混凝土生产(1)、采用全自动拌和站的供料设备和控制软件,以保证各类外加剂的准确、稳定和搅拌时间的控制。
(2)、至少制作三组不同配比的混凝土试样,经反复试验后确定最理想的一种作为施工配比。
混凝土配比中尽量减少水泥掺量,控制水胶比≤0.44,混凝土坍落度为12cm,以降低水泥水化热产生的温度,减少温度裂缝,并添加小于水泥用量25%的磨细粉煤灰,及高效减水功能和补偿收缩的UEA膨胀防水剂。
4.3.2 混凝土浇筑(1)、严格控制混凝土入模温度,防止混凝土内外温差过大而产生温度裂缝。
(2)、采用“二次捣固”确保混凝土密实, 以提高混凝土自防水能力。
(3)、不做冷接缝:一次浇筑厚度控制在捣固棒长度2/3以内,且不大于30cm,防止浇注厚度过大,水泥浆流动远而造成冷接缝,砼间隙浇注时间不超过60分钟。
4.3.3 混凝土养护(1)、严格按照混凝土养护措施实施,确保混凝土养护质量。
(2)、结构砼养护保证在浇筑完毕12小时以内进行,防止混凝土失水过快产生收缩裂缝。
(3)、养护用水采用与拌制用水一致的洁净水,养护时间不小于14天。
浇水的次数以保持砼表面经常处于湿润状态为宜。
4.4 特殊部位防水施工特殊部位主要包括施工缝、诱导缝。
4.4.1 施工缝防水施工方法及技术措施隧道侧墙纵向施工缝采用橡胶止水条、镀锌钢板止水带及可维护注浆管作防水加强处理,施工缝表面需做凿毛处理;侧墙、底板和拱顶环向施工缝采用橡胶止水条、中埋式橡胶止水带及可维护注浆管作防水加强处理。
中埋式橡胶止水带具有止水效果好,止水质量易保证的特点;但中埋式橡胶止水带也有安装复杂、固定困难及中埋式橡胶止水带处混凝土捣固难度大等弊病,因此准确固定中埋式橡胶止水带,充分捣固密实该处混凝土,是施工缝防水质量好坏的关键技术。
