高速公路施工质量通病预防与处理
高速公路质量通病预防与处理

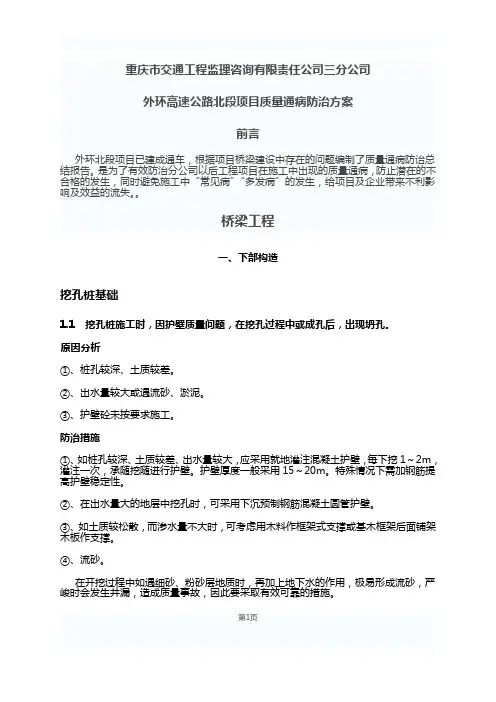

重庆市交通工程监理咨询有限责任公司三分公司外环高速公路北段项目质量通病防治方案前言外环北段项目已建成通车,根据项目桥梁建设中存在的问题编制了质量通病防诒总结报告。
是为了有效防治分公司以后工程项目在施工中出现的质量通病,防止潜在的不合格的发生,同时避免施工中“常见病”“多发病”的发生,给项目及企业带来不利影响及效益的流失。
桥梁工程一、下部构造挖孔桩基础1.1 挖孔桩施工时,因护壁质量问题,在挖孔过程中或成孔后,出现坍孔。
原因分析①、桩孔较深、土质较差。
②、出水量较大或遇流砂、淤泥。
③、护壁砼未按要求施工。
防治措施①、如桩孔较深、土质较差、出水量较大,应采用就地灌注混凝土护壁,每下挖1~2m,灌注一次,承随挖随进行护壁。
护壁厚度一般采用15~20m。
特殊情况下需加钢筋提高护壁稳定性。
②、在出水量大的地层中挖孔时,可采用下沉预制钢筋混凝土圆管护壁。
③、如土质较松散,而渗水量不大时,可考虑用木料作框架式支撑或基木框架后面铺架木板作支撑。
④、流砂。
在开挖过程中如遇细砂、粉砂层地质时,再加上地下水的作用,极易形成流砂,严峻时会发生井漏,造成质量事故,因此要采取有效可靠的措施。
a、流砂情况较轻时第1页缩短一次开挖深度,交正常的1m左右一段,缩短为0.5m,以减少挖层孔壁的暴露时间,及时进行护壁混凝土灌注。
当孔壁塌落,有泥砂流入而不能形成桩孔时,可用编织袋装土逐渐堆堵,形成桩孔的外壁,并保证内壁尺寸满意设计要求。
B、流砂情况较严重时常用的办法是下钢套筒,钢套筒与护壁用的钢模板相似,以孔外径为直径,可分成4~6段圆弧,再加上适当的肋条,相互用螺栓或钢筋环扣连接,在开挖0.5m左右,即可分片将套筒装入,深入孔底不少于0.2m,插入上部混凝土护壁外侧不小于0.5m,装后即支模浇注护壁混凝土若放入套筒后流砂仍上涌,可采取突击挖出后即用混凝土封闭孔底的方法,待混凝土凝聚后,将孔心部位的混凝土凿开以形成桩孔。
也可用此种方法,直至已完成的混凝土护壁的最下段,使孔位倾斜至下层护壁以外,打入浆管,压注水泥浆,使下部土壤硬结,提高周围及底部土壤的不透水性,以解决流砂质量问题及现象。
高速公路施工质量通病及防治措施
高速公路施工质量通病及防治措施一、沥青混凝土路面早期病害及防治措施 (1)二、路面产生不平整原因及处理措施 (6)三、钻孔灌注桩质量通病及防治措施 (11)四、模板支架、混凝土浇筑质量通病及防治措施 (14)五、预应力施工质量通病及防治措施 (24)六、桥头及桥梁伸缩缝处跳车的防治措施 (37)七、小型预制构件质量通病及防治措施 (43)一、沥青混凝土路面早期病害与防治措施1、病害种类沥青混凝土路面各种病害的成因比较复杂,由于环境、地点、气候条件的不同,病害情况不一,主要有下面几种:(1)泛油(2)波浪(3)拥包(4)滑溜(5)裂缝(6)坑槽(7)局部沉陷(8)松散(9)车辙2、产生病害的原因(1)沥青路面材料A、沥青混合料使用性能是受沥青结合料影响的,沥青质量的优劣与沥青混凝土的好坏有密切关系,直接影响到沥青混凝土路面的使用性能。
从大量路面结构损坏原因的调查分析来看,路用沥青品质不良是其主要原因之一。
由于国内石油品质及沥青炼制工艺流程的特点,致使路用沥青大多数含蜡量高,延度小,温度敏感性强,使得许多沥青混凝土路面面层结构在远小于使用寿命的年限内出现损坏。
沥青的物理性质对路面车辙有很大影响。
在给定的温度和加载速率下,高粘度沥青会产生劲度高的沥青混合料。
较高的劲度具有较高的抗车辙能力。
沥青类型对车辙深度也有很大影响,使用粘度低,温度敏感性低的沥青可以减少或延缓路面的开裂。
B、矿料质量的好坏直接影响沥青混合料的强度,是沥青混凝土路面早期破坏的主要影响因素。
碎石的压碎值、磨耗值不符合要求将造成沥青混合料的稳定度偏低,引起沥青混凝土路面早期的剥落。
碎石与沥青材料的粘附性大小,对沥青混合料的强度和耐久性有极大的影响。
另外沥青混合料一般使用碱性矿料,吸水率大不仅降低加热效率,影响拌和料的生产能力,而且残存在空隙中的水分影响施工压实及空隙率,这将使混合料造成剥落。
(2)沥青混凝土路面施工1)、路基施工路基应密实、均匀、稳定,潮湿路段、高填方地段应作有效的处理。
高速公路质量通病防治手册
高速公路质量通病防治手册1. 前言本手册旨在对高速公路建设、维护和运营过程中常见的质量问题进行分析和解决方案的提供。
通过本手册的学习和运用,可以有效改善高速公路的质量,提高道路使用寿命和安全性。
2. 高速公路质量问题简介2.1 常见的高速公路质量问题在高速公路的建设、维护和运营过程中,常见的质量问题包括:•路面沥青层开裂•路面坑洼和车辙•路肩损坏•管涵病害•桥梁裂缝和结构变形•路标损毁和标线模糊•草坪枯黄和植被破坏2.2 质量问题造成的影响不解决高速公路的质量问题将会带来以下负面影响:•减少道路使用寿命•增加车辆操作风险•增加维护和修复成本•影响交通效率3. 高速公路质量问题的预防和解决方案3.1 路面沥青层开裂的防治方法•合理设计沥青混合料配合比•控制施工温度和压实度•定期进行路面检查和维护3.2 路面坑洼和车辙的修复方法•及时修复路面坑洼和车辙•加强路面养护和维护3.3 路肩损坏的修复和加固方法•加强对路肩的巡查和维护•及时修复和加固损坏的路肩3.4 管涵病害的处理方法•定期进行管涵检查和维护•及时修复和加固受损的管涵3.5 桥梁裂缝和结构变形的修复方法•定期进行桥梁检查和维护•对于裂缝和结构变形严重的桥梁,及时采取修复措施3.6 路标损毁和标线模糊的修复和更新方法•定期检查、修复和更新路标和标线3.7 草坪枯黄和植被破坏的修复和养护方法•定期进行草坪和植被的养护和补植•加强对草坪和植被的管理4. 高速公路质量管理系统为了有效防治和解决高速公路质量问题,建议建立完善的质量管理系统,包括以下内容:4.1 质量监测和评估建立定期的质量监测和评估机制,对高速公路的质量进行监控和评估。
4.2 质量问题的反馈和整改建立质量问题反馈和整改机制,对发现的质量问题进行记录、分析和整改。
4.3 培训和技术支持提供相关人员的培训和技术支持,提高其对质量问题的认识和解决能力。
4.4 维护和保养计划制定完善的维护和保养计划,包括定期的巡查、检修和维护工作。
高速公路工程质量通病与防治措施
高速公路工程质量通病与防治措施引言高速公路作为现代交通的重要组成部分,对于保障交通安全和推动经济发展具有重要意义。
然而,由于多种原因,高速公路工程存在着一些质量通病,给交通安全和公路使用寿命带来不利影响。
本文将对高速公路工程质量通病进行分析,并提出相应的防治措施。
一、施工质量不达标在高速公路工程建设过程中,施工质量不达标是一种常见的问题。
出现这种情况的原因包括工人技术水平不高、管理不到位等。
为了防治施工质量不达标问题,可以采取以下措施:- 加强施工人员的技术培训,提高其专业技能水平;- 建立严格的质量管理制度,加强对施工全过程的监督和检查;- 加强施工队伍管理,确保施工人员遵守规范和要求。
二、设计不合理某些高速公路工程之所以存在质量问题,还与设计不合理有关。
设计不合理可能导致道路几何形态不协调、坡度过大或过小等问题。
为了防治设计不合理问题,可以采取以下措施:- 建立科学、合理的设计标准和规范,明确高速公路各项要求;- 加强设计过程中的审核和审查,确保设计符合标准和规范;- 推广先进的设计技术和经验,提高设计水平。
三、材料质量不过关高速公路工程材料质量不过关也是造成质量问题的原因之一。
劣质材料会影响路面的抗压能力和使用寿命。
为了防治材料质量不过关问题,可以采取以下措施:- 建立健全的材料选择和采购制度,确保材料符合标准和质量要求;- 加强对材料供应商的管理,确保其产品质量可靠;- 定期进行材料抽检和检测,严格控制材料质量。
四、环境保护不到位高速公路工程的建设和运营过程中,环境保护不到位也是一个重要问题。
对土壤、水源等环境资源的破坏可能给周边生态环境和居民健康造成不良影响。
为了加强环境保护工作,可以采取以下措施:- 建立健全的环境保护制度和监测体系,明确高速公路建设和运营的环境要求;- 加强对环境影响评价的监督和审查,确保环境影响可控;- 推行绿色建设理念,采取节能减排和生态修复等措施,保护周边环境资源。
高速公路常见的质量通病防治手册
高速公路质量通病防治手册第一章软基处理一、填方路基施工后沉降迅速或不均匀沉陷1、形成原因:(1)粉喷桩、挤密碎石桩、塑料排水板打入深度、间距达不到设计要求。
(2)粉喷桩复搅深度达不到要求或喷粉量未达到设计要求。
(3)挤密碎石桩未进行反插。
(4)预压或超载预压沉降未稳定,即卸载。
(5)软基处理质量未达到设计要求。
(6)桩未打穿软弱层。
2、防治措施:(1)粉喷桩、挤密碎石桩、塑料排水板寸丁入深度、间距应达到设计要求。
(2)粉喷桩应整桩复搅,喷粉量应达到设计要求。
(3)挤密碎石桩应进行反插。
(4)应进行连续的沉降观测,待沉降稳定后方可卸载。
(5)在现场进行试桩,按试桩结果调整设计桩长。
二、路基出现纵向裂缝和错台1、形成原因:(1)清表不到位,路基底存在软弱层。
(2)沟塘清淤不彻底,清淤回填不均匀或压实度不足。
(3)路基压实度不均匀。
2、防治措施:(1)应认真清表及时查明路基底是否存在暗沟、暗塘等。
(2)沟、塘淤泥应清理干净,并采用水稳性好的材料严格分层回填,并达到设计要求压实度。
(3)提高路基压实度。
三、路基出现滑裂面1、形成原因:(1)基底存在软土且厚度、承载力不均匀。
(2)淤泥、腐蚀土清除换填不彻底。
(3)填土速度过快。
2、防治措施:(1)软土处理要到位,并及时发现暗沟、暗塘等。
(2)加强沉降观测和侧向位移观测,及时发现侧滑苗头。
(3)半填半挖路段按照规范要求做好台阶。
(4)板填半挖路段填筑结合面应彻底清除杂草、树根等。
第二章路基工程一、路基碾压出现“弹簧”1、形成原因:(1)碾压时土的含水量超过最佳含水量较多。
(2)高塑性粘性土、膨胀土“砂化”未达到应有的效果。
(3)翻晒、拌和不均匀。
(4)碾压层下存在软弱层。
2、防治措施:(1)低塑性高含水量的土应翻晒到规定含水量方可碾压。
(2)高塑性粘性土、膨胀土难以粉碎,应进行两次拌灰并存放一段时间,使其充分“砂化·。
(3)对产生的“弹簧”应翻挖掺灰后重新碾压。
高速公路工程质量通病与防治措施
高速公路工程质量通病与防治措施高速公路是现代化交通基础设施的重要组成部分,对于社会经济发展和人民群众出行有着重要意义。
然而,在高速公路建设过程中,由于各种原因,常常会出现一些工程质量通病,如路面凹凸不平、裂缝、坡度不合理、路基下沉等,这些问题严重影响了高速公路使用效果和寿命。
因此,有必要深入分析高速公路工程质量通病的原因,并提出相应的防治措施,以保证高速公路工程质量的稳定和可靠。
高速公路工程质量通病的原因有多方面的因素,主要包括设计不合理、施工质量不达标、原材料质量差、监理不到位等。
首先,设计不合理是导致高速公路工程质量通病的主要原因之一、设计不合理可能涉及路基、路面、桥梁等多个方面,如路基填压不到位、设计坡度过大、桥梁跨度设计不当等,这些问题会直接影响到工程的稳定性和安全性。
其次,施工质量不达标也是导致高速公路工程质量通病的重要原因。
施工质量不达标往往包括施工工艺不规范、操作不规范等问题,如混凝土拌合物比例不合理、土石方施工质量差、沥青路面热拌不均匀等,这些问题会直接导致路面裂缝和凹凸不平。
此外,原材料质量差、监理不到位等也会对高速公路工程质量产生不良影响。
为了解决高速公路工程质量通病带来的问题,必须采取相应的防治措施。
首先,加强工程设计的合理性和科学性。
设计单位应组织专业人员进行充分的勘测与设计,确保各项设计指标符合实际要求,避免设计中的失误和疏漏。
其次,要加强施工过程的质量管理。
施工单位应制定严格的施工工艺和操作规范,加强对施工人员的技术培训和质量管理,确保施工质量达到标准要求。
同时,要加强对原材料的质量监管,确保使用的原材料符合国家标准。
此外,监理单位应加强对施工质量的监督和检查,建立有效的监管机制,确保施工过程中的质量问题得到及时发现和处理。
除了以上的防治措施,还应采取其他有效的策略来提升高速公路工程质量。
首先,加强沟通和合作。
设计、施工、监理等各方应加强沟通和协调,密切合作,共同解决工程质量问题,实现工程质量的整体优化。
高速公路工程质量通病及控制要点三类项质量通病、工程实例
由于边坡坡度过陡、填筑材料不当、地基承载力不足或地下 水侵蚀等原因,导致路基边坡失稳,造成路面板开裂、塌方 等问题。
路面工程实例
路面开裂
由于路面材料不当、施工工艺不合理或车辆超载等原因,导致路面开裂,影 响行车舒适性和安全性。
路面推移
在高温多雨季节,路面材料松散,基层强度不足,导致路面推移,破坏路面 的完整性。
路面工程
路面开裂和破损
由于路面材料选择不当、结构 设计不合理等原因,导致路面
出现开裂和破损现象。
路面平整度不足
由于施工工艺控Βιβλιοθήκη 不当、路面材 料质量不稳定等原因,导致路面 平整度不足。
路面车辙和推移
由于车辆超载、高温天气等因素, 导致路面出现车辙和推移现象。
桥涵工程
要点一
桥涵沉降和不均匀沉 降
由于地基处理不当、结构设计不合理 等原因,导致桥涵出现沉降或不均匀 沉降现象。
桥涵工程实例
桥头跳车
由于桥头搭板设计不当或沉降过大,导致桥头跳车,影响行车安全性和舒适性。
桥涵结构裂缝
由于钢筋保护层不足、混凝土施工质量控制不严或预应力张拉不当等原因,导致 桥涵结构出现裂缝,影响结构的安全性和耐久性。
THANKS
感谢观看
要点二
桥涵混凝土开裂和破 损
由于混凝土施工质量不稳定、结构受 力不均等原因,导致桥涵混凝土出现 开裂和破损现象。
要点三
桥涵伸缩缝破坏
由于伸缩缝设计不合理、材料选择不 当等原因,导致桥涵伸缩缝破坏。
02
工程实例
路基工程实例
路基沉降
在路基填筑过程中,由于填筑材料不当、填筑工艺不合理或 地基处理不到位,导致路基沉降过大或沉降不均,进而引发 路面开裂、桥头跳车等问题。
高速公路施工质量通病预防与处理
黎洛高速公路第一合同段质量通病防治方案为有效防治本工程在施工中出现质量通病,防止潜在的不合格的发生,同时避免施工中“常见病”“多发病”的发生,给项目及企业带来不利影响及效益的流失,根据行业内总结的经验及本项目的工程特点编制如下质量通病防治方案.路基工程路基工程是确保工程质量的基础,各级人员应对路基工程的质量通病提高足够的认识,采取科学的方式进行防治,在实践中不断总结更好的方法去指导施工,提高工程质量。
路基通病的主要特征及防治措施:1。
1 路基碾压出现“弹簧"原因分析:①、碾压时土的含水量超过最佳含水量较多;②、高塑性粘性土“砂化“未达到应有的效果;③、翻晒、拌合不均匀;④、碾压层有软弱层,且含水量过大,在上层碾压过程中,下层弹簧反射至上层;⑤、局部填土混入冻土或过湿的淤泥、沼泽土、有机土、腐殖土以及含有草皮、树根和生活垃圾的不良填料;⑥、透水性好与透水性差的土壤混填,且透水性差的土壤包裹了透水性好的土壤,形成了“水囊”。
防治措施:第1页①、避免用天然稠度小于1。
1,液限大于40,塑限指数大于18,含水量大于最佳含水量两个百分点的土作为路基填料;②、清除碾压层下软弱层,换填良性土壤后重新碾压;③、对产生“弹簧”的部位,可将其过湿土翻晒、拌和均匀后重新碾压;或挖除换填含水量适宜的良性土壤后重新碾压;④、对产生“弹簧”且急于赶工的路段,可掺生石灰翻拌,待其含水量适宜后重新碾压;⑤、严禁异类土壤混淆,尤其是不能用透水性差的土壤包裹透水性好的土壤形成“水囊”;⑥、填筑上层时应开好排水沟,或采取其它措施降低地下水位到路基50cm以下;⑦、填筑上层时,应对下层填土的压实度和含水量进行检查,待检查合格后方能填筑上层。
1。
2 路基压实度不够;原因分析:①、含水量偏离,最佳含水量超过规定值②、松铺厚度过大;③、碾压遍数不够或碾压不均匀,局部碾压;④、压路机质量偏小;防治措施:①、确保压路机的质量和碾压遍数符合规定;②、采用振动压路机配合三轮压路机碾压保证碾压均匀;③、压路机应进退有序,前后应有重叠;④、压路机应在接近最佳含水量时进行碾压。
高速公路路面工程质量通病及防治措施
路面工程质量通病及预防措施一、沥青混凝土面层质量通病及预防措施1、沥青路面搓板沥青路面搓板的主要现象为路表面出现轻微、连续的接近等距离的起伏状,形似洗衣搓板。
虽峰谷高差不大,但行车时有明显的频率较高颠簸感。
1.1其形成的原因主要是:(1)沥青混合料的矿料级配偏细,沥青用量偏高,高温季节时,面层材料在车辆水平力作用下,发生位移变形。
(2)铺设沥青面层前,未将下层表面清扫干净或未喷洒粘层沥青,致使上层与下层粘结不良,产生滑移。
沥青路面搓板的防治措施(1)严格控制混合料的级配。
(2)在摊铺沥青混合料前,须将下层顶面的浮尘、杂物清扫干净,并均匀喷洒粘层沥青,保证上下层粘结良好。
(3)基层、面层应碾压密实。
1.2沥青路面搓板的防治措施主要有:(1)严格控制混合料的级配。
(2)在摊铺沥青混合料前,须将下层顶面的浮尘、杂物清扫干净,并均匀喷洒粘层沥青,保证上下层粘结良好。
(3)基层、面层应碾压密实。
1.3沥青路面搓板的治理方法主要有:(1)因上下面层相对滑动引起的搓板,或搓板较严重、面积较大时,应将面层全部铲除,并低于原路面,其深度应大于用于修补沥青混合料最大集料粒径的2倍,槽壁与槽底垂直,清除下层表面的碎屑、杂物及粉尘后,喷洒0.3~0.6kg/m2的粘层沥青,重新铺筑沥青面层。
(2)在交通量较小的街坊道路上,可采用冷拌的乳化沥青混合料找平或进行小面积的修补。
(3)属于基层原因形成的搓板,应对损坏的基层进行修补。
2、泛油泛油的主要现象为表面处治和贯人式路面的表面基本上被一薄层沥青覆盖,未见或很少看到集料,路表光滑,容易引起行车滑溜交通事故。
2.1泛油产生的原因主要是:(1)表面处治,贯人式使用沥青标号不适当,针入度过大。
(2)沥青用量过多或集料撒布量过少。
(3)冬天施工,面层成型慢,集料散失过多。
2.2泛油的治理方法:在热天气温较高时进行处理最为有效。
如轻微泛油,可撒布3~5(8)mm石屑或粗黄砂,撒布量以车轮不粘沥青为度;如泛油较严重,可先撒布5~10(15)mm集料,经行车碾压稳定后再撒布3~5(8)mm石屑或粗黄砂嵌缝。
高速公路质量通病防治手册(路桥隧附)
目录一、路基工程 (1)(一) 路基浮现纵向裂缝和错台 (1)(二) 路基浮现滑裂面 (1)(三) 路基碾压浮现“弹簧” (1)(四) 路基边坡被冲刷 (1)(五) 路基压实度超密 (2)(六) 路基边缘压实度不够 (2)二、路面工程 (3)(一) 路面水泥稳定碎石基层开裂 (3)(二) 沥青路面下封层与基层表面不粘结 (3)(三) 下封层脱落 (3)(四) 下封层渗水 (4)(五) 路面面层离析 (4)(六) 沥青面层压实度不合格 (4)(七) 沥青面层压实度不均匀 (4)(八) 沥青面层空隙率不合格 (5)(九) 沥青混合料油石比不合格 (5)(十) 沥青面层厚度不足 (5)(十一) 沥青面层横向裂缝 (6)(十二) 沥青表面层纵向裂缝 (6)(十三) 路面不均匀沉降 (6)(十四) 沥青面层污染 (6)(十五) 沥青路面车辙 (7)(十六) 泛油 (7)(十七) 水泥混凝土面层刻纹深度不均匀 (7)(十八) 水泥混凝土面板断裂 (7)(十九) 水泥混凝土面板平整度差 (8)三、桥梁工程 (8)(一) 混凝土浇筑强度偏低 (8)(二) 混凝土构件浮现裂纹、裂缝 (8)(三) 混凝土构件浮现冷缝 (9)(四) 混凝土离析 (9)(五) 混凝土表面有蜂窝、麻面、气孔 (9)(六) 混凝土漏浆、表面平整度差 (10)(七) 钢筋焊接不处于同一轴线上 (10)(八) 钢筋焊接强度不够 (10)(九) 钻孔灌注桩断桩 (10)(十) 钻孔灌注桩桩身混凝土强度偏低 (11)(十一) 梁、板体裂缝 (11)(十二) 梁、板体预应力损失过大 (12)(十三) 梁的起拱值偏大或者偏小 (12)(十四) 梁体混凝土浮现空洞 (13)(十五) 板梁支座脱空 (13)(十六) 桥梁伸缩缝损坏 (13)(十七) 桥头跳车 (14)四、小型结构物 (14)(一) 混凝土表面蜂窝、麻面 (14)(二) 混凝土表面不平整 (14)五、防护工程 (14)(一) 块石及片石强度低 (14)(二) 砌缝砂浆强度低 (15)(三) 砌缝砂浆不密实,不饱满 (15)六、隧道工程 (15)(一)洞内渗漏水 (15)(二)、衬砌裂缝 (18)(三)、钢筋保护层厚度合格率低 (19)(四)、拱墙暗地里脱空 (19)(五)、混凝土浇筑质量差 (20)(六)、衬砌厚度不足 (22)(七)、喷射混凝土支护不平整 (22)(八)、锚杆支护不规范 (23)(九)、限界受侵 (23)形成原因1、清表不到位,路基基底存在软弱层。
高速公路工程常见质量通病及预防措施
高速公路工程常见质量通病及预防措施1.预应力管道压浆不密实治理的保证措施严格执行操作持证上岗制度,设备严格标定,操作技术人员、监理在场监督张拉。
严格的程序化是张拉质量的保证。
(1)预应力筋张拉锚固后应及时压浆,以防止预应力锈蚀。
(2)采用真空辅助压浆法施工,水泥浆水灰比应满足设计及规范要求,搅拌后3h水泥浆的泌水率最大不得超过3%。
(3)压浆前压浆孔道应用压力水冲刷并湿润孔壁,压浆顺序严格按照设计文件要求进行。
拟采用真空吸浆法辅助压浆,确保压浆密实饱满。
(4)压浆过程应缓慢均匀的进行,不得中断,压满孔道并封闭排气孔后,应再继续加压并稳压一段时间以确保密实性。
2.桥头跳车治理(台背回填)保证措施(1)、桥头路基填筑应专门编制作业指导书,指定专人专管及自检控制。
(2)、做好施工现场的排水工作。
两侧边沟断面尺寸符合设计要求,排水畅通。
(3)、台后的路基填料严格按照设计图纸进行,施工时要分层填筑分层碾压,压实度满足设计图纸要求。
(4)、施工中及时协调路基施工和桥台施工进度,相互配合,先填桥头,台背填土和相邻路基填土同步施工。
(5)、加强压实度检测频率,时刻以数据指导施工。
3.结构物外观质量保证措施结构物的外观质量日益显得问题突出,严重影响桥梁工程美观。
我们在本工程中把外观质量做为关键工艺为突破口,使本工程成为精品工程。
(1)、模板工程本工程我们决定从墩身起全部(外露部分)采用大块定型钢模,模板拼装紧密平顺,确保按缝不漏浆,使用建筑专用脱模漆做脱模剂,模板刚度要求在使用中变形小于2mm/m,接缝无错台,无明显痕迹。
(2)、砼配制砼外观达到色泽统一均匀,同一分项工程水泥要求用同一厂家产品,砂、石料来源统一稳定,外加剂采用同一种产品,配合比经过优化设计。
(3)、砼浇筑砼浇筑振捣不得使结构表面出现泌水、泛砂现象,更不得出现蜂窝麻面,否则一律推倒重来。
加强对操作工人的培训学习,使用有经验、有上岗证的技工进行砼施工,严格遵守操作程序。
高速公路施工质量通病的防治措施
高速公路施工质量通病的防治措施一、结构物砼工程1、质量通病:砼和易性不良,主要表现为拌和物松散,坍落度不合格,砼离析。
预防措施:(1)控制水泥标号与砼强度等级之间的合理比值,严格遵守施工规定的最大水灰比的最小水泥用量。
(2)严格按试验确定的配合比施工。
(3)配料准确,并保证足够的搅拌时间。
(4)选用正确运输方法,控制运输时间。
(5)测定拌制地点和浇筑处的坍落度,控制后者的数值符合施工规范的规定。
2、质量通病:砼表面蜂窝麻面。
预防措施:(1)控制砼配合比和搅拌时间。
(2)防止运输中漏浆、离析和运输时间过长。
(3)控制浇筑时应符合要求的坍落度。
(4)采用合适的浇筑顺序和方法,控制自由下落高度不超过2m。
(5)浇筑分层进行,分层厚应根据捣实方法按施工规范要求确定。
(6)采用正确的振捣方法,防止漏振和过度振捣。
(7)随时检查模板及支架的变形情况,尤其防止漏浆。
3、质量通病:砼结构缺棱掉角。
预防措施:(1)拆模不宜过早,非承重模板易在砼强度达到2.5MPa 后拆除。
(2)模板支撑和拆除方法要正确。
(3)加强成品保护,防止碰撞早龄期的砼。
(4)采用优质脱模剂,使脱模方便,不死拉硬撬。
4、质量通病:砼表面裂缝。
预防措施:(1)检查水泥出厂合格证,进厂抽检报告单。
(2)砂石质量符合有关规定,石子含泥量超过规范要求时应冲洗,不采用细砂。
(3)对温度影响的裂缝采用低热水泥,合理选用骨料和配合比,以降低水泥用量,并加强养生。
5、质量通病:砼颜色不一。
预防措施:(1)采用同一厂家生产,同品种、同标号的水泥。
(2)同一结构部位尽量采用同一料场的同规格、同性质的砂子或碎(卵)石。
(3)采用同一配合比拌制砼。
(4)采用同一厂家、同一品种的脱模剂。
二、路基工程1、质量通病:路基纵向开裂。
预防措施:(1)认真彻底清表,及时发现路基基底暗沟、暗塘,消除软弱层。
(2)严格控制路基边坡,符合设计要求,杜绝亏坡现象。
(3)提高填筑层压实均匀度。
高速公路工程控制和防止质量通病的措施
高速公路工程控制和防止质量通病的措施1、路基工程质量通病控制和防止措施路基工程质量通病控制和防止措施见下表:路基工程质量通病控制和防止措施序通病控制和防止措施号严格按技术规范和设计要求对基底范围内地表工后沉降土层的树根、草皮、腐殖土等彻底清除,基底1 及不均匀需要处理的按设计要求认真处理,并经监理工沉降程师现场检查签认后进行下道工序施工。
认真检验填料的各项技术指标,不合格填料坚决不使用。
同时选择正确的填筑方法,沿纵向边坡压实分层逐层均匀填压,密实度、干容重等检验合不到位,格后,报监理工程师批准认可。
2路肩不顺配置小型压实机具,技术、试验人员跟班作业,直对涵侧、边坡等压路机压不到的部位进行单独处理,确保无填筑死角。
边坡、路肩挂线整修,确保尺寸标准、线条美观。
浆砌圬工砌石圬工采用挤浆法施工,严禁使用灌浆法;砂浆不饱片石尺寸符合规范要求,丁顺相间,质检人员3满、通缝现场旁站,随时抽检。
严格控制砂浆配合比,等;圬工机械拌合。
严格按设计位置、几何尺寸施工,几何尺寸并经常复核。
严格按设计位置、间距设置泄水不准确孔。
质检人员要逐一清点,检查。
2、隧道工程质量通病控制和防止措施隧道工程质量通病控制和防止措施见下表:隧道工程质量通病控制和防止措施序通病控制和防止措施号光爆效准确确定围岩光面爆破技术参数。
坚持每循环放样,准确测设开挖轮廓线,技术干部从炮眼位置、果不佳,1倾角、炮眼深度、装药到起爆各个环节全过程监超欠挖控。
准确布置炮眼位置,严格控制装药量。
并根严重据围岩变化情况,及时修正爆破参数。
钢拱架采用隧道激光断面仪测量断面净空,处理超欠2安装侵挖;安装钢架时测量精确定位;确保钢架基础平入衬砌整牢固,钢架安装后尽快焊接连接筋、喷混凝土界线形成整体受力体系。
初期支采用湿喷工艺,控制一次喷射混凝土厚度,严格按施工规范和技术标准施工。
初期支护闭合成环3护背后后,采用地质雷达进行检测,发现空洞及时采取不密实初支背后注浆进行回填。
公路工程质量通病及预防控制措施路基
公路工程质量通病及预防控制措施路基(一)路基产生纵向裂缝1、原因分析:(1)清表不彻底,路基基底存在软弱层。
(2)基底清淤不彻底,回填不均匀或压实度不足。
(3)路基压实不均匀。
(4)半填半挖路段未按规范要求设置台阶并压实。
(5)使用渗水性、水稳性差异较大的土石混合料时,错误地采用了纵向分幅填筑。
(6)高速公路因边坡过陡、行车渠化、交通频繁振动而产生滑坡,最终导致纵向开裂。
2、预防措施:(1)施工过程中认真调查现场并彻底清表,及时发现路基基底暗沟、暗塘,消除软弱层。
(2)彻底清除基底淤泥,并选用透水稳性好的材料严格分层回填,严格控制压实度满足设计要求。
(3)提高填筑层压实均匀度,保证不存在碾压不均匀。
(4)半填半挖路段,当地面横坡大于1:5时,应严格按规范要求将原地挖成宽度不小于Im的台阶并压实。
(5)若遇有软弱层或古河道,填土路基完工后应进行超载预压,预防不均匀沉降。
(6)渗水性、水稳性差异较大的土石混合料应分层或分段填筑,不宜纵向分幅填筑。
(7)严格控制路基边坡,符合设计要求,杜绝亏坡现象。
(二)路基产生横向裂缝1、原因分析:(1)路基填料直接使用了液限大于50、塑性指数大于26的高液限土。
(2)同一填筑层路基填料混杂,塑性指数相差悬殊。
(3)路基顶填筑层作业段衔接施工工艺不符合规范要求。
(4)路基顶下层平整度填筑层厚度相差悬殊,且最小压实厚度小于8cmo2、预防措施:(1)路基填料禁止直接使用液限大于50、塑性指数大于26的土;当选材困难,必须直接使用时,应采取相应的技术措施。
(2)不同种类的土应分层填筑,同一填筑层不得混用。
(3)路基顶填筑层分段作业施工,两段交接处,应按要求处理;(4)严格控制路基每一填筑层的标高、平整度,确保路基顶填筑层压实厚度不小于8cm o(三)路基填挖交界不均匀沉降1、原因分析:(1)由于纵向、横向填挖交界处台阶开挖不规范,未开挖倒坡。
(2)未设置土工格栅进行处治。
公路工程质量通病预防措施
公路工程质量通病预防措施公路建设是我国基础设施建设的重要组成部分,而公路工程质量问题一旦出现,不仅会浪费巨额资金,还会对社会、环境等带来不良影响。
该文档旨在探讨公路工程质量通病,并提出预防措施,确保公路工程质量。
1. 坡面和边坡问题公路工程中的坡面和边坡是常见的质量问题,具体表现为坡面不平整、安全防护不到位等。
为预防这些问题,建议采取以下措施:•采用优质的设计方案,对坡面和边坡进行科学的设计;•采用新型的材料,保证施工质量;•加强施工管理和质量监控,及时发现和解决问题。
2. 道路平整度问题道路的平整度是保证行车安全的重要指标。
公路工程中常见的问题包括路面凹凸不平、过度波动等。
为预防这些问题,我们可以采取以下措施:•规范道路施工的技术标准;•采用新型的道路材料,提高道路平整度;•强化监控手段,检测道路的平整度是否达到标准。
3. 路基沉降问题路基沉降是公路工程中常见的质量问题之一,它与土壤的性质和建筑的施工有着密切关系。
为预防路基沉降问题,我们可以采取以下措施:•采用质量保障措施,如加强堆石桥梁底部的桩基等;•加强施工管理,尤其注意路基土壤的选材和所处环境的影响;•加大质量监控力度,及时发掘和解决路基问题。
4. 防滑处理公路交通安全的一个重要方面是防止车辆发生因路面防滑处理不当而滑动的情况,防滑处理是非常必要的。
为预防防滑处理问题,以下是我们的建议:•使用适用的材料;•针对不同的路面条件制定相应的防滑方案;•确保科学的防滑处理施工。
5. 桥梁问题公路工程中的桥梁与安全密不可分,建设涉及施工技术、材料质量等方方面面的要素。
为预防桥梁问题,我们可以采取以下措施:•进行桥梁的科学设计和规划;•加强桥梁建设的技术管理和质量监控;•采用高质量的材料,尤其是关键性部件的材料。
6. 总体质量管理以上提及的问题是公路质量管理方面的常见问题,其中的解决方法和措施都与具体的情况有关。
建议后续还要加强以下具体的总体质量管理措施:•加强施工管理和监督检查;•实施标准、流程和质量措施,强化质量监控;•进行定期的总体质量评估和检查。
公路路基质量通病及防治措施
3
加强施工质量控制
严格控制施工过程中的材料质量、压实度、沉降 观测等环节,确保施工质量符合要求。
06
工程实例分析
工程实例一:某高速公路路基沉降处理案例
1. 背景介绍 该高速公路位于山岭重丘区,全长约100公里。
建设周期约2年。
工程实例一:某高速公路路基沉降处理案例
路基填料主要采用山岭土和石渣。 2. 质量通病描述
。
施工期间降雨较多,路 基含水量较高。
工程实例二:某高速公路路基开裂处理案例
4. 防治措施
对填料进行严格筛选,确保填料质量均匀。
加强防水措施,减少雨水对路基的影响。
采用土工格栅等材料对裂缝进行处理,提高路基 的整体性。
工程实例三:某高速公路路基翻浆处理案例
1. 背景介绍 该高速公路位于平原区,全长约120公里。 建设周期约2.5年。
路基沉陷
在车辆载荷和自然因素作用下,路基发生下沉,导致路面变形或 开裂。
边坡滑塌
由于土质松软或排水不畅,导致边坡失稳,发生滑塌现象。
路基开裂
由于施工不当或材料质量问题,导致路基出现横向或纵向裂纹。
路基防护工程质量通病的成因
地质地形条件
01
不同的地质地形条件对路基的稳定性有不同的影响,如软土地
基、山区陡坡等。
日期:
公路路基质量通病及防治措施
汇报人:
目录
• 路基质量通病概述 • 路基沉降质量通病及防治措施 • 路基开裂质量通病及防治措施 • 路基翻浆质量通病及防治措施 • 路基防护工程质量通病及防治措施 • 工程实例分析
01
路基质量通病概述
路基质量通病的定义Байду номын сангаас
路基质量通病是指在进行公路路基施工或养护过程中出现的 质量问题,这些问题可能导致路基结构不稳定、使用寿命缩 短或影响车辆行驶安全。
高速公路工程质量通病及防治(最全面)
高速公路工程质量通病及防治(最全面)目录第一章编制目的和依据 (4)一、编制目的 (4)二、编制依据 (4)第二章工程概况 (4)一、建设项目情况 (4)二、地质情况 (4)三、气象、水文情况 (5)第三章路基工程质量通病及防治 (5)一、路基施工中压实度不能满足质量验收标准要求 (5)二、填挖交界处路基不均匀沉降 (6)三、路基宽度不足、边坡过陡 (6)四、雨后路床或路基填筑层表面积水 (7)五、路基施工过程中或交工后出现纵向裂缝,甚至形成错台 (7)六、开挖路床或填筑路堤工后出现网状裂缝 (8)七、半填半挖段或深沟、峡谷的填方段以及爆破施工、边坡坍塌、沉陷及滑移.9八、路基工后下沉,与桥梁或其他构筑物处形成错台 (11)九、路堤填筑层平整度不符合规范要求 (12)十、零填及挖方工程施工中,路槽顶面下的压实度不能满足 (12)十一、填、挖方交界处路基产生差异沉降 (13)十二、桥头跳车现象 (14)十三、预应力管桩施工 (15)十四、路基软基处理后等载、超载预压及沉降补方控制 (16)十五、路基软基处理后沉降与稳定监测 (16)十六、防护工程跑模漏浆、翘曲不平、线条不畅、接缝明显、分层痕迹明显 .. 17十七、混凝土防护工程表面气泡、麻面 (18) 十八、浆砌防护工程砌体砂浆不饱满、空洞 (18)十九、框架施工 (19)二十、倒虹吸管渗漏 (20)二十一、路基施工中出现翻浆,碾压不实,工后沉陷等 (21)二十二、路基超挖、挖不到位、坡度不满足,台阶宽度达不到设计要求等 (21)第四章桥梁工程质量通病及防治 (22)第一节一般桥梁工程质量通病及防治 (22)一、下部结构 (22)二、上部结构 (37)第二节桩基质量通病及防治 (46)第五章隧道工程质量通病及防治 (59)第一节隧道主洞工程质量通病及防治 (59)一、隧道总体施工质量通病控制要点 (59)二、超前支护施工质量通病控制要点 (60)第六章混凝土施工质量通病及防治 (81)第一节混凝土外观质量通病及防治 (81)一、蜂窝 (81)二、麻面 (82)三、孔洞 (82)四、露筋 (83)五、烂根 (84)六、缺棱掉角 (84)七、洞口变形 (85)八、错台 (85)九、板缝混凝土浇筑不实 (85)十、裂缝 (86)十一、施工缝夹层现象 (87)十二、通病现象 (88)十三、干缩裂缝成因及处理措施 (89)十四、塑性收缩裂缝产生原因及预防 (90)十五、沉陷裂缝产生原因及预防 (90)十六、温度裂缝产生原因及预防 (91)第二节混凝土浇筑及硬化过程中的质量通病及防治 (92)一、混凝土裂缝 (92)第三节模板工程常见质量通病及防治 (105)第七章台风期间可能产生的质量病害及防治 (111)一、存在现象 (111)二、预防措施 (112)第一章编制目的和依据一、编制目的为了进一步加强项目路基工程、路面工程、桥梁工程、隧道工程质量的控制,减少施工过程中因质量通病问题引起的返工,确保工程质量和工期,特编制《工程质量通病及防治措施手册》。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
黎洛高速公路第一合同段质量通病防治方案为有效防治本工程在施工中出现质量通病,防止潜在的不合格的发生,同时避免施工中“常见病”“多发病”的发生,给项目及企业带来不利影响及效益的流失,根据行业内总结的经验及本项目的工程特点编制如下质量通病防治方案。
路基工程路基工程是确保工程质量的基础,各级人员应对路基工程的质量通病提高足够的认识,采取科学的方式进行防治,在实践中不断总结更好的方法去指导施工,提高工程质量。
路基通病的主要特征及防治措施:1.1 路基碾压出现“弹簧”原因分析:①、碾压时土的含水量超过最佳含水量较多;②、高塑性粘性土“砂化“未达到应有的效果;③、翻晒、拌合不均匀;④、碾压层有软弱层,且含水量过大,在上层碾压过程中,下层弹簧反射至上层;⑤、局部填土混入冻土或过湿的淤泥、沼泽土、有机土、腐殖土以及含有草皮、树根和生活垃圾的不良填料;⑥、透水性好与透水性差的土壤混填,且透水性差的土壤包裹了透水性好的土壤,形成了“水囊”。
防治措施:第1页①、避免用天然稠度小于1.1,液限大于40,塑限指数大于18,含水量大于最佳含水量两个百分点的土作为路基填料;②、清除碾压层下软弱层,换填良性土壤后重新碾压;③、对产生“弹簧”的部位,可将其过湿土翻晒、拌和均匀后重新碾压;或挖除换填含水量适宜的良性土壤后重新碾压;④、对产生“弹簧”且急于赶工的路段,可掺生石灰翻拌,待其含水量适宜后重新碾压;⑤、严禁异类土壤混淆,尤其是不能用透水性差的土壤包裹透水性好的土壤形成“水囊”;⑥、填筑上层时应开好排水沟,或采取其它措施降低地下水位到路基50cm以下;⑦、填筑上层时,应对下层填土的压实度和含水量进行检查,待检查合格后方能填筑上层。
1.2 路基压实度不够;原因分析:①、含水量偏离,最佳含水量超过规定值②、松铺厚度过大;③、碾压遍数不够或碾压不均匀,局部碾压;④、压路机质量偏小;防治措施:①、确保压路机的质量和碾压遍数符合规定;②、采用振动压路机配合三轮压路机碾压保证碾压均匀;③、压路机应进退有序,前后应有重叠;④、压路机应在接近最佳含水量时进行碾压。
第2页1.3 路基积水严重;原因分析:①、路基碾压表面不平整,表面凹凸不平;②、路基表面修整不合格,横坡不到位或出现倒坡;防治措施:①、路基压实前应按要求进行平整;②、路基表面应按要求设2%-4%的横坡。
1.4 路肩、边坡松软;边坡冲刷严重,浪窝现象表现:路肩松软,一经车轮碾压,即下陷出车辙。
边坡呈松散状态,稍触外力,边坡土下溜;边坡受雨水严重冲刷,浪窝;原因分析:①、填方路基碾压不到位,使路肩和边坡未达到要求的密实度。
②、填方宽度不够,最后以松土贴坡;③、松土填垫路肩,压实机具未走到边缘进行碾压;④、路基填方属砂性土或松散粒料,所形成的边坡稳定性差。
⑤、过早的削坡而边坡防护工程未能及时跟上;⑥、未设临时急流槽或拦水梗;每次雨水冲刷后未及时修补路基;⑦、边坡未植草防护;防治措施:第3页①、填方路堤分层碾压,两侧应分别超宽填筑50cm,且应控制碾压工艺,路基边缘也应按要求进行碾压。
②、路基修整时施以削坡,不得有贴坡现象,如有个别严重亏坡,应将原边坡挖成台阶,分层填补夯实。
路肩的密实度应达到轻型击实的90%以上。
③、路基填方如属砂性土或松散粒料,其边坡护砌或栽种草皮、灌木丛应及时施工,以保护边坡稳定;如若边坡防护施工滞后,应设临时急流槽、拦水梗和排水沟;1.5 压实层表面松散;原因分析:①、施工路段偏长,拌和、粉碎、压实机具不足;②、粉碎、拌和后未及时碾压,表层失水过多;③、压实层土的含水量低于最佳含水量。
防治措施:①、确保压实层水的含水量与最佳含水量差在规定的范围内;②、适当洒水后重新进行拌和碾压。
1.6 路基表面网状裂缝;原因分析:①、土的塑性指数偏高或为膨胀土;②、碾压时含水量偏大,且未能及时覆土;③、压实后养护部到位,表面失水过多。
防治措施:①、采用合格的填料,或采取掺灰处理;第4页②、选用符合规范要求的土填料修筑路基,确保压实层土的含水量接近最佳含水量;③、加强养护,避免表面过分失水;④、认真进行施工组织安排。
1.7 路基表面起皮;原因分析:①、压实层土的含水量不均匀且失水过多;②、为调整高度而贴补薄层;③、碾压机具不足,碾压不及时,未配置脚轮压路机。
防治措施:①、确保压实层土的含水量均匀且与最佳含水量差在规定范围内;②、认真进行施工组织计划,配备足够合适的机具保证翻晒均匀、碾压及时。
1.8 路基压实度超密;原因分析:①、未认真进行标准击实试验,最大干密度误差较大;②、路基填料不均匀;③、采用重型压实机械,压力功偏大。
防治措施:①、在取土坑取由代表性的土样认真进行标准击实试验,不同土样应分别进行标准击实试验;②、选择均匀的填料。
1.9 路基灰土灰剂量不均、不够;第5页原因分析:①、路基土的砂化不充分;②、路基掺灰未按工艺要求划格洒灰;③、拌和不均匀;防治措施:①、液性较大粘性土应充分砂化;②、应严格按渗灰路基施工工艺进行洒灰、粉碎拌和,采用稳定土拌和机进行拌和。
1.10 路基填筑过程翻浆;作为道路工程的一个典型病害,路基翻浆主要发生在路基土质不良、潮湿、冰冻等地区,而施工中出现的路基翻浆主要指路基土在压实时产生受压处下陷,四周弹起,如弹射般上下抖动,使路基土形成软塑状态,体积没有压缩,压实度达不到要求,即常说的弹簧土。
如何防治道路翻浆这一病害,保证路面畅通,是道路工程长期需解决的问题。
翻浆原因分析:①、当填土为黏性土,含水量过大,而水分又无法散发,在这种情况下进行压实,就会产生翻浆。
②、下卧层比较软弱,含水量过大,在其上层碾压过程中,下层产生翻浆将会反映到上层翻浆,或者下层水分通过毛细作用,渗入上层路基,增加了上层路基土的含水量,引起翻浆。
③、施工时过度的碾压,使填土颗粒之间空隙减小,水膜增厚,抗剪力减小,引起翻浆。
④、填料的性质决定了路基的填筑质量,如粉性土、黏性土属冻胀性较第6页强的土,这种土最容易产生翻浆。
⑤、影响翻浆的主要因数有:土质、气候、水分、行车与养护等。
防治措施:①、换填土壤。
把翻浆路段上的土挖出来,换填40cm-60cm厚的砂性土,压实后从铺路面,本法适合翻浆较严重路段。
②、在翻浆已破坏的土路上,可在该路段上铺撒适量石灰并捣夯,使石灰渗入路基中,形成灰土路基,提高路基的水稳性。
③、提高路基高度是效果显著、经济适用、简便易行的常用方法。
④、铺设隔离。
A、透水性隔离层:透水性隔离层可以采用碎石、砾石、粗砂或炉渣等,其厚度一半为10cm-20cm。
为防止淤塞应在隔离层上、下铺设1cm-2cm泥炭、草皮或炉渣、石屑等适水性材料做隔淤层。
隔离层应高出地面10cm-30cm,并向路基两侧做成3%-4%的横坡和边坡,街头的地方,要用大块的碎砾石铺进50cm。
B、不透水隔离层:分为不封闭式和封闭式两种。
前者适用于一段路基,用于隔断毛细水;后者使用与地面排水困难或地下水位较高的路段,用于隔断毛细水和横向渗水。
⑤、保持路面平整,做好路面排水,防止雨水渗入路基内部。
1.11 桥背、涵背填土工后不均匀沉降;原因分析①、地基强度不同桥台和台后路基的地基一般情况为同一类型的地层,但一般仅对桥台地基进行加固处理设计,而对台后填方路段下的地基一般不进行加固处理设计,台后填方的基础沉降第7页变形远大于桥台地基变形,同时桥涵是刚性体,路基是柔性体,因而桥台和台后填方段产生差异沉降变形,导致桥头跳车。
②、台后填料不当施工时对桥台台后的回填材料质量把关不严,材料粒径、级配没有达到设计及施工规范要求,填料含水量不合适,试验标准击实不准确。
施工人员用料不当、控制不严,未能达到设计要求。
③、台后填料压实不足在台背回填的施工中,未能很好控制分层厚度,压路机碾压遍数不够,致使台背填料压实度达不到设计和规范要求。
此外,为避免破坏桥台结构,重型压路机不能过于靠近,也往往使靠近桥台部位的填方体不易达到设计和压实度要求。
④、台后填料或地基受渗水侵蚀在桥台和台后填方之间或者锥坡部位,降水易沿路面或锥坡体下渗,下渗水对土类填料易产生侵蚀和软化,降低强度,从而导致填方体变形。
对砂砾石类填料,一般填方体中部压力大,向两侧边坡压力逐渐减小,从而使地基产生凹形沉降变形,当水沿砂砾石下渗到地基后,下渗水不易快速排泄,从而软化地基,并加速地基的变形。
防治措施①、对地基进行加固处理。
进行回填前,首先了解地基地质情况,并进行地基承载力试验,取样做土的含水量、密度和剪切试验。
对桥台附近地基进行强夯或蓝派压路机进行加固处理,消除地基土层被压缩的影响,对特殊地基,在分段计算填方自重压力后,采用换填灰土或砂砾,做混凝土垫层,打挤密桩、水泥搅拌桩等方法进行处理。
第8页②、回填材料的选择台背回填应宜采用透水性材料,采用天然砂砾必须控制最大粒径不能超过分层厚度的2/3,并不能含有杂质,含泥量不能超标。
如使用灰土,必须经过剂量滴定,重型击实,含水量等试验确定达到规范要求,拌和用土不得含有泥草、腐植物或冻土块。
在一些高速公路的施工中对透水性材料采用水沉法加快沉降,增加密实度。
具体做法是在基底处理时满铺防渗土工布,土工布上布设排水管,然后正常回填,每回填2-4m高,即进行蓄水沉降(水可以通过排水管渗到路基外侧临时排水沟中),密实效果较明显。
桥台耳墙和牛腿下不易压实,会留下质量隐患,可采用片石砌筑。
③、工合成材料的应用合理设置抗拉土工隔栅,既可以减少路堤填筑后的地基不均匀沉降,又可以提高地基承载能力,同时也不影响排水。
抗拉土工隔栅宜从底到上隔层设置,可保护台背的整体稳定性,防止局部沉降。
④、台背填方的碾压、台背回填尽量与路基填筑同步进行。
合理安排工期,留有足够的自然沉降时间。
回填灰土应分层填筑并严格控制含水量,分层松铺厚度须小于15cm。
回填时尽可能使用大型压实机械,当受场地限制时,可采用横向碾压法,以能使压路机尽量靠近台背进行碾压。
不能使用压路机碾压处,使用手扶式冲击夯进行夯实。
对于涵洞肥槽的回填采用开台阶的方法,每层台阶的厚度不超过50cm。
进行台背回填施工时,要注意填料土压的平衡,不得发生偏压,回填压实度必须达到96%以上。
为使桥台填方达到要求的密实度,必须完善施工工艺、方法和施工质量管理。
桥涵端部路堤与桥涵是两种不同性质的结构物。
为了使两者之间的沉降差尽量小一些,可将第9页该处路堤的压实要求在现有基础上有所提高。
除了路基顶部土层可提高至98%或更高以外,整个路堤的压实度都应尽量提高。
为提高压实度,压实土层厚度可以适当减薄以及增加压实遍数。
在施工管理上,应委派专人负责桥涵回填,试验密切配合,层层把关,确保回填质量。
设置完善排水措施如果台背回填材料采用灰土,施工时保证施工中的排水坡度,设置必要的地下排水措施。
