地下室墙柱梁板钢筋绑扎技术交底大全
地下室墙、柱、绑扎技术交底
编号
T3-1
05
工程名称
中央民族大学研究生公寓
施工单位
铁道部xx一处六项目部
交底提要:地下室墙、柱、绑扎技术交底
交底内容:
一:工程概况:
本工程为学生公寓楼,地上十层,地下两层,采用钢筋砼框架剪力墙结构,基础采用钢筋混凝土筏形基础。本工程抗震等级框架三级,剪力墙二级。钢筋绑扎采用直螺纹连接和绑扎连接,搭接长度为45d
2水平梯子筋采用Ф12钢筋短料制作, 水平梯子筋横筋间距符合该段墙竖向钢筋间距,墙体筋绑扎时设在墙模板口以上300mm,并绑扎到位。(见附图2)
3剪力墙钢筋的搭接:水平钢筋和竖向钢筋的搭接要相互错开45d,搭接处保证有三根水平筋绑扎范围不少于三扣。(见附图3)
技术负责人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各存一份。
技术交底记录(表式C2-2-1)
编号
T3-1
05
工程名称
中央民族大学研究生公寓
施工单位
铁道部xx一处六项目部
交底提要:地下室墙、柱、绑扎技术交底
交底内容:
技术负责人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各存一份。
技术交底记录(表式C2-2-1)
编号
T3-1
05
工程名称
中央民族大学研究生公寓
尺寸。在翻样和绑扎前应熟悉图纸,绑扎后加强检查。
2.筋进支座锚固长度不够、弯起钢筋位置不准:在绑扎前,先按照设计图纸检
查对照已摆好的钢筋是否正确,然后再进行绑扎。
3.板的弯起钢筋,负弯矩钢筋踩到下面:绑好之后禁止人在钢筋上行走,且在浇筑混凝土前整修检查合格后再浇筑。
地下室钢筋绑扎技术交底

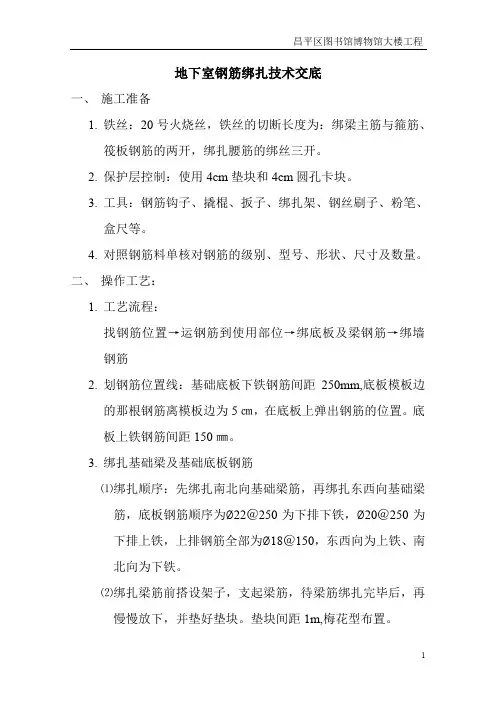

地下室钢筋绑扎技术交底一、施工准备1.铁丝:20号火烧丝,铁丝的切断长度为:绑梁主筋与箍筋、筏板钢筋的两开,绑扎腰筋的绑丝三开。
2.保护层控制:使用4cm垫块和4cm圆孔卡块。
3.工具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、盒尺等。
4.对照钢筋料单核对钢筋的级别、型号、形状、尺寸及数量。
二、操作工艺:1.工艺流程:找钢筋位置→运钢筋到使用部位→绑底板及梁钢筋→绑墙钢筋2.划钢筋位置线:基础底板下铁钢筋间距250mm,底板模板边的那根钢筋离模板边为5㎝,在底板上弹出钢筋的位置。
底板上铁钢筋间距150㎜。
3.绑扎基础梁及基础底板钢筋⑴绑扎顺序:先绑扎南北向基础梁筋,再绑扎东西向基础梁筋,底板钢筋顺序为 22@250为下排下铁, 20@250为下排上铁,上排钢筋全部为 18@150,东西向为上铁、南北向为下铁。
⑵绑扎梁筋前搭设架子,支起梁筋,待梁筋绑扎完毕后,再慢慢放下,并垫好垫块。
垫块间距1m,梅花型布置。
⑶钢筋绑扎时,每个交叉点均要绑扎牢固,绑丝采用双丝,梁的四角主筋与箍筋绑扎采用兜扣与畔扣,梁筋的主筋与箍筋要绑扎到位。
绑扎完毕后将绑丝头拌向里面,不允许向外伸。
⑷由于本工程为圆弧建筑,故基础底板的南北向钢筋不能保证间距为均匀的2.5㎝,因此保证D轴处钢筋间距为250㎜,A轴处钢筋间距适当减小。
⑸基础底板钢筋绑扎完下层钢筋后,摆放钢筋马凳,间距1.0m~1.5m,马凳与下层钢筋绑扎连接。
⑹梁筋的箍筋加密区为梁高的1.6倍,1.5 m梁高加密区长度为2.45m,1.6m梁高加密区长度为2.56m。
(7)基础梁梁头主筋在绑扎成型后,要求在同一垂直面上。
箍筋与主筋应垂直。
(8)钢筋的接头位置:基础筏板钢筋上铁的接头位置应在支座处1/3净跨范围内,7.1m轴线跨度接头应在支座边2.2m 范围内。
6.4m轴线跨度接头应在支座边1.9m范围内。
同一截面接头数量不大于全部纵钢筋数量的50%。
相邻钢筋的接头位置应错开35d,Ф18、Ф20、Ф22钢筋错开770mm,Ф25、Ф28钢筋错开980mm。
地下室底板钢筋绑扎及墙柱插筋技术交底
一、施工准备1.1材料及主要机具:1.1.1钢筋:钢筋规格为:Φ8∖Φ10∖中12、①14、016、①18、①22、Φ25,应有出厂合格证,按规定作力学性能复试。
当加工过程中发生脆断等特殊情况,还需作化学成份检验。
钢筋应无老锈及油污。
11.2铁丝:采用20〜22号铁丝(火烧丝)。
铁丝的切断长度要满足使用要求。
1.1.3控制碎保护层用的砂浆垫块、塑料卡、各种挂钩或撑杆等。
1.2.4机具:钢筋切断机、钢筋弯曲机、卷扬机、无齿锯等主要机具。
1.3作业条件:1.3.1完成底板的防水和防水保护层的隐检工作,检查保护层和立面防水的保护层的强度是否满足底板钢筋绑扎的施工要求。
检查保护层上所放的上层柱、墙的不同断面位置的定位放线工作是否验收合格。
1.3.2按施工现场平面图规定的位置,将钢筋堆放于指定地点,并且按钢筋绑扎顺序分类堆放。
1.3.3核对钢筋的级别、型号、形状、尺寸及数量是否与设计图纸及加工配料单相同。
熟悉图纸,确定钢筋穿插就位顺序,并与其他工种做好配合工作,支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,做好技术交底工作。
1.3.4根据地下室底板施工方案(底板防水采用内贴法施工),底板根据绑扎前做完底板下防水层及保护层;底板四周砌完240保护墙做好防水层。
1.4劳动力安排:9#楼基础底板拟投入钢筋工120人。
二、操作工艺2.1工艺流程:测量定位放线(标明上层柱、墙的不同断面位置)一划钢筋位置线一铺底板底层纵向钢筋(短向钢筋)一绑纵向方向基础梁一铺底板底层横向钢筋一绑扎底层钢筋一绑横向方向基础梁一铺上层横向钢筋一铺上层纵向钢筋一绑扎上层钢筋一墙体、柱子插筋一清理f自检f验收2.2划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,一般让靠近底板模板边的那根钢筋离模板边为5cm,在底板上弹出钢筋位置线(包括基础梁钢筋位置线)。
2.3绑扎基础底板及基础梁钢筋2.3.1按弹出的钢筋位置线,先铺底板下层钢筋。
地下室墙柱钢筋绑扎技术交底
技术交底记录4.施工注意事项绑扎时必须拉线,保证横平竖直;墙筋绑扎均采用顺扣逐点绑扎,隔行换向;水平筋要采用对面绑扎,绑扣一律朝墙内。
墙筋直径小于φ16的采用绑扎接头,接头应错开500mm,保证同一截面搭接钢筋不超过全截面钢筋总数的50%,如下图所示;搭接范围内保证三道绑丝和三道水平筋,中心及两端均要绑牢。
水电、通风等各专业的管洞、电盒的位置、标高均应符合设计要求。
洞口加筋要到位,保证盒子水平。
(D<300的洞不断钢筋;D≥300的洞口四边附加筋不小于2φ14,锚入洞边40d;)双排钢筋要绑扎拉筋,拉筋φ8@400mm,拉筋与外皮水平筋勾牢;墙体水平筋外侧架15mm厚的垫块,间距1000mm。
止水钢板范围内墙体水平筋在钢板上下各加密两道水平筋间距50mm。
所有墙体水平钢筋不得在后浇带处设置连接接头。
框架柱上部筋的预留长度应符合设计长度,应长短错开预留,短筋预留为楼面以构造按03G101-1规定,采用一级抗震。
(见详图柱筋保护层垫块应用塑料垫块,间距一般不大于800mm,以保证柱筋保护层厚度准确。
柱截面尺寸有变化时,柱筋应在板或梁内弯折,弯折要求应按1:6调直校正。
柱筋绑扣严禁一顺绑扣,应左右错开,绑扎丝头要向柱里。
剪力墙水平筋构造:剪力墙水平筋构造包括水平筋在端柱的锚固、转角处的水平筋构造、丁字相交墙处的水平筋构造、门口处的水平筋构造及水平筋在墙身中的连接构造等。
03G101-1第47页窗洞口边配筋构造。
结构剪力墙开洞5.质量标准一般规定钢筋的品种、级别或规格需作变更时,应办理设计变更文件。
在浇筑砼之前,应进行钢筋隐蔽工程验收,其内容包括:1、纵向受力钢筋的品种、规格、数量、位置等;2、钢筋的连接方式、接头位置、接头数量、接头面积百分率等;3、箍筋、横向钢筋的规格、品种、数量、间距等;4、予埋件的规格、数量、位置等。
主控项目钢筋安装时,受力钢筋的品种、规格、级别和数量必须符合设计要求。
一般项目钢筋连接。
地下钢筋绑扎技术交底
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
梁板钢筋绑扎技术交底
梁板钢筋绑扎技术交底一、工程概况在开始梁板钢筋绑扎之前,首先向大家介绍一下本工程的基本情况。
本工程为_____,位于_____,建筑面积为_____平方米。
梁板结构是整个建筑结构中的重要组成部分,其钢筋绑扎的质量直接关系到结构的安全性和稳定性。
二、施工准备1、材料准备钢筋:应按照设计要求选用合适规格、型号和强度等级的钢筋,并确保钢筋的质量符合国家标准。
扎丝:一般采用 20-22 号镀锌铁丝,用于绑扎钢筋。
保护层垫块:采用与混凝土强度等级相同的水泥砂浆垫块或塑料垫块,确保钢筋保护层厚度符合设计要求。
2、工具准备钢筋钩子:用于弯曲和调整钢筋。
撬棍:用于调整钢筋位置。
绑扎架:用于固定钢筋,便于绑扎操作。
钢丝刷:用于清理钢筋表面的锈迹。
3、技术准备熟悉施工图纸和设计要求,明确梁板钢筋的规格、数量、间距和位置等。
对施工人员进行技术交底,使其了解钢筋绑扎的工艺流程和质量标准。
4、作业条件准备模板安装完毕,并经验收合格。
梁、板的纵向受力钢筋的位置已弹线标记。
施工现场已具备足够的照明和通风条件。
三、工艺流程1、梁钢筋绑扎在梁侧模板上画出箍筋间距,摆放箍筋。
先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开;穿次梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋;放主次梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整箍筋间距使间距符合设计要求,绑架立筋,再绑主筋,主次梁同时配合进行。
框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点锚固长度及伸过中心线的长度要符合设计要求。
框架梁纵向钢筋在端节点内的锚固长度也要符合设计要求。
绑梁上部纵向筋的箍筋,宜用套扣法绑扎。
箍筋在叠合处的弯钩,在梁中应交错绑扎,箍筋弯钩为 135°,平直部分长度为 10d,如做成封闭箍时,单面焊缝长度为 5d。
梁端第一个箍筋应设置在距离柱节点边缘 50mm 处。
梁端与柱交接处箍筋应加密,其间距与加密区长度均要符合设计要求。
柱墙梁板钢筋绑扎技术交底大全
工程名称铭智广场日期 2015年 6月 20日交底部位框架柱、梁、板、墙钢筋安装页数共 16 页,第页求甩出1.2Lae长的钢筋置于柱子主筋内侧,要求甩出的螺旋箍筋暂时与柱子主筋用三道绑扎丝固定(顺扣),待与上层箍筋搭接用;并要求螺旋箍筋在柱子上口(即梁底标高部位)下返20mm处增设箍筋一圈,见下图2。
筋具体位置见各层墙柱大样图,拉筋要求钩住箍筋,见图3。
图2:螺旋箍筋端部与搭接构造图柱箍筋10d与75mm较大值柱竖筋拉筋紧靠纵向钢筋并勾住箍筋图3:箍筋弯钩叠合处交错布置与拉筋节点图3.1.5 钢筋绑扎后,要求按照控制线检查调整钢筋位置,然后垫设混凝土保护层垫块。
混凝土保护层的塑料垫块要求卡在柱子竖筋上,卡环要卡紧;卡环间距为600mm,成梅花型布置且离开地面100mm 处就要在四周每个侧面加2个卡环;垫块要求避开十字交叉处。
框架柱的保护层为20mm。
3.1.6地下室抗震KZ的非连接区箍筋加密区范围为:Hn、hc、500mm三者取大值。
抗震KZ、QZ、LZ 的底层柱根箍筋加密区的高度应≥Hn/3,其余部位箍筋加密区的高度按11G101-1第62页的图表查工程名称铭智广场日期 2015年 6月 20日交底部位框架柱、梁、板、墙钢筋安装页数共 16 页,第页洞口加筋绑扎→设置保护层→检查验收3.2.2清理校正钢筋:钢筋外表面的水泥浆,污染物等在钢筋绑扎前清除干净,按照控制线校正钢筋,检查预留钢筋的接头位置及错开距离、保护层厚度等,如发现偏差过大时,请示技术主管人员出示处理方案,对个别有位移的可按1:6的弯度调整到位。
3.2.3暗柱钢筋绑扎:(1)暗柱纵筋连接:暗柱纵筋直径≥16时采用机械连接,连接方法如同框架柱子。
暗柱连接图见图6。
图6:暗柱及剪力墙竖向钢筋连接图(2)暗柱箍筋绑扎:按设计要求的间距计算好每根柱箍筋的数量,先将箍筋套在下层伸出的待接钢筋上,然后再套柱子纵筋。
在绑好的竖向钢筋上,用粉笔划出箍筋间距,然后将已套好的箍筋往上移,由上往下缠扣绑扎,但箍筋的开口处要相互错开,最下面的一根箍筋距离楼板面50mm。
地下室墙柱梁板钢筋绑扎技术交底(DOC)
地下室墙柱梁板钢筋绑扎技术交底(DOC)一、前言地下室在建筑中被广泛应用,保证地下室的牢固性和耐用性显得尤为重要。
在地下室的建设过程中,墙柱梁板的钢筋绑扎技术是十分重要的环节。
本文档旨在详细介绍地下室墙柱梁板钢筋绑扎技术的规范细则和注意事项,以确保地下室建设的成功。
二、绑扎流程地下室墙柱梁板钢筋绑扎流程如下:1.确定钢筋的数量和规格:根据设计图纸中的要求,确定所需钢筋数量和规格。
2.钢筋的切割:按照钢筋的长度在钢筋上进行切割。
3.钢筋的弯曲:根据设计图纸要求,将钢筋进行弯曲。
4.钢筋的套筒:将一根钢筋套在另一根钢筋上,并分别对两根钢筋进行绑扎。
5.绑扎的节数:根据设计图纸要求,根据要求的节数将两根钢筋进行绑扎。
6.确认钢筋的位置:在进行绑扎后,确认钢筋的位置与设计图纸上的位置一致。
三、绑扎注意事项在进行地下室墙柱梁板钢筋的绑扎过程中,需要注意以下事项:1.绑扎时要注意钢筋的重量和长度,确保可以进行正确的绑扎。
2.钢筋的弯曲和切割要在安全的条件下进行,必须由专业人员操作。
3.绑扎节数的确认:绑扎节数对于钢筋的固定至关重要,必须按照设计要求进行绑扎。
4.钢筋引伸长度确认:在绑扎之后,要确认钢筋的引伸长度和设计图纸上的长度相同。
5.确保钢筋的位置:绑扎后,要确保钢筋的位置与设计图纸的要求相同。
四、绑扎的规范性地下室墙柱梁板钢筋的绑扎规范性是十分重要的。
绑扎不规范很可能导致地下室发生意外。
为确保绑扎的规范性,需要注意以下事项:1.绑扎需要在清洁、平整的场地上进行,以确保钢筋绑扎的准确性。
2.钢筋连接应坚固可靠,并要求缩短套筒长度。
3.绑扎的节数需要根据设计要求进行,并要注意绑扎的牢固性和平整度。
4.绑扎后需确认钢筋的位置、引伸长度、长度等与设计图纸的规定相符合。
5.若需要进行加强处理,应参照相关规定进行处理。
五、绑扎验收标准在完成地下室墙柱梁板钢筋的绑扎后,需要进行验收。
验收标准如下:1.钢筋长度、规格应符合设计图纸要求。
地下室基础底板钢筋绑扎技术交底
地下室钢筋混凝土底板、墙体、顶板的钢筋绑扎。
一、材料要求
1钢筋:
应有出厂合格证,按规定作力学性能复试。当加工过程中发生脆断等特殊情况,还需作化学成分检验。钢筋表面清洁应无老锈及油污。
2铁丝:
可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)。铁丝的切断长度不应过短或过长,满足使用要求即可。
4箍筋的末端应作弯钩,当有抗震要求时,弯钩应为135°,箍筋弯后平直部分长度不应小于箍筋直径的10倍。所有接头必须离开弯折点10倍钢筋直径。
5纵向受力钢筋的连接方式应符合设计和规范要求,按《钢筋焊接及验收规程》JGJ18、《钢筋机械连接通用技术规程》JGJ107及相应机械连接标准的规定抽取钢筋接头试件作力学性能检验,其
3根据“七不准绑”的原则对钢筋进行检验,钢筋绑扎时,如单向板靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。如采用一面顺扣应交错变换方向,也可采用八字扣,但必须保证钢筋不
产生位移。
4检查底板下层钢筋施工合格后,放置底板混凝土保护层用砂浆垫块,垫块厚度等于保护层厚度,按每1m左右距离梅花型摆放。如基础底板较厚或基础梁及底板用钢量较大,摆放距离可缩小.
3垫块及保护层控制:
检查控制混凝土保护层用的砂浆垫块、塑料卡、梯子筋、马凳、各种拉钩、定位卡或撑杆等的质量。
二、主要工具
钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子、墨斗、油漆等。
三、作业条件
1基础放线位置检查已满足图纸设计要求,基础梁、框架柱、临空墙以及纵横墙交接处用颜色醒目的油漆(如白色油漆)将位置标记清楚。
3墙筋为双向受力钢筋,所有钢筋交叉应逐点绑扎,其搭接长度及位置要符合本工程所列一览表要求。
地下室梁、顶板钢筋绑扎施工技术交底
资料编号表C2-1工程名称 4号科研生产楼3项-5号楼 交底日期 2010年07月20日 施工单位 北京市朝阳田华建筑集团公司 分项工程名称 钢筋交底提要 地下室梁、顶板钢筋绑扎施工技术交底交底内容:1分项工程概况1.1钢筋概况1 钢筋HPB235; HRB335; HRB4002 钢筋接头直径≥18的钢筋采用滚轧直螺纹,其他绑扎搭接3 抗震等级一级4 钢筋规格HPB235: 6、8、10、12; HRB335: 16、18、20、22、25; HRB400: 10、12、14、16、18、20、22、25、28、325 楼板厚度 100mm、120mm、180mm、250mm、300mm6 梁500×700、500×1080、500×1000、500×1200、400×450、500×550、500×1650、500×1550、500×550 800×150、500×600等7 混凝土强度等级C351。
2钢筋保护层及垫块形式部位 保护层厚度(mm) 垫块形式楼板 15 塑料垫块梁 25 大理石垫块 1。
3钢筋连接本工程中直径≥18的钢筋采用剥肋滚轧直螺纹连接,<18的钢筋采用绑扎搭接,所有钢筋接头均错开50%。
钢筋锚固长度、搭接长度和接头错开长度要求分别见下表:☆ 钢筋锚固长度:审核人交底人接受交底人本表由施工单位填写。
资料编号表C2—1工程名称 4号科研生产楼3项—5号楼 交底日期 2010年07月20日 施工单位 北京市朝阳田华建筑集团公司 分项工程名称 钢筋交底提要 地下室梁、顶板钢筋绑扎施工技术交底交底内容:钢筋类别 直径 C30 C35 ≥C40HPB235 25 d 25 d 23 dHRB335 d≤25 31 d 31 d 29 d d>25 31 d 31 d 29 dHRB400 d≤25 37 d 37 d 34 d d>25 37 d 37 d 34 d☆ 钢筋的搭接长度:钢筋类别 直径 C30 C35 ≥C40HPB235 38 d 35d 32dHRB335 d<25 48d 44d 40d ☆ 钢筋接头错开长度:钢筋规格直径 <18 18 20 22 25 28 32连接方式 绑扎搭接 直螺纹连接,接头错开35d 错开长度(mm) 560 630 700 770 875 980 12252 施工准备:2.1 人员准备2.1。
基础地梁、底板钢筋绑扎及柱墙插筋技术交底
基础地梁、底板钢筋绑扎及柱墙插筋技术交底1.工程概况:本工程基础的主楼部分由垡板、地梁、集水坑、电梯坑、柱墙插筋组成。
本工程车库由柱基、防水板、汽车坡道、柱墙插筋组成。
本工程基础轴线尺寸:开间mm,宽为mm,配楼长边轴线mm;本工程主配楼基础标高分别为-.m与-.m,主楼局部加深梁梁底标高为-.m;各部位底板厚度均为mm;地梁宽为mm,高为mm。
2.材料要求:半成品钢筋制作完毕并经过预检合格,钢筋的品种、形状、规格、数量与料单和图纸相符;火烧丝:绑扎基础用18#火烧丝,要求质量:不易断、无弹性、具有较强可塑性。
50mm砼垫块, 50mm与20mm塑料垫块。
各种规格直螺纹套管。
3.工具要求:绑扎钩、铁撬杠、钢筋搬子、直螺纹搬子、石笔、盒尺、4.作业条件:现场垫层放线完毕并验收,料单复核完毕,钢筋车间半成品制做完成并经过检验合格,5.操作工艺:基础钢筋施工底板及基础反梁下铁钢筋在跨中1/3范围内机械接头连接,上铁在支座范围内连接,接头从任一接头中心至长度为钢筋直径36d且不小于500mm的区段范围内,有接头的受力钢筋截面面积占受力钢筋总截面的允许的百分率应≤50%。
绑扎时先铺设底板钢筋,然后绑扎出地梁钢筋,钢筋绑扎用顺扣或八字扣,双向受力板相交点全部绑扎。
底板上、下层钢筋之间加钢筋支架,Φ20@2000,以确保上部钢筋位置;钢筋绑扎好后垫好垫块,以保证保护层厚度。
插筋位置除符合垫层上的尺寸线外,还应沿纵横轴线方向根据轴线的控制线拉通线检查。
校正完毕后将基础上柱插筋绑扎固定。
钢筋锚固及搭接长度当d≤25mm时,纵向钢筋的最小锚固长度为L aE≥36d, 当d当d<20mm时,采用搭接。
纵向受力钢筋的最小搭接长度为41d。
地下室外墙钢筋施工地下室外墙立筋插筋预留接头错开50%,然后在外墙外侧搭设脚手架,用于固定立筋,并将立筋架起,注意控制立筋间距及顶标高,底板施工完以后绑扎墙体水平钢筋,先做好水平筋的分档标志,然后于下部齐胸处绑两根横筋定位,并在横筋上画好标志,最后再绑其余横筋,水平钢筋采用绑扎搭接,接头长度41d,接头错开1.3Lae;墙钢筋应逐点绑扎,双排钢筋之间应绑拉筋,按图纸设计呈梅花形布置,钢筋外皮绑扎垫块。
技术交底(墙柱梁板钢筋绑扎)
±5
纵向受力钢筋、箍筋的混凝土保护层厚度
基础
±10
尺量
柱、梁
±5
尺量
板、墙、壳
±3
尺量
绑扎箍筋、横向钢筋间距
±20
尺量连续三档,取最大偏差值
钢筋弯起点位置
20
尺量
预埋件
中心线位置
5
尺量
水平高差
+3,0
塞尺量测
五、安全施工
(1)带电作业时要防止漏电,非电工严禁接电线或拆电线,施工完毕要断电。
(2)绑扎墙体钢筋时,必须搭架子,严禁攀登作业。
3.2.5在梁、柱类构件的纵向受力钢筋搭接长度范围内,应按设计要求配置箍筋。
四、质量验收
钢筋安装允许偏差和检查方法
项目
允许偏差(mm)
检验方法
绑扎钢筋网
长、宽
±10
尺量
网眼尺寸
±20
尺量连续三档,取最大偏差值
绑扎钢筋骨架
长
±10
尺量
宽、高
±5
尺量
纵向受力钢筋
锚固长度
-20
尺量
间距
±10
尺量两端、中间各一点取最大偏差值
(4)楼板的钢筋绑扎完毕后,应加强成品保护,负筋下加马凳,防止板上负筋被踩下来。浇筑前混凝土工长应严格检查,在浇筑过程中看筋人员应对重点部位旁站。
(5)板筋绑扎时采用八字扣或顺口,绑扎结尾丝压向板内,外围钢筋交叉处应全部绑扎,其它交叉点可交错绑扎。
(6)楼板保护层为15mm,在下层钢筋下放置垫块,并以600mm间距呈梅花型布置。
(1)在梁底模上摆好梁下层纵向钢筋。
(2)钢筋摆放好后,进行连接,连接前必须注意钢筋弯钩的朝向及端部平齐,(上筋弯钩朝下,下筋弯钩朝上,弯钩不得倾斜歪倒)。
地下室钢筋混凝土柱基、条基、墙柱的钢筋绑扎技术交底
6.3搭接长度不够:绑扎时应对每个接头进行尺量,检查搭接长度是否符合设计和规范要求。
6.4钢筋接头位置错误:梁、柱、墙钢筋接头较多时,翻样配料加工时,应根据图纸预先画出施工翻样图,注明各号钢筋搭配顺序,并避开受力钢筋的最大弯矩处。
3.3.4基础采用双层钢筋时,绑完下层钢筋后,摆放钢筋马凳或钢筋支架(间距以1m左右一个为宜),在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。
3.3.6基础钢筋如有绑扎接头时,钢筋搭接长度及搭接位置应符合施工规范要求,钢筋搭接处
应用铁丝在中心及两端扎牢。如采用焊接接头,除应按焊接规程规定抽取试样外,接头位置也应符合施工规范的规定。
4.2.3用Ⅰ级钢筋制作的箍筋,其数量应符合设计要求,弯钩角度和平直长度应符合施工规范的规定。
4.2.4对焊接头无横向裂纹和烧伤,焊包均匀。接头处弯折不得大于4°,接头处钢筋轴线的
偏移不得大于0.1d,且不大于2mm。
4.2.5电弧焊接头焊缝表面平整,无凹陷、焊瘤,接头处无裂纹、气孔、灰渣及咬边。接头尺寸允许偏差不得超过以下规定:
3.4.8配合其他工种安装预埋管件、预留洞口等,其位置,标高均应符合设计要求。
4质量标准
4.1保证项目:
4.1.1钢筋的品种和质量、焊条、焊剂的牌号、性能及使用的钢板,必须符合设计要求和有关标准的规定。进口钢筋焊接前,必须进行化学成分检验和焊接试验,符合有关规定后方可焊接。
4.1.2钢筋表面必须清洁,带有颗粒状或片状老锈,经除锈后仍有麻点的钢筋,严禁按原规格使用。
3.4.2先绑2~4根竖筋,并画好横筋分档标志,然后在下部及齐胸处绑两根横筋定位,并画好竖筋分档标志。一般情况横筋在外,竖筋在里,所以先绑竖筋后绑横筋。横竖筋的间距及位置应符合设计要求。
楼板、梁、柱钢筋绑扎技术交底
2.5.1工艺流程:
画位置线→绑主筋→绑分布筋→绑踏步筋
2.5.2在楼梯底板上画主筋和分布筋的位置线。
2.5.3根据设计图纸中主筋、分布筋的方向,先绑扎主筋后绑扎分布筋,每个交点均应绑扎。入有楼梯梁时,先绑梁后绑板筋,板筋要锚固到梁内。
2.5.4底板筋绑完,待踏步模板吊绑支好后,在绑扎踏步钢筋,主筋接头数量和位置均要符合施工规范的规定。
4、箍筋末端应弯成135度,平直部分长度为10d。
5、梁主筋进支座长度要符合设计要求,弯起钢筋位置应准确。
6、板的弯起钢筋和负弯矩钢筋位置应准确,施工时不应踩到下面。
7、绑板的钢筋时用尺杆划线,绑扎时随时找正调直,防止板筋不顺直,位置不准。
8、绑竖向受力钢筋时要吊正,搭接部位绑3个扣,绑扣不能用同一方向的顺扣。层高超
三、质量标准:
3.1主控项目:
(1)钢筋的品种合质量必须符合设计要求合有关标准的规定。
(2)钢筋的表面必须清洁。带有颗粒状和片状老锈,经除锈后仍留有麻点的钢筋,严禁按原规格使用。钢筋表面应保持清洁。
(3)钢筋规格、形状、尺寸、数量、锚固长度、接头位置,必须符合设计要求和施工规范的规定。
审核人
交底人
接受交底人
(2)箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。
(3)箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固。
(4)柱箍筋端头应弯成135度,平直部分长度不小于10d(d为箍筋直径)。
(5)柱上下两端箍筋应加密,加密区长度及加密区箍筋间距应符合设计图纸要求。
技术交底记录表C2-1
编 号
02-01-C2-014
工程名称
中央纪委办案业务用房二期工程
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.2.4、做好抄平放线工作,即表明墙、柱等部位水平标高和弹好尺寸线。
二、施工方法
2.1 剪力墙钢筋绑扎
2.1.1、先立 2~4 根竖筋与下层伸出的搭接筋绑扎,墙及柱第一根竖筋距柱或暗柱 1/2 竖向钢筋间距,
画好水平筋的位置线,然后与下部及齐胸处绑两根横筋定位,并在横筋上画好标志,接着绑其余竖筋,最后
2.4.5、钢筋绑扎完成后在主筋பைடு நூலகம்垫砂浆垫块,保护层厚度 2cm,垫块间距 1 米。
2.5、直螺纹套筒连接 2.5.1、钢筋直螺纹套筒连接时,钢筋的规格和连接套的规格应一致,并确保丝头和连接套的丝扣干净、
无损。将套筒与一端待接钢筋丝头连接拧紧,外露丝扣数量不得超过 2 个螺距。 2.5.2、连接水平筋时,必须从一头往另一头一次连接,不得从中间往两头或两头往中间连接。 2.5.3、力矩扳手不适用时,将其力矩值调为零,以保证其精度。
2.6.6、当绑扎板上负弯矩筋时,绑扎时在负弯矩筋端部拉通长小白线就位绑扎,保证钢筋在同一条直线
上,端部平齐,外观美观。
2.6.7、板中受力钢筋:从距墙或梁边 5cm 开始配置;下部纵向受力钢筋伸至墙或梁的中心线,且不小于
5d(d 为受力钢筋直径)。板钢筋上层弯钩朝下,下层弯钩朝上。
2.6.8、板的下部钢筋在距支座 1/3 跨度范围内搭接,上部钢筋在跨中 1/3 跨度范围内搭接。
2.6.9、板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋在中层,主梁钢筋在下。板的下铁短向钢筋
在下,长向筋在上,上铁则相反。
三、质量要求
3.1、钢筋表面无裂纹、颗粒、及片状老锈,表面应清洁,无油污和灰浆。
3.2、钢筋绑扎要求牢固,无漏扣、松扣现象。
3.3、所有工序开始施工前必须先进样板施工,用样板引路的方法,只有先通过样板验收,才能进行正式
2.1.3、合模后对伸出的钢筋应进行调整,宜在搭接处绑一道临时横筋定位,浇筑砼时专人看管,浇注后
再次调整以保证钢筋位置准确。
2.1.4、封顶墙的钢筋绑扎应用钢管搭设临时水平杆,以准确控制墙体钢筋的上顶标高。
2.1.5、墙体钢筋有 C14、C16 等直径 18 以上采用机械连接,C14、C16 采用绑扎搭接。抗爆结构纵
再绑其余横筋。竖筋在内横筋在外。
2.1.2、墙钢筋应逐点绑扎,人防墙(临空墙、密闭门框墙、封堵墙)按图纸加设拉钩。梅花形布置。墙
水平钢筋在两端头、转角、十字节点及连梁等部位的锚固长度及洞洞口周围加强筋均应符合设计要求。尤其
注意人防墙体应注意加强钢筋、卧梁钢筋不得遗漏。门框两侧加强柱钢筋位置要准确,两侧钢筋保护层 3cm。
向受拉钢筋锚固长度如下
钢筋类型 混凝土强度等级=C30
锚固长度 Laf mm
C14
515
C16
588
C18
662
C20
735
C22
809
抗爆结构纵向受拉钢筋搭接长度如下
钢筋类型
同一区段内搭接钢筋面积百分率 50%
C14
762mm
C16
870mm
2.2、框柱及暗柱钢筋绑扎 2.2.1、以标高线为依据,三面划线,按线绑扎,绑扎时主筋间距要均匀。 2.2.2、计算好每根柱箍筋的数量,先将箍筋套在下层伸出的搭接筋上,然后绑柱钢筋,框柱有抗震要求,
技术交底记录
鲁 JJ—005
工程名称 黄岛缤纷港项目(南区)
施工单位 中建八局第四建设有限公司
交底部位
地下室
工序名称
梁板墙柱钢筋绑扎
交底提要:钢筋绑扎、作业条件、施工方法、质量要求
一、施工准备
1.1 材料
1.1.1、绑扎铁丝: 20#镀锌铁丝。
1.1.2、垫块:墙柱等竖向筋保护层的垫块采用塑料垫块,梁板采用砂浆垫块。墙外侧 5cm,内侧 2cm,
2.2.3、绑扎接头的位置应相互错开,符合设计规范要求。 2.2.5、主筋保护层:垫块应绑在箍筋外皮上,间距一般 1000mm 左右,以保证钢筋保护层厚度的正确。 2.3、梁钢筋绑扎(钢筋混凝土结构) 2.3.1、将梁的上筋架在绑扎架上,在上筋上画好箍筋间距,套上全部箍筋,按画好的位置与梁上筋绑扎 牢固,穿梁下筋,与箍筋逐点绑扎牢固,最后穿梁腰筋,并且与箍筋逐点绑扎牢固。梁箍筋按施工图的要求 加密。 2.3.2、抽出梁绑扎架,将已绑好的梁钢筋落在梁模内,垫好垫块。梁保护层厚度为 25mm。 2.4、板钢筋绑扎 2.4.1、清扫横板上的杂物,用粉笔在模板上画好主筋及分布筋间距。 2.4.2、按画好的间距,先摆受力主筋,后放分布筋、预留件、电线管及预留孔等及时配合安装。 2.4.3、钢筋的搭接长度、位置符合设计规范要求。 2.4.4、绑扎一般用顺扣或八字扣,外围两根筋的相交点应全部绑扎,双向板相交点需全部绑扎,板为双 层钢筋,人防顶板(30cm/20cm)两层筋之间使用几字型钢筋马凳,非人防顶板使用工字型通长马镫,马 凳数量为每平方米设置一个,以确保上部钢筋的位置。
内墙 2cm、梁、柱 2.5cm、板 2cm,人防门框位置钢筋保护层:上下 4cm,左右 3cm.
1.1.3、钢筋马镫:成品马镫。
1.2 作业条件
1.2.1、检查钢筋是否有备案证、合格证及产品标识牌和复试报告。
1.2.2、钢筋绑扎前应检查有无锈蚀现象,除锈之后再运至绑扎部位。
1.2.3、熟悉图纸按设计要求检查已加工好的钢筋规格、形状及数量是否正确。
在负二层柱净高根部 1/3 区域箍筋加密,顶端 1/6 区域加密负一层箍筋加密区高度为 1/6。在立好的柱与 钢筋上用粉笔画出箍筋间距,然后将已套好的箍筋向上移动,由上往下宜采用缠扣绑扎,箍筋与主筋垂直, 箍筋转角与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点呈梅花形绑扎,箍筋的接头应沿柱与竖向交 错布置。
2.6、施工要点 2.6.1、箍筋在叠合处的弯钩,在梁、柱中应交错绑扎,箍筋弯钩为 135°,平直部分长度为 10d。
2.6.2、梁端第一个箍筋应设置在距离柱边 50mm 处。 2.6.3、在主、次梁箍筋均应垫垫块,保证保护层的厚度。受力筋为双排时,用短钢筋不小于钢筋直径) 垫在两层钢筋之间,钢筋排距应符合设计要求。 2.6.4、梁筋的连接:梁的受力主筋采用直螺纹接头,抗扭筋采用绑扎接头,接头位置与搭接长度符合规 范的规定。 2.6.5、板钢筋端部锚固于梁内,锚固长度符合设计和规范要求。见下图。
