钢结构厂房施工组织设计
钢结构厂房工程施工组织设计方案

钢结构厂房工程施工组织设计方案目录第一卷概况 (5)第一章 1.1编制依据 (5)第二章 1.2工程概况 (5)第三章 1.3主要技术规范、规程 (6)第四章 1.4施工条件 (7)第五章 1.5工程特点 (7)第二卷主要工程数量 (9)第三卷施工组织及进度安排 (14)第一章 3.1施工组织机构框图及主要施工管理人员表 (14)第二章 3.2施工队伍部署及任务划分 (16)第三章 3.3主要施工机具及劳动力配备 (16)第四章 3.4工程总体进度安排 (25)第四卷临时工程 (28)第一章 4.1安排原则 (28)第二章 4.2现场协调 (28)第三章 4.3临时水电及通讯 (28)第五卷主要工程施工方案和施工技术措施 (29)第一章 5.1 施工准备 (29)第二章 5.2 土建工程施工 (31)第三章 5.3钢结构及围护施工 (44)第一节 5.3.1主构件制作 (44)第二节 5.3.2屋面檩条、墙面檩条制作 (54)第三节 5.3.3其它附件制作 (55)第四节 5.3.4彩板的选型、加工 (57)第五节 5.3.5钢结构、围护门窗安装 (57)第四章 5.4水、电、暖施工 (66)第一节 5.4.1电力工程 (66)第二节 5.4.2给排水、采暖、动力管道施工方案及技术措施 (78)第六卷工程创优规划和工程质量保证措施 (84)第一章 6.1 工程质量创优目标 (84)第二章 6.2 质量创优制度 (84)第三章 6.3 质量保证体系 (85)第四章 6.4 保证质量主要施工技术措施 (86)第一节 6.4.1 土建工程 (86)第二节 6.4.2钢结构工程 (87)第三节 6.4.3水、电、暖及动力管道工程 (88)第七卷工期、安全保证措施 (90)第一章 7.1 保证工期的主要措施 (90)第一节 7.1.1 组织措施 (90)第二节 7.1.2 技术措施 (91)第二章 7.2 安全保证措施 (92)第一节 7.2.1 指导思想 (92)第二节 7.2.3 安全生产责任制 (92)第三节 7.2.4 安全生产教育 (93)第四节 7.2.5主要安全技术措施和保证制度 (93)第五节 7.2.6 消防、治安措施 (95)第六节 7.2.7安全技术检查制度 (96)第八卷环境保护及文明施工 (97)第一卷概况1.1编制依据1.1.1**浦镇车辆厂铝合金车体及总装厂房工程施工招标文件、设计图纸、工程量清单;1.1.2现行建安工程施工及验收规范、工程质量检验评定标准;1.1.3现场调查资料;1.1.4相关工程施工经验。
单层钢结构工业厂房施工组织设计

单层钢结构工业厂房施工组织设计一、概述单层钢结构工业厂房是一种常见的建筑类型,其施工组织设计是确保施工过程顺利进行的关键。
本文将介绍单层钢结构工业厂房的施工组织设计,包括施工准备、施工方案、施工进度计划、施工质量保证措施等方面的内容。
二、施工准备1、技术准备:进行图纸会审,确认施工图纸的正确性;编制施工组织设计,明确施工方案、技术要求和安全措施;进行技术交底,确保施工人员了解施工方案和技术要求。
2、物资准备:根据施工需要,采购合格的钢材、焊接材料、涂料等原材料;准备施工机具、检测仪器等设备。
3、劳动力准备:选择具有丰富经验的施工队伍,并进行安全培训和技术交底;合理安排劳动力,确保施工进度。
4、现场准备:进行现场勘查,确定施工场地和临时设施的位置;进行现场清理和整平,确保施工条件符合要求。
三、施工方案1、钢结构制作:按照图纸要求,制作钢结构构件;进行构件检验和校正,确保符合规范要求;进行防腐处理,提高构件的使用寿命。
2、钢结构安装:根据施工图纸,进行钢结构安装定位;按照安装顺序,逐一安装钢结构构件;进行安装检验和校正,确保钢结构安装精度符合要求。
3、焊接与防腐:按照焊接规范进行焊接作业;进行焊缝质量检验,确保焊接质量符合要求;进行防腐处理,提高厂房的使用寿命。
四、施工进度计划1、制定施工进度计划表:根据施工合同和施工方案,制定详细的施工进度计划表;明确各阶段的任务、时间节点和完成标准。
2、进度监控与调整:对施工进度进行实时监控,及时发现并解决问题;根据实际情况,对施工进度计划进行调整,确保按时完成施工任务。
五、施工质量保证措施1、建立质量管理体系:建立完善的质量管理体系,明确质量标准和检测方法;制定质量管理计划,指导施工过程中的质量控制。
2、原材料质量控制:对原材料进行严格把关,确保进场的原材料符合规范要求;进行原材料检验和试验,确保原材料质量稳定可靠。
3、施工过程质量控制:对施工过程进行全面质量控制,包括焊接、防腐处理等关键环节;进行质量检测和验收,确保施工质量符合要求。
钢结构厂房施工组织设计(含土建)

五、施工组织设计**建设工程有限公司目录第一章概况1。
1编制依据1。
2主要技术规范1。
3工程概况1。
4工程特点第二章施工组织与资源配备2。
1施工队伍部署及任务划分2.2主要施工机具及劳动力配备第三章工程进度计划与措施3。
1施工进度策划3。
2工期保证措施3.2.1组织保证措施第四章临时工程4.1安排原则4.2现场协调4.3临时水电及通讯第五章工程施工方案与施工技术措施5.1 施工准备5.2 土建工程施工5.3钢结构及围护施工5.4水、电、暖施工第六章工程质量管理与保证措施6.1 工程质量创优目标6.2 质量创优制度6。
3 质量保证体系6.4 保证质量主要施工技术措施第七章安全管理体系与保证措施7.1安全管理目标及体系7.2工程难点与危险源分析7.3工程重点部位7.4周边建筑物、地下管线等民用及公共设施加固保护措施7.5组织管理措施第八章环境保护及文明施工8.1文明施工8。
2环境保护措施第九章季节性施工9.1雨季施工措施9。
2夏季高温季节施工措施9。
3夜间施工措施第十章其它需采取的措施10。
1成品保护措施10。
2现场管理体系第十一章紧急情况预案11。
1实施细则11。
2 救援队伍的组建11.3 培训和演练11。
4应急准备11.5应急响应级别11。
6应急响应11。
7应急恢复11.8现场急救措施11。
9 善后工作11.10 事故报告第十二章工程回访及保修12。
1 质量保修阶段的组织措施12.2使用后的回访及维修12。
3工程交付及培训服务第十三章与项目所在地各方的协调措施13。
1与业主单位协调配合措施13。
2与监理单位协调配合措施13。
3 与设计单位的协调配合措施13。
4 与地下管线管理单位配合第十四章附表附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的实验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图(或横道图)附表五:施工总平面图附表六:临时用地表第一章概况1。
1编制依据1.1。
钢结构厂房工程施工组织设计.

第一章编制依据和原则一.编制依据1.1招标文件1.2设计图1.3国家标准、规范:1.3.1建筑及安装工程质量标准•钢结构工程质量检验评定标准(GB50221-2001)•建筑防腐工程质量检验评定标准(GB50224-2010) •建筑工程施工质量验收统一标准(GB50300-2015) •钢结构防火涂料应用技术规范(CECS24-90)1.3.2测量规范•工程测量规范(GB50026-2014)•工程测量基本术语标准(GB∕T50288-2011)•建筑变形测量规程(JGJ/T7-2007)•《门式钢架轻型房屋钢结构设计规程》(GECS102:7) •《钢结构设计规范》(GBJ50017-2014•《建筑抗震设计规范》(GBJ50011-2010)•《建筑结构设计统一标准》(GBJ68-84)•《优质碳素结构钢技术条件》(GB699-1999)•《建筑钢结构焊接规程》(JGJ81-2012)•《涂装前钢材表面銹蚀等维和除銹等级》(GB8923-88) •《硅铜建筑密封胶》(GB/T14683-2003)•《钢铁产品牌号表示方法》(GB221-2008)1.3.3建筑工程施工及验收规范•《钢结构工程施工质验收规范》(GB50205-2001) •《屋面工程质量验收规范》(GB50207-2014)•《建筑钢结构焊接规程》(JGJ81-2012)1.3.4钢木结构规范•《冷弯薄壁型钢结构技术规范》(GBJ50018-2014)•《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)1.3.5建筑施工安全技术规范•《建筑工程施工现场供用电安全规范》(GB50194-2014)•《建筑机械使用安全技术规程》(JGJ33-2012)•《施工现场临时用电安全技术规程》(JGJ46-2012)•《建筑施工高处作业安全技术规范》(JGJ80-2015)•《建筑施工安全检查标准》(JGJ59-2013)二.编制原则2.1 严格执行国家基本建设程序,发挥我司的优势,遵循下面的质方针:用我们的承诺和智慧雕塑时代的艺术品。
钢结构单层厂房施工组织设计

钢结构单层厂房施工组织设计钢结构单层厂房施工组织设计一、项目概述钢结构单层厂房是一种广泛应用于工业领域的建筑形式,它具有结构强度高、施工周期短、耐用性强等优点。
本文将针对一座钢结构单层厂房的施工组织设计进行详细分析。
二、施工组织设计目标施工组织设计的目标是合理安排施工流程,提高施工效率,并确保工期和质量的达到预期要求。
本项目施工组织设计的主要目标包括:1. 确定合理的施工顺序和施工方法,尽量减少施工过程中的重复工作。
2. 合理安排施工人员,确保人员的合理利用和施工质量的控制。
3. 确定合理的材料供应计划,避免材料短缺或过剩的情况发生。
4. 确定合理的施工机械的使用计划,提高施工效率和质量。
三、施工流程安排1. 地基处理:首先进行地面的平整和压实,然后进行基坑的开挖和基础的浇筑。
2. 钢结构制作:选择合适的施工方法对钢结构进行制作,包括材料采购、切割、焊接、试装等。
3. 预制构件安装:预制构件包括柱子、梁等,在钢结构制作完成后,开始进行预制构件的安装。
4. 屋面施工:先进行屋面防水处理,然后进行屋面的镶板或涂料的安装。
5. 门窗安装:钢结构厂房一般需要安装门窗,包括安装车间门、办公室门等。
6. 地面铺装:对厂房内部的地面进行铺装,包括水泥地面、瓷砖地面等。
7. 配套设施安装:安装厂房内的供水、排水、电力等设施。
8. 环境整治:整理施工现场,清理杂物,确保厂房整洁。
四、施工人员安排钢结构单层厂房的施工主要涉及的人员包括:1. 项目经理:负责组织、协调、管理全过程的施工工作。
2. 技术负责人:负责解决施工中的技术问题和调剂资源。
3. 施工队长:负责组织、指导施工人员进行具体施工操作。
4. 焊工:负责钢结构的焊接工作。
5. 钢筋工:负责钢筋的切割、弯曲、焊接等工作。
6. 起重机操作人员:负责起重机的操作,提供高空作业所需的支持。
7. 装修工:负责室内装修工作,如屋面、地面的铺装。
8. 维修人员:负责设施的维护和保养。
钢结构厂房施工组织设计18721

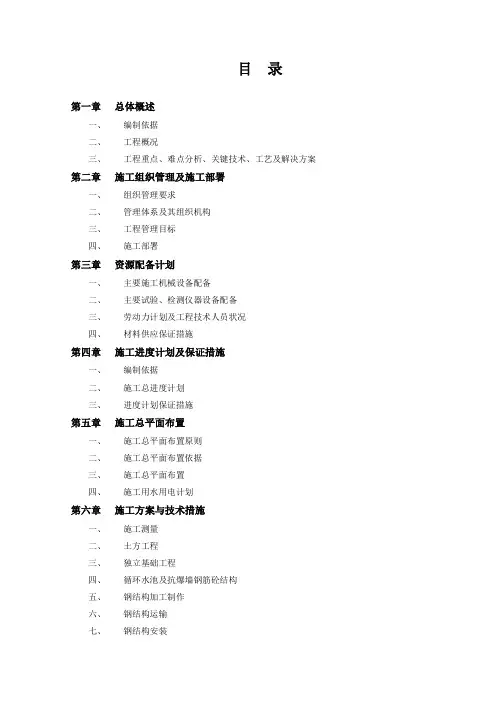

目录第一章总体概述一、编制依据二、工程概况三、工程重点、难点分析、关键技术、工艺及解决方案第二章施工组织管理及施工部署一、组织管理要求二、管理体系及其组织机构三、工程管理目标四、施工部署第三章资源配备计划一、主要施工机械设备配备二、主要试验、检测仪器设备配备三、劳动力计划及工程技术人员状况四、材料供应保证措施第四章施工进度计划及保证措施一、编制依据二、施工总进度计划三、进度计划保证措施第五章施工总平面布置一、施工总平面布置原则二、施工总平面布置依据三、施工总平面布置四、施工用水用电计划第六章施工方案与技术措施一、施工测量二、土方工程三、独立基础工程四、循环水池及抗爆墙钢筋砼结构五、钢结构加工制作六、钢结构运输七、钢结构安装八、防火涂料施工九、屋面、墙面压型板十、砌体工程十一、轻质隔墙十二、防水工程十三、金刚石耐磨地坪十四、地砖地面十五、瓷砖墙面十六、涂饰涂料十七、吊顶工程十八、门窗工程十九、防雷工程二十、卫生间给排水工程第七章质量管理体系与措施一、质量目标二、质量管理保证体系三、施工质量管理体系四、质量管理制度五、关键阶段工程质量保证措施六、工厂和现场常见焊接缺陷的防治及检测第八章安全管理体系与措施一、安全生产管理体系二、安全生产管理制度三、安全生产保证措施四、钢结构施工安全保证措施第九章文明施工管理体系与措施一、文明施工体系二、文明施工规划及管理制度三、文明施工管理措施第十章环境保护管理体系与措施一、管理体系二、环境保护管理制度三、环境保护措施第十一章冬雨季施工保证措施一、冬季施工措施二、雨季施工防护措施三、防风措施第十二章地下管线及其他地上地下设施的保护措施一、调查分析二、保护措施三、加固措施第十三章应急预案一、现场施工主要应急事件二、应急救援组织体系三、物资和设施准备第十四章成品保护及工程保修的管理措施和承诺一、成品保护和工程保修的管理二、工程交付及工程保修的承诺附表一:拟投入的主要施工机械设备表附表二:拟投入的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面图附表六:临时用地表第一章总体概述一、编制依据(1)长虹空调生产基地搬迁暨扩能升级项目二标段施工总承包项目竞争性比选文件;(2)相关工程设计图纸;(3)招标人以书面的形式发给投标人的“答疑书”;(4)招标人以书面形式发给投标人的“补遗书”;(5)国家、四川省及绵阳市有关工程施工质量、安全、文明施工、环保、水保、文物保护等的法律、法规及相关文件;(6)国家、四川省及绵阳市关于工程设计、施工及验收的标准、规范、技术指南和有关文件;(7)施工现场踏勘、调研资料;(8)类似工程积累的施工经验、施工技术总结,拥有的施工机械设备和施工能力。
钢结构厂房施工组织设计

第一章工程概况第一节编制依据一、××研究院有限公司设计的本工程施工图。
二、业主和招标人联合签发提供的某有限公司商用车总装配厂,三线厂房(包括仓库)工程的招标书,招标补充文件。
三、国家现行的建筑工程法律、法规、施工规范和强制性标准条文等。
四、本工程执行相关的国家规范、标准:(一)、土建类《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《砌体工程施工质量验收规范》(GB50203-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑地面工程施工质量验收规范》(GB50209-2002)《屋面工程施工质量验收规范》(GB50207-2002)《建筑装饰装修工程施工质量验收规范》(GB50210-2001)(二)、钢结构制造、安装类《钢结构工程施工质量验收规范》(GB50205-2001)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)《建筑钢结构焊接技术规程》(JGJ81-2002)《地脚螺栓》(GB799-88)《冷弯薄壁型钢结构技术规范》(GB50018-2002)(三)、市政道路类《市政道路工程质量检验评定标准》(CJJ01-90)《公路沥青路面施工技术规范》(JTJF40-2004)(四)、工程管理类《安全防范工程技术规范》(GB50348-2004)《建筑施工安全检查标准》(JGJ59-99)《建筑施工高处作业安全技术规范》(JGJ80-91)《施工现场临时用电安全技术规范》(JGJ46-2005)《绿色建筑评价标准》(GB50378-2006)注:上述规范均按现行版本执行,本施工组织设计所列规范仅作参考。
五、现场周边的实际勘察情况。
第二节工程概况本工程为某有限公司商用车总装配厂,三线厂房(包括仓库)工程,位于该厂内原装配二线厂房西侧,施工图由东风设计研究院有限公司设计,本工程包括新建总装三车间主厂房、车间内辅助办公楼、库房,总建筑面积29530㎡,以及室外总平面工程。
完整版钢结构厂房施工组织设计方案

完整版钢结构厂房施工组织设计方案目录第一卷概况 (5)第一章1.1编制依据 (5)第二章1.2工程概况 (5)第三章1.3主要技术规范、规程 (6)第四章1.4施工条件 (7)第五章1.5工程特点 (7)第二卷主要工程数量 (9)第三卷施工组织及进度安排 (14)第一章3.1施工组织机构框图及主要施工管理人员表 (14)第二章3.2施工队伍部署及任务划分 (16)第三章3.3主要施工机具及劳动力配备 (17)第四章3.4工程总体进度安排 (23)第四卷临时工程 (27)第一章4.1安排原则 (27)第二章4.2现场协调 (27)第三章4.3临时水电及通讯 (27)第五卷主要工程施工方案和施工技术措施 (28)第一章5.1 施工准备 (28)第二章5.2 土建工程施工 (30)第三章5.3钢结构及围护施工 (44)第一节5.3.1主构件制作 (44)第二节5.3.2屋面檩条、墙面檩条制作 (54)第三节5.3.3其它附件制作 (56)第四节5.3.4彩板的选型、加工 (57)第五节5.3.5钢结构、围护门窗安装 (58)第四章5.4水、电、暖施工 (66)第一节5.4.1电力工程 (66)第二节5.4.2给排水、采暖、动力管道施工方案及技术措施 (77)第六卷工程创优规划和工程质量保证措施 (84)第一章6.1 工程质量创优目标 (84)第二章6.2 质量创优制度 (84)第三章6.3 质量保证体系 (85)第四章6.4 保证质量主要施工技术措施 (86)第一节6.4.1 土建工程 (86)第二节6.4.2钢结构工程 (87)第三节6.4.3水、电、暖及动力管道工程 (88)第七卷工期、安全保证措施 (90)第一章7.1 保证工期的主要措施 (90)第一节7.1.1 组织措施 (90)第二节7.1.2 技术措施 (91)第二章7.2 安全保证措施 (92)第一节7.2.1 指导思想 (92)第二节7.2.3 安全生产责任制 (92)第三节7.2.4 安全生产教育 (93)第四节7.2.5主要安全技术措施和保证制度 (93)第五节7.2.6 消防、治安措施 (95)第六节7.2.7安全技术检查制度 (96)第八卷环境保护及文明施工 (97)第一卷概况1.1编制依据1.1.1**有限公司1#、2#厂房工程施工图纸;1.1.2现行建安工程施工及验收规范、工程质量检验评定标准;1.1.3现场调查资料;1.1.4相关工程施工经验。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章工程概况第一节编制依据一、××研究院有限公司设计的本工程施工图。
二、业主和招标人联合签发提供的某有限公司商用车总装配厂,三线厂房(包括仓库)工程的招标书,招标补充文件。
三、国家现行的建筑工程法律、法规、施工规范和强制性标准条文等。
四、本工程执行相关的国家规范、标准:(一)、土建类《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《砌体工程施工质量验收规范》(GB50203-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑地面工程施工质量验收规范》(GB50209-2002)《屋面工程施工质量验收规范》(GB50207-2002)《建筑装饰装修工程施工质量验收规范》(GB50210-2001)(二)、钢结构制造、安装类《钢结构工程施工质量验收规范》(GB50205-2001)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)《建筑钢结构焊接技术规程》(JGJ81-2002)《地脚螺栓》(GB799-88)《冷弯薄壁型钢结构技术规范》(GB50018-2002)(三)、市政道路类《市政道路工程质量检验评定标准》(CJJ01-90)《公路沥青路面施工技术规范》(JTJF40-2004)(四)、工程管理类《安全防范工程技术规范》(GB50348-2004)《建筑施工安全检查标准》(JGJ59-99)《建筑施工高处作业安全技术规范》(JGJ80-91)《施工现场临时用电安全技术规范》(JGJ46-2005)《绿色建筑评价标准》(GB50378-2006)注:上述规范均按现行版本执行,本施工组织设计所列规范仅作参考。
五、现场周边的实际勘察情况。
第二节工程概况本工程为某有限公司商用车总装配厂,三线厂房(包括仓库)工程,位于该厂内原装配二线厂房西侧,施工图由东风设计研究院有限公司设计,本工程包括新建总装三车间主厂房、车间内辅助办公楼、库房,总建筑面积29530㎡,以及室外总平面工程。
1、总装三车间:H型钢柱、梯型钢屋架,全钢排架结构单层厂房,长324米,宽27m*3跨,柱距为(其中1~2轴柱距为9 m,C、D轴局部有托架的为15 m),钢屋架下弦标高米,檐口标高,建筑面积26706㎡。
2、车间内辅助办公楼、库房:三层钢筋砼框架结构,建筑面积4280㎡。
3、车间班组办公室、休息室、更衣室等夹芯板结构的辅房共有九间,建筑面积638㎡。
4、新厂房1轴、D轴室外道路改建,及新厂房与装配二线厂房之间老路面局部加铺沥青砼路面,面积约8132㎡,新建水沟约432M,拆除原水沟约440M。
5、本工程设计室内标高±(绝对标高),设计室外标高为米,散水坡宽度为米。
6、本工程建筑耐火等级二级,屋面防水等级Ⅲ级;抗震设防烈度为六度;结构抗震设防类别为丙类;钢筋砼框架结构的抗震等级为四级;结构安全等级为二级,使用年限:50年。
一、建筑工程概况1、墙面:1)、车间及车间外辅助站房以下外墙为贴200*300深灰色面砖墙面;2)、车间外辅助站房以上外墙为白色丙烯酸涂料;3)、车间外墙以上为双层压型钢板,外板为白色㎜厚YX35-280-840型镀铝锌压型钢板,中夹50厚超细玻璃棉,内板为白色㎜厚YX28-205-820型镀锌压型钢板。
4)、车间内办公、更衣、休息场所等墙体采用100厚自熄性聚苯乙烯塑料白色彩钢夹芯板JXB-QY1000。
5)、内墙部分:卫生间镶贴高面砖,除卫生间面砖外所有砖墙面为混合砂浆抹灰,满刮腻子,面刷乳胶漆二道;2、屋面:(1)、车间屋面:为双层压型钢板,外板为㎜厚YX51-380-760型天蓝色镀铝锌压型钢板,中间夹50mm厚超细玻璃棉,内层板为㎜厚YX28-205-820型白色镀锌压型钢板。
屋面采光板采用厚度t≥㎜,透光率应达70%以上,表面贴覆有标称20um的Melinex301薄膜,使用保证年限为20年,板型与屋面板型一致。
(2)、辅房屋面:1)、冷却塔平台屋面为改性卷材和涂膜防水屋面防水,面贴500×500缸砖;2)、车间内的1#、2#卫生间盖顶,为钢筋混凝土屋面;3)、库房区以及辅助办公区的三层屋面为100厚岩棉夹芯板盖顶。
3、天沟:采用3㎜厚钢板外天沟,断面尺寸为800*300,水落管采用Ф150UPVC排水管。
4、楼地面:(1)、金属耐磨混凝土地面(用于车间内除建说图中地2、3、4外的地面及库房区设备库、工装以及生产件存放区):100厚C10混凝土垫层,面做金属耐磨地坪。
(2)、车间内的会议室、保全班组室、卫生间、淋浴间地面为C10混凝土垫层,面贴防滑面砖。
(3)、车间内的维修室、值班室管道班制冷站、空压站地面为C20砼垫层,水泥砂浆压光。
(4)、所有办公室、会议室、走道、卫生间、淋浴间楼面镶贴防滑面砖。
(5)、库房、轮胎平台楼面为水泥砂浆压光。
5、门窗: M-1、2、3为电动提升门,M-1a、3a为电动彩钢卷帘门,M-3b 为彩钢卷帘门,M-4~7为平开彩板门; M-6b为成品隔声门,其余均为高级木门;所有窗均为塑钢窗。
6、顶棚(辅房):底层的卫生间、3#、5#卫生间为铝合金封闭式方形板吊顶;车间一层会议室、车间班组室为轻龙骨石膏板吊顶;其余混凝土楼板顶棚为水泥砂浆抹灰,刷白色乳胶漆。
7、油漆:所有钢构件表面刷铁红环氧改性M树脂底漆二度,醇酸改性氯化橡胶磁漆面漆二度(留一道面漆待安装完毕后现场涂装),底漆和面漆厚度均为60μm;补漆区的承重钢柱、钢梁、车间内的钢楼梯面层改为刷防火涂料:钢柱的耐火极限达到小时以上,钢梁的耐火极限达到小时以上,钢楼梯的耐火极限达到1. 0小时以上;楼梯栏杆等所有外露金属制品刷防锈漆二遍,银灰漆二遍;所有木门刷浅棕色底色清漆三道。
二、结构工程概况1、车间及辅房基础:采用钢筋混凝土独立基础,持力层为粉质粘土层,Fak≥160kpa,抗风柱以及卸货雨蓬部分以素填土层为持力层(Fak≥110 kpa),基础埋入持力层不少于300mm,当设计基底标高未至持力层时,用C10毛石砼垫至持力层,钢筋砼基础梁截面250㎜×300~700㎜。
车间钢柱地脚锚栓均为M24、M30、M36、M42( Q345级钢);钢柱下50厚C40微膨胀细石砼待钢柱安装就位后浇捣,钢柱安装后应用C15砼堵封柱脚。
框架填充墙以及1#、2#厕所基础为C20砼条形基础,持力层为素填土层(Fak≥110 kpa)。
2、车间为全钢排架结构,柱为H型钢。
排架柱最大截面为H600×280×10×16,柱顶标高,最小截面为H500×280×6×14,柱顶标高;抗风柱截面为H400×230×6×12。
屋架为27m跨非标梯形钢屋架,屋架线性高度,边跨为2022~3069,中跨为2391~2920。
单榀屋架重量最轻;最重。
钢屋架、托梁与柱连接采用普通级螺栓连接。
D-E、F轴部分柱、梁采用强度等级为级的高强螺栓连接;厂房支撑系统设在1~2、4~5、12~13、20~21、21~22、27~28、36~37、43~44轴间。
檩条:屋面檩条为冷弯薄壁卷边连续檩条,边跨截面尺寸为Z200×75×20×;中跨截面尺寸为Z200×75×20×,风机洞口两侧改为 Q[20轻型槽钢,拉条为Φ12圆钢两端套丝(撑杆加DN40×3钢管)。
外墙架:跨墙檩为CB180×70×20×()冷弯薄壁型钢,跨墙檩以及门樘、门梁为Q[18轻型槽钢,拉条同屋面。
内墙架:、跨为CB180×70×20×(38轴为CB160×60×20×)冷弯薄壁型钢,跨为CB180×70×20×冷弯薄壁型钢,檩条为Φ12圆钢两端套丝(压杆加DN30×3钢管)。
卸货雨蓬:大部分利用业主原有旧料进行改造,部分为新加工的H型钢门式刚架结构,其中东、南两边雨蓬为悬挑结构。
3、库房、轮胎存放平台、辅助办公楼为钢筋砼框架结构。
柱均为钢筋砼矩形柱,最大截面400*500,最小截面300*300;框架梁最大截面300*850;现浇板厚有100、120两种,1#、2#厕所及库房区6M标高平台板和热交换站屋顶为100厚。
4、墙体:车间外墙以下、车间外分气站、车间内的卫生间和库房区、辅助办公楼的墙体均为240厚MU10灰砂砖,M5水泥石灰砂浆砌筑。
5、混凝土:基础及基础梁、辅房楼(屋)面板采用C25砼;垫层采用C10砼;辅房框架柱、楼(屋)面梁采用C30砼。
6、钢筋:HPB235级(φ),HRB335级(Φ)。
7、钢材:主厂房柱及其连接板等采用Q345B钢,焊条为E50系列,未特别注明的梁、柱、屋架及次构件均采用Q235B,焊条为E43系列。
三、外网工程新三线车间东边利用原有道路,局部地方加铺路面;南边与西边建设新路面。
主要工程量如下:1、新建道路基层为30cm水泥稳定石屑,路面为5cm+3cm沥青混凝土路面,面积约8132㎡;路牙为C25预制砼,1:3水泥砂浆铺砌,总长约道牙252m。
2、新做水沟432m,M5水泥砂浆砌毛石,面抹1:2水泥砂浆,盖板为16cm厚C25预制钢筋砼沟盖。
3、拆除原有水沟440m。
4、新做M5水泥砂浆砌毛石水沟护壁415m。
四、施工重点1、车间基础地脚锚栓:由于本厂房轴线长、宽分别达324m和81m,地脚锚栓定位是否准确,直接影响钢结构厂房的整体安装精度,应作为本工程的首要重点来抓。
2、彩板屋面节点防水:本厂房宽达,分两坡排水,单坡屋面板长达 m,如何确保屋面板的安装质量,以及屋面风机口、采光带等节点不渗漏,为本工程的另一重点。
3、由于本次投标仅包括土建部分,厂房公用动力安装以及设备基础均不在本次投标范围,如何确保在《招标书》要求的时间节点内完成相关的关键分部、分项施工,以及和其他施工单位的配合,为本工程施工过程中的管理重点。
第二章目标管理一、质量目标达到《招标书》要求的合格标准,争创市优质样板工程。
二、工期目标总工期162天(含因向其它施工单位提供配合及各施工单位交叉作业所影响的工期)。
阶段性时间节点安排如下:(1)、基础施工(厂房)时间:2008年9月1日~2008年10月15日。
(2)、提供设备基础施工的配合时间:2008年10月1日~2008年11月20日。
(3)、钢结构吊装时间:2008年10月22日~2008年11月20日。
(4)、厂房屋面板安装结束时间:2008年12月10日。
