地基钎探施工方案(新)

合集下载

地基钎探专项施工方案

地基钎探专项施工方案

地基钎探专项施工方案基础钎探施工方案成华区二仙桥东路60号新建商业用房附属设施项目基础钎探施工方案编制人:审核人:审批人:XXX2019年月日基础钎探施工方案目录附图:《地基钎探记录》、《基础钎探点位平面布置图》基础钎探施工方案第一章工程概略一、工程基本概略成华区二仙桥东路60号新建贸易工程名称用房、隶属办法项目工程类别框-剪结构占地总面积工程地点内约8363.89㎡XXX有限公建设单位XXX勘察单位司XXX设计单位XXX质量监督部门XXXXXX质量要求成都市“优质结构”主要分包单位XXX XXX等建设工期总投资额工程首要功能660天合同工期合同工期投资额高层商业、办公、酒店及附属用房A单元为31层,修建高度125.40m,C单元为5层,修建高度23.0m。

B单元为2层,修建各修建概略高度99.60m;建筑面积:A单元.84;B单元.25;C单元.01660天元监理单位XXX成华区二仙桥东路60号规划红线范围二、工程布局概略拟建物由1#楼(31F)、2#楼(25F)、贸易楼(5F)组成,整个场区下部设三层公开室。

高层为框架-剪力墙布局,采用筏板基础;多层及纯公开室为框架布局,采用独立基础+抗水板;独立基础以密实卵石层为持力层,持力层承载力特征值fak=800KPa。

抗水板顶标高为-13.65m和-14.85m两种区域,板厚为350mm,C15素混凝土垫层厚100mm。

±0.000绝对标高为503.100m。

抗浮设计水位500.000m。

该工程重要性等级为一级,园地等级为二级,地基等级为二级,岩土工程勘探等级为甲级,工程平安等级为一级。

抗震设防裂度为七度。

设计使用年限为50年,主体为框架剪力墙布局。

A单元抗震等级为一级、B单元抗震等级为二级、C单元抗震等级为三级。

- 1 -基础钎探施工方案三、工程情况条件本项目为XXX修建的“成华区二仙桥东路60号新建贸易用房、隶属办法项目”,位于成都会成华区二仙桥东路60号规划红线范围内,北面为规划道路,其外侧为XXX;东侧为二仙桥东街,在建的地铁七号线XXX站紧邻基坑边沿,高出高架桥尚未形成通车能力;南面为待建用地,其外侧为杉板桥路,地铁八号线正在施工中;西面为石湃渠和规划公园绿地。

地基钎探专项施工方案

地基钎探专项施工方案

目录一、工程概况二、地质条件2.2地质情况2.2地下水位情况三、编制依据四、施工准备4.1主要机具4.2作业条件4.3钎探人员的安排五、钎探技术要求5.1工艺流程5.2整理记录及归档5.3冬雨期施工六、应注意的质量问题和成品保护七、安全及环保措施7.1安全措施7.2设备操作要点7.3注意事项7.4环保措施一、工程概况统建农民安置小区双桂花园三期位于双流县东升镇三里坝社区。

本工程建设方双流县东升镇街道办。

总建筑面积217000 m2.。

共10栋住宅楼,包括地下车库及附属结构。

结构形式为钢筋砼剪力墙结构,主楼基础为筏板基础,车库为独立基础加抗水板。

±0.00绝对高程496.1m。

钎探范围包括---独立基础、筏板基础。

使用Φ18钢筋,长度1800mm。

按间距5000×5000,呈梅花形布置,抗水板不钎探,裙楼范围内每个承台基础钎探按2个点布置,钎探深度不小于1.5m。

二、地质条件2.1地质情况:根据四川省西南大地工程物探有限公司,《岩土勘察报告》,场地的地质情况为,(自上而下)1)素填土,主要由粘性土构成,厚0.5~2.1m2)粉质粘土层,韧性中等,干强度较高,厚0~3.0m3)粉土层,韧性低,干强度低,无光泽,厚0~2.7m4)粉砂层,松散,稍湿。

主要矿物成分有石英、云母等。

厚0~1.3m 5)卵石层(层5),灰色、灰褐色,钻孔揭露最大深度20.4m(未见底)。

根据卵石的密实程度,该层可分为松散卵石层、稍密卵石层、中密卵石层和密实卵石层。

2.2地下水特征1)场区地下水类型为上层滞水合空隙潜水。

上层滞水赋存于素填土中,呈岛状分布,无同一水位,受大气降雨和地表水体补给,主要以地面蒸发的形式排泄,水量小,易于疏干。

空隙潜水赋存于砂、卵石层中,主要受上游以补给,以地下泾流的形式向附近河流排泄,水量较大,不宜疏干。

受附近场地降水影响,大部分水位在高程490.00m 左右。

2)地基位于稳定地下水位以下,地下水产生的浮力较大,施工期间应做好专门的降水工作,降水方式采用井点降水法。

地基钎探施工方案

地基钎探施工方案

地基钎探方案一、编制依据:1.规范规程2.天府新区新能源新材料产业功能区标准化厂房建设项目(二期)工程施工图纸。

二、工程概况:1.本工程为天府新区新能源新材料产业功能区标准化厂房建设项目(二期),位于邛崃市羊安镇羊纵七线西侧、羊横四线南侧。

2.工程规模:本工程分为A、B、D两个区域,共包含新建标准化厂房、测试楼、设备用房、门卫房、总平道路绿化及非生产类配套设施等,总建筑面积80175.18山2。

3.设计单位:信息产业电子第十一设计研究院科技工程股份有限公司4.地勘单位:四川省川建勘察设计院5.建设单位:成都市羊安新城开发建设有限公司6.监理单位:成都衡泰工程管理有限责任公司7.施工单位:成都市新宏建筑工程有限公司8.结构概况:主要结构形式:钢结构和全现浇钢筋混凝土框架结构;基础形式:D区设备房及所有门卫室为筏板基础,其余均为钢筋混凝土预制管桩独立柱基;设备房、门卫室±0.00相当于绝对标高468.500m;抗震设防烈度:7度基础标高:设备房筏板顶标高为-6.05m,门卫室筏板顶标高为-1.5m。

基础持力层为松散卵石层,fakN180kpa。

本施工方案针对设备用房和门卫房的筏板基础天然地基进行编制。

三、施工方案:1、钎探点位布置:(1)、钎探点位布置按照设计图纸的筏板基础尺寸确定,钎探点按方形均匀布置,纵横间距1.5米,最边侧布点距筏板外边50CM, 钎探孔深2.1M。

详见钎探点位平面布置图。

(2)、钎探平面布置图与实际基坑相一致,标出方向及轴线,并对钎探点位进行编号。

(3)、按钎探点位平面布置图进行放线,在现场撒白灰标示钎探探孔位置,与平面布置图一致。

2、打钎顺序按照编号进行。

四、施工准备:1.1、材料及主要机具1.1.1、砂:中砂1.1.2、主要机具:1.1.2.1、穿心锤重10kg,尖锥头、钎杆①22钢筋,长度2.2 m。

其他有铅丝、凳子、手推车、夹具、撬棍、钢卷尺等。

1.2、作业条件:1.2.1、基土已挖至设计标高,表面已平整,轴线及坑宽、长符合图纸要求。

地基钎探施工方案

地基钎探施工方案

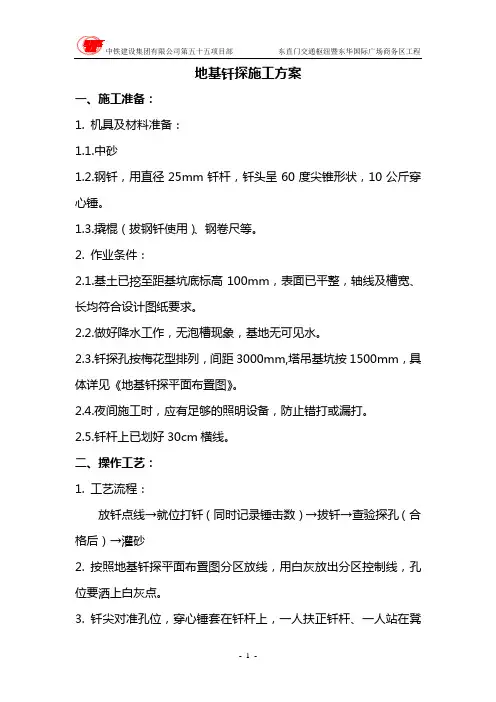

地基钎探施工方案一、施工准备:1. 机具及材料准备:1.1.中砂1.2.钢钎,用直径25mm钎杆,钎头呈60度尖锥形状,10公斤穿心锤。

1.3.撬棍(拔钢钎使用)、钢卷尺等。

2. 作业条件:2.1.基土已挖至距基坑底标高100mm,表面已平整,轴线及槽宽、长均符合设计图纸要求。

2.2.做好降水工作,无泡槽现象,基地无可见水。

2.3.钎探孔按梅花型排列,间距3000mm,塔吊基坑按1500mm,具体详见《地基钎探平面布置图》。

2.4.夜间施工时,应有足够的照明设备,防止错打或漏打。

2.5.钎杆上已划好30cm横线。

二、操作工艺:1. 工艺流程:放钎点线→就位打钎(同时记录锤击数)→拔钎→查验探孔(合格后)→灌砂2. 按照地基钎探平面布置图分区放线,用白灰放出分区控制线,孔位要洒上白灰点。

3. 钎尖对准孔位,穿心锤套在钎杆上,一人扶正钎杆、一人站在凳子上拉起穿心锤,使其自由下落把钎杆垂直打入土层中。

4. 自由落锤度500mm,节拍均匀,随击随数,每入土300mm记录一次锤击次数,钎探深为1.50米。

如果某个点的锤击数超过100下,则该点钎探锤击结束,不管钎探深度多少,都无需再往下打。

5. 用麻绳将钎杆绑好,留出活套,套内插入撬棍,利用杠杆原理,将钎拔出。

每拔出一段将绳套往下移动一段,依此类推,直至完全拔出。

不可使蛮力,注意防止钎杆变形。

6. 打钎完毕后,将钎孔用红机砖盖住,砖上用粉笔注明编号,以备验槽时使用。

红机砖要朝向一直,横竖成直线。

7. 按照钎探平面布置图所示编号,将各阶段锤击数填入规定的钎探记录表中。

在经过打钎人员和技术人员签字后归档。

归档钎探记录表必须使用黑色签字笔填写,字迹要工整清楚,不可有改动迹象。

8. 打完的钎孔,经过质检及验槽专业人员检查探孔与记录无误后,才可进行灌砂。

灌入中砂时,每灌入300mm便用钢筋捣实一次,直至填满。

三、质量标准:1. 钎位要准确,探孔不得遗漏。

2. 钎探深度必须符合要求,锤击数记录准确,不得作假。

地基钎探方案

地基钎探方案

地基钎探方案一、背景介绍地基钎探是一种常用的地质勘察手段,用于获取地质信息、确定地质构造及地层特征,为工程设计和施工提供依据。

本方案旨在详细描述地基钎探的标准操作流程,以确保勘察工作的准确性和可靠性。

二、方案目标1. 确定勘察区域的地质构造和地层特征。

2. 获取地下水位、土壤层厚度等相关信息。

3. 评估地基承载力和地基沉降性质。

4. 提供工程设计和施工的依据。

三、方案步骤1. 勘察区域划分根据工程需求,将勘察区域划分为若干个勘察点,并确定每个勘察点的位置和间距。

2. 钻孔准备选取合适的钻孔设备,如钻机、钻头等,并确保设备的正常运行。

根据勘察点位置,进行钻孔布置,并进行现场勘察,了解地表情况。

3. 钻孔操作根据钻孔布置,进行钻孔操作。

首先进行钻孔预备工作,包括清理孔口、安装导向套管等。

然后根据需要,进行岩芯取样、土样采集等工作。

钻孔深度应根据勘察要求和地层情况进行调整。

4. 钎探操作安装地基钎探设备,并根据勘察要求进行相应的测试。

常用的地基钎探测试包括静力触探、动力触探、电阻率测试等。

测试数据应准确记录,并进行初步分析。

5. 数据处理与分析将采集到的数据进行处理和分析,包括数据校核、数据质量评估等。

根据勘察要求,进行地质构造和地层特征的解释和分析。

6. 报告编写根据勘察结果,编写详细的勘察报告。

报告应包括勘察区域的地质构造、地层特征、地下水位、土壤层厚度、地基承载力评估以及地基沉降性质等内容。

报告应具备可读性和科学性,以便工程设计和施工人员参考。

四、安全措施1. 所有参与勘察工作的人员应具备相关技能,并严格遵守相关安全操作规程。

2. 钻孔设备的使用和维护应符合相关标准和规定,确保设备的安全性和可靠性。

3. 在进行钻孔和钎探操作时,应注意周围环境的安全,防止发生人员伤害和设备损坏。

五、质量控制1. 钻孔和钎探操作应按照相关标准和规范进行,确保数据的准确性和可靠性。

2. 数据处理和分析应符合科学的方法和原则,确保结果的可信度和可靠性。

地基钎探专项施工方案

地基钎探专项施工方案

地基钎探专项施工方案一、项目背景和目标地基钎探是建筑工程中常用的地质勘测方法,旨在获取地下土层的物理力学性质和地质结构信息。

本次专项施工旨在通过地基钎探技术,获取目标区域地质信息,提供给建设方进行工程设计和施工方案的优化。

二、施工准备1.地质勘察:进行详细的地质勘察工作,包括地质图、地下水位、孔隙水压力、土体物理力学性质等信息。

2.设备准备:准备地基钎探专用设备,包括钻机、循环系统、钻柱、管杆等设备,确保设备在施工期间的正常使用。

3.施工人员:安排经过培训的专业施工人员,确保施工过程的安全和高效进行。

三、施工流程1.分析设计:根据地质勘察结果,制定详细的施工设计方案,包括钻孔深度、钻孔位置、钻孔间距等参数。

2.钻孔准备:根据施工设计方案,选择合适的钻机,并进行钻机的调试和检查,确保钻机工作正常。

3.钻孔施工:按照施工设计方案进行钻孔施工,根据实际情况进行取样和测试,获取土层的物理力学性质。

4.钻孔记录:在施工过程中,要进行详细的钻孔记录,包括钻进速度、钻孔深度、地层情况等信息,确保施工数据的准确性和可靠性。

5.采样与测试:根据设计要求,对钻孔中的土样进行采样和测试,分析土壤的含水量、密度、压缩模量等物理力学参数。

6.钻孔完工:当达到设计要求的钻孔深度后,进行钻孔的完工工作,包括降取心管、安装套管等操作。

7.清理与恢复:施工完毕后,对施工现场进行清理和恢复,确保施工现场的整洁和安全。

四、安全措施1.施工前必须进行安全交底,确保施工人员了解相关的安全操作规程和注意事项。

2.钻机操作人员必须熟悉并掌握钻机的使用方法和操作技巧。

3.钻孔施工现场必须设置警示标志,确保周围人员的安全。

4.在施工过程中,对于特殊地质情况,及时采取合适的措施,确保施工的安全进行。

五、质量控制1.严格按照施工设计方案进行施工,确保施工质量符合要求。

2.在钻孔和取样过程中,进行详细的记录,确保施工数据的准确性和可靠性。

3.对取样的土壤样品进行标识,并进行送样分析,确保分析结果的准确性。

钎探施工方案

钎探施工方案

钎探施工方案1.1.施工准备1.1.1.劳动力计划钎探施工分组进行,每组4人,2人操作钎探机,1人计数,1人协助。

1.1.4.技术准备绘制钎孔平面布置图,并对孔为进行编号。

1.1.5.现场作业条件(1)基础已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)长、宽均符合设计图纸要求。

(2)雨期施工期间,基土受雨后,不得进行钎探施工。

1.2.钎探方案设计1.2.1.钎探原理钎探,又称轻型动力触探试验,就是在基础开挖达到设计标高后,按规定对基础底面以下的土层进行探察,判断土质的软硬情况,并探察是否存在坑穴、古墓、古井、防空掩体及地下埋设物等。

1.2.2.应用范围本工程采用筏板基础、独立基础,采用第3层含卵石粉质粘土或第5-1层松散卵石及以下各层作为持力层。

根据地质勘查报告,本工程地质情况复杂,存在不均匀地质情况,根据地基持力层验收意见对部分地基进行钎探验证。

1.2.3.钎探点设置(1)当钎探点有专项设计时,以专项设计方案为准。

(2)当无专项设计时,根据相关规范及地基土层情况进行钎探点布设。

钎探点平面布置示意图1.3.钎探施工工艺技术1.3.1.概述为加快施工进度,以机械打钎为主,人工打钎辅以配合,机械不适操作处,采用人工打钎。

1.3.2.工艺流程1.3.3.施工控制要点1.3.3.1.放钎点线按钎孔位置平面布置图放线,孔位钉上小木桩或撒上白灰点。

1.3.3.2.就位打钎(1)机械打钎:将触探杆尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆,拉起穿心锤,使其自由下落,把触探杆垂直打入土层中。

机械打钎(2)人工打钎:将钎尖对准孔位,一人扶正钢钎,一人站在操作凳子上,用大锤打钢钎的顶端;锤举高度一般为50~70cm,将钎垂直打入土层中。

人工打钎1.3.3.3.记录锤击数钎杆每打入土层30cm时,记录一次锤击数。

1.3.3.4.拔钎用麻绳或铅丝将钎杆绑好,留出活套,套内插入撬棍或铁管,利用杠杆原理,将钎拔出。

基础钎探施工方案

基础钎探施工方案

基础钎探施工方案集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]成都吾悦广场城市综合体基础钎探施工方案编制:审批:中国建筑五局第三建设有限公司成都吾悦广场项目部二〇一六年七月目录目录 (1)第一章编制说明1.1编制依据新城吾悦广场城市综合体工程施工图纸《吾悦广场项目岩土工程勘察报告》《建筑地基基础工程施工质量验收规范》(GB50202-2013)1.2编制审核人员审核人员:邓平编制人员:刘胥、雷欣1.3发放范围分公司:工程部、技术部项目部:工程部、技术部、安全部、物资部、机电部、生产经理、总工程师、项目经理建设单位、监理单位第二章工程概况2.1设计概况本工程为吾悦广场城市综合体(二标段)总承包工程,位于成都市泉驿区龙工北路地铁书房站旁。

所建场地地势开阔,地形较平坦,起伏不大。

属新华夏系第三沉降带四川盆地西部,成都坳陷中部东侧,处于北东走向的龙门山断裂带和龙泉山断裂带之间。

主楼采用钢筋混凝土桩筏基础,以硬塑粘土和中风化砂岩为基础持力层,地基承载力特征值fak≥2200kpa;裙楼地下室或纯地下室框架柱下采用柱下独立基础加抗水板,以硬塑粘土层为基础持力层,地基承载力特征值fak≥220kpa。

正负0绝对高程是517.50m。

2.2基础开挖状况目前拟建场地内,土方开挖工程、基坑支护工程及降排水工程已由业主指定单位大面施工完成,现阶段场地部分已基本满足基础钎探施工条件吗,其余部分随桩基单位进度跟进。

2.3基坑土质现场检查根据《吾悦项目岩土工程勘察报告》中显示:高层勘探点间距为13.60~21.10m, 商业和纯地下室勘探点间距为21.27~43.39m。

钻孔布置沿地块建筑物角点、轮廓及边线、中心部位共布置252个。

现场为探明其下部土层是否均匀或个别部位存在软弱下卧层的情况,依据成都市目前对天然地基普遍采用的现场地基人工钎探方式仅对桩筏基础以外的独立基础等范围进行检查。

第三章施工目标3.1 工期目标工作面出来后基础钎探确保3内天完成。

地基钎探施工方案

地基钎探施工方案

地基钎探施工方案1、工程概况xx二期、三期住宅小区1#~32#楼工程施工(第三标段),根据设计要求2#地下车库独立基础施工前需进行地基钎探。

2#地下车库标段划分如下:第二标段地下车库与第三标段地下车库土建工程的划分分界:横向以9#楼西侧地库○11~○12轴之间的沉降后浇带为界;纵向以地库○t~○u轴与○11~○12轴之间的沉降后浇带相交处,往东延伸到○13~○14轴与○t~○u轴交接处向南至○13 ~○14与○m~○n交接处向东至○23~○24轴止。

具体施工划分:○23和○24轴柱一体基础(包括地梁)归二标段施工,○23轴框架柱归二标段施工;○24轴框架柱归三标段施工;地库顶板按结构归各标段施工,屋面分界的后浇带由二标段施工,屋面保温、防水、找坡、保护层由各标段施工。

第三标段为9#(32F×3)、17#(32F×3)、20#(27F×2)、23#(27F×2)、25# (17F×2)、 26# (17F×2)、29# (17F×2)、30# (17F×2)住宅楼,其中29#、30#住宅楼预留。

第三标段与第四标段地下车库土建工程的划分:横向以18#楼西侧地库的○40和○41轴沉降后浇带为界;纵向以地库○t和○u轴与○40和○41之间的沉降后浇带相交处,往东延伸到○42和○43轴的沉降缝处(框架柱)为界。

具体施工划分:○42和○43轴柱一体基础(包括地梁)归三标段施工,○42轴框架柱归三标段施工;○43轴框架柱归四标段施工;地库顶板按结构各标段施工,屋面沉降缝由三标段施工,屋面保温、防水、找坡、保护层由各标段施工。

2#地下车库三标段柱独立基础以及条基共计653个(独立基础及条基的编号如下图所示),2#地下车库柱下独立基础A 段基底标高为-9.000米(-9.200米),B段基底标高为-8.900米(-9.100米),E段基底标高为-9.500米(-9.300米),开挖深度为0.5M左右。

钎探的施工方案

钎探的施工方案

目录1.编制依据 (1)1.1规范规程 (1)1.2设计文件 (1)2.工程概况 (1)2.1工程简介 (1)2.2工程特点难点 (3)3.施工部署 (3)3.1施工区域 (3)3.2施工组织 (4)3.3施工方法 (4)4.施工准备 (4)4.1技术准备 (4)4.2现场准备 (4)4.3机具准备 (4)5.施工工艺 (5)5.1工艺流程 (5)5.2确定打钎顺序 (5)5.3确定点位 (5)5.4就位打钎 (5)5.5记录锤击数 (5)5.6拔钎 (6)5.7移位 (6)5.8灌砂 (6)5.9整理记录 (6)6.季节施工措施 (6)7.技术质量保证措施 (6)8.安全、环保措施 (7)9.钎探记录及钎探点布置附图 (8)1.编制依据1.1规范规程1.2设计文件1.2.1设计图纸1.2.2地质勘查报告2.工程概况2.1工程简介本区属北温带大陆性季风气候,冬季多西北风,寒冷干燥;夏季多东南风,炎热多雨;春季干燥多风;秋季凉爽少雨,一年中多北风和西北风,最大风速20m/s。

场区浅层地下水属于第四系松散层孔隙潜水,勘察期间实测稳定水位埋深 4.6m~5.1m,高程8.07m~9.04m,近期年最高水位按埋深3.0m考虑(高程10.5m)。

勘探深度范围内揭露天然底层属第四系全新统(Q4)~上更新统(Q4)河流冲积夹湖积地层,土质以粉土、粘性土、粉细砂为主,表层为填土。

根据土质特征和力学性质,由上至下共划分为13个地层单位,2个亚层。

根据地区经验①层为素填土,表层杂填土;②、③层为新近沉积层,④、⑦层为Q4土层,⑧层及以下为Q3土层。

其工程特征分层描述如下:①层素填土:以黄色粉质粘土为主,粉夹土,表层少量杂填土,局部为水泥路面,含建筑垃圾,石子、砖块等,土质不均匀。

②层粉土:黄色,稍湿—湿,稍密—中密,摇振反应中等,无光泽,干强度和韧性低,夹粉质粘土薄层,承载力特征值fak=90kpa。

③层粘土:黄灰色—灰色,软塑,中—高压缩性,无摇振反应,断面稍有光泽,干强度和韧性中等,夹粉土薄层,承载力特征值fak=100kpa。

地基钎探施工方案(1)

地基钎探施工方案(1)

地基钎探施工方案(1)一、施工准备在进行地基钎探前,首先需要进行充分的施工准备工作。

包括但不限于以下几个方面:1.1 资料准备•获取地基勘测图纸和相关资料。

•确认地基勘测数据的准确性。

1.2 设备准备•确保地基钎探设备完好并进行必要的维护保养。

•校准和检查各种传感器和仪器。

1.3 人员准备•分配工作任务和责任。

•进行必要的安全培训和演习。

二、施工流程2.1 布置现场•根据勘测图纸确定钎孔位置,并用草稿标注。

•确保周围环境清洁和安全。

2.2 钻孔•将钎探设备按照设计要求设置好。

•开始进行钻孔,根据实际情况控制钻孔进度和深度。

2.3 采样•在到达设计深度后,停止钻孔,并进行岩土样品的取样。

•注册并标记样品,做好相应记录。

2.4 数据记录•对钻孔过程中的各项数据进行记录,包括但不限于孔深、孔径、岩土层分布等。

•将数据整理存档,以备后续分析和报告。

三、施工质量控制3.1 实时监测•在钎探过程中,及时监测各项数据变化。

•根据监测数据调整工艺参数,保证施工过程的有效性和安全性。

3.2 质量验收•完成钎探后,进行地基质量验收。

•根据验收结果,评估施工工艺的合理性,提出改进意见。

四、施工结束4.1 检查清理•收起和清理现场的设备和材料。

•确保现场整洁无隐患。

4.2 报告编写•根据采样和数据记录,编写地基钎探施工报告。

•报告中包括工程概况、施工过程、数据分析和结论等内容。

五、安全注意事项•施工过程中,严格遵守安全操作规程。

•做好周边环境和人员的安全防护工作。

以上是地基钎探施工方案的基本流程和注意事项,希望能对相关人员的工作有所帮助。

最新地基钎探专项施工方案

最新地基钎探专项施工方案

地基钎探专项施工方案地基钎探施工方案目录一、工程概况 (3)二、地质条件 (3)2.2地质情况……………………………………………… .-3-2.2地下水位情况 (4)三、编制依据………………………………………………… ..-4-四、施工准备………………………………………………… .-4-4.1主要机具 (4)4.2作业条件 (5)4.3钎探人员的安排………………………………………… ..-5-五、钎探技术要求…………………………………………… .-6-5.1工艺流程 (6)5.2整理记录及归档 (6)5.3冬雨期施工 (7)六、应注意的质量问题和成品保护 (7)七、安全及环保措施 (8)7.1安全措施 (8)7.2设备操作要点 (8)7.3注意事项 (9)7.4环保措施 (9)八、后附钎探记录表样式 (9)一、工程概况二、地质条件2.1地质情况:根据中航勘察设计研究院有限公司提供的《西红门创意CDD项目岩土工程勘察报告(详细勘察)》显示:主楼持力层为第5层粗砂,承载力特征为280KPa;地下车库及裙房为第4层中砂2.2地下水位情况1)拟建场地内测得稳定水位埋深2.00-5.00米,平均3.16米,绝对工程82.55-88.48米,地下水位沿场地地形变化从上至下成坡度分布。

2)第三层含砂粉质粘土、第四层全风化花岗片麻岩,第五层强风化花岗片麻岩及第六层强风化花岗片麻岩为主要含水层。

含水类型为风化裂隙水。

3)拟建场地内地下水对砼结构微腐蚀性,对钢筋砼中的钢筋弱腐蚀性。

4)受大气降水影响,地下水位随季节变化较小。

5)结构按地下水位3.0米进行抗浮设防。

6)地基位于稳定地下水位以下,地下水产生的浮力较大,施工期间应做好专门的将水工作,江水方式可采用井点降水法或明沟排水法。

三、编制依据:(1):山东省建筑工程有关施工规范(2):由北京中建建筑设计院提供的《鑫源国际城项目工程施工图》(3):施工现场情况四、施工准备4.1主要机具4.1.1钎探机10台4.1.2麻绳或铅丝、梯子、手推车、撬棍(拔钢钎用)和钢卷尺等4.1.3材料:中砂、白灰和红砖4.2作业条件4.2.1基础以挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)长、宽均符合设计图纸要求。

地基钎探施工方案

地基钎探施工方案

目录一、编制依据 (1)二、工程概况: (1)三、施工部署 (1)四、施工准备 (1)五、作业条件要求 (1)六、施工操作流程 (2)七、质量要求 (2)八、成品保护 (2)九、施工注意质量问题 (3)十、安全施工措施 (3)地基钎探施工方案一、编制依据1.1、Xxxx项目5#楼设计图纸。

1.2、《建筑工程施工质量验收统一标准》GB50300-2013。

1.3、《建筑地基基础工程施工质量验收规范》GB50202-2002。

1.4、《基土钎探工艺标准》GY103-1996。

二、工程概况:Xxxx项目为商业用楼,位于Xxxx ,主体为框架结构,筏板基础。

±0.00为435.1m。

地下一层,地上五层。

高度21.9米。

建筑面积6369㎡.抗震设防烈度8度丙类。

三、施工部署基坑开挖至设计标高后进行地基钎探,以消除墓穴及地基不均匀现象。

根据设计及施工规范对5#楼进行地基钎探。

四、施工准备(1)填孔材料采用中砂;(2)施工机具;(3)机械打钎轻便触探器。

五、作业条件要求1、基土开挖至设计标高,表面整平,轴线及基坑宽度符合图纸设计要求。

2、根据设计图纸绘制探孔平面布置图。

3、钎探孔位按平面布置图进行放线并撒白灰点位。

4、在探杆上面预先划好30㎝横道线。

5、地基钎探采用梅花形布置,间距1.5米,孔深2.1米。

6、外边探孔布置要求超出筏板外边线50㎝。

六、施工操作流程1、确定打钎顺序,——就位打钎——记录锤击数——整理记录——拔钎盖孔——检查孔深——灌中砂。

2、操作要求(1)按照平面布置图放线,孔位洒小白灰点;(2)将探杆尖对准孔位,把穿心锤套在钎杆上,调正钎杆,拉起穿心锤,使其自由落下,锤落距50㎝,将探钎垂直打入土层中;(3)记录锤击数。

每打入土层30㎝记录一次锤击数;(4)拔钎,用铅丝将钎杆绑好,留出活套,套内插入钢管,利用杠杆原理将钎杆拔出。

然后用木板盖孔;(5)移位,将触探器转移到下一个孔位,继续打钎;(6)灌砂,施工完的探孔经有关质检人员及工长检查孔深及记录无误后,即可进行灌砂工作,灌砂时,每填入30㎝左右用钢筋捣实一次;(7)整理记录,按孔位顺序编号,将锤击数填入统一表格内,经有关技术质检,打钎人员签字后归档。

地基钎探施工方案

地基钎探施工方案

地基钎探施工方案地基钎探是指通过机械设备将钻钎一次性钻入地层并把钻取出来的土壤或岩土样品带出地面进行观测和分析的方法。

地基钎探作为工程勘察中常用的一种手段,其施工方案设计必须经过细致的计划和科学的操作,以保证施工质量和安全。

以下将详细介绍地基钎探施工方案的设计要点。

1. 施工前准备在进行地基钎探之前,需要充分做好施工前准备工作,包括但不限于:•完成施工前的地质图勘测工作,了解施工区域的地质情况并选择合适的钻探方案;•对施工设备进行检查和维护,确保设备完好;•制定施工计划,包括施工目标、施工路线、施工时间等;•做好现场安全防护措施,保证工程安全进行。

2. 施工步骤2.1 钻孔位置标定根据勘察设计要求,在地面上标明钻孔位置,确保每个钻孔位置准确无误。

2.2 钻孔规划根据地质勘察数据和设计要求,确定钻孔的深度、直径和数量,设计合理的钻进方案。

2.3 钻孔凿破使用钻机进行钻孔凿破,根据设计要求选择合适的钻头和钻进速度,确保钻孔准确。

2.4 钻取土样当钻孔达到设计深度后,用钻杆将土样取出,并进行标识和保存,以便后续分析。

2.5 钻孔处理对钻孔进行清理和处理,确保钻孔畅通,避免钻孔塌方和淤塞。

2.6 记录数据在施工过程中,要及时记录钻孔的深度、土样的性质等数据,为后续工作提供参考依据。

3. 施工质量控制在地基钎探施工过程中,要严格按照设计要求和施工规范执行,确保施工质量。

同时要注意施工现场的安全,保证施工人员的人身安全。

4. 施工收尾施工完成后,要对施工现场进行清理,保持现场整洁,并对施工设备进行检查和维护,为下次施工做好准备。

同时要及时整理和归档施工数据和资料,为工程后续设计和施工提供参考依据。

结语地基钎探作为工程勘察中重要的手段,对地质情况有着重要的参考价值。

只有科学合理的施工方案设计和严格执行,才能保证地基钎探工作的顺利进行和成果的准确有效。

希望本文所述内容能为地基钎探施工方案的设计和实施提供一定的参考价值。

基底钎探施工方案

基底钎探施工方案

仁美·大源印象工程基底钎探专项施工方案编制人:审核人:审批人:编制单位:成都华阳建筑股份有限公司编制日期:年月日目录目录 (2)一、依据标准: (3)二、工程概况 (3)三、施工准备 (5)四、作业条件 (5)五、操作工艺 (6)六、质量要求 (7)七、成品保护 (7)八、应注意的质量问题: (7)九、安全标准 (8)十、应急预案 (8)一、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002二、工程概况1.仁美·大源印象项目工程建设地点成都市高新区剑南大道与天府四街交汇处,剑南大道以西;含框架、剪力墙、框剪结构;地上最高30层;地下3层;建筑高度:93.20m;总建筑面积:173756.32平方米。

42.基坑边界条件:本工程依据工程特点,东西南侧临街,北侧为作业区。

3.支护范围内土层情况:本工程属于深基坑中密~密实卵石地基。

本场地地层具体情况详见《岩土工程勘察报告书》。

三、施工准备1.主要机具人工打钎:一般钢钎,用直径25mm 的钢筋制成,钎头呈60 度尖锥形状,钎长2.2m;10公斤大锤。

其他:麻绳或铅丝、凳子、手推车、钢卷尺等。

2.技术准备2.1按照钎探施工设计以及规范要求,钎探深度必须符合要求,锤击数记录准确,不得作假钎。

钎位基本准确,钎孔不得遗漏;钎孔灌砂应密实。

并绘制钎探点平面布置图,严格按照钎探点布置位置钎探打眼,并派专门施工员负责位置确认工作。

2.2钎探点平面布置图详见附件一。

四、作业条件1.基土已挖至设计基坑底标高,表面应平整,轴线及坑宽符合设计图纸要求。

2.根据设计图纸绘制钎探孔位平面布置图。

3.按钎探孔位平面布置图放线并撒白灰点。

4.杆上预先划好10cm横线。

5.钎探孔的排列方式根据槽宽确定,槽宽大于500cm时采用一字型排列方式,间距5.0米,孔深1.6米;小于500cm采用两排错开排列方式,间距4.0m,孔深1.6m。

钎探工程施工方案

钎探工程施工方案

一、工程概况本工程为(工程名称),位于(工程地址)。

工程总建筑面积为(建筑面积),建筑层数为(层数),基础形式为(基础形式),基坑深度为(基坑深度)。

为确保地基的稳定性,对地基进行钎探施工。

二、施工准备1. 材料准备:(1)中砂、标准砖;(2)圆锥轻型动力触探:穿心锥重量10Kg,锥头直径40mm,锥角60度,触探杆直径25mm,长度1.2-1.5m/根;(3)麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等。

2. 机械设备准备:(1)电动打钎机;(2)振动打钎机;(3)搅拌机;(4)洒水车。

3. 人员准备:(1)施工管理人员;(2)施工技术人员;(3)施工操作人员。

4. 作业条件:(1)基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)宽、长均符合设计图纸要求;(2)根据设计图纸绘制钎探孔位平面布置图;(3)按触探孔位平面布置图放线;孔位撒上灰白点;(4)夜间施工时,应有足够的照明设施,并要合理地安排钎探顺序,防止错打或漏打。

三、施工工艺1. 钎探点布置:(1)根据设计图纸绘制钎探点平面布置图,确定钎探点位置及顺序编号;(2)筏板基础钎探点的布置梅花布置间距1.5m;(3)对于筏板基础要全部钎探,对于独立基础要求在有独立基础的部位钎探探;(4)要求最外侧探孔伸出筏板外边线50cm;(5)注意钎杆上30cm处标识横线;(6)钎探孔的排列方式采用梅花型排列方式,间距1.5m,孔深2.1m。

2. 钎探施工流程:(1)放钎点线:根据钎探点平面布置图,用白灰放出钎探点线;(2)就位打钎:将触探杆尖对准孔位,把钎杆垂直打入土层中;(3)记录锤击数:钎杆每打入土层一定深度后,记录锤击数;(4)整理记录:将钎探数据整理记录,以便后续分析;(5)拔钎盖孔:钎探完成后,将钎杆拔出,并盖好孔口;(6)灌砂:对钎探孔进行灌砂,以填充孔洞。

四、质量保证措施1. 施工过程中,严格按照设计图纸和施工规范进行施工;2. 施工前对施工人员进行技术交底,确保施工人员了解施工工艺和质量要求;3. 施工过程中,加强质量检查,发现问题及时整改;4. 施工完成后,对钎探数据进行整理分析,确保地基稳定性。

地基钎探施工方案

地基钎探施工方案

目录1、编制依据 (2)2、工程概况 (2)3、施工准备 (3)4、操作工艺 (4)5、质量标准 (5)6、成品保护 (5)7、应注意的问题 (6)8、安全文明施工 (6)附图:钎探点平面布置图地槽钎探工程施工方案1、编制依据1。

1 建设单位提供的施工图纸1。

2 《建筑分项工程施工工艺标准》2、工程概况1本工程为微山县英轩小学A段,位于济宁市微山县,建设路以北,商业街以东,场地内地势平坦。

本工程平面布局详见图1-1,各部分之间设抗震缝分为独立的结构体系。

东西长112。

500m,南北宽52。

200;主体地上4层,一层层高4。

2m,二~四层层高为3.9m;局部地下一层(办公楼下),层高为5.100m.室内外高差0。

30m,结构总高度为16。

200m。

2本工程以一层建筑地面标高为+0.000,+0.000相对于标高37。

450m。

3结构形式:上部结构为框架结构;基础采用柱下条形基础或柱下独立基础.2.1工程基本情况3、施工准备 23.1材料及主要机具⑴、材料要求砂:一般为中砂⑵、主要机具机械打钎(轻便触探器)穿心锤重10Kg、尖锥头、触探器钎杆Φ25的钢钎,长度至少2。

1m.其他有铅丝、手推车、夹具、撬棍(拔钢钎用)、钢卷尺等。

3.2作业条件⑴基土已挖至设计基坑底标高,表面应平整,轴线及坑宽符合设计图纸要求。

⑵根据设计图纸绘制钎探孔位平面布置图.⑶要求钎探前,将所有轴线及基础的定位尺寸线放出,放出后再进行钎孔布置放线。

⑷对于平板式筏形基础要全部钎探,对于独立基础要求在有独立基础的部位钎探,其他无基础部位无需钎探。

⑸钎探孔位平面布置图放线并撒白灰点。

要求最外侧探孔伸出垫层外边线50cm。

⑹注意钎杆上30cm的标识横线.⑺钎探孔的排列方式采用梅花型排列方式,间距2.0m,孔深1.8m。

⑻夜间施工时,应有足够的照明设施,并要合理地安排钎顺序,防止错打或漏打.4地质:1 根据建设单位提供的勘察报告,拟建场地自上而下个工程的土层的工程地质特征见表八所示。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

成都某某总部商务区三期基础设施建设工程(河西片区)二期工程
钎探施工方案
批准:
审查:
校核:
编制:
某某第七工程局有限公司
成都某某总部商务区三期基础设施建设工程(河西片区)
目录
1编制依据及编制范围 0
1.1编制依据 0
2 钎探的目的 0
3 工程概况、工程的主要特点 0
3.1工程性质 0
3.2工程建筑简况 (1)
3.3工程地理位置及周边环境 (1)
3.4地质情况 (1)
4施工方案 (2)
4.1材料要求 (2)
4.2主要机械 (3)
4.3作业要求 (3)
4.4操作工艺 (3)
5.5施工计划 (3)
5 质量要求 (4)
5.1质量要求 (4)
5.2应注意的质量问题 (4)
6 成品保护 (4)
7 文明、安全标准 (4)
8 附图 (5)
1编制依据及编制范围
1.1编制依据
1.1.1业主提供资料:
(1)综合管廊工程施工图
(2)《成都某某总部商务区三期基础设施建设工程(市政部分)(河西片区岩土工程勘察报告》
1.1.2国家及行业颁布的施工规范及规程:
(1)《建筑地基基础设计规范》(GB5007-2011)
(2)《建筑机械使用安全操作技术规程》(JGJ33-2012)
(3)《施工现场安全生产保证体系》(DGJ08-903-2003)
(4)《工程测量规范(GB50026-2016)》
(5)《建筑地基基础工程施工质量验收规范》(GB50202-2002)
(6)《基土钎探工艺标准》(103-1996)
2 钎探的目的
(1)探明天然地基下有无空穴、古墓、古井、防空掩体及地下埋设物等(2)探明天然地基下有无软弱下卧层
(3)根据钎探成果判断天然地基是否为设计要求的稍密、中密卵石层、强风化泥岩、中风化泥岩层。

3 工程概况、工程的主要特点
3.1工程性质
工程名称:成都某某总部商务区三期基础设施建设工程(河西片区)(综合管廊及监控中心工程)
建设单位:成都某某城投资发展有限责任公司
监理单位:成都市市政建设监理有限责任公司
地勘单位:四川省地质工程勘察院
设计单位:北京城建设计发展集团股份有限公司
总包单位:某某第七工程局有限公司
3.2工程建筑简况
本工程为成都某某总部商务区三期基础设施建设工程(河西片区)地下车道及综合管廊部分。

起止点设计里程数:地下车道主线车道AK0~000+AK0+620。

入口车道BK0~BK0+365.870。

里程桩号坐标详见道路专业图纸。

断面为多仓及单仓设置,标准断面尽宽度有 2.00~15.40m多种,底板、顶板、外墙壁厚度为0.35~1.20m,内墙壁厚为0.3m,管廊内空净高为2.20~5.00m,总工期:800天。

3.3工程地理位置及周边环境
成都某某总部商务区位于四川省成都市高新区,天府大道以东、科华南路以西、绕城高速以北、三环路以南。

占地面积约3.5km2,为未来某某总部商务区开发建设的重点,除集聚地区性某某总部机构外,还将集中开发办公、商业、住宅等综合配套设施。

3.4地质情况
(1)天然地基
地下车道及综合管廊主干线段,基底埋深约为16.05m,基底位于密实卵石⑧4层、强风化泥岩⑨1层、中风化泥岩⑨2层上,可直接作为地基持力层,地基土承载力特征值分别为800kPa、250kPa、900kPa,地基承载力能满足设计要求。

基底如遇松散卵石⑧1层时,采取压密注浆加固处理,处理深度大于 2.5m (详见图纸“地基处理表”);基底如遇细砂⑥层、中砂⑦层、粉土⑤层等其它软弱土层时,采取挖除换填处理措施,处理后地基承载力特征值不小于260kPa。

支管廊、疏散楼梯及风道处基底埋深约为13m,基底位于密实卵石⑧4层上,可直接作为地基持力层,地基土承载力特征值为800kPa,地基承载力能满足设计要求。

基底如遇细砂⑥层、中砂⑦层、粉土⑤层等其它软弱土层时,采取挖除换填处理措施;基底如遇松散卵石⑧1层时,采取压密注浆加固处理,处理深度大于2.5m(详见图纸“地基处理表”);如基底位于基坑开挖超挖肥槽内,超挖肥槽部分土体采用C15素砼回填处理。

土层处理后地基承载力特征值不小于250kPa。

地下车道出入口通道地下封闭段结构基底埋深约为7.1~11.2m,基底标高变化较大,基底土层由浅至深分别为细砂⑥层、中砂⑦层、稍密卵石⑧2层、中密卵石⑧3层:A、当基底位于稍密卵石⑧2层、中密卵石⑧3层时,可直接作为地基持力层,地基土承载力特征值分别为320kPa、500kPa,地基承载力满足设计要求;B、当基底土层为细⑥砂层、中砂⑦层时,应将这些土层进行清除后,采用级配砂石回填并分层碾压夯实至设计标高,要求填土压实系数不小于0.97,在施工前须选取试验段施工,以确定施工参数,压实填土地基承载力应通过现场静载荷试验或动力触探、静力触探并结合静载试验综合确定,处理后地基承载力特征值不小于230kPa。

地下车道出入口通道出地面敞口段结构基底埋深约为7.1~0.9m,由于基底标高变化较大,基底土层由浅至深分别为杂填土①1层、素填土①2层、黏土②1层、黏土②2层、粉质黏土③1层、粉质黏土③2层、淤泥质粉质黏土④层、粉土⑤层、细⑥砂层、中砂⑦层,对上述土层根据不同土层采取不同的处理措施:A、当基底土层为杂填土①1层、素填土①2层、细⑥砂层、中砂⑦层或淤泥质粉质黏土④层时,应将这些土层进行清除后,采用级配砂石回填并分层碾压夯实至设计标高,要求填土压实系数不小于0.97,在施工前须选取试验段施工,以确定施工参数,压实填土地基承载力应通过现场静载荷试验或动力触探、静力触探并结合静载试验综合确定;B、当基底土层为黏土②1层、黏土②2层时,由于基底土为弱~中等膨胀土,因此应挖除至少1.5m厚上述土层,然后进行灰土改性成三七灰土后分层进行压实至基底设计标高,压实系数不小于0.97,压实填土地基承载力应通过现场静载荷试验或动力触探、静力触探并结合静载试验综合确定,处理后地基承载力特征值不小于130kPa;C、当基底土层为、粉质黏土③1层、粉质黏土③2层、粉土⑤层时,可直接作为地基持力层,地基土承载力特征值分别为130kPa、180kPa、120kPa,地质剖详见地勘报告。

4施工方案
4.1材料要求
砂:一般为中砂。

4.2主要机械
人工打钎,锤重10磅大锤,尖锥头、触探器钎杆用直径20钢筋,长度1.8-2.0m。

其他有钢卷尺等。

4.3作业要求
(1)基土已挖至基坑底设计标高以上300mm,表面应平整,轴线及坑宽、长均符合设计图纸要求。

(2)根据设计图纸绘制《钎探点位平面布置图》在图上标清孔位编号。

(3)按钎探孔位平面布置图放线并撒白灰点。

(4)杆上预先划好10cm横线。

(5)钎探孔排布根据《基土钎探工艺标准》(103—1996)布置,钎探孔位平面位置按梅花型布置,间距5~6米,孔深2.0米,具体布置见《钎探点位平面布置图》。

(6)人工打钎锤举高度一般为50~70cm,将钎垂直打入土层中。

4.4操作工艺
工艺流程:确定打钎顺序定位放线就位打钎记录锤击数整理记录
(1)钎探孔位置平面布置图放线,孔位洒上白灰点。

(2)将触探杆尖对准孔位,把触探杆竖直打人土层中。

(3)记录锤击数。

钎杆每打入土层10cm,记录一次锤击数。

按地基钎探记录(表式C5-7)执行。

(4)整理记录:按孔顺序编号,将锤击数填入统一表格内,字迹清楚,经过技术负责人、质检员、打钎人员签字后归档。

5.5施工计划
根据施工需要,本工程地下部分分为十个流水段,基底钎探分为22个区域,也按此流水段划分进行作业。

由于工期十分紧张,同时为避免降雨对地基土的影响,现场钎探、验槽尽量分段进行,钎探完成一段后尽快联系勘探单位进行验槽,验槽符合要求后应尽快浇筑混凝土垫层。

本工程总长为1096.87米,钎探孔位平面位置按梅花型布置,根据设计及地勘要求间距为5~10m,深度2.0m。

布置钎探共计480根。

5 质量要求
5.1质量要求
(1)主控项目:
钎探深度必须符合要求,锤击数记录准确,不得作假。

(2)一般项目
1)钎位基本准确,探孔不得遗漏。

2)钎孔灌砂应密实。

5.2应注意的质量问题
(1)遇钢钎打不下去时,应请示有关工长或技术员:取消钎孔或移位打钎。

不得不打、任意填写锤数。

(2)将钎孔平面布置图上的钎孔与记录表上的钎孔先行对照,有无错误。

发现错误及时修改或补打。

(3)在记录表上用彩色铅笔或符号将不同的钎孔(锤击数的大小)分开。

(4)在钎孔平面布置图上,注明过硬或过软的孔号的位置,把枯井或坟墓等尺寸画上,以便设计勘察人员或有关部门验槽时分析处理。

(5)基土受雨后,不得进行钎探。

6 成品保护
钎探完毕后,应作好标记,保护好钎孔。

7 文明、安全标准
(1)操作人员要专心施工,机械操作人员与记录人员要密切配合,以防出现意外事故。

(2)工人上岗必须戴好安全帽,遵守劳动纪律。

(3)施工现场不得穿裙子、拖鞋、短裤等宽松衣物;在危险区域作业时应配戴好安全带,并挂在安全可靠处。

(4)施工时要有可靠地防护措施,不得伤害他人,避免被他人伤害。

8 附图
见后附图1《钎探点位平面布置图》
