引风机拆除施工方案

合集下载

04 引风机拆除、安装施工方案(修改版)

04 引风机拆除、安装施工方案(修改版)

内蒙古聚达发电有限责任公司7号机组引增合一及烟道优化改造工程引风机拆除、安装施工方案批准:审核:编制:湖北省电力建设第一工程公司2016年月日目录一、编制依据1二、工程概况1.2.1、工程概况1.2.2、工作范围1.三、作业条件及劳动力计划.23.1、作业条件23.2、劳动力计划2四、工器具计划3五、作业前应作的准备工作和必须具备的条件4六、作业程序、方法和内容.56.1、引风机拆除56.2、施工工艺流程56.3、引风机基础划线,地脚螺栓检查56.4、水平垫铁和斜垫铁的安装56.5、设备清点66.6、安装进气箱/入口锥66.7、轴承组的安装66.8、扩散器安装76.9、轮毂安装86.10、在进气箱/入口锥的法兰上安装两个专用导向销,利用导向销安装风机外壳,并检查同心度。

86.11、安装叶片(所有叶片上必须按它在轮毂上的位置标志安装,严禁随意调换) (8)6.12、安装扩散器86.13、液压调节驱动系统安装96.14、调节叶片角度和限位开关96.15、液压油站(将油站装在基础上,并用4个膨胀螺栓拧紧)106.16、电机安装106.17、基础灌浆106.18、密封冷却风机安装116.19、冷却水系统安装11七、风机试运转117.1、风机试运117.2、试运转具备条件:117.3、启动前需要检查的项目:127.4、试运转期间测量的项目:127.5、停机14八、质量保证措施.15九、作业安全技术措施及文明施工要求169.1、环境保护及文明施工:169.2、环境标准法规:179.3、防止施工现场火灾、爆炸发生的管理方案179.4、安全生产目标、指标179.5、安全管理网络199.6、安全保证体系209.7、作业的安全要求21十、危险点分析及防范措施22一、编制依据内蒙古聚达发电有限责任公司、8号机组引增合一及烟道优化改造工程招标文件我公司《质量手册》及《程序文件》;我公司国内、外类似工程施工经验及搜集的相关资料。

排烟风机拆除方案方案

排烟风机拆除方案方案

排烟风机拆除方案1. 简介排烟风机拆除方案是指在需要更换或废弃排烟风机时,按照一定的步骤和措施进行拆除工作。

拆除工作的目的是确保安全、高效地完成任务,避免对周围环境和设备造成不必要的损害。

2. 准备工作在进行排烟风机的拆除工作之前,需要进行一些准备工作,包括:•评估与计划:对拆除工作进行评估,制定拆除计划,明确拆除过程中需要遵循的安全规范和操作步骤。

•材料与工具准备:准备所需的拆除工具和设备,例如扳手、电动工具等。

•安全措施:穿戴相应的个人防护装备,如安全帽、防护眼镜、防护手套等,确保工作人员的安全。

•停电与断气:断开排烟风机的电源和气源,避免意外触电或气体泄漏的风险。

3. 拆除步骤按照以下步骤进行排烟风机的拆除:步骤一:检查与解除连接•检查排烟风机与管路之间的连接情况,了解连接方式及其紧固情况。

•如果排烟风机与管路之间存在紧固件(如螺丝、法兰等),使用合适的工具将其解除,并小心保留以备后续使用。

步骤二:拆除支撑结构•检查排烟风机的支撑结构,了解拆除方式及其固定情况。

•根据拆除方式,逐步拆除支撑结构,确保拆除过程中不损坏其他设备和结构。

步骤三:拆除电源和控制线路•断开排烟风机的电源,避免拆除过程中触电的风险。

•拆除与排烟风机相关联的控制线路,将线路与设备分离,并小心保存以备后续使用。

步骤四:移除排烟风机•根据实际情况,采取合适的方法将排烟风机从其安装位置移除。

•在移除过程中,注意保护风机和周围设备,避免损坏或意外事故的发生。

步骤五:处理拆除产生的废料•将拆除产生的废料妥善处理,可以选择进行回收、分类或安全填埋等方式,确保环保要求得到满足。

•清理拆除的现场,恢复原状,并做好必要的记录和报告。

4. 安全注意事项在进行排烟风机拆除工作时,需要注意以下安全事项:•佩戴个人防护装备,包括安全帽、防护眼镜、防护手套等。

•拆除过程中要小心操作,避免破坏其他设备和结构。

•断电并断气后才能进行拆除,避免触电和气体泄漏的危险。

引风机拆除、安装施工方案

引风机拆除、安装施工方案

蠶广东省电力第-工程局GUANGDONG ELECTRIC POWER FIRST ENGINEERING BUREAU黄埔脱硫工程项目部文件号JWMENT NO : 15 [GEFB]-SGFA-JW-015文件名DOCUMENT NAME粤华公司燃煤机组烟气脱硫系统改造工程增引合一改造工程引风机拆除、安装施工方案中国能源建设集团广东省电力第一工程局黄埔脱硫工程项目部文件目录1 工程概况 (3)1.1 工程概况 (3)1.2 主要工程量 (3)2 编制依据 (3)3 施工组织机构及劳动力配备 (4)3.1 项目部职责 (4)3.2 施工组织机构 (4)3.3 主要劳动力计划 (4)3.4 施工进度计划 (5)4.施工方案 (5)4.1 作业准备 (5)4.2 施工方案 (6)5.1 质量目标 (10)5.2 质量控制点及控制措施表 (10)5.3 质量控制标准 (10)5.4 质量控制网络图 (11)6 安全保证措施 (12)6.1 进入施工现场必须遵守如下规定: (12)6.2 施工现场临时用电安全措施 (12)6.3 高处作业必须遵守如下安全规定: (12)6.4 文明施工保证措施 (13)6.5 危险因素控制表 (13)1工程概况1.1工程概况粤华公司燃煤机组烟气脱硫系统#5炉为上海锅炉厂生产的SG-1025/16.7-M313型直流燃煤锅炉,目前脱硫设备系统为两塔一炉,计划于2013年底完成一炉一塔改造工程。

按环保部门要求,于2013年12月底需将我黄埔电厂两台炉的烟气脱硫系统中的#5 炉脱硫烟气系统进行拆除改造。

工程内容包括#5炉2台旧引风机的拆除和新的引风机安装,两台新引风机分别安装在原引风机位置。

1.2主要工程量2编制依据广东省电力设计研究院的相关设计图纸厂家图纸《电力建设施工及验收技术规范》锅炉机组篇DL/T5047- 95《火力施工质量检验及评定标准》锅炉篇1996年版《电力建设安全健康与环境管理工作规定》《电力建设安全工作规程》(火力发电厂部分)DL5009 • 1 —20023施工组织机构及劳动力配备3.1项目部职责3.1.1施工准备阶段1)熟悉图纸、施工组织总设计、规程、规范和标准制度等文件,并编制可行的作业指导书;2)接受工程技术部门的技术、安全、质量等方面的交底;3)根据有关技术文件做好施工准备工作,按文明施工要求布置好施工现场,整理好施工班房;4)对作业人员进行更具体、更细致的技术工艺、安全注意事项交底等。

引风机拆除 安装技术交底

引风机拆除 安装技术交底

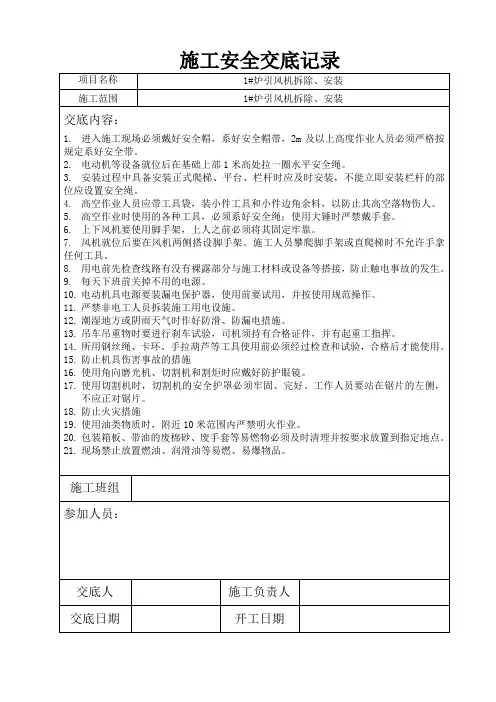

施工安全交底记录
项目名称
1#炉引风机拆除、安装
施工范围
1#炉引风机拆除、安装
交底内容:
1.进入施工现场必须戴好安全帽,系好安全帽带,2m及以上高度作业人员必须严格按规定系好安全带。
2.电动机等设备就位后在基础上部1米高处拉一圈水平安全绳。
3.安装过程中具备安装正式爬梯、平台、栏杆时应及时安装,不能立即安装栏杆的部位应设置安全绳。
交底人
施工负责人பைடு நூலகம்
交底日期
开工日期
4.高空作业人员应带工具袋,装小件工具和小件边角余料,以防止其高空落物伤人。
5.高空作业时使用的各种工具,必须系好安全绳;使用大锤时严禁戴手套。
6.上下风机要使用脚手架,上人之前必须将其固定牢靠。
7.风机就位后要在风机两侧搭设脚手架。施工人员攀爬脚手架或直爬梯时不允许手拿任何工具。
施工班组
参加人员:

风机拆除安装专项施工方案

风机拆除安装专项施工方案

国华风能##横琴岛风电场风机拆除安装专项方案年月日年月日编写:年月日国华风能##横琴岛风电场风机迁移工程项目部2015年4月12日目录一、工程概况2二、编制说明与依据2三、施工准备2四、现场施工策划4五、施工进度计划9六、施工组织机构9七、安全与环保措施9八、风机拆卸质量保护措施12九、风机拆除应急预案13国华风能##横琴岛风电场风机拆除安装专项施工方案一、工程概况本工程为国华风能##横琴岛风电场8#、9#、10#、11#风机拆除迁移至新机位安装,风机型号为金风科技S50-750.二、编制说明与依据1、金风S50/750风力发电机组现场安装指导书2、《风力发电机安装工作规X》QB GPEC11111001-2008;3、DL 796–2001《风力发电场安全规X》;4、利勃海尔LT1300〔300t〕汽车吊使用说明书;5、STC750〔75T〕汽车吊使用说明书;6、以往风电场的安装检修经验.三、施工准备1.施工环境要求1>保证现场道路大于4米的路面,转弯半径大于12.5米,路面压实,满足大型车辆行驶.2>风机拆装现场场地满足现场吊装要求.〔能够满足主吊组装场地,现场吊装场地必须压实.3〕对于施工场地地面和地下设施情况,如有影响吊装与通行,需提前整改.2.施工前准备<1>施工技术资料的准备工作由项目技术员负责组织安排,落实有关班组人员学习作业指导书;<2> 材料方面的准备工作在项目经理的组织下进行,在风机拆装施工前完成所有工程材料的配备工作.<3> 根据吊装设备的重量、规格、现场具体条件结合本公司现有起重装备情况加上科学严谨的技术论证,本着安全可靠,稳妥可行,技术先进的原则,拆除与安装拟选用一台德国产利勃海尔LTM1300型汽车吊作为主吊机械,一台三一75吨汽车吊负责装车与配合溜尾工作.<4> 金风公司S50/750型风机,塔架为三节式,其中下段塔架重23.3t,中段塔架重20.2t,上段塔架重12t;机舱重22.5t,就位高度分别约为50m,利勃海尔300吨汽车吊采用57.1米的主臂工况,10米工作半径额定起重量为26.2吨,满足本次风机拆装的要求.<5>施工机械配置<6>工具配置.<7>现场人员配置.300吨汽车吊起重参数 300吨汽车吊起升高度曲线图75吨汽车吊参数四、现场施工策划 1、风机拆除1首先电气工人进入机舱,拆除机舱控制电缆,然后将电缆分别提拉固定在上端塔筒爬梯上并捆扎牢靠.2〕机舱拆除机舱吊装前对机舱各部件进行检查,重点检查电缆连接是否解开,是否有捆扎不牢的设备;机舱吊装时,将机舱专用钢丝绳安装在机舱四个吊点上,挂上吊钩.经检查安全牢固后,方可实施机舱吊装.机舱头尾要先行栓好两条风绳,地面员工将绳头固定于地面牢固处;机舱吊装应严格按照厂家技术文件执行,并严格按《起重机安全规程》执行,机舱吊装时风速不大于10m/s;机舱起吊重量达到22吨时,人员从机舱下至三层顶,吊机调整重心.安装工开始拆卸平衡螺栓,当所有螺栓全部拆完时,安装两颗定位引椎,吊机慢慢起钩,地面工人拉好风绳,指挥人员注意调整中心点,缓缓起钩将机舱提升至离开塔筒40cm,向右慢慢转臂,慢慢放于空地上.3〕塔筒拆除塔筒吊装前使用力矩扳手按规定力矩值紧固吊具上的螺栓,将主吊车吊钩挂两条直径37mm的钢丝绳与塔筒上法兰锁具吊耳连接,主吊慢慢起钩达到塔筒重量时,工人开始用力矩扳手拆卸螺栓,待全部拆除完成,指挥人员指挥吊机缓慢起钩.待离开塔筒40cm时,主吊慢慢转臂,慢慢下钩,待离地面50cm时,辅吊挂溜尾吊耳配合将塔筒翻转放下.其它两段塔筒的吊装方法与此相同.4〕控制柜拆除电气工人将控制柜电缆与电线拆除.使用75吨汽车吊将拆除,将控制柜用防雨布盖好,防湿防潮.5〕对现场拆除的塔筒合理摆放,对现场环境进行清理,完成本次拆除工作.2、设备转运采用75吨汽车吊装车,40吨拖板运输,300吨汽车吊卸车.在设备转运过程中,严格执行安全运输的相关规定,对所运设备捆绑牢靠,并防止叶片、塔筒、机舱被刮花.1>机舱运输:机舱装车,要确保机舱保持平衡并得到保护.用手动倒链加吊带将机舱与拖车固定牢靠,确认无误方可转运.卸车时一定要挂好风绳拉住才可起吊.存放的地面一定要坚实可靠.2〕塔筒运输:通往新机位的道路狭窄,运输时一定要低速慢行,并有专人监护.塔筒应使用扁平吊带加倒链前后拉紧固定,并做好塔筒防腐层的保护措施,防止筒臂油漆刮花,卸车存放时要做好铺垫工作,防止滚动.3〕叶片运输:叶片起吊装运时要系两支风绳,防止大风来时叶片打转.运输时车板与叶片接触部分要铺设沙袋,上面放胶皮防止叶片刮花,放下时也要在地面打地锚,用风绳拴住防止大风刮动叶片.3、风机安装风机安装工序:1〕塔架安装塔架安装应严格按厂家提供的技术规X等技术文件执行.并严格按《起重与安全规程》执行.塔架安装时风速不大于10m/s.塔架吊装前必须先对塔架表面与各连接法兰进行清洁,应清除其表面的泥渍、灰尘和油污等.吊装工具和验收的测量器具,应满足厂家技术要求,并经计量检定机构检定合格.塔架安装前,应校测用于安装的基准点以与塔架安装基础标高、检查基础混凝土浇筑验收的验收资料,检查基础是否符合施工图纸的规定.基础环水平度检查:用水平仪和标尺检查相隔120°的三个方向上基础法兰面是否水平.测量点位于法兰中环,每个方向最少测量两次.清理基础环上杂物,检查基础环防腐层是否有损伤,如有,应进行修补.对于未安装机舱的塔筒,不应过夜,因客观原因,当天无法吊装机舱,安装完毕后的塔筒上口应采取临时封闭措施,防止产生"烟筒效应〞,发生震荡.塔架吊装操作须知:塔架安装前要对塔架部件进行检查,重点检查法兰连接表面、连接螺栓,经业主认可后方可进行吊装.检查清洁基础环法兰和塔架下法兰面,法兰面上一圈呈S状涂抹玻璃胶,并将基础环法兰连接螺栓涂抹MoS2,摆放在相应螺栓孔位置其中还包括垫片和螺母.基础环法兰与塔架底法兰对接标记,表明与塔架底法兰的对接位置,一般这个标记对应塔架门的方向.塔架吊装时,要将起吊装置装在塔架两端的法兰上.在塔架吊装前应确定塔架各段的最大重量和长度.塔架吊装要严格控制风速,清理现场,保证施工现场安全.塔架分段吊装前要将各种电缆与附件绑扎在塔筒内壁上,参见设备技术说明书等技术文件.塔架安装时要对其各段法兰安装中心线,调整好相对连接的法兰.各部位的紧固连接螺栓应先用电动工具拧紧,然后使用力矩扳手按要求的力矩数值,逐个将螺栓拧紧到规定的力矩.塔架下段吊装时直至塔架完全成竖直状态后,拆下塔架辅助吊具.移动至高于基础环上方1厘米处,注意移动时不能碰撞电控柜.用导正棒调整相互位置,注意对准法兰标记位置.塔架中段吊装时要将导电柜以与塔架与塔架连接螺栓摆放在塔架上平台;塔架上段吊装时要将导电轨以与塔架与机舱连接螺栓摆放在塔架上平台.对称装上几个螺栓,放下塔架,使底法兰相接触但保持吊绳处于受力状态,装上所有螺栓,并用电动扳手预紧.吊车脱钩并拆除吊具,调整液压扳手力矩,对称方向紧固下法兰螺栓.塔架安装好后,安装外部设施.塔架吊装程序:使用力矩扳手按照规定的力矩紧固吊具上的螺栓;将主吊吊钩与塔筒上法兰索具连接;辅助吊车按要求站好位,将塔筒下法兰专用吊装工具与吊钩连接;同时启动两台吊车将吊装索具收紧;用两台吊车将塔筒缓缓吊起到离开支撑物大约1米的高度;辅助配合吊车停止提升;主吊吊车继续提升塔筒上法兰,在辅助吊车的配合下将塔筒吊装至垂直状态;辅助吊车松钩,摘除下法兰上的吊装索具;主吊车独自承受所有重量,在变幅或提升操作下将塔筒吊运至安装区域以便正确连接装配;在指挥员的指挥下主吊车落钩;当塔筒离基础环1cm处,主吊停止落钩;用导正棒调整相互位置,注意对准法兰标记位置,确保塔架门的朝向正确;对称装上几个螺栓,放下塔架,使底法兰相接触但保持吊索处于受力状态,装上所有螺栓,用电动扳手预紧;吊车脱钩并拆除吊具,调整液压扳手的力矩,对角线方向紧固下法兰螺栓;在法兰间用防腐剂密封;中段和上段塔筒安装步骤大致与底段相同,但法兰间的密封胶应提前涂抹;安装方位以塔筒内梯子的对齐为准.2、机舱安装机舱安装应严格按厂家提供的技术规X等技术文件执行.并严格按《起重与安全规程》执行.安装时风速不大于10m/s.机舱吊装前必须先对表面与各连接法兰进行清洁,应清除其表面的泥渍、灰尘和油污等.吊装工具和验收的测量器具,应满足厂家技术要求,并经计量检定机构检定合格.机舱吊装:机舱安装前要对机舱部件精细检查,重点检查法兰连接面、叶轮连接处、连接螺栓,经业主认可后方可吊装;机舱吊装时要先安装起吊装置,将机舱专用钢丝绳安装在机舱的四个吊点上,挂上吊钩,检查安全牢固后,方可实施机舱吊装,同时将安装叶轮的工具和标准件与电缆预先放置在机舱中,准备工作完成后,人员离开机舱;在机舱吊装前应确定机舱的重量和重心;机舱吊装要严格控制风速、清理现场,保证施工现场安全;机舱安装时要对其安装法兰中心线,调整好连接塔筒的法兰,紧固连接螺栓;两到三名工作人员在上平台准备,一人负责与吊车司机联系,清洁上法兰,清除锈迹毛刺,并在法兰上端面成S状涂抹玻璃胶,螺栓涂抹MoS2;使吊钩受力,但机舱不离开地面,此时拆掉运输支架,然后吊起机舱约1.7米,检查偏航轴承与偏航刹车的情况;起吊机舱时机舱纵轴线应处于偏离风向90°的位置,以便于叶轮的安装;吊车司机安装位于上平台安装人员的指挥将机舱吊至上法兰约1cm处,安装人员用导正棒调整机舱的相对位置,同时指挥吊车缓慢下落机舱,拧上连接螺栓,按对角线顺序均匀地紧固上法兰与偏航轴承连接螺栓至规定力矩;安全人员进入机舱,卸下吊具,准备叶轮吊装.3、叶轮安装叶轮安装应严格按厂家提供的技术规X等技术文件执行.并严格按《起重与安全规程》执行.安装时风速不大于10m/s.叶轮吊装前必须先对表面与各连接法兰进行清洁,应清除其表面的泥渍、灰尘和油污等.吊装工具和验收的测量器具,应满足厂家技术要求,并经计量检定机构检定合格.叶轮组装:叶轮安装前要对叶轮各部件进行检查,重点检查法兰连接面、叶片连接处、连接螺栓,经业主认可后方可吊装;叶轮组装时要先按照起吊方案,将叶轮组装在整体吊装的有利位置,组装完成后,经检查叶片组装安全牢固后,方可实施叶轮吊装;在叶轮组装前,应确定叶片和轮毂的重量和重心;叶片组装要严格控制风速、清理现场,保证施工现场安全;叶轮组装时要核对编号、对齐叶片法兰安装中心,调整好叶片与轮毂的法兰,紧固连接螺栓;吊装过程中,牵拉绳索人员至少有三人,按照吊装指挥人员的指令,与吊车配合调整叶轮的方向和位置,用扁平型吊带兜在两只叶片的根部,同时将2个叶轮导向螺栓并排旋入轮毂起吊上方位置螺孔.叶轮吊装:叶轮吊装前,要对叶轮组装在场地位置进行调整,使其位置有利于安装起吊;叶轮吊装时,先要安装起吊装置,起吊装置安装在指定位置上,经检查安全牢固后,方可实施吊装;叶轮吊装前,应确定叶轮的重量和重心;叶轮吊装要严格控制风速,清理现场,保证施工现场安全;叶轮安装时要对齐安装中心,调整好连接叶轮与机舱的法兰,紧固连接螺栓;起吊叶轮,离地后清洁轮毂法兰,涂抹MoS2,由小吊车提起垂直向下的那个叶尖,小吊车配合大吊车,将叶轮由水平状态慢慢倾斜,待垂直向下的叶尖完全离开地面后,小吊车脱钩,由大吊车将叶轮起吊至轮毂高度,机舱中的安装人员通过对讲机与吊车保持联系,指挥吊车缓缓平移,轮毂法兰接近主轴法兰时停止;松开低速锁定,调整高速轴刹车制动螺栓,松开高速轴刹车,缓缓转动高速轴调整主轴位置,牵引绳配合吊车使两个叶轮导向螺栓穿入主轴法兰孔,锁紧高速轴刹车;安装轮毂与主轴螺栓,上半圈螺栓按规定力矩紧固后,松开高速轴刹车,旋转叶轮,紧固下半圈螺旋,叶轮与主轴螺栓紧固完成后,拆掉叶轮吊具,安装人员进由机舱顶部前出口进入轮毂,安装3个叶尖油管到主轴法兰处的四通上;用绑扎带固定叶尖油管到叶尖油管固定支架上;安装叶轮转速传感器,传感器与主轴锁定盘的距离保持在3mm~5mm左右;叶轮吊装后,将箱变安装就位.五、施工进度计划根据##横琴风电场各项条件,计划自2015年4月下旬主吊进场正式开始拆卸,一周左右完成拆除,混凝土强度达到设计强度要求后开始进行安装作业,预计10天完成安装〔暴雨与台风等恶劣天气影响除外〕.具体进场时间按照实际情况而定.六、施工组织机构1、安全控制点1>施工前施工负责人和技术负责人必须做好质量、安全、技术、环保交底,做到人人心中有质量安全,按照规程作业.2〕进入施工现场的人员必须佩戴好安全帽、穿戴好劳动防护用品,并做到"四不伤害〞.3>吊机应由专人负责指挥,指挥信号清晰明确后方能作业.4>高空作业人员必须系好安全带,挂在牢靠处.5>电动工具使用前未检查漏电开关是否正常,存在触电安全隐患,禁止使用.6>在5级以上的大风或其它恶略天气情况下禁止作业.7>施工时设立安全警戒区,用安全警示带围住,禁止非施工人员进入施工现场.任何时候,任何人不得在吊机下逗留或通行,非工作人员不得进入吊装X围内.8>吊装大件时必须系好缆风绳,防止构件空中打转.9>使用液压扳手时不得将手放入扳手手柄与液压杆之间,防止夹伤.10〕吊装作业必须控制好吊物重心,防止吊装设备倾翻;11>动火作业点与氧气瓶、乙炔瓶等危险物品的距离不得少于10米,与易燃易爆物品的距离不得少于30米.12>乙炔瓶和氧气瓶的存放距离不得少于2米,使用时两者距离不得少于5米.13>氧气瓶、乙炔瓶等焊割设备上的安全附件应完整有效.14>焊割作业必须符合防火要求,严格执行"十不烧〞.15>施工过程中做好可靠的预防措施,出现漏油情况应与时用容器接好,关闭相关阀门,同时清除油污.16>要求文明施工,将施工中产生的垃圾分类回收,节约能源保护环境.17>遵循施工现场的环境方针,树立环保意识;18>施工区应保持工完料净场地清,规划有序,做到文明施工.2、塔筒存放时的防风措施塔筒存放时要对场地进行确认,要地面坚实可靠,有坡度的地方不宜存放.放置时在塔筒头尾各1米处垫沙袋或土塞,放下时确认无滚动方可松钩.3、危害辨识、危险评价与控制措施1> 根据OSHMS审核规X要求,对所有拆装工程施工活动进行了危害辨识和风险评价,确定危险因素的等级和筛选出重大危险因素.2> 制订危险因素预防控制的具体方案、措施,再对方案、措施进行交底,落实专人负责并明确责任,做好安全措施的落实计划,使危险因素真正在施工现场得到有效控制.3)拆装工程危险因素清单:安全管理机构图1〕拆卸前,2〕拆卸前对各项工具进行必要的清点与仔细检查,确定合格方可使用; 3〕拆卸塔筒后的控制电柜以与完好的电缆必须做好成品保护措施,以与防雨措施 4〕拆卸的风机设备做好防盗措施.5〕拆卸完的风机设备与时运至设备堆场,交由业主接收保管并做好物料清单. 6〕在设备运输工程中捆扎牢靠,做好警示标识.7〕设备卸车时,对完好的塔筒与机舱做好防护并垫好防止滚动.8〕在拆卸风机时,应对每一步吊装工序认真研究,做好吊装前的技术交底. 9〕在吊装过程中拴好风绳,起吊过程中要慢起慢转.10〕翻转塔筒时,要确认吊耳螺栓紧固牢靠方可起吊,双机抬吊要缓慢,放下时要做好塔筒铺垫工作.11〕叶片起吊过程中应保持重心,保持叶片安放平稳,不可出现倾斜.12〕设备卸车时,对完好的塔筒与机舱做好防护并垫好防止滚动.质量管理机构图11.1 目的为了在本工程发生重大生产事故紧急情况下最大限度的减少人员伤亡、减少财产损失、保障社会公众安全、维护公司与业主的声誉和形象、防止环境的破坏与影响,使本项目在面对重大突发时间是,能够与时指挥、调度、协调事故抢险、救护,有效控制和妥善处理.确保各项工作正常有序运转并可持续发展,特制订本预案.1.2 适用X围本预案适用于国华风能##横琴风电场风机拆除安装工程项目施工现场可能发生的重大生产安全事故紧急情况的应急预案.1.3 相关文件《中华人民##国安全生产法》国务院《建设工程安全生产管理条例》《国家电网公司电力建设安全健康与环境管理工作规定》《安全、消防、文明施工等管理规定》《电力建设安全工作规程》﹝DL5099.3-2007﹞《建筑施工高出作业安全技术规X》﹝JGJ80-91﹞《施工现场临时用电安全技术规程》〔JG46-88〕《国华风力发电场吊装作业规程》1.4 工作原则1.4.1、以人为本、安全第一.保障公司员工、合作伙伴员工以与社会公众的生命是突发事件应急响应的根本出发点:重要性排序为:人、环境、财产、业务.1.4.2 、平危结合、有序切换.在应对突发事件时仍保持其他生产经营活动的正常运转.要平时树立危机意识,尽可能的降低突发事件发生的几率,而且要做好练习;突发事件发生以后能在第一时间内采取有效措施降低事态发展,将负面影响降到最低.1.4.3、发生安全生产事故后,事故现场有关人员应当立即报告本单位负责人,单位负责人接到事故报告后,应当迅速采取有效措施,组织抢救,防止事故扩大,减少人员伤亡和财产损失,并按国家有关规定立即如实向当地安全生产监督管理部门报告.2、工程危险性事件分析2.1 工程概况国华风能##横琴岛风电场风机拆除迁移至新机位安装.2.2 危险源与风险分析〔一〕高处坠落本工程施工平台高达50m,因这些部位在施工时存在高空坠落危险因素,容易发生人员伤亡事故.〔二〕物体打击和挤压伤害本工程的各类施工作业中,均存在操作人员受到坠物的打击、运动着的重型设备的打击〔如吊车、吊臂〕等危险因素.〔三〕机械伤害、大型机械倒塌本工程施工中的机械设备较多,主要有汽车式起重机,平板拖车等.〔四〕触电伤害使用的用电设备较多,存在触电伤害,主要是临时用电、照明等.3、事故应急救援组织机构与其职责3.1 应急组织体系本项目应急组织体系由项目应急办公室、业主有关部门、应急支持保障部门、上级部门、应急救援队伍组成.3.2.1 应急指挥机构领导1〕项目部应急领导机构为项目总部领导办公室,综合协调指挥本项目应急一事件与日常应急管理工作2〕根据人事变动情况,与时调整应急救援指挥部即与导小组成员3.2 项目部应急办公室组成人员组长:王涛副组长:孙连峰3.3 职责与分工3.4 应急人员联络3.5 外部援助机构联络火警:119 匪警:110 急救:1204、预防与预警4.1 主要危险源监控在风机吊装过程中,需要大量的吊装工作,由于风机设备体积大、重量大,受风面积大,作业面积高达50米,当地由于多风地区,气候环境恶劣,而且吊装平台为项目修建的简易临时平台,吊装时需要多工种人配合.有发生设备碰撞或吊车倾覆的危险,可能造成重大事故.台风、蚊、虫叮咬等自然灾害主要采取以下监控措施1〕按照现场被吊物具体情况.并对作业人员制定吊装方案、应急预案,安全技术交底方案,并按相关程序审批通过.并对作业人员进行安全技术交底.2〕编制专项方案,并认真审查,无方案严禁施工3〕对大型设备与当风面积较大设备吊装时设置地锚,对被吊物进行固定和定位4〕加强监督检查,实施旁站监护,与时设置警戒线5〕遇有大雨、和六级以上大风等恶劣天气禁止吊装作业4.2 预警行动应急办公室应当加强对重大危险源的监控,对可能引发特别重大事故的险情,自然灾害的监控或者其他可能引发安全生产事故灾害的重要信息应与时上报发生安全生产事故要与时、主动向应急办公室、现场应急救援指挥部提供与事故应急救援有关的资料.应急办公室接到可能导致安全生产事故的信息后,按照应急预案与时研究确定应对方案.4.3 信息报告与处置应急指挥总指挥王涛实行245、事故的分类与救援措施5.1 事故的分类在实验基地风电施工现场可能出现的事故有:高处坠落、机械伤害、大型机械倒塌、物体打击和挤压伤害、触电伤害、台风等自然灾害.5.2 救援措施〔1〕高处坠落事故发生后,事故发现第一人应立即大声呼救,报告负责人〔项目经理或管理人员〕〔2〕项目管理人员获得求救信息并确认事故发生以后应:A、立即组织项目职工自我救护队伍进行施救;本项目部配备应急急救药箱1只.药箱存放在现场办公室.B、立即向集团公司应急抢救领导小组汇报事故发生情况并寻求支持;C、立即向当地医疗卫生〔120〕公安部门〔110〕报告D、严格保护现场事故5.3 现场急救调查事故现场,迅速使伤病员脱离危险场。

风机拆除方案

风机拆除方案

施工前的准备工作与条件工具准备风机拆装主要作业指导流程如下:施工准备→运输通道规划→电气拆除→风管拆除→风机箱拆除→电机拆除→角钢基础拆除→运输至负一层 F 栋车库指定地点1.工具配备2.专业劳务班组施工人员 6 人施工准备施工准备 3.现场管理人员 3 人↓ 4.厂家技术人员 2 人5.材料配备1.十八层屋面→十七层 S1 电梯→负一层 F 栋车库通道规则2.十六层设备层→十六层 S1 电梯→负一层 F 栋车库3.三层机房→三层 S1 电梯→负一层 F 栋车库电气拆除 1.线管拆除电气拆除2.电缆拆除3.变频器拆除1.风管铁皮拆除2.法兰链接拆除风管拆除风管拆除 3. 进出风口拆除4 进气箱拆除1. 法兰及软连接拆除风机箱拆除风箱机拆除 2.电机拆除3.箱壳拆除1.皮带拆除电机拆除 2.电机拆除3. 风机轴承及基座拆除工人搬运及 S1 电梯运输至 F 栋车库到场新风机拆卸安装作业主要流程:1.数量及设备名牌型号检查2.随机技术资料检查风机及电气设备验收检查风机及电气设备验收3. 随机技术图纸和安装使用说明书4.装箱清单1.风机运输致负一层车库通道规划通道规则 2.拆卸后经 S1 电梯运输致三层、十六层、屋面1.风机箱拆卸风机拆卸风机拆卸 2.风机拆卸3.皮带及叶轮拆卸1.风机角钢基础制作风机基础安装风机基础安装 2. 风机角钢基础安装1.风机壳运输风机配件及电器设备运输 2.电机运输风机配件及电气设备运输3. 各零配件运输4 变频器运输 1.风机底座安装组装1.风机底座安装组装组装 2.风机机箱组装3.叶轮、皮带、电机组装1.风管链接风管链接 2.法兰链接风管链接3.软连接与风机进出口链接1.线管敷设电气链接电气链接 2.电缆敷设3.电缆接驳1.单机试运转风机运行及调试2.风平衡调试风机运行及调试 3.甲方监理单位确认1、技术准备到场后风机安装前应具备下列技术资料:设备的出厂合格证。

随机技术图纸和安装使用说明书。

引风机拆除、安装施工方案

引风机拆除、安装施工方案

引风机拆除、安装施工方案一、项目背景近期,我国某大型工厂需要进行设备更新,其中涉及到引风机的拆除与安装工作。

为确保施工顺利进行,降低安全风险,提高施工效率,特制定本施工方案。

二、施工目标1.安全、高效地完成引风机的拆除与安装工作。

2.确保施工过程中,不影响其他设备的正常运行。

3.提高工厂生产效率,降低生产成本。

三、施工前准备1.准备工具与设备:扳手、螺丝刀、电焊机、切割机、防护眼镜、防护手套等。

2.准备施工图纸:了解引风机安装位置、尺寸、管道走向等。

3.准备施工人员:挑选具备丰富经验的施工队伍,进行技术培训。

4.准备施工材料:采购合格的引风机、管道、阀门等材料。

四、施工步骤1.拆除引风机(1)切断电源:关闭引风机电源,确保施工安全。

(2)拆除管道:使用扳手、螺丝刀等工具,拆卸与引风机连接的管道。

(3)拆除引风机:利用切割机、电焊机等设备,将引风机与支架分离。

(4)清理现场:将拆除的管道、设备等妥善放置,保持现场整洁。

2.安装引风机(1)检查设备:检查新引风机的外观、性能等,确保设备合格。

(2)安装支架:根据施工图纸,焊接固定引风机支架。

(3)安装引风机:将新引风机放置在支架上,固定螺栓。

(4)连接管道:按照施工图纸,将管道与引风机连接。

(5)调试设备:检查引风机运行是否正常,确保设备性能达标。

五、施工安全措施1.施工人员必须佩戴防护眼镜、防护手套等防护用品。

2.施工现场禁止吸烟、明火作业。

3.施工过程中,严格遵守操作规程,确保设备安全。

4.施工完毕后,及时清理现场,防止安全事故发生。

六、施工进度安排1.第一阶段:拆除引风机(1天)2.第二阶段:安装引风机(2天)3.第三阶段:调试设备(1天)七、施工质量保障1.严格按照施工图纸进行施工,确保设备安装准确无误。

2.选用合格的施工材料,确保施工质量。

3.施工过程中,加强质量监督,发现问题及时整改。

4.施工完毕后,进行设备验收,确保设备运行正常。

本施工方案旨在安全、高效地完成引风机的拆除与安装工作。

引风机拆除施工方案

引风机拆除施工方案

内蒙古金山热电厂1号、2号机组引风机拆除施工方案编写:审核:批准:中电投远达环保工程有限公司2014年4月17日一、工程概况 0二、编制依据 02.1设计单位提供的有关资料,厂家图纸 02.2相关规范、标准 0三、施工准备 03.1.人员准备 03.2机具准备 03.3劳动力安排见下表 (1)3.4作业前的准备工作和必须具备的条件 (1)四、引风机拆除 (1)1、电机拆除 (2)2、进气箱上部拆除 (2)3、机壳及集流器上部拆除 (2)4、中间轴及主轴承拆除拆除 (2)5、进气箱下部拆除 (3)6、机壳及集流器下部拆除 (3)7、机壳及集流器上部运输 (3)8、扩压器拆除 (3)五、危险因素识别及预防措施 (4)1、防止高处坠落事故 (4)2、防止高处落物事故 (4)3、防止触电事故的措施 (4)4、防止机具伤害事故措施 (5)5、防止火灾措施 (5)六、文明施工及成品保护 (5)附图: (6)一、工程概况本次改造涉及金山电厂1#和2#机组,共计4台原有引风机的改造。

本次改造设计将四台引风机功率加大。

引风机的改造为将原有AN25e6引风机拆除,安装新型HU25244-22G引风机。

引风机及附属设备由成都电力机械厂制造,引风机入口流量220.9m/s,系统全压为10450Pa,介质温度143℃,风机轴功率3811KW,电机选用型号YXKK800-6,电机功率4000KW。

二、编制依据2.1设计单位提供的有关资料,厂家图纸2.2相关规范、标准《电力建设施工及验收技术规范》锅炉篇DL/T5047-95《火力施工质量检验及评定标准》锅炉篇 1996年版《电力建设安全健康与环境管理工作规定》《电力建设安全工作规程》火力发电部分)DL5009.1-2002三、施工准备3.1.人员准备参加施工的作业人员的资格要求:3.1.1所有参加引风机及其附属设备安装作业的人员均须通过三级安全教育。

3.1.2凡参加高空作业的人员,应事先进行体格检查。

电厂引风机拆除安装方案范文

电厂引风机拆除安装方案范文

电厂引风机拆除安装方案某电厂2×600MW机组烟气脱硫改造工程引风机拆除及安装作业指导书批准:审核:编制:某某环保工程公司4月目录1.编制依据 (1)2.工程概况及主要工程量 (1)3.参加施工作业人员的资格和要求 (1)4.施工作业所需工器具的规格及等级和配备及劳动力配备 (1)5.作业前的准备工作和必须具备的条件 (3)6.作业程序、方法和内容 (3)7.作业结果的检查验收和达到的标准要求及作业中的记录要求 (6)8.危险因素辨识及预防措施 (7)9.文明施工及成品保护 (8)10.危险因素控制表 (8)附图1-引风机安装流程图1 编制依据1.1 设计单位提供的有关资料,厂家图纸。

1.2 有关规范、标准:《电力建设施工及验收技术规范》锅炉机组篇DL/T5047-95《火力施工质量检验及评定标准》锅炉篇1996年版《电力建设安全健康与环境管理工作规定》《电力建设安全工作规程》(火力发电厂部分)DL5009·1—1.3 《安装施工组织设计》(某电厂2×600MW机组烟气脱硫改造工程)2 工程概况及主要工程量2.1 工程概况某电厂2×600MW机组烟气脱硫改造工程设计取消了一台增压风机,而且将两台引风机功率加大,直接向吸收塔供烟气。

引风机及附属设备由(待定)风机厂有限公司制造,引风机采用静叶可调轴流式风机RTF38.5-18-1(待定)。

风机入口计算流量(待定)(m3/s),系统全压降(待定)pa,风机入口烟气温度(待定)℃,风机轴功率(待定)(KW),风机效率(待定)(%),电动机(待定)。

两台台引风机分别安装在原引风机位置。

2.2 主要工作量3 参加施工作业人员的资格和要求3.1 所有参加引风机及其附属设备安装作业的人员均需经过三级安全教育。

3.2 凡参加高空作业人员,应事先进行体格检查。

对患有精神病、癫痫病、高血压和美尼尔综合症等疾病者,不能参加施工。

引风机改造施工方案

引风机改造施工方案

本工程主要是为满足超低排放改造后,烟风系统阻力增加,对锅炉引风机改造,取消增压风机,每台锅炉引风机实施增引合一改造。

即拆除2台引风机,在原引风机房安装两台新动叶可调轴流风机,本项目拟定在两台机组等级检期间完成,#2机组计划 2016 年 4 月 1 日停机进行C检,工期35天。

#1机组计划 2016 年 8 月 1 日停机进行B检,工期35天。

改造内容包括现有引风机及附属设备的拆除、退库,改造后引风机及其附属设备的安装,电缆的敷设,电气、热工设备的拆除及安装,基础的改造以及设备调试、验收及评价等。

1.2编制依据《引风机基础施工图》FC00021S-T0459《建筑施工手册》第四版《电力建设施工质量验收及评定规程》第1部分:土建工程( DL/T 5210.1-2005)《新版建筑工程施工质量验收规范汇编》《混凝土结构工程施工及验收规范》GB50204设计单位提供的有关资料,厂家图纸。

《电力建设施工及验收技术规范》锅炉机组篇DL/T5047-95《电力建设安全工作规程》(火力发电厂部分)DL5009·1—2002《安装施工组织设计》《电力建设施工及验收技术规范(焊接篇)》DL5007-92《火力发电厂焊接技术规程》DL/T869-2004《电力建设施工及验收技术规范》(热工仪表及控制装置篇)CDJ279-2004《电力建设施工及验收技术规范》(电气装置安装工程电力高压电器、油浸电抗器、互感器施工及及验收规范)BGJ148-90《电气装置安装工程电气设备交接试验标准》GB50150《电气装置安装工程电缆线路施工及验收规范》GB50168-91《电气装置安装工程接地装置施工及验收规范》GB50169-92《电气装置安装工程旋转电机施工及验收规范》GB50170-92《电气装置安装工程盘、柜及二次回路接续施工及验收规范》GB50168-91《火电建设工程施工工艺示范手册》安装篇1.2.1机务部分:1.2.1.1拆除原有4台引风机轴承箱、叶轮、静叶可调装置、过渡段、扩散筒、冷却风机、润滑油站、出口烟道(满足改造施工)、出口补偿器等并全部退库。

引风机拆除及安装施工方案

引风机拆除及安装施工方案

TPRI合肥第二发电厂2号机组引风机设备安装及烟道改造工程引风机拆除及安装施工方案编制:审核:批准:西安西热锅炉环保工程有限公司合肥第二发电厂项目部2017年 3月目录1、施工范围 (2)2、编制依据 (2)3、施工人员组织 (2)4、施工准备 (3)5、工序方法 (3)6、控制节点 (6)7、工艺质量标准 (6)8、安全措施 (7)9、文明施工及环境控制措施 (8)1、施工范围安徽省合肥联合发电有限公司(以下简称:合肥二电厂)1、2号机组为2×350MW超临界燃煤发电机组, 本次改造为配合超低排放改造工程的引风机设备安装及烟道改造工程,拆除原引风机、电机并对其基础进行改造后,重新安装新设备;本工程采用EPC方式,范围包括2号炉两台引风机及电机的设计、供货、运输、安装施工、调试、试运行、保证性能指标测试配合、试运行消缺及维护技术培训等工作。

2、编制依据图纸引风机改造图纸、引风机改造土建施工图。

标准、规范《电力建设施工质量验收及评价规程》锅炉机组篇DL/《电力建设施工及验收技术规范》 (火力发电厂焊接篇)《电力建设施工及验收技术规范》 (锅炉机组篇)《电力建设安全工作规程》 (火力发电厂部分)3、施工人员组织机构项目负责人:熊昆技术负责人:马青辉施工负责人:乔增光安全监护人:苏海波职责项目负责人:负责引风机改造工程全面工作,现场施工人员的总体协调工作把握整体的质量、安全、进度,保证改造工作安全顺利进行。

技术负责人:负责引风机改造过程中现场的技术支持,确定施工方案,编制引风机改造过程的工序卡、安全风险预控措施、质量控制措施和其它相关技术文件。

在施工过程中按所编著的技术文件执行,负责质量验收工作。

施工负责人:负责引风机改造工程过程施工的人员组织工作,服从项目负责人的工作安排,对改造工程过程的成员进行安全技术交底,合理安排并检查改造过程中成员的工作。

负责引风机改造工程质量监察工作,监督引风机改造过程的质量控制措施的正确执行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

内蒙古金山热电厂1号、2号机组引风机拆除施工方g申电輕融环撫工处司案内蒙古金山热电厂1号、2号机组引风机拆除施工方案编写:审核:批准:中电投远达环保工程有限公司2014年4月17日、工程概况 (1)内蒙古金山热电厂1号、2号机组引风机拆除施工方案 (1)2.1设计单位提供的有关资料,厂家图纸 (1)2.2相关规范、标准 .......................................................................................................... .1. 、施工准备 .............................................................................................................................. 1.3.1.人员准备 ...................................................................................................................... 1..3.2机具准备 ...................................................................................................................... 1..3.3劳动力安排见下表 ....................................................................................................... 2.3.4作业前的准备工作和必须具备的条件 (2)四、引风机拆除 .......................................................................................................................... 2.1、 电机拆除 ....................................................................................................................... 3.2、 进气箱上部拆除 ......................................................................................................... 3.3、 机壳及集流器上部拆除 .............................................................................................. .34、 中间轴及主轴承拆除拆除 (3)5、 进气箱下部拆除 ......................................................................................................... 4.6、 机壳及集流器下部拆除 (4)7、 机壳及集流器上部运输 ............................................................................................. .4. 8扩压器拆除 ...................................................................................................................... 4.五、 危险因素识别及预防措施 (5)1、 防止高处坠落事故 ..................................................................................................... 5.2、 防止高处落物事故 ..................................................................................................... 5.3、 防止触电事故的措施 (5)4、 防止机具伤害事故措施 (6)5、 防止火灾措施 .............................................................................................................. 6.六、 文明施工及成品保护 ........................................................................................................ 6. g 申电輕融环撫工处司 、编制依据附图: ................................................................................................................................. 7.. ■■■•■ tJNiMUHritWKEiiTFabdjmimL内蒙古金山热电厂1 号、2 号机组引风机拆除施工方案一、工程概况本次改造涉及金山电厂1#和 2#机组,共计4台原有引风机的改造。

本次改造设计将四台引风机功率加大。

引风机的改造为将原有 AN25e6引风机拆除,安装新型HU25244-22G引风机。

引风机及附属设备由成都电力机械厂制造,引风机入口流量220.9m/s,系统全压为10450Pa,介质温度143C,风机轴功率 3811KW,电机选用型号YXKK800-6,电机功率4000KW。

二、编制依据2.1设计单位提供的有关资料,厂家图纸2.2相关规范、标准《电力建设施工及验收技术规范》锅炉篇DL/T5047-95《火力施工质量检验及评定标准》锅炉篇1996年版《电力建设安全健康与环境管理工作规定》《电力建设安全工作规程》火力发电部分)DL5009.1-2002三、施工准备3.1.人员准备参加施工的作业人员的资格要求:3.1.1所有参加引风机及其附属设备安装作业的人员均须通过三级安全教育。

3.1.2凡参加高空作业的人员,应事先进行体格检查。

对患有高血压等疾病者,不能参加施工。

3.1.3动火作业人员必须持有动火证。

3.1.4带工作业的工人须有高级工及以上技术水平,并熟练掌握引风机的作业工艺、程序、质量标准和安全措施。

带工作业的起重工须熟练掌握吊装技术、要求,了解风机的吊装特点,具有钢结构吊装经验;要求持证上岗;具有高级工及以上技术等级资质水平3.15焊工必须具有焊接资质3.2机具准备3.2.1 50t汽车吊1台OCM申电揑盤环撫工幔畜限公H内蒙古金山热电厂1号、2号机组引风机拆除施工方案3.2.2卷扬机 1台,电焊机2台,钢卷尺50m1把,链条葫芦5t 3支, 常用钳工工具若干。

3.3劳动力安排见下表3.4作业前的准备工作和必须具备的条件3.4.1作业前仔细学习有关施工图,规范及作业指导书,明确作业范围,掌握作业顺序、工艺要求、质量标准及其他要求。

3.4.2 土建基础验收及中间交接已完成,基础的轴线及标咼基准点准确无误。

3.4.3施工场地道路畅通无杂物,引风机构件预存无障碍。

3.4.4地脚螺栓已预先试装,螺栓牙扣完好无损。

3.4.5现场具有良好的排水设施3.4.6现场照明条件能满足夜间施工需要。

3.4.7引风机及附属设备全部到货并进行了开箱检验。

3.4.8施工机具、特殊工种人员、设备、材料、器具已报审。

3.4.9电焊机已按要求布置,并接通电源。

3.4.10施工用临时脚手管,脚手板,照明用灯全部已到。

3.4.11吊装卷扬机已按要求布置。

3.4.12因场地限制,引风机设备件吊装用梁柱在吊装时做好防护。

3.4.13切断主电机,防止无意识启动。

3.4.13切断调节驱动器和辅助装置,避免无意识启动。

3.4.14当风机或连接的管道中存在有害气体时不能进入,当风机任然发烫是不要接触。

四、引风机拆除原有引风机位于厂房内部,无法使用吊车进行吊装,将原有引风机拆除和新引风机的安装工作,需要使用链条葫芦完成,每个引风机现场制作与高于基础地脚螺栓的钢平台4个,电机钢平台一个,通长门式框架 1个(详见附图)。

所有平台及门式框架采用H200X 200H型钢,钢平台及钢柱脚铺设10mm钢板。

引风机拆除前需拆除原有保温层,围绕每台引风机搭设12m x 5m x 2m宽脚手架。

拆除的部件先运输出厂房后由50t吊车吊装至指定地点存放,妥善保管,以便一起移交电厂保管。

1、电机拆除在电机拆除时,首先将原有电机基础上的电缆桥架、电源线和围栏拆除,厂房内搭设钢平台和门式框架(详见附图 1),将联轴器护罩拆除,半联轴器与电机端断开,再将电机与底部电机座分离,使用3个链条葫芦将电机由电机座移到钢平台上,在使用链条葫芦将电机由钢平台吊起,吊起平稳后,把钢平台移走,使设备落到地面滑道上,在滑道上由卷扬机牵引至室外后,使用50t吊车吊装到现场指定地点。

2、进气箱上部拆除其中引风机拆除进气箱时,上部梯形体烟道需要首先拆除,搭设脚手架18m x 2m x 8m,拆除进气箱保温。

首先搭设整体门式框架(见附图1),将倒链挂装到进气箱上部吊耳上,使倒链拉紧。

将进气箱上部与D25集流器两部分分离;将进气箱上、下两部之间的连接螺栓拆除,使其分离;将进气箱上部先移动至电机基础上;在由电机基础上,利用滑道移动至室内两台引风机之间的位置存放(进气箱利旧,但为机壳和扩压器拆除,进气箱仍需拆除)。

3、机壳及集流器上部拆除将机壳与集流器作为一个整体拆除利用门式框架将倒链挂装到机壳与集流器上部吊耳上,使倒链拉紧。

将机壳及集流器上部与扩压器两部分分离;将机壳及集流器上部与下部分离;机壳及集流器上部吊装至引风机一侧钢平台暂时放置;4、中间轴及主轴承拆除拆除按照设备使用说明,将中间轴及主轴承拆下,并运输至室外妥善保管。

5、进气箱下部拆除利用门式框架将倒链挂装到进气箱下部吊耳上,使倒链拉紧。
