主题简介
打桩及基础垫层是建筑工程中非常重要的基础施工环节,对整个建筑物的安全性和稳定 性起着至关重要的作用。
打桩是指通过锤击或振动等方法将桩基打入地下预定深度,以承载建筑物的重量并传递 荷载至土层。基础垫层则是在桩基与土壤之间铺设的一层材料,起到均匀传递荷载、防
基础垫层的重要性
基础垫层的定义与作用
基础垫层是指在建筑物基础与土壤之间铺设的一层材料,用于分散建筑物重量,减 少对土壤的压力,并起到保护基础的作用。
基础垫层能够均匀传递建筑物重量,减少土壤不均匀沉降,提高建筑物的稳定性。
基础垫层能够防止地下水对土壤的侵蚀,保护土壤不受破坏,延长建筑物的使用寿 命。
基础垫层的造价计算
基础垫层的造价计算主要包括材料费 用和施工费用两部分。
施工费用包括人工费和设备费等,需 要根据施工工艺和工程量计算。
材料费用包括垫层所需的材料,如混 凝土、砂石等,需要根据垫层的厚度 和面积计算。
基础垫层的造价还需要考虑垫层的设 计和施工要求,不同的要求所需的材 料和施工方法不同,价格也不同。
STEP 03
施工单位应重视施工安全, 采取必要的安全措施,确保 施工人员的安全。
STEP 01
施工单位应严格遵守相关施 工规范和标准,确保打桩和 基础垫层的施工质量。
在施工过程中,应加强质 量监督和检测,及时发现 和解决施工质量问题。
对造价从业者的建议和展望
造价从业者应了解打桩和基础垫层的施 工工艺和材料成本,以便更准确地评估
• 引言 • 打桩基础知识 • 基础垫层的重要性 • 打桩及基础垫层的造价计算 • 实际案例分析 • 结论与建议
目录
Part
01
引言
主题简介
打桩及基础垫层是建筑工程中非常重要的基础施工环节,对整个建筑物的安全性和稳定 性起着至关重要的作用。
打桩是指通过锤击或振动等方法将桩基打入地下预定深度,以承载建筑物的重量并传递 荷载至土层。基础垫层则是在桩基与土壤之间铺设的一层材料,起到均匀传递荷载、防
基础垫层的重要性
基础垫层的定义与作用
基础垫层是指在建筑物基础与土壤之间铺设的一层材料,用于分散建筑物重量,减 少对土壤的压力,并起到保护基础的作用。
基础垫层能够均匀传递建筑物重量,减少土壤不均匀沉降,提高建筑物的稳定性。
基础垫层能够防止地下水对土壤的侵蚀,保护土壤不受破坏,延长建筑物的使用寿 命。
基础垫层的造价计算
基础垫层的造价计算主要包括材料费 用和施工费用两部分。
施工费用包括人工费和设备费等,需 要根据施工工艺和工程量计算。
材料费用包括垫层所需的材料,如混 凝土、砂石等,需要根据垫层的厚度 和面积计算。
基础垫层的造价还需要考虑垫层的设 计和施工要求,不同的要求所需的材 料和施工方法不同,价格也不同。
STEP 03
施工单位应重视施工安全, 采取必要的安全措施,确保 施工人员的安全。
STEP 01
施工单位应严格遵守相关施 工规范和标准,确保打桩和 基础垫层的施工质量。
在施工过程中,应加强质 量监督和检测,及时发现 和解决施工质量问题。
对造价从业者的建议和展望
造价从业者应了解打桩和基础垫层的施 工工艺和材料成本,以便更准确地评估
13江苏土建造价员培训第四部分打桩及基垫层解析PPT课件

计量单位 工程量计算规则
工程内容
m/根
按设计图示尺寸以 桩长(包括桩尖) 或根数计算
1.桩制作、运输 2.打桩、试验桩、斜 桩
3.送桩 4.管桩填充材料、刷 防护材料
5.清理、运输
个/m m/根
按设计图示尺寸以 接头数量(板桩按 接头长度)计算
1.桩制作、运输 2.接桩、材料运输
按设计图示尺寸以 桩长(包括桩尖) 或根数计算
计算基数
人工费+机械费 人工费+机械费 人工费+机械费 人工费+机械费 人工费+机械费
企业管理费率(%) 一类 二类 三类 工程 工程 工程
35 30 25
17 14 13
12 10.5 9
19 16.5 14
15 13 11
7
6
5
利润率 (%)
12 6 5 8 6 4
企业管理费率(%) 一类 二类 三类 工程 工程 工程
0.102
73.38
工程量计算规则 一、打桩 1、以体积m3计,按设计桩长(包括桩尖,不扣除桩尖虚体积 )乘以桩截面面积(管桩空心部分应扣除)×桩的根数。 2、接桩。按个,但掌握换算方法(几种情况) 3、送桩。图示 (桩顶至设计地坪+0.5m)×桩截面积×桩的 根数。
注意:04《计价表》的管理费率、利润率与现行《费用定 额》09有所不同。 1、要掌握换算方法(手工算价、造价员考试)。 2、更要求掌握“基于计价表计价(按04计价表规定)”(只 进行其他换算,不作管理费率/利润率的调整)。
M3
注:管桩工程量54.15 m3,超过50m3. 送桩工程量的计算:54.153/18×2.15=6.47m3
54.15
江苏土建造价员培训第四部分打桩及基垫层解析PPT教学课件

机 械
202002/0109/16
轨道式柴油打桩机 锤重2.5t
工日
m3 m3 m3 Kg Kg 条 m3 Kg m3
台班
元 元 元 元 元 元 26.00
673.48 1599.00 2449.00
3.6 3.55 5.00 1.43 4.28 44.15
719.46
2-1
2-2 2-3 2-4
方桩 桩长在(m)
等级与定额取定不同时,不作调整。管桩是要调整的。
预制桩有:方桩、管桩
打桩方法:打(锤)、静力压
预制桩受长度限制,如:设计桩长30米,由3根10米桩组成,就需
接桩,方法:电焊(按“个”)、胶泥(江苏是按“个”,但是按
“面积”考虑的,要会换算)
受打桩机械限制,桩打到一定深度要“送桩”。
2020/10/16
0.102
73.38
7
工程量计算规则 一、打桩 1、以体积m3计,按设计桩长(包括桩尖,不扣除桩尖虚体积 )乘以桩截面面积(管桩空心部分应扣除)×桩的根数。 2、接桩。按个,但掌握换算方法(几种情况) 3、送桩。图示 (桩顶至设计地坪+0.5m)×桩截面积×桩的 根数。
注意:04《计价表》的管理费率、利润率与现行《费用定 额》09有所不同。 1、要掌握换算方法(手工算价、造价员考试)。 2、更要求掌握“基于计价表计价(按04计价表规定)”(只 进行其他换算,不作管理费率/利润率的调整)。
2
打桩工程定额
1、打预制钢筋砼方桩(2-1)~(2-4)、送桩(2-5)~(2-8), 按桩长:12、18、30、30以上。 2、打预制离心管桩(2-9)~(2-10)、送桩(2-11)~(2-12), 按桩长:24以内、30以上。 3、静力压钢筋砼方桩(2-13)~(2-16)、送桩(2-17)~(2-20) 按桩长:12、18、30、30以上。 4、静力压预制离心管桩(2-21)~(2-22)、送桩(2-23)~(2-24) 按桩长:24以内、30以上。 5、方桩、离心管桩接桩。(2-25)方桩包角钢、(2-26)方桩包钢板 、(2-27)螺栓+电焊(用于管桩),这三种是电焊接桩。(2-28)胶 泥接桩(只限于方桩)
《桩基础与垫层工程》课件

02
桩基础设计
Chapter
桩基础设计原则
01
安全可靠
桩基设计应确保结构 安全,避免因基础不 均匀沉降导致结构破 坏。
02
经济合理
在满足安全的前提下 ,优化设计方案,降 低工程成本。
03
施工方便
设计应考虑施工可行 性,尽量采用成熟、 可靠的施工工艺。
04
环境友好
桩基设计应减少对周 边环境的破坏和污染 ,合理利用资源。
详细描述
垫层的材料应具备足够的抗压强度、耐久性和稳定性,常用 的垫层材料包括砂石、混凝土、沥青等。垫层的厚度应根据 工程要求和土壤条件进行选择,以确保基础的稳定性和满足 设计要求。
垫层施工方法与质量控制
总结词
垫层的施工方法和质量控制直接影响基础工程的性能和安全性。
详细描述
垫层的施工方法应根据工程要求和场地条件进行选择,常用的施工方法包括夯实法、压实法、灌浆法等。在施工 过程中,应加强质量控制,确保垫层的平整度、密实度和承载能力符合设计要求,同时做好施工记录和验收工作 。
某厂房垫层工程案例
总结词
大面积垫层、地基处理
VS
详细描述
该厂房垫层工程涉及大面积的垫层施工和 地基处理,通过合理的垫层设计和地基处 理技术,有效地提高了厂房地面的承载力 和稳定性,满足了生产工艺的要求。
THANKS
感谢观看
桩基承载力计算
01
02
03
单桩承载力
根据土层参数、桩身材料 强度等计算单桩所能承受 的竖向荷载。
群桩承载力
考虑群桩相互影响,计算 整个桩基能承受的竖向荷 载。
水平承载力
计算桩基在水平荷载作用 下的承载能力。
桩身结构设计
江苏省造价员培训讲义-造价基础共258页PPT

论
所以,工程造价在整个建设期处于不确定
状态,直至竣工决算后才能最终确定工程
的实际造价。
第 一 章
• 工程造价的层次性:取决于工程的层次性。 一个建设项目往往包含多项能够独立发挥 生产能力和工程效益的单项工程。一个单 项工程又由多个单位工程组成。
建 设 工
• 3个层次:建设项目总造价、单项工程造价、 单位工程造价。
概
工程造价是评价投资效果的重要指标;
论
第 一
8、我国工程造价管理体制的建立(了 解) (p14-15)
章
• 我国工程造价管理体制改革的最终目标是
建
逐步建立以市场形成价格为主的价格机制。
设
• 工程造价管理组织有三个系统: (p15)
工 程
① 政府行政管理系统
造
② 企、事业机构管理系统
价
③ 行业协会管理系统
造
建设单位应当自领取施工许可证之日起三个
价
月内组织开工。因故不能按期开工的,建设
概
单位应当在期满前向发证机关说明理由,申
论
请延期。延期以两次为限,每次不超过三个
月。(P8,选择判断)
第
4、工程造价含义(掌握) (p11)
一
• 工程造价两种含义
章
• 工程造价是指建设一项工程预期开支或实
建
际开支的全部固定资产投资费用。
设
② 以设计阶段为重点进行全过程工程造价控
工
制。
程 造
③ 采取主动控制措施。
价
④ 技术与经济相结合是控制工程造价最有效
概
的手段。
论
第
• 在初步设计阶段,影响项目造价的可能性
一
为75%~95%;在技术设计阶段,影响项目
造价培训打桩及基础垫层

后,安放钢筋笼,灌注砼形成桩基,成孔 一般采用泥浆护壁。

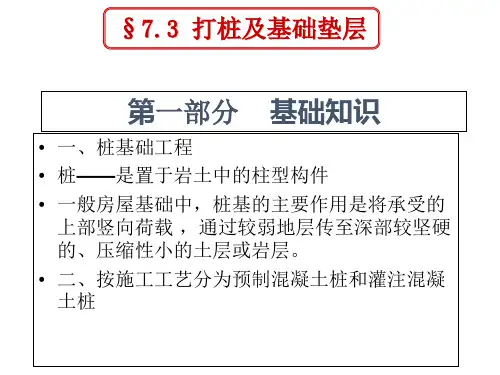

第一部分 基础知识
• (3)人工挖孔桩 采用人工挖成桩孔,安放钢筋笼,灌注砼 形成砼桩基。
三、打桩工程工程量计算规则
(一)打预制混凝土桩(方桩、离心管桩、板桩)、接桩、 送桩 1、打预制桩按体积计算。按设计桩长(包括桩尖,不扣除桩尖虚 体积)乘以截面面积以立方米计算;管桩的空心体积应扣除,管桩 的空心部分设计要求灌注砼或其它填充材料时,应另行计算。
52.00 m3 3、空沉管工程量V3=3.14×0.2132×()×20=4.42m3 4、预制桩尖工程量=2×20=40个
(三)工程量清单
2024/6/21
序 号
项目编 码
项目名称
项目特征
计量 单位
工程数 量
1、土壤类别:三类土
2、单桩长度、根数:
18m、20根
1
010201 003001
震动沉管 灌注桩
A
A
A-A
预制砼方桩
A
A
A-A
预应力砼管桩
第一部分 基础知识
• 预制桩的施工包括制桩(或购成品桩)、运桩、沉 桩三个过程;当单节桩不能满足设计要求时,应接 桩;当桩顶标高要求在自然地坪以下时,应送桩。
第一部分 基础知识
• 2、灌注混凝土桩 • 按照成孔方法划分为 • (1)沉管灌注桩 • 根据设计要求,沉管灌注桩可采用复打、夯扩等
3、夯扩桩体积分别按每次设计夯扩前投料长度(不包括预制 桩尖)乘以标准管内径体积计算,最后管内灌注砼按设计桩长另 加250mm乘以标准管外径体积计算。
2024/6/21
桩与地基基础工程清单计价
• 一、工程量清单的编制 • 本章工程项目按清单规范附录A·2列项,共
第一部分 基础知识
• (3)人工挖孔桩 采用人工挖成桩孔,安放钢筋笼,灌注砼 形成砼桩基。
三、打桩工程工程量计算规则
(一)打预制混凝土桩(方桩、离心管桩、板桩)、接桩、 送桩 1、打预制桩按体积计算。按设计桩长(包括桩尖,不扣除桩尖虚 体积)乘以截面面积以立方米计算;管桩的空心体积应扣除,管桩 的空心部分设计要求灌注砼或其它填充材料时,应另行计算。
52.00 m3 3、空沉管工程量V3=3.14×0.2132×()×20=4.42m3 4、预制桩尖工程量=2×20=40个
(三)工程量清单
2024/6/21
序 号
项目编 码
项目名称
项目特征
计量 单位
工程数 量
1、土壤类别:三类土
2、单桩长度、根数:
18m、20根
1
010201 003001
震动沉管 灌注桩
A
A
A-A
预制砼方桩
A
A
A-A
预应力砼管桩
第一部分 基础知识
• 预制桩的施工包括制桩(或购成品桩)、运桩、沉 桩三个过程;当单节桩不能满足设计要求时,应接 桩;当桩顶标高要求在自然地坪以下时,应送桩。
第一部分 基础知识
• 2、灌注混凝土桩 • 按照成孔方法划分为 • (1)沉管灌注桩 • 根据设计要求,沉管灌注桩可采用复打、夯扩等
3、夯扩桩体积分别按每次设计夯扩前投料长度(不包括预制 桩尖)乘以标准管内径体积计算,最后管内灌注砼按设计桩长另 加250mm乘以标准管外径体积计算。
2024/6/21
桩与地基基础工程清单计价
• 一、工程量清单的编制 • 本章工程项目按清单规范附录A·2列项,共
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
20¥20年¥9月例28日:(2-1)调整。人工、机械乘1.25,并调整费率。 8
《计价表》04
序 号
项目名称
一
建筑工程
二
预制构件制作
三
构件吊装
四
制作兼打桩
五
打预制桩
六
大型土石方工程
《费用定额》09
序 号
项目名称
一
建筑工程
二
预制构件制作
三 构件吊装、打预制桩
四
制作兼打桩
20五20年9月2大8日型土石方工程
项目:打桩及基础垫层(计价表:第二章)
说 明(P桩57)
★本章的管理费率、利润率 打预制桩、接桩、送桩的管理费率:11%、利润: 6%。(1~5)按打预制桩的 现场打、钻、挖孔灌注桩的管理费率:14%、利润: 8%。(6~14 基础垫层:管理费率25%、利润率12%
2020年9月28日
1
说 明(P桩57)
P桩67下有4条说明,要注意,换算常考。
2020年9月28日
3
4、打桩不分土壤级别,均按定额执行,不换算。子目中的桩长 度是指包括桩尖及接桩后的总长度 。
5、电焊接桩钢材用量,设计与定额不同时,按设计用量乘系数 1.05调整,人工、材料(其他材料)、机械消耗量不变。
5%损耗。例:300×300mm方桩接桩:用包角钢焊接, 设计每个接桩的型钢用量为32kg,计算接桩的综合单价。
2020年9月28日
5
一、打桩工程
1、打预制钢筋砼方桩、送桩
工作内容:准备打桩机、调向、移动打桩机及轨道、吊桩定 位、校正,打桩
计量单位:m3
2020年9月28日
6
定额编号
项目
单位
单价
综合单价
人工费
利润
二类工
302153 预制钢筋砼方桩C35 401029 普通成材 401031 硬木成材 材 511533 铁钉 510122 镀锌铁丝8# 料 608097 麻袋 608049 草袋子1×0.7m 513284 桩帽摊销 7-1*0.6 场内运输费
2
打桩工程定额
1、打预制钢筋砼方桩(2-1)~(2-4)、送桩(2-5)~(2-8), 按桩长:12、18、30、30以上。 2、打预制离心管桩(2-9)~(2-10)、送桩(2-11)~(2-12), 按桩长:24以内、30以上。 3、静力压钢筋砼方桩(2-13)~(2-16)、送桩(2-17)~(2-20) 按桩长:12、18、30、30以上。 4、静力压预制离心管桩(2-21)~(2-22)、送桩(2-23)~(2-24) 按桩长:24以内、30以上。 5、方桩、离心管桩接桩。(2-25)方桩包角钢、(2-26)方桩包钢板 、(2-27)螺栓+电焊(用于管桩),这三种是电焊接桩。(2-28)胶 泥接桩(只限于方桩)
等级与定额取定不同时,不作调整。管桩是要调整的。
预制桩有:方桩、管桩
打桩方法:打(锤)、静力压
预制桩受长度限制,如:设计桩长30米,由3根10米桩组成,就需
接桩,方法:电焊(按“个”)、胶泥(江苏是按“个”,但是按
“面积”考虑的,要会换算)
受202打0年桩9月机28日械限制,桩打到一定深度要“送桩”。
2-25换:364.92-132.00+0.032×1.05×3000.00=
6、每个单位工程的打(灌注)桩小于下表规定数量时,其人工 、机械(包括送桩)按相应定额项目乘系数1.25。
7、打斜桩时,人工、机械要乘系数。 8、在斜坡上、基坑槽内打桩,人工、机械要乘系数。 5、6、7、8要会换算!!要注意换算!!!
2020年9月28日
4
9、如:钻孔灌注桩,土孔2—35 岩石孔2—36 1.2×(1+1.5)%=1.218 1.1×(1+1.5)%=1.117
根据实际地质情况,充盈系数不同时,要调整换算。 灌注桩中设计钢筋笼时,按第四章钢筋笼定额执行( 4— 6)要注意对管理费和利润的调整。 10、钻孔灌注桩超过50米,人工挖孔桩超过15米,人工、机 械要乘系数。 11、本定额打桩(包括方桩、管桩)已包括300米内的场内 运输,实际超过300米时,应按第七章的构件运输相应定额执 行,并扣除定额内的场内运输费。定额中(7-1)*0.6 的解释 12、13、14、15略
一、打桩
1、打试桩。打试桩(包括送桩)可按相应定额项目的人工、机械
乘系数2。(2-2换)
2、打桩机类型、规格按最合理配置考虑,执行不换算。
3、预制钢筋混凝土方桩、管桩制作费另行计算(根据工程量计算
规则1算体积,方桩按第四/五章计算,或查附录找单价)。定额项
目中按1%损耗(损耗取定C35钢筋砼单价,设计要求的混凝土强度
机 械
202002年0099月28日轨道式锤柴重油2.5打t 桩机
工日
m3 m3 m3 Kg Kg 条 m3 Kg m3
台班
元 元 元 元 元 元 26.00
673.48 1599.00 2449.00
3.6 3.55 5.00 1.43 4.28 44.15
719.46
2-1
2-2 2-3 2-4
方桩 桩长在(m)
12以内
18 30 30
数量
合价
166.58
21.41
22.25
101.95
13.57
11
7.40
6
0.82
19.68
0.01 0.003 0.002 0.02 0.003 0.25 0.45 0.28 1.00
6.73 4.80 4.90 0.07 0.01 1.25 0.64 1.20 44.15
0.102
73.38
7
工程量计算规则 一、打桩 1、以体积m3计,按设计桩长(包括桩尖,不扣除桩尖虚体积 )乘以桩截面面积(管桩空心部分应扣除)×桩的根数。 2、接桩。按个,但掌握换算方法(几种情况) 3、送桩。图示 (桩顶至设计地坪+0.5m)×桩截面积×桩的 根数。
注意:04《计价表》的管理费率、利润率与现行《费用定 额》09有所不同。 1、要掌握换算方法(手工算价、造价员考试)。 2、更要求掌握“基于计价表计价(按04计价表规定)”(只 进行其他换算,不作管理费率/利润率的调整)。
计算基数
人工费+机械费 人工费+机械费 人工费+机械费 人工费+机械费 人工费+机械费 人工费+机械费
计算基数
人工费+机械费 人工费+机械费 人工费+机械费 人工费+机械费 人工费+机械费
企业管理费率(%) 一类 二类 三类 工程 工程 工程
35 30 25
17 14 13
12 10.5 9
《计价表》04
序 号
项目名称
一
建筑工程
二
预制构件制作
三
构件吊装
四
制作兼打桩
五
打预制桩
六
大型土石方工程
《费用定额》09
序 号
项目名称
一
建筑工程
二
预制构件制作
三 构件吊装、打预制桩
四
制作兼打桩
20五20年9月2大8日型土石方工程
项目:打桩及基础垫层(计价表:第二章)
说 明(P桩57)
★本章的管理费率、利润率 打预制桩、接桩、送桩的管理费率:11%、利润: 6%。(1~5)按打预制桩的 现场打、钻、挖孔灌注桩的管理费率:14%、利润: 8%。(6~14 基础垫层:管理费率25%、利润率12%
2020年9月28日
1
说 明(P桩57)
P桩67下有4条说明,要注意,换算常考。
2020年9月28日
3
4、打桩不分土壤级别,均按定额执行,不换算。子目中的桩长 度是指包括桩尖及接桩后的总长度 。
5、电焊接桩钢材用量,设计与定额不同时,按设计用量乘系数 1.05调整,人工、材料(其他材料)、机械消耗量不变。
5%损耗。例:300×300mm方桩接桩:用包角钢焊接, 设计每个接桩的型钢用量为32kg,计算接桩的综合单价。
2020年9月28日
5
一、打桩工程
1、打预制钢筋砼方桩、送桩
工作内容:准备打桩机、调向、移动打桩机及轨道、吊桩定 位、校正,打桩
计量单位:m3
2020年9月28日
6
定额编号
项目
单位
单价
综合单价
人工费
利润
二类工
302153 预制钢筋砼方桩C35 401029 普通成材 401031 硬木成材 材 511533 铁钉 510122 镀锌铁丝8# 料 608097 麻袋 608049 草袋子1×0.7m 513284 桩帽摊销 7-1*0.6 场内运输费
2
打桩工程定额
1、打预制钢筋砼方桩(2-1)~(2-4)、送桩(2-5)~(2-8), 按桩长:12、18、30、30以上。 2、打预制离心管桩(2-9)~(2-10)、送桩(2-11)~(2-12), 按桩长:24以内、30以上。 3、静力压钢筋砼方桩(2-13)~(2-16)、送桩(2-17)~(2-20) 按桩长:12、18、30、30以上。 4、静力压预制离心管桩(2-21)~(2-22)、送桩(2-23)~(2-24) 按桩长:24以内、30以上。 5、方桩、离心管桩接桩。(2-25)方桩包角钢、(2-26)方桩包钢板 、(2-27)螺栓+电焊(用于管桩),这三种是电焊接桩。(2-28)胶 泥接桩(只限于方桩)
等级与定额取定不同时,不作调整。管桩是要调整的。
预制桩有:方桩、管桩
打桩方法:打(锤)、静力压
预制桩受长度限制,如:设计桩长30米,由3根10米桩组成,就需
接桩,方法:电焊(按“个”)、胶泥(江苏是按“个”,但是按
“面积”考虑的,要会换算)
受202打0年桩9月机28日械限制,桩打到一定深度要“送桩”。
2-25换:364.92-132.00+0.032×1.05×3000.00=
6、每个单位工程的打(灌注)桩小于下表规定数量时,其人工 、机械(包括送桩)按相应定额项目乘系数1.25。
7、打斜桩时,人工、机械要乘系数。 8、在斜坡上、基坑槽内打桩,人工、机械要乘系数。 5、6、7、8要会换算!!要注意换算!!!
2020年9月28日
4
9、如:钻孔灌注桩,土孔2—35 岩石孔2—36 1.2×(1+1.5)%=1.218 1.1×(1+1.5)%=1.117
根据实际地质情况,充盈系数不同时,要调整换算。 灌注桩中设计钢筋笼时,按第四章钢筋笼定额执行( 4— 6)要注意对管理费和利润的调整。 10、钻孔灌注桩超过50米,人工挖孔桩超过15米,人工、机 械要乘系数。 11、本定额打桩(包括方桩、管桩)已包括300米内的场内 运输,实际超过300米时,应按第七章的构件运输相应定额执 行,并扣除定额内的场内运输费。定额中(7-1)*0.6 的解释 12、13、14、15略
一、打桩
1、打试桩。打试桩(包括送桩)可按相应定额项目的人工、机械
乘系数2。(2-2换)
2、打桩机类型、规格按最合理配置考虑,执行不换算。
3、预制钢筋混凝土方桩、管桩制作费另行计算(根据工程量计算
规则1算体积,方桩按第四/五章计算,或查附录找单价)。定额项
目中按1%损耗(损耗取定C35钢筋砼单价,设计要求的混凝土强度
机 械
202002年0099月28日轨道式锤柴重油2.5打t 桩机
工日
m3 m3 m3 Kg Kg 条 m3 Kg m3
台班
元 元 元 元 元 元 26.00
673.48 1599.00 2449.00
3.6 3.55 5.00 1.43 4.28 44.15
719.46
2-1
2-2 2-3 2-4
方桩 桩长在(m)
12以内
18 30 30
数量
合价
166.58
21.41
22.25
101.95
13.57
11
7.40
6
0.82
19.68
0.01 0.003 0.002 0.02 0.003 0.25 0.45 0.28 1.00
6.73 4.80 4.90 0.07 0.01 1.25 0.64 1.20 44.15
0.102
73.38
7
工程量计算规则 一、打桩 1、以体积m3计,按设计桩长(包括桩尖,不扣除桩尖虚体积 )乘以桩截面面积(管桩空心部分应扣除)×桩的根数。 2、接桩。按个,但掌握换算方法(几种情况) 3、送桩。图示 (桩顶至设计地坪+0.5m)×桩截面积×桩的 根数。
注意:04《计价表》的管理费率、利润率与现行《费用定 额》09有所不同。 1、要掌握换算方法(手工算价、造价员考试)。 2、更要求掌握“基于计价表计价(按04计价表规定)”(只 进行其他换算,不作管理费率/利润率的调整)。
计算基数
人工费+机械费 人工费+机械费 人工费+机械费 人工费+机械费 人工费+机械费 人工费+机械费
计算基数
人工费+机械费 人工费+机械费 人工费+机械费 人工费+机械费 人工费+机械费
企业管理费率(%) 一类 二类 三类 工程 工程 工程
35 30 25
17 14 13
12 10.5 9
