《消防施工组织设计》PPT课件
消防工程施工组织设计
消防工程施工一、消防供水设施的安装施工(一)消防水泵及稳压泵的安装消防水泵安装工艺:施工准备→基础施工→泵体安装→吸水管路安装→压水管路安装→单机调试。
1.水泵安装:消防水泵、稳压泵的安装,应符合现行国家标准《机械设备安装工程施工及验收通用规范》及《压缩机、风机、泵安装工程施工及验收规范》的有关规定。
(1)检查泵的安装基础的尺寸、位置和标高均符合工程设计要求。
(2)泵的开箱检查应符合下列要求:应按设备技术文件的规定清点泵的零件和部件,并应无缺件、损坏和锈蚀等;管口保护物和堵盖应完好;应核对泵的主要安装尺寸并应与工程设计相符。
(3)出厂时已装配、调整完善的部分不得拆卸。
(4)电动机与泵连接时,应以泵的轴线为基准找正;电动机与泵之间有中间机器连接时,应以中间机器轴线为基准找正。
(5)整体安装的泵,纵向安装水平偏差不应大于0.10/1000,横向安装水平偏差不应大于0.20/1000,并应在泵的进出口法兰面或其他水平面上进行测量;解体安装的泵纵向和横向安装水平偏差均不应大于0.50/1000,并应在水平中分面、轴的外露部分、底座的水平加工面上进行测量。
2.吸水管的安装(1)水泵吸水管路的基本要求是不漏气、不积气、不吸气。
(2)当消防水泵和化粪池位于独立的两个基础上,且相互为刚性连接时,吸水管上应加设柔性连接管。
(3)吸水管水平管段上不应有气囊和漏气现象。
为保证消防水泵能够安全和及时启动,水泵的吸水方式应为自灌式。
在吸水管路的安装中,应有沿水流方向连续下升的坡度,一般应大于5‰。
(4)在吸水管如果需要安装阀门时,应安装闸阀,不能使用蝶阀。
3.水泵的调试:水泵机组及附件安装完毕后,需进行单机试验,在有条件的情况下,应进行带负荷试验。
水泵的单机试验应按以下方法和步骤进行:(1)检查配电柜是否符合要求,及电机接线端子是否符合产品要求。
(2)将电机与水泵联轴器的键拆下,使电机与水泵脱离。
(3)将电机进行点试车,检查转向及声音是否正常。
施工组织设计(消防)
目录一、工程说明二、工程施工组织设计(一). 工程主要工序的施工方法火灾自动报警、消防广播及消防联动控制、自动喷淋、消火栓、通风防排烟等系统主要工序的施工技术、施工方法和工艺流程(二). 工程投入人力、物力、工期(进度)的保证措施Ⅰ、工程投入的施工机械设备情况、主要施工机械计划Ⅱ、劳动力安排计划Ⅲ、项目班子配备情况Ⅳ、施工总进度表(三). 确保工程质量、安全生产等技术组织措施Ⅰ、确保工程质量的技术保证措施Ⅱ、确保安全生产的技术组织措施Ⅲ、确保文明施工的技术组织措施Ⅳ、确保工期的技术组织措施(四). 配合建设单位、设计单位、土建承包方及其他各专业项目施工的组织保证和管理、技术措施一、工程说明:1.工程概况:XX晖扬花苑为十八层的综合楼,属一类高层建筑,地下一层,地上十七层,其中一层为店面,二、三层为办公,四至十七层为住宅;建筑高度为56.1 m,建筑面积为18248m2。
建设单位:XX市晖扬房地产开发XX。
设计单位:XX市城市规划设计研究院。
监理单位:XX长实监理XX。
2.自动报警及消防系统工程概况包括:①.消防报警、消防广播、消防、消防联动系统及相应管线和套管的预埋和安装(含相关的消防线路桥架及设备);②.消火栓、自动喷淋系统的安装;③.消防水泵房的水泵设备及消防水池出水口含出水口以后的管道、设备及套管的预埋和安装;④.平时通风、防排烟系统安装与战时人防通风的预埋。
3.主要编制依据:①.设计施工图;②.与安装工程相应的规X、规程、标准、图集;③.消防产品的技术与功能要求的技术文件。
二、工程施工组织设计(一).工程主要工序施工方法火灾自动报警、消防广播、消防及消防联动控制、自动喷淋、消火栓等系统主要工序的施工技术、施工方法和工艺流程:1.主要工程项目特点概述:⑴.消防给水:含消火栓、自动喷淋、室外消火栓等三个独立消防给水系统。
①.消火栓给水系统由地下水池、水泵房消防泵、供水环状管网、屋顶水箱、室内外消火栓和消防水泵接合器等组成。
消防施工组织设计课件
设计重点
确保住宅楼疏散通道安全,合理规划消防车道和消防救援 场地。
实施过程
在设计阶段充分考虑了住宅小区的特点,如建筑密度大、 人员集中等,制定了针对性的消防措施,如设置室外消火 栓系统、消防应急照明等。
案例总结
该案例强调了住宅小区消防设计的特殊性,需要重点关注 人员安全和救援便利性。
案例三:某工业园区的消防施工组织设计
THANKS.
安全风险挑战
随着消防安全风险的增加,消防 施工组织设计将面临更多的安全 风险挑战,需要加强安全管理和
风险控制。
技术创新与应用前景
智能化监控技术
利用物联网技术实现消防设施的 实时监控和预警,提高火灾防控
能力。
高效灭火技术
研发新型高效灭火材料和设备,提 高灭火效率,减少人员伤亡和财产 损失。
虚拟现实技术
消防安全措施与应急预案
总结词
消防安全措施与应急预案是消防施工组织设计的重要组成部分,它涉及到火灾预 防、应急救援以及灾后处理等方面。
详细描述
在进行消防安全措施与应急预案设计时,应结合建筑物的实际情况,制定相应的 火灾预防措施和应急救援方案。同时,应定期组织演练和培训,提高相关人员的 应急处理能力,确保在火灾发生时能够迅速、有效地进行应急救援工作。
改进措施
根据评估结果,制定相应 的改进措施,提高消防施 工组织设计的实施效果和 管理水平。
消防施工组织设计的
05
案例分析
案例一:某商业综合体的消防施工组织设计
案例概述
某商业综合体项目,集购物、餐 饮、娱乐等功能于一体,建筑面 积达到10万平方米。
设计重点
确保人员疏散通道畅通,合理布 置消防设施,提高灭火救援效率。
消防施工组织设计方案ppt课件
施工目标
目标:工程一次性验收合格率达100%; 科学管理,结合总承包工程达到市优目标 ,确保满足业主的需要.
.
编制依据
1 甲方提供的招标文件及答疑文件。 2 甲方提供的施工图纸。 3《高层民用建筑设计规范》 GB50016—2014 3《火灾自动报警系统施工及验收规范 》 GB_50166-
.
工程量清单
.
总价措施项目
.
规费,税金项目计价表
其他项目费:20000
.
本工程预计造价 45193.92元
.
安全管理
第一条:安全生产是生产企业的头等大事。坚持安 全第一
第二条:公司、各单位和部门要加强对安全生产的 领导,尊重科学,严格管理
第三条:公司的安全生产、管理目标、(指标); 安全合格率为100%,优良率为90%以上,杜 绝死亡事故和重伤事故,一般工伤事故频率控制 在0.2%以内。
向建设单位提供和递交《竣后服务标 准模式细则》和各专业《设备安全运行指 南》,以帮助用户了解竣工后服务的诸项 内容,以及在短时间内熟悉工程系统情况 和掌握系统运行要点。
.
三.提供操作和维修保养手册 1.本工程竣后推行标准服务模式 2.提供操作和维修保养手册 1)系统说明 2)技术说明 3)维修保养操作说明 4)安全保险操作说明 5)供应商名单和联系方式 6)零部件表 7)专用电脑软件使用说明 3.提供培训
第四条 各单位必须坚持“安全第一,预防为主,综 合治理”的方针
第五条 各单位要建立健全安全生产管理机构
.
安全施工图片
.
文明施工
制定文明施工管理体系和现场布置管理制度 制定专项施工方案 制定场地管理制度 防止施工现场噪声污染的措施 防止扬尘、大气污染措施 防止水污染、清除虫草措施
消防施工组织设计PPT课件
工程简介 工程范围 工程特点
工程目标
管理目标 质量目标 工期目标 安全生产目标 文明生产目标
施工部署及管理体系
施工部署
管理体系
施工准备工作
施工技术准备 施工现场物质准备 施工人员及各项规章制度
准备 主要材料准备
施工程序及施工进度 计划
施பைடு நூலகம்程序
施工进度计划
主要施工方法
水消防工程施工方法、 质量保证措施
确保工程质量的技术 组织措施
质量管理目标
质量保证措施
文明施工及安全生产保护措施
文件依据 文明施工目标 文明施工安全管理职责 文明施工管理措施 安全技术措施 消防保卫措施
售后服务和承诺
1、回访、保修制度及措施 2、对工程质量的投诉处理

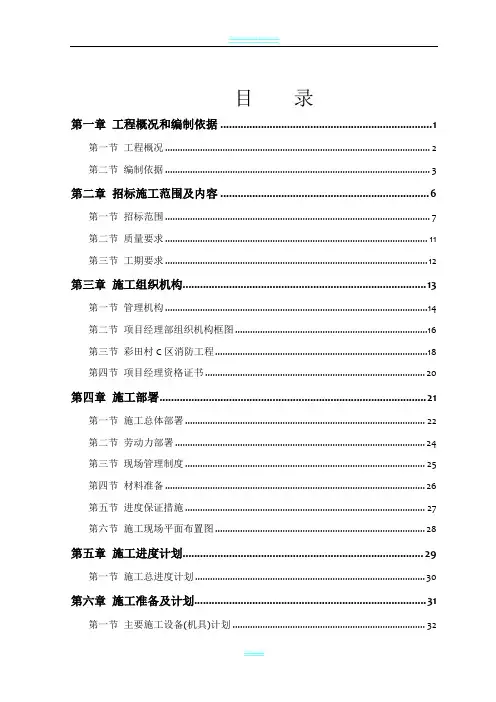

消防工程施工组织设计
目录第一章工程概况和编制依据 (1)第一节工程概况 (2)第二节编制依据 (3)第二章招标施工范围及内容 (6)第一节招标范围 (7)第二节质量要求 (11)第三节工期要求 (12)第三章施工组织机构 (13)第一节管理机构 (14)第二节项目经理部组织机构框图 (16)第三节彩田村C区消防工程 (18)第四节项目经理资格证书 (20)第四章施工部署 (21)第一节施工总体部署 (22)第二节劳动力部署 (24)第三节现场管理制度 (25)第四节材料准备 (26)第五节进度保证措施 (27)第六节施工现场平面布置图 (28)第五章施工进度计划 (29)第一节施工总进度计划 (30)第六章施工准备及计划 (31)第一节主要施工设备(机具)计划 (32)第二节劳动力计划表 (35)第三节材料、设备的供应计划 (36)第四节甲供设备、材料的协调 (39)第五节设备材料进施工现场的验收 (40)第七章主要工程项目的安装技术措施 (42)第一节消防水系统的施工安装技术措施 (43)第二节二氧化碳气体灭火系统安装技术措施 (71)第三节火灾自动报警系统的施工安装技术措施 (74)第四节消防广播系统施工方案、技术措施及调试 (80)第五节防排烟系统的施工安装技术措施 (83)第八章质量体系及保证措施 (91)第一节质量目标 (92)第二节质量保证措施 (93)第九章安全生产及环境保护措施 (96)第一节安全目标 (97)第二节安全生产保证措施 (98)第三节施工现场安全生产管理体系 (102)第四节施工现场的成品保护措施 (104)第十章服从总包管理及协调配合 (105)第一节10.1 与甲方、监理和总包单位配合的承诺 (106)第十一章维修、保养服务 (107)第一节编写维护说明书 (108)第二节为业主培训使用管理人员 (109)第三节维修保养的承诺 (110)第四节维护保养制度 (111)第一章工程概况和编制依据第一节工程概况1.1.1 工程概况彩田村是市住宅局开发的福利房住宅小区,消防施工图已经市消防局批淮。
消防施工组织设计
大陆国际消防工程施工组织设计四川武盾实业总公司二零零九年六月二十六日目录第一章编制依据及工程概况第二章施工管理目标第一节工期目标第二节质量目标第三节安全目标第四节文明施工目标第三章施工进度计划第一节施工进度总体安排第二节主要进度控制点设置第四章施工组织及劳动力计划第一节施工组织机构设置第二节施工力量部署第三节劳动力计划第五章主要施工方法及技术要求第一节消火栓及喷淋系统安装工程第二节火灾报警联动系统安装工程第三节应急照明系统安装工程第四节气体灭火系统安装工程第五节重要部位质量通病及防治方法第六章施工设备需用量计划第一节主要工机具需用量一览表第二节主要检验、测量和试验设备需用量一览表第七章施工技术组织措施第一节工期保证措施第二节质量保证措施第三节安全保证措施第四节现场文明施工保证措施第五节冬、雨季施工措施第六节成品与半成品保护措施第七节与总承包单位的协调措施第八章施工总平面布置第一节临时设施规划第九章工程交付、服务及保修第十章竣工资料第一章编制依据及工程概况1、编制依据《火灾自动报警系统设计规范》GB50116-98《火灾自动报警系统施工及验收规范》GB50166—2007《自动喷水灭火系统设计规范》GB50084—2005《自动喷水灭火系统施工及验收规范》GB50261-2005《气体灭火施工及验收规范》GB50263-2007《高层民用建筑设计防火规范》GB50045-95(2005年版)《民用建筑设计通则》GB50352—2005《建筑设计防火规范》GB50016—2006《汽车库、修车库、停车场设计防火规范》GB50067—97《建筑灭火器配置设计规范》GB50140-2005《建筑灭火器配置验收及检查规范》GB50444-2008《建筑给水排水设计规范》GB50015-20032、工程概况(1)本工程为大陆国际综合楼,建设地点为成都市人民南路四段11号,由地下五层和地上29层组成,建筑高度115.7m,其中地下五层设有汽车库、自行车库、设备用房等,停车188辆,为Ⅰ类地下停车库;地上除一层为商业和办公大厅外,二~二十九层均为办公(14层为避难层)。
消防施工组织设计_secret
某医院外科病房楼消防安装工程施工组织设计湖南省某设备安装公司二零零四年六月一、施工方案1.工程概况1.1编制依据1.1.1某医院外科病房楼消防设施安装工程招标文件(招标编号:CHCT-41034)。
1.1.2华东建筑设计研究院设计的《某医院外科病房大楼给排水工程设计施工图纸——消防水系统部分图纸和消防自动报警系统图纸》。
1.1.3某医院外科病房大楼消防安装项目标前答疑文件。
1.1.4国家现行给排水、消防等安装工程设计、施工规范、规程、定额和验收标准。
1.1.5工程所在地的经济、交通、地形地貌、水文资料、物资材料供应和气象情况,以及场区的水、电、道路、通信等建设条件。
1.1.6消防工程承包商(以下简称“承包商”)的管理水平、技术水平、施工能力,拟投入本工程的施工机械、仪器仪表、人力、物力及财力1.2工程概况:某医院外科病房楼,系一栋具有多功能的综合性高层建筑。
建筑结构为框剪结构。
主楼地下二层,地上十九层,建筑面积约70890m2。
该工程为一类建筑,属一级保护对象。
设有消火栓给水系统、自动喷淋给水系统和水喷雾灭火系统、防排烟系统及消防自动报警系统;病房大楼的消防报警系统采用控制中心报警系统,对以上各灭火系统实行统一指挥、管理。
病房大楼的消防报警系统主要包括:集中火灾报警控制器,消防联动控制设备,联动电源,消防电话设备等。
在公共走道、办公室、病房、电梯机房、设备用房等设置带地址编码的感烟探测器,而厨房、配餐间、蒸汽消毒室及地下室的车库则安装带地址编码的感温探测器,对于大空间的大堂上空,装设红外感烟探测器,变配电所内安装感烟感温复合探测器,厨房内安装燃气泄露报警器。
在适当的位置设置手动报警按钮及消防对讲电话插孔,在地下室的配电所、冷冻机房及消防水泵房、消防控制中心、排烟机房及消防电梯机房等处设置消防电话分机。
一旦发生火警,消防控制中心将发出指令,完成以下的联动控制功能:⑴关闭失火层及其上、下层主照明、空调及新风机等非消防设备电源,并接通报警装置及火灾应急照明灯。
消防工程施工组织设计(全)_secret
目录第一章工程概况 (2)第二章施工部署 (5)第三章施工配合与协调 (8)第四章施工进度计划 (13)第五章工期保证措施 (14)第六章质量、安全保证措施 (19)第七章消防水系统工程安装方案 (40)第八章消防火灾自动报警系统工程安装方案 (50)第九章消防正压送风、防排烟系统施工方案 (60)第十章沟槽式机械接头配管施工工艺 (65)第十一章消防系统检测和调试方案 (68)第十二章保修期内服务措施 (74)第十三章安全生产、文明施工及环境保护措施 (75)第一章工程概况一、工程简介工程名称:建燊阳光锦城地下车库消防工程工程地址:扬州市结构类型:框架结构二、工程内容及范围建燊阳光锦城地下车库消防工程下述系统安装、调试、验收主要包括:1. 消火栓系统2. 水喷淋系统3. 火灾自动报警及联动控制系统4. 消防正压送风、防排烟系统5. 室外消防管网系统。
三、施工组织设计及工程施工应遵守的技术标准、规范(一)、通风与火灾自动报警部分1.通风与空调工程施工质量验收规范GB50243-2002 2.现场设备、工业管道焊接工程施工及验收规范GB50236-983.工业设备及管道绝热工程施工及验收规范GBJ126-894.工业设备与管道绝热工程质量检验评定标准GB50185-935.高层民用建筑设计防火规范GB50045-95(01年版)6.《火灾自动报警系统设计规范》(GB50116-98)7.《火灾自动报警系统施工及验收规范》(GB50166-92)8.中华人民共和国消防条例9.中华人民共和国消防条例实施细则10.点型烟感火灾检测技术要求及试验方法GB4715-9011.点型温感火灾检测技术要求及试验方法GB4716-9312.火灾报警控制器通用技术条件GB4717-9313. 建筑电气工程施工质量验收规范GB50303-200214.电气装置安装工程电气设备交接试验标准GB50150-9115.电气装置安装工程电缆线路施工及验收规范GB50168-9216.电气装置安装工程接地装置施工及验收规范GB50169-9217.电气装置安装工程低压电施工及验收规范GB50254-9618.建筑工程施工现场供电安全规范GB50794-9619.电气装置安装工程质量检验及评定标准DL/T5161.1-5161.17(2002)20.建筑与建筑群综合布线系统工程施工及验收规范颁发21.与本工程相关在工程实施阶段国家颁发的规范、标准及行业标准等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
•工程概况 •工程目标 •施工部署及管理体系 •施工准备工作 •主要施工方法 •施工程序及施工进度计划 •文明施工及安全生产保护措施 •售后服务和承诺 •有关本工程的其它承诺
1
工程概况
工程简介 工程范围 工程特点
2
工程目标
管理目标 质量目标 工期目标 安全生产目标 文明生产目标
3
11
感谢下 载
12
施工部署及管理体系
施工部署
管理体系
4
施工准备工作
施工技术准备 施工现场物质准备 施工人员及各项规章制度准备 主要材料准备
5
施工程序及施工进度计划
施工程序 施工进度计划
6
主要施工方法
水消防工程施工方法、质 量保证措施
7
确保工程质量的技术组织 措施
质量管理目标
质量保证措施
8
文明施工及安全生产保护措施
文件依据 文明施工目标 文明施工安全管理职责 文明施工管理措施 安全技术措施 消防保卫措施
9
售后服务和承诺
1、回访、保修制度及措施 2、对工程质量的投诉处理
10Leabharlann 有关本工程的其它承诺施工阶段 工程竣工后
严格按图施工
服从甲方、监理的指挥
保证施工水不漫流下溢、施工噪声控制在许可的范 围内
保证安全生产,做到安全设施到位、安全措施到位, 安全验收达标,施工全过程安全无事故
保证施工工期,做到按计划进场,按计划施工,按 计划完成
保证成本控制,做到施工技术先进,工艺合理,管 理科学,配合业、主本项目的成功开发
保证文明施工,做到文明施工程度高,文明施工达 标
保证工程质量分项工程竣工一次交验达到合格
保证对甲方维修人员进行技术培训
二年保修期;一般情况为二天响应;特殊情况二小 时内响应
