钻井钻前工程概况及工程施工特点

合集下载

某钻井井场钻前工程施工设计方案

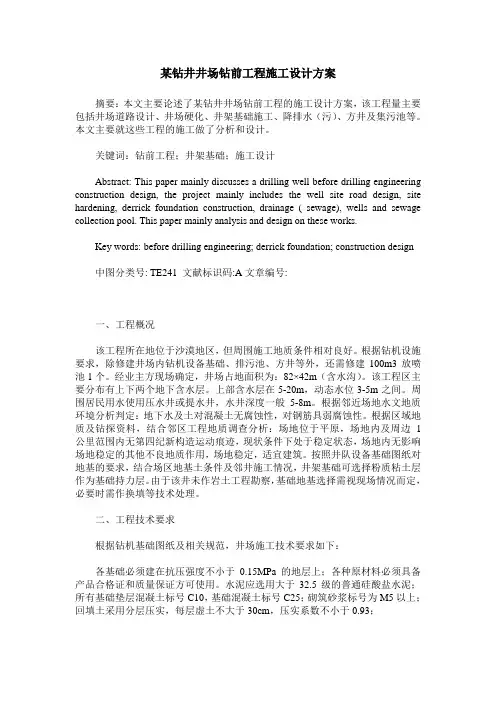

某钻井井场钻前工程施工设计方案

某钻井井场钻前工程施工设计方案摘要:本文主要论述了某钻井井场钻前工程的施工设计方案,该工程量主要包括井场道路设计、井场硬化、井架基础施工、降排水(污)、方井及集污池等。

本文主要就这些工程的施工做了分析和设计。

关键词:钻前工程;井架基础;施工设计Abstract: This paper mainly discusses a drilling well before drilling engineering construction design, the project mainly includes the well site road design, site hardening, derrick foundation construction, drainage ( sewage), wells and sewage collection pool. This paper mainly analysis and design on these works.Key words: before drilling engineering; derrick foundation; construction design中图分类号: TE241 文献标识码:A文章编号:一、工程概况该工程所在地位于沙漠地区,但周围施工地质条件相对良好。

根据钻机设施要求,除修建井场内钻机设备基础、排污池、方井等外,还需修建100m3放喷池1个。

经业主方现场确定,井场占地面积为:82×42m(含水沟)。

该工程区主要分布有上下两个地下含水层。

上部含水层在5-20m,动态水位3-5m之间。

周围居民用水使用压水井或提水井,水井深度一般5-8m。

根据邻近场地水文地质环境分析判定:地下水及土对混凝土无腐蚀性,对钢筋具弱腐蚀性。

根据区域地质及钻探资料,结合邻区工程地质调查分析:场地位于平原,场地内及周边1公里范围内无第四纪新构造运动痕迹,现状条件下处于稳定状态,场地内无影响场地稳定的其他不良地质作用,场地稳定,适宜建筑。

钻前工程施工组织设计

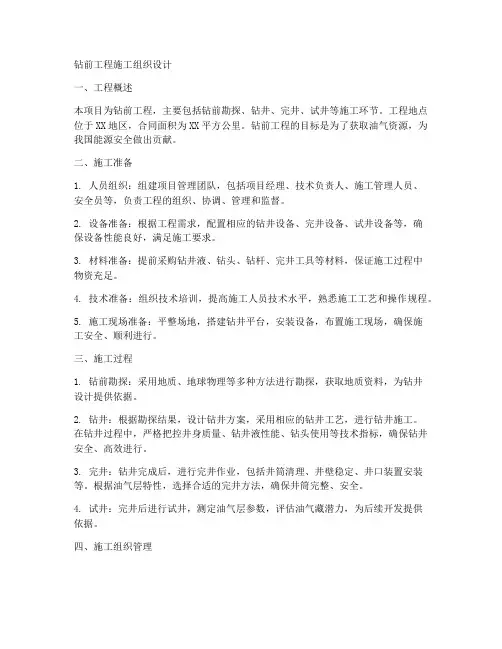

钻前工程施工组织设计

钻前工程施工组织设计一、工程概述本项目为钻前工程,主要包括钻前勘探、钻井、完井、试井等施工环节。

工程地点位于XX地区,合同面积为XX平方公里。

钻前工程的目标是为了获取油气资源,为我国能源安全做出贡献。

二、施工准备1. 人员组织:组建项目管理团队,包括项目经理、技术负责人、施工管理人员、安全员等,负责工程的组织、协调、管理和监督。

2. 设备准备:根据工程需求,配置相应的钻井设备、完井设备、试井设备等,确保设备性能良好,满足施工要求。

3. 材料准备:提前采购钻井液、钻头、钻杆、完井工具等材料,保证施工过程中物资充足。

4. 技术准备:组织技术培训,提高施工人员技术水平,熟悉施工工艺和操作规程。

5. 施工现场准备:平整场地,搭建钻井平台,安装设备,布置施工现场,确保施工安全、顺利进行。

三、施工过程1. 钻前勘探:采用地质、地球物理等多种方法进行勘探,获取地质资料,为钻井设计提供依据。

2. 钻井:根据勘探结果,设计钻井方案,采用相应的钻井工艺,进行钻井施工。

在钻井过程中,严格把控井身质量、钻井液性能、钻头使用等技术指标,确保钻井安全、高效进行。

3. 完井:钻井完成后,进行完井作业,包括井筒清理、井壁稳定、井口装置安装等。

根据油气层特性,选择合适的完井方法,确保井筒完整、安全。

4. 试井:完井后进行试井,测定油气层参数,评估油气藏潜力,为后续开发提供依据。

四、施工组织管理1. 施工进度管理:制定详细的施工计划,明确各阶段施工任务和时间节点,确保工程按计划进行。

2. 质量管理:建立质量管理体系,严格把控施工过程中的质量问题,做到质量事故零发生。

3. 安全管理:加强施工现场安全管理,制定安全事故应急预案,提高施工人员安全意识,防止安全事故发生。

4. 环境保护:遵守国家环保法规,加强施工现场环境保护,减少施工对环境的影响。

五、施工组织设计的特点1. 科学性:施工组织设计依据工程实际情况,结合施工工艺和设备性能,做到科学合理。

地质钻探施工方案

地质钻探施工方案

地质钻探施工方案一、引言地质钻探是一种获取地下地质构造和物质特征的方法。

它在地质勘探、工程勘察和地质灾害评估等领域有着广泛的应用。

本文将针对一些具体的工程场地,提出一份地质钻探施工方案。

二、工程概况所选工程场地位于城市区域,总占地面积1000平方米,计划建设一个地下车库,地下深度约40米。

根据地质勘察,该区域地质条件复杂,含有软黏土、松散砂土和岩层等,需要进行地质钻探以获取更详细的地下情况。

三、施工方法1.地质勘探钻孔的布置根据工程需求和地质勘探要求,确定地质勘探钻孔的位置和布置。

选择合适的钻孔位置,考虑地质构造、地下水位、施工安全等因素,并确保钻孔位置与工程的关键节点相符。

2.钻孔方式与设备选择考虑到施工的迅速和成本的控制,本次地质钻探采用旋转钻探方式。

优先选择旋挖钻机进行施工,根据实际施工情况,可以考虑用手动钻机等其他钻机进行辅助施工。

3.地质钻探施工流程(1)清理井口周围的杂草等障碍物,确保施工的顺利进行。

(2)搭建钻探平台和围栏,确保施工区域的安全。

根据孔深,确保钻杆及钻具的长度和稳固性。

(3)进行分层采样和岩芯取样工作,获取地质层和构造特征的详细信息。

(4)测试取样材料的物理力学性质,包括密度、含水量、抗压强度等。

(5)根据施工需要,进行布设地下水位监测井和测斜管等工作。

(6)根据设计要求,进行地质勘探孔的变径扩孔工作。

四、施工安全措施1.施工现场应搭建足够而稳固的钻探平台,确保作业人员的安全。

2.施工人员需按照相关规定佩戴安全帽、防护眼镜等个人防护装备。

3.钻孔时应注意钻具的固定和稳定,防止钻杆脱落和伤人。

4.实施监测措施,如定期检查井口周围的地面沉陷情况,及时采取措施防止施工过程中的地面塌陷等安全事故。

五、质量控制措施1.施工前,钻机应进行检修与调试,确保运行正常。

2.钻孔施工中,进行频繁的地层采样和取芯工作,并交由相关实验室进行分析和测试。

3.根据勘察结果和实际施工情况,及时调整施工工艺与参数,确保精确获取地质信息。

工程施工打井

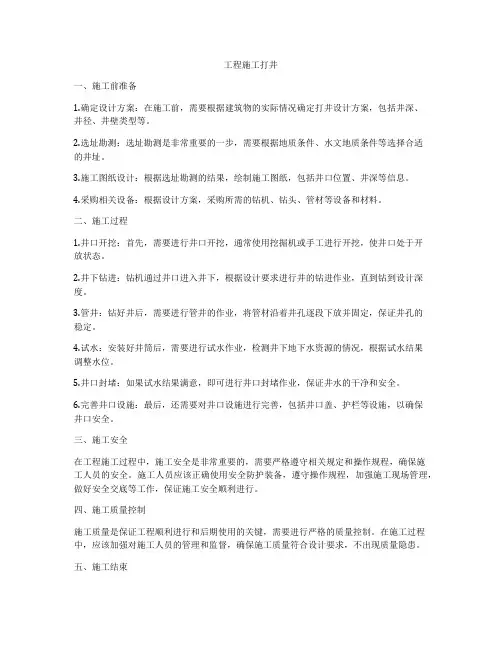

工程施工打井

工程施工打井一、施工前准备1.确定设计方案:在施工前,需要根据建筑物的实际情况确定打井设计方案,包括井深、井径、井壁类型等。

2.选址勘测:选址勘测是非常重要的一步,需要根据地质条件、水文地质条件等选择合适的井址。

3.施工图纸设计:根据选址勘测的结果,绘制施工图纸,包括井口位置、井深等信息。

4.采购相关设备:根据设计方案,采购所需的钻机、钻头、管材等设备和材料。

二、施工过程1.井口开挖:首先,需要进行井口开挖,通常使用挖掘机或手工进行开挖,使井口处于开放状态。

2.井下钻进:钻机通过井口进入井下,根据设计要求进行井的钻进作业,直到钻到设计深度。

3.管井:钻好井后,需要进行管井的作业,将管材沿着井孔逐段下放并固定,保证井孔的稳定。

4.试水:安装好井筒后,需要进行试水作业,检测井下地下水资源的情况,根据试水结果调整水位。

5.井口封堵:如果试水结果满意,即可进行井口封堵作业,保证井水的干净和安全。

6.完善井口设施:最后,还需要对井口设施进行完善,包括井口盖、护栏等设施,以确保井口安全。

三、施工安全在工程施工过程中,施工安全是非常重要的,需要严格遵守相关规定和操作规程,确保施工人员的安全。

施工人员应该正确使用安全防护装备,遵守操作规程,加强施工现场管理,做好安全交底等工作,保证施工安全顺利进行。

四、施工质量控制施工质量是保证工程顺利进行和后期使用的关键,需要进行严格的质量控制。

在施工过程中,应该加强对施工人员的管理和监督,确保施工质量符合设计要求,不出现质量隐患。

五、施工结束施工完成后,需要对整个施工过程进行总结和评估,对施工中存在的问题和不足进行分析和改进,以提高施工效率和质量。

同时,还需要对施工现场进行清理和整理,保证施工现场的整洁和安全。

总的来说,工程施工打井是一项复杂的作业,需要多方面的专业知识和技术支持。

通过科学合理的设计和严格的施工操作,可以顺利完成工程施工打井,为建筑物的使用提供可靠的地下水源。

钻井工程钻前工程方案

钻井工程钻前工程方案

钻井工程钻前工程方案一、工程概述钻井工程是指通过凿岩机械、冲击设备等工具在地下进行岩石钻探作业,以获取地下水、矿产资源等目的。

钻井工程是地质勘探工作的重要环节之一。

针对不同的钻井目的和地质条件,需要设计和制定不同的钻井工程方案,以确保钻井作业的顺利进行。

二、工程目标本钻井工程的目标是针对某一地质勘探项目,进行一口垂直钻井,以获取地下水资源,并对地下岩层进行勘探和分析,为后续开发利用提供地质资料和技术支持。

三、地质条件1. 钻井地点:本钻井工程钻井地点位于某省某市的山区,地质条件复杂,地形起伏较大,地势陡峭,山地多砂石,泥质较多,地下水资源丰富。

2. 地质结构:该地区由花岗岩、片麻岩、页岩等岩石组成,岩层坚硬,岩性较好。

3. 地下水位:根据地质勘探资料显示,钻井地点附近存在丰富的地下水资源,地下水位约为60米。

四、技术方案根据以上地质条件,本钻井工程在钻前工程环节应采取以下技术方案:1. 钻井方法:采用旋挖钻井方法进行钻井作业,即采用旋挖机进行岩石钻探,以确保钻井速度和施工质量。

2. 钻井设备:选用合适的旋挖钻井机械设备,配备耐磨、高效的钻具,以适应地质条件的变化,并确保钻井钻具的寿命和使用效果。

3. 钻井液:选择合适的钻井液,以满足岩层钻井和工程施工的需要,并确保施工安全和环保要求。

4. 钻井方向:本钻井工程采取垂直钻井方式进行,以保证地下水资源的开采和利用效果。

5. 钻井工艺:根据地质勘探资料和实地勘察,制定详细的钻井工艺流程,包括孔径选择、孔深控制、注浆处理等,确保钻井工程施工质量和安全。

五、安全管理1. 施工方案:在钻井工程的施工方案中,应重点关注施工现场的安全管理措施,包括人员安全、设备安全、环境安全等方面,做好施工计划和风险评估。

2. 岩层预警:在钻井过程中,要加强对岩层变化的监测和预警,及时采取合适的应急措施,防止钻井事故的发生。

3. 环境保护:在钻井施工过程中,应严格遵守环境保护法规和标准,确保施工过程对周边环境的影响达到最小化。

钻前工程(归属于建设工程的项目)

钻前工程(归属于建设工程的项目)

合同编号:钻前工程合同项目名称:发包方(甲方):承包方(乙方):签订时间:年月日签订地点:1.总则根据《中华人民共和国合同法》等现行法律法规,本着自愿、平等、诚实信用原则,双方就钻前工程服务事宜,协商一致,签订本合同。

2.工程概况2.1项目名称:____ 井(区块)钻前工程2.2工程地址:区块井。

区块井。

区块井。

3.工作量:3.1 工程内容:双方共同实施井位踏勘、测量,并绘制施工草图;由乙方组织钻前工程(包括井场、道路的修建、破堤、平整场地、围防污堤、围土油池以及割苇子等工程)施工。

3.2主要工作量包括:大平台:长 m 宽 m 厚 m小平台:长 m 宽 m 厚 m井场路:长 m 宽 m 厚 m隐蔽:长 m 宽 m 厚 m3.3 其他:4.施工工期:自_____年_ _ _月_____日始至_____年_____月____日止(暂定),实际工期以甲方通知为准。

5.合同价款:元,此价款为____税价。

大写。

该价款可依据甲方现场签证的工作量增减而增减,但需经甲方相关部门审定。

6.质量和技术要求6.1 质量和技术按照工程设计和甲方工程项目通知单要求实施。

6.2 临时道路满足钻机设备搬迁等运输要求;井基础、井场要求场面平整,排水良好,能满足钻井、环保和生产生活要求等。

6.37.验收7.1 工程完工后日内,由乙方通知甲方,甲方组织相关部门或单位进行现场验收签证。

7.2除设计变更外,经甲方验收符合图纸和合同要求为合格工程。

验收合格,由甲方出具验收签证,如验收为不合格工程,由乙方限期整改,直至验收合格。

7.3本合同项下工程质量保证期为月,自项目通过最终验收之日起计算。

保证期间如发现工程质量有缺陷的,乙方应无偿负责返工直至合格。

7.48.结算和支付8.1工程验收(包括阶段验收和竣工验收)合格后日内,乙方应携带相关资料到甲方办理付款履行审查审批手续。

付款履行审查审批过程中,一个审查审批部门审查完毕后日内,乙方应将相关资料提交甲方下一个审查审批部门审查。

钻井工程介绍概况

钻井工程介绍概况

钻井工程介绍概况钻井工程是石油工程领域中一项重要的技术活动,是从地面向地下进行钻探操作,以便获取地下的矿产资源,其中以石油和天然气的开采为主要目标。

钻井工程的主要目标是增加地下储层的透水性,以便更好地开采矿藏。

本文将从钻井工程的基本流程、主要设备和技术以及目标和挑战等方面来介绍钻井工程的概况。

钻井工程的基本流程主要包括:选择井址、井孔设计、装备组装、钻井操作、完井装备安装和井口完工等。

首先,在选择井址阶段,需要通过地质勘探和地质勘探数据分析,确定最佳的井址位置,以期最大限度地发掘地下石油资源。

接下来,井孔设计是钻井工程中一项非常重要的环节。

井孔设计需要根据勘探数据和目标矿藏的特点来确定井孔的深度、直径和步骤等。

这是钻井工程成功的关键之一装备组装阶段包括井口设备、平台、钻井机和相应的钻杆、钻头等设备的安装和调试。

完成这一阶段后,准备开始钻孔作业。

钻井操作是钻井工程的核心环节。

在此过程中,需要选择合适的钻头进行钻井操作,通常使用回转钻井法来进行作业。

在钻孔的同时,还需要液压平衡、钻井液循环和钻井液处理等工作。

钻井操作的主要目标是成功达到设计井孔的目标深度,同时获得地下地质条件的相关数据。

完成钻孔后,就进入完井装备安装阶段。

这个阶段包括套管的安装、固井、完井流体的选择和井口的配套设备等。

最后,就是井口完工阶段。

在这一阶段,需要对井口设备进行检查和维护,确保后续开采作业的顺利进行。

钻井工程中的主要设备和技术包括钻机、钻头、钻杆、钻井液和固井等。

钻机作为钻井工程中最重要的设备之一,根据不同的工作要求有不同的类型,如旋转式钻机、回转式钻机和振动式钻机等。

钻头一般由金刚石或合金制成,用于在地下钻孔。

钻杆是将钻头连接到钻机的传递装置,一般由钢管制成。

钻井液是钻井工程中不可或缺的重要组成部分,它在钻井过程中起到润滑、冷却、清洗和悬浮钻屑等作用。

固井则是在钻井完成后,通过注入固井液将套管固定在井孔壁上,以防止地下的油气或水从井孔壁中逸散。

钻井工程设计概述

钻井工程设计概述

目录1.设计依据 (1)构造名称:鄂尔多斯盆地伊陕斜坡 (1)地舆及环境资料 (1)地质要求 (1)地质分层及油气水层 (1)2.技术指标及质量要求 (5)井身质量要求 (5)2.2 钻头、套管程序及固井质量要求 (5)2.3 钻井取心质量要求 (5)3.工程设计 (7)井身布局 (7)3.2 钻机选型及钻井主要设备 (8)3.3 钻具组合 (10)3.4 钻井液设计及气层庇护要求 (10)3.5 钻头及钻井参数设计 (14)油气井压力控制 (16)3.7 取心设计 (18)3.8 半途测试安然办法 (20)3.9 固井设计 (21)3.10 各次开钻或分井段施工重点要求 (25)3.11 完井设计 (29)3.12 弃井要求 (30)3.13 钻井进度方案 (30)4. 健康、安然与环境打点 (32)底子要求 (32)健康、安然与环境打点体系要求 (32)关键岗位配置要求 (33)健康打点要求 (33)安然打点要求 (35)环境打点要求 (38)5. 完井提交资料 (39)完井提交资料 (39)6. 附那么 (40)钻井施工设计要求 (40)特殊施工作业要求 (41)1.设计依据钻井工程设计依据:延1001井钻井地质设计;有关技术尺度及技术法规。

1.1构造名称:鄂尔多斯盆地伊陕斜坡1.2地舆及环境资料井口坐标:纵: (m),横: (m)地面海拔: (m)构造位置:鄂尔多斯盆地伊陕斜坡地舆位置:陕西省延安市安塞县王家湾乡王茂湾北东约1Km处气象资料〔在预计施工期内,当地域的风向、风力、气温和大风雪、汛期等情况〕:井区属大陆性季风半干旱气候,春季干旱多大风,夏季高温多雷雨,秋季凉爽而短促,冬季漫长且干旱。

日照充沛,雨热同季。

年平均气温8℃,年平均降雨量445mm,无霜期146d。

本区第四系含水性较强,潜水位较浅。

春秋季多西冬风、多沙尘暴天气;夏秋季节易发山洪、山体滑坡等灾害性地质现象。

地形地貌及交通情况:工区地处黄土高原腹地,地表侵蚀切割强烈,沟壑梁峁发育,地形起伏较大。

工程钻井施工方案

工程钻井施工方案

工程钻井施工方案一、施工单位本工程的施工单位为XX建设工程有限公司。

二、工程概况本工程位于XX地区,是一处地下水资源开发工程,属于一项工程勘察开发项目。

本工程的地质条件为XX地质构造类型,地下水位深度为XX米,井径为XX毫米。

三、施工前准备1. 施工前,施工单位需提前准备好所需的施工设备和人员。

根据工程施工需要,确定所需的机械设备,如钻井设备、卡车、压缩机、搅拌车等,并进行充分维护和检修,确保设备运行正常。

2. 提前调查地质情况,了解地下水位、地质构造和地质岩层情况,从而确定井口的位置和井孔的尺寸。

3. 根据工程需要,制定具体的施工计划,包括施工时间、施工过程中的安全风险及防范措施等。

四、施工流程1. 地面准备:首先需要在井口的周围清理出一个平整的工作空间,确保施工设备能够安全进出。

2. 井孔钻挖:在地面准备就绪后,开始进行井孔的钻挖工作。

按照地质情况选择合适的钻头,并根据设计要求进行井孔的钻挖。

在钻井过程中,需要不断监测地质情况,并根据情况调整钻具和施工参数。

3. 岩屑处理:当井孔钻挖到设计深度后,需要对井孔中的岩屑进行清理和处理,确保井孔内部光滑和清洁。

4. 安装套管:在清理完岩屑后,需要按照设计要求在井孔内安装套管,以保证井壁的稳定和井口的安全。

5. 井口回填:当套管安装完毕后,对井口进行回填工作,保证井口的平整和坚固。

6. 设备安装:最后,需要对井口周围进行相应的设备安装工作,如井口盖、抽水设备、管线等。

五、施工安全及环境保护1. 施工人员必须严格遵守施工作业规程和安全操作规程,切实做到“一岗双责”,加强对施工现场的安全管理。

2. 严格实施安全防护措施,定期进行安全教育培训,提高施工人员的安全意识和防护能力。

3. 对施工现场周围进行合理的封闭和围挡,防止施工过程中的坠落、冲击等意外伤害。

4. 施工过程中要遵守环保法规,减少污染物的排放和土壤的破坏。

六、质量控制1. 施工过程中,应加强对施工质量的监测和检验,确保施工质量符合设计要求和验收标准。

钻前工程施工方案

钻前工程施工方案

钻前工程施工方案一、项目概况钻前工程施工是一项非常重要的工程环节,主要是为了为后续的钻井工程做好准备工作。

本方案是基于某油田开发项目的实际情况,对钻前工程施工进行具体规划。

二、工程背景本工程位于某油田,为了开发油气资源,需要进行探井勘探和开发钻井。

钻前工程施工是确保钻井工程能够顺利进行的重要环节,需要对地质条件及工程环境进行综合评估和规划。

本方案将针对该油田的特殊地质条件、环境要求以及工程需求,制定一套详细的钻前工程施工方案。

三、地质条件和环境要求1. 地质条件:该油田地质复杂,包括砂岩、泥岩、页岩等多种岩性。

地下水位深,地表水流动较快。

2. 环境要求:周边地区生态环境较为脆弱,需要做好环境保护和生态恢复工作。

四、施工方案1. 勘探地质条件:在确定钻探位置之前,需要对地质条件进行勘探,包括地质构造、岩性、地下水位、地表水流情况等,以便合理选择钻井位置。

2. 建设道路和基础设施:在确定了钻井位置之后,需要先进行道路建设和基础设施建设,包括道路修建、井址平整、井口建设等。

3. 钻前勘探工作:在确定了钻井位置后,进行对地层的探测工作,包括取土样、水样、岩心样等,以便进行地层分析和评价。

4. 环境保护和生态恢复:在施工过程中,需要注重环境保护和生态恢复工作,对施工区域的植被、水源等生态环境进行保护,并在施工结束后进行恢复工作。

5. 安全保障:在施工过程中严格遵守相关安全规程,做好施工现场的安全保障工作,保证施工人员和设施的安全。

六、质量控制1. 施工监理:钻前工程施工过程中,需配备专业的监理人员对施工现场进行监督,确保施工质量符合相关标准。

2. 勘探报告:对勘探工作获得的地质数据进行整理和分析,编制出详细的勘探报告,供后续钻井工程使用。

七、进度安排1. 钻前工程施工进度需根据实际情况进行合理安排,包括勘探时间、道路建设、基础设施建设、勘探工作、环境保护和生态恢复工作等。

2. 施工进度需在保证质量的前提下尽量缩短,以便为后续钻井工程提供充分的准备时间。

新型钻井工程施工方案

新型钻井工程施工方案

新型钻井工程施工方案一、工程概况本项目为新型钻井工程,旨在提高钻井效率、降低成本、减少环境污染。

钻井工程地点位于XX地区,钻井深度为XX米,钻井直径为XX米。

工程内容包括钻井、固井、完井等环节。

二、施工工艺及流程1. 钻井工艺(1)采用高效的钻头,提高钻井速度;(2)使用钻井液冷却钻头,减少钻头磨损;(3)采用钻井参数监测技术,实时掌握钻井状态;(4)利用井下动力钻具,提高钻井效率。

2. 固井工艺(1)采用高强度水泥浆,提高固井质量;(2)使用先进的固井设备,确保固井过程顺利进行;(3)采用多重封堵技术,防止地层流体侵入。

3. 完井工艺(1)选择合适的完井方法,如射孔完井、套管完井等;(2)使用高质量的完井材料,确保完井效果;(3)进行完井试压,检验完井质量。

三、施工设备及材料1. 钻井设备:钻机、钻井液处理设备、钻井参数监测设备等;2. 固井设备:水泥浆制备设备、固井泵、封堵设备等;3. 完井设备:射孔设备、套管处理设备、试压设备等;4. 材料:钻头、钻井液、水泥浆、套管、油管等。

四、施工组织与管理1. 成立项目组,负责工程的整体组织与协调;2. 制定详细的施工计划,确保工程进度;3. 落实安全措施,保障施工安全;4. 加强质量控制,确保工程质量。

五、质量保证措施1. 严格遵循国家相关法律法规和行业标准;2. 施工过程中,加强对施工人员的培训和指导;3. 采用先进的施工设备和技术,提高施工质量;4. 加强质量检查和验收,确保工程质量达到设计要求。

六、安全环保措施1. 严格遵守国家安全生产法律法规,落实安全生产责任制;2. 加强施工现场安全管理,确保施工设备和安全设施完好;3. 配备足够的安全生产管理人员和专职消防员;4. 制定应急预案,应对突发事故;5. 加强环境保护,减少施工对环境的影响。

本新型钻井工程施工方案旨在确保工程顺利进行,提高施工质量,降低成本,减少环境污染。

在施工过程中,我们将严格按照方案要求,加强组织与管理,确保工程圆满顺利完成。

矿山钻工工程施工方案模板

矿山钻工工程施工方案模板

矿山钻工工程施工方案模板项目名称:矿山钻工工程1. 项目概述本项目位于XX矿山,是一处XX类型的矿石矿藏。

本工程施工内容主要包括矿山钻孔、爆破预处理以及后续的矿石开采工作。

本施工方案主要包括项目背景、工程概述、施工组织、安全生产、质量控制、进度计划等内容。

2. 项目背景XX矿山位于XX地区,是一处重要的矿产资源区域。

根据勘探数据显示,该矿山具有较好的开采价值,需要进行一系列的钻探和爆破工作以及后续的矿石开采。

3. 工程概述本工程主要包括以下几个方面的工作内容:1)钻孔作业:根据勘探数据确定矿藏位置和矿石分布情况,进行钻孔作业,为后续的爆破作业做好准备;2)爆破预处理:根据钻孔数据和矿石性质,进行爆破药剂的配置和爆破预处理工作;3)矿石开采:根据爆破效果和矿石性质,进行矿石的开采和输送等工作。

4. 施工组织本工程由施工单位负责实施,施工单位将设立项目部负责具体的施工组织和管理。

项目部将按照项目需求招聘相关的技术人员和作业人员,以确保工程施工的顺利进行。

5. 安全生产安全生产是本工程的首要任务,施工单位将严格落实国家和地方相关的安全生产法规,建立健全安全管理体系,加强安全教育培训,确保施工作业过程中的安全。

6. 质量控制质量控制是本工程的关键环节,施工单位将严格按照技术规范和质量要求进行施工作业,确保施工工程的质量达到设计要求。

7. 进度计划施工单位将根据项目需求,制定详细的进度计划,合理安排施工队伍和设备,确保工程按时完成。

8. 施工机具和设备施工单位将根据项目需求,调配相应的钻孔机、爆破设备和矿石开采设备等施工机具和设备。

9. 环境保护施工单位将严格遵守国家和地方相关的环境保护法规,防止施工过程中对环境造成不良影响。

10. 总结通过本工程施工方案的制定,能够全面掌握项目的施工要求和技术规范,加强对工程施工的管理,确保工程质量和安全,保障工程的顺利进行。

同时,也能够为后续的矿石开采、资源利用提供有力的支撑和保障。

钻井工程 方案

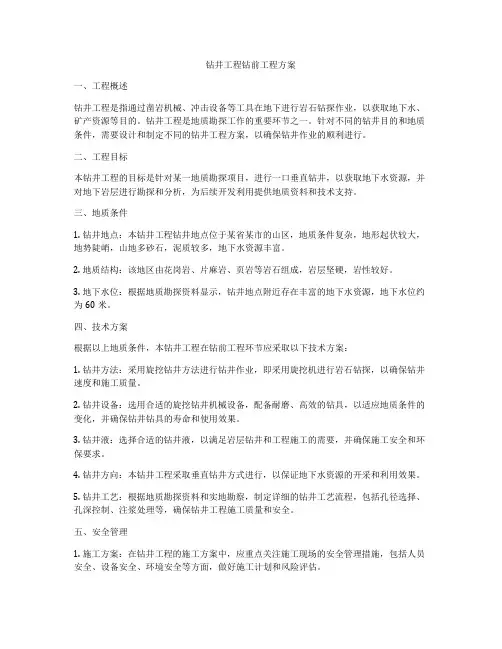

钻井工程 方案

钻井工程方案一、钻井工程概述钻井工程是石油、天然气勘探开发的关键环节,是指通过井眼将钻头等钻井工具送入地下,并以机械、液压或其他方法进行旋转、冲击,并通过钻井液冷却、输送岩屑、防止井壁塌陷等工艺手段,最终完成井下物探目标的一种工程技术。

在整个油气开发过程中,钻井工程一直扮演着不可或缺的重要角色。

本方案主要针对某石油勘探开发项目的钻井工程,对该项目的井位选定、井设设计、钻井工艺及安全措施等内容进行全面规划,确保钻井工程的顺利进行,保障施工安全和工程质量。

二、地质条件分析该项目位于陆相盆地,主要目标层位为烃类和天然气储层,地质构造复杂,地层岩性多样,包括石灰岩、页岩、砂岩等。

据前期地质勘探资料显示,该地区蕴藏着丰富的石油、天然气资源,但也存在一定的地质风险,包括地层崩塌、气窜、钻头卡钻等问题。

在进行钻井工程前,需对地质条件进行详细的勘探分析,包括地层介质、地层压力、地层温度、地下水情况等,并根据勘探结果,制定相应的钻井方案及应对措施。

三、井位选择及井设设计1. 井位选择:根据地质勘探资料和地质构造特征,确定钻井井位,确保能够最大程度地穿越目标层位,提高勘探开采成功率。

同时,井位选择需要综合考虑地质条件、环保要求、钻井成本等因素,进行合理评估和决策。

2. 井设设计:根据地层条件及勘探需求,确定钻井井眼直径、设计井深、井壁稳固性等参数,并选择合适的钻井管柱、钻头类型、钻井液配方等,进行井设设计。

同时,还需要充分考虑施工安全性、施工周期等因素,确保井设设计符合工程要求。

四、钻井工艺安排1. 钻井设备:选择适用的钻机、钻具、输液设备等,确保设备性能稳定、安全可靠。

2. 钻井工艺:根据地质条件和井设设计要求,确定相应的钻井工艺方案,包括钻进、取心、测井、完井等工艺流程,确保工艺安全、高效、节能。

3. 钻井液配方:根据地层条件和井眼稳定性要求,进行钻井液配方设计,确保钻井液具有足够的冷却、输送岩屑、维护井壁稳定等功能。

某井场钻前工程施工设计方案

某井场钻前工程施工设计方案

某井场钻前工程施工设计方案摘要:本文主要介绍了某钻井井场钻前工程的施工设计方案。

主要围绕该工程的道路、井场、井架基础、池类、房建等体施工容,论述了钻前工程的施工准备、施工流程和施工方法。

关键词:钻前工程;井场;井架基础一、工程概况该钻前工程井场全长92米,宽40米,面积3680m2,位于沙漠地带,沙漠地区的工程用水和生活用水一般都比较缺乏,但本工程地理环境比较优越,水源充足,路边有水源地,可直接作为工程用水和生活用水;钻机采用ZJ40L型钻机,工程新建设备基础一套,新建废水池1000 m3,堆砂坑200 m3,新建公路159米,维修公路3500米,涵洞2座。

勘察设计所已提供详细资料,经过现场项目部人员现场考察土石方工程,实际与设计基本相符。

井场土质上层为紫红色粘土,下层为页岩。

由于地质条件原因,施工时需爆破石方,修建炸药库1座,现场项目部组织人员通过临时租用当地民房的方式,用来存放工程所需的材料、工具、物资等.仅石料、河砂存放在露天,但安排有工作人员值守,以防物资被盗、损坏、堵塞交通等情况发生;在施工过程中,还将为值守人员达设临时帐篷、棚屋等基本设施。

二、施工组织准备1.组织准备现场项目部已组建完毕.现场项目部由项目经理一名,技术负责人一名,施工员二名,安全员一名,成本员一名,预算员一名,资料员一名,共八名成员。

现场项目部组织见图12.劳动力组织现场项目部从以往参与过施工的队伍中招募熟练工。

劳动田径计划见表2工种公路井场池类房建用工量用工时间用工量用工时间用工量用工时间用工量用工时间石工20人15天50人20天40人15天10人15天普工30人15天50人20天30人15天20人15天泥工15人15天10人5天10人15天三、施工材料、设备、机械准备二、施工方案1.施工流程(1)新修公路施工流程(2)井场工程施工流程(3)设备基础施工流程(4)池类工程施工流程(5)房建工程施工流程2.施工方法(1)施工放线。

钻前工程技术方案

钻前工程技术方案

钻前工程技术方案一、钻前工程概述钻前工程是指在钻井前,通过系统地组织和分析勘探数据,合理设计和制定钻井方案,并进行各项预备工作,以确保钻井过程的顺利进行。

钻前工程技术方案是钻井工程中的重要组成部分,它包括勘探数据解释、地层和井筒设计、地质钻探工程设计、流体工程设计、钻井作业技术方案等内容,是钻井工程的前期准备工作。

二、钻前工程技术方案设计1. 勘探数据解释在制定钻前工程技术方案时,首先要对已有的勘探数据进行分析和解释,获得地层构造、岩性、地层压力、渗透性等参数。

地层压力和渗透性是决定钻井液选择和设计井眼参数的重要因素,而地层构造和岩性则对井眼稳定性和井筒完整性有着重要影响。

通过勘探数据解释,可以有效地确定钻井工程技术方案的设计参数。

2. 地质钻探工程设计地质钻探工程设计是钻前工程技术方案的重要内容,其主要工作包括确定钻井过程的目标地层、确定井筒设计参数、设计井眼轨迹和确定地层测试方案。

地质钻探工程设计的合理性和完整性,直接影响到钻井过程的成功与否,因此在制定钻前工程技术方案时,必须对地质钻探工程进行详细的设计和分析。

3. 流体工程设计制定钻前工程技术方案的同时,还需要进行流体工程设计,主要包括井眼清洁剂、水泥浆、封隔剂等的设计和选择。

流体工程设计对井筒完整性和安全钻井至关重要,因此应该合理选择并设计流体,以满足地层条件和井筒要求。

4. 钻井作业技术方案最后,钻前工程技术方案还需要对钻井作业技术方案进行设计和确定,包括钻头选择、井眼施工程序、钻井液工艺、井下柱状设计、钻井液漏失评价等内容。

钻井作业技术方案的设计应该充分考虑地层条件、井眼参数和钻机设备等情况,以确保钻井过程的安全稳定进行。

三、钻前工程技术方案的实施在制定完钻前工程技术方案后,需要进行实施和监督,确保钻井工程顺利进行。

实施过程中,应及时调整钻井工程流程和参数,确保工程质量和安全生产,同时应对施工过程中出现的问题进行及时解决,以保证钻井工程的顺利进行。

钻探工程施工现场

钻探工程施工现场

钻探工程施工现场一、施工前准备1. 人员组织:对于一个钻探工程施工现场来说,人员的组织和管理是至关重要的。

首先要确定施工现场的工作人员数量,并安排好各项工作的责任分工。

一般来说,一个钻探现场需要设立一个专门的施工班组,负责整个工程的施工和管理。

2. 设备准备:钻探工程施工现场所需的设备包括各类钻孔设备、岩心取样设备、取土样机械等。

在施工前要对这些设备进行全面的检查和保养,确保设备的正常运行。

3. 施工方案:在施工前要制定详细的施工方案,包括施工的步骤、工序、工艺流程等。

同时,在制定施工方案的过程中要考虑到周围环境的影响,保证工程的安全进行。

二、施工工序1. 定位:在进行钻探工程施工之前,首先要进行现场的定位工作。

通过现场勘测和测量,确定钻孔的位置和深度,为后续的施工工作提供依据。

2. 钻孔:钻孔是钻探工程施工的核心工序之一。

在进行钻孔前,要先进行地质勘探,了解地下情况,确定钻孔的位置和深度。

然后利用钻孔设备进行钻孔作业,根据需要取土样或取岩心样品。

3. 取土样:取土样是钻探工程中非常重要的一个环节。

通过取土样进行实验分析,可以了解地层的性质和特点,为后续工程设计提供依据。

4. 岩心取样:在进行岩石钻孔时,常常需要取得岩心样品。

岩心样品可以用来进行岩石学性质的分析,为后续的工程设计提供重要信息。

5. 岩芯处理:取得岩心样品后,需要对样品进行处理。

一般来说,岩心样品要进行标记编号,封存保存,并送到实验室进行分析。

6. 施工总结:每个工程的施工结束后,要进行施工总结。

总结工程的施工质量、施工周期和施工经验,为今后的施工工作提供参考。

三、施工现场管理1. 环境保护:在钻探工程施工现场中,要注意保护周围环境。

应注意噪音、尘埃和废水的处理,确保不对周围环境造成危害。

2. 安全管理:安全是施工现场管理的重中之重。

在进行钻探工程施工时,要遵守安全规程,严格执行安全操作规程,确保施工人员的安全。

3. 设备维护:对于钻探工程所需的设备,要进行定期的检查和维护保养工作,确保设备的正常运行。

钻井平台钻前工程施工组织设计

钻井平台钻前工程施工组织设计

钻井平台钻前工程施工组织设计1焦页40#钻井平台钻前工程施工组织设计江汉油田大阳建筑安装潜江有限公司03月11日目录第一章编制依据第二章工程概况第三章施工前期准备一、技术准备二、物资准备(一)拟投入的主要施工机械计划(二)拟投入的主要施工机械计划三、施工管理机构四、施工队伍安排(一)劳动力安排计划第四章主要施工方法第五章确保工程质量的技术组织措施第六章确保安全生产的技术组织措施第七章确保工期的技术组织措施第八章确保文明施工的技术组织措施第九章施工现场周围坏境污染保护措施第十章质量通病防治措施第十一章季节性施工措施第十二章施工安全目标附:施工总进度表施工总平面图纸图第一章编制依据一、编制依据1、设计图纸2、、招标文件3、现场堪测、技术交底4、施工技术标准及验收规范<钻前土建工程技术条件>(Q/CNPC-CY)<钻井技术操作规程>(Q/CY097-1998)<油气田地面建设施工组织设计编制规定>,标准号:Q/CY422-1997。

<钻前土建工程施工组织设计编制指南><钻前土建工程质量检验评定规范><砌体工程施工及验收规范>(GB50203- )<混凝土结构工程施工质量及验收规范>(GB50204- )( )<建筑地基基础工程施工质量验收规范>(GB50202- )<钢筋焊接及验收规范>(JGJ18- )<施工现场临时用电安全技术规范>(JGJ46- )<混凝土结构工程施工规范>(GB50666- )<混凝土用水标准>(JGJ63- )<混凝土泵用施工技术规程>(JGJ/T 10- )其余国家或地方现行的有关专业标准、规范、规定。

第二章工程概况一、工程综合说明项目名称: 焦页40#钻井平台钻前工程建设地点:重庆市涪陵区石门八社质量保证: 确保达到国家现行质量验收统一标准及各专业工程施工质量验收规范规定标准。

钻井钻前工程主要施工技术方案

钻井钻前工程主要施工技术方案

钻井钻前工程主要施工技术方案钻井前的施工技术方案一、施工前的准备1.办理临时用地手续在施工前,需要提出临时用地计划,并对临时用地进行绘制用地平面图及用地划界表,同时办理拆迁及临时占用土地手续。

2.技术准备第一批施工人员进驻现场后,需要进行技术准备工作。

技术准备工作可分为内业准备和外业技术准备。

内业技术准备主要包括:认真阅读、审核施工设计图纸,进行临时工程设施建设的具体设计;编写实施性的施工组织设计和有针对性的保证措施;结合工程施工特点,编写技术管理办法和实施细则。

外业技术准备主要包括:现场详细调查与地质踏勘,根据设计单位提供现场资料进行复测放线;各种工程材料及仪器设备的调查与配置,完成技术准备工作。

施工人员进驻现场后立即开始场地清理工作,严格按照图纸所示或监理工程师的要求,清理工地范围内阻碍施工的各种构筑物、障碍物以及树杆、树墩、树根和其它植物,完善排水系统,为临时和主体工程施工创造条件。

3.配置测量、试验要素根据本工程特点,需要在现场配置兼职测量人员和材料取样送检员,以满足施工的需要。

测量工程师与各专业施工管理员配合,共同完成测量工作。

材料员应在具体的施工组织设计指导下,按规范抽取试样送当地具备规定资质的试验室进行检验并取得检验证书。

第一批先遣人员和设备到场后,需要及时完成复测工作,整理出复测资料报监理工程师核批,材料取样送检员按技术规范或监理工程师的要求完成原材料取样试验,试验人员根据试验确定配合比等工作。

4.密切各方关系为了顺利进行施工,需要积极宣传本工程的修建与国家川气东送具有的现实战略意义,采用标语、标牌、会议等多种方式,使当地群众家喻户晓,从而赢得社会的理解、关注与支持。

同时,需要自觉遵守与维护当地政府的有关政策和乡规民约。

听取当地群众的意见,维护群众利益,在发生矛盾的时候,要耐心解释,妥善解决。

同有关行政单位、公益企事业单位保持密切联系。

规范作业,文明施工,工程结束后要做好收尾配套工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钻井钻前工程概况及工程施工特点
(一)工程建设概况
天星1井位于某省某市某县麻英乡水峰村2组,新建进场道路0.63km。

井位坐标x:3576690,Y:18604261,井口原地面标高348.8m。

天星1井钻井设备为ZJ50D钻机,设计勘探总深度为3050m。

进场公路:井场新建道路起点与某市某县麻英乡水峰村2组村道公路接道,终点为天星1井井场大门口,全长629m,其中,进场道路490m,污水池道路139m。

(二)工程主要技术标准
1、公路工程主要技术标准
新建0.63km。

按钻井专用公路标准进行设计,行车速度20km/h,设计荷载道路BZZ-100KN,道路最大荷载80T;设计路基宽为5m,行车道宽4m,两边路肩各0.5m。

路基采用双向路拱,路拱坡度3%。

路面为泥结碎石路面。

2、井场工程主要技术标准:
设计井场长110m,井场宽50m,钻机设备采用ZJ50D钻机。

井场后场地坪全部采用水泥混凝土硬化,前场地坪采用级配碎石铺垫。

污水池和岩屑池有效容积分别为2000m3和500m3,采用钢筋混凝土结构,池内最高水位和池壁顶面预留0.7m安全高度。

清水池1000m3,池内最高水位和池壁顶面预留0.5m 的安全高度。

在井场100m外的两个不同方向设2个放喷池,容积各300m3。

井场设有清污分流系统,四周有清水沟和设备基础边缘设有污水沟,便于清污分离。

(三)主要工程项目及数量
1、公路全线路基挖土石方9127m3,填方3420m3,借土回填793m3,防护工程1915.8m3,路面工程7659m2,钢筋混凝土盖板涵1道。

2、井场工程项目有:平场土石方、场地硬化、基础设备、污水池及储砂池、放喷池、挡土墙、清污分流系统、生活区等。

其中井场平场土石方20230.1m3,弃方19893.1m3,井场面积5500m2,污水池(含岩屑池)有效溶积2500m3,清水池有效容积1000 m3,放喷池2个有效容积各300m3,生活区900m2。

3、拆迁部分:拆迁学校506 m2,操场462 m2,围墙32m,坟墓6座,电杆8根,水塘100 m2;200m范围未见铁路、高速公路; 500米范围内有一所村小。

(四)施工条件
1、现有乡村公路可通至新修公路起点,可作为机械运输的施工道路,待新修公路打通后,机械设备、材料可直接运输到现场,但材料运输需待村道改建补强后进行。

2、公路沿线有民房,工人住宿可租用民房或搭设临时施工棚。

3、井场附近无水可利用,施工用水可考虑打井或雨天蓄水,施工用电采用自行发电使用。
