3:7灰土垫层技术交底一、施工准备1、上道工序已完成,且验收合格。

2、施工机具:20T压路机、铲车、筛土机及4-6人员等到位。

3、土质选用槽内挖出的粘性土,并进行过筛,使其达到规范、设计要求。

4、白灰应提前充分熟化过筛、不得出现粒径大于5㎝的白灰块。

5、做好高程的控制、在边坡上用木桩做4-6个控制点,以控制每层填土厚度及标高。

二、施工工艺1、根据图纸设计要求,测得灰土标高为-4.5米,在标高为-3.5边坡处,用木桩做4-6个控制点,控制灰土铺设高度,测得灰土压实之后为500mm。

所以铺设三层虚土,每层为20-30㎜。

2、在测灰土标高同时,用圆钢10号钢筋(长度500㎜左右)在基槽内10米左右各一个钉于土中固定,然后用塔尺在钢筋上抄得虚铺高度,用红铅笔做好标记,最后用细白绳绑于标记处连成线。

3、灰、土经铲车倒入筛土机内,由人工调至灰土3:7比例再由运输传送带运至基坑内,再由铲车翻土两遍后运输到地方铺设。

4、根据白线高度为每层虚铺标准,然后用铲车将搅拌好的灰土倒入白线内铺设5、待灰土做到一半左右即可碾压,碾压过程为平碾一遍→振压两遍→平碾一遍。

以保证碾压密实。

6、第二、三层铺设工艺、碾压工艺同第一层相同。

三、质量要求1、每层虚铺厚度不宜超过35㎝,碾压后,厚度不宜超过30cm。

以保证碾压密实。

2、由专人负责白灰拌合与计量,确保白灰掺入量符合要求。

3、由专人负责每层铺设厚度及高程测量,防止铺设过厚或表面标高达不到要求。

4、灰土铺设碾压完后,标高误差不得超过±5㎝.四、注意事项1、所有施工须听从指挥,不得随意施工。

2、施工人员严禁在机械操作范围内施工。

接收人:交底人:。

三七灰土技术交底

三七灰土技术交底
灰土施工时,应适当控制含水量。工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。如土料水分过大或不足时,应晾干或洒水润湿。
基土表面应清理干净。特别是槽边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物。
分层铺灰土:每层表2-1
生石灰块熟化不良:没有认真过筛,颗粒过大,造成颗粒遇水熟化体积膨胀,会将上层垫层、基础拱裂。夯必认真对待熟石灰的过筛要求。
灰土配合比不准确:土料和熟石灰没有认真过标准斗,或将石灰粉花洒在土的表面,拌合也不均匀,均会造成灰土地基软硬不一致,干土质量密度也相差过大。应认真做好计量工作。
房心灰土表面平整偏差过大,致使地面混凝土垫层过厚或过薄,造成地面开裂、空鼓。认真检查灰土表面的标高及平整度。
灰土质量密度标准表2-2
项次
土料种类
灰土最小质量密度(g/cm3)
1
2
3
轻亚粘土
亚粘土
粘土
找平与验收:灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。
雨、冬期施工:
基坑(槽)或管沟灰土回填应连续进行,尽快完成。施工中应防止地面水流入槽坑内,以免边坡塌方或基上遭到破坏。
项次
夯具的种类
重量(kg)
虚铺厚度(mm)
备注
1
木夯
40~80
200~250
人力打夯,落高400~500mm,一夯压半夯
2
轻型夯实工具

200~250
蛙式打夯机、柴油打夯机
3
压路机
机重6~10t
200~300
双轮
各层铺摊后均应用木耙找平,与坑(槽)边壁上的木撅或地坪上的标准木桩对应检查。
夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍。人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉。

三七灰土技术交底

三七灰土技术交底
7.1施工区域内建筑场地的工程地质勘察报告。
7.2地基钎探记录。
7.3地基隐蔽验收记录。
7.4灰土的试Biblioteka 报告。技术负责人:交底人:接交人:
6.5房心灰土表面平整偏差过大,致使地面混凝土垫层过厚或过薄,造成地面开裂、空鼓。认真检查灰土表面的标高及平整度。
6.6雨、冬期不宜做灰土工程,适当考虑修改设计。否则应编好分项雨季、冬期施工方案;施工时严格执行施工方案中的技术措施,防止造成灰土水泡、冻胀等质量返工事故。
7质量记录
本工艺标准应具备以下质量记录;
2.2.2。现浇的混凝土基础墙、地梁等均应达到规定的强度,不得碰坏损伤混凝土。
2.2.3当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0.5m左右,在3d内不得受水浸泡。
2.2.4施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。铺灰土的厚度和夯打遍数等参数。重要的灰土填方其参数应通过压实试验来确定。
3.5基土表面应清理干净。特别是槽边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物。
3.6分层铺灰土:每层的灰土铺摊厚度,可根据不同的施工方法,按表2-l选用。
灰土最大虚铺厚度表2-1
项次
夯具的种类
重量(kg)
虚铺厚度(mm)
备注
1
木夯
40~80
200~250
人力打夯,落高400~500mm,一夯压半夯
灰土地基允许偏差表2-3
项次
项目
允许偏差(mm)
检验方法
1
2
顶面标高
表面平整度
±15
15
用水平仪或拉线和尺量检查

37灰土垫层技术交底

37灰土垫层技术交底

西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土技术交底西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土垫层施工。

10#楼(25轴以东7.1m范围内、v轴以北w轴以南、19轴以西8.5m范围内、s轴以南5m范围内,不做灰土);13#楼(19轴以西8.6范围内、p轴以北3.5m范围内、25轴以东7.1m范围内、L轴以南6.15范围内不做灰土)。

车库部分灰土厚度为300mm,25轴向东延伸500mm处以东、c轴以南除主楼挤密桩范围内不做灰土,其余灰土厚度为400mm。

一、施工依据:《建筑工程施工质量验收统一标准》GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002西安市未央区先锋村城中村改造住宅安置楼工程建筑及结构施工图纸二、交底内容:1、范围交底内容适用于先锋花园安置小区地下车库工程灰土基础垫层施工。

2、施工准备2.1材料及主要机具:2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。

含水量应符合规定。

2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。

2.1.3主要机具有:一般应备有木夯、蛙式打夯机、小型压路机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。

2.2作业条件:2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。

2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;施工过程中不得碰坏损伤混凝土管桩。

2.2.3施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。

铺灰土的厚度和夯打遍数等参数。

重要的灰土填方其参数应通过压实试验来确定。

37灰土垫层交底

37灰土垫层交底

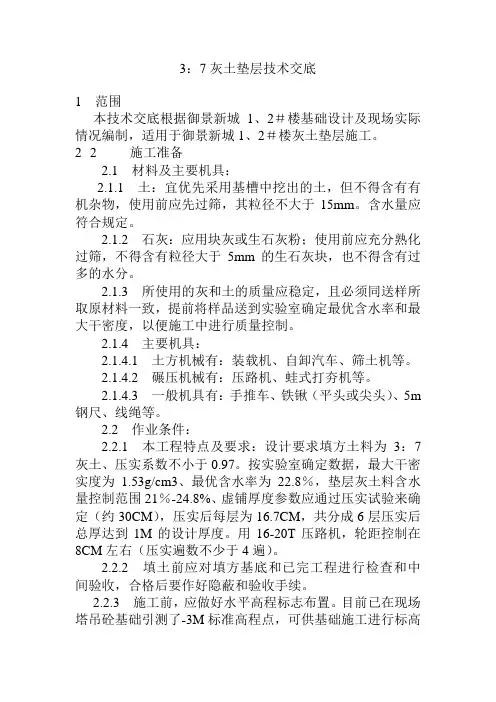

3:7灰土垫层技术交底1 范围本技术交底根据御景新城1、2#楼基础设计及现场实际情况编制,适用于御景新城1、2#楼灰土垫层施工。

2 2 施工准备2.1 材料及主要机具:2.1.1 土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。

含水量应符合规定。

2.1.2 石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。

2.1.3 所使用的灰和土的质量应稳定,且必须同送样所取原材料一致,提前将样品送到实验室确定最优含水率和最大干密度,以便施工中进行质量控制。

2.1.4 主要机具:2.1.4.1 土方机械有:装载机、自卸汽车、筛土机等。

2.1.4.2 碾压机械有:压路机、蛙式打夯机等。

2.1.4.3 一般机具有:手推车、铁锹(平头或尖头)、5m 钢尺、线绳等。

2.2 作业条件:2.2.1 本工程特点及要求:设计要求填方土料为3:7灰土、压实系数不小于0.97。

按实验室确定数据,最大干密实度为1.53g/cm3、最优含水率为22.8%,垫层灰土料含水量控制范围21%-24.8%、虚铺厚度参数应通过压实试验来确定(约30CM),压实后每层为16.7CM,共分成6层压实后总厚达到1M的设计厚度。

用16-20T压路机,轮距控制在8CM左右(压实遍数不少于4遍)。

2.2.2 填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽和验收手续。

2.2.3 施工前,应做好水平高程标志布置。

目前已在现场塔吊砼基础引测了-3M标准高程点,可供基础施工进行标高控制。

2.2.4 确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作。

3 操作工艺工艺流程:基坑底预压检验土质及含水率分层铺土分层碾压密实检验密实度修整找平验收3.1 填土前,应将基底土碾压一遍,边缘用蛙式打夯机排地夯。

3.2 检验土质。

检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制的范围内;鉴于本现场土的含水量偏低,必须采用预先洒水润湿和筛土时喷水相结合等措施,并现场进行含水率试验,直到含水率合格才能进行大量筛土和正式施工。

三七灰土垫层技术交底

三七灰土垫层技术交底
灰土拌合:灰土的配合比应用体积比(如3:7或2:8)。严格控制配合比。拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。
灰土施工时,应适当控制含水量。工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。如土料水分过大或不足时,应晾干或洒水润湿。
审核人
交底人
~
接受人
注1:本表由施工单位填写,交底单位与接受交底单位各保存一份。
注2:当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
技术交底记录
编号:
工程名称

交底日期
施工单位
分项工程名称
灰土垫层
交底提要
基坑(槽)底或基土表面应清理干净。特别是槽边掉下的虚上,风吹入的树叶、木屑纸片,塑料袋等垃圾杂物。
夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍。
石灰土垫层施工结束后,对其宽度、平整度等按规范要求的频率进行检测。
碾压完毕后,按养生方法洒水养生。养生时间不少于7d。
4、主要控制标准:
首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求;然后分别过筛。块灰闷制的熟石灰,要用6~10mm 的筛子过筛,土料要用16~20mm 筛子过筛,均应确保粒径的要求。
根据摊铺用料量计算卸料车数,施工石灰土宜为现场集中搅拌。布料前,将素土面上的浮土,杂物全部清除并洒水湿润,用装载机将填料运至填筑段,按布料点进行卸车。
根据实测标高及设计标高计算虚铺厚度,在适当位置埋设标高点(标高桩),装载机根据标高桩基本整平,平地机根据标高桩找平,压路机碾压密实。
.
用18T光轮碾压1遍,之后采用洒水车在其表面洒水,直到水不再渗透为止,之后静等约1小时,使灰土不粘压路机光轮为宜,采用压路机先振压一遍,之后再静压两遍。

3:7灰土垫层技术交底

3:7灰土垫层技术交底

市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土技术交底市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土垫层施工。

10#楼(25轴以东7.1m围、v轴以北w轴以南、19轴以西8.5m围、s轴以南5m围,不做灰土);13#楼(19轴以西8.6围、p轴以北3.5m围、25轴以东7.1m围、L轴以南6.15围不做灰土)。

车库部分灰土厚度为300mm,25轴向东延伸500mm处以东、c轴以南除主楼挤密桩围不做灰土,其余灰土厚度为400mm。

一、施工依据:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地基基础工程施工质量验收规》 GB50202-2002市未央区先锋村城中村改造住宅安置楼工程建筑及结构施工图纸二、交底容:1、围交底容适用于先锋花园安置小区地下车库工程灰土基础垫层施工。

2、施工准备2.1材料及主要机具:2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。

含水量应符合规定。

2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。

2.1.3主要机具有:一般应备有木夯、蛙式打夯机、小型压路机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。

2.2作业条件:2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。

2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;施工过程中不得碰坏损伤混凝土管桩。

2.2.3施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制围。

铺灰土的厚度和夯打遍数等参数。

重要的灰土填方其参数应通过压实试验来确定。

2.2.4施工前,应作好水平高程的标志。

3:7灰土垫层技术交底

3:7灰土垫层技术交底

3:7灰土垫层技术交底简介3:7灰土垫层技术,在建筑工程中常用于地基处理中,一般用于改善土壤工程性质,以达到增强土壤支撑力和稳定性的目的。

该技术属于地基处理中常用的一种方法,采用的灰土比例为3:7。

技术应用场合3:7灰土垫层技术常用于以下场合:1.桥梁等重型建筑的地基加固及改善地基性质;2.改善基础土壤性质,增加承重能力及整体稳定性;3.河道堤岸、路基等土方工程的地基处理;4.其他地基处理和加固需要的场合。

性能特点1.内积作用:3:7灰土垫层技术在地基处理中,灰土会与土壤颗粒形成内积作用,流通性与耐水性都很好,可以有效地提高土壤的稳定性和强度,减少土层沉降;2.良好的耐久性:3:7灰土垫层技术采用的资料是粉煤灰,该资料具有良好的耐久性和化学稳定性,可以在一定条件下保持高强度和良好的稳定性;3.粉煤灰环保:粉煤灰是热电站的污染物,利用粉煤灰能够达到能源和环保双重效果;4.经济实惠:3:7灰土垫层技术采用的是常见的热电站粉煤灰作为原材料,成本并不高昂,具有比较好的经济效益。

技术实施方法前期准备1.天气应为晴朗、无雨或无雨减少的环境中进行;2.施工现场应进行标志和围挡,设置排水井及透水排水布等施工措施;3.进行清理和整平后,按设计标高进度,制定灰土垫层的施工计划,明确施工步骤和施工要点。

实施过程1.浇灰:将准备好的灰、砂、水按照3:7的配比混合均匀,然后用混凝土泵将灰浆送到预设好的浇筑坑内;2.压实:在浇灰后15min内,利用气动捣固钎、振动棍等工具对灰土层进行压实,保证均匀坍落度和表面光洁度;3.平整:在完成压实后,开具机械坦克平板对整个灰土层进行打磨,以达到需要的平整度;4.养护:灰土垫层完工后,应加强养护管理,以增加其强度和稳定性。

施工注意事项1.严格按照设计方案进行施工;2.灰土施工期间,严禁在其上或周围行车、堆放物品等;3.施工中不得有重车挖掘配合,以免引起灰土层的弯折、破损等问题;4.在施工过程中,应注意安全措施,防止因为降雨等情况出现滑坡。

三七灰土技术交底

三七灰土技术交底
②初压(即静压)采用20t中型压路机,关闭振动装置,先静压两遍,起整平和稳定混合料的作用。
③复压时打开振动装置,弱振两遍,强振两遍,当压实密度达到设计和规范要求时复压停止。
④终压时压路机静压两遍。
⑤碾压时,留接槎符合规定:灰土分段施工时,要严格按施工规范的规定操作。上下两层灰土的接槎距离为500mm,纵向行与行之间的轮迹重叠压实不小于0.3m。当灰土基础标高不同时,应作成阶梯形,接槎时应将槎子垂直切齐台阶高度不大于0.3m,宽度不大于1.0m。
(1)灰土回填方法及工艺:
1)灰土拌合:
①检查土质和石灰的材料质量是否符合标准的要求;然后分别过筛,如果是块灰,要用6~10mm的筛子过筛;土要用16~20mm筛子过筛。
②结合工程实际情况,采用装载机拌合(一铲灰两铲土)。
③灰土的配料必须严格按体积比3:7进行配置。
④灰土拌和必须均匀,颜色要一致,并控制好灰土的含水量,达到用手紧握成团、用指轻捏即碎为最佳。若水分过大或不足时,应晾干或洒水湿润,气温较低时,可允许撒盐水。
一、施工准备
1、基坑(槽)地基处理施工前,必须办完验槽手续。
2、回填前应将地坪上的积水和有机杂物清除干净。
3、施工前,测量放线工作作好水平高程的标志,在基坑的边坡上每隔3m钉上每层灰土虚铺上平的木橛,灰土换填厚度为25cm一层。
二、材料要求
ቤተ መጻሕፍቲ ባይዱ1、材料要求
(1)土:宜采用粉质黏土,不宜使用块状粘土和砂质粉土,不能含有机杂物、松软杂质,使用前必须过筛,其粒径不大于15mm,且含水率符合规定。
四、质量标准
1、回填必须分层碾压密实,每层厚度不得大于250mm,夯实系数不小于0.95,换填夯实后承载力特征值不小于180kpa。
2、基本项目:级配3:7灰土均匀正确、虚铺厚度符合规定,夯压密实。分层留槎位置、方法正确、接槎密实、严整。

3:7灰土垫层交底

3:7灰土垫层交底
五、施工工艺:
灰土垫层以E轴北侧450mm处水平线为界北侧厚度为150mm和南侧厚度为280mm。280mm厚的需分两层进行施工。压实系数为0.96。
①测量放线:根据即有的轴线控制网放出灰土垫层外边线。根据即有标高控制网在整个基坑内做好标高控制点。
②原材进场检验:对进场的石灰和土进行取样送检。
③拌合三七灰土:人工筛分石灰和土,严格按照3:7的体积比进行均匀拌合。灰土拌合中严格控制土的含水量(±3)。
⑧第二层灰土夯实:用压路机对灰土进行压实。
⑨进行取样检测:对灰土垫层进行取样试验。
⑩组织验收:在试验结论合格的情况下进行验收。
六、试验:
1、原材进场检验:土进场检验、石灰进场检验。
技术负责人:交底人:接交人:
表C2-2
技术、安全交底记录
施工单位:中铁三局集团建安公司2005年5月18日编号:
工程名称
4、一般虚铺厚度:
蛙夯夯不大于25cm,压路机不大于30cm,以规范为准。
5、一般情况下:虚铺25cm,压实后为15cm左右。
技术负责人:交底人:接交人:
表C2-2
技术、安全交底记录
施工单位:中铁三局集团建安公司2005年4月25日编号:
工程名称
太铁建南高层住宅小区北楼
交底部位
砼垫层工程
共页
第2页
技术负责人:交底人:接交人:
4、在垫层施工过程中,随时取样进行现场试验控制压实度。
5、施工过程中,水准仪跟班作业,严格控制标高。
八、安全注意事项:
1、工人进入施工现场应配戴安全帽等防护用品。
2、工人在上岗以前,要进行安全岗前教育。
3、施工过程中有专人指挥负责安全。
4、对机械用电应执行一机一闸一箱一保护,并应对用电线路和接地、接零进行定期检修。

3:7灰土技术交底

3:7灰土技术交底
⑵遵照国家《水土保护法》要求,严格执行水土保护的各项规定。
交底人:
接受交底人:
四、技术要求及质量保证措施
⑴基底的土质应符合设计要求,土块要经粉碎。
⑵白灰质量应符合设计要求,灰土的干土质量密度必须符合设计要求。
⑶施工中灰土混合料配比应准确。配料正确,拌合均匀,分层虚铺厚度符合规定,夯压密实,表面无松散、翘皮。
⑷碾压时先用轻型压路机稳压,后用重型压路机碾压至要求的压实度。留槎和接槎,分层留接槎的位置、方法正确,接槎密实、平整。
(3)地坪上的积水和有机杂物清除干净。
(4)施工前,测量放线工作应作好水平高程的标志。
(5)施工机具、设备应做好进场前的机械备案并喷涂环保标识。
3.施工设备
采用的主要施工设备见下表
施工设备机具一览表:
序号
设备名称
型号或规格
数量
备注
1
挖掘机
250/70
2台
取土装车、整平
2
装载机
50/30
3台
运送石灰、土方
(7)留接槎符合规定:灰土分段施工时,要严格按施工规范的规定操作,不得在墙角、柱基接槎,上下两层灰土的接槎距离不得小于500mm,接槎时应将槎子垂直切齐。
(8)找平和验收:灰土最上一层完成后,应拉线或用靠尺检查标高和平整度。高的地方用铁锹铲平;低的地方补打灰土,然后请质量检查人员验收。
三、施工方法
⑴准备下承层
⑻施工现场严禁随地大小便。
⑴施工期间,对施工范围及沿线的通行道路进行洒水,确保施工区域内无扬尘。
⑵清理的表土等堆放整齐,生产垃圾及时清除或覆盖。
⑶机械设备在规定的范围内停放有序。
⑷施工期间,随时保持现场整洁,完工交验后进行清理,保持整个现场整洁。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库
3:7灰土技术交底
西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土垫层施工。

10#楼(25轴以东7.1m范围内、v轴以北w轴以南、19轴以西8.5m范围内、s轴以南5m范围内,不做灰土);13#楼(19轴以西8.6范围内、p轴以北3.5m范围内、25轴以东7.1m范围内、L轴以南6.15范围内不做灰土)。

车库部分灰土厚度为300mm,25轴向东延伸500mm处以东、c轴以南除主楼挤密桩范围内不做灰土,其余灰土厚度为400mm。

一、施工依据:
《建筑工程施工质量验收统一标准》GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002
西安市未央区先锋村城中村改造住宅安置楼工程建筑及结构施工图纸
二、交底内容:
1、范围
交底内容适用于先锋花园安置小区地下车库工程灰土基础垫层施工。

2、施工准备
2.1材料及主要机具:
2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,
使用前应先过筛,其粒径不大于15mm。

含水量应符合规定。

2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。

2.1.3主要机具有:一般应备有木夯、蛙式打夯机、小型压路机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。

2.2作业条件:
2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。

2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;施工过程中不得碰坏损伤混凝土管桩。

2.2.3施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。

铺灰土的厚度和夯打遍数等参数。

重要的灰土填方其参数应通过压实试验来确定。

2.2.4施工前,应作好水平高程的标志。

如在基坑的边坡上每隔3m标记灰土上平的控制线,
3、操作工艺
3.1工艺流程:
检验土料和石灰粉的质量并过筛——灰土拌合——槽底清理——分层铺灰土——夯打密实——找平——验收。

3.2首先检查土料种类和质量以及石灰材料的质量是否符合标准
的要求;然后分别过筛。

如果是块灰闷制的熟石灰,要用6~10mm的筛子过筛,是生石灰粉可直接使用;土料要用16~20mm筛子过筛,均应确保粒径的要求。

3.3灰土拌合:灰土的配合比应用体积比,设计为3﹕7。

基础垫层灰土必须过标准斗,严格控制配合比。

拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。

3.4灰土施工时,应适当控制含水量。

工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。

如土料水分过大或不足时,应晾干或洒水润湿。

3.5基坑底或基土表面应清理干净。

特别是槽边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物。

3.6分层铺灰土:每层的灰土铺摊厚度,可根据不同的施工方法,按下表选用。

灰土最大虚铺厚度ﻩ
各层铺摊后均应用木耙找平,与坑(槽)边壁上的木橛或地坪上的标准木桩对应检查。

3.7夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍。

人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉。

3.8灰土分段施工时,不得在墙角、柱基及承重窗间墙下接槎。

上下两层灰土的接槎距离不得小于500mm。

3.9灰土回填每层夯(压)后,应根据规范规定进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊。

用贯入度仪检查灰土质量时,应先进行现场试验以确定贯入度的具体要求。

环刀取土的压实系数用dy鉴定,灰土为0.95。

3.10找平与验收:灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。

3.11雨、冬期施工:
3.11.1基坑(槽)或管沟灰土回填应连续进行,尽快完成。

施工中应防止地面水流入槽坑内,以免边坡塌方或基土遭到破坏。

3.11.2雨天施工时,应采取防雨或排水措施。

刚打完毕或尚未夯实的灰土,如遭雨淋浸泡,则应将积水及松软灰土除去,并重新补填新灰土夯实,受浸湿的灰土应在晾干后,再夯打密实。

4、质量标准
主控项目:
1、灰土配合比。

土料、石灰或水泥材料质量、配合比用体积比拌和均匀,应符合设计要求;观察检查,必要时检查材料试验报告。

2、压实系数。

首先检查分层铺设的厚度,分段施工时,上下两层搭接的长度,夯实时的加水量,夯实遍数。

按规定检测压实系数,结果符合设计要求。

检查施工记录。

一般项目:
1、石灰粒径。

≤5mm,检查筛子及实施情况。

2、土料有机质含量。

≤5%,检查焙烧试验报告。

3、土颗粒粒径。

≤15mm,检查筛子及实施情况;
4、含水量。

±2%,与要求的最优含量比较,观察检查现场和检查烘干报告。

5、分层厚度偏差。

±50mm,与设计要求比较。

尺量检查。

施工前检查土料、石灰(水灰)材质、配合比及拌和均匀。

施工中检查分层铺设厚度、分段施工上下层搭接长度、加水量、夯压遍数及压实系数。

施工结束后,检查形成施工记录或检验报告。

灰土地基工程质量检验标准
5、成品保护
5.1施工时应注意妥善保护定位桩、轴线桩,防止碰撞位移,并应经常复测。

5.2对已施工的静压管桩要妥善保护,防止回填灰土时碰撞或损坏。

5.3夜间施工时,应合理安排施工顺序,要配备有足够的照明设施,防止铺填超厚或配合比错误。

5.4灰土地基打完后,应及时进行基础的施工和地坪面层的施工,否则应临时遮盖,防止日洒雨淋。

6、应注意的质量问题
6.1未按要求测定干土的质量密度:灰土回填施工时,切记每层灰土夯实后都得测定干土的质量密度,符合要求后,才能铺摊上层的灰土。

并且在试验报告中,注明土料种类、配合比、试验日期、层数(步数)、结论、试验人员签字等。

密实度未达到设计要求的部位,均应有自理方法和复验结果。

6.2留、接槎不符合规定:灰土施工时严格执行留接槎的规定。

当灰土基础标高不同时,应作成阶梯形,上下层的灰土接槎距离不得小于500mm。

接槎的槎子应垂直切齐。

6.3生石灰块熟化不良:没有认真过筛,颗粒过大,造成颗粒遇水熟体积膨胀,会将上层垫层、基础拱裂。

务必认真对待熟石灰的过筛要求。

6.4灰土配合比不准确:土料和熟石灰没有认真过标准斗,或将石灰粉花洒在土的表面,拌合也不均匀,均会造成灰土地基软硬不一致,干土质量密度也相差过大。

应认真做好计量工作。

6.6雨期不宜做灰土工程,适当考虑修改设计。

否则应编好分项
雨季施工方案;施工时严格执行施工方案中的技术措施,防止造成灰土水泡等质量返工事故。

交底人:接受交底人:
陕西建工第二建设集团有限公司
先锋花园项目部
2016年7月1日。
