二次结构冬季施工方案07146
二次结构冬季施工方案
二次结构冬季施工方案在冬季进行二次结构的施工是一项具有一定难度的工作,但只要合理安排施工计划和采取必要的保温措施,就可以保证施工质量和进度。
下面是二次结构冬季施工的具体方案。
一、施工准备1.选用合适的材料:由于低温对某些材料的施工性能和强度有一定影响,因此在施工前需要仔细选择合适的材料,并进行充分的试验和检测。
2.充分检查施工现场:在冬季施工前,需要对施工现场进行充分的检查,确保道路、场地等各项设施的正常运转和施工条件的满足。
二、保温措施1.保温材料的使用:在冬季施工中,需要在二次结构的施工现场进行保温材料的覆盖,以保证混凝土的凝结和硬化质量。
可以使用保温棉、保温毡等材料进行覆盖和保温。
2.加热设备的设置:在施工现场设置相应的加热设备,以提供足够的热量来保证工地的温度,保证施工的进行。
可以使用电暖气、热风机等设备进行加热。
三、施工措施1.合理安排施工时间:在冬季施工二次结构时,需要合理安排施工时间,避免在寒冷时段进行施工。
可以选择在白天气温较高的时候进行施工,同时监测气温变化,及时调整施工计划。
2.增加施工人员和设备:在施工过程中,可以适当增加施工人员和设备,以加快施工速度,降低施工时间。
同时也要确保施工人员的安全,注意防寒保暖。
四、质量控制1.监测施工环境:在冬季施工过程中,要时刻监测施工环境的温度、湿度等参数,及时调整施工措施,避免出现质量问题。
2.加强施工质量管理:在施工过程中,要加强对各项施工质量的监督和管理,保证施工的质量和安全。
通过合理安排施工计划、加强保温措施和施工措施的控制,可以有效地解决二次结构冬季施工的难题,确保施工质量和进度的同时,也保证施工人员的安全。
二次结构冬季施工方案设计
二次结构冬季施工方案设计随着气温的逐渐下降,冬季施工对于二次结构施工来说会面临更多的困难和挑战。
在冬季施工中,施工单位需要制定一套科学合理的施工方案,以确保施工进度和质量。
本文将针对二次结构冬季施工方案进行详细设计,并提出一些解决措施。
一、冬季施工环境条件及问题冬季施工环境条件主要包括低温、降雪、结冰等现象,这些环境条件都会对施工过程造成不利影响,主要问题有:1.低温影响:低温会使混凝土凝固时间延长,降低混凝土的强度;对于钢筋焊接也会有一定影响;同时低温还会加快混凝土水化反应速度,影响模板的脱模。
2.降雪影响:降雪会导致现场积雪堆积,影响施工进度;同时积雪也会带来滑倒、打滑等安全隐患。
3.结冰影响:结冰会增加工地施工人员的伤害风险,同时对机械设备运行也会有影响。
以上问题都需要在冬季施工方案中进行合理的考虑和解决。
1.针对低温问题:(1)选择适宜的材料:在冬季施工中,可以选择适宜的加热砂浆、保温材料等,以提高混凝土温度,减少冷缩裂缝的发生。
(2)控制混凝土浇筑温度:在混凝土浇筑过程中,需要控制混凝土的温度,可以采用加热水的方式或在浇筑前对模板进行加热,以提高混凝土的温度。
(3)定期检查施工现场温度:施工现场的温度需要定期监测,确保施工过程中温度符合要求,以保证施工质量。
2.针对降雪问题:(1)做好雪后道路清理:在降雪后,需要及时清理现场道路积雪,以保证施工人员的安全和施工进度。
(2)加强现场安全防范:在降雪天气下,需要加强现场安全防范,加设防滑设施、安全警示标识等,以减少安全事故的发生。
3.针对结冰问题:(1)及时处理结冰路面:一旦发现现场路面结冰,需要及时清除,可以使用除冰剂或者在结冰路面铺设防滑垫等方式。
(2)加强设备保养和检查:冬季施工中,机械设备容易受到结冰等影响,需要加强设备的保养和检查,确保机械设备的正常运行。
以上是针对冬季施工的一些方案设计,希望能够在实际施工中发挥作用,确保二次结构冬季施工进度和质量。
二次结构冬季施工方案
二次结构冬季施工方案引言在冬季,由于低温和恶劣的气候条件,施工工作面临许多挑战和困难。
对于二次结构施工来说,如何在寒冷的冬季中保证施工质量和进度成为了一项重要的任务。
本文将介绍适用于二次结构冬季施工的方案和措施。
冬季施工方案1. 定期监测天气情况在冬季施工中,天气情况对工程进度和施工质量有着重要影响。
在施工前,需要定期监测天气预报,特别关注低温、降雪、大风等恶劣天气条件的出现。
一旦发现有不利于施工的天气条件,需要及时调整施工计划,采取相应的防护措施。
2. 提前进行地面和设备保温在冬季施工中,地面和设备的低温会影响人员和材料的施工效率。
因此,需要提前进行地面和设备的保温工作。
地面保温可以使用保温材料进行铺设,如发泡塑料板、泡沫玻璃等。
设备保温可以使用保温罩或加热设备等,保证设备在恶劣天气条件下正常运转。
3. 合理设计施工工序在冬季施工中,需要合理设计施工工序,尽量减少在低温环境下的作业时间和施工量。
可以通过调整工序顺序和采取分段施工的方式,尽量避免在恶劣天气条件下进行关键作业。
同时,需要合理安排施工人员的作业时间和休息时间,避免过度劳累和不适应低温环境带来的安全隐患。
4. 加强安全管理在冬季施工中,安全管理尤为重要。
低温和恶劣天气条件增加了施工人员的工作风险。
因此,需要加强施工现场的安全管理,确保施工人员使用个人防护设备,采取安全措施,并进行必要的培训和安全宣传。
此外,还需要加强对冰雪积累和结冰场所的清理工作,避免滑倒和坍塌等安全事故的发生。
5. 保障材料质量在冬季施工中,材料质量对施工质量有着重要影响。
低温会影响水泥和混凝土等材料的凝固时间和强度发展,因此需要对材料的质量进行严格控制和检测。
同时,需要采取保温措施,避免材料受低温影响而发生冻害。
6. 加强沟通与协调在冬季施工中,加强施工团队的沟通与协调尤为重要。
需要与建设单位、监理单位和其他相关单位及时进行沟通,共同制定施工方案和应对措施。
同时,需要与施工人员充分沟通,确保施工人员对冬季施工特点和要求的理解和掌握,提高施工效率和质量。
二次结构工程冬季施工方案
二次结构工程冬季施工方案1、冬季施工所用的材料,应符合下列规定:(1)砌块在砌筑前,应清除表面污物、冰霜,不得使用遭水浸和受冻后的砌块;(2)砂浆宜采用普通硅酸盐水泥拌制,不得使用无水泥拌制的砂浆;(3)拌制砂浆所用的砂,不得含有冰块和直径大于Icm的冻结块;(4)拌合砂浆时,水的温度不得超过80℃;砂的温度不得超过40o C o2、砌块在正温条件下砌筑时,应适当浇水湿润;在负温条件下砌筑时,如浇水确有困难,则必须适当增大砂浆的稠度。
3、砌体、砂浆中的防冻剂应有合格证和复试报告。
4、冬季施工中,每日砌筑后,就及时在砌筑表面覆盖一层棉毡(至少养护7d),砌筑表面不得残留砂浆。
在继续砌筑前,应扫净砌筑表面。
5、冬季砌筑工程应进行质量控制,在施工日记中除应按常规要求外,尚应记录室外空气温度、砌筑时砂浆温度、外加剂掺量以及其他有关资料。
6、砂浆试块的留置除应按常温规定要求外,尚应增设不少于两组与砌体同条件养护的试块,分别用于检验各龄期强度和转入常温28天的砂浆强度。
7、砂浆使用时的温度不应低于5°C o当日最低气温等于或低于-15°C时,对砌筑承重砌体的砂浆标号应按常温施工时提高1级。
8、本工程砌体主要为加气混凝土砌块,内配φ6.5钢筋,施工方法主要为掺热水搅拌砂浆砌筑法,应按"三一"砌砖法施工,灰缝控制在8mm~12mm之间,砂浆饱满度不低于80%o9、本工程二次结构植筋采用的植筋型锚固树脂胶,可在负温下(-10°)施工,承载快、粘结力大、抗疲劳、耐老化(50年1抗震动e10、构造柱及圈梁模板支设时保证模板表面干净光滑,如有积雪结冰应清扫干净。
二次结构混凝土浇筑过后应及时覆盖棉毡养护(至少7d)圈梁、柱模板当磴达到1.2N/mm2后,可使侧模轻轻脱离磅后,再合上继续养护到拆模。
过梁底模应留支撑,在上部砌体砌筑完毕并不少于20天后方可拆除。
二次结构冬季施工方案
二次结构冬季施工方案冬季的施工对于建筑工程来说是一个很大的挑战,尤其是二次结构的施工更是如此。
在寒冷的冬季,低温、湿度和风等气象条件会对施工工艺和质量产生不利影响,同时也会增加工程安全隐患。
因此,在冬季施工中,需要制定一套合理的施工方案来保证工程的顺利进行。
首先,冬季施工方案需要考虑保温保暖措施。
在施工现场,应建立完善的临时围护措施,如搭建临时棚,使用保温隔热材料对施工现场进行围护,以减少冷空气的侵入。
同时,在工地内部使用集中供暖设备或加装暖气来保证施工人员的舒适度。
其次,冬季施工需要考虑材料质量问题。
低温环境下,一些材料的性能会发生变化,如混凝土的凝固时间延长,胶粘剂的粘结强度下降等。
因此,在选择材料时应尽量选择适合低温环境下施工的材料,并在施工中采取保温措施,如使用保温罩等。
另外,冬季施工还需要考虑安全问题。
冰雪天气容易引发滑倒、摔伤等事故,因此在施工现场铺设防滑地板,为施工人员提供安全保障。
同时,由于冰雪会增加架体的负荷,容易引发坍塌等事故,因此需要加强对架体的检修和维护;另外,还需要加强对钢筋混凝土构件的养护管理,避免冻融引起的裂缝等问题。
此外,冬季施工还需要考虑工序的调整。
由于低温环境下一些工序难以进行,需要进行合理的工序调整。
例如,在地板施工中,可采用暖水辐射地板加热法,提高混凝土凝固速度;在涂料施工中,采取提高施工温度的措施,加快涂料的干燥速度。
最后,冬季施工方案还需要考虑项目管理的调整。
由于冬季施工条件的特殊性,项目管理需要更加精细化和严格化。
施工计划应根据天气变化及时调整,施工人员的数量要求和工时要求也要进行合理规划。
同时,需加强对施工人员的培训,提高其对冬季施工特殊操作的熟悉程度,确保工程的顺利进行。
总结起来,冬季施工方案需要从保温保暖、材料质量、安全、工序调整和项目管理等多个方面进行考虑和安排。
只有制定一个合理的施工方案,并正确执行,才能保证冬季二次结构施工的顺利进行及工程质量的保障。

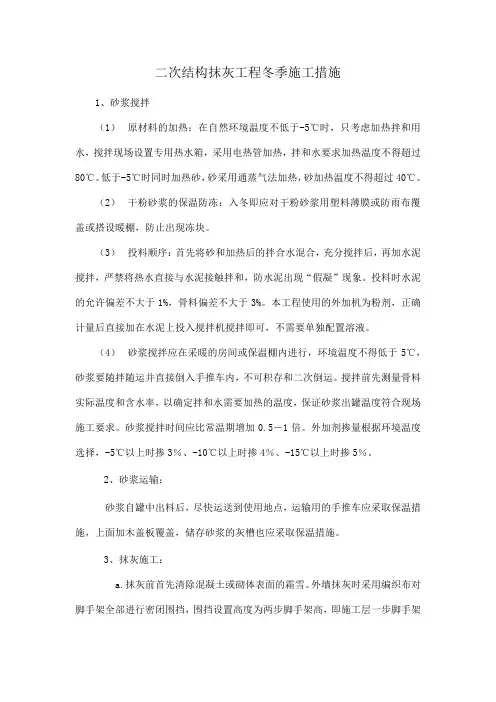

二次结构抹灰工程冬季施工措施
二次结构抹灰工程冬季施工措施1、砂浆搅拌(1)原材料的加热:在自然环境温度不低于-5℃时,只考虑加热拌和用水,搅拌现场设置专用热水箱,采用电热管加热,拌和水要求加热温度不得超过80℃。
低于-5℃时同时加热砂,砂采用通蒸气法加热,砂加热温度不得超过40℃。
(2)干粉砂浆的保温防冻:入冬即应对干粉砂浆用塑料薄膜或防雨布覆盖或搭设暖棚,防止出现冻块。
(3)投料顺序:首先将砂和加热后的拌合水混合,充分搅拌后,再加水泥搅拌,严禁将热水直接与水泥接触拌和,防水泥出现“假凝”现象。
投料时水泥的允许偏差不大于1%,骨料偏差不大于3%。
本工程使用的外加机为粉剂,正确计量后直接加在水泥上投入搅拌机搅拌即可,不需要单独配置溶液。
(4)砂浆搅拌应在采暖的房间或保温棚内进行,环境温度不得低于5℃,砂浆要随拌随运并直接倒入手推车内,不可积存和二次倒运。
搅拌前先测量骨料实际温度和含水率,以确定拌和水需要加热的温度,保证砂浆出罐温度符合现场施工要求。
砂浆搅拌时间应比常温期增加0.5-1倍。
外加剂掺量根据环境温度选择,-5℃以上时掺3%、-10℃以上时掺4%、-15℃以上时掺5%。
2、砂浆运输:砂浆自罐中出料后,尽快运送到使用地点,运输用的手推车应采取保温措施,上面加木盖板覆盖,储存砂浆的灰槽也应采取保温措施。
3、抹灰施工:a.抹灰前首先清除混凝土或砌体表面的霜雪。
外墙抹灰时采用编织布对脚手架全部进行密闭围挡,围挡设置高度为两步脚手架高,即施工层一步脚手架层和施工层下一步脚手架,封闭时应将彩条布悬挂在脚手架外排架的安全网内侧,悬挂严密牢固。
室内抹灰前应将门窗口封好并安装好玻璃,施工洞口、运料口、楼梯间等处用保温被封闭保温。
b.室内热作法施工的,施工环境温度不低于5℃,以地面以上50CM处测量的气温为准。
c.室内采用热作法抹灰的墙体,墙体温度必须在5℃以上,达不到温度要求的应提前对墙体加热,以便墙面湿润时不致结冰,使砂浆与墙面粘结牢固。
二次结构冬季施工方案
二次结构冬季施工方案
冬季施工作为一种常见的工程施工方式,可以在冬季将施工进度保持在正常水平,实现工程建设的高效推进。
在冬季施工中,二次结构的施工方案需要特别注意以下几点。
第一,加强保暖措施。
冬季施工面临较低的气温,为了确保工人的施工条件,需要加强保暖措施。
一方面,可以在施工现场搭建遮风挡雪的棚子,减少寒风的吹袭。
另一方面,可以给工人提供暖气或电热毯等供暖设备,提高施工现场的温度。
同时,对于混凝土浇筑等需要特定温度条件的施工工序,可以采用预热混凝土、使用保温罩等措施,确保施工的顺利进行。
第二,合理安排施工进度。
冬季施工面临的气温较低,施工速度可能会受到一定的影响。
为了保证施工的进度,需要根据气温情况合理安排施工工序。
一般情况下,可以将较为耐寒的工序安排在冬季进行,而对于需要较高温度条件的工序,可以提前在秋季完成或推迟至春季进行。
通过科学合理的施工进度安排,可以最大程度地保持施工的正常进行。
第三,注意冻害防护。
冬季冻害是冬季施工中需要特别关注的施工质量问题。
根据不同地区的气候条件,采取相应的冻害防护措施非常重要。
一方面,可以采用混凝土摊铺前的预热措施,提高混凝土的初始温度,减少冻害的可能性。
另一方面,可以采用预埋管道循环供热、使用保温剂等措施,减少地下管道的结冰和冻裂风险。
通过科学、有效的冻害防护措施,可以确保冬季施工的质量和安全。
综上所述,冬季施工的二次结构方案需要加强保暖措施、合理安排施工进度,同时注意冻害防护。
通过科学合理的施工方案,可以在冬季保持施工进度和质量,在确保安全的前提下实现工程的高效推进。
二次结构冬季施工方案_(1) (1)
一、总则 (2)二、编制原则 (2)三、编制依据 (2)四、工程概况 (2)五、冬季施工特点 (2)六、施工准备 (3)1、成立冬施领导小组 (3)2、组织措施 (4)3、现场准备 (4)七、冬季施工测温 (4)1、冬期施工测温的有关规定 (4)2、冬期施工测温的准备工作 (5)3、测温管理的要求 (6)八、冬季施工方法及技术措施 (6)1、钢筋工程 (6)2、模板工程 (7)3、混凝土工程 (7)4、砌体工程 (9)5、钢结构工程 (9)九、冬季施工保证措施 (13)1、质量管理保证措施 (13)2、安全保证措施 (14)3、消防保证措施 (14)4、临时用电措施 (15)5、现场文明施工管理措施 (15)6、环境保护及绿色施工措施 (16)十、冬季施工质量通病及预防措施 (16)一、总则冬季来临,施工时由于其寒冷的气候条件将会直接影响在建工程的施工质量、安全和进度。
冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d•的日平均气温稳定在5℃以上,则此5d的最后一天为冬季施工的终日(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的)。
为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目部成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案。
二、编制原则确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。
三、编制依据1、建筑、结构施工图纸;2、《砌体填充墙结构构造》(12G614-1);3、《砌体工程施工质量验收规范》(GB50003-2011)4、《建筑抗震设计规范》(GB50011-2010);5、《建筑工程冬期施工规程》(JGJ104-2011);6、《混凝土结构工程施工质量验收规范》(GB 50204-2011)7、《钢结构工程施工及验收规范》(GB50017-2014)四、工程概况本工程位于北京市大兴区安定镇安定北街。
二次结构冬季施工方案_(1) (1)
一、总则 (2)二、编制原则 (2)三、编制依据 (2)四、工程概况 (2)五、冬季施工特点 (2)六、施工准备 (3)1、成立冬施领导小组 (3)2、组织措施 (4)3、现场准备 (4)七、冬季施工测温 (4)1、冬期施工测温的有关规定 (4)2、冬期施工测温的准备工作 (5)3、测温管理的要求 (6)八、冬季施工方法及技术措施 (6)1、钢筋工程 (6)2、模板工程 (7)3、混凝土工程 (7)4、砌体工程 (9)5、钢结构工程 (9)九、冬季施工保证措施 (13)1、质量管理保证措施 (13)2、安全保证措施 (14)3、消防保证措施 (14)4、临时用电措施 (15)5、现场文明施工管理措施 (15)6、环境保护及绿色施工措施 (16)十、冬季施工质量通病及预防措施 (16)一、总则冬季来临,施工时由于其寒冷的气候条件将会直接影响在建工程的施工质量、安全和进度。
冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d•的日平均气温稳定在5℃以上,则此5d的最后一天为冬季施工的终日(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的)。
为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目部成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案。
二、编制原则确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。
三、编制依据1、建筑、结构施工图纸;2、《砌体填充墙结构构造》(12G614-1);3、《砌体工程施工质量验收规范》(GB50003-2011)4、《建筑抗震设计规范》(GB50011-2010);5、《建筑工程冬期施工规程》(JGJ104-2011);6、《混凝土结构工程施工质量验收规范》(GB 50204-2011)7、《钢结构工程施工及验收规范》(GB50017-2014)四、工程概况本工程位于北京市大兴区安定镇安定北街。
二次结构冬季施工方案
二次结构冬季施工方案引言在冬季施工中,由于低温和不利于施工的气候条件,给二次结构的施工带来了一定的挑战。
本文档将介绍一种适用于冬季二次结构施工的方案,旨在提供参考和指导。
1. 准备工作在冬季施工开始之前,需要进行充分的准备工作,以确保施工顺利进行。
以下是准备工作的关键步骤:1.安排合适的施工时间:根据天气预报选择适合的施工日期,避免恶劣天气条件下的施工。
2.室内施工准备:在施工现场建设必要的室内空间,以提供施工人员的避寒场所,并保证施工材料的质量不受低温影响。
3.选择合适的施工材料:选择具有耐低温性能的材料,如低温外加剂,以确保二次结构的强度和耐久性。
4.安全措施:特别关注雪天施工时的施工员安全,规定尽量不独自离开安全场所。
2. 施工方法下面将介绍冬季二次结构施工的关键方法和步骤。
2.1 钢筋加工与预埋件安装在冬季施工中,由于环境温度低,可能会对钢筋加工和预埋件的安装带来一定的困难。
为了解决这个问题,可以采取以下措施:1.提前准备活动室:在施工现场设置温度适宜的活动室,提供温暖的条件,以确保钢筋加工和预埋件安装的质量。
2.特殊设备应用:在钢筋加工和预埋件安装过程中,可以使用加热设备或专门的工具,提供适宜的工作环境和温度,以方便施工。
2.2 混凝土施工在冬季混凝土施工中,要特别注意以下几点:1.混凝土材料选择:选择具有较高早期强度发展的混凝土材料,以适应低温环境下的施工需求。
2.合理控制水灰比:根据施工环境和混凝土强度要求,合理调整水灰比,以提高混凝土的抗冻性能和强度。
3.预热水和砂石料:将施工中使用的水和砂石料进行预热处理,提高混凝土的温度,以促进水泥水化反应。
4.使用低温外加剂:在混凝土搅拌过程中添加适量的低温外加剂,以提高混凝土的强度和抗冻性。
2.3 砌体施工在冬季砌体施工中,要注意以下几点:1.砂浆的配制:根据环境温度和砌体强度要求,合理控制砂浆的水灰比和砂浆配方,以确保砌体的强度和耐久性。
二期冬季施工方案
二期冬季施工方案
一、施工任务
1.1 任务概述
二期工程冬季施工即将展开,包含土建、设备安装等多个工种的施工任务。
本方案旨在合理安排施工计划,确保施工质量和安全。
1.2 任务分解
1.土建施工:包括地基处理、建筑结构、外墙装饰等;
2.设备安装:包括各种设备的安装调试;
3.环境整治:保证施工环境整洁有序。
二、施工准备
2.1 施工人员
确定各施工队伍人员结构,保障各工种施工人员到位。
2.2 施工材料
核对施工所需材料清单,提前采购和储备。
2.3 施工机具
检查各种施工机具设备运转情况,确保设备完好。
三、施工计划
3.1 时间安排
根据各项工程的工期和施工难点,合理安排施工计划。
3.2 施工步骤
1.土建施工先期准备工作;
2.土建施工主体工程;
3.设备安装工作;
4.项目收尾和环境整治。
四、施工安全
4.1 安全措施
1.制定施工安全规范;
2.安排专人负责监督安全防护设施的搭建;
3.定期进行安全检查和安全教育培训。
五、质量控制
5.1 质量监督
设立质量监督组织,对施工过程进行全程监控,并定期进行质量检查。
5.2 质量验收
各项施工完成后,按照规范进行质量验收,确保施工质量合格。
结束语
本文就二期冬季施工方案作了详细规划,通过合理施工准备、时间安排、安全措施和质量控制等方面的措施,为施工工作的顺利进行提供了有力保障。
愿本方案为施工工作的顺利推进提供参考,确保施工质量和安全。
二次结构冬季施工方案_(1) (1)
二次结构冬季施工方案
冬季是建筑施工中一个特殊的季节,低温、降雪等因素给施工带来了一定的困难。
而在建筑二次结构的施工中,如何有效应对冬季的气候条件,保证施工进度和质量是至关重要的。
本文将就二次结构在冬季施工中所需注意的问题及应对方案进行介绍。
冬季施工需要注意的问题
1.低温影响:冬季气温较低,容易导致混凝土凝固时间延长,影响施
工进度和质量。
2.降雪天气:降雪会对施工现场的安全和施工质量造成影响,需要采
取相应的措施应对。
3.材料保温:冬季需要对施工所使用的材料进行保温处理,以确保其
保持适宜的温度和湿度。
冬季施工解决方案
1.采取保温措施:可以在混凝土浇筑后覆盖保温棚等措施,加快混凝
土的凝固速度。
2.合理安排工期:在确定施工计划时要考虑气候因素,尽量避开降雪
天气,合理安排工期。
3.加强安全管理:加强对施工现场的安全管理,防止因降雪等恶劣天
气造成的安全事故。
4.合理选用材料:在冬季施工中选择适合低温环境下使用的材料,确
保施工质量。
案例分析
以某地某项目的二次结构施工为例,该项目在冬季采取了以上措施,即时对施工现场进行保温处理,严格按照工期安排进行施工,并加强了安全管理。
最终,项目顺利完成了二次结构的施工,质量达到了预期要求。
结语
冬季是建筑施工中一个值得重视的季节,二次结构施工也需要在冬季特殊的气候条件下采取相应的措施,保证施工质量和进度。
通过合理的规划和措施,可以有效地解决冬季施工所面临的挑战,确保工程顺利进行。
二次结构冬季施工方案_(1) (1)
一、总那么2二、编制原那么2三、编制依据2四、工程概况2五、冬季施工特点2六、施工准备31、成立冬施领导小组32、组织措施43、现场准备4七、冬季施工测温41、冬期施工测温的有关规定42、冬期施工测温的准备工作53、测温管理的要求6八、冬季施工方法及技术措施61、钢筋工程62、模板工程73、混凝土工程74、砌体工程95、钢构造工程 (9)九、冬季施工保证措施131、质量管理保证措施132、平安保证措施143、消防保证措施144、临时用电措施155、现场文明施工管理措施156、环境保护及绿色施工措施16十、冬季施工质量通病及预防措施16一、总那么冬季降临,施工时由于其寒冷的气候条件将会直接影响在建工程的施工质量、平安和进度。
冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,那么此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d•的日平均气温稳定在5℃以上,那么此5d的最后一天为冬季施工的终日〔日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的〕。
为保证冬期施工的顺利进展,自冬期施工开场前夕起,我工程部成立以工程经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案。
二、编制原那么确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。
三、编制依据1、建筑、构造施工图纸;2、?砌体填充墙构造构造?(12G614-1);3、?砌体工程施工质量验收标准?(GB50003-2021)4、?建筑抗震设计标准?(GB50011-2021);5、?建筑工程冬期施工规程?(JGJ104-2021);6、?混凝土构造工程施工质量验收标准?〔GB 50204-2021〕7、?钢构造工程施工及验收标准?〔GB50017-2021〕四、工程概况本工程位于市大兴区安定镇安定北街。
二次结构冬季施工方案
天津赛得数据枢纽中心项目一期施工总承包工程二次结构冬季施工方案天津市武清区建筑工程总公司2013年12月24日一、总则 (3)二、编制原则 (3)三、编制依据 (3)四、工程概况 (3)五、冬季施工特点 (4)六、施工准备 (4)1、成立冬施领导小组 (4)2、组织措施 (5)3、现场准备 (5)七、冬季施工测温 (6)1、冬期施工测温的有关规定 (6)2、冬期施工测温的准备工作 (6)3、测温管理的要求 (7)八、冬季施工方法及技术措施 (7)1、钢筋工程 (7)2、模板工程 (8)3、混凝土工程 (8)4、砌体工程 (11)九、冬季施工保证措施 (14)1、质量管理保证措施 (14)2、安全保证措施 (14)3、消防保证措施 (15)4、临时用电措施 (15)5、现场文明施工管理措施 (16)6、环境保护及绿色施工措施 (16)十、冬季施工质量通病及预防措施 (16)一、总则冬季来临,施工时由于其寒冷的气候条件将会直接影响在建工程的施工质量、安全和进度。
冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d•的日平均气温稳定在5℃以上,则此5d的最后一天为冬季施工的终日(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的)。
为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目经理部成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案。
二、编制原则确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。
三、编制依据1、建筑、结构施工图纸;2、《砌体填充墙结构构造》(12G614-1);3、《砌体工程施工质量验收规范》(GB50203-2002);4、《预拌砂浆技术规程》(DB﹨T29-130-2010);5、《蒸压砂加气混凝土砌块应用技术规程》(DB﹨T29-128-2008);6、《建筑物抗震构造详图》(04G329-3);7、《建筑工程冬期施工规程》(JGJ104-2011);8、《混凝土结构工程施工质量验收规范》(GB 50204-2002)四、工程概况本工程系天津赛得数据枢纽中心项目一期施工总承包工程,工程位于天津武清高村乡西北部新城商务区(京津塘二线南侧)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
临汾市艺鑫华园二期工程冬季施工方案施工单位:河南裕鸿建筑工程有限公司编制人:审核人:目录一、编制原则 (1)二、冬季施工特点 (1)三、施工准备 (1)四、冬期施工测温 (3)五、冬季施工措施 (5)冬季来临,冬季施工时由于其寒冷的气候条件将会直接影响在建工程的施工质量、安全和进度。
冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d•的日平均气温稳定在5℃以上,则此5d的最后一天为冬季施工的终日(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的)。
为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目部成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案。
一、编制原则确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。
二、冬季施工特点1、冬季施工由于施工条件及环境不利,•是工程质量事故的多发季节,尤以砼工程居多。
2、质量事故出现的隐蔽性、滞后性。
即工程是冬天施工的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,•轻者进行修补,重者重来,不仅给工程带来损失,•而且影响工程的使用寿命。
3、冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
往往有一些质量事故的发生,•都是由于这一环节跟不上,仓促施工造成的。
三、施工准备当气温低于0℃时,应即采取冬期施工措施,以防止正在施工的建筑工程遭受冻害。
1、成立冬季施工领导小组组长:王建昌副组长:赵松组员:李鹏、张文荣、王军河等2、组织措施①进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。
冬季施工方案应包括以下内容:施工程序;•施工方法;现场布置;设备、材料、能源、工具的供应计划;•安全防火措施;测温制度和质量检查制度等。
方案确定后,•要组织有关人员学习,并向队组进行交底。
②进入冬季施工前,对掺外加剂人员、测温保温人员、•锅炉司炉工和火炉管理人员,应专门组织技术业务培训,•学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。
③与当地气象台站保持联系,及时接收天气预报,•防止寒流突然袭击。
④安排专人测量施工期间的室外气温,暖棚内气温,•砂浆、砼的温度并作好记录。
3、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,•查对其是否能适应冬季施工要求。
如与墙体的高厚比,横墙间距有关的结构稳定性,工程结构能否在冷状态下安全过冬等问题,应通过图纸会审解决。
4、现场准备①根据实物工程量提前组织有关机具、•外加剂和保温材料进场。
②工地的临时供水管道及白灰膏等材料做好保温防冻工作。
③计算变压器容量,接通电源。
④做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。
四、冬期施工测温(一)冬期施工测温的有关规定1、冬期施工的测温范围冬期施工的测温范围:大气温度,水泥、水、砂子、石子等原材料的温度,砼或砂浆棚室内温度,砼或砂浆出罐温度、入模或上墙温度,砼入模后初始温度和养护温度等。
(其中砼方面,应要求搅拌站积极配合测温检查)2、测温人员的职责(1)每天记录大气温度,并报告工地负责人;(2)砼拌合料的温度;(3)砼养护温度的测量:按要求布置测量温孔,绘制测温孔分布图及编号。
按要求测温砼养护初始温度、大气温度等。
控制砼养护的初始温度和时间。
(二)冬期施工测温的准备工作1、人员准备设专人负责测温工作,并于开始测温前组织培训和交底。
2、准备好必须的工具测温百叶箱:规格不小于300mm×300mm×400mm,宜安装于建筑物10m以外,距地高度约1.5m,通风条件比较好的地方。
外表面刷白色油漆。
测温计:测量大气温度和环境温度,采用自动温度计录仪,测原材料温度采用玻璃液体温度计。
各种温度计在使用前均应进行校验。
3.测温孔的设置(1)测温孔布置及深度各孔按顺序编号,经技术部门批准后实行。
(2)测温孔的布置一般选在温度变化较大、容易散失热量、构件易遭冻结的部位设置。
(三)测温方法和要求根据测温点布置图,测温孔可采用预埋内径12mm金属套管制作。
注意留孔时要有专人看管,以防施工踩(压)实测温孔。
测温时按测温孔编号顺序进行。
温度计插入测温孔后,堵塞住孔口,留置在孔内3~5min,然后迅速从孔中取出,使温度计与视线成水平,仔细读数,并记入测温记录表,同时将测温孔用保温材料按原样覆盖好。
现场测温安排见下表:现场测温安排现场测温结束时间:砼达到临界强度,且拆模后砼表面温度与环境温差≤15℃、砼的降温速度不超过5℃/h、测温孔的温度和大气温度接近。
(四)测温管理1、施工现场工长在技术人员的指导下,负责工程的测温、保温、掺加外加剂等项领导工作,每天要看测温记录,发现异常及时采取措施并汇报有关领导及技术负责人。
2、项目技术人员要每日查询测温、保温、供热的情况和存在的问题,及时向主管领导汇报并协助现场施工管理人员解决冬施疑难问题。
3、施工测温人员在每层或每段停止测温时交一次测温记录,平时发现问题应及时向现场管理人员和技术人员汇报,以便立即采取措施。
4、测温人员每天24h都应有人上岗,并实行严格的交接班制度。
测温人员要分区、项填写并妥善保管。
5、测温记录要交给技术人员归档备查。
五、冬季施工措施一、构造柱、过梁砼的冬季施工1、冬期施工砼对原材料的要求(1) 水泥优先选用硅酸盐水泥、普通硅酸水泥,应注意其中掺合材料对砼抗冻、抗渗等性能的影响,水泥标号不应低于425•号,砼的水泥最小用量不应少于300kg/m3,水灰比不应大于0.6。
•掺用防冻剂的砼,严禁使用高铅水泥。
(2) 砼所用骨料必须清洁,不得含有冰雪等冻结物及易冻裂的矿物质。
在掺用含有钾、钠离子防冻剂的砼中,骨料中不得混有活性材料,以免发生碱--骨料反应。
(3) 在冬季浇筑的砼工程,根据施工方法,合理选用各种外加剂,应注意含氯盐外加剂对钢筋的锈蚀作用,宜使用无氯盐防冻剂,对非承重结构的砼使用氯盐外加剂中应有氯盐阻锈剂这类的保护措施。
氯盐掺量不得超过水泥重量的1%,•素砼中氯盐掺量不得大于水泥重量的3%。
(4) 拌合水,一般饮用的自来水及洁净的天然水都可作为拌制砼用水,但污水、工业废水、ph值小的酸性水、硫酸盐含量(按so4)超过水重约1%的水,不得用于混凝土中。
为了减少冻害,应将配合比中的用水量降低至最低限度。
办法是:控制塌落度,加入减水剂,优先选用高效减水剂。
(5)砼的养护养护措施十分关键,正确的养护能避免砼产生不必要的温度收缩裂缝和受冻。
在冬施条件下必须采取冬施测温,监测砼表面和内部温差不超过25℃。
砼养护可以采取多种措施,如蓄热法养护和综合蓄热法养护等方法。
可采用塑料薄膜养护,防止受冻并控制砼表面和内部温差。
砼初期养护温度,不得低于-15℃。
2、冬期施工记录1)冬期施工资料分类a.冬期施工日报表;b.冬期施工砼入模温度统计表;c.冬施砼养护测温记录表。
2)冬期施工资料分析、收集、编目a.冬期施工期间每日平均温度、每日各时间段温度对砼测温、拆模、制定并采取紧急措施等都有很大的决定作用,为了更好的保证冬期施工的工程质量,对冬期施工期间每日的3:00、9:00、15:00、21:00,利用室外百叶箱测定室外温度,计算其平均值,制作冬施日报表,建立冬期施工日报制度,以便随时把握冬期施工日气温情况,采取必要措施,冬期施工日报表同时注明当天天气预报情况,便于技术人员查对、比较。
b.冬期施工期间砼入模温度是预控砼质量的一个很重要的内在因素,建立冬期施工砼入模温度统计表,随时统计掌握砼入模温度。
c.砼养护测温记录表按部位和日期编目,并附测温点平面布置图,测温人员必须在当天9:00前将砼养护测温记录反馈到项目技术质量部。
如遇气温突降等情况及时反馈项目技术质量部或项目值班人员,以便及时采取有效措施。
测温记录完成后测温人员、审核人、技术负责人必须签字齐全,归档至施工记录中。
二、砌体工程冬季施工措施1、砌筑前应将普通砖、加气砼砌块表面的污物、冰、雪、霜清除掉,•遭水浸泡冻结后的砖或砌块不得使用。
2、石灰膏、粘土膏或电石膏等宜保温防冻,如遭冻结,•应经融化后方可使用。
3、拌制砂浆所用的砂,不得含有直径大于1cm的冻结块和冰块。
4、冬季砌筑砂浆的稠度,宜比常温施工时适当增加。
可通过增加石灰膏或粘土膏的办法来解决。
5、砌筑砂浆标号不应低于M5,宜采用普通硅酸盐水泥拌制,冬季砌筑不得使用无水泥拌制的砂浆。
砂浆掺用的外加剂使用前必须了解其化学成份、性能,使用掺量必须准确。
6、拌合砂浆时,水的温度不得超过80℃,砂子的温度不得超过40℃。
使用时砂浆的温度在环境最低气温低于-10℃以内时,不应低于5℃。
当环境气温在-10℃至-20℃时,则不应低于10℃。
砌筑时砖表面与砂浆的温差不宜超过30℃,•石表面与砂浆的温差不超过20℃。
施工时砂浆的稠度一般控制在9-12cm。
7、砌体工程的冬季施工,可以采用掺外加剂法、•冻结法和暖棚法,冻结法施工应事先与设计联系有关加固事宜。
•一般以掺氯盐热拌砂浆为主。
采用掺盐砂浆时,砌体中配置的钢筋及钢予埋件应作防腐处理。
采取防腐的做法有:①涂刷樟丹二道。
②涂刷沥青漆。
其比例为•30号沥青:10号沥青:汽油=1:1:2;③涂刷防锈涂料其比例水泥:亚硝酸钠:甲基硅醇钠:水=100:6:2:30,•配好的涂料涂刷在钢筋表面约1.5mm厚,干燥后即可使用。
具体措施项次气温施工措施(1) 0℃~-5℃掺氯盐冷砂浆,或用热水拌合砂浆施工(2) -6℃~-10℃砂浆标号提高一级,掺氯盐并热水拌合(3) -11℃~-15℃砂浆标号提高一级,并掺氯盐、水、砂子均加热(4) -15℃以下尽可能转入室内施工,停止外砌筑8、掺盐砂浆法注意事项:(1) 掺盐量以无水氯化钠、氯化钙计。
(2) 日最低气温低于-20℃时,砌石不宜施工。
(3) 掺盐砂浆掺加微沫剂时,盐料溶液、微沫剂溶液必须分别存放,拌合时先后加入。
(4) 冬期施工时,每日砌筑后,应在砌体上表面覆盖保温材料。
由于氯盐砂浆吸湿性大,保温性能下降并有析盐现象等。
下列工程不得采用掺盐砂浆法:A、对装饰有特殊要求的工程。
B、接近高压电线的建筑物(如变电所、发电站等)。
C、设计热工要求高的工程。
D、房屋使用时,湿度大于80%的建筑物。
E、经常受40℃以上高温影响的建筑物。
F、经常处于地下水位变化范围内,以及在水下未设防水层的结构。
G、配筋、钢埋件无可靠的防腐处理措施的砌体。
9、对不适宜掺加氯盐的工程,采用冻结法、暖棚法等方法。
10、掺盐砂浆法的质量要求:(1) 掺盐砂浆的配制,一定按当天气温情况,砌体部位严格控制掺盐量。
