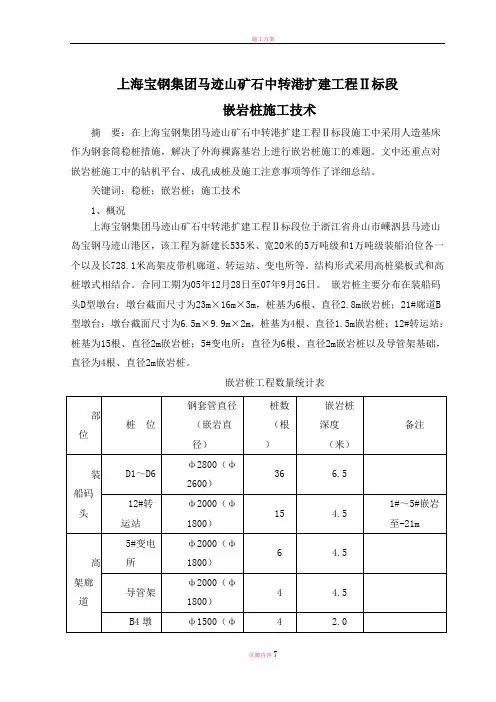

x嵌岩桩施工技术交底
嵌岩桩施工技术
上海宝钢集团马迹山矿石中转港扩建工程Ⅱ标段嵌岩桩施工技术摘要:在上海宝钢集团马迹山矿石中转港扩建工程Ⅱ标段施工中采用人造基床作为钢套筒稳桩措施,解决了外海裸露基岩上进行嵌岩桩施工的难题。
文中还重点对嵌岩桩施工中的钻机平台、成孔成桩及施工注意事项等作了详细总结.关键词:稳桩;嵌岩桩;施工技术1、概况上海宝钢集团马迹山矿石中转港扩建工程Ⅱ标段位于浙江省舟山市嵊泗县马迹山岛宝钢马迹山港区,该工程为新建长535米、宽20米的5万吨级和1万吨级装船泊位各一个以及长728.1米高架皮带机廊道、转运站、变电所等。
结构形式采用高桩梁板式和高桩墩式相结合.合同工期为05年12月28日至07年9月26日。
嵌岩桩主要分布在装船码头D型墩台:墩台截面尺寸为23m×16m×3m,桩基为6根、直径2。
8m嵌岩桩;21#廊道B型墩台:墩台截面尺寸为6.5m×9.9m×2m,桩基为4根、直径1。
5m嵌岩桩;12#转运站:桩基为15根、直径2m嵌岩桩;5#变电所:直径为6根、直径2m嵌岩桩以及导管架基础,直径为4根、直径2m嵌岩桩.嵌岩桩工程数量统计表69.18%,涌浪频率为30.82%,波高大于2m的波浪均为涌浪为主的混合浪形式出现.涌浪集中出现在SE-S-SW向,其中12月~翌年5月以S—SW向涌浪出现频率为主,6~11月则以SE向涌浪为主,其中8月份SE向涌浪频率达43。
55%。
潮流属于非正规半日浅海潮流,基本为往复流,涨潮实测最大流速为1。
38m/s,落潮实测最大流速为1。
92m/s。
工程区域岩土层主要为第四纪全新世与晚更新世松散堆积层和晚侏罗纪火山岩及其风化层,根据各层岩土的地质特征共划分为8个地基土层,16个亚层.强风化层以灰绿、褐黄色为主,较硬.该层一般呈碎块石状。
实测标贯击数一般为21~50击,局部大于50击或远远大于50击。
中等~微风化层以灰绿、灰白色为主,坚硬。
节理裂隙不甚发育,岩石断面新鲜,岩芯较完整。
嵌岩灌注桩施工方案
嵌岩灌注桩施工方案1. 引言嵌岩灌注桩是在岩石中进行灌注桩施工的一种方法。
相比于传统的桩基施工方法,嵌岩灌注桩可以有效地解决在岩石地层中进行桩基施工时遇到的问题。
本文将详细介绍嵌岩灌注桩的施工方案。
2. 施工前的准备工作在进行嵌岩灌注桩施工前,需要进行一系列的准备工作,包括但不限于以下几点:2.1 岩石勘察对施工地点的岩石进行勘察,了解其物理和力学性质,确定桩基的设计参数。
2.2 施工方案制定根据岩石勘察结果和工程要求,制定嵌岩灌注桩的施工方案,包括桩基的布置、灌注桩的数量和直径等。
2.3 设备准备准备好相应的施工设备,如钻机、搅拌机、灌注管等。
2.4 人员组织组织好相应的施工人员和技术人员,确保施工工作的顺利进行。
3. 施工过程嵌岩灌注桩的施工过程包括以下几个步骤:3.1 钻孔使用钻机在预定的桩位上钻孔,将岩石打孔至设计要求的深度。
3.2 清孔使用清扫设备对钻孔进行清理,将孔内的岩石碎屑清除干净。
将钢筋下放到钻孔中,并使用搅拌机将灌注材料注入钻孔中,确保灌注桩与岩石紧密结合。
3.4 固化等待灌注桩材料固化,使得其能够承受起荷载的作用。
3.5 后处理对固化后的灌注桩进行表面处理,如修整、打磨等,以确保其表面平整。
4. 施工注意事项在进行嵌岩灌注桩施工时,需要注意以下几点:4.1 施工平顺在进行钻孔和灌注桩的过程中,需要保证施工过程平顺进行,确保桩基的质量。
选用适用于岩石地层的灌注材料,确保嵌岩灌注桩与岩石能够紧密结合。
4.3 施工技术控制控制好灌注桩的直径和深度,确保其符合设计要求和工程要求。
4.4 桩基质量检验对施工完成的嵌岩灌注桩进行质量检验,确保其能够满足工程要求。
5. 总结嵌岩灌注桩作为一种灌注桩施工方法,适用于岩石地层中的桩基施工。
本文对嵌岩灌注桩的施工方案进行了详细的介绍,包括施工前的准备工作、施工过程和施工注意事项。
通过合理的施工方案和严格的施工质量控制,可以保证嵌岩灌注桩的质量,为工程的顺利进行提供可靠的基础支持。
桩基工程施工交底
桩基工程施工交底一、项目概述桩基工程是指为了在基础土层深处得到足够支撑力而施工的桩基工程。
在土质较弱或者承载力不足的地基上,采用桩基础来提高地基承载力和稳定性。
桩基工程广泛应用于建筑物、桥梁、堤坝等基础工程的施工中。
二、项目要求1.本工程包含XXX种类型的桩基,包括XXX桩、XXX桩等,施工过程需要严格按照设计要求进行操作。
2.施工单位必须具备相应资质和经验,施工人员必须持有相关证书,并进行全面培训和考核。
3.施工单位要保证施工过程中的安全和质量,确保工程顺利进行。
三、施工前准备1.施工前,施工单位必须对工程场地进行详细勘察,了解地质情况、地下水位等情况,并根据实际情况制定施工方案。
2.在施工前,需准备好相关施工设备和材料,包括各种桩机、桩模等设备,以及混凝土、钢筋等材料。
四、施工过程1.施工单位必须按照设计要求进行桩基工程的施工,包括开挖坑位、打入桩身、灌浆等工序。
2.在进行桩基工程施工时,要保证施工现场的安全,防止事故发生。
3.在施工过程中,施工单位必须根据实际情况进行调整,确保工程质量和进度。
五、施工验收1.桩基工程施工完成后,需进行验收。
验收内容包括桩基的位置、尺寸、质量等方面。
2.验收过程需由设计单位和监理单位共同参与,确保工程质量符合要求。
3.验收合格后,可进行下一步的工程施工。
六、安全防护措施1.在施工过程中,必须严格遵守相关安全规定,佩戴好安全帽、安全带等防护用具。
2.施工单位必须保证施工现场的秩序和安全,定期进行安全检查。
3.如发现安全隐患,需立即处理并报告相关部门。
七、施工总结1.桩基工程施工完成后,需进行总结。
总结内容包括施工过程中遇到的问题、解决方法和工程质量等方面。
2.总结中需列出工程的优点和不足,并提出改进意见,为今后类似工程提供参考。
通过以上施工交底,相信桩基工程可以顺利进行,并取得成功。
希望施工单位能够严格遵守上述规定,确保工程的安全和质量,为工程进展顺利做出贡献。
嵌岩桩施工方案
嵌岩桩施工方案1. 引言嵌岩桩作为一种在地下岩石层中进行基础建设的常用方法,具有较高的抗压、抗剪强度,被广泛应用于桥梁、隧道、大型建筑物等工程中。
本文将介绍嵌岩桩施工的方案和步骤,并对其中的关键问题进行解答。
2. 施工前的准备工作2.1 岩石探测在进行嵌岩桩施工之前,需要对施工区域的岩石情况进行探测。
可以通过地质勘探和地质雷达等手段来获取相关数据,包括岩层的强度、稳定性、可开挖深度等信息。
2.2 施工设备准备嵌岩桩施工需要使用到一些特殊的设备,例如岩钻、岩锤、振动锤等。
在施工前需要对这些设备进行检查和调试,确保其正常运行。
2.3 施工方案设计根据岩层的性质和工程的要求,制定详细的施工方案。
方案包括桩长、桩径、桩间距、振捣频率等参数的确定,以及施工步骤和安全措施的规划。
3. 施工步骤3.1 预处理在施工前需要对施工区域进行预处理,包括清理和平整地面、清除杂草和碎石等。
对于较硬的岩石层,还需要进行预破裂处理,以便更好地进行嵌岩桩施工。
3.2 钻孔根据施工方案确定的桩径和桩长,在施工区域进行钻孔。
钻孔可以使用岩钻或钻机进行,钻孔的深度需要根据岩层的稳定性和工程要求来确定。
3.3 清洗孔底在钻孔完成后,需要对孔底进行清洗,以清除杂物和碎石,确保桩的牢固性。
清洗孔底可以使用高压水泵进行,也可以通过气压吹扫的方式进行。
3.4 振捣桩在孔底清洗完成后,将嵌岩桩放入孔内。
使用振动锤对桩体进行振捣,使其沉入岩层中。
振捣过程中需要注意振捣能量和频率的控制,以避免过度损伤岩石。
3.5 固结桩身振捣完成后,需要对桩身进行固结。
可以通过注浆或灌浆的方式,将混凝土或液态固结剂灌入桩孔中,以提高桩体的稳定性和承载能力。
3.6 后期处理施工完成后,需要对施工区域进行后期处理。
包括清理作业现场、回填土方和修复地面等工作,以确保施工区域的安全和美观。
4. 安全措施在进行嵌岩桩施工时,需要注意以下安全措施:•施工现场周围设置明显的警示标志,限制非施工人员进入;•定期对施工设备进行检查和维护,确保其正常运行;•操作人员需佩戴防护用具,如头盔、安全鞋、手套等;•施工现场应保持整洁,防止杂物堆积和滑倒事故的发生;•确保通风良好,防止有害气体积聚。
嵌岩桩施工技术
上海宝钢集团马迹山矿石中转港扩建工程Ⅱ标段嵌岩桩施工技术摘要:在上海宝钢集团马迹山矿石中转港扩建工程Ⅱ标段施工中采用人造基床作为钢套筒稳桩措施,解决了外海裸露基岩上进行嵌岩桩施工的难题。
文中还重点对嵌岩桩施工中的钻机平台、成孔成桩及施工注意事项等作了详细总结。
关键词:稳桩;嵌岩桩;施工技术1、概况上海宝钢集团马迹山矿石中转港扩建工程Ⅱ标段位于浙江省舟山市嵊泗县马迹山岛宝钢马迹山港区,该工程为新建长535米、宽20米的5万吨级和1万吨级装船泊位各一个以及长728.1米高架皮带机廊道、转运站、变电所等。
结构形式采用高桩梁板式和高桩墩式相结合。
合同工期为05年12月28日至07年9月26日。
嵌岩桩主要分布在装船码头D型墩台:墩台截面尺寸为23m×16m×3m,桩基为6根、直径2.8m嵌岩桩;21#廊道B 型墩台:墩台截面尺寸为6.5m×9.9m×2m,桩基为4根、直径1.5m嵌岩桩;12#转运站:桩基为15根、直径2m嵌岩桩;5#变电所:直径为6根、直径2m嵌岩桩以及导管架基础,直径为4根、直径2m嵌岩桩。
嵌岩桩工程数量统计表工程水域最高潮位为3.41m,最低潮位为-2.62m。
波浪以风浪为主,纯风浪频率为69.18%,涌浪频率为30.82%,波高大于2m的波浪均为涌浪为主的混合浪形式出现。
涌浪集中出现在SE-S-SW向,其中12月~翌年5月以S-SW向涌浪出现频率为主,6~11月则以SE向涌浪为主,其中8月份SE向涌浪频率达43.55%。
潮流属于非正规半日浅海潮流,基本为往复流,涨潮实测最大流速为1.38m/s,落潮实测最大流速为1.92m/s。
工程区域岩土层主要为第四纪全新世与晚更新世松散堆积层和晚侏罗纪火山岩及其风化层,根据各层岩土的地质特征共划分为8个地基土层,16个亚层。
强风化层以灰绿、褐黄色为主,较硬。
该层一般呈碎块石状。
实测标贯击数一般为21~50击,局部大于50击或远远大于50击。
嵌岩桩的两种施工方法
嵌岩桩的两种施工方法嘿,朋友们!今天咱来聊聊嵌岩桩的两种施工方法呀!先说那个冲击成孔法吧。
这就好比是一个勇敢的战士,一下又一下地用力冲击着坚硬的岩石,一点点地把孔给打出来。
它可厉害啦,不管遇到多硬的岩石,都能勇往直前,不退缩!你想想看,那冲击钻就像个大力士的拳头,“砰砰砰”地砸下去,把岩石一点点地击碎,然后慢慢掏出一个深深的孔来。
这过程可不简单啊,需要耐心和力量,就像我们生活中遇到困难,得有股子不服输的劲儿去攻克它。
然后呢,还有一种旋挖成孔法。
这个呀,就像是一个聪明的工匠,用巧妙的方法来完成任务。
旋挖钻机就像是一个灵活的舞者,优雅地转动着,把岩石一点点地挖走。
它动作迅速,效率还特别高呢!和冲击成孔法比起来,它可能没那么直接暴力,但却有着自己独特的魅力。
它能在较短的时间内,悄无声息地就把孔给做好了,是不是很神奇?冲击成孔法虽然比较费力,但它可靠啊,就像我们身边那个总是默默付出的朋友,关键时刻绝对靠得住。
而旋挖成孔法呢,灵活高效,就像那个脑子特别好使的小伙伴,总能想到好办法来解决问题。
在实际的工程中啊,到底该选哪种方法,这可得好好琢磨琢磨。
要是岩石特别硬,那冲击成孔法可能就更合适,能把那硬骨头给啃下来。
但要是对效率要求特别高,时间紧迫,那旋挖成孔法说不定就是不二之选呢!这就跟我们做事一样,得根据具体情况来选择最合适的方法,可不能盲目跟风呀!两种施工方法各有各的特点和优势,它们都是建筑工程中的得力助手呢!它们让那些高大的建筑有了坚实的基础,让我们的城市变得更加美丽和稳固。
我们可不能小瞧了它们的作用,没有它们,那些宏伟的建筑怎么能拔地而起呢?所以啊,大家要记住这嵌岩桩的两种施工方法哦,说不定哪天就会用到呢!它们可是建筑领域里的宝贝呀!是不是很有趣呢?哈哈!。
桩基技术交底
(7)混凝土灌注面控制在桩顶设计桩高以上0.5~1.0m。
二、质量检验标准
对于钻孔桩质量检验标准见下表:
审核人
交底人
接收人
技术交底记录
编号:
工程名称
XXX
交底日期
2012年2月8日
施工单位
XXX
分项工程名称
交底提要
钻孔桩钻孔允许偏差
序号
项目
允许偏差(mm)
1
孔径
不小于设计孔径
2
孔深
摩擦桩
不小于设计孔深
柱桩
不小于设计孔深,并进入设计土层
3
孔位中心偏心
群桩
≤50
4
倾斜度
≤1%桩长,且不大于500mm
5
浇筑混凝土前桩底沉渣厚度
摩擦桩
≤200
柱桩
≤50
钻孔桩钢筋骨架允许偏差
序号
项目
允许偏差(mm)
钢筋笼吊装时在孔口利用25t汽车吊吊放.下放前检查钢筋笼垂直度,确保上、下节钢筋笼对接时中心线保持一致。
审核人
交底人
接收人
技术交底记录
月8日
施工单位
XXX
分项工程名称
交底提要
下完一节后用方木或钢管固定,再用吊车吊住另一节进行直筒螺纹连接,主筋与加强筋必须全部焊接,上下两段应保持顺直。吊放钢筋骨架入孔时,下落速度要均匀,切勿撞击孔壁.钢筋骨架入孔后,要牢固定位,以免在浇注砼过程中发生掉笼或浮笼现象.
(5)严禁在行走的机械的前后乘凉、午睡,机械行走之前应检查周围情况,确认无障碍时再操作。
嵌岩桩施工技术交底讲诉
旋挖钻机成孔半小时后应及时的进行灌注混凝土以防止出现塌孔。
(5)、清孔
钻进到设计孔深后,将钻斗留在原处机械旋转数圈,将孔底虚土尽量装入斗内,起钻后仍需对孔底虚土进行清理。一般用沉渣处理钻斗(带挡板的钻斗)来排出沉渣。在灌注混凝土前,用大方量漏斗装满砼,然后快速放下,用砼下滑重力冲击桩底,以减少桩底沉碴厚度。
(6)、按设计要求检查孔深,孔深偏差不短于设计要求深度,超钻深度不大于50cm;孔径用检孔器测量,若出现缩径现象应进行扫孔,符合要求后方可进行下道工序。
(7)、余土外运
该旋挖钻孔桩施工时场地内的土石方已按设计平场完工,场区内及时将桩开挖的土石方运出,弃土工程量按桩身直径乘以桩深计算。
桩基开挖出的土石方用装载机转移至不影响现场施工的位置堆放,挖掘机上车,自卸汽车密闭外运至指定弃土场。
钢筋笼存放时下部垫空(垫木间距同加强箍筋),顶、侧部应覆盖,以防雨、雾等潮湿生锈。将加工成形的钢筋笼稳固放置在坚实平整的地面上,防止变形,并挂牌标明桩号和检验状态。
每幅成品钢筋笼须经监理工程师验收,合格后方可使用。
3)钢筋笼吊放
钢筋笼吊放前需按设计要求,在指定桩体钢筋笼中预埋测斜管,且要求绑扎牢固,下放时确保测斜管位于基坑外侧,以防后期桩体凿毛、植筋等作业破坏测斜管。
(8)、钢筋工程
1)施工流程
钢筋下料→安装加劲箍→主筋与加劲箍焊接→绑扎螺旋筋→吊第一节钢筋笼(吊装前先进行清孔)→焊接下节钢筋笼→检查焊接质量→办理隐蔽验收手续。
2)钢筋笼制作
钢筋笼主筋采用焊接连接,接头相互错开,同一断面的接头占有率不超过50%;主筋与箍筋采用点焊,在起吊点左右1m范围内满焊,其余处隔一焊一。
桩基施工技术交底
桩基施工技术交底
1. 引言
本技术交底旨在明确桩基施工过程中的关键技术要点和操作方法,确保施工质量和安全。
本文档将介绍桩基施工的准备工作、施工步骤和注意事项。
2. 准备工作
在桩基施工前,需要进行以下准备工作:
- 确定施工场地的地质状况,包括土层、岩层和地下水情况的勘测和分析。
- 制定桩基设计方案,确定桩的类型、尺寸和数量。
- 准备施工所需的设备、材料和人力资源。
3. 施工步骤
桩基施工的一般步骤如下:
1. 土方开挖:按照设计要求开挖桩基坑,确保坑底平整。
2. 端头处理:对桩基坑坑底的土层进行清理和压实处理,确保桩与土壤之间的良好结合。
3. 桩身施工:根据设计要求安装桩身,包括打孔、清孔、加固和灌注。
4. 质量检验:对已施工完成的桩进行质量检验,确保其达到设计和施工要求。
5. 桩顶处理:对桩顶进行修整,确保其与上部结构良好衔接。
4. 注意事项
在桩基施工过程中,需要注意以下事项:
- 按照设计要求严格控制桩基的位置、深度和偏斜。
- 合理选择桩的类型和尺寸,以满足工程需求。
- 施工过程中要进行实时监测,及时发现和处理问题。
- 施工现场要保持整洁,确保施工安全。
5. 结论
本文档介绍了桩基施工的技术要点和施工步骤,并指出了施工过程中的注意事项。
通过遵循这些要点和步骤,可以确保桩基施工的质量和安全。
同时,在施工过程中应密切配合设计、监理和相关部门,保证施工按照规范进行。
桩基施工技术安全交底卡(三)
施 1—5桩基施工技术安全交底卡(三)施工单位: 工程名称 施工项目部位 技术交底内容:1. 2. 桩架应平稳地架设在打桩部位, 用钢缆拉牢。
打桩机的安装, 必须按有关程序或说明书进行。
桩机就位。
打桩机就位时,应对准桩位,垂直稳定,确保在施工中不倾斜、移动。
3.起吊预 制桩。
先拴好吊桩的钢丝绳及索具,然后应用索具捆绑住桩上端 50cm 处,起动机器起吊预 制桩, 使桩尖对准桩位中心, 缓缓放下插入土中。
插桩必须正直, 其垂直度偏差不得超过 0.5%, 再在桩顶扣好桩帽,即可卸去索具。
桩帽与桩周边应留 5~10mm 的间隙,锤与桩帽、桩帽与 桩顶之间应有相应的弹性衬垫,一般采用麻袋、纸皮或木砧等衬垫材料,锤击压缩后的厚度 以 120~150mm 为宜,在锤击过程中,应经常检查,及时更换。
3. 稳桩。
桩尖插入桩位后,先用低锤击一、二下,桩入土一定深度后,再使桩垂直稳定。
10m 以内短桩可目测或吊线锤纵横双向校正;10m 以上或打接桩必须用线锤 或经纬仪纵横双向 校正。
4. 5. 桩在入土前,应在桩架或桩身上设置尺寸标记,以便在施工中观测、记录。
打桩。
打桩宜重锤低击, 锤重的选择应根据地质条件、桩的类型、结构、密集程度及施工 条件选用。
6. 打桩的顺序宜按下列原则确定:承接施工单位 或 班 组(1)根据桩的密集程序,打桩顺序可采取从中间向两边对称施打;或从中间向四周打;或从一 侧向另一侧施打。
(2)根据基础设计标高,宜先深后浅进行施打。
(3)根据桩的规格,宜先大后小,先长后短进行施工。
(4)施打过程中,若桩头已严重破损,不得再打,待采取措施后,方可继续施打。
承接人:交底单位或部门: 交底人: (签名)(签名)年月日年月日。
嵌岩桩施工方案
嵌岩桩施工方案嵌岩桩施工方案一、工程概述本工程为某建筑项目,需要进行嵌岩桩施工工作。
工程共涉及700根嵌岩桩,桩身直径为1米,桩长为10米。
施工目标是确保嵌岩桩的垂直度和承载力。
二、施工工艺流程1. 基坑开挖:根据设计要求开挖基坑,确保基坑底部平整。
2. 定位测量:在基坑底部按照设计标高进行嵌岩桩的定位测量。
3. 钻孔:用直径为1.2米的顶管钻机,按照设计要求进行嵌岩桩的钻孔。
每根桩钻孔深度为12米,使用水泥灌注孔壁。
4. 灌注桩身:在钻孔完成后,使用混凝土泵将约120立方米的混凝土灌注到桩孔中,同时使用振捣器进行振捣,保证混凝土的密实度。
5. 桩顶处理:在灌注混凝土2小时后,使用尺规和差值仪进行桩顶的整平和精确校核。
6. 后续施工:完成嵌岩桩施工后,根据需要进行桩顶处理,进一步加固与桩顶接触的结构。
三、施工方案的关键要点1. 设备选择:为保证施工的质量和进度,选择质量可靠的直径1.2米的顶管钻机和混凝土泵。
2. 定位测量:在嵌岩桩施工前,对基坑底部进行准确的定位测量,确保嵌岩桩的位置和数量准确无误。
3. 钻孔施工:采用顶管钻机进行嵌岩桩的钻孔,桩眼孔壁用水泥灌注,确保桩身的强固性和稳定性。
4. 混凝土灌注与振捣:使用混凝土泵将混凝土灌注到桩孔中,同时使用振捣器进行振捣,保证混凝土的密实度和均匀性。
5. 桩顶整平和精确校核:在灌注混凝土2小时后,使用尺规和差值仪进行桩顶的整平和精确校核,确保桩顶的垂直度和水平度。
四、安全措施1. 施工现场要设置明显的警示标志,建立健全的安全管理制度。
2. 施工人员必须经过岗前培训,熟悉作业规程和安全操作流程。
3. 施工人员必须佩戴相应的安全防护装备,并严格遵守施工现场的安全操作规定。
4. 定期检查和维护施工设备,确保设备的正常运行和安全使用。
5. 施工期间严禁私自调整和修改施工方案,任何问题必须及时上报和解决。
6. 高空作业必须严格遵守操作规程,确保施工人员的人身安全。
嵌岩桩施工技术安全交底
嵌岩桩施工技术安全交底嘿,朋友们!今天咱来聊聊嵌岩桩施工技术安全交底这档子事儿。
你想想看,这嵌岩桩就像是建筑的根基,要是根基不牢,那可不得出大乱子呀!所以安全施工那是重中之重。
先说这施工前的准备工作,那可得像将军出征前一样,把一切都安排得妥妥当当。
场地要平整,不能有那些乱七八糟的障碍物,不然施工的时候磕磕绊绊的,多闹心啊!还有啊,各种设备、机具都得检查好,别到时候掉链子。
施工过程中呢,那更是得小心翼翼。
钻孔的时候,就跟挖宝藏似的,得掌握好力度和深度,可不能瞎捣鼓。
要是不小心钻歪了或者钻得太深太浅了,那不就白忙活啦!而且呀,随时注意观察有没有异常情况,一旦发现不对劲,赶紧停下来,可别硬着头皮干。
钢筋笼的制作和安装也不能马虎。
那钢筋笼就好比是桩的“骨架”,得结实、牢固。
焊接的时候要仔细,不能有虚焊、漏焊的地方,不然这“骨架”不结实,怎么能撑得住呢?混凝土灌注就像是给桩注入“生命力”。
这可不能随随便便,得严格按照比例调配混凝土,太稀了不行,太稠了也不行,就跟做饭放盐一样,得恰到好处。
灌注的时候要连续,不能断断续续的,不然这桩的质量能好吗?再说说安全方面,那可真是一点都不能含糊。
施工人员都得戴好安全帽,系好安全带,这就跟出门要穿好衣服一样自然。
别嫌麻烦,这可是为了自己的安全着想啊!现场的用电也得注意,不能乱拉电线,万一漏电了,那可不是闹着玩的。
还有啊,施工过程中会产生噪音、扬尘,这对周围环境和人员可都有影响。
所以得做好防护措施,减少对大家的干扰。
总之,嵌岩桩施工技术安全交底可不是小事儿,每一个环节都得认真对待。
这就像是搭积木,一块没搭好,整个就可能垮掉。
咱可不能因为一时的疏忽,给工程留下隐患,给大家带来危险。
大家都记住了吗?一定要把安全放在首位,把施工质量做好,这样才能让我们的建筑稳稳地矗立在大地上!。
人工挖孔嵌岩桩.doc
人工挖孔嵌岩桩人工挖孔嵌岩桩在建筑中是非常需要注意安全的,任何工作都要以人为基础,只有保障生命安全才能完成施工。
下面就人工挖孔嵌岩桩和大家简单说一说。
一、从事挖孔桩作业的人员经健康检查和井下、用电、吊装及简单机械操作等安全作业培训且考核合格后,方可进入施工现场。
施工现场应建立健全严格的安全管理制度。
二、在施工图会审和桩孔挖掘前,要认真研究钻探资料,分析地质情况,对可能出现流砂、管涌、涌水以及有害气体等情况制定有针对性的安全防护措施。
所有施工人员均应进行安全技术交底后,方可作业。
三、施工现场所有设备、设施、安全装置、工具、配件以及个人劳保用品等必须经常进行检查,确保完好地安全使用。
四、孔口操作平台要自成体系,防止在护壁下沉时被拉垮。
五、在孔口必须设水平移动式活动安全盖板,以方便手推车卸土、运土;息班后及时盖上盖板,防止人、物坠落。
六、桩孔内必须设置应急爬梯,供人员上下孔使用。
吊桶等要安全可靠并配有自动卡紧保险装置。
井下作业人员应挂安全带和化学氧。
七、吊运土方用的绳索、滑轮和盛土容器要完好牢固,起吊时垂直下方严禁站人。
孔内水泵的电线、振捣器的电线等,均应包扎紧密,不得有破皮处,应设漏电保护器,防止漏电伤人。
八、施工场地在开工前,设置一定的排水系统,使下雨或孔内抽出的水能及时排走。
九、施工场地内的一切电源、电路的安装和拆除必须由持证电工操作。
电器必须严格接地、接零和使用漏电保护器。
十、通风要求:①、当桩孔开挖深度超过5m时,要时刻注意是否存在有害气体,每天开工前应用检测仪器进行有害气体的检测,确认对人身安全无影响时,方可下井作业。
②、上班前,先用鼓风机向孔底通风,必要时要送氧气,然后再下井作业;当孔深超过10m时,要有专门向井下送风的设备,风量不宜少于25L/s。
十一、桩孔附近严禁堆放重物。
若各种大型施工设备作业、停靠时,应距挖孔桩5m以外,防止孔口压力过大造成塌孔。
挖孔挖出的土方应及时运走,机动车不得在桩孔附近通行。
岩石桩的安全技术交底模板
一、交底目的为确保岩石桩施工过程中的安全,预防安全事故发生,特制定本安全技术交底。
要求所有参与岩石桩施工的作业人员认真学习和遵守。
二、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工时间:____________________三、安全技术交底内容1. 施工前的准备工作(1)施工人员必须熟悉岩石桩施工工艺和安全操作规程。
(2)对施工人员进行安全技术培训,确保其掌握必要的安全生产知识和技能。
(3)检查施工设备、工具、材料等,确保其符合施工要求。
2. 施工过程中的安全措施(1)现场设置警戒线,明确施工区域,非施工人员不得进入。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
(3)挖掘机、钻机等大型设备操作人员必须持证上岗。
(4)岩石桩施工过程中,注意观察地质变化,发现异常情况立即停止施工,并报告上级。
(5)施工过程中,确保挖掘机、钻机等设备与周围建筑物、设施保持安全距离。
3. 爆破作业安全(1)爆破作业前,必须对爆破区域进行详细勘察,确保无安全隐患。
(2)爆破作业时,爆破人员必须穿戴防护服、防护眼镜等防护用品。
(3)爆破作业现场设置警戒区域,非爆破人员不得进入。
(4)爆破作业结束后,及时清理爆破区域,确保安全。
4. 桩基施工安全(1)桩基施工过程中,确保桩位准确,桩身垂直。
(2)桩基施工过程中,密切关注桩身倾斜、位移等情况,发现异常立即采取措施。
(3)桩基施工结束后,进行桩基质量检测,确保桩基质量符合设计要求。
5. 施工环境安全(1)施工现场应保持整洁,防止滑倒、摔伤等事故发生。
(2)施工现场设置消防器材,确保消防设施齐全有效。
(3)施工现场设置排水设施,防止水患发生。
四、应急措施1. 发生安全事故时,立即停止施工,启动应急预案。
2. 报告上级领导,并迅速组织救援。
嵌岩桩施工技术交底
四川省建设厅监制
-2-
数,使钻杆垂直,同时稍微提升钻具,确保钻头环刀自由浮动孔内。旋挖钻机底盘为伸缩式 自动整平装置,并在操作室内有仪表准确显示电子读数,当钻头对准桩位中心十字线时,各 项数据即可锁定,勿需再作调整。钻机就位后钻头中心和桩中心应对正准确,误差控制在 2cm 内。 规划打桩行车路线,使便道与钻孔位置保持一定的距离,以免影响孔壁稳定。钻机底盘 不宜直接置于不坚实的填土上,以免产生不均匀沉陷,因此在软土的地方铺设 3cm 的钢板, 钻机置于钢板上作业;钻机的安置应考虑钻孔施工中孔口出土清运的方便。 (3) 、钢护筒埋置 根据桩位点设置护筒,护筒的内径应大于钻头直径 100mm,护筒位置应埋设正确稳定, 护筒中心和桩位中心偏差不得大于 50mm,倾斜度的偏差不大于 1%,护筒与坑壁之间应用粘 土填实。施工中,护筒的埋设采用旋挖钻机静压法来完成。首先正确就位钻机,使其机体垂 直度和桩位钢筋条三线合一, 然后在钻杆顶部带好筒式钻头, 再用吊车吊起护筒并正确就位, 用旋挖钻机动力头将其垂直压入土体中。护筒埋设后再将桩位中心通过四个控制护桩引回, 使护筒中心与桩位中心重合,并在护筒上用红油漆标识护桩方向线位置。 护筒的埋设深度:根据施工现场实际情况,护筒深度宜为 2m~3m。护筒应高出地面 20~ 30cm。 (4) 、钻孔 当钻机就位准确后开始钻进,钻进时每回次进尺控制在 60cm 左右,刚开始要放慢旋挖 速度,并注意放斗要稳,提斗要慢,特别是在孔口 5~8m 段旋挖过程中要注意通过控制盘来 监控垂直度,如有偏差及时进行纠正。 操作人员随时观察钻杆是否垂直,并通过深度计数器控制钻孔深度。当旋挖斗钻头顺时 针旋转钻进时,底板的切削板和筒体翻板的后边对齐。钻屑进入筒体,装满一斗后,钻头逆 时针旋转,底板由定位块定位并封死底部的开口,之后再提升钻头到地面卸土。开始钻进时 采用低速钻进,主卷扬机钢丝绳承担不低于钻杆、钻具重量之和的 20%,以保证孔位不产生 偏差。钻进护筒以下 3m 可以采用高速钻进,钻进速度与压力有关,采用钻头与钻杆自重磨 擦加压, 150Mpa 压力下, 进尺速度为 20cm/min; 200Mpa 压力下, 进尺速度为 30cm/min; 260Mpa 压力下,进尺速度为 50cm/min。 成孔采用跳挖方式,钻头倒出的渣土距桩孔口最小距离应大于 6m,并应及时清除外运。 旋挖钻机成孔半小时后应及时的进行灌注混凝土以防止出现塌孔。 (5) 、清孔
嵌岩基础安全技术交底模板
一、工程概况1. 工程名称:___________2. 工程地点:___________3. 工程规模:___________4. 施工单位:___________5. 施工负责人:___________二、安全注意事项1. 人员培训与资质- 所有参与嵌岩基础施工的人员必须经过专业培训,取得相关操作资质。
- 定期对施工人员进行安全教育培训,提高安全意识。
2. 施工准备- 施工前应进行全面的安全检查,确保施工设备和工具完好。
- 检查施工图纸,了解地质条件和施工要求。
3. 施工过程安全- 挖掘作业- 根据地质条件,合理选择挖掘方法和施工机械。
- 挖掘过程中,应密切关注岩层变化,发现异常情况立即停止作业。
- 挖掘深度超过3米时,必须设置安全防护设施,如安全网、防护栏杆等。
- 爆破作业- 爆破作业必须由专业人员操作,严格遵守爆破规程。
- 爆破前应进行爆破设计,制定安全措施。
- 爆破前应清除爆破区周围的可燃物,确保安全距离。
- 支护作业- 支护结构必须符合设计要求,确保其稳定性和安全性。
- 支护材料应选用合格产品,不得使用不合格材料。
- 吊装作业- 吊装作业应由专业人员操作,严格遵守吊装规程。
- 吊装设备应定期检查、维护,确保其安全性能。
- 吊装过程中,严禁超载、超范围使用。
4. 环境保护- 施工过程中,应采取措施减少对环境的影响。
- 处理施工废水和固体废物,防止污染环境。
三、应急处置1. 事故预防- 定期检查施工设备和工具,确保其安全性能。
- 对施工人员进行安全教育培训,提高安全意识。
- 制定应急预案,明确事故发生时的应急措施。
2. 事故处理- 事故发生后,立即启动应急预案,组织救援。
- 保护现场,防止事故扩大。
- 对事故原因进行调查分析,制定整改措施。
四、安全交底1. 施工单位应向施工人员详细讲解本工程的安全注意事项。
2. 施工人员应认真学习安全交底内容,提高安全意识。
3. 施工过程中,发现安全隐患,应立即报告,并采取措施消除。
嵌岩安全技术交底模板
一、交底对象项目全体施工人员、管理人员及监理人员。
二、交底时间[填写具体日期和时间]三、交底内容1. 工程概况- 工程名称:[填写工程名称]- 施工地点:[填写施工地点]- 施工单位:[填写施工单位]- 监理单位:[填写监理单位]2. 嵌岩施工技术要求- 嵌岩深度:[填写嵌岩深度]- 嵌岩类型:[填写嵌岩类型,如:岩石、碎石土等]- 嵌岩施工方法:[填写嵌岩施工方法,如:钻孔爆破、机械挖掘等]3. 安全技术措施- 人员安全1. 施工人员必须经过专业培训,持证上岗。
2. 严格按照操作规程进行施工,严禁违章作业。
3. 作业人员必须佩戴安全帽、安全带等个人防护用品。
- 机械设备安全1. 机械设备必须符合国家相关标准,定期进行保养和检查。
2. 机械设备操作人员必须熟悉设备性能和操作规程。
3. 机械设备运行过程中,必须保持现场清洁,防止因设备故障引发事故。
- 施工环境安全1. 施工现场应设置明显的警示标志,提醒作业人员注意安全。
2. 施工现场应保持通风良好,防止有害气体积聚。
3. 雨季施工时,应做好防滑、防触电等措施。
- 具体安全技术措施1. 钻孔爆破安全- 钻孔前,应进行地质勘察,了解岩层情况。
- 钻孔过程中,应密切关注钻孔情况,发现异常立即停止钻孔。
- 爆破前,应做好安全警戒,确保人员安全。
- 爆破后,应立即进行安全检查,确认无安全隐患后方可进行下一道工序。
2. 机械挖掘安全- 挖掘过程中,应密切关注挖掘机运行情况,防止因机械故障引发事故。
- 挖掘机操作人员必须熟悉挖掘机性能和操作规程。
- 挖掘过程中,应保持现场整洁,防止因杂物堆积引发事故。
3. 高空作业安全- 高空作业人员必须经过专业培训,持证上岗。
- 高空作业时,必须佩戴安全带等个人防护用品。
- 高空作业平台必须稳固可靠,防止因平台不稳引发事故。
4. 应急措施- 制定应急预案,明确应急组织、应急流程和应急措施。
- 定期进行应急演练,提高应急处理能力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
嘉鱼港石矶头港区临江山物流园区
二期综合码头工程
钢管嵌岩桩施工技术交底
中交二航局第一工程有限公司嘉鱼港综合码头
二期工程项目经理部
2015年3月
钢管嵌岩桩施工技术交底
图1 施工流程图
下面内容为赠送的工作总结范文,不需要的朋友下载后可以编辑删除!!!!
工作总结怎么写:医院个人工作总结范文
一年的时间很快过去了,在一年里,我在院领导、科室领导及同事们的关心与帮助下圆满的完成了各项工作,在思想觉悟方面有了更进一步的提高,本年度的工作总结主要有以下几项:1、工作质量成绩、效益和贡献。
在开展工作之前做好个人工作计划,有主次的先后及时的完成各项工作,达到预期的效果,保质保量的完成工作,工作效率高,同时在工作中学习了很多东西,也锻炼了自己,经过不懈的努力,使工作水平有了长足的进步,开创了工作的新局面,为医院及部门工作做出了应有的贡献。
2、思想政治表现、品德素质修养及职业道德。
能够认真贯彻党的基本路线方针政策,认真学习马列主义、毛泽东思想、医学教,育网邓小平理论和“三个代表”的重要思想。
坚持“以病人中心”的临床服务理念,发扬救死扶伤的革命人道主义精神,立足本职岗位,踏踏实实做好医疗服务工作。
向各位局领导以及全体教职工进行述职,请予批评指正。
一、工作目标完成情况
我校一年来,秉承“质量是生命,师德是灵魂,公平是民心,
安全是保障”的教育理念,以全面提升教育教学质量为核心,以标准化学校建设为突破口,以“让教育接地气,创建新学校”为学校发展目标,团结一心,攻坚克难,大打翻身仗,学校办学条件和办学效益实现了“质”的飞越。
在全体教职工的努力下,我们基本完成了《XX年目标管理责任状》中的德育管理、教学管理、两基、师训、标准化学校建设、特色学校建设、艺体卫、财务管理、捐资助学、组织工作、信访监督、工会及团队、行风建设、安全、政务等xx项工作任务。
3、专业知识、工作能力和具体工作。
能严格遵守医院的各项规章制度,刻苦严谨,视病人为上帝,始终把他们的利益放在第一位。
能及时准确的完成病历、病程录的书写,对一些常见疾病能独立诊断、治疗。
较好的完成了自己的本职工作。
遇到问题能在查阅相关书籍仍不能解决的情况下,虚心的向上级医生请教,自觉的做到感性认识和理性认识相结合,从而提高了自己发现问题、分析问题、解决问题的能力。
二、主要亮点
1、确定和生成了“让教育接地气,创建新学校”的学校发展
目标。
让教育接“地气”,创建“新”学校,是指教育必须遵循规律,脚踏实地,摒弃功利思想,拆掉空中楼阁,不折腾。
努力让学校教育贴着“地面”,接受地中之气。
更多的关注学校教育与师生愿望、诉求、发展的最佳契合点,使教育根植于中华民族优秀文化的丰润土壤,根植于新中国教育的优秀经验,根植于中国的国情,根植于与时俱进的中国特色社
会主义,使全体师生在学校教育中真正快乐成长、幸福成长、茁壮成长,创建一个全“新”的学校。
2、在标准化学校建设工作中,全校上下戮力同心,攻坚克难,目前,已经顺利通过省级验收,并被评为市级先进,推荐省级先进。
我们正在积极准备,迎接近期到来的省教育督导室的复检。
在九月二十一日是的检查验收中,验收组的袁主任用感动、惊奇来形容他的心情,给予我校有内涵、有特色、有发展的高度评价,当场决定推荐我校为省级先进学校。
3、德育工作我们重点抓住“诵弟子规孝行天下”德育主题
教育活动,开展“孝道”教育,传递“正能量”。
“一周一行”已经成为我校的一个传统,一大特色。
学生为父母长辈洗脚洗头、端茶倒水,做家务等,使孩子们从小就懂得感恩,并带动父母及全社会孝敬自己的父母长辈,促进社会风气的好转,学校收到家长反馈信息四百余件。
我们编写了《诵弟子规做小孝星》校本教材,已经投入使用。
学校自编了“孝亲操”,得到市督导室领导的首肯。
(述职报告)我们把感恩教育延伸到了校外,全校师生长期照顾无儿无女的抗美援朝老军人卢爷卢、卢奶奶,定期看望,送去生活用品,全体男教师为其捆玉米秸秆等,老人给学校送来了锦旗。
主题读书活动成果显著,我校吴彥川同学被选为我县唯一一名优秀学生进京领奖。
学校设立朵朵爱心基金,全体师生每年募捐一次,用于救助校内外的弱势群体。
4、努力构建以培养学生自学能力为主的“构建自主学习的高效课堂”教改活动,一年来,举行了上下学期各两个月的教改展示课活动,天天展示,天天评课,使我们的教改取得了可喜欢的成果。
曹红军的快乐课堂、王玉荣的自信课堂、周杰的高效课堂、宋永亮的激情课堂已经形成了鲜明教学风格。
教学管理上,我们强化“规范”这一主旨,越是常规的工作,我们越是强制规范。
学校实行查课制度,一年来,仅我参与的查课就进行了五次。
4、工作态度和勤奋敬业方面。
热爱自己的本职工作,能够正确认真的对待每一项工作,工作投入,热心为大家服务,认真遵守劳动纪律,保证按时出勤,出勤率高,全年没有请假现象,有效利用工作时间,坚守岗位,需要加班完成工作按时加班加点,保证工作能按时完成。
总结一年的工作,尽管有了一定的进步和成绩,但在一些方面还存在着不足。
比如有创造性的工作思路还不是很多,个别工作做的还不够完善,这有待于在今后的工作中加以改进。
在新的一年里,我将认真学习各项政策规章制度,努力使思想觉悟和工作效率全面进入一个新水平,为医院的发展做出更大的贡献。
医生的天职就是治病,这些基本工作我这么多年来一直在进步,虽然质变还是没有发生,不过相信量变积累到一定程度,我就会迎来自己的质变和升华。
我在不断的提升我的思想素质和工作能力,我相信只要我做到了这一切,我就会迎来一个美好的未来!。
