安砌侧(平、缘)石施工工艺

安砌侧(平、缘)石施工工艺

安砌侧(平、缘)石施工工艺
施工放样→准备下承层→侧石铺筑→养生
1、施工放样
在沥青混凝土面层铺筑并养生完后,进行侧石施工放样,做出施工控制点(每10米一个点)。

2、清理下承层
放样结束后,首先用细线绳画出侧石铺筑的内边线,然后用切割机切割沥青混凝土面层及二灰碎石基层,施工中应保证切割厚度不得大于侧石混凝土的铺筑厚度,然后人工找平。

刨除结构层,清理表面,清除表面的碎石、砂、土等杂物,使表面干净整洁,并洒水润湿
3、侧石安装
1)首先沿路缘石安装控制线在下基层表面铺一层砂浆,以确保路缘石平面位置和高程准确。

2)砂浆抹平后安放路缘石并进行勾缝,勾缝前对安放好的路缘石进行检查,检查其侧面、顶面是否平顺以及缝宽是否达到要求,不合格的重新调整,然后再勾缝。

4、质量检查
侧石施工完毕后,质检小组对直顺度、缝宽、相邻两块高差及顶面高程等指标进行检测(检测频率及结果符合下表要求),不合格路段重新铺设。

路缘石应检测混凝土强度符合设计要求。

路缘石铺设检查项目
项次检查项目规定值或允许偏差检查方法和频率
1 直顺度(mm)15 20m拉线,每200m4处
2 相临两块高差(mm)
3 用水平尺量,每200m4处
3 相临两块缝宽(mm)±3 尺量,每200m4处
4 顶面高程(mm)±10。

安砌侧平缘石施工方案

安砌侧平缘石施工方案

安砌侧平缘石施工方案安砌侧平缘石施工方案一、施工前准备1. 应根据设计图纸要求对侧平缘石施工进行准确定位,并测量其坡度和距离,以便确定石材的尺寸和数量。

2. 准备好所需的工具和材料,如锤子、凿子、胶泥、水平仪、测量工具以及石材。

3. 清理施工区域,确保地面平整,没有杂物和泥土。

二、施工步骤1. 根据设计图纸要求,首先在侧平缘位置挖坑,深度为石材的1/3到1/2。

2. 在挖好的坑底铺设一层厚度约为10厘米的砂浆,用水平仪检查其水平度。

3. 将石材逐个放置在砂浆上,用锤子轻轻敲击石材使其与坑底紧密贴合。

4. 在砖石的侧面施涂石材胶泥,并用凿子将相邻的石材连接在一起,以增加稳定性。

5. 当石材布置完毕后,用水平仪检查整个侧平缘的水平度和坡度,做好调整。

6. 侧平缘石布置完成后,使用胶泥填补石材之间的缝隙,并用抹子将胶泥填平。

7. 清理施工区域,将杂物和泥土清除,并用水冲洗石材表面。

8. 审查整个侧平缘的施工质量,确保石材的安装牢固稳定,无松动和裂缝。

三、注意事项1. 施工过程中,应保持施工区域干净整洁,避免泥土和杂物进入砂浆和胶泥之中。

2. 在石材布置过程中,应注意尺寸的匹配,使石材之间的缝隙尽可能小,以增加整体的稳定性。

3. 在石材与砂浆的接触面上,要均匀涂抹胶泥,保证石材能够紧密贴合,并用锤子轻轻敲击使其更加牢固。

4. 在石材布置完毕后,要及时清理施工区域,将杂物和泥土清除,以免影响整体美观。

5. 在施工中,应注意石材的保护,避免石材表面被划伤或碰撞,以免破坏石材的外观。

四、施工质量控制1. 施工前的准备工作要做到位,包括准确定位、测量坡度和距离等,确保石材的尺寸和数量符合设计要求。

2. 施工过程中要严格按照步骤进行,保持施工区域干净整洁,确保石材的牢固稳定。

3. 施工完成后,要对整个侧平缘的水平度和坡度进行检查,做好调整,确保施工质量符合要求。

4. 检查施工后的缝隙和胶泥填充情况,确保石材之间的连接紧密,没有松动和裂缝。

侧石、平石、缘石的区分

侧石、平石、缘石的区分

侧石、平石、缘石的区分

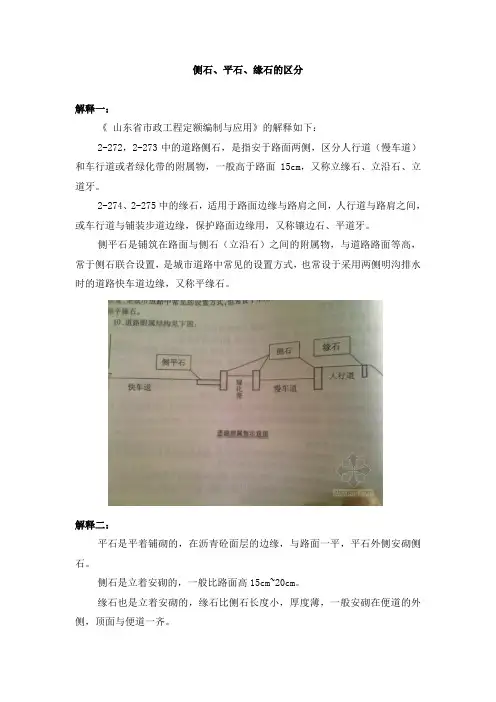

解释一:
《山东省市政工程定额编制与应用》的解释如下:
2-272,2-273中的道路侧石,是指安于路面两侧,区分人行道(慢车道)和车行道或者绿化带的附属物,一般高于路面15cm,又称立缘石、立沿石、立道牙。

2-274、2-275中的缘石,适用于路面边缘与路肩之间,人行道与路肩之间,或车行道与铺装步道边缘,保护路面边缘用,又称镶边石、平道牙。

侧平石是铺筑在路面与侧石(立沿石)之间的附属物,与道路路面等高,常于侧石联合设置,是城市道路中常见的设置方式,也常设于采用两侧明沟排水时的道路快车道边缘,又称平缘石。

解释二:
平石是平着铺砌的,在沥青砼面层的边缘,与路面一平,平石外侧安砌侧石。

侧石是立着安砌的,一般比路面高15cm~20cm。

缘石也是立着安砌的,缘石比侧石长度小,厚度薄,一般安砌在便道的外侧,顶面与便道一齐。

解释三:
侧石:机动车主路与非机动车路之间的隔离带之间用的石为侧石,即---露出地面的。

缘石:非机动车路与人行路之间的石为缘石,即---只露一面的。

侧平石:人行路与绿地之间的石为侧平石,即---一般是埋在地下的。

(注:专业文档是经验性极强的领域,无法思考和涵盖全面,素材和资料部分来自网络,供参考。

可复制、编制,期待你的好评与关注)。

安砌侧平缘石施工方案

安砌侧平缘石施工方案

安砌侧平缘石施工方案一、概述安砌侧平缘石施工是在道路、园林景观等建设中常见的一种石材施工方式。

该施工方案旨在确保石材安装牢固、美观,达到预期的施工效果。

本文将详细介绍安砌侧平缘石的施工步骤、材料及工具、施工注意事项等内容,以指导施工人员正确进行施工。

二、施工步骤1. 确定施工位置和范围:根据设计图纸,确定侧平缘石的安装位置和范围。

2. 清理施工区域:清理施工区域的杂物、灰尘等。

3. 准备材料和工具:准备所需的石材、水泥砂浆等材料,以及石材施工所需的锤子、切割机、水平仪等工具。

4. 基础处理:如果需要,先进行基础处理,确保基础平整、坚固。

5. 安装侧平缘石:先将砂浆均匀涂抹在地基上,然后将侧平缘石一块一块按照设计要求安装在基础上。

使用锤子轻轻敲击石材,确保其安装牢固。

施工时应注意水平度和垂直度,保证侧平缘石的整齐一致。

石材之间应保持适当的缝隙。

6. 填充砂浆:等待侧平缘石全部安装完毕后,将砂浆填充到石材之间的缝隙中,用刮板刮平。

7. 清理施工区域:清理施工区域的施工垃圾和砂浆污渍,保持施工场地的整洁。

三、材料与工具1. 石材:选择质量好、耐候性强的石材作为侧平缘石。

2. 水泥砂浆:选用适宜的水泥砂浆作为石材的粘结剂。

3. 锤子:用于敲击石材,使其安装稳固。

4. 切割机:用于切割石材,以便将其调整为所需的尺寸。

5. 水平仪:用于测量侧平缘石的水平度和垂直度。

6. 刮板:用于填充砂浆和刮平砂浆面。

四、施工注意事项1. 安全安全第一:施工人员应穿戴好安全帽、手套等个人防护装备,确保施工期间的安全。

2. 选择优质石材:选择质量好、色泽一致的石材,避免出现石材断裂、颜色不协调等问题。

3. 控制施工速度:砂浆涂抹后应尽快安装石材,避免砂浆失去粘接性。

4. 控制砂浆用量:砂浆用量过多会导致砂浆外溢,过少则容易出现石材松动、安装不牢固等问题。

应根据实际情况合理控制砂浆用量。

5. 控制缝隙宽度:侧平缘石之间的缝隙宽度不宜过大或过小,一般控制在3-5mm左右。

(整理)市政工程中侧石、平石、缘石有什么区别?

(整理)市政工程中侧石、平石、缘石有什么区别?

市政工程中侧石、平石、缘石有什么区别?本人认为第一条对应侧石,第二条对应平石,第三条对应连接型侧石和平石,第四条对应分离型侧石和平石:如图在道路工程中,路缘石是道路附属设施中的重要组成部分。

路缘石又叫侧缘石、道牙,进一步细分又叫侧石、平石、缘石、立缘石、平道牙等等,叫法很多,常常给如何区分计价带来混乱。

路缘石,顾名思义就是设置在路面与其它构造物之间的标石,或说为,是设置在路面边缘与横断面其它组成部分分界处的标石。

路缘石从用途上可分为:一、侧石:是指设置在道路路面两侧或分隔带、安全岛四周,高出路面,将车行道与人行道、绿化带、分隔带、安全岛等构造物分隔开,标定车行道范围以维护交通安全及纵向引导排除路面雨水的设施。

侧石与平石可配套使用通常设置在沥青类路面边缘(详见下图),合称为侧平石。

从形式上看,侧石最大的特点就是高出路面,因此,又叫立缘石、立道牙,而平石又叫平道牙。

二、缘石:是指设置在道路车行道与路肩之间、高级路面与低级路面之间、不同结构类型路面接缝处或预留路口的沥青路面接头出,其顶面与路面齐平,可供机动车通过,标定路面范围、整齐路容并维护路面边缘不被损坏的设施。

缘石最大的特点就是与路面齐平,因此,又叫平缘石。

路缘石从材质上可分为:水泥混凝土预制、天然石材凿制、砌块砌制及水泥混凝土就地浇筑等。

从型式上可分为:直线型和弧线型简单地说,缘石——高出路面12~20cm,侧石——和路面一样高。

路侧石、路缘石、路边石如何划分?路边石:设在路面边缘的界石,也成道牙或缘石,它是在路面上区分车行道、人行道、绿地、隔离带和道路其他部分的界线,起到保障行人、车辆交通安全和保证路面边缘整齐的作用。

侧缘石可分为:侧石、平石、平缘石三种。

统一称为路缘石。

路侧石也称站石,在城市道路中人行道或绿化带高出路面时,为保护和支撑边缘用的立式构筑物。

平石也称卧石,在城市道路中安砌在路面边缘与侧石中间,其排水和保护路边用的卧式构筑物。

缘石,是为了使路面与路肩分界和保护路边用的卧式构筑物。

侧石、平石、缘石的区分

侧石、平石、缘石的区分

侧石、平石、缘石的区分之老阳三干创作
解释一:
《山东省市政工程定额编制与应用》的解释如下:
2-272,2-273中的路途侧石,是指安于路面两侧,区分人行道(慢车道)和车行道或者绿化带的附属物,一般高于路面15cm,又称立缘石、立沿石、立道牙.
2-274、2-275中的缘石,适用于路面边缘与路肩之间,人行道与路肩之间,或车行道与铺装步道边缘,呵护路面边缘用,又称镶边石、平道牙.
侧平石是铺筑在路面与侧石(立沿石)之间的附属物,与路途路面等高,常于侧石联合设置,是城市路途中罕见的设置方式,也常设于采纳两侧明沟排水时的路途快车道边缘,又称平缘石.
解释二:
平石是平着铺砌的,在沥青砼面层的边缘,与路面一平,平石外侧安砌侧石.
侧石是立着安砌的,一般比路面高15cm~20cm.
缘石也是立着安砌的,缘石比侧石长度小,厚度薄,一般安砌在便道的外侧,顶面与便道一齐.
解释三:
侧石:机动车主路与非机动车路之间的隔离带之间用的石为
侧石,即---露出空中的.
缘石:非机动车路与人行路之间的石为缘石,即---只露一面的.
侧平石:人行路与绿地之间的石为侧平石,即---一般是埋在地下的.。

技术标施工工艺侧平石安砌施工

技术标施工工艺侧平石安砌施工

侧平石安砌施工
1.测量放样:用水准仪定位,直线段10~15米设一定位控制桩,曲线段每5~10m 设一定位控制桩,路口处每5m设一定位桩,并用水准仪在桩上设标高控制线。

2.安砌侧平石应按设计要求砂浆种类,坐浆砌筑稳固,砂浆饱满,厚度均匀,砂浆宜采用干硬性砂浆。

缝隙宽度直线段为±3mm,相邻两快高差3mm.所有灌缝必须用钢筋作的勾缝抹子拉压光洁,凹缝深浅一致。

3.侧平石安砌完成后,应浇水养护不少于3天,并防止碰撞。

4.侧平石砌筑应稳固,直线段顺直、缝隙均匀,灌缝密实,平缘石表面平顺不阻水。

5.一般整体施工先安装路缘石后做沥青路面,侧平石安装应先安装平缘石,后安装立缘石。

6.侧平石背后设靠背,作为支撑连同沟槽用水泥混凝土浇灌填实,侧平石外侧不安装平石的还应将沟槽空隙用水泥混凝土嵌补。

安砌侧(平、缘)石块

安砌侧(平、缘)石块

安砌侧(平、缘)石块
什么是安砌侧(平、缘)石块?
安砌侧(平、缘)石块是一种用于修建道路边缘、人行道、花坛或其他景观设计中的石材。

它们具有平整的表面和边缘,可通过堆砌或粘结固定以形成所需的形状和结构。

安砌侧(平、缘)石块的使用方法
1. 准备工作:确定安砌侧(平、缘)石块的使用位置和数量,并清理好安装区域。

2. 安装技巧:
- 将石块放置在所需位置,确保它们与地面平齐。

- 使用橡皮锤轻轻敲打石块,确保它们紧密贴合并保持水平。

- 使用水平仪检查石块是否水平。

- 如果需要更多的支撑,可以在石块下面添加一些砂质材料,以平衡高度差。

- 对于缘石块,可以使用特殊的石材粘合剂将它们粘贴在一起,以加强连接。

3. 常见问题和注意事项:
- 在安装石块时,请确保它们与相邻石块保持一致,以获得整
齐的外观。

- 如果需要修正石块的位置,使用橡皮锤轻轻调整,避免过度
敲击石块造成破损。

- 在安装缘石块时,确保粘合剂完全固化之前避免施加过大的
压力或负重。

结论
通过了解安砌侧(平、缘)石块的基本知识和使用方法,我们可
以更好地利用这种石材进行道路和景观设计。

在安装过程中,我们
需要注意保持石块的水平和整齐,同时也要遵守安全操作规范,以
确保最终效果的美观和耐久性。

*请注意:以上内容仅为一般性建议,对于特定项目或情况,
建议咨询专业工程师或设计师的意见。

*。

定额中侧缘石安砌和侧平石安砌的区别

定额中侧缘石安砌和侧平石安砌的区别

随着城市建设的不断推进,各种道路和桥梁的修建也成为了城市规划的重要组成部分。

在道路和桥梁的建设过程中,石材的使用成为了不可或缺的一部分。

而在石材的使用中,定额中侧缘石安砌和侧平石安砌成为了两种常见的石砌施工方式。

下面将就定额中侧缘石安砌和侧平石安砌这两种施工方式进行详细介绍,并指出它们之间的区别。

关于定额中侧缘石安砌定额中侧缘石安砌是指在道路或桥梁的侧缘进行的石砌施工。

具体而言,定额中侧缘石安砌是指石材按照轴线中心外缘进行垒砌,这种施工方法通常应用于边沟和路肩的石砌工程中。

在定额中侧缘石安砌中,首先需要对石材进行分类,根据石头的大小和形状进行整理,然后按照设计要求进行砌筑。

关于侧平石安砌侧平石安砌是指在道路或桥梁的平面进行的石砌施工。

具体而言,侧平石安砌是指石材按照水平方向进行垒砌,这种施工方法通常应用于路基和桥墩的石砌工程中。

在侧平石安砌中,同样需要对石材进行分类和整理,然后按照设计要求进行水平方向的砌筑。

1. 施工位置不同定额中侧缘石安砌是在道路或桥梁的侧缘进行的石砌施工,而侧平石安砌是在道路或桥梁的平面进行的石砌施工。

这两种施工方式在位置上有明显的区别。

2. 适用范围不同定额中侧缘石安砌主要应用于边沟和路肩的石砌工程中,而侧平石安砌主要应用于路基和桥墩的石砌工程中。

这两种施工方式在适用范围上也有所不同。

3. 石材排布方式不同定额中侧缘石安砌是按照轴线中心外缘进行垒砌的,而侧平石安砌是按照水平方向进行垒砌的。

这两种施工方式在石材排布方式上也存在明显的差异。

定额中侧缘石安砌和侧平石安砌是道路和桥梁建设中常见的两种石砌施工方式。

它们在施工位置、适用范围和石材排布方式等方面存在着明显的区别。

在实际施工中,需要根据具体的工程要求和设计要求,合理选择合适的石砌施工方式,以确保施工质量和工程安全。

定额中侧缘石安砌和侧平石安砌作为道路和桥梁建设中常见的两种石砌施工方式,除了在施工位置、适用范围和石材排布方式上存在着明显的区别外,还有一些其他方面的特点和应用注意事项值得进一步探讨。

侧石、平石、缘石的区分

侧石、平石、缘石的区分

侧石、平石、缘石的区分
解释一:
《山东省市政工程定额编制与应用》的解释如下:
2-272,2-273中的道路侧石,是指安于路面两侧,区分人行道(慢车道)和车行道或者绿化带的附属物,一般高于路面,又称立缘石、立沿石、立道牙。

2-274、2-275中的缘石,适用于路面边缘与路肩之间,人行道与路肩之间,或车行道与铺装步道边缘,保护路面边缘用,又称镶边石、平道牙。

侧平石是铺筑在路面与侧石(立沿石)之间的附属物,与道路路面等高,常于侧石联合设置,是城市道路中常见的设置方式,也常设于采用两侧明沟排水时的道路快车道边缘,又称平缘石。

解释二:
平石是平着铺砌的,在沥青砼面层的边缘,与路面一平,平石外侧安砌侧石。

侧石是立着安砌的,一般比路面高15cm~。

缘石也是立着安砌的,缘石比侧石长度小,厚度薄,一般安砌在便道的外侧,顶面与便道一齐。

解释三:
侧石:机动车主路与非机动车路之间的隔离带之间用的石为侧石,即---露出地面的。

缘石:非机动车路与人行路之间的石为缘石,即---只露一面的。

侧平石:人行路与绿地之间的石为侧平石,即---一般是埋在地下的。

(完整版)安砌侧(平、缘)石

(完整版)安砌侧(平、缘)石

(完整版)安砌侧(平、缘)石
1、测量放线
路面中线校核后,在路面边缘与缘石交界处放出缘石线,直线部位每10m、曲线部位每5~10m、路口及分隔带、安全岛等圆弧每1~5m设一桩,也可用皮尺画圆并在桩上标明缘石顶面标高。

2、支模:
按桩的位置打白灰线,以线为准,按设计要求宽度支模。

为了方便安砌路缘石一般要预留一定的操作宽度,一般不大于5cm,在支模前应保证路基平整。

3、浇筑筑C15砼垫层:
按照设计要求浇筑C15砼垫层,养护3天后方可立缘石。

4、安装
安装缘石时,先用3cm厚1:3水泥砂浆找平,再按设计标高安装缘石。

(2)缘石要安正,切忌前倾后仰,缘石顶线应顺直圆滑平顺,无凹进凸出前后高低错牙现象,平。

石线要求顺直圆滑、顶面平整,符合设计标高要求。

(3)缘石安装经检查合格后,即浇筑缘石后座,并振捣密实,淋水养护。

5、砼缘石勾缝:
(1)两缘石间用1:3水泥砂浆挤浆,先把缘石缝内的土及杂物剔除干净,并用水润湿,然后用1:3水泥砂浆勾缝,水泥砂浆灌缝必须饱满嵌实。

(2)砼缘石勾缝为凹缝,缝宽1cm。

(3)砂浆初凝后,用软扫帚扫除多余灰浆,并适当洒水养护,不少于3天,最后达到整齐美观。

(4)不得直接在路面上拌制砂浆。

6、缘石施工完后要注意保护,防止人为破坏。

划分侧石、缘石、侧缘石、 立缘石、 侧平石

划分侧石、缘石、侧缘石、 立缘石、 侧平石

划分侧石、缘石、侧缘石、立缘石、侧平石【山东版】《山东省市政工程定额编制与应用》的解释如下:2-272、2-273侧石,是指安于路面两侧,区分人行道(慢车道)和车行道或者绿化带的附属物,一般高于路面15cm,又称立缘石、立沿石、立道牙。

2-274、2-275缘石,适用于路面边缘与路肩之间,人行道与路肩之间,或车行道与铺装步道边缘,保护路面边缘用,又称镶边石、平道牙。

2-280、2-283侧平石是铺筑在路面与侧石(立沿石)之间的附属物,与道路路面等高,常于侧石联合设置,是城市道路中常见的设置方式,也常设于采用两侧明沟排水时的道路快车道边缘,又称平缘石。

【江苏版】江苏省《03市政工程计价表》第二册《道路工程》第四章《人行侧缘石及其它》第九节《侧缘石安砌》第十一节《侧平石安砌(L型)》中关于侧平石的四条定额子目如下:序号项目编码项目名称单位定额基价备注1 2-379 侧缘石安砌混凝土侧石(立缘石) 长度50cm100m 318.99第九节《侧缘石安砌》2 2-381 侧缘石安砌混凝土缘石长度50cm100m 184.50第九节《侧缘石安砌》3 2-389 侧平石安砌(L型)连接型勾缝100m 466.36第十一节《侧平石安砌(L型)》4 2-391 侧平石安砌(L型)分离型勾缝100m 597.72第十一节《侧平石安砌(L型)》本人认为第一条对应侧石,第二条对应平石,第三条对应连接型侧石和平石,第四条对应分离型侧石和平石:如图在道路工程中,路缘石是道路附属设施中的重要组成部分。

路缘石又叫侧缘石、道牙,进一步细分又叫侧石、平石、缘石、立缘石、平道牙等等,叫法很多,常常给如何区分计价带来混乱。

路缘石,顾名思义就是设置在路面与其它构造物之间的标石,或说为,是设置在路面边缘与横断面其它组成部分分界处的标石。

路缘石从用途上可分为:一、侧石:是指设置在道路路面两侧或分隔带、安全岛四周,高出路面,将车行道与人行道、绿化带、分隔带、安全岛等构造物分隔开,标定车行道范围以维护交通安全及纵向引导排除路面雨水的设施。

设计侧平缘石施工方案

设计侧平缘石施工方案

设计侧平缘石施工方案1. 引言本文档旨在提供设计侧平缘石施工方案的详细说明。

侧平缘石作为道路或园林景观中的一种常见石材,具有美观、防护和稳定的作用。

本文将介绍侧平缘石的选择、布置和安装等关键步骤,以确保施工的顺利进行。

2. 侧平缘石的选择侧平缘石的选择应考虑以下因素:- 材料:选择耐久、耐候、防滑和易于清洁的石材;- 尺寸:根据道路或景观设计的需要,确定合适的尺寸;- 颜色:根据周围环境和设计要求,选择合适的颜色。

3. 侧平缘石的布置在布置侧平缘石时,应遵循以下原则:- 布置位置:根据需要确定侧平缘石的布置位置,例如道路边缘或花坛边缘;- 间距:确定侧平缘石之间的间距,以确保美观和稳固;- 布置形式:可以选择直线形、弧形或其他形态进行布置,根据具体情况决定。

4. 侧平缘石的安装在进行侧平缘石的安装时,应遵循以下步骤:- 准备工作:清理施工区域,确保平整和干净;- 基底处理:对施工区域的基底进行处理,确保坚实和稳定;- 固定安装:将侧平缘石逐个固定在基底上,使用适当的胶水或建筑胶进行粘结;- 整齐对齐:确保侧平缘石的对齐和平整,需要使用水平仪等辅助工具。

5. 施工注意事项在进行设计侧平缘石施工时,需要注意以下事项:- 安全:施工过程中,确保人员安全,使用个人防护装备;- 施工期限:合理安排施工的时间,并控制施工进度;- 质量检查:定期检查施工质量,确保侧平缘石的固定和安装质量;- 合理维护:施工完毕后,根据需要进行合理的维护和保养。

6. 总结通过本文档的详细说明,我们可以了解到设计侧平缘石施工方案的关键步骤和注意事项。

在施工过程中,选择合适的侧平缘石材料,合理布置和安装,并注意施工细节和质量检查,以确保最终效果的美观和稳固。

---请注意以上文档内容仅供参考,具体施工方案需要根据实际情况进行详细设计和调整。

路缘石铺设施工方法方案

路缘石铺设施工方法方案

3、路缘石、平石铺设
(1)路缘石、平石铺设施工程序为:基础处理→测量放线→安砌侧、平石→勾缝→后背砼浇注及回填→养护。

(2)施工要点
路缘石基础与路基工程同时填挖和碾压,保证整体的均匀密实。

a测量放线:
核对道路中心线无误后,依次丈量出路面边界,进行路边线放样,定出边桩;直线段的边桩与边桩间拉线作绳,弯道及交叉路段按设计半径,加密边桩,保证曲线圆弧尺寸。

b缘石安砌:
钉桩挂线后,把路缘石沿基础一侧依次排好;
缘石垫层所用浆为10号水泥砂浆,砂浆拌和好后匀铺在基础上,约2cm,按放线位置安砌路缘石;缘石坡道弯道处的路缘石均应根据弯道半径采用相应半径的曲线路缘石。

路缘石缝宽小于等于1cm。

c勾缝:
勾缝前先对平面位置和高程、缝宽进行调整,符合设计和规范要求;灌缝隙用10#水泥砂浆灌缝饱满密实,勾缝为凹缝。

d养护:
路缘石的养护期不少于3天,养护期间严防碰撞。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

安砌侧平缘石修订版 IBMT standardization office【IBMT5AB-IBMT08-IBMT2C-ZZT18】
安砌侧(平、缘)石
1、工艺流程
2、施工措施
A、测量放样
基层施工完并经监理工程师验收合格后,侧平石安装前,应校核道路中线,测设侧平石安装控制桩,直线段桩距为10m,曲线段不大于5m,路口为1~5m。

每处均用全站仪测设侧石内边线,钉进带有红线的水泥钉作为标记。

并测出钉子顶面高程,根据侧平石设计高程进行标高控制。

B、垫层浇捣清土层完成(经纬仪抄平)后,周边从定位线外用50*100的木方作为混凝土垫层的外侧模板,周边贯通,方木的上皮标高为垫层标高(必须用水准仪抄平)。

混凝土采用预制混凝土、标号为C30,要求到现场的塌落度为180±20;混凝土浇注前,地面要洒水完全湿润,浇混凝土时要逐段完成。

抄平时,按预先埋好的木桩上的标高标记,对角拉小白线测量垫层表面平整度。

混凝土施工完毕,表面应无明显脚印,则可浇水养护,养护不可少于7D。

C、侧平石检查
在预制场装车前对侧平石检查,运到施工现场的侧平石再次进行检查。

应轻拿轻放,避免损坏。

强度不合格、色泽不一致、外观尺寸误差5mm以上的禁止使用。

路缘石表面要求无裂纹、缺边、掉角、不方正等现象。

D、侧平石运输
按设计尺寸精确放样后,用运输车把侧平石从预制场运到安装地点进行安装。

侧平石预制件在运输过程中,应轻拿轻放,避免损坏。

运到施工现场的侧平石要及时安装,不能及时使用的侧平石,要摆放整齐,不能影响路容路貌。

E、侧平石安装
统一采用坐浆法施工,侧平石垫层C30混凝土厚18cm。

安装前,基础要先清理干净,并保持湿润。

安装时,采用侧石内侧标线控制位置,侧石顶部标线控制高程,采用水平尺控制平顺度。

相邻侧平石缝用10mm厚木条或塑料条控制,缝隙宽不应大于13mm。

路口段,事先计算好每段路口侧平石块数,侧平石调整块应用机械切割成型。

平石安装时要与Ⅰ型盖板顺接,线条直顺,曲线圆滑美观。

侧平石安装完成后,必须挂线检查,调整侧平石至顺直、圆滑、平整。

对侧平石进行平面及高程检测,每20m检测一点,当平面及高程超过标准时应再次调整。

F、勾缝
勾缝前先将缝内的土及杂物剔除干净,并用水润湿,然后用M10砂浆灌缝填充密实后勾平,用弯面压子压成凹型。

用软扫帚除去多余灰浆,并适当洒水养护。

侧平石安装完成后,应及时回填夯实路肩和中央带后背的回填土。

夯实宽度不应小于50cm,每层厚度不应大于15cm。

G、成品检测
安砌稳固,顶面平整,缝宽均匀,线条直顺,曲线圆滑美观。

勾缝密实均匀,无杂物污染。

H、养护:检测合格后采用不掉色土工布覆盖进行洒水养护,养护不得少于3d,确保安装质量
Y、场地清理所用的混凝土及砂浆均先卸置于铁皮板上面,侧平石安装完毕后,及时将剩余材料移除,并对有污染的场地和路面进行清理。
