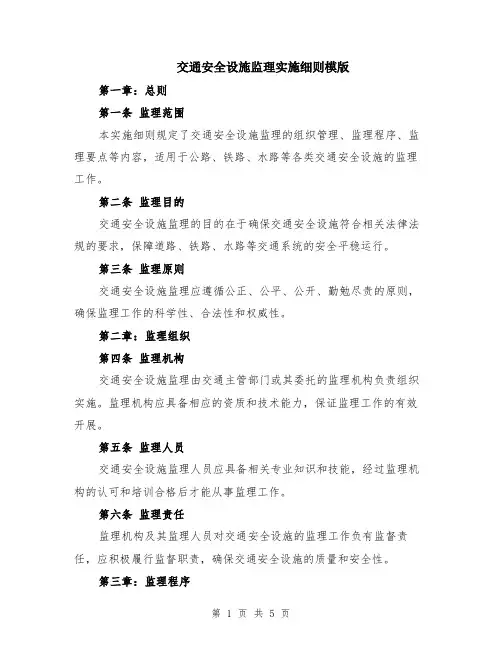

交通安全设施监理细则样本
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
xxxx工程交通安全设施
监
理
实
施
细
则
XX市XX工程咨询有限公司XX项目监理师办公室
XXXX年XX月
目录
编制说明 (3)
波形梁护栏监理细则………………………………………………4-8
隔离栅监理细则………………………………………………….9-12交通标志监理细则………………………………………………13-18
交通标线监理细则………………………………………………19-22声屏障监理细则………………………………………………..23-25轮廓标监理细则………………………………………………..26-27突起路标监理细则……………………………………………..28-29防眩板监理细则………………………………………………..30-31
编制说明
1、监理工作依据:
( 1) 国家和地方法律、法规
( 2) 国家和行业、地方有关标准、规范、规程
( 3) 监理合同
( 4) 施工合同
( 5) 工程开工前有关会议精神
( 6) 工程设计文件和图纸
( 7) 工程实施过程中有关的函件
2、控制标准
( 1) 质量目标: 工程质量合格, 争创”国家优良工程”。
( 2) 安全文明施工目标: 无责任死亡事故发生, 年重大安全频率在3‰以下。
( 3) 环保目标: 保护植被, 控制水系污染。在施工过程中和工后及时采取有效措施恢复环境, 全面达到环保标准。
3、工序报验要求
工序报验包括工程实体和资料验收。实体验收按验评标准从基本要求、实测项目和外观鉴定三部分进行。驻地监理必须独立动手进行实测实量, 判定工程质量, 掌握工程质量第一手资料, 按规定的检测频率进行工序验收。资料验收包括过程记录、隐检单、自检资料和原始记录等一切与质量保证资料。
波形梁护栏监理细则
一.质量控制要点:
1.原材料控制方法及措施:
驻地办安全设施、试验工程师及驻地组组长、监理员巡视、抽查。
施工前对原材料的料源进行考察, 包括生产规模、厂家资质、质量控制文件及措施、运输能力等是否满足工期要求。波形梁钢护栏产品应符合JT/T 281《高速公路波形梁钢护栏》及JT/T 457《公路三波形梁钢护栏》的规定。施工过程中按照国家及行业标准, 对到场材料按频率抽检, 做出相应处理措施。
2.施工质量控制方法及措施:
驻地办安全设施、试验工程师及驻地组组长、监理员巡视、抽查。
⑴立柱根据设计图纸进行放样, 并以桥梁、通道、涵洞、立交、平交等为控制点进行测距定位。放样要精确, 误差在规定范围内。立柱高程随时抽查, 并注意路基段与桥梁段高程、线形的顺接, 避免因前期工程造成线形不顺。立柱放样后, 应调查每根立柱位置的地下状态, 如遇地下通讯管线、泄水等或涵洞顶部埋置深度不足时, 应调整某些立柱的位置, 或改变立柱固定方式。
⑵试验段的选定, 路段长度不小于100m, 不大于300 m。最好选择平曲线半径6000m左右的曲线段或缓和曲线段。试验段材料必须质量优良, 外观符合标准要求。
⑶立柱施工应严格认真, 其垂直度、间距、螺栓孔位置及其它尺寸均应符合要求, 不符合要求需立即返工。一般采用打入法施
工。打入土中应至设计深度, 当打入过深或无法打入必须处理时, 不得只将部分拔出加以矫正, 而须将其全部拔出, 待基础压实后重新打入。
⑷立柱打入困难时, 可采用钻孔法或开挖法安装。采用钻孔法安装, 立柱定位后应与路基相同的材料回填, 并分层夯填密实; 采用开挖法埋设立柱, 回填土应采用良好的材料并分层夯实( 每层厚不超过15cm) , 回填土的压实度不应小于相邻原状土。
⑸、 设置于构造物上的护栏立柱, 在结构物施工时已做好下法兰基础。施工前应调整预埋螺栓, 清理螺纹, 做好防锈处理, 并对预埋件间距复测, 偏差较大的做特殊处理。
⑹沥青路面段的立柱施工时, 柱坑从路基到面层下5cm 采用与路基相同的材料回填并分层夯实, 余下部分采用与路面相同材料回填并夯实。
⑺立柱安装就位后, 其水平方向和竖直方向形成平顺的线形。 ⑻渐变段的端部护栏施工时, 应按设计规定的坐标严格控制其立柱位置, 注意抛物线形。
⑼波形梁安装时, 由连接螺栓固定于立柱或横梁上。波形梁拼接方向保证应与行车方向一致。拼接如下图:
⑽、 波形梁在安装过程中应不断进行调整,
因此连接螺栓及拼接
螺栓不宜过早拧紧, 以便在安装过程中利用波形梁的长圆孔及时进行调整, 使其形成平顺的线形, 避免局部凹凸。安装时波形梁顶面应与道路竖曲线相协调。当确定线形比较直顺和流畅时, 方可最后拧紧螺栓。
⑾在安装调整之前, 即可安装防阻块, 防阻块经过连接螺栓固定于立柱之间, 最后把波形梁装上并进行统一调整。高强拼接螺栓的包装和标志应符合GB/T1231的有关规定。
⑿活动护栏在波形梁钢护栏安装完成后进行。施工前应对安装位置、数量进行核对; 安装时应使其垂直于地面, 纵向线形适顺, 不得有凹凸和扭曲。
⒀为保证护栏的整体强度, 路肩和中央分隔带的土基压实度不应小于设计值。达不到压实度要求的路段不应进行护栏立柱打入施工。石方路段和挡土墙上的护栏立柱的埋深及基础处理应符合设计要求。护栏的端头处理及与桥梁护栏过渡段的处理应满足设计要求。
二.监理工作流程:
