道岔电连接安装在岔尖反侧距悬挂点10米处,但不得装在始触区内。
3、两支正线组成的非绝缘关节采用双支电连接,正线绝缘、站线锚段关节、线岔电连接采用单支。
4、电连接线在承导线间做弹簧圈(圈数为3圈、用60腕臂做弹簧圈).在接触线电连接线夹接口处向上300mm开始绕圈。关节、线岔电连接在两承力索中间做弹簧圈(圈数为3圈、用60腕臂做弹簧圈).两承力索间的应预留一定的弛度,但不得低于接触线上方300mm.
8、电连接线夹安装时,根据设计要求与各连接部件均应涂导电膏,确保电流顺利导通.电连接线夹方向朝向见附图。
行车方向
股道电连接
签收人:签收时间:年月日

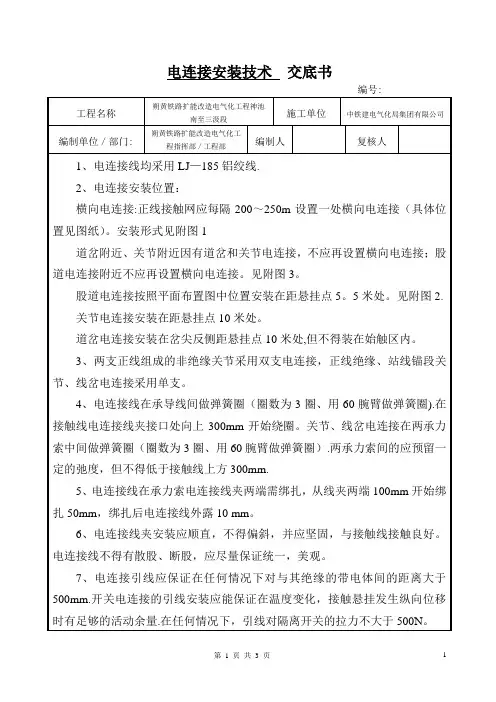

接触网电连接技术交底书接触网技术交底接触网基础技术交底接触网电连接接触网电连接线接触网电连接作用标准接触网技师技术总结接触网技术总结接触网技术表演赛地铁接触网技术总结
电连接安装技术交底书
编号:
工程名称
朔黄铁路扩能改造电气化工程神池南至三汲段
施工单位
中铁建电气化局集团有限公司
编制单位/部门:
朔黄铁路扩能改造电气化工程指挥部/工程部
5、电连接线在承力索电连接线夹两端需绑扎,从线夹两端100mm开始绑扎50mm,绑扎后电连接线外露10 mm。
6、电连接线夹安装应顺直,不得偏,应尽量保证统一,美观。
7、电连接引线应保证在任何情况下对与其绝缘的带电体间的距离大于500mm.开关电连接的引线安装应能保证在温度变化,接触悬挂发生纵向位移时有足够的活动余量.在任何情况下,引线对隔离开关的拉力不大于500N。
编制人
复核人
1、电连接线均采用LJ—185铝绞线.
2、电连接安装位置:
横向电连接:正线接触网应每隔200~250m设置一处横向电连接(具体位置见图纸)。安装形式见附图1
接触网安全技术交底模板
一、工程概况1. 工程名称:XXX铁路电气化改造工程接触网施工2. 工程地点:XXX3. 施工单位:XXX4. 施工内容:接触网附加导线架设、回流线安装、支柱组装等。
二、安全技术交底1. 人员安全(1)所有施工人员必须经过专业培训,取得相关操作资格证书后方可上岗。
(2)施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
(3)高空作业人员必须经过体检,符合高空作业要求。
2. 施工现场安全(1)施工现场应设置明显的警示标志,禁止无关人员进入施工区域。
(2)施工区域应设置安全通道,确保人员疏散畅通。
(3)施工材料、工具应整齐堆放,不得占用消防通道。
3. 施工设备安全(1)施工设备必须符合国家相关标准和规定,并定期进行检修、保养。
(2)设备操作人员必须熟悉设备性能和操作规程,严禁违章操作。
(3)设备操作过程中,必须确保设备处于正常状态,防止意外事故发生。
4. 施工材料安全(1)施工材料必须符合设计要求,严禁使用不合格材料。
(2)施工材料应按照规范要求存放,避免受潮、受腐蚀。
(3)施工材料搬运过程中,应采取防滑、防倾倒措施。
5. 接触网施工安全(1)接触网附加导线架设1)导线展放过程中,防护人员应注意观察,防止摩擦、背扣、断股等现象发生。
2)回流线肩架安装高度为8.0米,确保安全。
3)导线在同一截面处操作,符合规定条件时,可不做处理。
4)导线驰度应符合设计张力曲线要求,断线时预留足够回头长度。
(2)回流线安装1)回流线非绝缘悬挂时,采用杵座鞍子铝衬垫固定回流线。
2)回流线安装过程中,注意防止回流线与其他设备发生碰撞。
(3)支柱组装1)支柱组装前,检查支柱是否存在损伤、变形等问题。
2)支柱组装过程中,确保支柱与基础连接牢固。
3)支柱组装完成后,进行整体调试,确保接触网系统正常运行。
三、注意事项1. 施工过程中,严格执行安全技术操作规程,确保施工安全。
2. 施工人员应加强安全意识,严格遵守各项安全规定。
接触网电连接安装、线叉调整技术交底
接触网电连接安装、线叉调整技术交底1、检查①道岔开口侧前方的接触网悬挂已调整到位并达标。
②根据环境温度检查已安装定位柱及转换柱腕臂顺线路的偏移量是否符合设计要求。
③道岔处定位器及吊弦已安装,且基本到位。
④高支承力索与低支承力索距离。
⑤两承力索交叉处是否有摩擦现象。
2、调整腕臂利用作业车、梯车,松开组合承力索线夹螺栓,调整个别偏移过大或过小的腕臂,使其偏移值符合设计要求。
3、调整承力索高度利用作业车、梯车进行个别承力索高度调整,使其高度符合设计要求。
4、调整拉出值和导高①先用接触网多功能检测仪,检测定位及两边支柱定位的拉出值和接触线高度。
②利用作业车调整个别不符合设计要求的拉出值和导线,使其达标。
③对个别不合适吊弦拆除,用φ2.0铁线调整到设计位置,并测量实际吊弦长度值,预制后及时更换。
5、检查调整交叉吊弦①利用作业车,检测已安装的交叉吊弦位置。
②用接触网多功能检测仪测量导高。
③对个别吊弦长度不合适者拆除吊弦,用φ2.0铁线调整到位,并测量其实际长度值,预制后再安装上。
6、安装线岔①根据中心锚结至线岔安装位置长度和环境温度,依据线胀系数计算出线岔安装偏移量。
②按计算偏移量安装线岔,将连接螺栓循环拧紧。
7、查始触区利用作业车,钢卷尺按设计要求检查始触区内有无线夹,如有应移出始触区。
8、模拟冷滑检测①利用作业车升弓,在线岔250m范围内进行冷滑检查,对检测的缺陷立即进行克服达标。
②完成后按上述程序进行下一道岔调整工作。
9、结束1、根据环境温度,查腕臂偏移表,施工允许偏差不得超过±20mm。
2、承力索悬挂点间距不小于50mm,交叉点间距不应小于20mm。
3、承力索高度调整后的零件紧固力矩应符合设计要求。
4、拉出值应符合设计要求,施工允许偏差为±20mm。
5、两交叉吊弦纵向间距a值≥150mm。
6、在道岔间距800mm处,正、侧线导线必须在受电弓的同一侧。
7、岔尖侧两支悬挂也应在线路的同一侧,非工作支应按设计要求抬高。
接触网的安全技术交底范本模板
一、交底目的为确保接触网施工、维护及检修过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、交底对象接触网施工、维护及检修人员。
三、交底内容1. 施工现场安全注意事项:(1)施工人员进入施工现场必须佩戴安全帽、工作服,穿防滑鞋,高空作业人员必须系好安全带。
(2)施工过程中,禁止酒后作业、疲劳作业,确保人员精神状态良好。
(3)施工现场严禁吸烟、动火,如需动火作业,需办理动火作业许可证,并做好防火措施。
(4)施工现场应设置安全警示标志,提醒施工人员注意安全。
2. 接触网施工安全要求:(1)施工前,对施工人员进行安全教育和技能培训,确保其具备相应的安全知识和操作技能。
(2)接触网施工前,应检查施工设备、工具是否完好,施工场地是否符合要求。
(3)接触网施工过程中,严禁擅自移动接触网支柱、设备,确保施工安全。
(4)接触网施工时,应遵循以下顺序:先安装接触网,再安装支柱,最后安装接地装置。
(5)施工过程中,接触网支柱与设备的间距应符合设计要求,确保安全。
3. 接触网维护及检修安全要求:(1)维护及检修前,对维护及检修人员进行安全教育和技能培训,确保其具备相应的安全知识和操作技能。
(2)维护及检修过程中,严格遵守操作规程,确保施工安全。
(3)维护及检修时,应先切断接触网电源,确认无电压后,方可进行作业。
(4)维护及检修过程中,注意观察接触网设备状态,发现问题及时上报。
(5)维护及检修结束后,应检查现场设备状态,确保恢复正常。
四、交底程序1. 项目部安全工程师对施工、维护及检修人员进行安全教育和技能培训。
2. 施工、维护及检修人员参加安全教育和技能培训,了解并掌握安全知识和操作技能。
3. 项目部安全工程师对施工、维护及检修人员进行安全技术交底,确保其掌握安全注意事项。
4. 施工、维护及检修人员签字确认,表示已了解并掌握安全技术交底内容。
五、交底时间根据施工、维护及检修计划,提前安排安全技术交底。
六、交底责任人1. 项目部安全工程师负责安全技术交底的组织和实施。
接触网技术交底
接触网工程分项工程质量技术交底卡
工序流程:
操作要领:
第一步:确定转换柱A的中心线与线路中心线的交点B,在地面上确定锚柱中心点C,用标杆测出BC两点连线,在BC连线的延长线上以C为中心量取一定距离(依据设计图纸),该点即为拉线坑中心,并钉一木桩作为标志,以木桩为中心,以BC延长线为准,确定坑口尺寸,坑口长和宽与基础设计大小相应加大10mm~30mm,清理工作面后开挖。
(2)支柱施工完成后,由建设单位组织有关单位共同测量确认轨道设计位置(限界、中心标高及超高等),并在支柱上做出标识,同时作好记录,作为支柱装配计算参数测量、上部施工的基准。在货物装卸线和机动车辆通过容易损坏支柱的场所,对支柱进行防护处理。
(3)做好隐蔽工程施工记录。
5.腕臂安装
施工工艺流程图
腕臂安装的操作程序:
3.腕臂、下锚金具、补偿装置、绝缘部件安装及承力索、接触线架设;
4.接触悬挂调整,吊弦、线岔、电连接安装;
5.隔离开关、避雷器、上网线、接地装置;
6.号码牌、高压危险牌、接触网终点标等标识牌及限界门安装;
二、主要施工工艺流程:
三、施工方法
1.施工测量
施工测量准备:设计文件及图纸取得后,在开工前,会同电气化专业设计人员及线路施工单位到现场共同办理线路基桩交接手续,即现场“点交”,并要求设计人员进行技术交底。配齐测量所需的材料及工器具,核对施工平面图及相关设计文件与现场情况是否相符。
接触网电连接安装、线叉调整技术交底
专业的论文在线写作平台
接触网电连接安装、线叉调整技术交底
安全生产是所有生产过程都必须十分重视的问题,特别是对于电镀生产过程,更是不可忽略的重要问题,因为电镀生产过程中和工作的现场和仓库内都要使用和存放有各种酸、碱、盐等有害化学品,有时还包括有严重毒害的剧毒品,如氰化物。
对电镀过程进行安全生产管理分为两大项,一项是日常的安全生产,另一项是出现紧急事项的管理。
如果日常的安全生产管理很到位,出现紧急状态的概率会大大降低,其排除事故的效率和速度也会大大提高。
电镀生产中的安全技术知识
电镀生产过程中的安全技术知识归纳起来有碱性溶液操作安全知识、酸性溶液操作安全知识、氰化物操作安全知识及其他有关(有机溶剂、机械、动力设备)的安全知识。
(1) 碱性溶液的操作安全知识
电镀生产中碱性溶液应用较多,如化学除油、电解除油、氧化及有色金属精密件去氧化等。
碱液对人的皮肤和衣服有较强的黏附性及腐蚀性,腐蚀时有灼热的感觉。
因此在生产中使用碱溶液时,应掌握如下的安全操作知识。
①操作温度(除氧化溶液外)一般不宜超过80℃,以免碱液蒸汽雾粒外逸,影响操作环境和伤害工人的皮肤和衣服。
②应配备抽风设备或添加气雾抑制剂。
③操作时,工件进出溶液的速度应缓慢,严防碱液溅出伤害人体。
④氧化溶液升温时,用铁棍将其表面硬壳破碎,防止内压作用溅出的碱液伤人。
接触网安全技术交底模板
一、交底项目:接触网施工安全技术交底二、交底日期:____年__月__日三、施工单位:____________________四、分项工程名称:接触网架设及维护五、交底提要:为确保接触网施工安全,提高施工质量,特进行安全技术交底。
以下为接触网施工安全技术交底内容,请各施工人员认真阅读并严格遵守。
六、交底内容:1. 施工前的准备工作:(1)熟悉施工图纸,了解接触网的结构、技术参数及施工要求。
(2)检查施工设备、材料,确保符合国家相关标准和规定。
(3)对施工人员进行安全教育培训,提高安全意识。
2. 施工过程中的安全注意事项:(1)高空作业:施工人员必须佩戴安全帽、安全带,严格按照高空作业规程操作。
(2)接触网施工区域应设立安全警戒线,禁止无关人员进入。
(3)施工过程中,注意检查导线、绝缘子、悬挂装置等设备,确保其完好。
(4)施工人员应遵守现场交通规则,不得在施工现场随意穿行。
(5)施工过程中,严禁酒后作业、疲劳作业。
3. 接触网架设及维护技术要求:(1)导线展放:导线在展放过程中,防护人员应注意观察,防止发生摩擦、背扣、断股等现象。
如发生异常,应立即停止展放,做好标记,及时处理。
(2)回流线肩架安装:回流线肩架安装高度为8.0米(以地面起测),确保肩架与支柱密贴,紧固牢靠。
(3)导线驰度:导线驰度应符合设计张力曲线要求,张力不得大于12KN。
(4)绝缘子:绝缘子应经电气试验合格,零配件齐全,规格型号应符合设计要求。
(5)附加导线架设:附加导线安装高度严格按照相关规定执行,确保附加导线肩架与支柱密贴,紧固牢靠。
4. 施工结束后的安全措施:(1)施工结束后,对施工现场进行清理,确保无安全隐患。
(2)对施工人员进行安全检查,确保其身体状态符合工作要求。
(3)定期对接触网进行巡视、检查,发现问题及时处理。
七、检查执行情况:请各施工人员认真执行以上安全技术交底内容,确保施工安全。
施工过程中,如发现安全隐患,应立即停止施工,并及时上报。
接触网带电施工安全交底
4、届时隧道北口爬梯禁止上下人,禁止使用任何梯子作业。
交底人:接交人:
交底日期:
安全交底记录
工程名称
石青二线隧道内消防安装工程
被交底工种
所有作业人员
施工单位
中铁六局
日期
2017.10.18
1、路局定于2017年10月19日08:30石青隧道内接触网降进行送电,届时接触网及其相连部件均带有27500伏高压电。
2、禁止直接或间接通过任何物体(如导线、绳索、水流、棒条等物)接触电气化铁路接触网(包括支柱、支撑结构。及其金属结构)不得进入接触网2米以内的危险区,不得攀登接触网杆。
供电接触网安全技术交底模板
一、交底项目概述1. 项目名称:供电接触网施工与维护2. 施工地点:[具体施工地点]3. 施工单位:[施工单位名称]4. 项目负责人:[项目负责人姓名]5. 参与人员:所有参与供电接触网施工与维护的施工人员、技术人员、管理人员二、安全技术交底内容1. 安全操作规程(1)施工前,所有人员必须穿戴好个人防护装备,包括安全帽、绝缘手套、绝缘鞋等。
(2)操作人员应熟悉接触网的结构、功能及操作流程,了解电气设备的安全操作规程。
(3)禁止非专业人员操作高压电气设备,操作人员必须持证上岗。
(4)在接触网作业时,必须遵守“一人操作,一人监护”的原则,确保作业安全。
2. 高空作业安全(1)高空作业人员必须经过专业培训,具备高空作业资格。
(2)高空作业时,必须使用安全带,并确保安全带固定牢固。
(3)高空作业平台、梯子等设施必须符合安全标准,定期进行检查和维护。
(4)高空作业区域应设置警戒线,禁止无关人员进入。
3. 电气安全(1)在接触网施工与维护过程中,必须严格遵守“停电作业、验电作业、接地作业”的原则。
(2)验电时,必须使用合格的验电器,确保验电准确无误。
(3)接地线必须使用专用接地线,并确保接地良好。
(4)禁止在未接地的情况下进行接触网作业。
4. 防触电措施(1)施工区域应设置明显的警示标志,提醒人员注意防触电。
(2)操作人员应熟悉电气设备的防触电措施,如绝缘、隔离、接地等。
(3)禁止在潮湿环境下进行接触网作业。
(4)操作人员应佩戴绝缘手套、绝缘鞋等防护用品。
5. 现场管理(1)施工现场应保持整洁、有序,确保作业安全。
(2)施工过程中,应严格遵守施工现场管理制度,不得擅自离岗。
(3)施工现场应设置消防设施,并定期进行检查和维护。
(4)施工现场应设置应急物资,如急救箱、灭火器等。
三、应急措施1. 发现触电事故时,应立即切断电源,并立即进行现场急救。
2. 发现高空坠落事故时,应立即进行现场救援,并立即上报相关部门。
接触网基础技术交底书20120731
扎等措施进行防护,以避免支柱与拉线安装前损坏螺纹。
7、接触网支柱基础的预埋件允许偏差按照《接触网H型钢柱基础及下锚拉线
基础设计图》(JHGS-SS-S-514-13)标准执行,具体如下:
预埋要求
预埋误差要求
螺栓组中心距线路中线的距离
0,50mm
螺栓组中心顺线路方向偏移 螺栓外露长度及螺纹长度 螺栓相邻间距 螺栓对角线间距 螺栓应垂直水平面,每个螺栓的中心偏差在顶端偏移 基础面高出地面 基础断面尺寸,钢筋保护层厚度 钢筋笼安放深度
接近桩底设计标高(在 1m 内)时,要防止对基底的扰动,影响基底承载力。 (2)孔壁防护 护壁采用混凝土护壁和钢护筒防护相结合。孔口 1m 为混凝土护壁,以下部 分采用钢护筒防护。 ①锁口防护 开挖井孔前,就地挖沟为模按断面尺寸开挖1m,设30cm 厚钢筋混凝土锁 口,锁口高出地面 30cm,用以加固井口,防止地表水或杂物掉入孔内。 ②护壁 方法一:每向下开挖 1m,立即下放 1m 长钢护筒进行防护。 方法二:每开挖 1.0 米深时立模浇筑护壁混凝土,护壁厚度为 10cm,混 凝土采用 C30 混凝土。在护壁中插入竖向 Φ8@200 的钢筋和圆箍筋 Φ6@200 的钢筋来加固,以加强砼壁受力性能,防止开裂。 模板不需光滑平整,以利于与桩体混凝土的联结。为了进一步提高柱身砼 与护壁的粘结,也为了砼入模方便,护壁方式可采用喇叭错台状护壁。 每节模板安装后及时校核中心位置及护壁厚度,可用十字架对准轴线标记, 在十字交叉中心悬吊垂球,复核模板位置,保证垂直度。 (3)出渣 采用在孔口上方安支架、自制提升系统出渣,地面用手推车推出孔边至施工 现场设置的临时土方堆放场地。 为保证施工安全,挖孔土方及时装车运走,避免较长时间堆放孔边,影响孔 壁稳定,产生塌孔等事故。 (4)排水 施工过程中注意积水的排除,同时在孔底设置集水井,保证排水及时无积 水。 (6)桩基开挖施工监测 由于桩基在开挖施工过程中周围土质稳定情况直接关系着施工的质量和安
接触轨电连接安装-技术交底
③电连接电缆与铜铝过渡线夹压接应良好,符合规范和设计要求。
④电连接的各接触面都应均匀涂抹导电油脂。线夹安装端正牢固,螺栓紧固力矩应符合设计要求。
⑤接触轨换边时的电缆接线板应安装在远离线路中心一侧,具体安装位置现场确定。
(3)注意事项
①电连接电缆不应有损伤,否则应更换。
②电连接安装前应清洁电连接接头及线夹的接触面,不应有灰尘、脏物。
③严禁安装过程中工机具和其他硬物对电缆外皮造成伤害,而导致事故的发生和材料的报废等。
④施工时注意保留施工记录,施工结束后交工程部归档保存;
⑤施工完毕做到工完料净、场地清洁;
附表及附图:
1、作业指导书;
2、平面布置图;
3、结构尺寸图;
4、桩位图;
②电连接现场安装
按电连接装配图纸要求,在需要安装电连接的两个接触轨锚段间安装电缆电连接,将电缆用电缆固定每800mm固定一处。注意电连接接线端子与接触轨接触面之间均匀涂抹导电油脂。电连接电缆布置美观、合理,弯曲满足相关要求,紧固力矩应符合设计要求。
(2)技术要求
①电连接电缆所用型号、材质、数量应符合设计要求,并预留足够的因温度变化使接触轨产生伸缩而需要的长度,弯曲方向与接触轨移动方向一致。电连接电缆不得有损伤现象。
施工技术交底
技术交底书
表格编号
008
项目名称
*****一期工程供电系统安装施工项目部
共4页
交底编号
DLJAZ(电连接安装)-08
工程名称
*****一期工程供电系统安装施工
设计文件图号
第六篇供电系统第五册牵引网第七分册接触轨安装图
分部工程
接触轨
接触网的安全技术交底模板
一、交底目的为确保接触网施工过程中的安全,提高施工人员的安全意识,防止安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工人员要求(1)所有参与接触网施工的作业人员必须经过专业培训,取得相应操作资格证书。
(2)施工人员应熟悉接触网施工的相关技术标准和操作规程。
(3)施工人员应掌握安全防护知识和应急处置能力。
2. 施工现场安全管理(1)施工现场应设立安全警示标志,明确警示内容。
(2)施工区域应设置隔离设施,防止无关人员进入。
(3)施工人员应穿戴符合要求的个人防护用品,如安全帽、绝缘手套、绝缘鞋等。
3. 接触网施工安全要点(1)施工前,应对接触网设备进行全面检查,确保设备完好。
(2)施工过程中,严禁施工人员攀登接触网设备,防止触电事故发生。
(3)施工过程中,应保持施工区域整洁,防止杂物掉落接触网设备。
(4)施工过程中,如需调整接触网设备,应先断开电源,确保安全。
(5)施工过程中,施工人员应严格按照操作规程进行施工,防止误操作。
4. 安全防护措施(1)施工人员应佩戴绝缘手套、绝缘鞋等防护用品。
(2)施工过程中,应设置专人进行监护,确保施工安全。
(3)施工过程中,如发现异常情况,应立即停止施工,采取相应措施进行处理。
(4)施工结束后,应对施工现场进行清理,消除安全隐患。
5. 应急处置(1)如发生触电事故,应立即切断电源,并立即进行心肺复苏等急救措施。
(2)如发生火灾事故,应立即报警,并采取灭火措施。
(3)如发生其他安全事故,应立即采取相应措施进行处理,并报告相关部门。
三、交底要求1. 施工单位应将本安全技术交底作为施工过程中的重要依据,严格执行。
2. 施工人员应认真学习本安全技术交底,掌握安全操作规程。
3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
4. 施工现场应设置专人负责安全监督,确保施工安全。
四、交底时间本安全技术交底自发布之日起实施。
五、交底单位施工单位:XXX六、接受人项目经理:XXX技术负责人:XXX施工负责人:XXX安全员:XXX七、备注本安全技术交底如有未尽事宜,可根据实际情况进行修改和补充。
接触网带电安全技术交底模板
一、交底目的为确保接触网带电作业的安全,提高作业人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象所有参与接触网带电作业的作业人员及管理人员。
三、交底内容1. 作业前的准备工作(1)检查作业现场,确保无障碍物,安全通道畅通。
(2)检查作业工具、设备,确保其完好、可靠。
(3)检查个人防护用品,如绝缘手套、绝缘鞋、安全帽等,确保其符合国家标准。
2. 作业过程中的安全注意事项(1)严格遵守《接触网带电作业安全规程》及相关法律法规。
(2)作业前,应进行现场风险评估,制定相应的安全措施。
(3)作业人员应穿戴好个人防护用品,佩戴安全帽,正确使用绝缘工具。
(4)作业过程中,禁止擅自改变作业计划,确保作业安全。
(5)作业人员应保持通讯畅通,及时向现场指挥人员报告作业情况。
(6)作业人员应掌握紧急情况下的应急处置措施,如触电、火灾等。
3. 作业后的工作(1)作业结束后,清理作业现场,确保无遗留物品。
(2)检查作业工具、设备,确认无损坏,并妥善存放。
(3)整理作业记录,总结经验教训,不断提高作业水平。
四、应急处置措施1. 触电事故(1)立即切断电源,隔离故障点。
(2)对触电人员实施心肺复苏,并尽快拨打急救电话。
(3)对事故现场进行隔离,防止其他人员受到伤害。
2. 火灾事故(1)立即切断电源,关闭燃气阀门。
(2)使用灭火器、灭火器材进行灭火。
(3)迅速疏散人员,确保人员安全。
(4)拨打火警电话,报告火灾情况。
五、交底人及接受人交底人:XXX接受人:XXX六、交底时间XXXX年XX月XX日七、注意事项1. 本安全技术交底适用于接触网带电作业,作业人员应严格遵守。
2. 作业人员应定期参加安全培训,提高安全意识和操作技能。
3. 作业过程中,如发现安全隐患,应立即停止作业,并向现场指挥人员报告。
4. 作业结束后,对作业现场进行安全检查,确保无安全隐患。
5. 本安全技术交底由XXX负责解释,如有未尽事宜,按相关规定执行。
接触网下部施工技术交底
兼职课程的合同模板甲方:(委托人姓名)身份证号码:联系电话:地址:乙方:(接受人姓名)身份证号码:联系电话:地址:鉴于甲方为获得更多的知识和技能,希望参加乙方提供的兼职课程,现经双方友好协商,达成如下合同:第一条课程内容1.1 乙方提供的兼职课程名称为(课程名称),包括课程内容、学习方法、教学安排等。
1.2 课程时间:(具体时间及日期)1.3 课程地点:(具体地点)第二条课程费用2.1 甲方应按照合同约定支付课程费用(具体金额)给乙方。
2.2 课程费用的支付方式:(例如:现金、转账等)2.3 甲方应在签订合同时支付课程费用的(比例)作为定金,余款在课程开始前支付。
第三条课程安排3.1 乙方应按照课程安排时间和地点准时上课,如有变动应提前通知甲方。
3.2 甲方应按时参加课程,如因个人原因无法按时参加,应提前告知乙方并重新安排课程时间。
第四条课程效果4.1 乙方应根据课程内容和要求,提供专业的教学指导,确保甲方学到实际技能。
4.2 若甲方未能达到课程规定的学习目标,乙方应配合甲方重复学习,直至达到要求。
第五条课程保密5.1 甲方应对乙方提供的课程内容和教学资料等保密,不得泄露给他人或用于商业用途。
第六条合同解除6.1 若因不可抗力导致课程暂停或无法继续进行,双方可以协商解除合同,不承担违约责任。
6.2 若甲方无故违约,乙方有权解除合同并要求甲方支付相应违约金。
第七条其他事项7.1 本合同未尽事宜,双方可协商补充协议,作为本合同的附件。
7.2 本合同一式两份,甲方和乙方各持一份,自双方签字盖章后生效。
甲方(签字):乙方(签字):日期:日期:以上为兼职课程合同内容,如需补充或修改,请双方协商达成一致意见后签署生效。
感谢您的合作!。
接触网技术交底
⑧中心锚结形式应符合设计,安装在设计指定的位置上,并处于汇流排中心线的正上方,基座中心偏离汇流排中心不大于±30mm。
⑨中心锚结绝缘子型号应符合设计和产品技术条件,表面无损伤,带电端至接地体,接地端至带电体的距离应不小于150mm;困难情况应不小于115mm。中心锚结线夹处应平顺无负弛度。
施工及验收规范要求,两端连接牢固可靠。
②接地线及其固定螺栓、卡子等财接触网带电体的距离不应小150mm,对受
电弓的瞬时距离不应小于lOOmm,且不得侵入设备限界。
③i1:流排接地挂环安装位置符合设计要求,安装稳同,连接可靠。④接地
跳线或电缆接续规范,线夹端正,布线美观,余长适度。⑤接地挂环与汇流排
连接处的接触面应清洁,均匀涂抹薄层电力复合脂。
技术交底记录
编号
02
工程
名称
交底日期
2014年2月15日
施工单位
中铁十七局集团有限公司工程指挥部设备安装分部
分项工程名称
接触网
④特殊地段隧道净空。
⑤如与设计要求有较大偏差,影响到后序工作的进行,承包商应对其进行汇
总并报之业主,业主负责协调和处理。
(2)满足低净空的要求
由于受投资规模及边界条件的控制,地铁工程构筑物布局紧凑、机电设备密集,
位于地下段的接触网空间具有净空低、狭窄的等特点。
承包商在施T中应充分考虑净空低、面积狭小等因素的影响,制定合理的设备
运输吊装、安装方案,除配备常用运输、安装及测试设备外还应配备一些特殊的
工器具。
根据现场条件及施工进度的不同,设备运输可采用轨道运榆或地面运输。承包商应确保所运输设备安全、及时运达安装场所,承包商在实施前应编制相应的运输方案。
接触网基础技术交底
施工技术交底书编号020302-01 工程名称路基工程施工单位中铁十四局集团新建通辽至京沈高铁新民北站铁路工程TLSG-2标项目经理部三分部交底提要遮板吊装技术交底交底日期2017年1月8日1.路基接触网立柱基础分类三分部路基接触网支柱基础共计545处,下锚拉线基础206处;接触网支柱基础共分为4种型号,ZQ120、ZQ140、ZH120、ZH160,拉线基础为ZM55基础类型用途设计埋深是否设置CPIII点控制桩对应图纸ZQ120 φ350/400混凝土圆杆腕臂支柱3.8m 是叁化(2010)1176-12ZQ140 φ350/400混凝土圆杆腕臂支柱4.0m 是叁化(2010)1176-13ZH120 车站H型腕臂支柱 3.8m 是叁化(2010)1176-07 ZH160 车站H型腕臂支柱 4.2m 是叁化(2010)1176-09 ZM55 下锚拉线基础 3.8m 否叁化(2010)1176-171.1ZQ120型基础、ZQQ140型基础ZQ120型基础、ZQ140型基础安装的接触网立柱是φ350/400混凝土支柱。
φ350/400混凝土支柱预应力等径混凝土支柱1.2ZH120型基础、ZH160型基础ZH120型基础、ZH160型基础安装的接触网立柱是H型钢支柱。
H型钢支柱2.接触网立柱基础位置的确定2.1平面位置接触网立柱基础位置详见《DK82+000-DK99+167段接触网基础数量统计表》。
接触网立柱基础与线路关系平面图2.2断面位置2.2.1限界满足设计图纸,基础中心到临近线路中心的距离,其中支柱限界区间基础ZQ120、ZQ140为3.3m车站ZH120、ZH160为3.25m;拉线基础限界区间ZM55为3.3m,车站基础ZM55为3.25m。
拉线基础中心与支柱中心纵向位于同一水平线上。
4% 4%4%轨顶标高连线中点标高路肩标高E值3300基础顶标高路线中心线左线中心线接触网立柱基础中心线路基基床表层基础埋深1C10砼垫层接触网立柱基础与线路关系断面图2.3调查项目基础螺栓的外露长度应一致,杜绝出现外露长度不足或者不一致的情况;注意已完基础的螺栓保护问题,防止基础螺栓受污、锈蚀等;注意基础的型号、垂直线路方向等问题;里程、跨距满足设计要求,特别是拉线基础对应支柱基础方位要符合要求;接地端子预埋情况,不得覆盖水泥,所采取的防护措施,避免影响支柱组立方向错误及接地设备的安装。
接触网施工技术交底书
技术交底书工程名称新建西安和谐型大功率机车检修段工程工程部位施工图设计技术交底交底项目接触网专业材料编制单位中铁二局股份有限公司新建西安和谐型大功率机车检修段工程项目经理部四电分部一设计说明1.接触网架设范围:按机务要求,段内机1-机6,机21,机22,出入段线电化挂网,动车段引入既有新筑车站引起的既有接触网过度改造。
2.接触网悬挂类型:接触网采用全补偿简单直接链型悬挂,结构高度1400mm。
3.线材及张力:适用线别导线组合额定张力(KN)承力索及接触线出入段线JTM95+CTS120 15+10其它股道JTMH70+85供电线开闭所进线2×LBGLJ-240/30(24/7)2×6(最大)开闭所出线LBGLJ-185/25(24/7) 12(最大)电缆YJY731×240 ——加强线,回流线LBGLJ-185/25(24/7) 10(最大)架空地线LBGLJ-70/10(6/1) 7(最大)注:整车动态试验库供电线及机21,机22供电线采用部分明线,部分电缆方案,其中开闭所出线及沿南侧围墙的供电线采用明线,段内淋雨试验库范围内的供电线采用电缆敷设。
4主要设备选择(1).隔离开关:供电线上网点开闭所进线(长陵方向上行,新丰镇方向下行),供电线明线转电缆设置电动隔离开关,并纳入远动系统,更换新新筑站及萧家村站上行绝缘关节处隔离开关,并采用手动隔离开关,根据机务专业要求,出段前检查区设带接地刀的手动隔离开关,接车交车库前设带接地刀的电动隔离开关,隔离开关额定电流值1600A。
隔离开关的绝缘子为合成绝缘子,泄漏距离1400mm。
(2).采用消弧分段绝缘器:装配的合成绝缘子泄漏距离1600mm。
(3).分相绝缘器:根据供电专业要求在出入段线上设置分相,设计采用器件式电分相,并采用地面磁铁感应,机车上自动切换方式。
(4).避雷器:电分相两端及电缆头位置设置氧化锌避雷器,避雷器带脱离器,计数器,装配的合成绝缘子泄漏距离1400mm。
接触网电连接安装、线叉调整技术交底
接触网电连接安装、线叉调整技术交底一、前言为确保城市轨道交通的安全运行,保证乘客的出行安全,轨道交通公司始终把接触网电的连接安装、线叉调整等技术问题作为一项重要的技术交底内容,在培训和考核这方面也是非常严格的。
本文将对接触网电连接安装和线叉调整的技术要求、主要步骤和关键点等方面进行详细介绍,以期加强广大职工对该方面知识技能的储备和应用,为城市轨道交通的安全运行提供保障。
二、接触网电连接安装接触网电连接安装是指在接触网电路线路上进行的电气连接和布设工作。
在进行接触网电连接安装的过程中,需要遵循以下技术要求:1.资质和证书接触网电连接安装的操作人员一定要持有相应的职业技能等级证书,并符合工作岗位要求,参加过本岗位的必修培训和考试,且合格。
2.安全控制进行接触网电连接安装工作前,要做好地线想通、用地漏电保护检查仪进行检查,在有必要的情况下还需要进行扣板、隔离装置等安全措施的设置。
3.焊接接触网电连接安装的操作人员需要掌握焊接技术的基本操作要领,并能熟练掌握焊接、电气测试等设备的操作技能。
这里需要注意的是,在操作过程中避免产生电弧和明火等。
4.布线和标识在进行接触网电连接安装工作时,需要根据线路图进行合理布线,并在连接设备上进行标记标识,使其方便后续的检查和维护。
三、线叉调整线叉调整主要是指调整接触网的各项参数来达到最佳的电气性能,确保线路的安全和可靠运行。
在进行线叉调整时,需要遵循以下技术要求:1.环境控制线叉调整需要在干燥、无风、气温稳定的环境下进行,避免产生过多的电气干扰,从而影响调试结果。
2.设备校验对于用于线叉调整的测量设备,需要进行校验和检修,以确保其准确度和可靠性。
3.调节方式线叉调整时,需要选择正确的调节方式,根据电流、电压、电阻等参数的要求进行调整。
在调节过程中需要注意参数的变化情况并进行记录,以便于后续的检查和维护。
4.设备保护在线叉调整的过程中需要注意设备的保护,避免因调试问题导致设备的烧毁和损坏。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
复核人
1、电连接线均采用LJ—185铝绞线。
2、电连接安装位置:
横向电连接:正线接触网应每隔200~250m设置一处横向电连接(具体位置见图纸)。安装形式见附图1
道岔附近、关节附近因有道岔和关节电连接,不应再设置横向电连接;股道电连接附近不应再设置横向电连接。见附图3。
股道电连接按照平面布置图中位置安装在距悬挂点5。5米处。见附图2。
接触网电连接技术交底书接触网技术交底接触网基础技术交底接触网电连接接触网电连接线接触网电连接作用标准接触网技师技术总结接触网技术总结接触网技术表演赛地铁接触网技术总结
电连接安装技术交底书
编号:
工程名称
朔黄铁路扩能改造电气化工程神池南至三汲段
施工单位
中铁建电气化局集团有限公司
编制单位/部门:
朔黄铁路扩能改造电气化工程指挥部/工程部
8、电连接线夹安装时,根据设计要求与各连接部件均应涂导电膏,确保电流顺利导通。电连接线夹方向朝向见附图。
行车方向
股道电连接
签收人:签收时间:年月日
关节电连接安装在距悬挂点10米处。
道岔电连接安装在岔尖反侧距悬挂点10米处,但不得装在始触区内。
3、两支正线组成的非绝缘关单支。
4、电连接线在承导线间做弹簧圈(圈数为3圈、用60腕臂做弹簧圈)。在接触线电连接线夹接口处向上300mm开始绕圈.关节、线岔电连接在两承力索中间做弹簧圈(圈数为3圈、用60腕臂做弹簧圈).两承力索间的应预留一定的弛度,但不得低于接触线上方300mm.
5、电连接线在承力索电连接线夹两端需绑扎,从线夹两端100mm开始绑扎50mm,绑扎后电连接线外露10 mm。
6、电连接线夹安装应顺直,不得偏斜,并应坚固,与接触线接触良好.电连接线不得有散股、断股,应尽量保证统一,美观。
7、电连接引线应保证在任何情况下对与其绝缘的带电体间的距离大于500mm.开关电连接的引线安装应能保证在温度变化,接触悬挂发生纵向位移时有足够的活动余量。在任何情况下,引线对隔离开关的拉力不大于500N.
