盾构区间单位工程监理评估报告
盾构右线隧道管片拼装分部工程验收质量评估报告
东莞市城市快速轨道交通R2线工程(东莞火车站~东莞虎门站段)[2307 西平站-蛤地盾构区间]土建工程施工项目盾构右线隧道管片拼装分部工程验收质量评估报告铁四院(湖北)工程监理咨询有限公司/珠海巨业建设有限公司东莞轨道交通R2线监理2203标项目监理部2014年5月一、工程概况1、工程概述本工程为东莞市城市快速轨道交通 R2线工程(东莞火车站~虎门火车站段)[2307标:西平站、西平站~蛤地区间] 土建工程施工项目,西平站~哈地站区间隧道为两条单线隧道,大体呈东北~西南走向,线路沿东莞大道下方敷设,地面条件为双向八车道主干道,中央绿化带较宽阔,两侧各设有一条辅道,隧道影响范围内控制性建(构)筑物主要有西平三路路口处的西平过街通道、横穿东莞大道的新基河桥涵和上跨东莞大道的环城路桥桩,本区间地下管线密集,主要控制性管线为两条沿线路方向敷设直径2200mm给水管。
西平站~哈地站区间线路纵断面为“V”形坡,左右隧道线间距为14m~16m,平面最小曲线半径为1200m,左线最大坡度为0.996%,右线最大坡度为1%。
线路埋深15.5m~18.5m,中间设3处联络通道。
西平站~哈地站区间为盾构法施工的圆形隧道。
管片为钢筋混凝土管片,内径5.4m,外径6.0m,环片厚度为300mm,管片宽度为1.5m,楔形量为45mm,分直线环、左转弯环、右转弯环,管片混凝土强度等级为C50、P12。
每环分为六块,一块封顶块、两块邻接块、三块标准块。
采用小块封顶,施工时先径向搭接2/3,再纵向推入1/3。
管片环面外侧设有弹性密封垫槽,内侧设嵌缝槽。
环与环之间以16根M24的纵向螺栓连接,管片的块与块之间以12根M24的环向螺栓连接。
2、工程地质与水文地质。
本区间地形稍有起伏,属冲积平原地貌区,地面高程11.2~24.5,现多为交通道路及低矮住宅区。
区间范围上上覆地层主要为第四系全新统人工填筑土、全新统冲洪积粉质粘土、砂土,第四系残积砂质粘性土,下伏基岩为燕山期花岗闪长岩、震旦系大绀山组混合片麻岩。

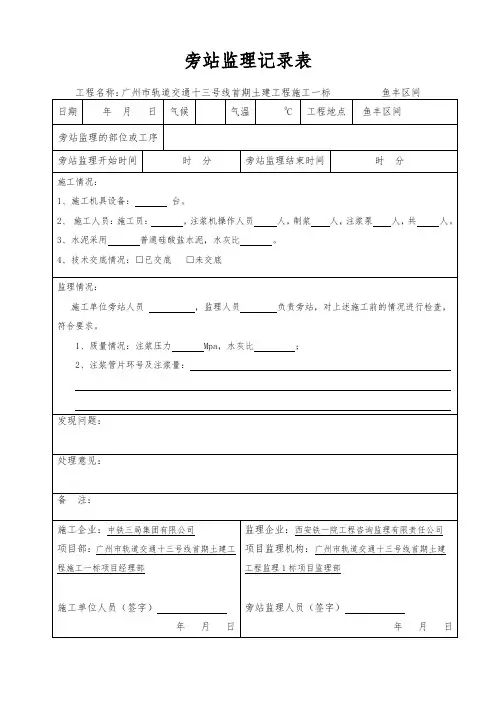

盾构区间隧道管片二次注浆旁站监理记录表
监理情况:
施工单位旁站人员,监理人员负责旁站,对上述施工前的情况进行检查,符合要求。
1、质量情况:注浆压力Mpa,水灰比;
2、注浆管片环号及注浆量:
发现问题:
处理意见:
备注:
施工企业:中铁三局集团有限公司
项目部:广州市轨道交通十三号线首期土建工程施工一标项目经理部
施工单位人员(签字)
年月日
监理企业:西安铁一院工程咨询监理有限责任公司
项目监理机构:广州市轨道交通十三号线首期土建
工程监理1标项目监理部
旁站监理人员(签字)
年月日
旁站监理记录表
工程名称:广州市轨道交通十三号线首期土建工程施工一标鱼丰区间
日期
年月日
气候
气温
0C
工程地点
鱼丰区间
旁站监理的部位或工序
旁站理开始时间
时分
旁站监理结束时间
时分
施工情况:
1、施工机具设备:台。
2、施工人员:施工员:,注浆机操作人员人,制浆人,注浆泵人,共人。
3、水泥采用普通硅酸盐水泥,水灰比。
迎宾三路新建隧道工程盾构法施工风险评估报告

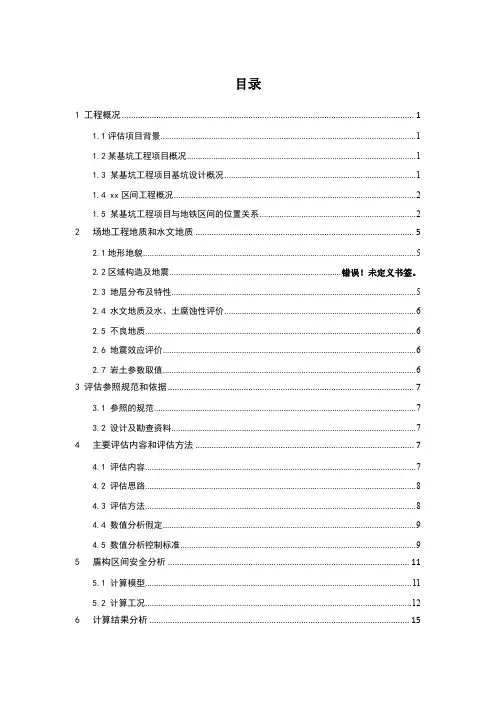

迎宾三路隧道新建工程盾构法隧道施工风险评估及预防报告上海市隧道股份工程有限公司2010.3目录1 概述 (1)1.1 工程概述 (1)1.2 迎宾三路隧道新建工程风险评估概述 (1)1.2.1 目的和意义 (1)1.2.2 操作流程 (2)1.2.3 调研说明 (3)1.2.4 风险分级标准 (3)1.2.5 最大可容忍损失 (4)1.3 编制依据 (5)2 盾构隧道施工 (5)2.1 工程概述 (5)2.2 盾构施工风险源分析 (5)2.3 盾构施工难点分析 (6)2.3.1 工程工期紧 (6)2.3.2 应用新型的全圆周错缝拼装管片 (6)2.3.3 隧道抗浮 (6)2.3.4 盾构覆土浅 (6)2.3.5 隧道断面大、坡度大 (7)2.3.6 盾构穿越特殊复杂的地层和地质勘探孔 (7)2.3.7 环境保护要求高 (7)2.3.8 盾构虹桥机场滑行道 (7)2.3.9 盾构推进与道路结构同步施工 (8)2.4 盾构施工风险控制点 (8)2.4.1 洞门止水 (9)2.4.2 盾构磕头 (10)2.4.3 开挖面稳定 (11)2.4.4 重物打击 (12)2.4.5 盾构上浮 (13)2.4.6 洞门凿除 (14)2.4.7 盾尾渗漏 (15)2.4.8 盾构穿越出洞加固区域 (16)2.4.9 盾构穿越七莘路高架桥墩 (17)2.4.10 盾构穿越北横泾 (18)2.4.11 盾构穿越101铁路专线 (19)2.4.12 盾构穿越机场滑行道 (20)2.4.13 盾构近距离穿越航空输油管 (21)2.4.14 机械设备故障 (22)2.4.15 机械设备倾覆 (23)2.4.16 车辆伤人 (24)2.4.17 漏电伤人 (25)2.4.18 气瓶爆炸 (26)2.4.19 人员坠落 (27)2.4.20 供电系统高压开关 (29)2.4.21 供电系统接地制作 (30)2.4.22 环控系统风机安装 (31)2.4.23 给排水消防系统管道铺设 (32)迎宾三路隧道新建工程风险评估及预防报告1概述1.1工程概述迎宾三路隧道新建工程位于虹桥机场南侧,线路走向为东西向,隧道西起SN6路、沿规划迎宾三路向东下穿七莘路、北横泾、虹桥机场南侧、101铁路线并沿现有迎宾三路出地面,止于A20公路,见图2-1。
南昌地铁2号线5标阳-青盾构区间风险评估实施报告(汇报)
一、工程概述1.1工程概况阳明公园站~青山路口站区间:本区间起于一经路路口处,沿阳明路,途经环湖路路口、苏围路路口、四经路路口至中医学院处。
地势平坦,地面主要为沥青路面、绿化带及高楼等,地下管线沿道路两侧分部密集。
区间隧道埋深约为9.96m~12.65m。
左线起迄里程ZDK36+191.6~ZDK36+986.664,区间长度807.921 m,右线起迄里程YDK36+191.690 ~YDK36+986.664,区间长度794.974m。
阳明路站~青山路站区间隧道采用二台φ6250mm复合式土压平衡盾构从青山路口站始发,掘进到阳明公园站吊出,区间隧道沿途穿越三处地下通道以及管线。
1.2盾构区间隧道衬砌形式(1)、衬砌采用预制钢筋混凝土通用楔形量管片,错缝拼装。
(2)、每环由6块管片构成,其中封顶块1块、邻接块2块、标准块3块。
(3)、管片径:∅5400mm;管片外径:∅6000mm;管片厚度:300mm;管片宽度:1200mm;管片楔形量:36mm;管片混凝土强度C50、抗渗等级为S10(部分埋深大于20m的为S12)。
(4)、管片纵向和环向均采用螺栓连接。
管片环与环之间用10根M24的纵向螺栓相连接。
每环管片块与块间以12根M27的环向螺栓连接。
(5)、变形缝环接缝防水采用三元乙丙橡胶弹性密封垫+遇水膨胀橡胶垫;标准环管片接缝防水采用弹性橡胶密封垫。
1.3工程地质和水文条件工程地质盾构区间工程根据岩土层的成因类型、性质和风化状态,将沿线岩土层可划分为4个岩土层,每个岩土层分别按岩土层代号、岩土名、时代成因、岩性描述如下:(1)填土层人工填土:杂填土,代号为<1-1>;素填土,代号为<1-2>本场地地表揭露,层厚不均匀,钻孔揭露层厚0.80~10.00m,平均3.76m,层底埋深0.80~11.00m(标高10.00~21.70m)。
(2)第四系上更新统冲积层该层共分为7个亚层,分别为粉质黏土层、细砂层、中砂层、粗砂层、砾砂层、圆砾层及卵石层,主要分布于本标段城区段,各亚层的特征及分布如下:①粉质黏土,代号为<3-1>层厚不均匀,钻孔揭露层厚0.40~9.50m,层顶埋深0.70~10.00m(标高10.00~21.70m),层底埋深2.90~15.10m(标高7.40~18.43m)。
盾构机适应性评估报告
盾构机适应性评估报告一、引言随着城市化进程的推进,地下空间的开发和利用已成为城市发展的必然趋势。
而盾构机作为一种专业化的地下隧道建设设备,在地下空间开发中发挥着重要作用。
为了评估盾构机的适应性,本报告将对盾构机的适应性进行分析和评估。
二、盾构机的定义和工作原理盾构机是一种用于地下隧道工程施工的钻井设备,由掘进机构、推进机构、液压系统和电气系统等组成。
它通过涂抹刀盘上的刀片来掘进地下隧道,并通过液压系统推进盾构机的进给装置,实现隧道的全断面同时开挖和支护。
三、盾构机适应性评估1.地质适应性评估:盾构机适应于岩石、软土、砂土等不同地质条件下的隧道施工。
根据地质条件的不同,可以选择不同类型的盾构机,如硬岩盾构机、混合地质盾构机等。
2.施工适应性评估:盾构机适应于不同断面形状和尺寸的隧道施工。
通过更换不同尺寸的刀片和刀盘,盾构机能够适应不同断面形状的隧道施工,并通过调整推进速度和液压系统的工作参数,适应不同施工难度和长度的隧道施工。
3.环境适应性评估:盾构机适应于不同环境条件下的隧道施工。
通过对盾构机进行密封处理和防污处理,可以适应含水层、高风压、高温等不同环境条件下的隧道施工。
此外,盾构机还可以根据隧道施工的需求,配备空气净化装置和噪音防护设备等,提高施工环境的舒适度和安全性。
4.经济适应性评估:盾构机适应于大规模、长距离的隧道施工。
盾构机通过全断面同时开挖和支护,施工效率高,能够快速完成隧道工程。
此外,盾构机还可以适应不同隧道的施工技术要求,如有预埋管道的隧道、复杂布置的隧道等,进一步提高盾构机的经济适应性。
四、结论综上所述,盾构机通过其适应不同地质条件、不同断面形状和尺寸、不同环境条件以及不同施工技术要求的能力,展现出较高的适应性。
在隧道工程施工中,盾构机发挥了重要作用,并取得了良好的效果。
然而,需要注意的是,盾构机在使用过程中也存在一些限制,如隧道长度、施工精度等。
因此,在具体的工程应用中,需要综合考虑盾构机的适应性以及其它因素,做出合理的选择和决策。
某基坑工程对地铁区间隧道结构安全影响评估报告
目录1 工程概况 (1)1.1评估项目背景 (1)1.2某基坑工程项目概况 (1)1.3 某基坑工程项目基坑设计概况 (1)1.4 xx区间工程概况 (2)1.5 某基坑工程项目与地铁区间的位置关系 (2)2场地工程地质和水文地质 (5)2.1地形地貌 (5)2.2区域构造及地震.............................................................................. 错误!未定义书签。
2.3 地层分布及特性 (5)2.4 水文地质及水、土腐蚀性评价 (6)2.5 不良地质 (6)2.6 地震效应评价 (6)2.7 岩土参数取值 (6)3 评估参照规范和依据 (7)3.1 参照的规范 (7)3.2 设计及勘查资料 (7)4主要评估内容和评估方法 (7)4.1 评估内容 (7)4.2 评估思路 (8)4.3 评估方法 (8)4.4 数值分析假定 (9)4.5 数值分析控制标准 (9)5盾构区间安全分析 (11)5.1 计算模型 (11)5.2 计算工况 (12)6计算结果分析 (15)7评估结论及建议 (25)7.1 结论 (25)7.2 建议 (26)1 工程概况1.1评估项目背景某基坑工程项目由xx有限公司投资建设,该项目临近xx区间。
受某公司委托,完成某基坑工程项目基坑施工对临近地铁区间影响的安全评估工作。
1.2某基坑工程项目概况拟建某基坑工程项目场地由1#地块、4#地块组成。
其中1#地块xx路,西靠xx,。
1#地块规划建设净用地面积19384.20㎡,规划总建筑面积136256.68㎡,设四层地下室,设计的±0.00标高为500.50m,地下室长约170m、宽50~116m,周长约440m;1#地块基坑支护按基坑底标高482.00m考虑进行设计。
4#地块北临xx路,西靠xx路,南面为xx路,东侧为xx路。
规划建设净用地面积24339.14㎡,规划总建筑面积137042.47㎡,包括1#、2#、3#高层主楼,通设四层地下室,设计的±0.00绝对标高为507.00m,地下室长约165m、宽67~128m,周长约525m;基坑支护按基坑底标高497.0m~489.5m 考虑。
2024年盾构施工监理细则(2篇)
2024年盾构施工监理细则盾构施工监理细则的目的是为了确保盾构施工项目按照规范进行,保证施工质量和安全。
以下是对2024年盾构施工监理细则的____字详细说明:一、监理人员的资质要求1. 监理人员必须具备相关专业知识和经验,持有国家注册监理工程师证书。
2. 监理人员应具备良好的沟通和协调能力,能够与施工单位、设计单位和业主进行有效的沟通。
二、监理工作的职责1. 监理人员应对盾构施工现场进行全面、严格的监督,确保施工按照设计和合同要求进行。
2. 监理人员应对盾构施工过程进行记录和监控,及时发现并纠正问题,保证施工质量。
3. 监理人员应对盾构机械设备的运行状况进行监控,确保设备正常运行和维护。
4. 监理人员应对盾构施工涉及的土壤、地下水和环境进行监测,确保环境保护工作得到有效实施。
三、监理工作内容1. 监理人员应审查盾构施工方案和施工组织设计,确保方案合理、施工组织有序。
2. 监理人员应审查盾构机械设备和材料的质量,确保采购设备符合规范要求。
3. 监理人员应审查盾构施工过程中的试验、检测和记录,确保数据真实可靠。
4. 监理人员应监督施工单位的安全生产工作,确保施工过程中的安全问题得到有效控制。
5. 监理人员应参与盾构施工质量验收和安全评估,对施工结果进行评估和判定。
四、监理报告和问题处理1. 监理人员应定期向施工单位、设计单位和业主提交监理报告,全面记录盾构施工过程中的问题、措施和整改情况。
2. 对于监理发现的问题,监理人员应及时与施工单位沟通,要求施工单位采取整改措施,并跟踪整改情况。
3. 对于严重违规行为或施工质量严重不合格的情况,监理人员应及时向业主报告,并要求业主采取必要的处罚措施。
五、监理工作的监督和评估1. 业主对监理工作进行监督和评估,对监理人员的工作进行考核和奖惩。
2. 监理人员应与相关监管部门进行配合,接受监管部门的监督,确保监理工作的公正和透明。
六、违规和失职的处理措施1. 对于违规行为或失职的监理人员,业主有权解除监理合同,并向相关部门进行投诉或报告。
盾构机适应性评估报告
土压按静止土压力计算:Po=KoγH
上式中:Po—静止土压力
H—覆土厚度
Ko—静止土压系数
Ko=1-sinφ
式中:φ—有效内摩擦角
经计算Po=127 kN/m2
预压力一般取30 kN/m2
Ps=113+127+30=270kN/m2
四、泡沫,膨润土等土体改良设备的性能、能力及其适应性评价
结合本盾构区间的地质情况,区间隧道结构主要在粉质粘土③、③1、④层中。在土层掘进中,主要是要稳定开挖面,并降低刀盘扭矩。拟采取分别向刀盘面和土仓内注入泡沫的方法进行碴土改良,必要时可向螺旋输送机内注入泡沫。
利用加入泡沫改善土体粒状构造,吸附在土体颗粒之间的气泡可以减少土体颗粒的摩擦,增加切削土体的粘聚力,同时降低土体渗透性,达到既能平衡开挖面土压和又能连续向外顺畅排土的目的。根据以往工程经验,在土层中施工,可根据地质的变化,向通过向盾构机土仓内加膨润土、加泡沫或同时加入膨润土和泡沫来改良切削土体,来实现土压平衡掘进。
图3-2 同步注浆示意图
3、二次补浆
盾构机注浆系统配有附属二次补浆泵,气动控制,压力可达0.8MPa。结合本盾构区间的工况,盾构机下穿周家巷沟(并侧穿周家巷沟桥桥桩),下穿2000×2300电力方沟,Φ500污水管、Φ500上水管、Φ600污水管、Φ900雨水管、Φ500高压天燃气管。采用二次补浆作业,控制沉降。二次补浆泵可以满足中体与地层的间隙填充,补充管片与地层之间的间隙量。
7
桥架
12800×4800×3600
17t
8
后配套车架1
11500×4800×3300
30t
监理评估报告
监理评估报告一、项目概况。
本次监理评估报告针对某某项目进行,该项目位于某某地区,总建筑面积为XXX平方米,主要包括XXX等部分。
项目的建设目标是XXX,预计竣工时间为XXX年XX月。
二、监理工作概况。
自项目开工以来,监理单位对工程施工过程进行了全程监督,并对工程质量、安全、进度等方面进行了全面评估。
监理工作内容包括但不限于对施工单位的资质、施工方案、材料选用、施工工艺、质量验收等方面进行检查和评估。
三、质量评估。
1. 施工质量评估。
经过对项目施工质量的全面评估,监理单位认为施工单位在工程施工中严格按照相关标准和规范进行施工,各项工程质量符合设计要求,未发现严重质量缺陷。
2. 材料选用评估。
监理单位对工程所用材料进行了抽检,并对材料的质量进行了评估。
经过评估,发现工程所用材料均符合相关标准和规范要求,不存在质量问题。
四、安全评估。
1. 安全生产评估。
监理单位对施工现场的安全生产情况进行了评估,发现施工单位严格执行安全生产规定,施工现场安全管理有序,未发生安全事故。
2. 环境保护评估。
监理单位对工程施工过程中的环境保护措施进行了评估,发现施工单位严格执行环保要求,未对周边环境造成污染。
五、进度评估。
经过对工程进度的评估,监理单位认为施工单位按照合同约定的工期进行施工,工程进度符合预期要求,未发现严重拖延情况。
六、建议意见。
根据监理评估结果,监理单位对项目建设提出以下建议意见,(1)继续加强施工质量管理,确保工程质量;(2)保持施工现场安全生产管理的高标准,预防安全事故的发生;(3)严格执行环境保护要求,做好周边环境的保护工作;(4)继续按照合同约定的工期进行施工,确保工程按时竣工。
七、结语。
本次监理评估报告对项目的施工质量、安全生产、环境保护和工程进度进行了全面评估,为项目建设提出了合理的建议意见。
监理单位将继续对项目进行监督,确保工程质量和安全生产。
盾构机适应性评估实施报告
目录第一章工程概况31.1工程概况31.2地质概况51.2.1古福区间地质概括51.2.2福城区间地质概括51.2.3盾构区间主要穿越地层描述61.3 盾构区间水文情况91.4 边建〔构〕筑物情况111.4.1古福区间主要穿越建〔构〕筑物情况111.4.2 福城区间主要穿越建构筑物情况131.5 工期要求14第二章工程重点难点分析及针对性设计152.1本工程施工的重点、难点152.2 针对工程重难点设备的针对性设计15第三章盾构机技术要求及主要参数183.1 本工程对盾构机的技术要求183.2 拟选盾构机情况183.3 盾构机参数193.4 盾构机及后配套简图35第四章盾构机适应性分析384.1 盾构机组成384.2 刀盘和刀具384.3驱动系统414.4推进系统424.5螺旋输送机系统444.6 渣土改良系统444.7 耐磨措施454.8 双舱人闸系统464.9皮带输送机系统484.10 管片吊运系统494.11 拼装系统494.12 土压控制系统514.13 注浆系统514.14密封系统534.15 数据采集系统544.16盾构机适应性分析56 第五章风险源及应对措施585.1风险源根本情况描述585.2风险源应对措施59第六章结论62第七章附件63第一章工程概况1.1工程概况地铁七号线D7-TA03标土建一工区盾构区间共两个,即古福区间、福城区间。
古平岗站~路站区间设计围为起讫里程右DK17+369.262~右DK18+335.,右线总长965.793m〔双延米〕。
其中里程右DK17+369.262~右DK17+474.019为明挖段,长104.757m,含一座盾构井;里程右DK17+474.019~右DK18+335.055为盾构段,长861.036m,含一座联络通道及泵房。
福城区间隧道起讫里程为右CK18+542.257~右CK20+111.108,长1568.851m 〔双延米〕,含1座联络通道和1座联络通道及泵房区间隧道采用盾构施工法。
盾构机适应性可靠性评估报告
盾构机适应性可靠性评估报告盾构机是一种用于地下隧道施工的机械设备,具有适应性和可靠性两个重要的评估指标。
下面是盾构机适应性和可靠性评估报告,供监理参考。
一、盾构机适应性评估1.盾构机适应性概述盾构施工作为一种特殊的地下工程施工方式,在很多情况下需要采用盾构机进行施工。
盾构机适应性评估的目的在于评估盾构机在具体工程项目中的适应性,包括适应环境条件、适应地质条件等。
2.盾构机适应性问题2.1环境条件适应性环境条件对于盾构机的正常运行和施工效果具有重要影响。
需要评估盾构机在不同环境条件下的适应性,包括环境温度、湿度、气候等因素对盾构机的影响。
2.2地质条件适应性地质条件是盾构机施工过程中最关键的因素之一、需要评估盾构机在不同地质条件下的适应性,包括地质结构、地下水位、岩层稳定性等因素对盾构机的影响。
3.盾构机适应性评估方法3.1理论分析通过对盾构机的结构、工作原理等进行理论分析,评估盾构机在不同环境条件和地质条件下的适应性。
3.2实地测试在实际工程项目中对盾构机进行测试,观察其在不同环境条件和地质条件下的工作表现,评估其适应性。
4.盾构机适应性评估结论通过对盾构机适应性进行评估,得出结论如下:4.1盾构机在不同环境条件下具有较好的适应性,能够正常运行和施工。
4.2盾构机在不同地质条件下具有一定的适应性,但需要根据具体地质条件进行合理调整和优化。
二、盾构机可靠性评估1.盾构机可靠性概述盾构机的可靠性评估是评估盾构机在施工过程中的可靠性和稳定性。
盾构机的可靠性是保证施工进度和质量的关键。
2.盾构机可靠性问题2.1设备可靠性盾构机作为机械设备,其设备本身的可靠性是保证施工进度和质量的基础。
需要评估盾构机设备在长时间工作中的可靠性和故障率。
2.2系统可靠性盾构机是一个复杂的系统,在施工过程中需要多个子系统协同工作。
需要评估盾构机系统的可靠性和稳定性,包括液压系统、控制系统、传动系统等。
3.盾构机可靠性评估方法3.1故障统计分析通过统计盾构机在施工过程中的故障情况,分析故障发生的原因和频率,评估盾构机的可靠性。
盾构区间风险评估报告
盾构区间风险评估报告1. 引言随着城市建设的快速发展,盾构法已成为现代地下隧道建设的重要技术手段之一。
然而,盾构施工过程中伴随的风险也不可忽视。
本报告旨在对盾构区间施工中可能存在的风险进行评估,以提供可行的预防措施和应对策略,确保盾构区间施工的安全可靠。
2. 风险分析2.1 地质风险地下地质条件是盾构施工成功与否的关键因素之一。
不同地质条件下,地层稳定性、地下水情况等存在较大差异,对盾构施工带来不同程度的风险。
风险等级:高预防措施:- 在盾构前进行详细勘查,获得准确可靠的地质信息。
- 根据勘查结果制定相应的施工方案,包括合理的隧道衬砌设计和地层处理方案。
- 配备先进的地质探测设备,在施工过程中及时监测地层变化,发现异常情况及时处理。
2.2 地下水风险盾构区间施工过程中,地下水是一个重要的影响因素。
地下水的渗透和水压会对隧道结构和盾构机运行造成威胁。
风险等级:中预防措施:- 进行地下水情况的详细调研和分析,包括水位、水流动态等。
- 设计合理的水压试验和封围措施,确保周围地下水不会对施工带来不利影响。
- 监测地下水位和水质,及时发现异常情况并采取相应措施。
2.3 地下设施风险盾构施工过程中,可能会遇到地下各种设施,比如管线、电缆等。
这些地下设施如果没有得到准确的位置和类型信息,可能会对盾构施工造成危险。
风险等级:中预防措施:- 在施工前进行地下设施勘察,获得准确的位置和类型信息。
- 制定相关的防护措施,比如避让、固化等,确保施工过程中不会对地下设施造成破坏。
2.4 盾构机故障风险盾构机是盾构施工的核心设备,其故障可能导致施工进度延误和事故发生。
风险等级:高预防措施:- 选用质量可靠的盾构机,确保其安全运行。
- 定期对盾构机进行维护保养,提高设备的可靠性。
- 建立完善的安全培训制度,提高施工人员对盾构机故障处理的能力。
3. 应对策略3.1 监测预警系统建立盾构区间施工的监测预警系统,包括地质、地下水位、地下设施等相关监测设备。
单位工程质量评估报告--市政
符合要求
8
竣工图
1
符合要求
五、工程安全和功能检验资料核查及主要功能抽查结果
序号
项目
安 全 和 功 能 检 查 项 目
资料核查
意见
核查(抽查)结果
1
给水排水管道
压力管道水压试验(无压力管道闭水试验)记录
齐全
符合要求
2
给水管道冲洗消毒记录及报告
/
/
3
阀门安装及运行功能调试报告及抽查检验
/
/
4
其它管道设备安装调试报告及功能检测
/
/
7
混凝土试块抗渗试验汇总
/
/
8
混凝土试块抗冻试验汇总
/
/
9
钢结构焊接无损检测报告汇总
/
/
10
主体结构实体的混凝土强度抽查检验
/
/
11
主体结构实体的钢筋保护层厚度抽查检验
/
/
12
桩基础动测或静载试验报告
/
/
13
地基基础加固检测报告
/
/
14
防腐、防水、保温层检测汇总及抽查检验
/
/
15
地下水取水构筑物抽水清洗、产水量测定
/
/
14
抽升泵站的地面建筑
/
/
15
其他
/
/
1
给水排水构筑物
满水试验、气密性试验记录
齐全
符合要求
2
压力管渠水压试验、无压管渠严密性试验记录
/
/
3
主体构筑物位置及高程测量汇总和抽查检验
齐全
符合要求
4
工艺辅助构筑物位置及高程测量汇总及抽查检验
盾构区间监测监理细则
盾构区间监测监理细则1. 引言盾构技术在地铁、隧道等地下工程中得到了广泛应用,能够高效、快速地进行地下开挖工作。
为了确保盾构施工的安全和质量,对盾构区间进行监测是非常重要的一项工作。
本文档旨在制定盾构区间监测监理细则,规范盾构区间监测的工作内容和要求,保障盾构工程的顺利进行。
2. 盾构区间监测监理的目的和原则盾构区间监测监理的目的是为了全面、及时地掌握盾构施工过程中的变形、沉降等情况,及时发现和解决问题,确保盾构区间的安全和质量。
监理工作应遵循以下原则:•安全第一:保证盾构施工过程中的人员安全和施工区域的安全。
•及时响应:对监测数据进行及时分析和评估,并能够随时向施工人员提供反馈和建议。
•科学合理:监测方案应符合行业标准和规范,使用合适的监测仪器设备,确保监测数据的准确性和可靠性。
3. 盾构区间监测监理的工作内容和要求3.1 监测方案制定在盾构区间开始施工前,监理人员应与设计单位和施工单位一起制定监测方案。
监测方案应包括以下内容:•监测目标:明确监测的目标和范围,如地表沉降、地下水位、土体应力等。
•监测点布设:确定监测点的布设位置和数量,要保证能够全面监测到关键部位的变形情况。
•监测频率:明确监测的频率,包括实时监测和定期监测。
•监测仪器:选择合适的监测仪器设备,确保其准确度和可靠性。
•数据处理和分析:确定数据处理和分析的方法和流程,确保监测数据的可靠性和准确性。
3.2 监测数据的采集与分析监测人员应对监测点定期进行数据采集,并及时上传到监测平台进行分析。
监测平台应能够实时显示监测数据,并能够生成报表和图表,方便分析和评估。
监测数据的采集和分析内容包括:•地表沉降:对监测点的地表沉降进行记录和分析,判断盾构施工对地表的影响。
•土压力:监测盾构施工过程中的土压力变化情况,评估土体的稳定性。
•变形监测:监测盾构区间的变形情况,包括盾构机姿态、土体开挖后的变形等。
3.3 监测报告和问题处理监测人员应根据监测数据和分析结果编制监测报告,定期向设计单位和施工单位汇报工程的监测情况。
盾构监理实施细则
盾构监理实施细则一、引言随着城市化进程的加速,地下空间的开发利用越来越受到重视。
盾构法作为地下空间开发的重要技术手段,其监理工作对于保证工程质量、安全、进度等方面具有重要意义。
本文旨在探讨盾构监理实施细则,以确保监理工作的规范化和有效性。
二、监理依据1、国家和地方相关法律法规、规范标准;2、施工合同、设计文件及相关技术标准;3、监理规划、监理实施细则等内部指导文件。
三、监理目标1、确保工程质量符合设计要求和国家标准;2、确保工程安全无事故,防范意外风险;3、确保工程进度符合计划要求;4、协调业主、施工单位等各方关系,确保工程顺利进行。
四、监理内容及方法1、工程质量控制(1)对原材料、半成品的质量进行检查,确保符合设计要求和国家标准;(2)对工程施工过程中的质量进行监督,如开挖、衬砌、防水等关键工序,确保施工质量符合要求;(3)对工程竣工验收进行把关,确保工程质量达到预期目标。
2、工程安全监理(1)对施工现场进行安全检查,及时发现并消除安全隐患;(2)对施工现场的劳动保护用品进行检查,确保劳动者的安全;(3)对特殊作业人员进行资格审查,确保作业人员的专业素质和技能符合要求。
3、工程进度监理(1)根据施工合同和设计文件,制定详细的施工计划和时间表;(2)对施工进度进行实时监控,及时调整计划,确保工程按期完成;(3)定期召开进度会议,汇报工程进展情况,协调解决存在的问题。
4、合同管理及信息管理(1)协助业主进行合同管理,监督合同执行情况,确保各方按照合同约定履行职责;(2)负责工程信息的收集、整理、传递和反馈,及时向上级部门报告工程进展情况。
五、监理实施流程1、制定监理规划:根据工程实际情况,制定详细的监理规划和实施细则;2、明确监理职责:与业主和施工单位明确监理职责和权利,确保监理工作顺利进行;3、实施监理:按照监理规划和实施细则,对工程进行全面监理;4、验收总结:在工程竣工验收后,对监理工作进行总结评估,提出改进意见和建议。
盾构工程监理实施细则
盾构工程监理实施细则1. 引言本文档旨在规范盾构工程监理的实施细则,为盾构工程监理提供指导和基本原则,保障工程质量和安全。
盾构工程监理是对盾构施工全过程进行监督、检查和指导的工作,旨在确保工程按照设计要求完成,并达到相关标准和规范的要求。
2. 盾构工程监理职责盾构工程监理的主要职责如下:•对施工方的施工计划进行审核,并进行合理性评估;•监督施工方按照设计要求和相关标准进行施工;•对施工方的材料、设备等进行检查和验收;•监督施工方的质量控制措施,并进行抽样检测;•对施工方的安全措施进行监督和检查,确保工程安全;•协调解决工程施工中的问题和纠纷;•提供工程质量评估报告和工程进展报告。
3. 盾构工程监理实施步骤3.1 方案论证和设计阶段•监理人员参与方案论证的评估,提出意见和建议;•监理人员参与设计的审查,确保设计符合相关要求;•监理人员对施工方提供的施工方法和方案进行审核和评估。
3.2 施工前准备阶段•监理人员对施工方的组织机构、技术人员、设备和材料进行审查;•监理人员审核施工方的施工计划和施工组织设计;•监理人员参与施工方的施工方案的编制和审查。
3.3 施工过程监督阶段•监理人员对施工方的进度计划进行监督和检查;•监理人员对施工方的质量控制措施进行抽样检测和评估;•监理人员对施工方的安全措施进行监督和检查;•监理人员协调解决施工中的工程问题和纠纷;•监理人员审核和验收施工方提供的各种资料。
3.4 施工结束阶段•监理人员对施工方提供的竣工资料进行审核和验收;•监理人员对施工方进行质量评估,编制工程质量评估报告;•监理人员参与工程的竣工验收和移交。
4. 盾构工程监理注意事项4.1 与其他参与方的协调•盾构工程监理人员应与设计单位、施工单位、业主单位等各方保持良好的沟通和协调,及时解决工程施工中的问题。
4.2 安全风险控制•盾构工程施工涉及高风险和复杂环境,在监理工作中要加强对施工方的安全措施的监督和检查,确保工程安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
1. 工程概况 (2)
2、参建单位 (2)
3、执行的标准、规范及执行国家、地方强制性条文情况 (2)
4、本次验收范围 (3)
6、设计变更情况 (6)
7、工程质量遗留问题及处理情况 (6)
8、施工单位检查评定结果 (6)
9、监理单位验收情况 (6)
10、工程质量评估意见 (9)
1. 工程概况
1.1区间概况
1.2水文、地质概况
根据所完成的地质勘察资料,本区间隧道主要穿越地层为:②2-2层灰色淤泥质粘土、②3层灰色淤泥质粉质粘土、③1层粘质粉土、③2层粉质粘土、④1-1层淤泥质粉质粘土、④1-2层粉质粘土、④2层粘土和⑤1硬土层。
2、参建单位
3、执行的标准、规范及执行国家、地方强制性条文情况
本工程执行的施工依据包括相关标准、规范、国家和地方强制性条文、合同文本、设计交底及经监理审批通过的施工组织设计等。
3.1、施工执行的主要标准、规范
《地下铁道工程施工及验收规范》(GB50299-1999)
《城市轨道交通工程测量规范》(GB50308-2008)
《混凝土结构工程施工质量验收规范》(GB50204-2002)
《建筑地基基础工程施工质量验收规范》(GB50202-2002)
《盾构法隧道施工与验收规范》(GB50446-2008)
《地下工程防水技术规范》(GBJ50108-2008)
《地下防水工程质量验收规范》(GB50208-2011)
《建筑变形测量规程》(JGJ/T8-2007)
《建筑地基处理技术规范》(JGJ79-2002)
《混凝强度检验评定标准》(GB/T 50107 - 2010)
《混凝土结构工程施工质量验收规范》(GB50204-2002)
《混凝土质量控制标准》(GB50164-2011)
《建筑工程施工质量验收统一标准》(GB50300-2001)
指挥部下发的经审核的设计图纸
中华人民共和国工程建设标准强制性条文
3.2、执行国家、地方强制性条文情况
施工中严格按国家强制性条文指导施工,符合强制性条文的要求。
3.3、工程目前状态及按图施工情况
区间已施工完毕,施工过程严格按批准的设计施工图纸及设计变更进行,经检测满足设计及规范要求。
4、本次验收范围
本次验收范围为.........区间单位工程,其中包含盾构区间子单位工程和联络通道子单位工程共2个子单位工程。
按照《建筑工程施工质量验收统一标准》文件要求,将该单位工程质量验收体系划分如下:
⒌监理过程控制质量情况
5.1、每月对施工单位质量管理体系进行检查、评定;
5.2、组织图纸会审,配合建设单位完成勘察及设计交底工作;
5.3、对承包单位上报的专项施工方案进行审查,签署监理审查意见;
5.4、编制监理实施细则并向承包单位进行交底;
5.5、对施工单位上报的测量放样成果进行监理独立复核;
5.6、监理对进场管片、材料进行外观及质保资料检查,并按要求进行见证取样及平行检测,对工程实体检测进行现场见证工作:
5.7、对首件工程、检验批、隐蔽工程、分项工程、分部工程以及关键工序节点条件进行验收;
5.8、对盾构进出洞、管片修补、钢管片破除、混凝土浇筑等关键工序的施工进行监理旁站;
5.9、每周组织召开工程例会,对工程质量控制情况进行分析;
5.10、针对施工过程中存在的问题,监理部共签发监理工程师通知单5份、工作联系单11份,并督促施工单位进行整改落实;
5.11、建立监理信息管理制度,对施工中形成的监理内业资料进行整理、收集。
6、设计变更情况
本工程设计变更1项,主要为:
6.1、根据业主及总体设计的统一要求,对隧道手孔封堵材料进行变更。
7、工程质量遗留问题及处理情况
无。
8、施工单位检查评定结果
施工单位对各分部工程的质量验收评定结果进行汇总及总结分析,自评工程已达到合格标准,要求进行验收。
9、监理单位验收情况
9.1、分部工程质量验收情况
本次所验收的...........区间共划分子单位工程2个,分部工程7个,分项工程25个,1129个检验批,质量控制资料3027份。
经核查,所有资料齐全完整。
........区间质量控制资料统计表
子单位工程验收时间
9.2、质量控制资料核查情况
经监理核查,质量控制资料齐全。
9.3、涉及工程结构安全和使用功能检验情况
9.3.1、监理部组织施工单位对隧道、联络通道及泵站渗漏水情况进行了检查,目前隧道右线区
间湿迹5个,左线湿迹6个(详见《地下工程渗、漏水检查记录(展开图)》)。
渗漏水情况符合二级防水要求。
9.3.2、经检查,成型隧道轴线位置符合设计及规范要求。
监理按10环/次对隧道轴线位置进行
抽测,检测结果符合要求:
9.3.4、2013年9月4日,施工单位委托.............对联络通道进行实体检测,监理方进行全程见证,其中保护层检测3个部位、18个点,回弹强度检测3个部位,经检测主体结构混凝土回弹强度全部合格,钢筋保护层厚度合格率100%,满足规范要求。
经检查,隧道及通道内基本清洁;井接头、联络通道及泵站外观平整、密实;手孔封堵符合要求;无线漏、滴漏;破损管片已修补处理,管片表面无裂缝、无缺棱掉角;管片错台、环缝张开、纵缝张开均符合要求,总体外观质量好。
10、工程质量评估意见
施工单位在.................单位工程施工过程中,能严格按照设计图纸,遵守国家、行业有关法规、规范、标准和强制性条文进行组织施工。
对监理提出的问题承包单位基本能够及时按照要求进行整改,施工过程中未发生重大质量事故,施工质量处于受控状态。
根据对竣工资料归档有关文件的规定,按照《建筑工程施工质量验收统一标准》文件要求,监理部对.......................盾构区间单位工程进行了验收,质量等级评定为合格。
