GIS设备安装专项安全技术措施一、工程概况:
本电站GIS设备施工承担下列工程的全部设备到货验收﹑二次运输﹑保管﹑部分基础件和构件的制作﹑安装﹑调试﹑试运行﹑消缺处理直至移交给发包人的全部工作。分项工程包括:××kV GIS全部设备和附件安装,包括GIS的组装﹑调整﹑干燥﹑抽真空﹑充气﹑GIS进出线结构与高压线路的连接﹑现地控制盘柜﹑投运前的耐压试验、其他辅助设备的安装以及支撑结构的安装等。
GIS主要设备包括:出线间隔××组、主变进线间隔××组、××kV母线设备间隔××组、三相共筒母线等。
二、编制依据
《电业安全工作规程》(发电厂和变电站所电气部分) DL-408-91
《水轮发电机组安装技术规范》GB8564-2002
《电气装置安装工程旋转电机施工及验收规范》GB50170-2006 《电气装置安装工程电气设备交接试验标准》GB50150-91
《水利水电工程施工通用安全技术规程》SL398-2007
《建筑临时用电安全技术规范》JGJ46-2005
《建筑施工高处作业安全技术规范》JGJ80-91
《建筑施工安全检查标准》JGJ59—99
《高处作业分级》GB/T3608-2008 《中华人民共和国安全生产法》(2002)
三、施工计划
1、设备、材料配置计划
设备、工器具配置计划
四、施工工艺技术
1、施工工艺流程
2、主要施工工艺措施说明:
2.1施工技术措施
1)设备安装基础施工及检测:
(1)按照GIS安装平面布置图设计尺寸要求,在设备基础板(或基础槽钢)安装处预埋插筋,预留出基础安装沟槽。待I期砼初凝后或GIS安装前安装设备基础钢结构埋件。经检测合格后,进行II期砼回填;
(2)设备基础结构件安装之前应涂刷防锈漆,然后安装焊接牢固;
(3)设备基础构件安装尺寸误差:同组间隔内所有基础垂直方向≯2mm,整体误差≯5mm,各间隔纵、横中心线误差≯5mm;
(4)所有设备基础构件均应焊接牢固,并可靠与接地网连接。

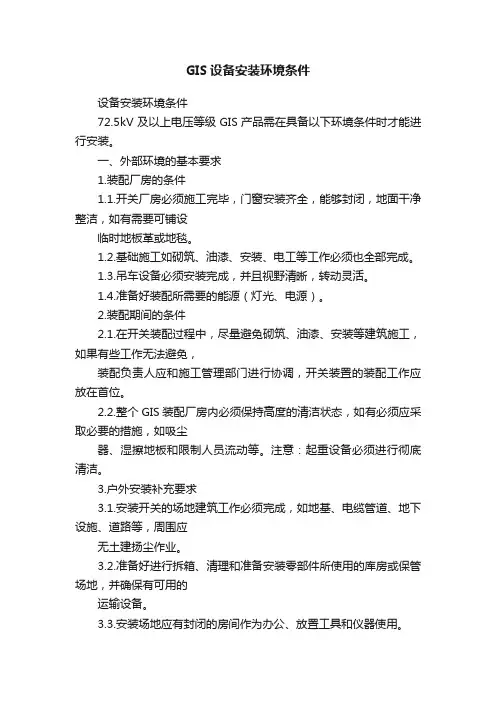

2)GIS安装前准备工作:
(1)包括施工场地清理、防雨防潮防风等临时设施搭建准备;
(2)起重设备、吊具、工器具准备;
(3)施工场地照明、施工、试验用临时电源设施准备;
(4)施工人员、试验人员配置准备;
(5)施工工艺措施的编制与报监理人审批程序;
(6)电气试验设备、仪器仪表的准备;
(7)保证现场安全的相关准备。
3)GIS设备安装前检查验收:
(1)按照GIS安装平面布置图设计尺寸要求和设备基础安装图将纵、横中心线以1:1的比例划在安装的地平面上;
(2)基础水平度测量:用经纬仪测量每个间隔基础上四个角位置基础水平面,做好记录。然后计算出所要插入的垫片的厚度;
(3)为不占用安装场地,按照GIS安装顺序,将设备分期分批运抵安装现场开箱检查:
a)GIS在运输和装卸过程中不得倒置、倾覆、碰撞和剧烈震动;
b)现场开箱检查时不得使用大锤用力敲打,要使用撬棍、手锤开箱;
c)现场检查包装箱有无破损、残缺,所有设备元件、附件、备品备件及专
用工器具是否齐全,有无损伤变形或锈蚀现象;铁瓷件有无裂纹;充有SF6气体或氮气的运输单元或部件,其压力值应符合产品出厂规定;出厂证件、技术资料等应齐全;
d)GIS设备现场检验完毕后,应用原包装箱木板木方置于平整地面上,不能马上安装的设备、部件要妥善保管;
e)充有SF6气体或氮气的运输单元或部件,应按照产品技术规定检查记录压力值。不能马上安装和组装的设备部件不得放气或拆开封板;
f)由于GIS安装和组装要求在无尘、无潮气水分、干燥的条件下进行。因此安装前GIS室内一切墙面、地面、玻璃窗、通风孔全部施工完毕并打扫干净;
g)设置专门值班人员把守,与安装无关人员一般不准进入GIS安装现场;
4)GIS安装:
(1)在间隔中,首先安装最右侧间隔,然后依次向左安装,最后各分支安装;
(2)双母线共筒间隔安装调整:
a)将母线间隔设备主母线方向对正设备基础,调整其纵、横中心对准地面放线,分别用线坠在前、后、左、右四个方向测量调整,当中心位置调整合格后,将设备与基础接触的间隔最高点用电焊点焊一点。再调整设备单元的垂直度,方法同上;
b)第一个间隔完全调整合格后将底座与基础构件四个角点焊牢固。拆开主母线保护封板和吸附剂盖板,清理连接法兰面、母线罐体内侧、导电杆和绝缘子表面;
c)清理罐体顺序:先用白布蘸无水溶剂(丙酮或乙醇)擦除法兰连接面及密封槽内油脂,再用面巾纸擦净内壁、盆式绝缘子、导电触头、法兰连接面等部位灰尘,最后用吸尘器从内到外吸出灰尘;
d)从支持绝缘子上取下母线导电杆的固定螺栓,分别将三相导电杆插入导电杆触头并将取下的螺栓固定。插入导电杆时应注意其导电杆的左右方向;
e)将已清理干净的罐体连接法兰面O形密封槽内和槽外侧法兰面均匀涂抹一层密封胶,将O形密封圈装入槽中。然后用无尘薄膜将罐体端部包扎严密;
f)再按照顺序将第二个间隔设备吊装到位,此时第二个间隔应在主母线轴线方向与第一个间隔离开300~400mm,按照2)内容清理。用千斤顶或导链小
心地移动母线单元设备靠近第一个单元。当快靠近时,将薄膜轻轻地取掉靠紧;
g)在移动第二个单元设备时观察三相导电杆的另一端同时插入导电触头;
h)有波纹管的单元与母线罐体连接时,连接后调整波纹管螺栓,使母线罐体连接法兰面紧固螺栓紧固力矩符合产品技术要求。波纹管的调整范围在5mm 以内;
r)在连接第二个母线单元同时,仍然调整单元设备的纵、横向中心和垂直度,使之符合要求。再将其底座点焊;
j)依次按照上述2)~8)方法进行其他母线单元设备间隔安装调整。
k)主母线单元安装完毕后,在支持导电杆两端拧紧屏蔽罩上的螺栓使导电杆紧固,用手转动导电杆,确认安装牢固正确。最后安装导电杆两端的均压球体,封闭母线端保护封板。
注意:上述安装调整过程中应随时将取下的吸附剂盖板及时安装封闭,已清理的连接部位用薄膜包扎严密,防止潮气粉尘侵入!
(3)分支母线及设备安装:
a)如果间隔单元设备为分散运输时,这些设备单元在现场按照产品技术要求进行组装和安装;
b)互感器单元现场安装前应经过电气试验并合格;
c)互感器与间隔单元设备连接组装要按照产品出厂编号进行,并应对准其安装位置和方向;
d)将与互感器单元设备连接的法兰面及罐体内部按照(4)2)之b)、c)、e)项进行清理、包扎;
e)互感器内部和法兰面的清理和密封工艺按(4)2)之b)、c)、e)项进行,然后将其挂上尼龙吊带,水平轻轻吊起,靠近连接法兰面,对准方向,对称穿入螺栓并紧固;
f)将清理干净的三相导电杆分别通过互感器空腔插入触头;
g)用千斤顶将已连接固定的互感器另一端顶住,摘下吊带,吊装其他单元设备。
(4)其余的GIS单元设备安装和组装工艺同上。安装顺序如图所示:
5)GIS附件安装:
