工程分包管理及措施

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

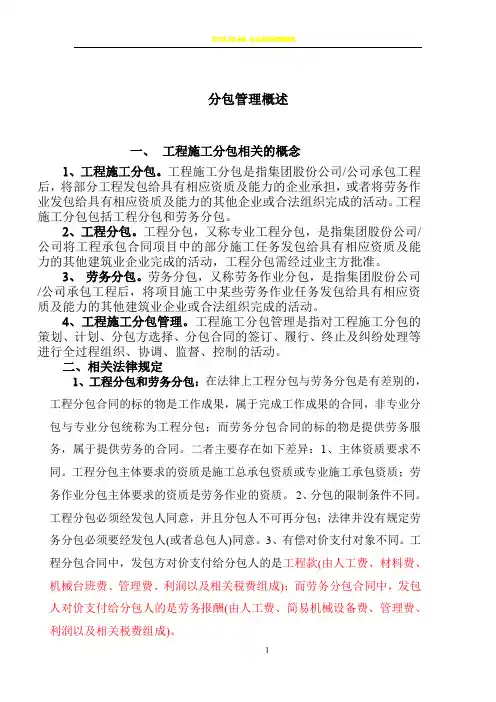

分包管理概述

一、工程施工分包相关的概念

1、工程施工分包。工程施工分包是指集团股份公司/公司承包工程后,将部分工程发包给具有相应资质及能力的企业承担,或者将劳务作业发包给具有相应资质及能力的其他企业或合法组织完成的活动。工程施工分包包括工程分包和劳务分包。

2、工程分包。工程分包,又称专业工程分包,是指集团股份公司/公司将工程承包合同项目中的部分施工任务发包给具有相应资质及能力的其他建筑业企业完成的活动,工程分包需经过业主方批准。

3、劳务分包。劳务分包,又称劳务作业分包,是指集团股份公司/公司承包工程后,将项目施工中某些劳务作业任务发包给具有相应资质及能力的其他建筑业企业或合法组织完成的活动。

4、工程施工分包管理。工程施工分包管理是指对工程施工分包的策划、计划、分包方选择、分包合同的签订、履行、终止及纠纷处理等进行全过程组织、协调、监督、控制的活动。

二、相关法律规定

1、工程分包和劳务分包:在法律上工程分包与劳务分包是有差别的,工程分包合同的标的物是工作成果,属于完成工作成果的合同,非专业分包与专业分包统称为工程分包;而劳务分包合同的标的物是提供劳务服务,属于提供劳务的合同。二者主要存在如下差异:1、主体资质要求不同。工程分包主体要求的资质是施工总承包资质或专业施工承包资质;劳务作业分包主体要求的资质是劳务作业的资质。

2、分包的限制条件不同。工程分包必须经发包人同意,并且分包人不可再分包;法律并没有规定劳

务分包必须要经发包人(或者总包人)同意。3、有偿对价支付对象不同。工程分包合同中,发包方对价支付给分包人的是工程款(由人工费、材料费、机械台班费、管理费、利润以及相关税费组成);而劳务分包合同中,发包人对价支付给分包人的是劳务报酬(由人工费、简易机械设备费、管理费、利润以及相关税费组成)。

2、违法分包与非法转包:根据分包是否违反法律的禁止性规定,可将分包分为合法分包和违法分包。没有违反法律禁止性规定的分包是合法分包,反之则是违法分包。违法分包主要有以下四种情形:1、总承包人将建设工程分包给不具有相应资质条件的单位的;2、建设工程总承包合同中未有约定,又未经发包方的同意,承包人将其承包的部分建设工程交由其他单位完成;

3、施工总承包单位将工程主体结构的施工发包给其他单位的;

4、分包单位将其承包的建设工程再分包的。

非法转包是指工程施工合同的承包人不履行合同约定义务,将其承包的工程建设任务转让给第三人的行为。从合同履行过程来看,如果出现工程技术、质量问题,非法转包人仍需承担相关的经济法律责任。转包的表现形式主要有两种情况:承包人将全部工程转包;承包人将全部工程肢解后以分包的名义转包。

合法分包与非法转包的本质区别是:合法分包的发包人在合同履行过程中并未脱离合同当事人的地位,其仍在正确地履行约定和法定的总包

管理义务;而非法转包在合同履行过程中已实际脱离了当事人地位,其不再正确地履行约定和法定的总包管理义务。但从法律责任上讲,无论是合法分包还是非法转包,发包人均应与分包人或转包之承包人承担连带法律责任。

二、目前公司分包管理的基本情况

1、初步统计,在建项目工程施工分包完成产值占建筑业总产值的比例在70%左右。从工程施工分包管理模式上区分,目前在建项目已经没有完全自营项目,主要模式及所占比例分别是:有效管理+劳务分包模式,约占项目总数的5%;有效管理+部分专业工程分包+部分劳务分包模式,该模式在1亿元以上的大项目中较多,约占项目总数的50%;失效管理+切块分包模式,约占项目总数的20%;整体转包模式,该模式层现逐年上升态势,约占项目总数的25%。

2、目前各子分公司发布的合格分包方大约有500家,较06年增长20%,无论是数量还是增长率都远远不能满足在建项目的实际需要,导致在建项目使用合格分包方外的分包队伍大量增加。初步统计,目前在建项目使用的分包方在1500家以上,其中70 %不在合格分包方名册内。不在合格分包方名册外的分包方有40%属项目所在地的地方队伍,给队伍的管理带来很大的难度。合格分包方中长期合作在5年以上的队伍只占40%。

3、在建工程项目中,多数项目部使用分包方的数量为20-35家,每个分包合同金额平均约为500万元,单个超亿元的分包合同在部分项目已经出现,每个分包方在一个项目部平均签订1.2个分包合同,项目部员工与分包方员工的比例约为2:8。

4、在所有施工分包中,按分包合同个数划分,工程分包占50%,劳务分包占36%,设备租赁占12%,其它占2%。按分包方完成产值划分,工程分包占70%,劳务分包占18%,设备租赁占10%,其它占2%。

5、“提点子、卖牌子”、整体转包在各子分公司均存在,项目个数约占项目总数的25%,产值约占建筑业总产值的10%,项目部提取管理费的比例在2%~8%(不含三税),此类项目大多是由分包方的关系中标,由分包方组织队伍施工,其中50%以上的分包方自己没有队伍,需再进行转包,最多的转包层级有四级,子分公司派出2~5人不等,所派人员工资由分包方发放,对项目的管理基本缺位,没有掌控力可言,大部分项目的履约保函由子分公司签出,而分包方却不对项目部出具相应履约担保。

6、目前在建项目中使用的分包方70%以上是“挂靠”队伍,即承包分包工程的私人老板挂靠在具有施工资质的企业下面,被挂靠单位只收取管理费,并未履行监管责任。

7、目前分包方使用的劳务人员较前些年也有较大变化,年轻化、知

识化较明显,大多二三十岁,拥有高中以上文化程度,对人格尊重、工作环境、健康状况、情感生活方面的需求愈发强烈。但是法律意识普遍不强,以自我为中心,片面理解维权,加上招工形式大多类似“传销”,靠人介绍,容易形成“小团体”,极易引发群体事件,给队伍管理带来相当大的难度。并且总体技能水平不高,自我管理能力较差,吃苦耐劳精神下降,贪图舒适拒绝加班。

三、存在的主要问题

1、“提点子、卖牌子”、整体转包风险大,收益低。

虽然公司明令禁止“提点子、卖牌子”,但是为了解决规模扩张与资源不足之间的矛盾,各子分公司美其名曰“管理型”,呈逐年增长态势。这些项目对公司规模贡献有限,利润贡献谈不上,却存在着巨大的法律风险和经营风险,得不偿失。一是工程项目管理难,正常履约难度大。由于整个项目的现场施工人员、设备、材料全部由分包方控制,项目部没有主导权,分包方往往受利益趋使不愿意多投入,或者层层转包造成最终项目组织实施者因单价过低无法保证正常投入(公司某项目经过四层转包后的分包价只有合同价的52%),施工进度跟不上合同工期,项目部往往束手无策,由于分包方清退成本高或难以清退(公司某项目只提200万元管理费清退分包方花了1000多万),项目部只能另行组织资源投入赶工期,形成了分包合同一签订,项目部就被分包方牵着鼻子走,受制于人,工程

相关文档
最新文档
