土钉墙施工方法
土钉墙施工方案
土钉墙施工方案一、前期准备工作1.1施工前的勘察:对施工区域进行勘察,确定钉墙的位置和规模,并了解地质条件,包括土层的性质、厚度、稳定性等。
1.2土钉墙设计:根据勘察结果,进行土钉墙的设计,确定土钉的长度、直径、间距等参数,并确定土钉墙的深度和坡度。
1.3材料准备:准备好所需的土钉、钢筋、钻孔机、钢筋切割机等工具和设备,以及水泥、砂浆等施工材料。
二、施工工序2.1给钉墙挖孔:根据设计要求,在土钉墙的位置进行钻孔,钻孔直径应满足土钉直径的要求,深度应根据设计要求确定。
2.2安装钢筋:将预制好的钢筋插入钻孔中,长度应满足设计要求,安装后应按设计要求进行固定。
2.3清理孔底:清理钻孔底部的杂物和泥土,确保孔底清洁,并排除孔底附近可能影响土钉使用的不良因素。
2.4喷射混凝土:使用喷射混凝土机将混凝土喷入钻孔中,填充孔隙,保证土钉与混凝土之间的紧密连接。
2.5施工土墙面:在土钉墙的正面进行土墙面施工,可以使用砖块、石材或其他建筑材料进行固定。
2.6桩基处理:如果土钉墙底部需要桩基处理,可以根据设计要求进行桩基安装和固定,确保土钉墙的稳定性。
三、施工要点和注意事项3.1施工现场的安全保护:施工现场需要设置围挡和警示标志,保证施工过程中的安全。
3.2钻孔施工的精确性:钻孔的位置、直径和深度需要按照设计要求精确施工,确保土钉的安装质量。
3.3钢筋的固定:钢筋在安装后需要按照设计要求进行固定,确保其与混凝土的连接牢固。
3.4喷射混凝土的均匀性:喷射混凝土需要均匀填充钻孔,避免空洞和松动现象。
3.5土墙的固定:土墙面的固定要牢固可靠,可以采用砖块、石材或其他建筑材料固定,确保土墙的稳定性和美观性。
3.6施工质量的检验与验收:每个施工工序都需要进行质量检验,确保施工质量符合设计要求,并进行最终验收。
四、施工后的维护与保养4.1施工后的养护:在施工完成后,需要进行适当的养护,对土钉墙进行浇水、保湿等处理,保证混凝土的强度和稳定性。
基坑土钉墙支护施工方案
基坑土钉墙支护施工方案一、工程概述咱们先来聊聊工程本身。
这是一项非常重要的工程,涉及到基坑的稳定性和周边环境的安全。
咱们要做的,就是利用土钉墙支护技术,对基坑进行加固,确保施工过程中的安全。
二、施工方法1.土钉墙施工(1)测量放线。
这个步骤,主要是为了确定土钉墙的具体位置。
(2)挖土。
这个步骤,主要是为了挖出土钉墙的基础。
(3)安装土钉。
这个步骤,主要是为了将土钉固定在土体中。
(4)喷射混凝土。
这个步骤,主要是为了保护土钉,防止其受到腐蚀。
2.支撑施工(1)安装支撑。
这个步骤,主要是为了将土钉墙与地面连接起来,形成稳定的支撑体系。
(2)浇筑混凝土。
这个步骤,主要是为了加强支撑的稳定性。
三、施工安排1.施工人员在施工过程中,我们需要一支专业的施工队伍。
这支队伍,需要包括测量人员、挖土人员、安装土钉人员和喷射混凝土人员等。
2.施工材料在施工过程中,我们需要准备的材料主要包括:土钉、混凝土、钢筋等。
3.施工设备在施工过程中,我们需要使用的设备主要包括:挖掘机、搅拌机、喷射机等。
四、施工质量控制1.施工过程控制(1)严格遵循施工方案。
这个步骤,主要是为了确保施工过程的顺利进行。
(2)加强施工人员培训。
这个步骤,主要是为了提高施工人员的技能水平。
(3)加强施工现场管理。
这个步骤,主要是为了确保施工安全。
2.施工验收(1)检查施工质量。
这个步骤,主要是为了确保施工质量达到预期目标。
(2)验收施工成果。
这个步骤,主要是为了确定施工成果符合设计要求。
五、施工安全措施1.安全防护(1)设置安全警示标志。
这个步骤,主要是为了提醒施工人员注意安全。
(2)配备安全防护用品。
这个步骤,主要是为了保护施工人员的人身安全。
2.应急预案(1)预测可能发生的突发事件。
这个步骤,主要是为了提前做好准备。
(2)制定应急措施。
这个步骤,主要是为了确保在突发事件发生时,能够迅速应对。
注意事项:1.土钉长度和质量把控注意事项:土钉的长度和质量直接关系到支护效果,必须严格按照设计要求执行。
土钉墙施工专项方案
土钉墙施工专项方案土钉墙是一种新型的防护结构,它由土钉、锚固体和土工材料组成。
它具有结构简单、施工方便、造价低廉、抗震性能好等优点,因此在土木工程中得到广泛应用。
下面将详细介绍土钉墙的施工专项方案。
一、前期准备工作1.确定土钉墙的设计要求,包括土钉的长度、直径、间距等。
2.对施工现场进行勘察和设计,确定土钉墙的具体位置和尺寸。
3.准备所需的工具和设备,包括挖掘机、土钉钻机、注浆设备等。
二、土钉的施工1. 根据设计要求,在墙基坑底部或挡墙底部开钻孔,孔的直径与土钉直径相符,孔深一般比土钉长度多出50cm。
2.在钻孔中插入钢筋或钢板,与土钉呈垂直或倾斜状态,并进行固定。
3.制作好预制钢筋束,将其放入土钉孔中,注意与钢筋或钢板的连接。
4.在钢筋束的四周进行注浆,同时将黄土或混凝土充实到孔中,直至填满。
三、锚固体的施工1.在土钉墙的顶部和底部设置锚固体,一般用钢板、钢筋等材料制作。
2.将锚固体与土钉墙的钢筋或钢板连接,确保牢固稳定。
3.对锚固体进行固定,在墙体两侧进行注浆,将黄土或混凝土充实到孔中。
四、土工材料的施工1. 对土钉墙的填土进行分层填筑,每层厚度一般不超过30cm,每层填土后需进行夯实。
2.在墙体两侧进行垫层处理,一般选择土壤较好的黄土或混凝土。
3.在土钉墙表面进行绿化处理,选用适合生长的植物,以增加美观度和环境效益。
五、施工质量控制1.施工过程中要进行现场监理,确保施工质量符合设计要求。
2.对土钉墙的土工材料进行抽样检测,检验其密实度、承载力等性能。
3.对土钉墙进行静载试验,评估其工程质量和抗震性能。
六、安全措施和环保措施1.在施工现场设置安全警示标志,确保施工现场安全。
2.对施工人员进行安全教育培训,提高施工安全意识。
3.控制噪音、尘土排放等环境污染,保护周边环境。
以上就是土钉墙施工专项方案的详细介绍,通过合理的施工流程和控制措施,能够确保土钉墙的施工质量和工程效果。
同时,要注重施工过程中的安全和环保问题,保障施工的安全性和环境友好性。
地下室基坑土钉墙支护施工方案
地下室基坑土钉墙支护施工方案一、施工前准备工作1.定位:根据设计要求,确定基坑的位置和尺寸,并进行精确定位。
2.清理:清理场地上的杂物、树木等,确保施工区域的干净。
3.准备材料和设备:准备好所需的土钉、钢筋网、浆液、水泥等材料,同时检查土钉打孔机、钢筋切割机等设备是否完好。
二、土钉打孔1.根据设计要求确定土钉的位置,并在地面上进行标注。
2.使用土钉打孔机进行土钉的打孔工作。
打孔深度根据设计要求确定,通常为土层稳定的深度。
3.打孔后进行清理,将孔内土壤清理干净,以便后续土钉的安装。
三、土钉安装1.安装土钉前,先在土钉上喷涂浆液,以提高土钉与土壤的粘结力。
2.将土钉插入孔内,直至达到设计要求的深度。
同时,加强对土钉是否与孔壁贴合的检查,确保土钉安装的牢固。
3.安装完土钉后,将钢筋网固定在土钉上,以加强土钉的支撑能力。
四、锚固和销凿扩孔1.在土钉的末端,进行锚固处理。
可以采用注浆锚固、化学锚固等方式进行锚固。
2.针对较大的土钉,可进行销凿扩孔处理,以提高土钉的支撑能力。
五、喷涂混凝土1.在土钉墙表面喷涂一层浆液,以增加土钉与混凝土的粘结力。
2. 制备混凝土,并使用抹面板将混凝土均匀地涂抹在土钉墙表面。
混凝土的厚度应符合设计要求,一般为10-15cm。
六、施工质量控制1.在施工过程中,要随时检查土钉的安装质量,包括土钉的深度和孔壁与土钉的贴合情况等。
2.对锚固处理和销凿扩孔等操作进行监控,确保施工质量。
3.在喷涂混凝土时,要保证混凝土的均匀性和灌浆质量。
4.施工结束后,进行验收,确保支护墙的安全牢固。
七、安全措施1.施工现场应设置警示标志,保证施工区域的安全。
2.工人应佩戴安全帽、防护眼镜等防护装备,并严格遵守操作规程和安全操作规范。
3.紧急情况下,要及时采取应急措施,保护工人的安全。

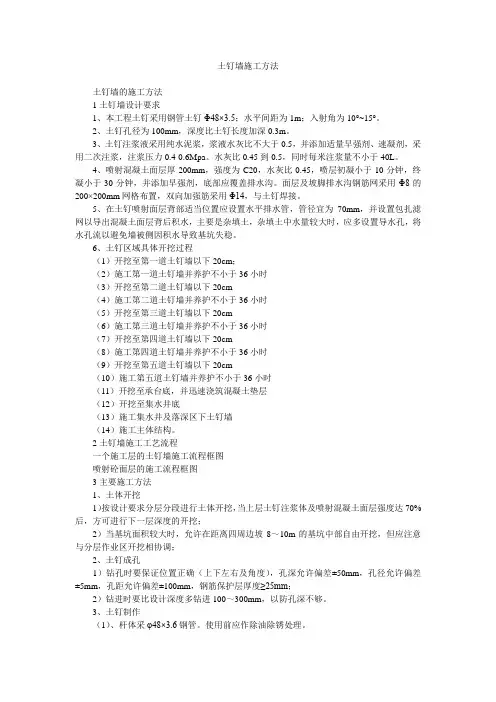

土钉墙施工方法
土钉墙施工方法土钉墙的施工方法1土钉墙设计要求1、本工程土钉采用钢管土钉Φ48×3.5;水平间距为1m;入射角为10°~15°。
2、土钉孔径为100mm,深度比土钉长度加深0.3m。
3、土钉注浆液采用纯水泥浆,浆液水灰比不大于0.5,并添加适量早强剂、速凝剂,采用二次注浆,注浆压力0.4-0.6Mpa。
水灰比0.45到0.5,同时每米注浆量不小于40L。
4、喷射混凝土面层厚200mm,强度为C20,水灰比0.45,喷层初凝小于10分钟,终凝小于30分钟,并添加早强剂,底部应覆盖排水沟。
面层及坡脚排水沟钢筋网采用Φ8的200×200mm网格布置,双向加强筋采用Φ14,与土钉焊接。
5、在土钉喷射面层背部适当位置应设置水平排水管,管径宜为70mm,并设置包扎滤网以导出混凝土面层背后积水,主要是杂填土,杂填土中水量较大时,应多设置导水孔,将水孔流以避免墙被侧因积水导致基坑失稳。
6、土钉区域具体开挖过程(1)开挖至第一道土钉墙以下20cm;(2)施工第一道土钉墙并养护不小于36小时(3)开挖至第二道土钉墙以下20cm(4)施工第二道土钉墙并养护不小于36小时(5)开挖至第三道土钉墙以下20cm(6)施工第三道土钉墙并养护不小于36小时(7)开挖至第四道土钉墙以下20cm(8)施工第四道土钉墙并养护不小于36小时(9)开挖至第五道土钉墙以下20cm(10)施工第五道土钉墙并养护不小于36小时(11)开挖至承台底,并迅速浇筑混凝土垫层(12)开挖至集水井底(13)施工集水井及落深区下土钉墙(14)施工主体结构。
2土钉墙施工工艺流程一个施工层的土钉墙施工流程框图喷射砼面层的施工流程框图3主要施工方法1、土体开挖1)按设计要求分层分段进行土体开挖,当上层土钉注浆体及喷射混凝土面层强度达70%后,方可进行下一层深度的开挖;2)当基坑面积较大时,允许在距离四周边坡8~10m的基坑中部自由开挖,但应注意与分层作业区开挖相协调;2、土钉成孔1)钻孔时要保证位置正确(上下左右及角度),孔深允许偏差±50mm,孔径允许偏差±5mm,孔距允许偏差±100mm,钢筋保护层厚度≥25mm;2)钻进时要比设计深度多钻进100~300mm,以防孔深不够。

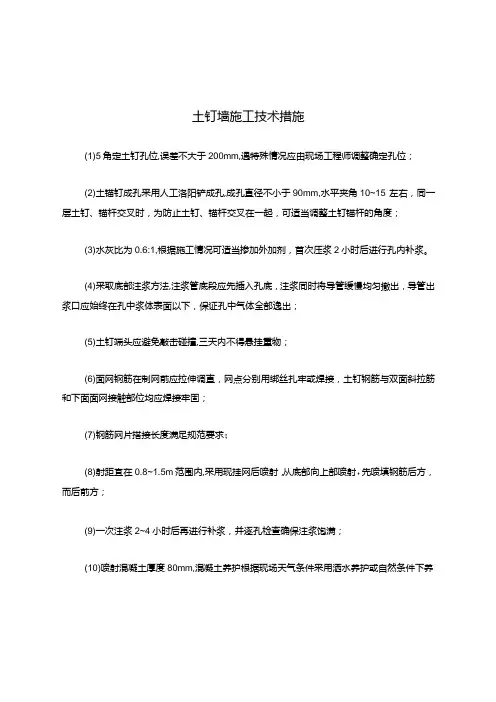

土钉墙施工技术措施
土钉墙施工技术措施
(1)5角定土钉孔位,误差不大于200mm,遇特殊情况应由现场工程师调整确定孔位;
(2)土锚钉成孔采用人工洛阳铲成孔,成孔直径不小于90mm,水平夹角10~15°左右,同一层土钉、锚杆交叉时,为防止土钉、锚杆交叉在一起,可适当调整土钉锚杆的角度;
(3)水灰比为0.6:1,根据施工情况可适当掺加外加剂,首次压浆2小时后进行孔内补浆。
(4)采取底部注浆方法,注浆管底段应先插入孔底,注浆同时将导管缓慢均匀撤出,导管出浆口应始终在孔中浆体表面以下,保证孔中气体全部逸出;
(5)土钉端头应避免敲击碰撞,三天内不得悬挂重物;
(6)面网钢筋在制网前应拉伸调直,网点分别用绑丝扎牢或焊接,土钉钢筋与双面斜拉筋和下面面网接触部位均应焊接牢固;
(7)钢筋网片搭接长度满足规范要求;
(8)射距宜在0.8~1.5m范围内,采用现挂网后喷射,从底部向上部喷射,先喷填钢筋后方,而后前方;
(9)一次注浆2~4小时后再进行补浆,并逐孔检查确保注浆饱满;
(10)喷射混凝土厚度80mm,混凝土养护根据现场天气条件采用洒水养护或自然条件下养
护;
(11)坡面渗水的部位设置泄水管;
(12)基坑地表水的防渗可在基坑周边近边坡处地表作LOm的泛水层;
(13)严格控制孔深及成孔角度,注意避开地下管线;
(14)锚杆及土钉每隔2.0m〜3.0m焊一定位架,以保证其基本位于钻孔中部。
(15)人工清理坡面,铲除坡面松动块状物,清除浮土并将坡面人工刮平;
(16)喷射混凝土时,遇凹凸不平(杂填土地层、砂层)时,控制一次喷射厚度不大于60mm,采用二;欠喷射,找齐补平。
土钉墙施工操作方法
土钉墙施工操作方法土钉墙,也称为地钉墙,是一种常用的土工材料之一,用于给墙体加固,防止土体发生滑坡或塌方等现象。
土钉墙施工操作方法如下:1. 方案设计:根据工程的实际情况,如地势、土体性质、土层厚度等,确定土钉墙的尺寸、布置和施工方案,以确保施工的安全和有效性。
2. 土壤勘探:进行土壤勘探工作,了解土层的性质、厚度、稳定性等信息。
根据勘探结果,确定土钉的类型和长度。
3. 施工准备:清理施工区域,并将钻机等施工设备运送到现场。
搭建安全通道和防护设施,确保施工人员的安全。
4. 钻孔施工:按照设计要求使用钻机对土体进行钻孔。
钻孔的数量、深度、直径等应符合设计要求。
钻孔时要注意避免伤害周围的管线和设施。
5. 安装土钉:在钻孔中安装土钉,将其固定在土体中。
常用的土钉有螺旋土钉和钢筋混凝土土钉。
螺旋土钉通过钻孔底部旋转插入土体中,钢筋混凝土土钉则是将预制的土钉放入钻孔中并灌注混凝土。
6. 背填土体:在土钉的后方填充土体,形成土钉墙体。
土的选择应符合设计要求,保持土质的均匀性和稳定性。
背填土体时要注意控制土层厚度和均匀性,以避免产生集中荷载。
7. 固结土钉:在土钉墙体完成后,进行土钉的固结工作。
可以使用预应力技术将土钉与墙体进行连接,提高墙体的抗滑稳定性。
也可以使用搭钢架或地锚等方式进行固结,提高土钉的抗拉强度。
8. 防护措施:在土钉墙体完成后,进行相关的防护工作。
如设置防护栏杆、挡土板等,保护土钉墙体免受外界的破坏。
9. 监测与维护:土钉墙体完成后,需要进行定期的监测和维护工作,以确保其稳定性和使用寿命。
有条件的情况下,可以设置监测装置,实时了解土钉墙体的变形和应力等情况。
总结:土钉墙作为一种常用的土工材料,施工操作关键在于方案设计、钻孔施工、土钉安装和固结等过程。
通过科学的设计和合理的施工,能够有效地加固土体,提高工程的安全性和稳定性。
同时,对土钉墙的监测和维护也是非常重要的,以确保其长期的使用效果。
土钉墙施工工艺及方法
土钉墙施工工艺及方法土钉墙是一种用于土质较松的地区的常见防治坡岸和水土流失的工程措施,其施工工艺和方法如下:一、前期准备工作1.桩位标定:根据设计要求,在地面上标定土钉墙的桩位,并使用比例尺将桩位放大到地面上。
2.引线设置:将桩位标定线用水平仪进行修正后,对每个桩位进行拉线,确保桩位的位置准确。
3.桩基床处理:清理土壤,杂物和刨平桩位,保证其平整。
4.设立标杆:在各个桩位的位置上,设置标杆,用作土钉墙的目标位置。
5.设立施工场地标志:在施工场地的边界处,设置施工标志,提醒过往行人和车辆注意施工。
二、土钉墙施工1.钻孔:根据设计要求和钻机的规格,使用钻机进行钻孔工作,钻孔深度一般要求在土钉长度的1.2倍左右。
钻孔完成后,使用空气吹扫或洒水清理孔底和孔壁,并测量孔深。
对于特殊地质条件,可以根据需要进行岩石爆破处理。
2.安装土钉:将预制好的锚固件(通常为钢筋或镀锌钢管)插入钻孔中,进入到孔底,保证所有的钢筋都处于正确的位置。
使用混凝土灌注土钉洞口,使土钉与周围土层紧密结合。
3.安装防撞板:针对土钉墙进行防撞板的安装,防撞板可采用钢板或木板,通过螺栓或焊接固定在土钉顶端。
4.进行桩端排列和强化处理:根据设计要求,沿着土钉墙的倾斜方向,使用钢筋和焊接法兰将土钉进行相互连接,形成桩端密集排列,提高整体的强度和稳定性。
5.进行收尾工作:对土钉施工的现场进行清理,将浪费的材料和垃圾清理干净,确保施工现场整洁。
三、施工技术要点1.钻孔的垂直度和直径:钻孔的垂直度要求在2‰以内,直径一般要比土钉直径稍大,方便插入土钉和灌浆材料。
2.灌浆质量:灌浆材料要具备良好的流动性和附着性,能牢固粘结土钉和孔壁,并满足设计要求的强度要求。
3.土钉的几何尺寸:根据设计要求,土钉的长度、直径和间距要满足强度要求,同时要考虑土层的工程性质和稳定性要求。
4.桩端排列和强化处理:桩端排列应根据地质条件和强度要求进行合理的设计,钢筋和焊接法兰的连接要牢固可靠,确保整体的稳定性和强度。
土钉墙施工方法
土钉墙施工方法一、开挖工作面:土钉墙将树根桩完成,第一个土方基本完成后进行。
工作面计划分二个层次。
第一个工作面为坑面2米;第二层为坑面4米。
二、喷射第一层混凝土:采用42.5商品混凝土,石子粒径为5-15mm,厚度控制在水后及时喷水养护3天左右。
三、安设土钉:包括钻孔、安装钢筋、注浆等几道工序钻孔:钻孔前采用经纬仪、水准仪、钢卷尺等进行土钉放线确定钻孔位置。
成孔采用冲击钻等机械。
成孔中严格按操作规程钻进。
钻孔偏斜度不大于30%,孔深允许偏差为±50mm。
终孔后,应及时安设土钉,以防止塌孔。
安装钢筋:土钉钢筋应严格按照施工图施工,使用前应调查并除锈去污。
土钉长12m以内,原则采用通长筋不接驳,如需接长时,采用绑定条焊接长。
土钉定位器按图施工,以保证钉钢筋保护层厚度。
土钉安放时,应避免杆体扭压、弯曲,注浆管与土钉杆连在一起放入孔内,注浆管应插致距孔底250-500mm,为保证注浆饱满,在空口部位设置浆塞及排气管。
注浆:注浆采用水那个灰比各0.4-0.5的纯水泥浆,水泥采用42.5水泥,水泥浆结晶体强度等级C20。
若采用钢管压浆时,注浆采用水灰比为0.45-0.6的纯水浆,水泥采用52.5水泥。
钢筋钢管压浆锚杆控制在1.5MPa以内,并根据试验锚杆由设计单位确定注浆技术要求。
注浆前,将孔内残留及松动的废土清理干净,注浆开始或中途停止不能超过30min,应用水或稀水泥浆润滑注浆泵及管路。
四、绑扎钢筋网:钢筋网为Φ6 200×200双向,与土钉连接牢固,保证在喷射混凝土时钢筋不晃动。
搭接度为35,全部采用梅花型绑扎。
加强筋2Φ20及L100×6角钢在钢筋网安装合格后进行,并与锚杆或钢管焊牢。
五、喷射第二层混凝土:喷射时应检查第一层混凝土是否松散并去除松动部分,第二层混凝土控制厚度在100mm,同时,又应将所在钢筋网盖住,并保证面层25mm厚钢筋保护层六、养护:第二层喷射完毕终凝后,应及时喷水养护,日喷水不少于3次,养护时间不少于3天。
土钉墙支护施工工艺及方法
土钉墙支护施工工艺及方法1.施工工艺2.施工方法2.1修坡基坑开挖作业用挖土机。
预留20~30cm厚人工修整,确保边坡的立面角和坡面的平整度。
当遇有上层滞水影响时,要在坡面上每隔1米插放一根泄水管,以减少滞水对坡面的压力。
2.2编扎钢筋网钢筋网一般按照φ6.5 mm@200×200编制,如遇到边坡土方稳定性差,在修好坡后,先喷射一层混凝土,然后再按正常顺序编扎钢筋网。
上下层的竖向钢筋搭接,长度大于一个网格,以保证钢筋网的整体性,有利于传力。
2.3成孔本工程主要采用人工洛阳铲成孔,成孔直径110mm。
在杂填土土层中,人工成孔较困难时,可采用锚杆机成孔,以确保土钉孔的成孔质量。
在成孔过程中,需将孔中的残土清除,确保有效孔深,才能保证下道注浆工艺的质量。
因第五层土钉位于卵石圆砾层中,如人工洛阳铲成孔困难可采用锚杆钻机进行成孔。
2.4土钉制作与安放为保证土钉能定位于孔的中心位置,需沿长度每隔2m焊上定位支架,定位支架的高度要确保使锚筋能够居中,注浆管绑在锚筋上。
插筋前应检查锚筋,包括长度、注浆管是否有漏浆等。
插筋时应抬起后部使之与成孔角度相同,徐徐插进,防止碰坏孔壁。
锚筋插入孔后应注意留出锚筋外露部分以满足固定的长度。
2.5注浆注浆质量是保证土钉抗拔力的关键。
在施工中必须认真按照设计要求,严格控制配料比,并根据施工需要,在浆液拌制过程中添加早强剂,以确保浆液的流动性和提高早期强度,使土钉早日进入工作状态。
注浆方式为底部注浆,即将注浆管插入孔底(距孔底200mm左右),浆液从孔底开始向孔口灌填。
注浆一般不少于2次,保证浆液充满锚孔。
向孔内注入浆体的充盈系数必须大于1,必须保证注浆质量。
浆体应搅拌均匀并立即使用,开始注浆前、中途停顿或作业完毕后需用水冲洗管路,以防浆体凝固影响下次灌注的质量。
2.6土钉端部焊接土钉端部应与加强筋、固定筋相互焊接。
各钢筋的位置由里向外是:钢筋网,水平加强筋、土钉端头固定筋。
土钉墙施工方法(完整已排版)
土钉墙支护工程
1、工艺流程
2、施工方法
2.1边坡土方开挖
边坡采用反铲挖土机挖土,坡面预留50~100mm人工修坡,开挖深度在土钉孔位下500mm,预留成孔工作面宽度保证5m以上,以确保土钉成孔的工作面。
土方开挖严格按设计规定的分层分段开挖,按顺序施工,从第三步往下土钉施工不少于3天一层。
2.2边坡修整与清理
采用人工清理,为确保喷射砼面层的平整,此工序必须挂线定位。
对于土层含水量较大的边坡,可在支护面层背部插入长度为400~600mm,直径不小于50mm的水平PVC排水管包滤网,其外端伸出支护面层,间距为2m,以便将喷混凝土面层后的积水排走。
(具体详见图纸要求)
2.3定位放线
按设计图纸由测量人员放出每一个土钉的位置。
2.4土钉制作及安放
采用直径为8mm的三级螺纹钢1.5m长,水平距离为2m,采用锤击打入土坡中。
2.5挂网及锚头安装
钢筋网片用插入土中的钢筋固定,与坡面间隙3~4cm,不应小于3cm,搭接时上下左右一根对一根搭接绑扎,搭接长度应大于30cm,并不少于两点点焊。
钢筋网片借助于井字架与土钉外端的弯勾焊接成
一个整体。
2.6喷射砼
喷射砼顺序可根据地层情况“先锚后喷”,土质条件不好时采取“先喷后锚”,喷射作业时,空压机风量不宜小于9m3/min,气压0.2~0.5MPa,喷头水压不应小于0.15 MPa,喷射距离控制在0.6~1.0m,通过外加速凝剂控制砼初凝和终凝时间在5~10 min,喷射厚度大于等于100mm。
2.7养护
在砼喷射完后12h内采取浇水养护。
土钉墙的施工步骤及原则
土钉墙的施工步骤及原则土钉墙是一种常见的地质工程结构,它可以有效地防止土体的滑坡和崩塌,被广泛应用于公路、铁路、河堤等工程中。
下面将介绍土钉墙的施工步骤及原则。
一、施工步骤:1. 土壤分析:在进行土钉墙的施工之前,首先需要对施工区域的土壤进行分析。
通过对土壤的物理力学性质、水文地质条件等进行研究,确定土钉墙的设计参数,为后续施工提供依据。
2. 预处理:在施工前,需要对施工区域进行一系列的预处理工作。
首先是清理施工现场,将杂物、杂草等清除干净。
然后对土壤进行平整,确保施工区域的平整度。
此外,还需要进行排水处理,保证施工过程中的排水畅通。
3. 钻孔:在土钉墙的施工中,需要进行钻孔作业。
钻孔的目的是为了将土钉插入土体中,增加土体的抗滑力。
钻孔的深度和直径需要根据设计要求进行确定,并且需要保证钻孔的垂直度和水平度。
4. 安装土钉:在完成钻孔后,需要将土钉插入钻孔中。
土钉通常由钢筋或钢管制成,具有较高的抗拉强度。
在安装土钉时,需要注意土钉的长度和间距,以及土钉与钻孔之间的间隙。
5. 注浆:土钉安装完毕后,需要进行注浆处理。
注浆的目的是为了增加土钉与土体之间的黏结力,提高土钉墙的整体稳定性。
注浆材料通常使用水泥浆或化学浆料,根据实际情况选择合适的注浆方式。
6. 外挡板安装:在注浆完成后,需要安装外挡板。
外挡板的作用是保护土钉和注浆层,防止外界因素对土钉墙造成损害。
外挡板可以采用钢板、混凝土板等材料制成,安装时需要注意与土钉墙之间的间隙和连接方式。
7. 后续处理:土钉墙的施工完成后,还需要进行一些后续处理工作。
首先是对施工现场进行清理,清除施工过程中产生的废料和杂物。
然后是进行验收和检测,确保土钉墙的质量符合设计要求。
最后是进行监测和维护,定期对土钉墙进行检查和维修,保证其长期稳定性。
二、施工原则:1. 安全第一:在土钉墙的施工中,安全是最重要的原则。
施工人员需要严格遵守施工规范,正确使用施工设备和工具,确保施工过程中的安全。
土钉墙施工工艺及施工方法要点
土钉墙施工工艺及施工方法要点一、施工工艺修整工作面→测量放线→钻孔→放置杆体→挂网、上加强筋→注浆、补浆→喷射混凝土→土钉监测。
二、施工方法1、修整工作面机械开挖后的土质边坡,必须经过坡面修整,清掉坡面虚土及保护土层。
基坑边坡按要求分步开挖,严禁超挖削坡。
2、测量放线根据设计方案,使用水准仪投放每步土钉的水平设计标高,间隔20m设置标高控制桩,在两相邻定位桩中间挂线定钻孔孔位。
3、钻孔根据组织设计要求,可使用洛阳铲进行人工成孔,也可以使用地质钻机进行机械成孔。
人工成孔,须注意控制成孔角度,避免打水平孔;钻机成孔,注意控制钻进过程中钻机移位,避免出现斜孔。
4、放置杆体成孔结束,放置土钉杆体,根据设计,杆体采用1Φ20的Ⅱ级热轧钢筋。
杆体每隔2m焊接有定位支架,放置杆体应对正杆体的方向,禁止杆体置入后再扭转方向。
5、挂网、上加强筋注浆完毕,披挂面层钢筋网。
每片钢筋网尺寸为200mm×200mm。
相邻两片钢筋网搭接长度不小于300mm,用火烧丝绑扎结实。
另外,面层网上每1m2绑设一块垫块,使面层网与基坑土坡面之间留有3~5cm的空隙,以保证喷射混凝土后,面层钢筋网留有3~5cm的混凝土保护层,充分发挥钢筋骨架的作用。
挂网之后,焊接横向加强钢筋,把所有土钉杆体与加强筋连接起来,使土钉杆体、面层网、加强筋构成一个完整的骨架。
杆体与加强筋连接采用单面焊,焊接长度不小于14cm。
6、搅拌水泥浆、注浆成孔的同时,按设计配比现场搅拌素水泥浆(水泥净浆),水灰比为0.5。
搅拌均匀后,放入浆液池中待用。
现场技术人员严格控制水灰比,浆液池中素水泥浆留放时间不得超过终凝时间,控制在3小时之内用完。
待一批土钉的主筋都放入后,用注浆泵统一注浆,要求须将注浆管插到距孔底50cm,确保土钉钻孔内的注浆质量。
素水泥浆采用PSA32.5水泥搅拌制作。
注浆采用软塑料管从孔底注浆,每孔至少在注浆后再补浆1~2次。
为加快施工进度,水泥浆中可加入早强剂。
土钉墙施工工艺及方法
土钉墙施工工艺及方法土钉墙施工工艺及方法一、概述土钉墙是一种结构系统,用于解决土体侧方抗力不足或者土体滑动、塌方等问题。
本文介绍了土钉墙的施工工艺及方法,旨在提供详细的操作指南。
二、土钉墙材料准备1. 土钉:选用具有足够强度和刚度的钢筋作为土钉材料,直径一般为25mm至32mm。
2. 钢筋笼:钢筋笼是由钢筋组成的框架结构,用于加固土钉,提供增加土体的抗力。
3. 土壤:选择适宜的土壤作为填土材料,确保土体的稳定性和承载力。
4. 土工布:用于保护土壤,防止土体的冲刷和侵蚀。
三、土钉墙施工步骤1. 土钉位置确定:根据设计要求,确定土钉的位置和数量,并在墙体上标记出来。
2. 钻孔:使用钻机在土壤中钻孔,钻孔直径和土钉直径相匹配,深度根据设计要求确定。
3. 土钉固定:将土钉插入钻孔中,并注入高强度灰浆,确保土钉与土壤之间的粘结。
4. 钢筋笼安装:将预制的钢筋笼安装在土钉上,并用扎钢丝将其固定。
5. 填土与夯实:从底部开始填土,逐层夯实,确保填土的密实度和均匀性。
6. 土工布安装:在填土的每一层之间铺设土工布,用于保护土壤和增加土壤的抗力。
四、土钉墙施工质量控制1. 土钉的质量:土钉应符合设计要求,包括长度、直径和质量等方面的要求。
2. 钻孔的质量:钻孔应有足够的深度和直径,以确保土钉与土壤之间的粘结强度。
3. 灌浆的质量:灌浆材料应具有足够的强度和粘结性,确保土钉的固定质量。
4. 填土与夯实:填土应均匀、密实,夯实工序应规范执行,确保填土的稳定性和承载力。
五、施工安全注意事项1. 在施工过程中,保持工地的整洁和有序,及时清理施工区域。
2. 工人应穿戴好安全装备,包括安全帽、安全鞋等。
3. 施工场地应设置警示标志,警示他人注意安全。
4. 施工人员应熟悉施工工艺及方法,严格按照操作规范执行。
附件:1. 土钉施工图纸2. 施工设备清单3. 监测记录表4. 施工现场照片法律名词及注释:1. 法律名词1:注释12. 法律名词2:注释23. 法律名词3:注释3。
土钉墙支护施工方法
土钉墙支护施工方法土钉墙是一种常用的土工支护结构,广泛应用于土质较松散、易坍塌的工程场地,能有效地保护工程施工安全。
下面将介绍土钉墙支护的施工方法。
一、准备工作1.现场勘察:对工程场地进行现场勘察,了解土质情况、地下水位、施工条件等,制定合理的施工方案。
2.材料准备:准备好土钉、钢筋、土钉板、锚杆、胶结材料等相关材料,并进行质量检验,确保材料符合相关标准要求。
3.施工机具准备:准备好挖掘和钻探土钉孔的机械设备,如挖掘机、钻机等。
二、土钉孔开挖1.根据土钉设计要求,在墙面上标出土钉孔的位置和数量。
2.使用挖掘机按照设计要求进行土钉孔的开挖,保证孔洞的直径和深度符合要求,避免土钉孔错位或过大。
3.清理土钉孔内的杂物和泥土,确保土钉孔无积水或松散土壤。
三、土钉安装1.取出预制好的土钉,根据设计要求和现场条件,确定土钉的长度和间距。
2.将土钉插入土钉孔中,使其顶端与墙面齐平,底部延伸至设计要求的深度。
3.通过上覆土或填充材料,将土钉固定在孔洞中。
填充材料可以选用砂浆、碎石等,确保填充密实。
四、锚杆安装1.在土钉墙的上部或边缘,根据设计要求钻孔,准备好锚杆的位置。
2.将锚杆插入孔洞内,根据需要延伸到合适的深度。
3.使用注浆设备,在锚杆孔中注入胶结材料,使锚杆与土钉墙形成一体化的结构,增加土钉墙的稳定性。
五、土钉板安装1.根据土钉墙的尺寸和设计要求,制作预制的土钉板。
2.将土钉板嵌入土钉孔,与土钉对接,并利用预埋的连接件将土钉板与土钉固定在一起。
3.重复以上步骤,完成整个土钉墙的土钉板的安装。
六、土钉墙面处理1.针对土钉墙的表面进行清理,除去杂物和泥土,保持墙面干燥清洁。
2.如有需要,对土钉墙进行防腐处理,增加土钉的使用寿命。
3.按照设计要求进行土钉墙的防渗处理,如喷涂防渗涂料或植物覆盖等。
七、验收和保养1.完成土钉墙的施工后,进行验收。
检查土钉墙的垂直度、水平度、固定牢度等是否满足设计要求和规范要求。
2.定期进行土钉墙的巡查和维护,及时发现并处理墙面松动、锈蚀、渗漏等问题。
建筑工程基坑边坡土钉墙防护施工方法要点及措施
建筑工程基坑边坡土钉墙防护施工方法要点及措施1、施工方法(1)、土钉与面层应有效连接,设置加强钢筋作为构造筋与土钉焊接连接,焊接长度单面10d。
(2)、土钉长度为第一排12m;第二排10m;第三排8m;第四排6m;其中排距为2m,即第一排距坑顶2m,第四排距坑底2m,土钉与水平面夹角为150,水平间距为2m。
(3)、土钉孔径为Φ150㎜内设Φ25钢筋一根,用m10的水泥砂浆注入。
(4)、喷射混凝土面层采用Φ4@200双向配置钢筋网,混凝土标号C20,其厚度50~70㎜;钢筋网搭接长度300㎜,中砂、碎石小于1.5㎝。
(5)、土钉墙顶面采用C20混凝土,护面宽2m沿基坑布置。
(6)、上述材料水泥钢材、中砂、碎石,均应有出厂合格证,及二次复试化验单,合格后方可进行施工。
(7)、混凝土、砂浆每个台班做试块两组,一组是同条件的,一组是标养条件的,控制强度为70%,方可开挖下层土方及下层土钉的施工。
(8)、喷射混凝土时应分段进行,同一分段内喷射顺序应向下而上,一次喷射厚度为30㎜,喷头与受喷面保持垂距离0.6m,混凝土工作后应喷水养护时间为7天。
(9)、混凝土围护采用一层钢筋,保护层厚度20㎜。
(10)、注浆前应将孔内残留物及杂土除干净,进行注浆、注浆管应插至距离孔底250~500㎜处。
口部位设置止浆管及排气管,水泥砂浆应随拌随用,一次拌合的砂浆应在混凝土初凝前用完。
2、质量要求(1)、基坑开挖、土钉墙的施工,应按设计要求自上而下分段分层进行施工。
机械开挖后,应铺设以人工修整坡面,坡面平整度为±20㎜。
(2)、土钉墙施工顺序:开挖工作面修理边坡埋设喷射混凝土厚度控制标志喷射第一层混凝土钻孔安设土钉、注浆、安设连接件绑扎钢筋网、喷射第二层混凝土设置坡顶、坡面和坡脚的排水系统。
(3)、孔深允许偏差±50㎜,孔径允许偏差±5㎜,孔距允许偏差±100,成孔倾角偏差±5%。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土钉墙施工方法
)开挖工作面:土钉墙将树根桩完成,第一层土方基本完成后进行。
工作面计划分四个层次。
第一层工作面为坑面-2.0m;第二层为坑面-4.0m;第三层工作面为坑面-6.0m;第四层工作面为坑面-8.7m.
2)喷射第一层砼:砼为C20机械搅拌。
采用425#普通水泥,水灰比为0.45,配合比参照水泥:中砂:碎石为1:2:2.5.石子粒径为5-15mm,第一层砼厚度控制在40-50mm.喷射前应先对机械设备、风、水管路和电线进行全面检查及试运行,埋设好喷射砼厚度的标志。
喷射作业应按分段分片依次进行。
同一公段喷射顺序应自下而上。
喷射砼终凝水后及时喷水养护3d左右。
3)安设土钉:包括钻孔、安装钢筋、注浆等几道工序。
钻孔:钻孔前采用经纬仪、水准仪、钢卷尺等进行土钉放线确定钻孔位置。
土钉布孔距允许偏差为50mm.成孔采用冲击钻、洛阳铲等机械。
成孔中严格按操作规程钻进。
钻孔偏斜度不大于30%,孔深允许偏差为50mm.终孔后,应及时安设土钉,以防止塌孔。
安装钢筋:土钉钢筋制作应严格按施工图施工,使用前应调直并除锈去污。
土钉长12m以内,原则采用通长筋不接驳,如需接长时,采用绑条焊接长,每条焊缝不小于5d.土钉定位器按图施工,以保证钉钢筋保护层厚度。
土钉安装之前进行隐蔽检查验收。
安放时,应避免杆体扭压、弯曲,注浆管与土钉杆一起放入孔内,注浆管应插至距孔底250mm-500mm,
为保证注浆饱满,在孔口部位设置浆塞及排气管。
注浆:注浆用水灰比各0.4-0.5的纯水泥浆,水泥采用425#普通硅酸盐水泥,水泥浆结晶体强度等级C20.若采用钢管压浆时,注浆采水灰比为0.45-0.6的纯水浆,水泥采用525#普通硅酸盐水泥。
钢筋钢管压浆锚杆控制在1.5MPa以内,并根据试验锚杆由设计单位确定注浆技术质量要求。
注浆前,将孔内残留及松动的废土清理干净,注浆开始或中途停止不能超过30MIN,应用水或稀水泥浆润滑注浆泵及管路。
4)绑扎钢筋网:钢筋网为6@200200双向,与土钉连结牢固,保证在喷射砼时钢筋不晃动。
搭接度为35d,全部采用梅花型绑扎。
加强筋220及L1006角钢在钢筋网安装合格后进行,并与锚杆筋或钢管焊牢。
钢筋网安装完毕,自检查合格后及时进行隐蔽验收。
5)喷射第二层砼:喷射第二层砼操作基本上与第一次喷射第一层砼一致。
不同之处在于喷射第二层砼时,应对第一层砼检查松散、松动部分除去并湿润。
第二层砼控制砼总厚100mm,同时,又应将所在钢筋网盖住,并保证面层25mm厚钢筋保护层。
6)养护:第二层喷射完毕终凝后,应及时喷水养护,日喷水不少于3次,养护时间不少于3d.。
