全国统一建筑安装工程工期定额使用说明
建筑安装工程工期定额TY 01-89-2016-ty01-89-2016
建筑安装工程工期定额TY 01-89-2016第一部分民用建筑工程说明一、本部分包括民用建筑±0.000以下工程、±0.000以上工程、±0.000以上钢结构工程和=0.000以上超高层建筑四部分。
二、±0.000以下工程划分为无地下室和有地下室两部分。
无地下室项目按基础类型及首层建筑面积划分;有地下室项目按地下室层数(层)、地下室建筑面积划分。
其工期包括±0.000以下全部工程内容,但不含桩基工程。
三、±0.000以上工程按工程用途、结构类型、层数(层)及建筑面积划分。
其工期包括±0.000以上结构、装修、安装等全部工程内容。
四、本部分装饰装修是按一般装修标准考虑的,低于一般装修标准按照相应工期乘以系数0.95;中级装修按照相应工期乘以系数1.05;高级装修按照相应工期乘以系数1.20计算。
一般装修、中级装修、高级装修的划分标准如下:装修标准划分表注:1.高级装修:内外墙面、楼地面每项分别满足3个及3个以上高级装修项目,天棚、门窗每项分别满足2个及2个以上高级装修项目,并且每项装修项目的面积之和占相应装修项目面积70%以上者;2.中级装修:内外墙面、楼地面、天棚、门窗每项分别满足2个及2个以上中级装修项目,并且每项装修项目的面积之和占相应装修项目面积70%以上者。
五、有关规定:1.±0.000以下工程工期:无地下室按首层建筑面积计算,有地下室按地下室建筑面积总和计算。
2.±0.000以上工程工期:按±0.000以上部分建筑面积总和计算。
3.总工期:±0.000以下工程工期与±0.000以上工程工期之和。
4.单项工程±0.000以下由2种或2种以上类型组成时,按不同类型部分的面积查出相应工期,相加计算。
5.单项工程±0.000以上结构相同,使用功能不同。
无变形缝时,按使用功能占建筑面积比重大的计算工期;有变形缝时,先按不同使用功能的面积查出相应工期,再以其中一个最大工期为基数,另加其他部分工期的25%计算。
建筑安装工程工期定额
(上)”者,则不包括“XXX”本身。
六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确 认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承 包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双 方确认后,可顺延工期。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施 工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区, 分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、 贵州、
4一个承包方同时承包2个以上(含2个)单项(位)工程时,工期的计算:以一个单项 (位)工程的最大工期为基数,另加其他单项(位)工程工期总和乘相应系数计算:加一个 乘0.35系数;加 2个乘 0.2系数;加 3个乘 015系数; 4个以上的单项(位)工程不另增加 工期。
5坑底打基础桩,另增加工期。
6.开挖一层立方后,再打护坡桩的工程,护坡桩施工的工期承发包双方可按施工方案 确定增加无数,但最多不超过50天。
云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治 区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
全国统一建筑安装工程工期定额

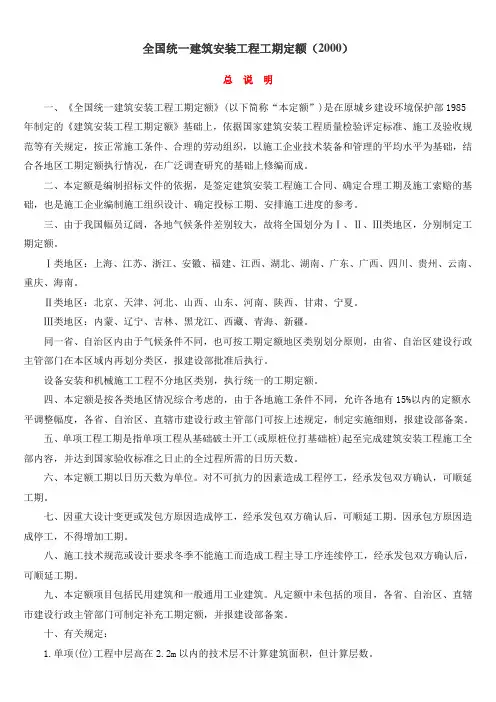

全国统一建筑安装工程工期定额(2000)总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
Ⅰ类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
全国统一建筑安装工程工期定额(2000)
建筑面积计算规则一、计算建筑面积的范围1.单层建筑物不论其高度如何,均按一层计算建筑面积。
其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算。
单层建筑物内设有部分楼层者,首层建筑面积已包括在单层建筑物内,首层以上应计算建筑面积。
高低联跨的单层建筑物,需分别计算建筑面积时,应以结构外边线为界分别计算。
2.多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,首层以上按外墙结构的外围水平面积计算。
3.同一建筑物如结构、层数不同时,应分别计算建筑面积。
4.地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其上口外墙(不包括采光井、防潮层及其保护墙)外围水平面积计算。
5.建于坡地的建筑物利用吊脚空间设置架空层和深基础地下架空层设计加以利用时,其层高在2.2m以上时,按围护结构外围水平面积计算建筑面积。
6穿过建筑物的通道,建筑物内的门厅、大厅,不论其高度如何均按一层建筑面积计算。
门厅、大厅内设有回廊时,按其自然层的水平投影面积计算建筑面积。
7.室内楼梯间、电梯井、提物并、垃圾道、管道并等均按建筑物的自然层计算建筑面积。
8. 书库、立体仓库没有结构层的,按结构层计算建筑面积,没有结构层的,按承重书架层或2架层计算建筑面积。
9.有围护结构的舞台灯光控制室,按其围护结构外围水平面积乘以层数计算建筑面积。
10.建筑物内设备管道层、贮藏室其层高在 2.2 m以上时,应计算建筑面积。
11.有往的雨篷、车棚、货棚、站台等,按柱外围水平面积计算建筑面积;独立柱的雨篷、单排柱的车棚、货绷、站台等,按其顶盖水平极影面积的一半计算建筑面积。
12.屋面上部有围护结构的楼梯间、水箱问、电梯机房等,按围护结构外围水平面积计算建筑面积。
13.建筑物外有围护结构的门斗、眺望间、观望电梯间、阳台、厨窗、挑廊、走廊等,按其围护结构外围水平面积计算建筑面积。
14建筑物外有技和顶盖走廊、檐廊,按往外围水平面积计算建筑面积;有盖天柱的走廊、檐廊挑出墙外宽度在1.sin以上时,按其顶盖投影面积~半计算建筑面积。
建筑工程全国工期定额(2014带说明最新版)
1.单项(位)工程中层高在2.2m以内的技术层不计算建筑面积,但计算层数。 2.出屋面的楼(电)梯间、水箱间不计算层数。 3.单项(位)工程层数超出本定额时,工期可按定额中最高相邻层数的工期差值增加 。 4一个承包方同时承包2个以上(含2个)单项(位)工程时,工期的计算:以一个单项 (位)工程的最大工期为基数,另加其他单项(位)工程工期总和乘相应系数计算:加一个 乘0.35系数;加 2个乘 0.2系数;加 3个乘 015系数; 4个以上的单项(位)工程不另增加 工期。 5坑底打基础桩,另增加工期。 6.开挖一层立方后,再打护坡桩的工程,护坡桩施工的工期承发包双方可按施工方案 确定增加无数,但最多不超过50天。 7基础施工遇到障碍物或古墓、文物、流砂、溶洞、暗滨、淤泥、石方、地下水等需要 进行基础处理时,由承发包双方确定增加工期。 8.单项工程的室外管线(不包括直埋管道)累计长度在 100 m以上,增加工期 10天; 道路及停车场的面积在 500 m2以上,在1000 m2以下者增加工期 ID天;在5 000 m2以内者增 加工期20天;围墙工程不另增加工期。 十一、本定额凡注明“XXX以内(下)”者,均包括“XXX”本身,注明“XXX以外 (上)”者,则不包括“XXX”本身。

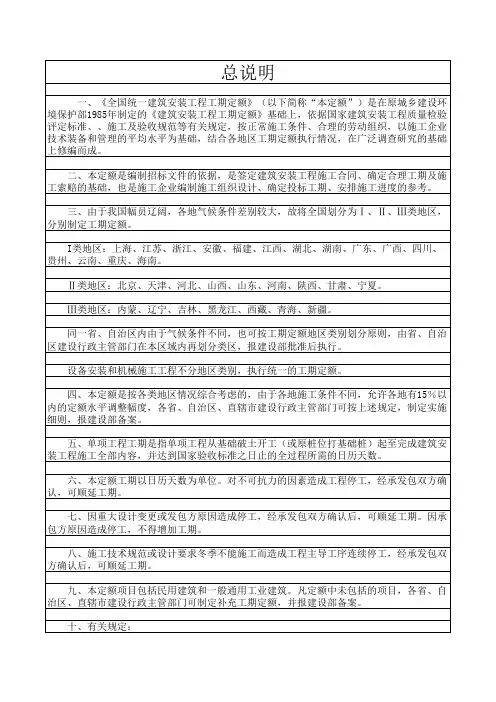

总说明
一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环 境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验 评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业 技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础 上修编而成。 二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施 工索赔的基础,也是施工企业编制施工组织设计、确定投工期、安排施工进度的参考。 三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区, 分别制定工期定额。 I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、 贵州、云南、重庆、海南。 Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治 区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。 设备安装和机械施工工程不分地区类别,执行统一的工期定额。 四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以 内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施 细则,报建设部备案。 五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安 装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确 认,可顺延工期。 七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承 包方原因造成停工,不得增加工期。 八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双 方确认后,可顺延工期。 九、本定额项目包括民用建筑和一般通用工业建筑。凡定额中未包括的项目,各省、自 治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。 十、有关规定:
《全国统一建筑安装工程工期定额》(2000年版)
第一部分 民用建筑工程第一章 单项工程说 明 一、本章包括±0.00以下工程、±0.00以上工程、影剧院和体育馆工程。
二、±0.00以下工程按土质分类,划分无地下室和有地下室两部分。
无地下室按基础类型及首层建筑面积划分,有地下室按地下室层数及建筑面积划分。
其工期包括±0.00以下全部工程内容。
三、±0.00以上工程按工程用途、结构类型、层数及建筑面积划分。
其工期包括结构、装修、设备安装全部工程内容。
四、影剧院和体育馆工程按结构类型、檐高及建筑面积划分,其工期不分±0.00以上、以下,均包括基础、结构、装修全部工程内容。
五、综合楼适用于购物中心、贸易中心、商场(店)、科研楼、业务楼、写字楼、培训楼、幼儿园、食堂等公共建筑。
六、高级住宅是指装修做法为: 1.内墙面贴墙纸、软包、高级涂料、木墙裙; 2.木地板、块料面层、铺地毯; 3.高级装修抹灰、吊顶; 4.硬木门窗、塑钢门窗、铝合金门窗; 5.厨房、卫生间墙面贴面砖、地面块料面层。
七、高级住宅、别墅、公寓工程的工期按相应住宅总工期乘以1.2系数计算。
八、有关规定: 1.±0.00以下工期:无地下室按首层建筑面积计算,有地下室按地下室建筑面积总和计算。
2.±0.OO以上工期:按±0.00以上部分建筑面积总和计算。
3.总工期为:±0.00以下工期与±0.00以上工期之和(不包括影剧院和体育馆工程)。
4.单项工程±0.00以下由2种或2种以上类型组成时,按不同类型部分的面积查出相应工期,相加计算。
5.单项工程±0.00以上结构相同,使用功能不同。
无变形缝时,按使用功能占建筑面积比重大的计算工期;有变形缝时,先按不同使用功能的面积查出相应工期,再以其中一个最大工期为基数,另加其他部分工期的25%计算。
6.单项工程±0.00以上由2种或2种以上结构组成。
2012《全国统一建筑安装工程工期定额》
总说明一、2012《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
工期定额总说明
《全国统一建筑安装工程工期定额》总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
全国统一建筑安装工程工期定额
《全国统一建筑安装工程工期定额》总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
全国统一建筑安装工程工期定额
全国统一建筑安装工程工期定额(2000)总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
Ⅰ类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
全国统一建筑安装工程工期定额(2000)
全国统一建筑安装工程工期定额(2000)总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
Ⅰ类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
建筑工程全国工期定额(最新)
一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环 境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验 评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业 技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础 上修编而成。 二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施 工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。 三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区, 分别制定工期定额。 I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、 贵州、云南、重庆、海南。 Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治 区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。 设备安装和机械施工工程不分地区类别,执行统一的工期定额。 四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以 内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施 细则,报建设部备案。 五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安 装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确 认,可顺延工期。 七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承 包方原因造成停工,不得增加工期。 八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双 方确认后,可顺延工期。 九、本定额项目包括民用建筑和一般通用工业建筑。凡定额中未包括的项目,各省、自 治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。 十、有关规定:
全国统一建筑安装工程工期定额(2000)
总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
九、本定额项目包括民用建筑和一般通用工业建筑。
《全国统一建筑安装工程工期定额》(2000)
江苏省建设厅文件
苏建定[2000]283号
关于贯彻执行《全国统一建筑安装工程工期定额》的通知
各市建委,省有关委、厅、局:
建设部以建标[2000]38号文发布了《全国统一建筑安装工程工期定额》,为了在我省范围内及时贯彻好一、民用建筑工程中单项工程:
±0.00以下工程按2000年国家定额工期调减5%。
±0.00以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、图书馆工程均按2000年国家工期二、民用建筑工程中单位工程:
±0.00以下结构工程,按定额工期调减5%。
±0.00以上结构工程,宾馆及其它建筑的装修工程均按定额工期调减10%。
内及时贯彻好该定额,根据2000年《全国统一建筑安装工程工期定额》的有关规定,结合我省实际程均按2000年国家工期定额执行,不调整;宾馆、饭店、影剧院、体育馆按定额工期调减15%。
省实际,经测算,对定额工期作以下调整,请遵照执行。
建设部关于发布《全国统一建筑安装工程工期定额》的通知
建设部关于发布《全国统一建筑安装工程工期定额》
的通知
文章属性
•【制定机关】建设部(已撤销)
•【公布日期】2000.02.16
•【文号】建标[2000]38号
•【施行日期】2000.02.16
•【效力等级】部门规范性文件
•【时效性】现行有效
•【主题分类】建筑市场监管
正文
建设部关于发布《全国统一建筑安装工程工期定额》的通知
(建标[2000]38号)
各省、自治区、直辖市建委(建设厅),国务院各有关部门:
根据建设部《关于修订建筑安装工程工期定额的通知》(建标[1998]10号)要求,由我部组织修订的《全国统一建筑安装工程工期定额》,已经审查,现批准发布,自发布之日起施行。
原城乡建设环境保护部1985年颁布的《建筑安装工程工期定额》停止使用。
《全国统一建筑安装工程工期定额》由建设部负责管理,中国计划出版社出版。
中华人民共和国建设部
二000年二月十六日。
28369_《全国统一建筑安装工程工期定额》
总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
九、本定额项目包括民用建筑和一般通用工业建筑。
国家工期定额
全国统一建筑安装工程工期定额总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
全国统一建筑安装工程工期定额(参考模板)
全国统一建筑安装工程工期定额(2000)总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
Ⅰ类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
