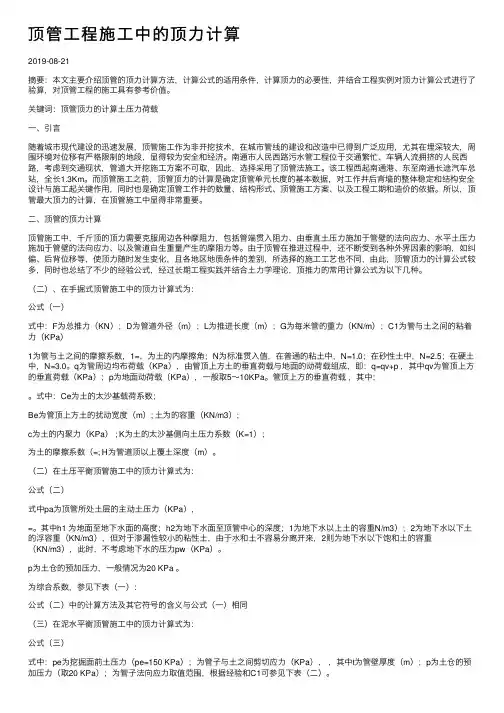

顶管施工工艺顶力及后背计算:

1、顶力计算

D=1000mm泥水平衡机械顶管顶力计算

(1)顶力计算

F--顶进阻力(KN)

D0--顶管外径(m),按线路管径D=1200mm,取D0=1.22 m

L—管道设计最大顶进长度(m),150m

fk—管道外壁与土的单位面积平均摩阻力(KN/㎡)经验值fk=6KN/㎡

NF--顶管机的迎面阻力(KN),查表得:NF=π∕4Dg2P

式中H0—管道覆土厚度,取最大值5m

γ—土的湿密度,取18KN/m3

解得:NF=(3.14/4)×1.222×5×18=105.2KN

则:F=3.14×1.22×150×6+105.2KN =3552.92KN即F=355.292t

根据以上计算需要两支(型号)200t顶镐。

根据总顶力计算出顶力为3552.92kN,实际施工过程中选用的顶镐设备为2台200吨的顶镐,能够提供4000kN的顶力,根据现场情况与实际施工经验,采

取注浆、涂蜡等减阻措施,可以不使用中继间,能够满足顶力的要求。

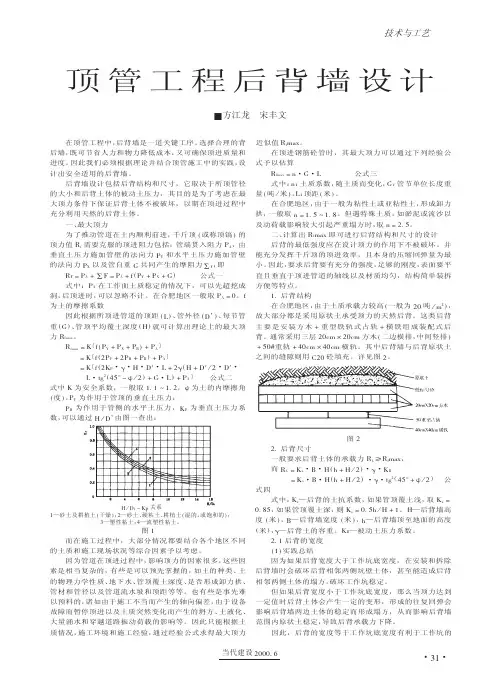

1.1.1.12、后背安全系数的核算:

根据顶力计算取D=1200进行后背核算

根据管道直径选择墙宽2.6m,高2.4m,墙厚0.8m,内衬Φ14@150双层钢筋网片,网片生根于底板钢筋,外侧以预制钢后背为模板,两侧支模,内浇混凝土,混凝土强度采用C30。

后背面积计算:

F=V×n/Kp×r×h

V:主顶推力

n: 安全系数,取n≥1.5

Kp :被动土压力系数,取2

r:土的重度,取19

h:工作井深度

F:后背面积

F=3552.9×1.5/2×19×6

=30.93

后背墙的核算按右公式计算F≥P/[σ];

F—混凝土后背面积

P—计算顶力5877.21KN

[σ]—混凝土允许承载力1000 KN/m2

F=P/[σ]= 5877.2÷1000

≈5.88m2

取安全系数2,(P/[σ])’=11.76m2

实际施工时采用9*4=36 m2〉30.96 m2 >11.76 能够保证安全

由此计算出实际顶进坑的后背可以承受顶推力的作用,能够安全施工。
