地下车库基础评估报告
地下车库监理质量评估报告

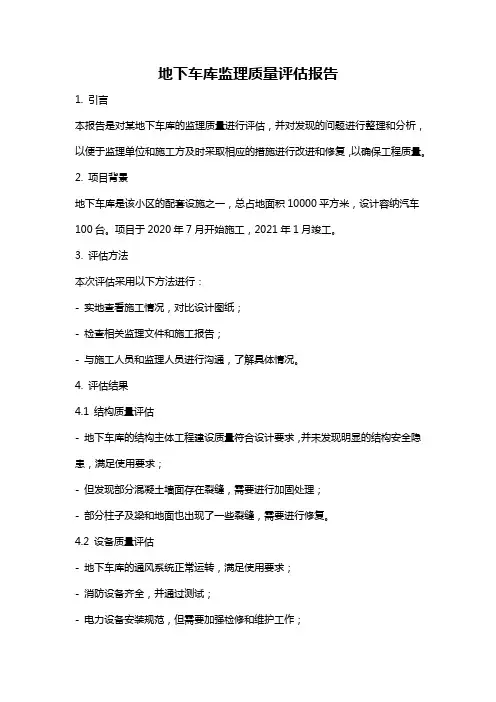

地下车库监理质量评估报告1. 引言本报告是对某地下车库的监理质量进行评估,并对发现的问题进行整理和分析,以便于监理单位和施工方及时采取相应的措施进行改进和修复,以确保工程质量。
2. 项目背景地下车库是该小区的配套设施之一,总占地面积10000平方米,设计容纳汽车100台。
项目于2020年7月开始施工,2021年1月竣工。
3. 评估方法本次评估采用以下方法进行:- 实地查看施工情况,对比设计图纸;- 检查相关监理文件和施工报告;- 与施工人员和监理人员进行沟通,了解具体情况。
4. 评估结果4.1 结构质量评估- 地下车库的结构主体工程建设质量符合设计要求,并未发现明显的结构安全隐患,满足使用要求;- 但发现部分混凝土墙面存在裂缝,需要进行加固处理;- 部分柱子及梁和地面也出现了一些裂缝,需要进行修复。
4.2 设备质量评估- 地下车库的通风系统正常运转,满足使用要求;- 消防设备齐全,并通过测试;- 电力设备安装规范,但需要加强检修和维护工作;- 照明设备存在一定的亮度不均匀问题,需要进行调整和维护。
4.3 安全问题评估- 地下车库出入口的通风道设计不合理,通风效果较差;- 行车道标识不清晰,缺乏指示标志,存在一定的安全隐患;- 地下车库内的防撞墙设置不完善,需要进行改进以提高安全性。
5. 建议及改进措施5.1 结构质量改进措施- 对出现裂缝的混凝土墙面、柱子、梁和地面进行加固和修复;- 增强施工人员的质量意识,严格按照设计图纸进行施工。
5.2 设备质量改进措施- 加强电力设备的检修和维护工作,定期进行检查;- 对照明设备进行调整和维护,确保照明均匀稳定。
5.3 安全问题改进措施- 对出入口的通风道进行重新设计,确保通风效果良好;- 在行车道设置明确的指示标志,提醒驾驶员注意安全;- 完善地下车库内的防撞墙设置,提高安全性。
6. 结论经过本次地下车库监理质量评估,总体情况良好,但仍存在一些问题需要改进。
地下车库竣工验收监理评估报告
周至世纪星城地下车库竣工验收监理评估报告编制:审核:西安建筑科技大学建筑设计研究院工程管理分院周至世纪星城监理部2015年11月23日一、工程概况:世纪星城地下车库为框架结构,层高3.9米,建筑面积8444.2㎡,设计使用年限50年,建筑防火等级一级,结构安全等级二级,抗震等级二级,设防烈度8度。
本工程于2013年7月20日开工,目前已完成设计及合同约定的全部工程,经施工单位自检合格,设计、建设、监理单位组织初验达到竣工验收的条件。
各方责任主体监理人员组成二、工程监理及评估依据1、本工程建设监理合同、工程施工承包合同;2、本工程地质勘查报告;3、地下车库设计、变更文件、图纸;4、《建筑地基基础施工质量验收规范》GB50202—20025、《地下工程防水技术规范》GB50108-20016、《砌体工程施工质量验收规范》GB50204--20027、《混凝土结构工程施工质量验收规范》(GB50204-2002);8、《建筑装饰装修工程质量验收规范》GB50210—2002;9、《建筑工程施工质量验收统一标准》(GB50300-2001)三、施工现场质量管理控制情况四、各分部分项工程质量验收情况1、地基与基础工程:基坑采用大开挖坑土外运,开挖范围及坑底标高符合设计要求,普探无墓穴、软土层及问题坑,经各方责任单位联合验收合格。
地基采用1米厚3:7灰土处理,压实系数不小于0.97,经检测单位检测,地基承载力特征值不小于230KPa,符合设计要求,经各方责任单位联合验收合格。
基础类型为独立基础,混凝土强度C40,抗渗等级P6,混凝土强度、塌落度符合设计及规范要求。
基础钢筋规格、数量、安装位置等符合设计及规范要求。
基础截面几何尺寸符合设计要求,观感质量良好,验收合格。
2、主体结构工程:钢筋分项工程:所有规格钢材进场都经过三方联合验收,每批次见证取样复检合格;钢筋加工、连接及安装符合设计及规范符合要求,各安装批均验收合格后,方进行模板安装施工。

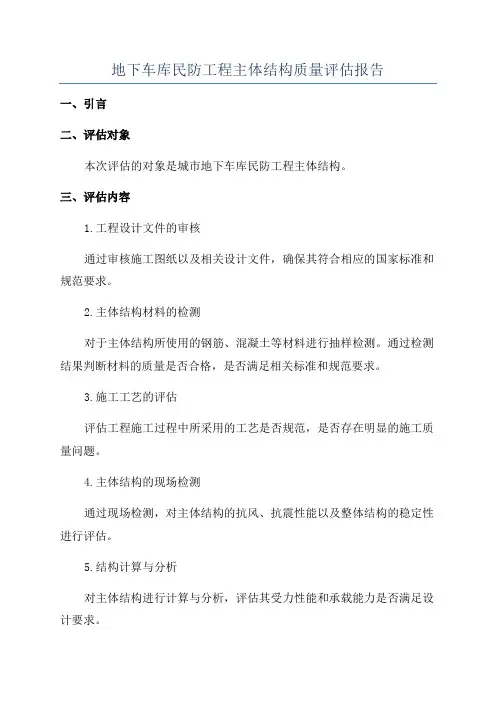

地下车库民防工程主体结构质量评估报告
地下车库民防工程主体结构质量评估报告一、引言二、评估对象本次评估的对象是城市地下车库民防工程主体结构。
三、评估内容1.工程设计文件的审核通过审核施工图纸以及相关设计文件,确保其符合相应的国家标准和规范要求。
2.主体结构材料的检测对于主体结构所使用的钢筋、混凝土等材料进行抽样检测。
通过检测结果判断材料的质量是否合格,是否满足相关标准和规范要求。
3.施工工艺的评估评估工程施工过程中所采用的工艺是否规范,是否存在明显的施工质量问题。
4.主体结构的现场检测通过现场检测,对主体结构的抗风、抗震性能以及整体结构的稳定性进行评估。
5.结构计算与分析对主体结构进行计算与分析,评估其受力性能和承载能力是否满足设计要求。
四、评估结果1.工程设计文件的审核结果本次评估审核了施工图纸和设计文件,并发现设计文件中存在一些不合理之处,如一些构件尺寸设计偏小,未能满足承载能力的要求。
需要进行设计修正,并重新提交设计文件。
2.主体结构材料的检测结果通过对钢筋、混凝土等材料的检测,材料质量基本符合要求,但仍有少量抽样不合格问题需要重新采购并更换。
3.施工工艺的评估结果施工过程中,工艺规范性较好,但存在一些细节处理不当的情况。
如一些地方的钢筋焊接工艺存在缺陷,需要进行修复,并加强工艺管理。
4.主体结构的现场检测结果通过现场检测,主体结构的抗风、抗震性能较好,符合相关标准和规范要求。
结构整体稳定性良好。
5.结构计算与分析结果经过计算与分析,主体结构受力性能和承载能力基本满足设计要求,但存在个别区域的承载能力不足,需要加强支护措施。
五、建议与措施1.针对设计缺陷问题,建议设计单位重新修正设计文件,并重新提交审核。
2.针对材料不合格问题,要求施工方重新采购并更换材料,确保材料质量符合标准要求。
3.针对工艺缺陷问题,要求施工方加强对焊接工艺等细节的管理,确保工艺规范性。
4.针对结构承载能力不足问题,要求施工方加强支护措施,采取适当的加固措施。
地下车库及民防工程竣工评估报告

海东海商业广场项目地下汽车库民防工程竣工评估报告工程名称:海东海商业广场项目地下汽车库民防工程建设单位:上海海际房地产有限公司施工单位:上海建工二建集团有限公司设计单位:上海沪防建筑设计有限公司监理单位:上海同济工程项目管理咨询有限公司总监理工程师:日期:海东海商业广场项目地下汽车库民防工程竣工评估报告一、工程概况海东海商业广场项目地下汽车库民防工程,为附件式人防地下室,平时为汽车库,战时为三个二等人员掩蔽体(防护等级为核常六级),一个战时移动电站,抗力级别为常6级核6级、二等人员掩蔽体。
本工程地下二层、地下三层总建筑面积为10976.96㎡,人防总建筑面积为5534㎡,总掩蔽面积为3916㎡。
建设单位:上海海际房地产有限公司设计单位:上海沪防建筑设计有限公司监理单位:上海同济工程项目管理咨询有限公司施工单位:上海建工二建集团有限公司二、评估依据1、本工程设计施工图纸、设计变更单机技术核定单;2、本工程建设监理合同、本工程施工承包合同。
3、《砌体工程施工质量验收规范》(GB50203-2002)4、《混凝土结构工程施工及验收规范》(GB50204-2002)5、《屋面工程质量验收规范》GB50207-2002;6、《地下防水工程质量验收规范》GB50208-2002;7、《建筑地面工程施工质量验收规范》GB50209-2002;8、《建筑装饰装修工程施工质量验收规范》GB50210-2001;9、《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)10、《建筑电气工程施工质量验收规范》(GB50303-2002)11、《通风与空调工程施工质量验收规范》(GB50243-2002)12、《人民防空工程质量检验评定标准》(RFJ01-2002)13、《人民防空工程施工及验收规范》GB50134-200414、《工程建设标准强制性条文(人防工程部分)》;15、《建设工程监理规范》(GB50319-2000)16、上海市建筑工程质量验收有关规程、规定。
车库评估报告

目录一、工程概况:........................... 错误!未定义书签。
二、质量评估依据:....................... 错误!未定义书签。
三、工艺标准执行和管理体系运行........... 错误!未定义书签。
四、工程分包内容、承建单位及质量管理情况:错误!未定义书签。
五、法律、法规及强制性条文执行情况:..... 错误!未定义书签。
六、勘察、设计单位配合情况设计功能指标实现情况:错误!未定义书签。
七、工程质量监理情况:................... 错误!未定义书签。
八、施工质量问题及处理情况:............. 错误!未定义书签。
九、检验批、分项、分部工程质量验收情况:. 错误!未定义书签。
十、实体检验和抽样检测结果:............. 错误!未定义书签。
十一、工程质量控制资料:................. 错误!未定义书签。
十二、工程质量事故处理情况............... 错误!未定义书签。
十三、质量评估总结....................... 错误!未定义书签。
紫薇花园洲一期Ⅱ标段地下车库地基与基础基础工程质量验收评估报告一、工程概况:1、工程概况:紫薇花苑洲地下车库(C区一期)位于西安市浐灞生态区、场地规划二十路西侧,世博大多东北,总建筑面积为㎡,本工程结构类型为框架结构,地基处理为天然地基,独立基础,外墙基础为条形基础,地基基础设计等级为丙级,抗震等级一级或二级,8度抗震设防烈度,结构使用年限50年。
基坑支护采用土钉墙支护方式。
±以下设计混凝土强度等级及抗渗等级分别为:地下室基础底板为C35,框架柱墙混凝土为C45,梁、板混凝土为C35.其中地下室基础底板及外墙、负一层顶板抗渗等级为P6本工程地下车库开工时间为2015年4月25日,于2016年1月28日完成地下车库结构工程,历时311天。
地下车库评估报告 模板
地下车库评估报告模板
尊敬的客户,
对于地下车库评估报告的要求,请参考以下的模板:
一、评估报告概述:
地下车库是一个供车辆停放的设施,通常具有多层楼的结构。
本评估报告旨在对某地下车库进行评估,包括车库的结构安全性、功能性、维护状况等方面的内容。
二、车库基本信息:
1. 车库的名称和地址:
2. 建造年份和使用年限:
3. 建筑面积和车位数量:
4. 地下车库的设计及施工单位:
5. 车库的使用情况和管理方针:
三、车库结构安全性评估:
1. 结构材料和施工方法的描述:
2. 车库结构的承载能力评估:
3. 结构的耐久性和抗震性评估:
4. 结构的缺陷和修复情况评估:
四、车库功能性评估:
1. 入口和出口通道的可行性评估:
2. 车位布局和使用的合理性评估:
3. 车库照明和通风情况的评估:
4. 车库安全设施的完善性评估:
五、车库维护状况评估:
1. 地下车库不同部位的维护情况评估:
2. 车库排水系统和消防系统的维护情况评估:
3. 车库设备的运行情况和维护记录评估:
4. 车库建筑物外观保养的评估:
六、评估结论和建议:
1. 对地下车库结构安全性评估的结论和建议:
2. 对地下车库功能性评估的结论和建议:
3. 对地下车库维护状况评估的结论和建议:
七、评估报告签发单位和日期。
在撰写地下车库评估报告时,应确保相应详细的数据收集和准确的分析,以便为客户提供全面和科学的评估结果。
车库评估额
车库评估额车库评估是对车库的实际价值进行定量或定性的评估,以确定其在市场上的潜在价值。
车库作为停车、储物等功能的场所,对于房产的价值起着重要的作用。
下面是一份车库评估报告,总计约700字。
车库评估报告一、评估目的和背景本次车库评估的目的是为了确定车库的市场价值,以便于房屋交易或租赁时作为参考。
该车库位于城市某住宅小区,被认为是房产的重要附属设施。
评估工作根据市场环境、车库的管理状况、设施设备等因素进行综合考量。
二、车库介绍该车库位于住宅小区的地下,建筑面积约为30平方米,为钢筋混凝土结构,地面采用环氧地坪。
车库设有智能停车系统、安全监控设备和自动门等设施。
三、车库环境评估1.地理位置:该车库位于小区地下,靠近小区出入口,交通便利。
2.小区环境:小区环境整洁,绿化率高,居民素质较高。
3.安全性:车库设有安全监控系统,进出口设有门禁,车辆出入有记录。
四、车库管理评估1.管理费用:车库管理费用相对较低,包含卫生清洁、设备维修等。
2.管理人员:车库设有专业管理人员,定期进行巡查和维护,有效保障了车库的管理和安全。
五、车库市场评估结合车库的地理位置、环境状况和管理情况,以及当地房产市场的行情,预计该车库的市场价值在30万元左右。
根据附近房产的租金水平和出售价格,该车库的预计租金收益率约为5%-7%。
六、评估结论与建议根据以上的评估结果,该车库具备较高的市场价值和投资潜力,可以作为房产交易的重要资产。
若要提高车库的市场价值,可以考虑增加一些便利设施,例如增设电梯或提供VIP停车服务。
此外,在市场推广和宣传方面也需要加强,提高车库的知名度和吸引力。
七、风险提示车库作为房产的附属设施,其价值受到市场供需、投资环境等多种因素的影响。
投资者在购买或租赁车库时需慎重考虑市场风险,并充分了解相关法规和政策,确保自身权益。
另外,也需要关注车库的维护和管理,以保证其市场价值和使用效益。
八、评估人员信息本次评估报告由经过专业培训的房地产评估师进行评估工作,评估人员具备相关资格和丰富经验。
车库地基基础自评报告最终
车库地基基础自评报告最终
尊敬的领导:
我是车库地基基础项目的负责人,为了达到最佳的建设质量,我特意
编写了该自评报告,总结了我们的工作情况、存在的问题以及解决方案。
一、工作情况
车库地基基础项目是一个重要的基础工程,我们根据工作计划开始了
项目的实施。
在项目环境准备方面,我们对施工场地进行了细致的勘测和
清理,确保施工能够顺利进行。
在项目管理方面,我们制定了详细的施工
方案,并严格按照图纸要求进行施工。
我们对施工人员进行了培训,提高
了他们的专业技术水平。
在施工过程中,我们采取了科学的管理方法,确
保每个工序都得到了合理的安排和控制。
二、存在的问题
虽然我们在车库地基基础项目的实施中做了很多工作,但还是存在一
些问题。
首先,由于地基情况的复杂性,我们不能排除施工过程中出现的
地质问题,需要及时进行调整和解决。
其次,由于施工场地条件的限制,
我们有时无法满足所有施工要求,需要针对特殊情况进行个别处理。
最后,由于物资供应不及时,有时会导致施工进度的延迟,给工程造成一定的影响。
三、解决方案
四、改进措施
为了提高车库地基基础项目的整体质量和施工效率,我提出以下改进
措施。
首先,我们将进一步加强项目管理,做到规范施工,严格按照设计
要求进行施工,确保每一个施工节点的质量。
其次,我们将加强团队协作,加强沟通与合作,提高施工人员的工作效率。
最后,我们将定期组织项目
评估会议,以及时发现问题,并及时采取相应措施。
总结:
感谢您对我们工作的支持和关注。
此致
敬礼!。
地下车库评估报告模板
地下车库评估报告模板一、基本情况1.1 建筑基本信息•建筑名称:•地址:•建造时间:•建筑结构类型:•建筑总层数:1.2 车库基本信息•地下车库建筑面积:•车位总数:•设计车位长度:•设计车位宽度:二、评估内容2.1 结构状况评估1.车库结构形式:–[ ] 一层框架结构–[ ] 二层及以上框架结构–[ ] 套筒结构–[ ] 其他,请注明:2.结构材料:–[ ] 混凝土–[ ] 钢筋混凝土–[ ] 钢结构–[ ] 其他,请注明:3.结构主要承受荷载类型:–[ ] 水平力–[ ] 垂直荷载–[ ] 地震荷载–[ ] 其他,请注明:4.结构整体设计是否符合国家有关规范要求:–[ ] 是–[ ] 不确定2.2 环境评估1.车库内路面状况:–[ ] 坑洼不平–[ ] 油污严重–[ ] 其他,请注明:2.车库内通风情况:–[ ] 通风良好–[ ] 因设计不合理导致通风不良–[ ] 其他,请注明:3.车库内照明情况:–[ ] 照明正常–[ ] 照明不足–[ ] 其他,请注明:2.3 安全评估1.烟感、火灾报警设施:–[ ] 正常–[ ] 故障或损坏2.疏散通道是否拥挤:–[ ] 不拥挤–[ ] 拥挤3.是否存在安全隐患:–[ ] 不存在–[ ] 存在,请注明:4.是否进行过安全检查:–[ ] 是–[ ] 否三、评估结果经过对地下车库的结构、环境、安全等方面的评估,得出以下结论:1.总体评估结果:–[ ] 优秀–[ ] 良好–[ ] 一般2.对存在的问题提出改进建议:四、附件1.报告编制人:2.报告编制日期:。
人防评估报告(地下车库)
马桥镇MHC10803单元25A-02A(卓越雅苑)项目民防工程竣工质量评估报告工程名称:闵行区马桥镇MHC10803单元25A—02A(卓越雅苑)项目监理单位:上海智达工程顾问有限公司总监理工程师:公司技术负责人:日期:二〇一七年十二月马桥镇MHC10803单元25A—02A(卓越雅苑)项目民防工程竣工质量评估报告一、工程概况:1、本工程位于上海市闵行区马桥镇,西侧为富岩路,南侧为银康路,北侧为银春路,东侧为北沙港水闸桥,面积为2387㎡,平时为地下汽车库,战时为二等人员掩蔽部,共分2个防护单元,防护类别为甲类,抗力级别为核6级。
本工程建筑结构的安全等级为2级,地基基础和主体结构的设计使用年限为50年;本工程抗震设防类别为二类,抗震设防裂度为7度。
工程结构体系为框架结构,抗震等级为三级,相关主楼抗震等级且不小于三级,本工程地基基础设计为乙级,工程的基础结构为桩基十防水底板,建筑物耐火等级地下室为一级,建筑物地下室防水等级为二级,其中底板,外墙,顶板,坡道等均为C35P6混凝土,构造柱圈梁混凝土强度C30;建筑物的内墙采用小型混凝土,实心砖用DM7.5砂浆砌筑,民防工程内配备室内给排水,通风消防,电气照明等系统.2、建设单位:上海鸿骕房地产开发有限公司设计单位:上海结建民防建筑设计有限公司勘察单位:上海市岩土地质研究院有限公司施工总承包单位:中天建筑集团有限公司监理单位:上海智达工程顾问有限公司检测单位:上海市中民防建设工程质量监督检测中心有限公司监理抽检单位:上海市青浦建设工程质量检测中心有限公司二、评估依据:1、建设监理合同、施工合同2、人防设计施工图及设计变更单、技术核定单3、《工程测量规范》(BJ50026-2016)4、《建筑工程施工质量验收统一标准》(GB50300—2013)5、《建筑地基基础工程施工质量验收规范》(GB50202-2015)6、《混凝土结构工程施工质量验收规范》(GB50204-2015)7、《砌体工程施工质量验收规范》(GB50203—2015)8、《地下防水工程质量验收规范》(GB50208—2015)9、《钢筋焊接及验收规范》(JGJ18-2016)10、《人防工程施工及验收规范》(GB50134-2004)11、《人防防空工程质量检验评定标准》(RFJ01-2015)12、《工程建设标准强制性条文》(人防工程部分)13、上海市民防工程质量验收有关规程、规定14、《建筑装饰装修工程施工质量验收规范》(GB50210-2013)三、监理单位的质量行为:监理公司依法承揽工程、签订书面合同、资质相符.在施工现场建立了以总监理工程师为中心的现场质量保证体系。
地基与基础分部工程质量评估报告(地下车库)
目录一、工程概况 ........................................................................... 错误!未定义书签。
二、工程质量评估依据 (1)三、工程施工情况简述 (4)四、项目监理机构人员组成及分工 (4)五、进场材料、设备见证检测 (5)六、检验批、分项工程验收 (5)(一)监理验收程序 (5)(二)分部(子分部)、分项工程检验批划分及质量验收 (5)七、地基基础质量验收 (8)八、质量事故(问题)处理 (8)九、工程资料 (8)十、质量验收评估结论 (9)一、工程概况本工程为拾锦香都工程,工程坐落苏州木渎金长路与大治路交叉口,工程建筑规模59004.3㎡,其中地下室16860.0㎡,地上83285.03㎡。
建筑层数:5#.6#. 2#楼为27层商住楼,9#楼为18层商业楼,地下室1层,8#楼9层3#16层、4#3层商业2层配电房1层。
建筑结构形式:框剪结构。
1、基础混凝土结构:1)基础垫层为150MM厚C15砼,地下室底板采用C30P6抗渗砼,四周砼墙采用C30P6抗渗砼,地下室内砼墙、柱为C35砼,主楼墙柱为C45,地下一层梁板为C30砼。
地下室顶板为C35P6抗渗砼。
2)基础砌体工程:基础砖胎模采用MU10混凝土砖M7.5水泥砂浆砌筑,地下室填充墙采用MU10混凝土多孔砖,M10水泥砂浆砌筑;3)地下防水工程:地下室底板采用聚乙丙烯纶合高分子防水卷材,顶板采用水溶性聚酯氨酯防水涂料、聚乙丙烯纶合高分子防水卷材,地下室外墙板采用水溶性聚酯氨酯防水涂料。
2、主体混凝土结构:1)5层以下墙柱为C35,其余为C30;构造柱、圈梁为C252)、主体砌体:主体结构填充墙:外填充墙为MU5.0烧结页岩空心砌块M7.5混合砂浆砌筑;内填充墙为MU10烧结页岩多孔砖M7.5混合砂浆砌筑;商业、电梯井、楼梯间为A5.0 B06蒸压加气混凝土砌块,专用粘结砂浆砌筑。
人防地下车库单位工程质量评估报告
目录一、工程概况二、工程施工情况简述三、工程质量评估依据四、工程质量验收划分五、施工单位检查评定结果六、建筑工程质量验收组织情况七、工程质量验收情况(一)、结构分部工程(二)、防水分部工程(三)、孔口防护分部工程(四)、建筑装饰分部工程(五)、给水排水分部工程(六)、人防通风分部工程(七)、建筑电气安装分部工程(八)、防火设备安装分部工程八、质保资料核查九、单位工程观感质量评定附表一附表二人防车库单位工程质量评估报告一、工程概况人防地下车库位于于工程Ⅰ标段内,战时为地下一层,六级人员掩蔽部,平时为停车库,总建筑面积m2,共有车位个,净高 m,基础采用箱形基础,主体结构为无梁楼盖结构。
墙体全部采用250厚混凝土空心砌块,内墙面刷素水泥浆一道,外罩1:2。
5~1:3水泥砂浆,防潮白水泥批嵌,内墙面和顶棚均喷防霉防潮涂料。
地坪厚细石砼找平,上做厚RA-1型混凝土表面耐磨层.外墙顶及底板采用厚911防水涂料,防护密闭门均安装钓钩,各口部预留3×50密门管以备战时使用。
安装工程包括水泵房、照明系统、喷淋系统、人防排烟、通风、监控系统.本工程建设单位为,监理单位为,施工单位为 .二、工程施工情况简述监理项目部依据监理合同,对施工单位的施工质量和安全管理体系进行审核,各施工单位均能按照国家有关规范规定和设计图纸编制可行的施工组织设计方案,在监理的督促帮助下,能及时进行各种必要的报审,对进场的施工原材料,监理首先把好质量关,建立材料台帐,按国家有关规定进行见证取样,复试合格后方可用于本工程。
在施工过程中,严格按照监理审核确认的施工组织设计、设计图纸和国家颁布的强制性规范,特别是《人民防空工程质量检验评定标准》和《97沪防—561》图集规定的要求进行施工.监理严格按操作程序,对施工全过程进行巡视检查,对人防有特殊要求的关健部位如①临空墙的预埋风管应除锈,都要涂上防锈漆两度,并随土建施工时一起浇捣在墙内。
停车位估价报告模板
停车位估价报告模板1. 背景介绍随着城市化进程的加速,城市停车位的需求越来越大,停车位也随之变得越来越珍贵。
在城市中,特别是商业区、住宅区等人流密集的地方,停车位的价格逐年攀升,让很多人痛心不已。
因此,对于车主和房产开发商来说,了解停车位的估价变得非常重要。
估价是指根据某些已知条件或者事实进行价值评估的一种方法。
停车位的估价需要考虑到停车位所在地区、周边停车位价格、社区的发展潜力、附近公共设施等众多因素。
本文将针对停车位的估价报告,提供一个模板,以供参考和使用。
2. 估价报告模板2.1 项目名称和位置•项目名称:XXX小区•位置:某城市A区2.2 停车位概述•停车位位置:XXX小区地下车库-2层•停车位面积:12平方米•停车位类型:独立车位•拥有者:某房地产公司2.3 停车位估价根据XXX小区附近的停车位市场价格,参考历史成交价和同现状停车位价格,综合考虑以下因素,对该停车位进行估价。
2.3.1 经济环境因素XXX小区位于CBD商业区,拥有较高的商业价值和交通便利性。
同时,该区域经济欣欣向荣,发展潜力大,对停车位需求量大,因此该停车位的价值相对较高。
2.3.2 地理位置因素该停车位位于地下车库,且距离出入口较近,方便停车和出行。
同区域其他停车位相比,该停车位位置较为优越,因此该停车位的价值相对较高。
2.3.3 周边环境因素该停车位周边有多个商业建筑和住宅区,人流密集,车流量大,停车需求量大。
同时,周边有多个停车位需求大的公共设施,如医院、学校等,这也提高了该停车位的价值。
2.3.4 工程建设因素该停车位所处的小区属于新建小区,建筑结构、道路规划等方面较现代化,因此该停车位的价值相对较高。
综合以上因素,该停车位的估价为XXX万元。
2.4 结论和建议根据以上的估价结果,我们建议该房地产公司在出售该停车位时参考该价格进行报价。
同时,该房地产公司可以考虑分时段出租该车位,从而增加收益。
建议该房地产公司定期关注周边同类型停车位的销售情况,以及社区发展变化,及时更新估价。
地下车库工程竣工验收监理评估报告
合肥特殊教育中心北校区地下车库工程竣工质量评估报告安徽省志成建设工程咨询股份有限公司2020年7 月10日一、工程概况本工程位于合肥市新站区南临学林路,东临君山路,北临南坪路,西临规划支路。
1.工程建设规模:2.建设工程责任主体:3. 设计总概况4.1基础工程基础、地下室梁板柱墙混凝土强度等级4. 2主体结构工程概况混凝土强度设计等级:主体结构宿舍区填充墙采用巢湖市永安新型建材有限公司生产的蒸压加气混凝土砌块,其他部位煤矸石空心砖采用中长丰县万联新型建材有限公司,砂浆采用合肥福鑫混凝土制品有限公司生产的M5.0预拌砂浆砌筑。
5. 建筑设计概况6. 安装工程概况7.节能工程概况8.工程施工进度情况本工程于2018年11月15日开工,基槽验收时间2018年12月14日,地基与基础验收时间为2019年1月27日,主体结构结验收时间2019年6月28日。
墙体节能验收时间2020年7月7日,节能分部验收时间2020年7月7日。
现场已按施工合同内容及图纸全部施工完成。
二、评估报告1、本工程地质勘探报告、工程设计图纸、施工图审查报告。
图纸会审记录,设计变更及工程业务联系单等。
2、本工程施工合同及工程监理合同。
3、《建筑工程施工质量验收统一标准》、《建筑工程施工质量验收规范》、《建筑法》、《建筑工程质量管理条例》、《建筑工程安全生产管理条例》、《工程建设标准强制性条文》(房屋建筑部分)、《建筑工程监理规范》等。
4、国家及省、市关于钢材、水泥、砂、石、墙体材料、防水材料,钢筋焊接等的质量验收、检测、实验方面的标准、规范、规程及办法。
三、施工企业执行法律、法规,工程建设强制性标准条文及企业工艺标准情况。
1、按施工合同要求组建了本工程项目部,配备了具有相应资格的项目经理、施工员、技术员、质检员及安全员,建立了从公司各科室到各班组的质量责任制和各种质量管理制度。
在整个中质量管理体系运行基本正常。
工程施工过程中,项目部组成人员能坚持跟班组作业,组织施工人员按工艺标准及有关要求作业,对监理人员发现的工程质量问题,能认真落实,组织整改。
地下车库主体评估报告
地下车库主体评估报告根据您提供的要求,我将为您提供一个地下车库主体评估报告。
以下是具体内容:一、项目背景和概况地下车库主体评估是对地下车库建设过程中主体结构的安全性、稳定性和可靠性进行综合评估,以确保其在使用过程中不发生安全事故和工程质量问题。
地下车库主体评估主要包括结构设计评估、质量验收评估和工程检测评估等方面。
二、结构设计评估在地下车库的结构设计评估中,需要对其主体结构的设计方案进行综合评估。
评估内容主要包括结构形式是否符合规范,结构承载力是否满足设计要求,结构安全系数是否合理,等等。
同时,还需要根据实际情况对结构设计方案进行合理性分析,包括是否考虑了地下水位、地质条件和周边环境等因素。
三、质量验收评估地下车库主体质量验收评估主要是对施工质量进行检查,确保主体结构的施工质量达到设计要求和相关规范的要求。
评估内容包括主体结构的施工技术和操作规范是否符合规范要求,施工过程中是否存在重大质量问题,施工材料是否符合规定标准等。
四、工程检测评估工程检测评估是对地下车库主体结构进行实测和检测,以验证设计和施工过程中的计算假设和施工方法是否正确。
评估内容包括进行现场实测和检测,使用先进的测试仪器和设备对结构进行力学性能、变形和开裂等方面进行检测。
同时,需要对检测结果进行分析和评估,以确定结构是否满足使用要求和预期的设计寿命。
五、综合评价和建议通过对地下车库主体的设计评估、质量验收评估和工程检测评估等方面的评估,综合分析结构的安全性、稳定性和可靠性等因素,最终给出一个综合评价和建议。
评价结果可以包括对主体结构的整体性能进行评估和对可能存在的问题进行分析和建议。
综上所述,地下车库主体评估报告对地下车库主体结构的设计、施工质量和工程检测等方面进行综合评估,以确保地下车库在使用过程中的安全和可靠性。
评估结果对于相关部门和使用者提供了建设和使用过程中的参考和指导。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
创富商务广场
地下车库
基础评估报告
工程名称:创富商务广场
监理单位:上海同建工程建设监理咨询有限责任公司总监理工程师:
公司技术负责人:
日期:
一、工程概况:
本工程总建筑面积134228.09平方米,其中地上总建筑面积86672.37平方米,地下总建筑面积约47555.72平方米,人防建筑面积13217.49平方米。
本工程地下室两层局部地下一层,地上由1#~12#楼商业办公用房共12栋楼房组成,主要用途为商业、办公用房。
结构安全等级为二级,合理使用年限为50年,抗震设防烈度为7度,地下室及1~12号楼建筑耐火等级为一级,地下室防水等级为二级(变配电间为一级),±0.000相当于绝对标高+5.400。
本工程地下车库建筑面积47113.82㎡。
监理工期自2018年4月15日至 2020年9月1日,完成全部合同内工程施工竣工预验收。
二、评估依据
1、工程监理合同
2、工程施工合同
3、本工程设计图纸、设计交底会议纪要、设计变更等
4、《建设工程施工质量验收统一标准》GB50300-2013
5、《建筑地基与基础工程施工质量验收规范》GB50202-2002
6、《混凝土结构工程施工质量验收规范》GB50204-2015
7、《混凝土强度检验评定标准》GBJ107-2010
8、《建筑电气工程施工质量验收规范》GB50303-2015
9、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002
10、《利用建筑物金属体做防雷及接地装置安装》15D503
11、《工程建设标准强制性条文》及相关施工标准图集和法律、法规文件。
12、《中华人民共和国安全生产法》、《中华人民共和国建筑法》主席令第70号、90号。
13、设计图纸、设计变更、图纸会审等有关设计文件。
国家及地方有关法律、法规、标准等
14、施工资料:施工组织设计、施工放样定位记录、材料质保资料及检测报告、隐蔽工程验收记录、质量验收记录等。
15、监理资料:施工方各种报审签证,测量复核、实测实量记录、平行检验报告、记录等。
三、监理工作情况
1、监理工作总体情况
按照监理规划、监理实施细则的规定监理采取巡视、旁站、工序验收的形式,从人、机、料、法、环五个方面,按照设计文件和有关建筑工程施工质量验收规范对施工质量进行监督。
监理人员对建筑物的控制点和轴线的定位进行了复核,对各道工序及隐蔽工程进行检查验收,对检查中发现的质量问题采取口头通知、监理工程师联系单、通知单、工地例会等形式要求承包单位整改。
指导及督促承包单位整理施工技术档案资料。
采取巡视、大检查等方式对承包单位安全文明施工情况进行检查。
2、承包单位现场项目管理机构质保体系核查情况
承包单位施工前提交了通过承包单位审批的单项工程《施工组织设计》、《土方工程施工方案》、《临时用电专项施工方案》、《梁模板支撑系统设
计方案》、《基坑支护施工方案》、《文明施工环境保护及安全施工方案》等,提供了项目经理及有关施工人员、特种作业人员的相应资格证复印件,建立了施工现场组织机构,建立了质量保证体系,项目管理人员在现场进行指挥、监督、检查,实行每周工地例会制度及安全检查制度。
监理对《施工组织设计》及相关施工方案进行了审查并予以签认,经现场检查该项目部的组织机构和质量管理体系运行基本正常有效。
3、原材料、构配件质量保证资料核查情况经核查
各种原材料、构配件质量保证资料基本齐全。
商品混凝土试块报告共87份,其中:C50基础结构部位15份,C35基础结构部位72份。
强度检测值均符合设计要求。
4、旁站监理情况
按要求对主要结构承重部位、关键部位、关键工序工程施工进行了旁站监理,共有《旁站监理记录表》35份,《监理实测实量记录表》8份,对发现问题及时要求承包单位进行了整改。
三、分项工程质量验收及评估情况
地基与基础分部包括土方开挖工程、土方回填工程、钢筋工程、模板工程、混凝土工程、现浇结构外观,共六个分项工程。
根据监理对各分项工程、检验批的验收情况,对各分项工程施工质量评估如下:
1、土方开挖分项工程
经设计单位、勘察单位、建设单位、监理单位、施工单位共同验收,建筑物定位正确,基槽长度和宽度、标高、放坡、表面平整度符合设计及建筑工程施工质量验收规范要求,槽底土质与勘察结果相符,符合设计要求。
施工单位经自
检,本分项工程质量评定为“合格”工程。
监理机构经检查,本分项工程各检验批已验收合格,工程质量符合设计和规范要求,因此本分项工程质量验收意见为:同意评定为“合格”工程。
2、土方回填分项工程
回填土分层夯实,密实度、平整度符合要求。
施工单位经自检,本分项工程质量评定为“合格”工程。
监理机构经检查,本分项工程各检验批已验收合格,工程质量符合设计和规范要求,因此本分项工程质量验收意见为:同意评定为“合格”工程。
3、钢筋分项工程
⑴工程中所采用的钢筋规格、品种符合设计规定,其原材料质保资料基本齐全,按规定抽样检验,钢筋机械力学性能试验的复试结果符合设计要求。
⑵钢筋加工的形状、尺寸及受力钢筋的弯钩和弯折加工经现场检查符合设计和规范规定。
⑶钢筋安装的间距、锚固长度、绑扎倍数、剪力墙约束边缘及构造边缘暗柱、翼墙、端柱、转角墙箍筋、拉筋和保护层厚度等符合设计和规范要求。
并做好钢筋的隐蔽工程验收记录。
⑷钢筋分项工程质量验收意见
施工单位经自检,本分项工程质量评定为“合格”工程。
监理机构经检查,本分项工程各检验批已验收合格,工程质量符合设计和规范要求,因此本分项工程质量验收意见为:同意评定为“合格”工程。
4、模板分项工程
⑴模板及其支架安装质量符合规范规定。
⑵模板截面内部尺寸、表面平整度、轴线位置、标高经检查符合设计和规范规定。
⑶模板拆除时,经现场观察符合规范规定。
(4)模板分项工程质量验收意见
施工单位经自检,本分项工程质量评定为“合格”工程。
监理机构经检查,本分项工程各检验批已验收合格,工程质量符合设计和规范要求,因此本分项工程质量验收意见为:同意评定为“合格”工程。
5、混凝土分项工程
⑴基础现浇结构砼强度等级为C35P6,采用商品砼,供应厂商资质和质保资料经审核符合要求,有砼配合比通知单。
现场取样留置试件组数符合规范规定,砼标准养护试件72组,经上海申科建设工程质量检测中心有限公司检测其抗压强度检测值分别为:46.80MPa,47.26MPa,47.50MPa,48.00Mpa,41.40Mpa,45.80MPa,46.26MPa等以上72组强度平均值:mf
45.49Mpa。
cu
1、混凝土强度评定
C35混凝土标准试块72组
n=72;λ1=0.95;λ2=0.85;mfcu=45.49;
fcu,min=35.3;sfcu=7.16
代入mfcu≥fcu,k+λ1* sfcu 得38.69≥35 满足要求
fcu,min≥λ2*fcu,k 得35.3≥29.75 满足要求
砼强度满足设计及规范要求。
⑵混凝土分项工程质量验收意见
施工单位经自检,本分项工程质量评定为“合格”工程。
监理机构经检查,
本分项工程各检验批已验收合格,工程质量符合设计和规范要求,因此本分项工程质量验收意见为:同意评定为“合格”工程。
6、现浇结构分项工程
⑴现浇结构砼外观质量
纵向受力钢筋无露筋现象,构件主要受力部位无蜂窝、孔洞、夹渣、疏松等严重缺陷,构件主要受力部位未发现有影响结构性能和使用功能的尺寸偏差。
⑵现浇结构分项工程质量验收意见
施工单位经自检,本分项工程质量评定为“合格”工程。
监理机构经检查,本分项工程各检验批已验收合格,工程质量符合设计和规范要求,因此本分项工程质量验收意见为:同意评定为“合格”工程。
七、分部工程质量评估
施工单位经自检,基础分部工程质量评定为“合格”工程。
总监理工程师组织施工单位技术、质量负责人,建设单位项目负责人及监理人员对本分部工程质量进行了验收。
经检查,基础分部工程各分项工程已验收合格,工程质量符合设计和国家有关建筑工程质量验收规范要求,质量控制资料完整,有关安全及功能的检验和抽样检测结果符合有关规定,观感质量符合要求,因此地下车库基础分部工程质量验收意见为:同意评定为“合格”工程。
上海同建工程建设监理咨询有限责任公司
创富商务广场项目监理组
总监理工程师:
年月日。
