地连墙质量通病的预防和处理

任振东,杜士俊,刘海民

(中交一航局第五工程有限公司,河北秦皇岛066002)

商要:介绍地连墙施工中存在的6种质量通病:露筋,沉渣过厚,槽壁倾斜,槽壁坍塌,接头管绕灰,接头漏水漏砂,

L述质量通病的原因,特征,预防措施以及处理方法.

廷键词:地连墙;防范;处理

}】图分类号:U656.1l2文献标志码:B文章编号:1002—4972(2009)12—0099—06 Preventiontreatmentofcommonqualitydefectsofdiaphragms

RENZhen-dong,DUShi-jun,LIUHai—min

fNo.5EngineeringCompanyLtd.ofCCCCFirstHarborEngineering,Qinhuangdao066002 ,China)

Abstract:Thereexistssixcommonqualitydefectsintheconstructionofdiaphragm:dipofslur rytrench,

pseofslurrytrench,toothicksediment,revealofreinforcement,plasteringashoffittingpipe,a swellaswater

ndleakageatplug.Thispaperdiscussesthereason,characteristics,preventionmeasuresandt reatment

adsfortheabove-mentionedcommonqualitydefects.

Keywords:diaphragm;prevention;treatment

京唐港地处冀东渤海湾地区,土质均系粉细

粉土,淤泥质黏土,粉质黏土,细砂,非常

建设大型挖入式港池和地连墙结构板桩码头. 年,京唐港修建成国内第1座板桩码头,经

20年的发展,码头泊位从最初的1.5万吨级

为3万吨,5万吨直到今天的10万吨级,码

构形式从最初的无遮帘式发展为半遮帘式, 帘式直到今天的分离卸荷式,京唐港已发展

内最大的挖入式港口.期间,地连墙施工工

机械设备不断发展和完善并日趋成熟.本文

连墙施工中存在的槽壁倾斜,槽壁坍塌,沉厚,露筋,接头管绕灰,接头漏水漏砂6种

通病进行介绍,就其通病产生的原因,特征,

措施及处理办法谈谈笔者的认识和体会,供

技术人员参考和借鉴.

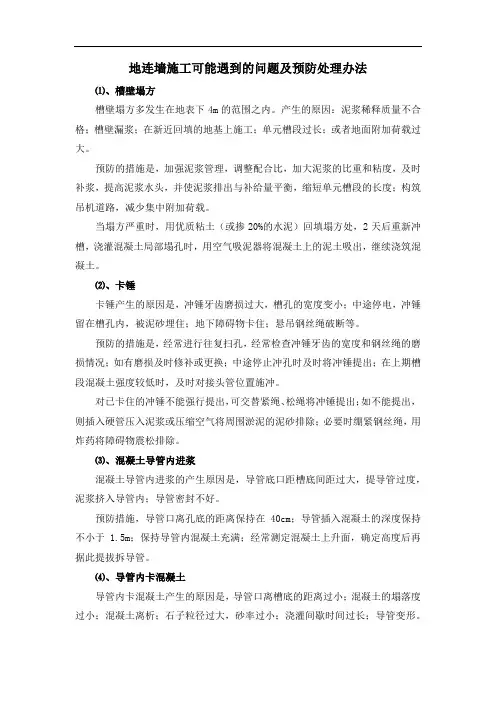

1露筋

1.1产生露筋的原因

1)设计保护层厚度的确定:经过多年的工程

实践证实,设计保护层的厚度一般为80mm,如果设计保护层太小,容易出现露筋问题.

2)成槽垂直度偏差过大.

3)采用偏心吊下放钢筋笼时,钢筋笼偏向一侧,引起保护层过小,甚至出现露筋情况.

4)沉渣过厚,没能很好地清除,占据了混凝

土的填充空间,造成露筋.

5)槽内土体不稳定造成了局部坍塌,如果清

除不彻底,坍塌土方占据了混凝土填充空问,致使地连墙露筋.

6)混凝土导管进灰口与最终浇注面高差太

殳稿日期:2009—10—27

乍者简介:任振东(1978一),男,工程师,从事港口工程施工技术管理工作. ?

100?水运工程2009血

1.2防止露筋的措施l】-2]

1)严格控制成槽垂直度确保成槽垂直度不

超标,不使得保护层过小而造成露筋.

2)采用垂直吊装方案,确保钢筋笼安装位置

居中,防止出现钢筋笼下放过程中刮碰两侧槽壁.

3)在成槽和浇注混凝土过程中,确保槽体稳

定,禁止出现塌槽现象,最重要就是确保泥浆的

质量.

4)把好清槽和泥浆置换关,控制沉渣厚度不

超标,避免混凝土浇注过程中沉渣占据混凝土的

填充空间而造成露筋.

5)严格控制混凝土导管进灰口与最终混凝土浇

注面之间的高差,尽量加大混凝土浇注时的压差.

1.3露筋的处理方法

旦出现露筋情况,必须严格认真进行处理.

多年来的_[程实践证明,一般露筋范围均在墙顶

下1~2IT/范围内.处理方法如下:先开挖至露筋

面以下50ClTI,在基坑周围作好简易的临时支护和

排水设施进行干施工.假如露筋面很低,开挖深

度较大时,就应在开挖前采取必要的支护措施,

然后再开挖处理.先将露筋部分低强度混凝土凿

除,凿除深度至坚实混凝土为止.凿除范围较露

筋范围四周各加宽20ClTI以上,认真冲洗,经验

收后,开始支模浇筑混凝土,补浇混凝土面应较

原墙面混凝土突出10cm,便于浇筑和振捣.一旦开挖后发现水下露筋时,可采取以下补救方法: 潜水员按上述方法进行水下凿除,冲洗干净,然

后用砂,水泥和树脂混合在一起,再喷洒硅烷偶

联剂进行搅拌,形成胶凝体,潜水员进行水下修补,这种混合物遇水很快结硬,其强度不亚于

C30混凝土.

2沉渣过厚

2.1沉渣的来源

1)膨润土中的含砂析出,沉于槽底.

2)成槽过程中,散落的砂,土颗粒,较大的

直接沉到槽底,微细的颗粒悬浮在泥浆中.

3)泥浆的质量不好,失去了携渣能力,泥浆

中悬浮的砂土就会沉淀于槽底.

4)土层质量较差,或有流沙层,尽管有泥浆

护壁,仍有可能部分砂粒流入槽中.

2.2沉渣较厚的危害

1)降低槽底土层抵抗垂直荷载的能力,导致

上部基础的沉降或变形乃至破坏.

2)沉渣很厚,在浇注混凝土时,混凝土的浮

托力难以克服沉渣的重量,沉渣被挤向两侧,占

据了混凝土的填充空问,致使混凝土保护层减小, 甚至导致地连墙露筋.

3)沉渣被挤入混凝土中,导致混凝土强度降

低,混凝土质量满足不了设计强度的要求.

2.3沉渣过厚的预防措施

1)确保泥浆的质量:保证泥浆具有良好的护

壁作用和较强的携渣能力.
